K509+195拱涵分项工程开工报告
钢筋混凝土盖板涵开工报告

XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX段路基工程第X合同段(ZKXX+XXX~ZKXX+XXX,YKXX+XXX~YKXX+XXX)钢筋混凝土盖板涵开工报告( KXX+XXX )XXXXXXXXXXXXXXXXX有限公司XX高速公路基工程第X合同段项目经理部20XX年X月X日单项工程开工申请批复单承包单位:XXXXXXXXXXXXXX有限公司合同号:XXXX合字第四号KXX+XXX钢筋混凝土盖板涵施工方案1.工程简介本合同段为第X标段,起点K30+750位于XXX平原城村上古城子组,终点K39+000位于XXXX村吴家街组,全长8.25公里。
沿线经过的乡镇有XXXXXXX。
路线在K32+570与国道201相交,在此设置支线上跨分离式立交,随后在K36+442与国道201再次相交,此处将国道201改移到路线的左侧。
本标段有钢筋混凝土盖板涵X座。
KXX+XXX盖板涵结构型式为钢筋混凝土盖板涵,与路基中心轴线斜交呈100°,净跨径2.0 m,净高2.0m。
涵长44.38m,涵顶中心填土高度6.4m,下部为整体式100cm厚C25砼扩大基础, 台身由C30混凝土浇筑而成, 钢筋混凝土盖板为C30混凝土现浇。
盖板涵进出口型式均为M15浆砌片石的八字墙式,盖板涵底纵坡为2.02%,上、下游进水口在八字翼墙端或锥坡末端内全铺,并在铺砌末端设宽50厘米、深150厘米的隔水墙。
一般计划工期:2009年7月8日~2009年9月20日2.盖板涵施工组织2.1、施工组织KXX+XXX钢筋混凝土盖板涵将由我部路基二工区施工队负责实施施工,施工人员分工如下:施工负责:技术负责:试验负责:测量负责:安全负责:质量负责:项目部施工组织机构框图详见附表一2.2、材料供应盖板涵施工混凝土由混凝土拌和站按配合比生产,由砼运输车运输到现场进行浇注。
所需全部材料均由试验室抽样检测,合格后方能使用。
2.3、主要施工设备施工机械设备配备表3. 钢筋混凝土盖板涵施工3.1、施工准备在路基表土清理同时,组织施工人员和机具进场,安排临时设施的修建,作好临时排水措施,以免水流冲涮路基和盖板涵基础。
涵洞工程开工报告参考模板

临吉高速公路分项工程开工报告(合同段 S12 )分项工程名称:涵洞工程编号:施工单位:中铁十一局集团第五工程有限公司项目经理部(盖章):申报日期:2009年10月10日监表2 分项工程开工申请批复单施工单位:中铁十一局集团第五工程有限公司合同号:S12施工单位呈报两份,审查批复后驻地监理工程师办公室留档一份,退施工单位一份。
监表3 施工放样报告单施工单位:中铁十一局集团第五工程有限公司合同号:S12进场设备报验单施工单位:中铁十一局集团第五工程有限公司合同号:S12涵洞工程施工方案一、分部桩号:K208+840 ZK208+840.215盖板涵。
二、分部涵洞工程概况:本分部为1-2.0×2.0m钢筋盖板涵一道(K208+840 ZK208+840.215),涵长51m,台身高2m,与线路交角为90°。
三、盖板涵施工方案:(一)、基坑放样:基坑放样:根据设计图纸和盖板涵的中心及纵、横轴线,用全站仪、钢尺进行基坑放样。
基坑开挖前,应在纵横轴线上、基坑边桩以外设控制桩,每侧两个,供施工中随时校核放样用。
(二)、基坑开挖:基坑开挖:基坑开挖前测量地面高程,控制开挖深度,开挖尺寸比盖板涵基础宽出50cm。
基坑开挖用人工配合挖掘机进行,开挖至设计标高上20~30厘米时,改用人工清理至设计标高,整平后检查基坑平面尺寸、位置、标高是否符合图纸设计,并进行基底承载力试验,合格后进行下步工序。
(三)、地基处理:基础采用强夯检验合格后分层填筑50cm的三七灰土垫层,其压实度不小于97%。
涵洞基础底部均需填筑沙砾垫层,填筑应在强夯完成并检测合格后进行,压实度不小于97%。
(四)、基础、台身浇筑及进出口砌筑1、砼基础、台身浇筑:混凝土由拌和站集中拌和,混凝土所用砂石料、水泥均应符合规范要求,严格按实验室给定的施工配合比拌制砼,拌和均匀。
按施工图纸和技术规范的要求浇筑涵洞基础、台身。
2、沉降缝的设置:a、施工分段位置必须设置沉降缝;b、每砌筑4~6m设置一道沉降缝,地质为黄土时,涵身沉降缝间距不大于4m;c、沉降缝宽度为1~2cm,用沥青麻絮填塞,填深15cm,必须保证沉降缝顺直、无搭接。
钢筋混凝土拱涵开工报告

钢筋混凝土拱涵开工报告尊敬的领导:您好!感谢您对我们项目的支持和关注。
本报告是关于钢筋混凝土拱涵施工开工情况的汇报,旨在向您详细介绍我们的施工计划、组织安排和工作进展情况。
一、施工计划和组织安排根据项目的进展和技术要求,我们已经制定了详细的施工计划和组织安排。
具体内容如下:1.施工范围:本次施工的主要范围是拱涵桥身的建设,包括拱脚、拱肋和拱圈的施工。
2.施工工期:预计施工周期为6个月,即180个工作日。
具体施工日期为XX年X月X日至XX年X月X日。
3.施工人员:为保证施工质量和进度,我们已经组建了专业的施工队伍,并指定了负责人员。
施工队伍包括技术人员、施工人员和相关管理人员。
4.施工材料:我们已经购置了符合质量要求的施工材料,并进行了严格的检验和清点。
二、工作进展情况自项目获批复之后,我们迅速投入了前期准备工作,包括场地勘察、施工图纸的审批和施工方案的制定等。
现阶段,我们已完成以下工作:1.勘察工作:对施工场地进行了详细的勘察,包括地质条件、地形地貌等,以便为后续施工提供参考和依据。
2.施工图纸审批:已完成施工图纸的审批,并按照相关要求进行了调整和修改。
3.施工方案制定:根据实际情况和技术要求,我们制定了详细的施工方案,包括施工工艺、材料使用和质量控制等。
三、下一步工作计划为了保持施工进度和质量,我们将按照以下计划进行下一步工作:1.继续准备工作:包括组织具体的施工人员和机械设备、采购施工材料和配套设备等。
2.施工准备:进行现场清理和平整、搭建施工临时设施、进行施工环境治理等准备工作。
3.拱涵桥身建设:按照施工方案,开始进行拱涵桥身的施工,包括拱脚、拱肋和拱圈的浇筑和安装。
4.施工质量控制:我们将加强对施工质量的监督和控制,确保施工质量符合相关标准和要求。
四、存在的问题及解决方案在准备和施工过程中,我们也面临一些问题,主要包括人力和材料供应的不稳定以及施工环境治理的要求较高。
针对这些问题,我们已经制定了相应的解决方案,包括加强与供应商之间的沟通和协调、加强施工安全教育和培训等。
分部分项开工报告

分部分项开工报告1. 引言本文档是关于分部分项工程的开工报告,旨在向相关人员和团队成员介绍工程项目的起始阶段情况。
本报告将详细说明项目的目标、范围、资源分配以及相关的计划安排。
2. 项目概览•项目名称:XXX工程项目•起始日期:YYYY年MM月DD日•预计完成日期:YYYY年MM月DD日•项目经理:XXX•监理单位:XXX•承包商:XXX•工程地点:XXX3. 项目目标本项目的目标是按照合同规定,在预定时间内、预算内,确保项目的质量和安全,并满足客户的需求。
具体目标包括:•按照设计图纸和技术要求完成工程施工;•达到相关的质量标准和验收要求;•保障工程安全,确保施工过程中无事故发生;•优化资源配置,提高工作效率。
4. 项目范围本项目的范围包括以下几个分部分项:•分部分项1:(简要描述分项的内容和任务)•分部分项2:(简要描述分项的内容和任务)•分部分项3:(简要描述分项的内容和任务)•…每个分部分项将有专门的团队负责,分别协调并推进各自的工作。
5. 分部分项资源分配为保障分部分项工程的顺利开展,我们将进行资源的合理分配和协调。
以下是各分部分项的资源分配情况:5.1 分部分项1•项目经理:XXX•施工队伍:XXX•设备:XXX•材料:XXX•资金:XXX5.2 分部分项2•项目经理:XXX•施工队伍:XXX•设备:XXX•材料:XXX•资金:XXX5.3 分部分项3•项目经理:XXX•施工队伍:XXX•设备:XXX•材料:XXX•资金:XXX注:以上资源分配仅为初步安排,具体资源调度将根据项目实际需求进行调整和优化。
6. 工作计划为了确保项目能按时、按质量要求完成,我们将制定详细的工作计划,并在实施过程中进行动态调整。
以下是初步的工作计划安排:1.阶段1:准备工作(YYYY年MM月DD日 - YYYY年MM月DD日)–分部分项1准备:(列出准备工作计划)–分部分项2准备:(列出准备工作计划)–分部分项3准备:(列出准备工作计划)–…2.阶段2:施工阶段(YYYY年MM月DD日 - YYYY年MM月DD日)–分部分项1施工:(列出施工计划和时间节点)–分部分项2施工:(列出施工计划和时间节点)–分部分项3施工:(列出施工计划和时间节点)–…3.阶段3:验收和总结(YYYY年MM月DD日 - YYYY年MM月DD日)–分部分项1验收:(列出验收计划和时间节点)–分部分项2验收:(列出验收计划和时间节点)–分部分项3验收:(列出验收计划和时间节点)–…7. 风险管理在项目进行过程中,我们将密切关注并管理潜在的风险。
涵洞开工报告1

单项工程开工报告XX公路项目(第二合同段)项目位置:K7+800项目名称:钢筋砼拱涵申报日期:年月日批复日期:年月日XX公路第二合同段项目经理部目录注:①详见《监表1 施工放样报验单》②包括附件:测量记录副本③表明人员数量、姓名、性别④表明应进行的试验及其试验规程和标准;⑤包括自检试验表单项工程开工通知编号(NO.):XX第二合同段:据报告收悉,同意K7+800钢筋砼拱涵工程于2010年月日开工,兹委派先生为该项目驻地工程师, 先生为该项目工程师助理。
XX公路A驻监办驻地高监:年月日贵州高速公路开发总公司建设项目XX公路单项工程工程量批复单项目:黎洛高速第二合同段合同段:02 承包人:XX 编号:贵州高速公路开发总公司建设项目XX公路单项工程开工申请表项目名称:XX公路第二合同段合同段: 02 承包人: XX 日期:XX第二合同段K7+800涵洞施工组织计划一、工程概况K7+800涵洞为钢筋混凝土拱涵,进出口为一字墙接路基排水沟。
涵长106.3米,基底承载力不低于500kPa。
二、工程数量工程数量见表三、施工部署1、施工原则:我方拟投入一批建筑经验丰富的施工技术管理人员,合理安排劳动力,提高机械使用率,一如既往地贯彻“创一流质量,争最佳服务”的质量方针,精心组织施工,提早或按进度完成工程施工任务,争创优质工程。
2、施工工序:施工准备---测量放线定位---基槽开挖---人工清理基底---地基加固---基础片石砼---墙身片石砼---拱圈钢筋砼---拆模及养护---回填历实---清理、竣工。
3、材料供应:现场技术人员根据施工图纸提前提出材料及半成品需用计划,同时参照施工进度计划,作出分批供应到场计划,以保证施工过程的连续性。
材料采购部门应出具需购材料技术说明书和质量证明书,以避免不合格半成品进场。
四、施工准备:1、技术准备:开工前做好施工资料的准备工作,组织技术人员认真熟悉施工图纸,组织图纸会审及三级技术交底,力求将图纸中的问题在施工前进行澄清;制定详细的分项工程施工方案,建立各阶段施工跟踪记录档案,做好技术交底和建立测量控制及测量放线工作,根据图纸提交材料、构件采购及加工计划。
石拱涵分项开工报告范文

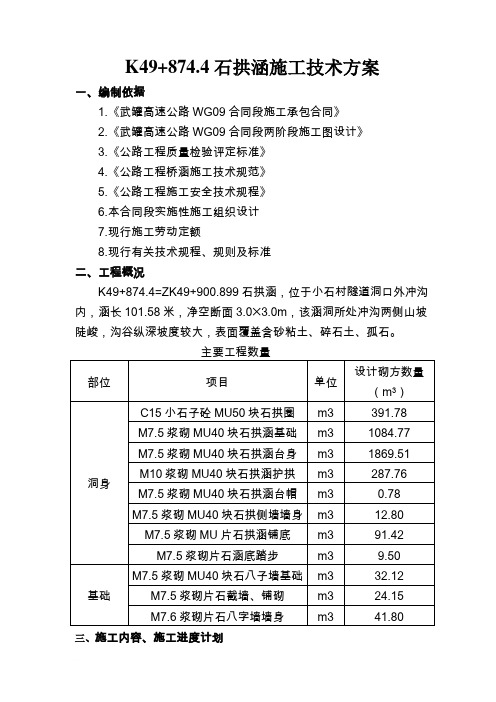

K49+874.4石拱涵施工技术方案一、编制依据1.《武罐高速公路WG09合同段施工承包合同》2.《武罐高速公路WG09合同段两阶段施工图设计》3.《公路工程质量检验评定标准》4.《公路工程桥涵施工技术规范》5.《公路工程施工安全技术规程》6.本合同段实施性施工组织设计7.现行施工劳动定额8.现行有关技术规程、规则及标准二、工程概况K49+874.4=ZK49+900.899石拱涵,位于小石村隧道洞口外冲沟内,涵长101.58米,净空断面3.0✕3.0m,该涵洞所处冲沟两侧山坡陡峻,沟谷纵深坡度较大,表面覆盖含砂粘土、碎石土、孤石。
主要工程数量部位项目单位设计砌方数量(m3)洞身C15小石子砼MU50块石拱圈m3 391.78 M7.5浆砌MU40块石拱涵基础m3 1084.77 M7.5浆砌MU40块石拱涵台身m3 1869.51 M10浆砌MU40块石拱涵护拱m3 287.76 M7.5浆砌MU40块石拱涵台帽m3 0.78 M7.5浆砌MU40块石拱侧墙墙身m3 12.80 M7.5浆砌MU片石拱涵铺底m3 91.42M7.5浆砌片石涵底踏步m3 9.50基础M7.5浆砌MU40块石八子墙基础m3 32.12 M7.5浆砌片石截墙、铺砌m3 24.15 M7.6浆砌片石八字墙墙身m3 41.80三、施工内容、施工进度计划1.施工内容石拱涵基础、墙身、拱圈、护拱及回填。
2.施工进度计划施工场地狭小、施工内容多、难度大,拟定安排一个作业队进行施工。
根据本工程的具体情况,对于受地形、工作面限制各施工作业队组相互配合协调,充分利用人、机、料资源,加快工程进度。
本分项工程计划2009年9月10日开工,2009年12月31日完工。
四、施工人员组织机构1、根据施工的内容和本项目部人员配置情况,YK49+874.4石拱涵施工安排管理人员共9人(均已到达现场),具体人员分工如下:技术管理人员计划表序号人员种类人数落实责任人备注1 现场负责人 1 蒲树昌全面指挥现场施工工作2 技术负责人 1 陈红林负责现场施工技术工作3 质检工程师 1 王必顺负责工程质量监督、检查工作4 安全工程师 1 邓刚负责现场安全工作5 检测工程师 1 董泽超负责现场试验、检测工作6 测量人员 3 黄晓明、张国勇、陈跃负责现场施工放样、测量工作7 技术员高永杰负责现场施工技术工作8 施工员 1 马波负责现场指导施工9 施工员 1 马波负责现场指导施工10 材料员 1 李小军负责现场材料的发放、保存等工作11 环保专职人员 1 楚东风负责环保、水保、保畅等工作2、施工劳动力人员配置劳动力配置表序号班组人员备注1 涵洞班组332 机械设备司机 43 电工 1合计35五、材料、设备安排材料由物资部门统一采购,所有材料都经试验室抽样检验,并通过监理工程师认可后方可使用,严禁不合格材料进入施工现场。
单位(分部、分项)工程开工报告.doc
Q/MHZD-309.3.4R1-2000单位(分部、分项)工程开工报告工程编号:编号:※一、二类建安项目开工报告应由总监理工程师/或副总监理工程师审签,并经MHZD主管副总经理/总工程师批准。
开工质量考核表美文欣赏1、走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。
秋天,虽没有玫瑰的芳香,却有秋菊的淡雅,没有繁花似锦,却有硕果累累。
秋天,没有夏日的激情,却有浪漫的温情,没有春的奔放,却有收获的喜悦。
清风落叶舞秋韵,枝头硕果醉秋容。
秋天是甘美的酒,秋天是壮丽的诗,秋天是动人的歌。
2、人的一生就是一个储蓄的过程,在奋斗的时候储存了希望;在耕耘的时候储存了一粒种子;在旅行的时候储存了风景;在微笑的时候储存了快乐。
聪明的人善于储蓄,在漫长而短暂的人生旅途中,学会储蓄每一个闪光的瞬间,然后用它们酿成一杯美好的回忆,在四季的变幻与交替之间,散发浓香,珍藏一生!3、春天来了,我要把心灵放回萦绕柔肠的远方。
让心灵长出北归大雁的翅膀,乘着吹动彩云的熏风,捧着湿润江南的霡霂,唱着荡漾晨舟的渔歌,沾着充盈夜窗的芬芳,回到久别的家乡。
我翻开解冻的泥土,挖出埋藏在这里的梦,让她沐浴灿烂的阳光,期待她慢慢长出枝蔓,结下向往已久的真爱的果实。
4、好好享受生活吧,每个人都是幸福的。
人生山一程,水一程,轻握一份懂得,将牵挂折叠,将幸福尽收,带着明媚,温暖前行,只要心是温润的,再遥远的路也会走的安然,回眸处,愿阳光时时明媚,愿生活处处晴好。
5、漂然月色,时光随风远逝,悄然又到雨季,花,依旧美;心,依旧静。
月的柔情,夜懂;心的清澈,雨懂;你的深情,我懂。
人生没有绝美,曾经习惯漂浮的你我,曾几何时,向往一种平实的安定,风雨共度,淡然在心,凡尘远路,彼此守护着心的旅程。
沧桑不是自然,而是经历;幸福不是状态,而是感受。
6、疏疏篱落,酒意消,惆怅多。
阑珊灯火,映照旧阁。
红粉朱唇,腔板欲与谁歌?画脸粉色,凝眸着世间因果;未央歌舞,轮回着缘起缘落。
改扩建工程钢筋混凝土拱涵开工报告[详细]
栾川县城南环路改扩建工程钢筋混凝土拱涵开工报告合同段: NO.4承包商:栾川县恒业路桥建设有限公司申报日期:施工工艺流程及方法(一)、施工工艺流程现浇拱涵施工工艺流程不满足设计要求分项工程开工申请批复单(编号: ) A—JL—01施工技术方案报审表(编号: )A—JL—02施工放样报验单(编号: )A—JL—04(编号: ) A—JL—05由承包商呈报二份,查验后驻地监理工程师办公室留一份,退承包商一份(编号: ) A—JL—05由承包商呈报二份,查验后驻地监理工程师办公室留一份,退承包商一份主要进场人员表(一)、工程简介栾川县城南环路改扩建工程四标段,起止桩号K4+500—K6+350,全长1.85公里,共有钢筋混凝土拱涵6道,桩号分别为:K4+542、K4+824、K5+050、K5+213、K5+514、K5+531.(二)、施工方案1、基坑采用机械明挖,人工清底.涵洞基础以强风化、中风化砂岩或泥岩为持力层,地基承载力不得低于200KPa,如不满足要求,应及时与设计沟通,采取补强措施.2、本工程拱涵位于填方区,设计纵向每4~6米设置沉降缝一道,施工拟按照5米沉降缝分段施工,端部两节长度可根据涵长情况调整.若局部基础差异较大,为了避免不均匀沉降,亦可适当调整位置;进出口与台身间设置沉降缝.沉降缝必须垂直贯穿整个断面,缝宽2厘米;沉降缝的防水措施在基础顶面以下,填嵌涂沥青木板或沥青砂,基础顶面以上以热沥青浸制麻絮或聚苯乙烯硬质泡沫板填塞.3、根据设计图,每段拱涵施工宜按照三次浇筑完成:第一次浇筑涵洞基础C25砼;第二次浇筑C25砼涵台部分;第三次浇筑C30砼拱圈.砼养护采用浇水湿润养护,遇天气寒冷应采用草苫铺盖再填土.4、基础、涵台立模现浇施工,模板采用钢模板.拱圈内支架采用钢管架搭设,拱架为连接成整体的钢骨架支撑;施工过程中应注意基础与台身、台身与拱圈之间的连接,台身和拱圈连接部分应注意预埋连接钢筋,避免产生裂缝.5、钢筋采用厂内加工制作成形后,运输至现场安装;砼采用500强制式搅拌机拌制而成;6、拱涵主体施工完毕后,开始施工护拱、出入口八字墙等.涵身两侧采用透水较好的砂砾石或土石混合料对称、分层填筑,涵顶以上及涵台后20米禁止强夯,台后10米长的涵顶范围内禁止填石方,并禁止使用振动压路机碾压,可采用静载压路机,并减小压实层厚度进行碾压.涵背0.5米范围内及无法进行机械直接碾压时,采用冲击式打夯机进行人工夯实,人工夯实每层填筑厚度不大于20厘米.(三)、基础、涵台施工1、基础的定位与放样在基坑开挖前,由测量组采用全站仪进行基坑的定位放样工作.先根据涵洞的纵横轴线,结合断面尺寸计算出基础边线的定位点,再根据开挖深度、坡度放样划出基坑的开挖范围线.基坑底部尺寸应确保每边有50厘米的工作面,以便于支撑、立拆模板和排水.2、基坑开挖该涵洞位置处于硬质砂岩地段,基坑开挖需采用挖掘机开挖.清理出的石渣如满足路基填料要求则可用于路基填筑,如不满足则直接用自卸车(20T)运至弃土场.基坑开挖应注意一下几点:1)、因通道偏多,为保证群众出行,基坑施工不可延续时间过长,自开挖基础完成后,应抓紧时间连续施工.2)、基坑开挖应结合现场土质情况进行放坡,放坡坡率按1:0.5控制.3)、机械开挖至基坑底时,应保留一定的厚度,由人工凿平、开挖到设计标高.4)、基坑两侧应设置排水沟,并在较低一端设置集水坑,以利于排水,防止基底浸泡.5)、开挖中须经常观察基坑边缘顶面土有无开裂、坑壁有无松散和塌落现象发生,以确保施工安全.基坑边缘5.0米不得堆载.3、基底处理基础承载力应满足设计要求,涵身地基承载力不小于200KPa,如基底地质不满足设计要求,则需进行加固处理.4、基坑检验基坑挖至设计标高后,应向监理工程师报验,报验的内容包括:检查基底平面位置、尺寸大小、基底标高;根据基底地质情况,需要时检测地基承载力(轻型动力触探),全部为岩石地基可不检测,填写报验单.当检验符合设计要求后,经监理工程师同意,并签批报验单,进入下道工序施工.5、模板安装基础、涵台模板采用组合钢模板.先由测量人员精确放样出基础边线,人工或吊车吊运模板,人工精确拼装.基础模板采用地锚和斜撑固定,涵台模板采用斜撑和对拉螺栓固定.模板安装精度应满足规范要求,接缝处采用双面海绵胶带粘接,确保接缝处不漏浆,确保砼外观质量.涵台模板与基础的结合面,需要时预先坐浆封底,防止漏浆.模板表面须涂刷长效脱模剂.模板安装完成后向监理工程师报验,经检查验收合格后方可进入下一道工序施工.6、钢筋制安根据施工阶段,环向钢筋分段施工,涵台施工时考虑与拱圈的连接,先在台身浇筑前预埋连接钢筋,钢筋下端插入台身,上端预留部分与拱圈部分连接,尺寸按图纸要求预埋.7、砼浇筑基础、涵台为C25砼,均采用500强制式搅拌机拌制而成,时风车运输至现场后,采用溜槽入模浇筑.浇筑前先检查模板支承情况、振捣机具的完好情况,作业人员落实情况,无误后即开始浇筑.砼采用分层法浇筑,分层厚度30~40厘米,插入式振捣器振捣,须在前层初凝前将次层捣固完毕.捣固时间以将该部位的砼捣固密实为止,捣固密实的标志是砼停止下沉,不再冒出气泡,表面平坦、泛浆.捣固完毕后边振动边徐徐提出捣固棒,移至下一点继续捣固,移动间距保持在50厘米,不超过70厘米,并与侧模间距保持5~10厘米距离.浇筑过程中应安排专人检查模板有无跑模、漏浆现象,如发现及时报告现场负责人,采取处理措施.两次砼浇筑的结合面,全部凿毛处理.8、养生、脱模砼终凝后,宜采用草苫铺盖,并浇水养护,浇水养护期不少于7天.拆模可在保证砼不变形、不掉角即可,一般砼强度不低于10米Pa,脱模作业应轻拿轻放,防止损坏砼棱角.待砼强度达到设计强度的70%后,可进行下一工序施工.(四)、拱圈施工1、内拱支架搭设内拱支架采用钢管支架搭设,竖向钢管横向间距0.6米,纵向排距为0.9米.层高为0.6米设置横向固定钢管,间距与竖向钢管相同.拱脚以上为整体式拱盔,采用钢管焊接而成,每榀坐落在支架上托上,纵向采用钢管连接成一个整体.在每榀拱架上沿外缘均布角钢,纵向焊接固定在拱架上,然后在角钢内纵向放置方木,以固定模板用.每根方木两侧各纵向铺设一根钢管,用铁丝绑定在角钢或方木上,用于拱部模板加固.2、拱圈底模、外模、端模安装拱架搭设完成后,在其上铺设12米米厚的饰面板,做为拱圈底模,采用铁钉固定在拱架方木上.纵向方向每端底模应宽出20厘米,以方便端模安装.模板接缝处应平齐,并用胶带粘贴.外模采用钢模板,用拉杆固定在拱圈上,下脚与墙身连接牢固,外侧用钢管斜撑牢固,在拱顶位置预留50厘米宽的通槽作为混凝土的入模口,在拱圈下口起拱线位置高50厘米处间隔1米预留一个30×30厘米小槽,以方便浇注时对拱圈底部混凝土的捣固.在混凝土浇注到指定标高后,封闭预留槽.3、钢筋安装钢筋进入加工场后先进行除锈、调直,然后按设计下料长度切断,加工成型.加工成型的钢筋分类堆放整齐,搬运时轻拿轻放,避免扭曲变形.焊接和绑扎时应先按纵向钢筋,然后绑扎水平筋,钢筋安装时严格控制钢筋保护层厚度,钢筋交叉点绑扎时绑扎方向成梅花型布置.钢筋布置和搭接需满足相关规范要求.底模安装完成后,进行拱圈钢筋安装.钢筋厂内加工制作,运输至现场后安装成形.环向钢筋与拱架处涵台预留钢筋绑扎连接,安装前先将涵台预留钢筋校正,使其位置精准.钢筋保护层厚度不小于50米米,垫块采用同强度砼垫块.钢筋安装完成后,再安装端模.端模为自制木模板,模面为12米米厚的饰面板,采用斜撑固定.4、拱圈砼浇筑拱圈模板、钢筋经监理工程师检查验收合格后,即进行拱圈砼浇筑作业.砼采用现场拌制而成,时风车运输至现场后溜槽入模,水平分层浇筑,层厚不超过50厘米.采用振捣器捣固,砼捣固方法同前.浇筑顺序为先从拱脚处开始,两侧对称浇筑,浇筑过程中注意保持两侧砼高度相同,防止支架受力不均匀变形.拱圈砼一次浇筑成形,不留设施工缝.5、养护、脱模砼终凝后即覆盖浇水养护,浇水养护期不少于7天.外膜及端模在保证砼不变形、不掉角情况下可进行顶模拆除,一般砼强度不小于10米Pa,待砼强度达到设计强的75%后,再拆除拱架、底模.先对称松动支架上托,然后拆除拱部支架、脱模.(五)、沉降缝处理拱涵每隔5米设置一道伸缩沉降缝,端部可根据实际长度调整沉降缝位置.沉降缝缝宽2㎝,缝内采用热沥青浸制麻絮或聚苯乙烯硬质泡沫板填缝.并保证整个变形逢竖直且在一个截面上.(六)、护拱施工护拱采用C25砼浇筑而成,砼采用搅拌机拌制,石料可自采或购买,强度应满足设计要求.(七)、涵侧、涵顶土回填待涵洞砼强度达到设计强度的75%后,即可进行涵侧回填.回填要求采用透水性良好的砂砾石或土石材料,涵侧回填须两边对称均匀进行,分层夯实,每层压实度须达到96%以上.涵顶以上及涵台后20米禁止强夯,台后10米,板顶范围内禁止填石方,并禁止使用振动压路机碾压;可采用静载压路机,并减薄压实层厚度进行碾压.台背1.5米范围内不宜采用压路机械碾压,机械碾压容易造成机械与墙身的碰撞及剪切裂缝,影响涵洞的质量,因此,该部分采用小型机具人工夯实,夯实层厚15厘米,涵顶50厘米以内不允许重型机械通过,严禁采用压路机碾压设备对涵顶范围内的填土进行碾压回填作业应注意以下事项:1、回填前先将涵侧沟槽内积水排干,并确保排水畅通,严禁带水回填;2、回填填料应满足路基填筑要求,并且不得含有大于50米米的砖、石等硬块;3、涵洞两侧回填高差不得大于30厘米.4、涵顶以上50厘米以内不得采用压路机碾压;(八)、八字墙施工八字墙基础及墙身为C25砼,截水墙为C25砼,洞口帽石为C25砼,洞口铺砌为C25砼.1、八字墙施工前先进行施工放样,施工时要经常校正,确保砌筑各部尺寸准确;2、施工方法1)考虑到八字墙的不规则性,模板建议采用刚度、强度符合要求的胶合板进行设计、加工制作,如采用钢模板内侧外露面要贴PVC板.如采用普通的竹胶板内侧外露面要贴PVC板.2)为了杜绝烂根漏浆现象,模板底部用切割机割缝,在粘贴PVC板时插入缝内,用砂浆抹实.3)堵头模板用竹胶版加工,后钉方木,固定牢靠,竖直度、线形要符合要求.4)PVC板涂刷石蜡,易于模板拆模和保证砼表面色泽一致.5)为了避免模板上浮,模板底部采用地钉施工控制或膨胀螺丝固定.6)八字墙上顶斜面施工时,上口每隔1米方横向钢管,顶住一块宽度约为40厘米方木板避免斜面砼流落,便于振捣收面.同时在模板上画出坡面线,有专人收面使坡面线形流畅,坡面坡度与路基坡度一致.由于坡面砼斜度大,刚浇筑完的砼要多次收面才能保证砼外观质量.7)振捣时下料每层不超过30米米,采用二次振捣尽量杜绝气泡.8、混凝土养生a、混凝土拆模后要立即覆盖进行养生.养生推荐采用新型混凝土节水保湿养护膜进行全覆盖养生,养生时间不得小于7天.b、采用双面胶贴到养护膜内侧进行养护膜的固定.养生外边沿要满贴双面胶,确保养生膜覆盖严密.c、如覆盖前混凝土表面较干,可以进行洒水后再覆盖养生膜.四、施工质量标准(一)、基底施工质量基底平面位置和标高应满足下表要求.基底平面位置及标高允许偏差(二)、模板、支架、拱架的施工质量模板、支架、拱架的施工质量应满足下表要求.模板、支架、拱架的施工允许偏差(三)、钢筋施工质量钢筋施工质量应满足下表要求.钢筋制安施工允许偏差四、施工组织(一)、人员组织为按期完成涵洞施工任务,我部拟在拱涵配备的现场管理人员和劳动力计划见下表.现场主要管理人员配备表劳动力配备表(二)、机械设备配备主要机械设备配备详见下表.主要机械设备配备表五、质量保证措施1、涵洞基坑机械开挖时,基底预留一定厚度由人工凿平、清理,达到设计标高后,检测其断面尺寸.2、对钢筋要检查其出厂证明,并进行抽检,合格后方可使用,钢筋在使用前进行调直、除锈、去氧化皮;电焊工必须持证上岗,焊接头要经过试验合格后才允许正式作业.3、钢筋在安装时必须采用钢筋限位,钢筋先划线后绑扎,竖向主筋和横向水平分布钢筋按照设计位置要求绑扎牢固,严格按规范施工,保证钢筋的保护层厚度.4、拱盔的焊接必须牢固,必要时垫社钢板焊接;拱部支架应预设3厘米的预拱度.5、混凝土施工脚手架及支撑要搭设牢固,模板做到横平竖直,杜绝跑模现象发生;砼浇筑时投料口距砼面高度不得超出1.0米;捣固设专人进行作业,严格分层厚度、布点振捣,防止出现蜂窝、麻面.6、涵洞基础、涵身每5米设一道沉降缝,沉降缝按设计位置设置,做到两端竖直、平整,上下贯通,沉降缝用橡胶止水带连接,并用沥青麻丝塞填.7、涵洞工程砌体圬工施工时,要认真选好石料,砂浆严格按照配合比拌制,采用挤浆法砌筑,层间搭接满足砌石规范要求,砌体要大面朝下,禁止立砌.砂浆饱满,灰缝统一采用凹缝.8、涵背填土严格按规范要求施工,两侧对称夯填.涵顶填土厚度大于1米时,方可允许重型施工机械通过,防止混凝土出现开裂等人为破坏.9、拱圈砼浇筑、拆模、涵侧回填均须两侧对称进行;10、出入口砌体砂浆砂浆必须使用搅拌机集中拌制拌合,砌筑中砂浆饱满,勾缝时缝宽均匀,做到内实外美.质量保证体系框图八、安全保证措施1、现场用电要严格按照用电规程操作,设备用电必须做到一机一闸一漏一箱;进出电缆线要有套管,电线进出不混乱.严禁使用花线或塑料胶质线,导线不得随地拖拉或绑在脚手架上.2、现场机械设备严格按安全技术操作规程作业,杜绝违章作业,严禁酒后操作机械设备.3、开挖基坑时,应根据设计的边坡开挖,做好临时支护工作防止塌方.坡顶5米范围内不得堆载.现场配备抽水设备,防止因水浸泡引起边坡坍塌、漏电事故发生.4、模板安装时,内外要支撑牢固,捣固人员应戴绝缘防电手套;支模时注意个人防护,不允许站在不稳固的支撑上或没有固定的方木、支架上;拆除模板时,应按规定的程序进行,模板、材料、工具不得直接往下扔.5、钢筋切断时手与刀口的距离不得小于15厘米,机械运转中严禁用手清除刀口附近的断料及杂物.6、钢筋运输时应检查运输道路路况,确保交通安全,并观察周围是否有高压线;搬运钢筋人员应协调配合,相互呼应,搬运、卸车时必须按顺序逐层取运,严禁抽拿.7、搭设支架时,必须设置物料提上、吊下装置,严禁抛掷.8、浇筑砼使用的溜槽、串桶必须固定牢固,操作部位应设防身栏,眼睛站在溜槽上作业.9、涵台及拱圈砼浇筑时,操作人员应站在搭设牢固的操作平台上,严禁直接站在模板或支架上作业.10、砌筑施工中严禁从上往下抛投石料,小料单人搬运,大料须两人或多人抬运,运输通道须搭设支架或者修成台阶.11、浇筑砼的润管砂浆、砼以及浆砌筑的余料严禁随意撒漏,应根据管理人员统一安排垫设在便道或涵侧沟槽内.12、现场设置的照明灯具、护栏、围栏、警告标志经常维修,保持其正常使用功能,并在有危险地点悬挂规定的安全警示标牌.安全保证体系框图九、环境保护及文明施工1、现场噪声达标符合国家规定的标准2、现场无扬尘1)、现场主要道路推平压实;2)、场地平整要洒水降尘,砂子、碎石成方堆放,各种材料和机具的摆放做到整齐有序.3)、临时露天存放的水泥、白灰等易产生扬尘的材料应进行覆盖;3、运输无遗洒1)、砼罐车每次出场前洗净下料斗;2)、工程土方外运,土方最高点不得超过车帮上缘50公分,两侧边缘低于车帮上缘10~20公分,装截建筑渣土或其它散装材料不得超过车帮上缘.设洗车场,运输车辆驶出施工现场前必须将车帮和车轮冲洗干净,不得带泥上路.4、严格控制、最大限度的减少化学危险品、油品的泄漏1)、严格执行公司《易燃易爆有毒有害物品保管制度》;2)、在现场设立化学危险品及油品专用仓库或储存室(柜),并设专人管理;5、有毒有害废弃物实现分类管理提高回收利用率施工现场要增设有毒有害废弃物回收场地与设施,实现分类管理,并做出标识;6、施工现场夜间无光污染1)、现场照明灯具配备定向照明灯罩,使用前调整好照射角,不得射入居民家;2)、电焊施工时,采用严密围档遮住射向居民住宅一侧的弧光;7、严禁发生重大火灾、爆炸事故1)、对施工管理人员和操作人员定期进行消防培训,增强消防意识;2)、施工现场要认真执行集团公司《现场消防管理制度》;3)、对油漆、易燃材料库房、木工房、油库等重点部位一律配备防爆灯及符合规定数量的消防设施或灭火器材;配电室应配备不导电的二氧化碳及干粉灭火器;4)、氧气瓶、乙炔瓶的存储使用均应保持规定的安全距离,并远离明火热源;5)、消防设施、器材要定期检查、维修,确保完好、有效;6)、易燃物密闭存放,远离明火和热源.8、烟尘的排放达标1)、施工现场禁止随意焚烧油漆、沥青等而产生烟雾;2)、改进工艺,使燃料燃烧彻底,减少烟尘.。
钢筋混凝土拱涵开工报告资料
XXXXXXX高速公路(路基XXX合同段)XXXXX钢筋混凝土盖板涵施工组织技术方案中铁XX集团第XX程有限责任公司山西高速公路XX标项目部目录一、工程概况 (3)二、编制依据 (3)三、编制原则 (4)四、施工准备 (4)五、施工组织方案及施工方法 (5)1、基坑开挖 (5)2、基础施工 (6)3、混凝土涵身施工及波纹管涵拼装施工 (8)4、拱圈 (9)5、护拱、侧墙 (11)6、涵底铺砌、八字墙、洞口铺砌及隔水墙 (11)7、砼养护 (11)8、台背回填 (11)9、完工修补 (12)六、确保工程质量的措施 (12)七、安全保证体系及其措施 (13)八、涵洞施工环保、水保 (15)XXX盖板涵施工组织设计一、工程概况XXX盖板涵位于XXXXXXXX县境内,由XX高速公路路基第XXX合同段中铁XXXX司承建,地处吕梁山脉北西侧,地貌以黄土塬区及黄土梁塬、黄土峁、黄土斜梁为主。
主要不良地质及特殊地质有:软土、湿陷性黄土等。
K76+156 1-2.0拱涵孔净宽2.0m,净高2.0m,与路基交角90度,填土高度9.94m,涵长56m 。
其工程数量如下:XXXXX 1-2.0拱涵工程数量表二、编制依据2.1中华人民共和国行业标准《公路工程施工安全技术规程》JTJ076-952.2中华人民共和国行业标准《公路工程质量检验标准》JGJF80/1-20042.3中华人民共和国行业标准《钢结构工程高强螺栓连接的设计、施工及验收规程》JGJ82-912.4中华人民共和国行业标准《公路桥涵施工技术规范》JTJ041-20002.5中华人民共和国行业标准《公路路面基层施工技术规范》JTJ034-2000三、编制原则(1)、严格遵循招标、投标文件的内容及设计文件要求,确定本工程的创优规划,并据此来编制施工方案。
(2)、仔细考察工程实地,认真研究招标、投标文件、设计图纸和有关规定,充分考虑本桥的特点、场地、交通、水文、运输、料源、民情、水电供应、气候等实际情况的基础上编制。
涵洞分项工程开工报告
涵洞分项工程施工组织一、涵洞桩号:二、施工方案1.基础开挖⑴基础的断面依据基础深度、土质情况,管体结构本工程拟采用人工开挖,宽度按下式确定:B=D+2b (D:管道外缘宽度b:工作面宽度,600mm~1000mm)管涵基础开挖前,按设计图纸断面坡度开挖等对基础进行施测,同时应向现场负责人进行详细交底,交底内容包括挖基断面、堆土位置,现有地下构筑物情况及施工技术、安全要求等,并及时量测基底高程和宽度,严禁超挖。
⑵基础开挖:填土高度不大的管涵尽量采用反开槽开挖,当填土高度较大时,先行施做涵洞再进行路基施工。
基础采用人工开挖,为确保基底土壤结构不被破坏,开挖时在设计基底高程以上保留20cm左右由人工清底。
2.管节安装与铺设预制管安装拟采用垫块法铺设,其施工程序为:预制垫块→安垫块→下管→在垫块上安管→支模→接口→浇混凝土基础→养护⑴预制混凝土垫块·垫块尺寸:长等于管径的0.7倍,等高等平基厚度,允许偏差为+0mm或-10mm,宽大于或等于高。
·垫块混凝土的强度等级同混凝土基础。
·每根管垫块个数:2个。
⑵下管安装垫块应放置平稳,高程符合质量要求。
下管前在垫块面上弹线,以控制安管中心线,下管采用汽车汽重机进行,管节采用兜身吊带起吊,装卸时应轻装轻放,运输时应垫稳、绑牢,不得相互撞击;接口的内外防腐层应采取保护措施。
⑶管节接头处理根据设计管节接头间的空隙用沥青麻絮填塞,上半圈从外向里填塞,下半圈从里向外塞。
外面用满涂。
⑷管道基础混凝土的模板·采用组合钢模板,模板应事先拼装好,拼装高度可以大于混凝土浇筑高度,接缝应有防止漏浆措施。
·支模时面板对准给定的基础边线垂直竖立,内外打撑钉牢,内侧打钢钎固定。
并在面板内侧弹线控制混凝土浇筑高度。
⑸灌筑混凝土·先将模板内清扫干净,并刷涂脱模剂,浇筑时要分层,第一层可摊铺薄些,振捣时使一侧的混凝土入管下部通向另一侧,即两侧混凝土要碰头成为一个整体,管底部混凝土要注意振捣密实,防止形成管子漏水的通道。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
厦门至成都国家高速公路江西赣州至崇义段建设项目
工程分部、分项开工申请批复单
承包单位:安徽省公路桥梁工程公司合同段:
监理单位:江西嘉和工程咨询监理有限公司本表编号:开工项目:赣崇高速B3标
桩号:K509+195拱涵
建议开工日期:2010年12月31日
计划完工日期:2011年1月28日
此项工程负责人:张春涛
附件:
进场设备报验单SJ005,施工材料报验单SJ004,施工人员报验单,施工放样报验单,施工技术方案报审表SJ003。
承包人:日期:
专业监理工程师意见:
专业监理工程师:日期:
高级驻地监理工程师意见:
高级驻地监理工程师:日期:
SJ005 厦门至成都国家高速公路江西赣州至崇义段建设项目
进场设备报验单
承包单位:安徽省公路桥梁工程公司合同段:
监理单位:江西嘉和工程咨询监理有限公司本表编号:
致监理工程师:
下列施工设备已按合同规定进场,请你查验签证,准予使用。
承包人:日期:
序号设备名称规格型号数量进场日
期
技术状
况
拟用何处备注
1 挖机200 1台
2 模板200m2
致(承包人):经查验
1、性能、数量能满足施工需要的设备:
(准予进场使用的设备) 2、性能不符合施工要求的设备:
(由承包人更换后再报的设备)
3、数量或能力不足的的设备:
(由承包人补充的设备)
请你尽快按施工进度要求,配齐、配足所需设备。
监理工程师:日期:
SJ003 厦门至成都国家高速公路江西赣州至崇义段建设项目
施工技术方案报审表
承包单位:安徽省公路桥梁工程公司合同段:
监理单位:江西嘉和工程咨询监理有限公司本表编号:
致高级驻地监理工程师办公室:
现报上K509+195拱涵工程技术、工艺方案,方案详细说明和图表,
请予审查和批准。
附件:技术、工艺方案说明和图表。
承包人:日期:
专业监理工程师审查意见:
专业监理工程师:日期:
高级驻地监理工程师审查意见:
高级驻地监理工程师:日期:
厦门至成都国家高速公路江西赣州至崇义段建设项目
分项工程施工人员报验单
承包单位: 安徽省公路桥梁工程公司合同段:
监理单位: 江西省嘉和工程咨询监理有限公司本表编号:
致专业监理工程师:
下列人员已按要求进场,请予以审查。
承包人:日期:
序号姓名职务职称备注
1 张春涛项目经理高级工程师
2 兰辉项目总工高级工程师
3 黄宏江项目副经理工程师
4 孔祥三生产副经理工程师
5 颜安地方部长工程师
6 宋印财务负责人会计师
7 代伟合同部长工程师
8 徐智勇工程部长工程师
9 曹惠实验室主任工程师
10 蒋权安全环保部长工程师
11 李刚物资设备部长工程师
12 郭龙安隧道工程师工程师
13 李向前隧道工程师工程师
14 张殿飞测量工程师工程师
15 顾云涛现场技术员助理工程师
16 张林实验员助理工程师
监理意见:
专业监理工程师签字:日期:
SJ001
厦门至成都国家高速公路江西赣州至崇义段建设项目
施工放样报验单
承包单位:安徽省公路桥梁工程公司合同段:
监理单位:江西嘉和工程咨询监理有限公司本表编号:
致:赣崇高速BR1高驻办测量工程师
根据合同要求,业已完成
K509+195拱涵
施工放样工作,清单如下,请予查验。
承包人:日期:桩号或位置工程或部位名称放样内容备注
附件:测量及放样资料
现场监理意见:
监理工程师结论:
监理工程师:日期:
K509+195拱涵施工技术方案
1、总体施工计划
K509+195钢筋混凝土双连拱涵单洞跨径为4.0米,拱项填土高度接近20米。
拱圈采用C30钢筋砼;护拱、涵墩、涵台、涵台基础采用C20砼。
八字墙及其基础以及帽石、侧墙均采用C20砼;洞口铺砌采用M7.5浆砌片石。
拱涵地基承载力为600Kpa,地基处理采用碎石桩:先清除基底表土2米,再打碎石桩,桩径2.5m,呈梅花形布置;桩长10m,共348根;共计桩长3480米;最后回填厚2.0米碎石垫层,浇筑涵洞基础。
施工采用顺序作业与流水作业同时施工。
基槽开挖采取人工配合挖掘机作业,或者在石方处采用小规模松动爆破作业,砼工程主要采用拌和站集中拌和、砼运输车运输就位、吊罐吊装入模、机械振捣的作业方式。
模板以定制钢模为主,拱涵两侧以合适的填料进行回填,填筑范围按设计文件规定的要求实施,填料的压实以机械静压为主,以小型夯实机具辅助。
2、施工方法
①施工准备
项目部中心试验室对拱形涵洞中所涉及的砼配合比设计室内试验,并进行其他相关材料试验,编制出该拱涵的详细施工技术方案及安全技术交底、施工技术交底,经监理工程师审批后,对该拱涵进行施工。
K509+195拱涵距离县乡路直线距离约200m,并能利用乡村路,进场施工便道容易打通。
②准备材料、机械就位
钢筋分期运至施工现场并堆放整齐。
各种施工设备运到现场进行安装调试,确保施工时机械运转正常。
③测量放样
根据拱涵图纸与控制点,放出K509+195拱涵基槽开挖断面,并打上各种控制标识。
④开挖基槽
先由挖掘机按控制标识的范围进行初步的开挖,开挖时在各个层面上预留10~20cm,由人工进行修整检底,使其达到设计高程要求。
针对K509+195拱涵体积质量大,对地基承载力要求很高,图纸设计本拱形涵洞有碎石桩,并进行基底2米碎石换填。
地基承载力经试验室检测满足设计要求时,方可进行下一道工序施工。
基槽开挖后要求排水通畅,防止积水。
⑤浇筑基础砼
碎石垫层铺好后重新放样,定出基础砼施工的具体位置及浇筑厚度,做好标识。
再支模
现浇基础砼。
混凝土的材料严格执行技术规范要求,施工时严格按照配合比用量配料,为改善混凝土的和易性和流动性,掺入缓凝减水剂,并随时测定坍落度。
浇筑垫层砼,以使用平板振捣器为主,插入式振捣器配合振捣,振捣中随时检查振捣情况,特别防止漏振发生,砼浇筑过程中,按要求制备砼试块。
⑥拱涵下部内外侧模板安装
模板安装前,将模板表面的污物和锈斑除去,并均匀涂上清机油,模板利用人工安装就位后在侧面设置竖向加劲肋,上下口设置对拉螺栓,并在支架平台上支斜撑,以保持模板支立牢固、稳定,保证涵身浇筑完成后外形与设计图纸相吻合。
⑦拱涵墙身砼浇筑
钢筋、模板安装完毕,清理干净浇灌模板内的脏物,经监理工程师检查验收合格后可开始浇筑砼,浇筑前应认真检查砼的坍落度和均匀性,砼浇筑应由两端向中间分层浇筑,利用插入振动器均匀振捣,注意振动器不要触及模板,以免损坏模板,砼浇筑时要做试块,并加养护。
砼浇筑完成后,及时加强其养护工作。
⑧拱涵拱圈模板、混凝土的施工
拱涵拱圈施工是本拱涵的重难点,拱圈模板采用定制钢模,结构尺寸满足设计要求,在基础混凝土平台上面进行钢管支撑铺设底板,防止下沉。
再进行拱圈钢筋的制作和绑扎,支立拱圈砼模板,浇筑拱圈砼,混凝土施工时特别注意对称施工,振捣密实,防止胀模、跑模现象的发生。
⑨洞口浇筑
洞口砼浇筑在拱形通道拱圈浇筑完成后施工。
其施工主法与涵身砼浇筑方法相同,在此不做重复。
⑩拱涵回填
回填材料及方法与通道回填相同,在涵身砼强度达到设计要求后,按规定的填筑材料进行涵侧回填,涵侧回填的范围按设计要求实施,回填时分层进行,每层厚度为10~15cm,填土的压实在光轮压路机无法压到的狭窄区域,人工采用小型机动或电动夯实机具夯击,务使其达到设计密实度要求(96%)。
赣崇高速公路B3合同段
K509+195拱涵
分
项
开
工
报
告
编制:
审核:
安徽省公路桥梁工程公司赣崇高速B3合同段项目经理部
年月日。
