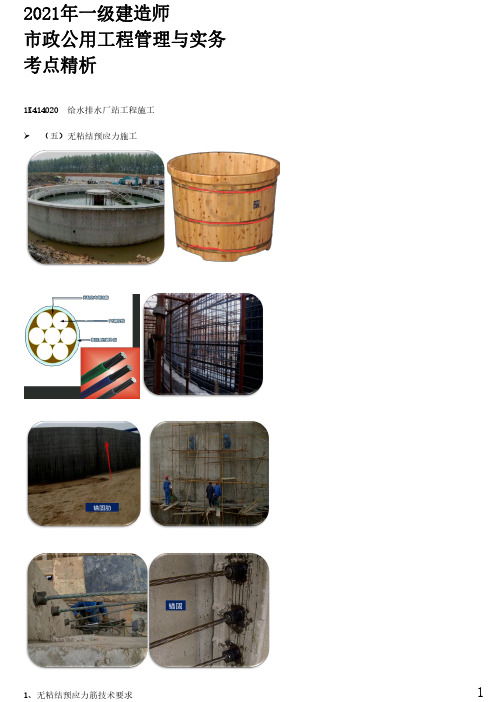

2021年一级建造师市政公用工程管理与实务考点精析1K414020给水排水厂站工程施工(五)无粘结预应力施工1 1、无粘结预应力筋技术要求(1)预应力筋外包层材料,应采用聚乙烯或聚丙烯,严禁使用聚氯乙烯;(2)预应力筋涂料层应采用专用防腐油脂;(3)必须采用Ⅰ类锚具,锚具规格应根据无粘结预应力筋的品种、张拉吨位以及工程使用情况选用。

补充解释:预应力锚具按锚固性能分为Ⅰ类和Ⅱ类两种,Ⅰ类锚具用于承受动、静载作用的预应力混凝土结构,Ⅱ类锚具仅用于有粘结的预应力混凝土结构中,预应力筋应力变化不大的部位。

2、施工工艺流程钢筋施工→安装内模板→铺设非预应力筋→安装托架筋、承压板、螺旋筋→铺设无粘结预应力筋→外模板→混凝土浇筑→混凝土养护→拆模及锚固肋混凝土凿毛→割断外露塑料套管并清理油脂→安装锚具→安装千斤顶→同步加压→量测→回油撤泵→锁定→切断无粘结筋(留100mm)→锚具及钢绞线防腐→封锚混凝土。

3、无粘结预应力筋布置安装(1)锚固肋数量和布置,应符合设计要求;设计无要求时,应保证张拉段无粘结预应力筋长不超过50m,且锚固肋数量为双数;(2)安装时,上下相邻两环无粘结预应力筋锚固位置应错开一个锚固肋;以锚固肋数量的一半为无粘结预应力筋分段(张拉段)数量;每段无粘结预应力筋的计算长度应考虑加入一个锚固肋宽度及两端张拉工作长度和锚具长度;2(3)应在浇筑混凝土前安装、放置;浇筑混凝土时,严禁踏压、撞碰无粘结预应力筋、支撑架以及端部预埋件;(4)无粘结预应力筋不应有死弯,有死弯时必须切断;(5)无粘结预应力筋中严禁有接头(整根)。

4、无粘结预应力张拉(1)张拉段无粘结预应力筋长度小于25m时,宜采用一端张拉;张拉段无粘结预应力筋长度大于25m而小于50m时,宜采用两端张拉;张拉段无粘结预应力筋长度大于50m时,宜采用分段张拉和锚固。

(增加锚固肋数量)(3)无粘结预应力筋张拉时,混凝土同条件立方体试块抗压强度应满足设计要求;当设计无具体要求时,不应低于设计混凝土强度等级值得75%。

建筑给排水工程试题(八)

建筑给排水工程试题(八)

建筑给排水工程试题(八)一、单项选择题1. 排水立管最小管径可采用()。

A、 DN50B、 DN100C、 DN150D、 DN2002. 重力流屋面雨水排水管系的悬吊管、埋地管分别按()设计。

A、非满流、满流B、非满流、非满流C、满流、非满流D、满流、满流3. 无人活动的屋面设置的伸顶通气管高出屋面不得小于()。

A、0.5mB、0.4mC、0.3mD、0.2m4. 多斗雨水排水系统的雨水斗应对称布置,一根据吊管上连接的雨水斗数不得超过()个,且雨水斗不能设在立管顶端。

A、 2B、3C、 4D、 55. 关于水封破坏,下列( )叙述是正确的。

A、排水管内排水量过大,造成水封水被冲走而破坏;B、因动态和静态原因造成水封高度减少,不足以抵抗管道内允许的压力变化;C、由于排水立管内下落水流速度太快,产生过高水压;D、因排水管道堵塞而造成6. 多层建筑直接供水方式的条件是()。

A、H>H SB、H<H SC、H=H SD、和H S无关7. 某住宅7层,室外给水管网在建筑引入管始端水压为0.16MPa,采用的给水方式为()。

A、1~3层直接给水,4~7层加压给水;B、1~7层加压给水;C、1层直接给水,2~7层加压给水;D、1~4层直接给水,5~7层加压给水。

8. 铸铁管的常用连接方法有()。

A、粘接B、焊接C、法兰连接D、承插连接9. 超过2000个座位的会堂、礼堂的舞台口,即与舞台相连的侧台、后台的门窗洞口,应设置()。

A、预作用喷水灭火系统;B、水幕喷水灭火泵系统;C、雨淋喷水灭火系统;D、湿式喷水灭火系统10. 建筑内给水系统组成有()。

A、建筑内给水立管、给水横管、水表;B、引入管、计量仪表、给水管道、用水设备、配水装置;C、配水装置、用水设备、给水管道;D、引入管、给水管道、计量仪表。

11. 湿式自动喷水灭火系统定用环境温度为()。

A、4~70℃;B、小于4℃;C、大于0℃;D、大于20℃12. 以某一卫生器具流量(给水流量或排水流量)值为基数,其它卫生器具的流量(给水流量或排水流量)值与其比值为()。

1K414000城市给水排水工程题库1-0-2

1K414000城市给水排水工程题库1-0-2

1K414000城市给水排水工程题库1-0-2
问题:
[判断题]如果客户签了一个1年的套餐,到期前不能提前终止。

A.正确
B.错误
问题:
[问答题]一个柔性制造系统一般由哪些基本部分组成?
11ѡ5 https://
问题:
[多选]目前我国政府网站存在很多问题,主要表现为()
A.有用的信息量少
B.信息实用性差
C.网站缺乏动态交互
D.信息更新不及时
E.电子政务系统之间信息无法共享、信息无法进行交换
问题:
[单选]对()起注册登记的总质量不小于12000kg的货车和总质量大于3500kg的挂车,检查其后部车身反光标识的粘贴技术规范及车身反光标识材料的式样(颜色、宽度等)是否符合相关标准的规定。

A.2005年1月1日
B.2005年2月1日
C.2005年3月1日
D.2005年5月1日
问题:
[单选]()是向完全失能的员工提供长期性的月收入补偿,给付可持续到65岁,但给付期限限于5年或l0年。

一般这种保险都有一个5~6个月的等待期。

A.暂时失能收入保险
B.长期失能保险
C.商业性保险计划
D.蓝十字计划
问题:
[判断题]小说是一种抒情性文学体裁。

A.正确
B.错误
问题:
[单选]检查机动车设置的喇叭是否具有连续发声功能,工作是否可靠,必要时应用()测量其喇叭声级是否符合规定。

A.前照灯检测仪
B.底盘测功机
C.声校准器
D.声级计。

2021年一建市政备考 章节核心考点强化训练 1K414000 城市给水排水工程

2021年一建市政备考  章节核心考点强化训练 1K414000 城市给水排水工程

3/5
问题: 1、写出“五牌一图”的内容。(本小题 6 分) 【答案】 五牌:工程概况牌(1 分)管理人员名单及监督电话牌(1 分)消防保卫牌《1 分)。安全生产(无重大事故)牌(1 分) 文明施工牌(1 分)。 一图:施工现场总平面图(1 分)。
问题: 2、事件二中,为确保项目的环境保护和文明施工,施工单位对出场的运输做哪些防止拋洒滴漏的措施?(本小题 4 分) 【答案】 (1)施工车辆应采取密封覆盖措施(1 分); (2)施工运送车辆不得装载过满(防超载)(1 分); (3)在场地出口设置冲洗池(1 分)待运土车辆出场时派专人将车轮冲洗干净(1 分)。
4/5
问题: 1.指出事件一中项目部安全管理的主要缺失,并给出正确做法。 2.列出事件一整改与复工的程序。 3.分析事件二中桩基质量缺陷的主要成因,并给出预防措施。 4.依据上图给出返修处理步骤。(请用文字叙述) 问题: 1.指出事件一中项目部安全管理的主要缺失,并给出正确做法。 【答案】 主要缺失:没有对危险性较大的吊运节点进行安全验收(或动态监控)。 正确做法:应依据风险控制方案要求,对本工程易发生生产安全事故的部位(燃气管道)进行标识、对起吊作业进行 旁站监控(或检查),设置专职安全员(或指挥人员)。 (每答对一项得 1 分, 5 分) 问题: 2.列出事件一整改与复工的程序。 【答案】 程序有:项目部停工并提出整改措施(方案)→总监理工程师批准整改措施(方案)→验证整改措施(方案)→项目 部提出复工申请→总监理工程师下达复工令。 (答对一项得 1 分,5 分) 问题: 3.分析事件二中桩基质量缺陷的主要成因,并给出预防措施。 【答案】 主要成因:超灌高度不够、混凝土(孔内)浮浆太多、孔内混凝土面测定不准。 预防措施:在其后每根桩超灌高度 0.5m~1m,孔内混凝土面测定应采用硬杆筒式取样测定。 (每答对一项得 1 分,5 分)

市政公用工程2K314000城镇水处理场站工程章节练习(2014-6

市政公用工程2K314000城镇水处理场站工程章节练习(2014-6

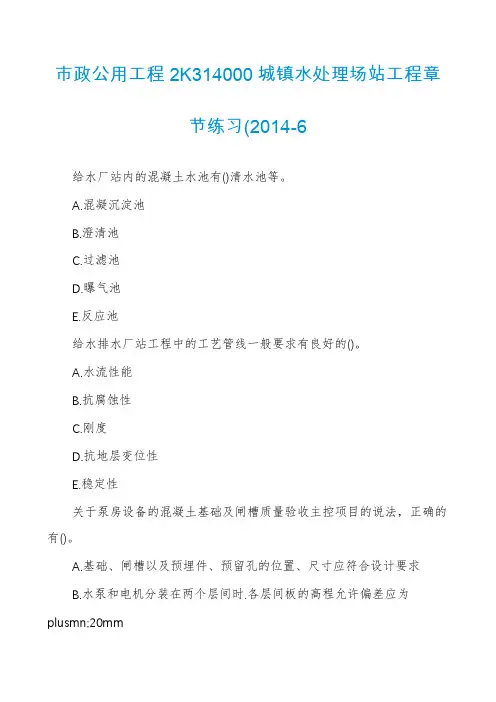

市政公用工程2K314000城镇水处理场站工程章节练习(2014-6给水厂站内的混凝土水池有()清水池等。

A.混凝沉淀池B.澄清池C.过滤池D.曝气池E.反应池给水排水厂站工程中的工艺管线一般要求有良好的()。

A.水流性能B.抗腐蚀性C.刚度D.抗地层变位性E.稳定性关于泵房设备的混凝土基础及闸槽质量验收主控项目的说法,正确的有()。

A.基础、闸槽以及预埋件、预留孔的位置、尺寸应符合设计要求B.水泵和电机分装在两个层间时.各层间板的高程允许偏差应为plusmn;20mmC.上下层间板安装机电和水泵的预留洞中心位置相对偏差应为10mmD二次混凝土或灌浆材料的强度符合设计要求E.混凝土外观无严重质量缺陷关于现浇(预应力)钢筋混凝土水池模板、支架施工的说法,正确的有()。

A.模板及其支架应满足浇筑混凝土时的承载能力、刚度和稳定性要求,且应安装牢固B.各部位的模板安装位置正确、拼缝紧密不漏浆C.固定在模板上的预埋管、预埋件的安装必须牢固,位置准确D.在安装池壁的最下一层模板时,应在适当位置预留清扫杂物用的窗口E.池壁与顶板连续施工时,池壁内模立柱可同时作为顶板模板立柱关于沉井干封底的要求,正确的有()。

A.在沉井封底前应用大石块将刃脚下垫实B.封底前应整理好坑底和清除浮泥,对超挖部分应回填石灰土至规定标高C.钢筋混凝土底板施工前,井内应无渗漏水D.封底前应设置泄水井E.底板混凝土强度达到设计强度等级且满足抗浮要求时,方可封填泄水井、停止降水对大中型水池,做满水试验进行外观观测时,要求()。

A.充水至池壁底部的施工缝以上,检查底板的抗渗质量B.充水至设计水深的1/3处,检查池壁四周及池底的抗渗质量C.充水至池底一定高度后,检查池底部抗渗质量D.必须充水至设计水深的1/2处,检查池底的抗渗质量无盖水池满水试验的蒸发量,可设现场蒸发水箱,并在水箱内设水位测针进行测定。

(),测定水箱中的水位。

A.测定水池中水位之前12hB.测定水池中水位之后12hC.测定水池中水位的同时D.测定水池中水位之后8h塑料或橡胶止水带接头应采用()。

一建【市政】考前冲刺练习含答案解析:给水排水厂站工程施工1402

一建【市政】考前冲刺练习含答案解析:给水排水厂站工程施工1402

一、单项选择题1、()的作用使井筒下沉时减少井壁下端切土的阻力。

A、刃脚B、隔墙C、横梁D、底板2、沉井水下封底施工时,每根导管的混凝土应连续浇筑,且导管埋入混凝土的深度不宜小于()米;各导管间混凝土浇筑面的平均上升速度不应小于()m/h。

A、1.0,0.5B、1.0,0.25C、2,0.5D、2,0.253、沉井水下封底表述错误的是()。

A、软土地基应铺设碎石或卵石垫层B、混凝土凿毛部位应洗刷干净C、水下混凝土封底的浇筑顺序,应从高处开始,逐渐向周围扩大D、水下封底混凝土强度达到设计强度等级,沉井能满足抗浮要求时,方可将井内水抽除4、某地最低水位为1.0米,最高水位为2.0米,采用沉井筑岛法施工时,岛面标高应为()。

A、1.5米B、2.0米C、2.5米D、1.0米5、下列关于构筑物满水试验的试验时间,说法错误的是()。

A、现浇钢筋混凝土水池的满水试验应当在池体的防水层、防腐层施工之后B、装配式预应力混凝土水池的满水试验应当在池体施加预应力且锚固端封锚以后,保护层喷涂以前C、砖砌水池的满水试验应当在池体防水层施工以后D、石砌水池的满水试验应当在池体勾缝以后6、【2009年真题】有盖水池满水试验程序为()。

A、水池注水→池内水位观测→整理试验结论B、试验准备→水池注水→池内水位观测→整理试验结论C、水池注水→池内水位观测→蒸发量测定→整理试验结论D、试验准备→水池注水→蒸发量测定→整理试验结论7、为了防止施工过程中构筑物浮动,保证工程施工顺利进行,应当降水至基坑底以下()mm。

A、500B、200C、300D、1508、【2009年真题】大型水池施工中的实用抗浮措施不包括()。

A、降低地下水位B、基坑四周设防汛墙C、使水位内外无水位差D、构筑物增设锚杆9、当构筑物无抗浮设计时,雨汛期施工过程必须采取的抗浮措施不包括()。

A、建立防汛组织,强化防汛工作B、备有应急供电和排水设施C、采用排水法下沉和封底的沉井工程D、基坑四周设防汛墙,防止外来水进入基坑10、单元组合式现浇钢筋混凝土水池工艺流程顺序正确的是()。

[整理]1K414000城市给水排水工程

1K414000 城市给水排水工程1K414010 给水排水厂站工程结构与特点1K414011 掌握厂站工程结构与施工方法本条文简要介绍给排水厂站工程结构特点与施工方法。

一、给排水厂站工程结构特点二、构筑物与施工方法(一)全现浇混凝土施工1.水处理(调蓄)构筑物的钢筋混凝土池体大多采用现浇混凝土施工。

2.水处理构筑物中圆柱形混凝土池体结构,当池壁高度大(12~18m)时宜采用整体现浇施工,支模方法有:满堂支模法及滑升模板法。

前者模板与支架用量大,后者宜在池壁高度≥15m时采用。

3.污水处理构筑物中卵形消化池,通常采用无粘结预应力筋、曲面异型大模板施工。

(二)单元组合现浇混凝土施工1.沉砂池、生物反应池、清水池等大型池体的断面形式可分为圆形水池和矩形水池,宜采用单元组合式现浇混凝土结构,池体由相类似底板及池壁板块单元组合而成。

2.以圆形储水池为例,池体通常由38块厚扇形底板单元和16块倒T形壁板单元组成,一般不设顶板。

单元一次性浇注而成,底板单元间用聚氯乙烯胶泥嵌缝,壁板单元间用橡胶止水带接缝。

这种单元组合结构可有效防止池体出现裂缝渗漏。

3.大型矩形水池为避免裂缝渗漏,设计通常采用单元组合结构将水池分块(单元)浇筑。

各块(单元)间留设后浇缝带,池体钢筋按设计要求一次绑扎好,缝带处不切断,待块(单元)养护42d后,再采用比块(单元)强度高一个等级的混凝土或掺加UEA的补偿收缩混凝土灌筑后浇缝带使其连成整体。

4.圆柱形消化池的池壁高度大(12~18m),多采用整体现浇施工,其支模方法有:满堂支模法及滑升模板法。

前者模板与支架用量大,后者宜在池壁高度≥15m时采用。

(三)预制拼装施工1.水处理构筑物中沉砂池、沉淀池、调节池等混凝土圆形水池宜采用装配式预应力钢筋混凝土结构,以便获得较好的抗裂性和不透水性。

2.预制拼装施工的圆形水池可采用绕丝法、电热张拉法或径向张拉法进行壁板环向预应力施工。

3.预制拼装施工的圆形水池在水池满水试验合格后,应及时进行钢丝保护层喷射混凝土施工。

给水排水管道工程习题(市政工程)-2

《给水排水管道工程》练习题一、填空1、合流制排水系统分为直排式合流制排水系统、截流式合流制排水系统和完全合流制排水系统三类.P142、比流量分为长度比流量和面积比流量。

P693、管网核算条件包括消防时、事故时、最大传输时。

P864、水压试验按其目的分为强度试验和严密性试验两种。

P1035、给水用的阀门包括闸阀和蝶阀.P1166、居民生活污水量定额,对给水排水系统完善的地区可按用水定额的90%计,一般地区可按用水定额的80%计。

P1257、每一设计管段的污水流量可能包括以下3种流量:本段流量、转输流量和集中流量。

P1308、排水管道平面图上,每一设计管段都应注明管段长度、设计管径和设计坡度。

P1459、雨水管道在街坊内部最小管径为200mm,在街道下最小管径为300mm。

P16410、我国多数城市一般采用截流倍数n0=3。

P18911、控制管道腐蚀的方法有调整水质、涂衬保护层和更换管道材料.P22612、给水管网布置的两种基本形式:树状管网和环状管网。

P2013、污水管道的控制点是指在污水排水区域内,对管道系统的埋深起控制作用的点。

P3014、常用的管道基础有天然基础、砂基础和混凝土基础.P10315、污水管道在街坊和厂区内的最小管径为200mm,在街道下的最小管径为300mm。

P13416、雨水管渠最小设计流速为0。

75m/s,非金属管道最大设计流速为5m/s。

P16417、钢筋混凝土管口形式有承插式、企口式、平口式,顶管法施工中常用平口管。

P19818、雨水和合流管道最小管径300mm,最小设计坡度0。

003。

P165二、判断1、水量调节设施包括泵站、清水池、水塔、高位水池。

(×)P62、巴甫洛夫斯基公式适用于较光滑的圆管满流紊流计算,主要用于给水管道水力计算。

(×)P373、总变化系数Kz是指一年中最大日污水量与平均日污水量的比值.(×)P1264、暴雨强度是指单位时间内的平均降雨深度。

2020年一建市政-章节题及答案

一级建造师-市政实务章节题1K411010城镇道路工程结构与材料 (2)1K411020城镇道路路基施工 (5)1K411030城镇道路基层施工 (8)1K411040城镇道路面层施工 (9)1K412010城市桥梁结构形式及通用施工技术 (11)1K412020城市桥梁下部结构施工 (14)1K412030城市桥梁上部结构施工 (16)1K412040管涵和箱涵施工 (18)1K413010城市轨道交通工程结构与特点 (19)1K413020明挖基坑施工 (22)1K413030盾构法施工 (25)1K413040喷锚暗挖(矿山)法施工 (28)1K414010给水排水厂站工程结构与特点 (32)1K414020给水排水厂站工程施工 (35)1K415010城市给水排水管道工程施工 (38)1K415020城市供热管道工程施工 (42)1K415030城市燃气管道工程施工 (44)1K415040城市综合管廊 (47)1K416000生活垃圾处理工程 (48)1K417000施工测量与监控量测 (51)1K411010城镇道路工程结构与材料一、单项选择题1、城市道路网的主要骨架是()。

A、主干路B、快速路C、次干路D、支路2、柔性路面主要代表是沥青类路面,其破坏主要取决于()和极限垂直变形。

A、剪切变形B、抗剪强度C、弯拉强度D、弯拉应变3、与沥青混凝土路面相比,水泥混凝土路面在荷载作用下强度与变形的特点是()。

A、弯拉强度大,弯沉变形大B、弯拉强度大,弯沉变形小C、弯拉强度小,弯沉变形大D、弯拉强度小,弯沉变形小4、基层施工时,在湿润和多雨地区宜采用()。

A、排水基层B、不排水基层C、湿润基层D、底基层5、城市主干道沥青路面不宜采用()。

A、SMAB、温拌沥青混合料C、冷拌沥青混合料D、抗车辙沥青混合料6、路面的(),可以缩短汽车的制动距离,降低发生交通安全事故的频率。

A、平整度好B、承载能力大C、抗滑能力强D、透水性好7、下列指标中,不属于沥青路面使用指标的是()。

2014年二级建造师试题《市政公用工程》冲刺试题及答案8

2014年二级建造师试题《市政公用工程》冲刺试题及答案8 1。

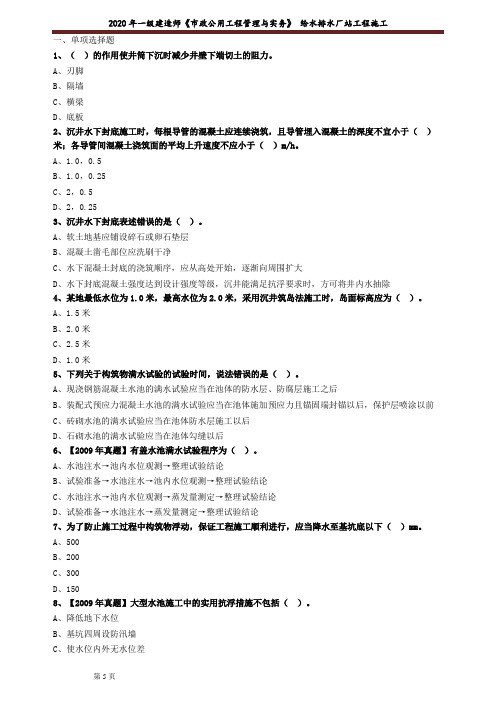

沉井施工铺垫木时,以n表示垫木根数,以Q表示第一节沉井重量,L和b表示垫木的长和宽,[σ]表示基底土容许承压力,则垫木根数计算公式为()。

A.n=2Q/(Lb[σ])B.n=Q/(Lb[σ])C.n=Q/(2Lb[σ])D.n=Q/(3Lb[σ])【答案】B。

本题考核的是沉井施工技术要求。

沉井刃脚下应满铺垫木。

一般常使用长短两种垫木相问布置,在刃脚的直线段应垂直铺设,圆弧部分应径向铺设。

垫木的数量按垫木底面承压应力不大于0.1 MPa,按式n=Q/Lb[σ]求算所需数量。

实际排列时应对称铺设,故实际数量比计算结果应适当增加。

刃脚下底模应按分段拆除的次序布置,预先断开。

2.沉井用水枪冲土下沉,施工设备不包括()。

A.高压水泵B.吸泥器C.供水管路D.多瓣抓斗【答案】D。

本题考核的是沉井下沉的方法。

市政工程沉井下沉由于沉井深度较浅,一般采用3种方法:人工或风动工具挖土法、抓斗挖土法、水枪冲土法。

水枪冲土吸泥机排渣下沉是沉井的主要方法,适用于亚黏土、轻亚黏土、粉细砂土中。

水枪冲土系统包括:高压水泵、供水管路、水枪等。

吸泥系统(水力吸泥机或空气吸泥机)包括:吸泥器、吸泥管、扬泥管、高压水管、离心式高压清水泵、空气压缩机(采用空气吸泥式用)等。

3.水处理构筑物满水试验()之后进行。

A.对混凝土结构,是在防水层施工B.对混凝土结构,是在防腐层施工C.对装配式预应力混凝土结构,是在保护层喷涂D.对砌体结构,是在防水层施工【答案】D。

本题考核的是构筑物满水试验的规定。

满水试验的前提条件包括:池体结构混凝土的抗压强度、抗渗强度或砖砌体水泥砂浆强度达到设计要求;现浇钢筋混凝土水池的防水层、水池外部防腐层施工以及池外回填土施工之前;装配式预应力混凝土水池施加预应力或水泥砂浆保护层喷涂之前;砖砌水池的内外防水水泥砂浆完成之后:进水、出水、排空、溢流、连通管道的安装及其穿墙管口的填塞已经完成;水池抗浮稳定性,满足设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

分节制作沉井时()。
A.每节制作高度应符合施工方案要求,且第一节制作高度必须高于刃脚部分
B.混凝土施工缝处理应采用凹凸缝或设置钢板止水带,施工缝应凿毛并清理干净
C.沉井每次接高时各部位的轴线位置应一致、重合,及时做好沉降和位移监测
D.井内设有底梁或支撑梁时应与刃脚部分整体浇捣
E.必要时应对刃脚地基承载力进行验算,并采取相应措施确保地基及结构的稳定
沉井施工所需要做的准备工作有:()。

A.按施工方案要求,进行施工平面布置,设定沉井中心桩,轴线控制桩,基坑开挖深度
及边坡
B.沉井施工影响附近建(构)筑物、管线或河岸设施时,应采取控制措施.并应进行沉降
和位移监测,测点应设在不受施工干扰和方便测量地方
C.地下水位应控制在沉井基坑以下0.5m,基坑内的水应及时排除;采用沉井筑。岛法
制作时,岛面标高应比施工期最高水位高出0.5m以上
D.基坑开挖应分层有序进行,保持平整和疏干状态
E.进行基础处理
下列说法哪些是错误的:()

A、代理资格每年认证一次,不符合条件或未通过认证的不得从事代理报检业务。
B、每载运一人偷越国(边)境人员及未持有效出境,入境证件的处以2000以上10000
元以下的罚款。
C、除码头工作人员外其它人不得携带属于国家秘密的文件,资料。
D、边防检查工作的职权中没有人身检查权。
水池施工中的抗浮措施有:()。

A.选择可靠的降低地下水位方法,严格进行排降水工程施工,对排降水所用机
具随时作好保养维护,并有备用机具
B.完善雨期施工防汛
C.可能时,允许地下水和外来水进入构筑物,使构筑物内外无水位差,以减少浮力值
D.增加池体钢筋所占比例
E.对池体下部进行换土
关于预制安装水池的水泥砂浆保护层喷射施工,下列说法不正确的是:()。

A.水泥砂浆保护层喷射施工完毕,应加遮盖、保持湿润不应小于7天
B.喷浆宜在气温高于15℃时施工,当有六级(含)以上大风、降雨、冰冻时不得进行喷浆
施工
C.输送水泥砂浆干料的输送管管径不小于25mm
D.喷射应从水池顶部向底部进行
E.配制水泥砂浆所用砂子最大粒径不得小于5mm,细度模量以2.3~3.7为宜
沉井下沉施工终沉时,每小时测一次,严格控制超沉,沉井封底前自沉速率应小于()。

A.10mm/8h
B.20mm/8h
C.15mm/8h
D.25mm/8h
预制安装水池水泥砂浆保护层施工完毕后,应遮盖、保持湿润不少于()。

A.28d
B.7d
C.ld
D.14d
现浇壁板缝混凝土浇筑时间应根据气温和混凝土温度选在()时进行。

A.壁板缝宽度较小
B.壁板缝宽度较大
C.无要求
D.室外气温大于15℃时
预制曲梁安装时应在梁的跨中临时支撑.待上部二期混凝土达到设计强度的()及以上时,
方可拆除支撑。

A.70%
B.60%
C.50%
D.80%
预制安装水池壁板缝浇筑混凝土时,壁板接缝的内模宜一次安装到顶;外模应分段随浇随支。
分段支模高度不宜超过()m。

A.1.5
B.2.5
C.2.0
D.1.0
