软件项目管理期末复习题整理

软件项目管理期末复习题及参考答案一、单项选择题(1)赶工一个任务时,你应该关注(C)A.尽可能多的任务B.非关键任务C.加速执行关键路径上的任务D.通过成本最低化加速执行任务(2)下列哪个不是项目管理计划的一部分?(C)A.里程碑图示B.进度C.数据库设计D.风险清单(3)对一个任务进行进度估算时,A是乐观者,估计是6天完成,B是悲观者,估计是24天完成,C是有经验者认为最有可能是12天完成,那么这个任务的历时估算是介于10天到16天的概率是()E1=(O+4M+P)/6δ1=(P-O)/6A.50%B.68.3%C.70%D.99.7%(4)关于浮动,下面除了哪个之外都是不正确的?(b)A.每个任务都有浮动B.只有复杂的项目有浮动C.浮动是在不增加项目成本的条件下,一个活动可以延迟的时间量D.浮动(时间)是在不影响项目完成时间的前提下,一个活动可以延迟的时间量(5)关于网络图,下面哪个是不正确的?(D)A.网络图可用于安排计划B.网络图展示任务之间的逻辑关系C.网络图可用于跟踪项目D.网络图可用于详细的时间管理(6)需求分析是回答系统必须(a)的问题A.做什么B.怎么做C.何时做D.为谁做(7)为了有效地管理项目,应该将工作分解为更小的部分,以下各项中,哪一项不能说明任务应该分解到什么程度?(A)A.可以在80小时内完成B.不能再进一步进行逻辑细分了C.可由一个人完成D.可以进行实际估算(8)下面哪个不是需求管理的过程(D)A.需求设计B.需求获取C.需求分析D.需求变更(9)(a)是用系统的功能数量来测量其规模,与实现产品所使用的语言和技术没有关系的。

A.功能点B.对象点C.代码行D.用例点(10)如果你是某项目的项目经理,你已经估算出每个单元的成本是¥129。

这个项目一共有1200单元,你采用什么估算方法?(b)A.自下而上估算法B.类比估算法C.专家估算法D.参数估算法(11)风险的三个属性是(c)A.风险发生的时间、地点、负责人B.风险事件、时间、影响C.风险事件、概率、影响D.风险数量、风险影响程度、概率(12)“质量成本”是一个项目管理概念,它说明了下列哪项成本(a)A.额外需求的成本B.需求变更的成本C.确保符合需求的成本D.固定成本(13)在风险分析过程中,确定已经识别的一个风险事件是无法避免的,也是不能减轻的,也不能投保,这是一个关键的风险事件,一旦发生可能造成项目的失败,项目经理最佳的选择是(C)A.降低风险的级别,项目团队将找到一个克服故障的方法B.特别关注,加强管理该风险事件和所有的相关事件C.让风险评估小组继续分析该风险事件,直到降低预期影响D.忽略风险评估,因为不管赋予什么值,都只是一个估算。

(14)质量控制是(B)A.对每个工作包增加工作时间B.项目生存期的各个阶段都需要实施的C.只需要做一次D.只有大的项目才需要的(15)在哪种组织结构中,项目成员没有安全感(c)A.职能型B.矩阵型C.项目型D.弱矩阵型(16)项目经理在一个高科技公司,现在正在为一个新的项目选择合适的组织结构,这个项目涉及很多的领域和特性,他应该选择哪种组织结构(a)A.矩阵型B.项目型C.职能型D.组织型(17)人力资源分配图是(B)A.展现目前的人力资源质量B.展现项目中人力资源在各个阶段的分布情况C.说明人员分工情况D.说明项目需要的所有资源(18)大量使用(a)沟通最有可能协助解决复杂的问题A.口头B.书面C.正式D.信息管理系统(19)下面各项对沟通计划的描述,哪项是错误的(D)A.确定沟通需求B.确定沟通的内容C.确定沟通方法D.对项目管理是没有必要的(20)在靠近河边的某建筑工地,洪水毁坏了所有挖掘的地基,这是发生了什么类型的风险?(B)A.已知风险(Known knowns)B.可预测风险(Known unknowns)C.不可预测风险(unknown unknowns)D.其他(21)如果在一个项目网络图中,任务A有15天的自由浮动和25天的总浮动,但是任务A的最早开始时间延误了30天,那么这对项目意味着什么?(A)a)任务A的下一个任务的最早开始时间将延迟15天b)任务A的工期将缩短15天c)项目的完成时间延长25天d)对项目没有影响(22)一个项目有三条关键路径与有一条关键路径相比,对项目有什么不同影响(B)a)它使项目更易于管理b)它增加了项目风险c)它需要更多的人员d)这种情况是不可能的(23)对一个任务进行进度估算时,A是乐观者,估计是6天完成,B是悲观者,估计是24天完成,C是有经验者认为最有可能是12天完成,那么这个任务的历时估算是介于7天到19天的概率是()a)50%b)68.3%c)95.5%d)99.7%(24)任务分解可以(A),它是范围变更的一项重要输入a)提供项目成本估算结果b)提供项目范围基线c)规定项目采用的过程d)提供项目的关键路径(25)作为项目经理,你为项目制定了符合公司体系的质量保证的相关活动,这些质量保证活动可以(D)a)监控项目是否满足CMM的相关标准b)为项目满足相关质量要求提供信心c)确定铲除项目缺陷的方法d)通过不断测试提高产品质量(26)当项目进行到某一阶段,项目经理发现项目组的一些人(包括关键人)要离开公司,这时项目经理首先应该做什么?(D)a)修改WBSb)招募人员c)批评这些人d)实施风险计划(27)如果你已经决定对每个活动估计用一个时间估计值的方法来估计你的项目,你将采用下列那种方法(D)a)PERT(Program Evaluation Review Technique工程评估评审技术)b)PDM(Product Data Management产品数据管理)c)CPM(Critical Path Method关键路径)d)WBS(Work Breakdown Structure工作分解结构)(28)当用户提出项目必须提前2天完成的要求时,你会集中于(C)a)尽可能多的任务b)请示老板c)寻求方法加速关键路径上任务的执行d)通过降低成本加速执行(29)哪种进度计划方法考虑了风险评估(B)a)PDMb)PERTc)ADMd)CDM(30)如果用户提供的环境设备需要5月10日到位,所以环境测试安排在5月10日以后,这种活动安排的依赖依据是:(c)a)强制性依赖关系b)软逻辑关系c)外部依赖关系d)里程碑(31)项目的基线发生变更应该经过(d)授权执行的a)项目管理者b)质量保证人员c)配置管理人员d)SCCB(Software Configuration Control Board软件配置管理控制委员会)(32)关于项目度量的陈述(B)是错误的a)度量为项目估算提供基础数据b)开始实施度量的时候,尽可能选择更多的度量指标c)度量为项目控制提供量化信息d)产品规模是一个非常重要的平衡度量组(33)如果一个项目的估算成本是1500元,并且计划今天应该完成这个项目,然而到今天为止实际只完成了其中的2/3,实际花销1350元,则成本偏差(CV)是(c)a)150元b)-150元c)-350元(CV=已完成计划的预算(1500*2/3)—已完成实际预算(1350))d)-500元(34)活动A历时为3天,开始于星期一(4号),后置活动B与活动A具有完成-开始的依赖关系。

完成-开始关系有3天的滞后,而且活动B历时为4天,星期天为非工作日,从这些数据可以得出什么结论(b)a)两项活动的总历时为8天b)活动A开始到活动B完成之间的日历时间(calendar time)是11天c)活动B完成是星期三,14号d)活动A开始与活动B完成之间的日历时间14天(35)在一个项目中,项目经理会尽量争取怎样的“质量等级”?(b)a)尽可能高的b)尽可能贴近项目目标的c)最少的项目成本d)超出项目需求定义的(36)进度控制重要的一个组成部分是(c)a)确定进度偏差是否需要采取纠正措施b)定义为项目的可交付成果所需要的活动c)评估WBS定义是否足以支持进度计划d)确保项目队伍的士气高昂,发挥团队成员的潜力(37)下列那一项不是项目型组织的一个优点(d)a)有效的项目组织b)以项目为中心c)更加有效的沟通d)当项目完成时,项目人员就没有“家”了(38)下面关于“工作包”描述除了(a)都是正确的。

a)是WBS的最顶层,是对任务的摘要描述b)是WBS所有分支最底层的任务c)工作包包含了用于计划、制定、进度和实施控制的管理单元。

d)建议:工作的包的工作量不要超过80小时(39)下列哪项规则是计算已获取价值法则中最保守的一种(b)a)50/50规则b)0/100规则c)20/80规则d)100/100规则二、判断题(正确的打√,错误的打×)(1)项目具有暂时的特征。

(√)(2)项目管理核心的三角形是范围、进度、风险(成本)。

(×)(3)在甲乙合同项目中,提出需求的一方是乙方(×)(4)需求分析过程是确定项目如何实现的过程,并确定项目的技术方案(√)(5)软件项目的估算结果是比较准确的(×)(6)一个好的项目计划的开发应该是渐近式的。

√)(7)质量计划中可以确定质量保证人员的特殊汇报渠道。

(×)(8)软件配置管理的目的是建立和维护整个生存期中软件项目产品的完整性和可追朔性。

(√)(9)责任分配矩阵是明确其角色与职责的有效工具(√)(10)职能型组织结构中项目经理的权利最大(×)(11)沟通计划是项目计划的一部分(×)(12)沟通管理的基本原则是及时性,准确性,完整性,可理解性(√)(13)在IT项目中,许多专家都认为:对于成功,威胁最大的就是沟通的失败。

(×)(14)采购是为了执行项目而从项目团队外部采购或者获取产品、服务或者结果的过程。

(√)(15)进度和成本是关系最为密切的两个目的,几乎成了对立关系,进度的缩短一定依靠增加成本实现,而成本的降低也一定牺牲工期进度为代价的。

(×)(16)需求获取过程是通过与用户的沟通,确定一个概念性模型,然后确定实施方案的过程()(17)RAD生存期模型主要是针对风险比较大的项目而设计的一种模型。

(√)(18)项目早期和信息不足的时候,可以采用自下而上的估算方法进行成本估算(×)(19)当减少项目资源的时候,项目的完成时间一定会发生变化。

(×)(20)在当今高科技环境下,X理论和期望理论可以用来激励一个团队员工的工作士气(√)(21)变更控制系统包括了从项目变更申请、变更评估、变更审批到变更实施的文档化流程()(22)基线产品是不能修改的(×)(23)统计需求变更请求的数量是配置审核过程(×)(24)PDM网络图只适合表示完成-开始的逻辑关系(×)(25)项目经理是一个综合的角色(√)(26)“取消采用具有高风险的新技术,而采用原来熟悉的技术”是一种转移风险的规划策略(×)(27)GQM是基于目标驱动来选择度量指标的方法(√)(28)涉及多个领域工作的复杂项目最好采用矩阵型组织来管理(√)(29)质量保证属于检查职能,而质量控制属于管理职能(×)(30)采用德尔菲方法来标识风险可以减少人为的偏差,以便作出正确决定(√)三、计算题(1)根据图3-21计算项目在20天内完成的概率,其中任务1的最乐观、最悲观和最可能的历时估计是8天,24天,10天,任务2的最乐观、最悲观和最可能的历时估计是1天,9天,5天。

合集下载

软件项目管理 复习题

软件项目管理  复习题

软件项目管理复习题期末试卷构成:单选题(共20题,每题2分,共40分)填空题(共10题,每题2分,共20分)判断题(共10题,每题2分,共20分)简答题(共2题,每题10分,共20分)一、单选题1.关于项目生命周期和产品生命周期的叙述,错误的是()。

A、产品生命周期开始于商业计划,经过产品构思、产品研发、产品的日常运营直到产品不再被使用B、为了将项目与项目实施组织的日常运营联系起来,项目生命周期也会确定项目结束时的移交安排C、一般来说,产品生命周期包含在项目生命周期内D、每个项目阶段都以一个或一个以上的可交付物的完成和正式批准为标志,这种可交付物是一种可度量、可验证的工作产物2.()是项目管理不可以逐渐细化的方面。

A、项目范围B、范围蔓延C、产品范围D、假设条件3.你是DGF项目的项目经理,这个项目是设计实施一个新的应用程序链接到数据库服务器。

你公司的管理层要求你创建个方法来记录项目的技术方向和针对项目成果技术属性的变更或改进。

()可以满足管理层需求。

A、配置管理B、整体变更控制C、范围控制D、变更管理计划4.你的项目班子刚完成某项目,尽管成果符合合同规定的义务,但顾客希望在最后验收前做若干小的改动。

令双方满意地解决这一问题的最佳方式是()。

A、利用项目备用金来进行项目调整和修改B、向顾客强调已经按合同协议完成项目C、请顾客提交涉及范围外的项目变更申请D、进行磋商,说服顾客实际上无需变更5.你是项目经理,负责开发新的手机应用,你的项目要快速跟进,日期将接近产品验收。

()对产品验收非常重要。

A、检查B、审计C、影响分析D、团队评估6.一个可交付成果未能达到预期的结果,但是客户依然正式验收了。

下列哪项最好地描述了这项活动?()A、检验B、返工C、质量审计D、确认范围7.项目快要完成时客户想对工作范围作大的变更,项目经理应该()。

A、收尾阶段,直接说服客户启动新项目B、将变更造成的影响通知客户,并建议客户启动新项目C、收尾阶段不接受变更D、向管理层提出帮助请求8.最佳实践通常涉及()。

软件项目管理复习题

软件项目管理复习题

软件项目管理复习题软件项目管理复习题软件项目管理是指对软件项目进行规划、组织、指导和控制,以实现项目目标的过程。

在软件开发领域,项目管理扮演着至关重要的角色。

为了加深对软件项目管理的理解,下面将提供一些复习题,帮助读者回顾相关知识点。

1. 什么是软件项目管理?它的目标是什么?软件项目管理是对软件项目进行规划、组织、指导和控制的过程。

其目标是确保项目按时、按预算和按要求完成,同时提高项目质量和客户满意度。

2. 请列举几种常见的软件项目管理方法。

常见的软件项目管理方法包括瀑布模型、敏捷开发、迭代开发和融合开发等。

3. 什么是WBS(工作分解结构)?它在软件项目管理中的作用是什么?WBS是将项目工作分解为可管理的任务和活动的过程。

它通过将项目分解为更小的工作单元,帮助项目经理和团队成员更好地理解项目范围、任务和工作量,从而更好地进行项目计划和控制。

4. 请解释一下PERT图和甘特图在项目管理中的作用。

PERT图是一种用于显示项目活动、顺序和持续时间的图形工具。

它可以帮助项目团队了解项目中各个活动的关系和时间要求,从而更好地进行项目计划和资源分配。

甘特图则是一种以时间为基准的条形图,用于显示项目中各个活动的开始时间、结束时间和持续时间,以及它们之间的依赖关系。

甘特图可以帮助项目团队直观地了解项目进度和任务分配情况。

5. 请解释一下风险管理在软件项目中的重要性,并列举几种常见的风险管理方法。

风险管理在软件项目中非常重要,因为它可以帮助项目团队识别、评估和应对可能影响项目成功的风险。

常见的风险管理方法包括风险识别、风险评估、风险规划、风险监控和风险应对等。

6. 请解释一下质量管理在软件项目中的作用,并列举几种常见的质量管理方法。

质量管理在软件项目中的作用是确保项目交付的产品或服务符合客户的要求和期望。

常见的质量管理方法包括质量计划、质量控制和质量改进等。

7. 请解释一下变更管理在软件项目中的重要性,并列举几种常见的变更管理工具。

IT项目管理期末考查题含答案

IT项目管理期末考查题含答案

期末考查题一、请列举出影响软件开发工作效率的主要因素,并解释怎样才能提高软件开发的生产率?一、答:影响软件开发工作效率的主要因素,一般包括资本、方法、技术、质量、员工工作绩效、企业文化。

其中,资本投入影响生产率的主要原因是设备的投资以及设备的利用情况。

技术因素主要是指技术的应用情况,只有技术被充分地应用,才能发挥技术的优势。

员工工作绩效主要是指员工的工作能力和工作动机。

企业文化时时刻刻都在影响着组织的生产率。

提高软件开发的效率的方法:1、提高项目成员的工作技能。

即使在组建项目团队时每个成员的技能都是合格的,每个人仍然需要不断学习,无论对于项目还是人生而言都是有益的。

项目经理应当组织一些有针对性的培训,提高项目成员的工作技能,使他们在开发产品时不仅做得好而且做得快。

2、制定合适的软件过程。

软件过程定义了做事的主要步骤,如果过程混乱,做事颠三倒四的话,势必伤害生产效率。

虽然人们都知道开发软件要经历需求分析、系统设计、编程、测试这些阶段,但是严格的线性顺序并不见得就是最优的,因为许多局部工作可以并行开展甚至提前开展。

二、阅读下述材料,请分析项目出了什么问题?如果由你来担任项目经理,你会如何管理此项目?海正公司的赵晓东最近心里挺烦。

公司前一段签了一个100多万元的单子,由于双方老板很熟,且都希望项目尽快启动,在签合同时也没有举行正式的签字仪式。

合同签完,公司老总很快指定赵晓东及其他8名员工组成项目组,由赵晓东任项目经理.老总把赵晓东引见给客户老总,客户老总在业务部给他们安排了一间办公室。

项目进展开始很顺利,赵晓东有什么事都与客户老总及时沟通。

可客户老总很忙,经常不在公司。

赵晓东想找其他部门的负责人,可他们不是推托说做不了主,就是说此事与他们无关,有的甚至说根本就不知道这事儿。

问题得不到及时解决不说,很多手续也没人签字。

项目组内部问题也不少,有的程序员多次越过赵晓东直接向老板请示问题;几个程序员编的软件界面不统一;项目支出的每笔费用,财务部都要求赵晓东找老板签字。

软件项目管理期末考试题

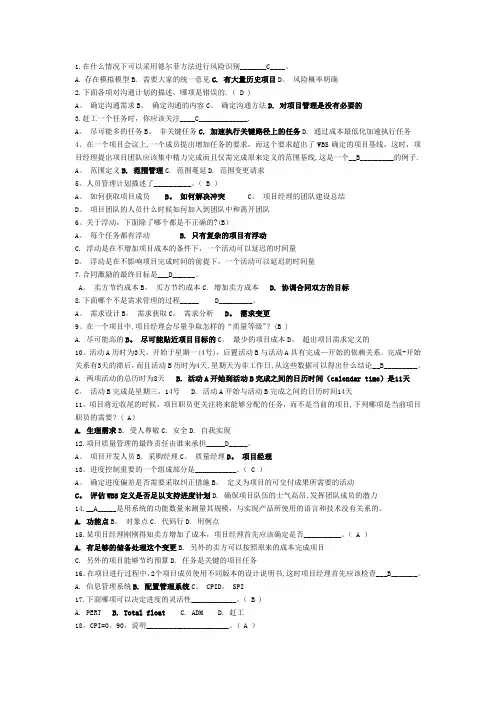

软件项目管理期末考试题

1.在什么情况下可以采用德尔菲方法进行风险识别_______C____。

A.存在模拟模型B. 需要大家的统一意见C. 有大量历史项目D。

风险概率明确2.下面各项对沟通计划的描述,哪项是错误的.( D )A。

确定沟通需求B。

确定沟通的内容C。

确定沟通方法D. 对项目管理是没有必要的3.赶工一个任务时,你应该关注____C_____________.A。

尽可能多的任务B。

非关键任务C. 加速执行关键路径上的任务D. 通过成本最低化加速执行任务4。

在一个项目会议上,一个成员提出增加任务的要求,而这个要求超出了WBS确定的项目基线,这时,项目经理提出项目团队应该集中精力完成而且仅需完成原来定义的范围基线,这是一个__B_________的例子. A。

范围定义B. 范围管理C. 范围蔓延D. 范围变更请求5。

人员管理计划描述了__________。

( B )A。

如何获取项目成员B。

如何解决冲突C。

项目经理的团队建设总结D。

项目团队的人员什么时候如何加入到团队中和离开团队6。

关于浮动,下面除了哪个都是不正确的?(B)A。

每个任务都有浮动 B. 只有复杂的项目有浮动C. 浮动是在不增加项目成本的条件下,一个活动可以延迟的时间量D。

浮动是在不影响项目完成时间的前提下,一个活动可以延迟的时间量7.合同激励的最终目标是___D______。

A。

卖方节约成本B。

买方节约成本C. 增加卖方成本 D. 协调合同双方的目标8.下面哪个不是需求管理的过程_____ D_________。

A。

需求设计B。

需求获取C。

需求分析D。

需求变更9。

在一个项目中,项目经理会尽量争取怎样的“质量等级"?(B )A. 尽可能高的B。

尽可能贴近项目目标的C。

最少的项目成本D。

超出项目需求定义的10。

活动A历时为3天,开始于星期一(4号),后置活动B与活动A具有完成—开始的依赖关系。

完成-开始关系有3天的滞后,而且活动B历时为4天,星期天为非工作日,从这些数据可以得出什么结论__B_________。

软件项目管理期末试题及答案

软件项目管理期末试题及答案

软件项目管理期末试题及答案一、选择题1.以下哪项不属于软件项目管理的主要活动?a) 项目计划与调度b) 需求分析与设计c) 软件测试与验收d) 运维与维护答案:c) 软件测试与验收2.下列哪个不属于敏捷开发方法?a) Scrumb) Extreme Programming (XP)c) Waterfall Modeld) Lean Development答案:c) Waterfall Model3.在软件项目管理中,以下哪个是关键路径?a) 所有任务都是关键路径b) 从项目开始到结束最长的路径c) 与项目风险相关的路径d) 由项目经理先确定的路径答案:b) 从项目开始到结束最长的路径4.以下哪项不属于风险管理的阶段?a) 风险识别b) 风险分析c) 风险规划d) 风险报告答案:d) 风险报告5.以下哪个是项目干系人?a) 项目经理b) 开发团队成员c) 相关部门经理d) 所有选择的项目干系人答案:d) 所有选择的项目干系人二、问答题1.请简要概述软件项目管理的五个过程组及其对应的活动。

答案:软件项目管理的五个过程组分别为:启动、规划、执行、监控与控制、收尾。

具体活动如下:- 启动:明确项目目标、定义项目范围、制定项目章程。

- 规划:制定详细项目计划、估算资源需求、制定项目进度计划、制定项目风险管理计划等。

- 执行:按照项目计划执行,进行需求分析与设计、编码、测试等活动。

- 监控与控制:监控项目的进展、质量和风险,及时采取控制措施,调整项目计划。

- 收尾:项目验收、总结经验教训、向客户交付软件产品。

2.请列举三种常见的软件开发方法,并简要介绍各自的特点。

答案:三种常见的软件开发方法分别为瀑布模型、敏捷开发和迭代增量模型。

- 瀑布模型:顺序执行,每个阶段在前一个阶段完成后开始。

适用于需求稳定且项目较小的情况,但不适用于复杂项目和需求变化频繁的情况。

- 敏捷开发:强调迭代、循序渐进,快速响应需求变化。

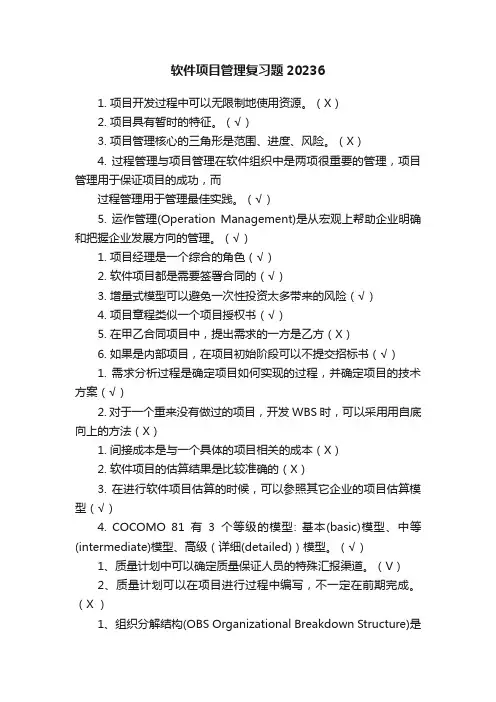

软件项目管理复习题20236

软件项目管理复习题20236

软件项目管理复习题202361. 项目开发过程中可以无限制地使用资源。

(X)2. 项目具有暂时的特征。

(√)3. 项目管理核心的三角形是范围、进度、风险。

(X)4. 过程管理与项目管理在软件组织中是两项很重要的管理,项目管理用于保证项目的成功,而过程管理用于管理最佳实践。

(√)5. 运作管理(Operation Management)是从宏观上帮助企业明确和把握企业发展方向的管理。

(√)1. 项目经理是一个综合的角色(√)2. 软件项目都是需要签署合同的(√)3. 增量式模型可以避免一次性投资太多带来的风险(√)4. 项目章程类似一个项目授权书(√)5. 在甲乙合同项目中,提出需求的一方是乙方(X)6. 如果是内部项目,在项目初始阶段可以不提交招标书(√)1. 需求分析过程是确定项目如何实现的过程,并确定项目的技术方案(√)2. 对于一个重来没有做过的项目,开发WBS时,可以采用用自底向上的方法(X)1. 间接成本是与一个具体的项目相关的成本(X)2. 软件项目的估算结果是比较准确的(X)3. 在进行软件项目估算的时候,可以参照其它企业的项目估算模型(√)4. COCOMO 81有3个等级的模型: 基本(basic)模型、中等(intermediate)模型、高级(详细(detailed))模型。

(√)1、质量计划中可以确定质量保证人员的特殊汇报渠道。

(V)2、质量计划可以在项目进行过程中编写,不一定在前期完成。

(X )1、组织分解结构(OBS Organizational Breakdown Structure)是一种特殊的WBS。

(V)2、责任分配矩阵是明确其角色与职责的有效工具(V )3、职能型组织结构中项目经理的权利最大(X )4、为了创建一个组织结构图,项目管理者首先明确项目需要的人员类型(V )1、在项目管理过程中,沟通是项目管理者的一部分工作,而且是很少的一部分工作(X )2、沟通计划是项目计划的一部分(V)3、沟通管理的基本原则是及时性,准确性,完整性,可理解性(V )4、在IT项目中,许多专家都认为:对于成功,威胁最大的就是沟通的失败。

软件项目管理期末复习题及参考答案

软件项目管理期末复习题及参考答案一、判断题(正确的打√,错误的打×)一、项目具有暂时的特征。

(√)二、项目管理核心的三角形是范围、进度、风险。

(×)是指项目管理中范围、时间、成本三个因素之间的互相影响的关系三、在甲乙合同项目中,提出需求的一方是乙方(×)甲方四、需求分析过程是确定项目如何实现的过程,并确定项目的技术方案(×)指理解用户需求,就软件功能与客户达成一致,估计软件风险和评估项目代价,最终形成开发计划的一个复杂过程。

五、软件项目的估算结果是比较准确的(×)六、一个好的项目计划的开发应该是渐近式的。

(√)七、质量计划中可以确定质量保证人员的特殊汇报渠道。

(√)八、软件配置管理的目的是建立和维护整个生存期中软件项目产品的完整性和可追朔性。

(√)九、责任分配矩阵是明确其角色与职责的有效工具(√)十、职能型组织结构中项目经理的权利最大(×)十一、沟通计划是项目计划的一部分(√)十二、沟通管理的基本原则是及时性,准确性,完整性,可理解性(√)十三、在IT项目中,许多专家都认为:对于成功,威胁最大的就是沟通的失败。

(√)十四、采购是为了执行项目而从项目团队外部采购或者获取产品、服务或者结果的过程。

(√)十五、进度和成本是关系最为密切的两个目的,几乎成了对立关系,进度的缩短一定依靠增加成本实现,而成本的降低也一定牺牲工期进度为代价的。

(×)十六、需求获取过程是通过与用户的沟通,确定一个概念性模型,然后确定实施方案的过程(√)十七、项目早期和信息不足的时候,可以采用自下而上的估算方法进行成本估算(×)十八、当减少项目资源的时候,项目的完成时间一定会发生变化。

(×)十九、在当今高科技环境下,X理论和期望理论可以用来激励一个团队员工的工作士气(×)二十、变更控制系统包括了从项目变更申请、变更评估、变更审批到变更实施的文档化流程(√)二十一、基线产品是不能修改的(×)二十二、统计需求变更请求的数量是配置审核过程(√)二十三、PDM网络图只适合表示完成-开始的逻辑关系(×)二十四、项目经理是一个综合的角色(√)二十五、“取消采用具有高风险的新技术,而采用原来熟悉的技术”是一种转移风险的规划策略(√)二十六、涉及多个领域工作的复杂项目最好采用矩阵型组织来管理(√)二十七、质量保证属于检查职能,而质量控制属于管理职能(×)二十八、采用德尔菲方法来标识风险可以减少人为的偏差,以便作出正确决定(√)二.单项选择题(1)赶工一个任务时,你应该关注( C )A. 尽可能多的任务B. 非关键任务C. 加速执行关键路径上的任务D. 通过成本最低化加速执行任务(2)下列哪个不是项目管理计划的一部分?(C )A. 里程碑图示B. 进度C. 数据库设计D. 风险清单(3)对一个任务进行进度估算时,A是乐观者,估计是6天完成,B是悲观者,估计是24天完成,C是有经验者认为最有可能是12天完成,那么这个任务的历时估算是介于10天到16天的概率是(B )E1=(O+4M+P)/6 δ1=(P-O)/6A. 50%B. 68.3%C. 70%D. 99.7%(4)关于浮动,下面除了哪个之外都是不正确的?(D )A. 每个任务都有浮动B. 只有复杂的项目有浮动C. 浮动是在不增加项目成本的条件下,一个活动可以延迟的时间量D. 浮动是在不影响项目完成时间的前提下,一个活动可以延迟的时间量(5)关于网络图,下面哪个是不正确的?( C )A. 网络图可用于安排计划B. 网络图展示任务之间的逻辑关系C. 网络图可用于跟踪项目D. 网络图可用于详细的时间管理(6)需求分析是回答系统必须( A )的问题A. 做什么B. 怎么做C. 何时做D. 为谁做(7)为了有效地管理项目,应该将工作分解为更小的部分,以下各项中,哪一项不能说明任务应该分解到什么程度?( A )A. 可以在80小时内完成B. 不能再进一步进行逻辑细分了C. 可由一个人完成D. 可以进行实际估算(8)下面哪个不是需求管理的过程(A )A. 需求设计B. 需求获取C. 需求分析D. 需求变更(9)( A )是用系统的功能数量来测量其规模,与实现产品所使用的语言和技术没有关系的。

(完整版)《软件项目管理》考试题及答案

一、名词解释:1.项目管理:项目管理包括:合同管理、过程管理、团队管理、需求管理、风险管理、配置管理。

2.风险控制:软件风险控制包括风险计划、风险跟踪和风险处理,主要是制定风险控制的目标、策略、方法以及应对每个重要风险的方案,然后根据风险计划跟踪已识别风险的变化情况,及时调整风险应对计划或采取必要的风险处理措施,将风险控制在管理者可以接受的范围内。

二、简答题1.在需求分析阶段需要监控的关键元素是什么?答:在需求分析阶段需要监控的关键元素是系统的逻辑模型:数据流图(MSC图),数据字典(类清单、对象间关系),算法描述。

2.软件开发生命周期可以分为哪几个阶段?答:软件生命周期可分为三个阶段:软件定义、软件开发、运行维护,其主要活动阶段包括:可行性分析与计划制定、需求分析、软件设计(概要设计和详细设计)、软件实现(编码)、测试、维护等活动,其中软件开发阶段包括软件设计、实现与测试。

三、简述题1.什么是软件项目团队管理?软件项目团队管理主要包括哪些个方面?简述如何进行软件项目的组织计划编制。

软件项目团队管理就是运用现代化的科学方法,对项目组织结构和项目全体参与人员进行管理,在项目团队中开展一系列科学规划、开发培训、合理调配、适当激励等方面的管理工作,使项目组织各方面人员的主观能动性得到充分发挥,以实现项目团队的目标。

软件项目团队管理主要包括:团队组织计划指确定、记录与分派项目角色、职责,并对请示汇报关系进行识别、分配和归档。

团队人员获取指获得项目所需的并被指派到项目的人力资源(个人或集体)。

团队建设既包括提高利害关系者作为个人做出贡献的能力,也包括提高项目团队作为集体发挥作用的能力。

个人的培养(管理能力与技术水平)是团队建设的基础。

团队的建设是项目实现其目标的关键。

软件项目计划是一个软件项目进入系统实施的启动阶段,主要进行的工作包括:确定详细的项目实施范围、定义递交的工作成果、评估实施过程中主要的风险、制定项目实施的时间计划、成本和预算计划、人力资源计划等。

软件项目管理试题及答案(精简版)期末试题

软件项目管理试题及答案(精简版)期末试题一、选择题(每题2分,共20分)1. 以下哪项不是软件项目管理的主要目标?A. 确保项目按时完成B. 确保项目在预算内完成C. 提高软件质量D. 提高项目团队的士气答案:D2. 在软件开发过程中,以下哪个阶段需要制定详细的项目计划?A. 需求分析B. 设计C. 编码D. 测试答案:A3. 以下哪种项目管理方法适用于小型项目?A. 水晶方法B. 敏捷方法C. 水滴方法D. 迭代方法答案:B4. 项目经理在项目管理过程中的主要职责不包括以下哪项?A. 确定项目目标B. 制定项目计划C. 监控项目进度D. 编写代码答案:D5. 以下哪个工具用于项目风险管理?A. 鱼骨图B. 帕累托图C. 风险矩阵D. 柏拉图答案:C6. 项目质量管理中,以下哪个过程用于确定项目质量目标?A. 质量计划编制B. 质量保证C. 质量控制D. 质量改进答案:A7. 以下哪个项目管理工具用于项目进度监控?A. 甘特图B. 柏拉图C. 鱼骨图D. 帕累托图答案:A8. 项目团队建设过程中,以下哪个阶段是团队开始协同工作的阶段?A. 形成阶段B. 风暴阶段C. 规范阶段D. 执行阶段答案:C9. 项目沟通管理中,以下哪个过程用于确定项目沟通需求?A. 沟通计划编制B. 信息分发C. 沟通监控D. 沟通改进答案:A10. 以下哪个项目管理知识领域与项目成本管理相关?A. 项目质量管理B. 项目时间管理C. 项目风险管理D. 项目采购管理答案:B二、填空题(每题2分,共20分)1. 项目管理包括________、________、________、________四个主要过程。

答案:启动、规划、执行、监控2. 项目管理知识体系包括________、________、________、________、________、________、________、________、________、________十个知识领域。

大学_软件工程第二部分(软件项目管理)复习试题及答案

软件工程第二部分(软件项目管理)复习试题及答案软件工程第二部分(软件项目管理)复习试题及答案(一)一单项选择1、软件生命周期一般包括:软件开发期和软件运行期,下述(D )不是软件开发期所应包含的内容。

A需求分析 B 结构设计 C程序编制 D软件维护2、软件是一种逻辑产品,它的开发主要是(A )。

A研制 B拷贝 C再生产 D复制3、以文档作为驱动,适合于软件需求很明确的软件项目的生存周期模型是( C )。

A喷泉模型 B 增量模型 C瀑布模型 D螺旋模型4、在软件生存周期中,( B )阶段必须要回答的问题是“要解决的问题是做什么?”。

A详细设计 B 可行性分析和项目开发计划 C概要设计 D软件测试5、软件产品与物质产品有很大区别,软件产品是一种(C )产品A有形 B 消耗 C逻辑 D文档6、 ( C )把瀑布模型和专家系统结合在一起,在开发的各个阶段上都利用相应的专家系统来帮助软件人员完成开发工作。

A 原型模型B 螺旋模型C 基于知识的智能模型D 喷泉模型7、 ( B )阶段是为每个模块完成的功能进行具体的描述,要把功能描述转变为精确的、结构化的过程描述。

A概要设计 B 详细设计 C 编码 D 测试8、下列软件开发模型中,适合于那些不能预先确切定义需求的软件系统的开发的模型是( A )。

A 原型模型B 瀑布模型C 基于知识的智能模型D 变换模型9、下列软件开发模型中,以面向对象的软件开发方法为基础,以用户的需求为动力,以对象来驱动的模型是( C )。

A 原型模型B 瀑布模型C 喷泉模型D 螺旋模型10、下列软件开发模型中,支持需求不明确,特别是大型软件系统的开发,并支持多种软件开发方法的模型是( D )。

A 原型模型B 瀑布模型C 喷泉模型D 螺旋模型11、软件特性中,使软件在不同的系统约束条件下,使用户需求得到满足的难易程度称为( C )。

A可修改性 B可靠性 C可适应性 D 可重用性12、软件特性中,一个软件能再次用于其他相关应用的程度称为( B )。
