中国石油天然气集团公司炼油化工建设项目(工程)竣工验收手册(上册)1999介绍

合集下载

1 炼油化工建设项目竣工验收手册(上册)

1 炼油化工建设项目竣工验收手册(上册)

中国石油天然气股份有限公司炼油化工建设项目竣工验收手册(上册)中国石油天然气股份有限公司炼油与化工分公司二○○八年七月中国石油天然气股份有限公司炼油化工建设项目竣工验收手册(上册)编 辑:赵泽军 李开文审 核:锁海滨 祁晓丽审 定:王德义沈殿成中国石油天然气股份有限公司炼油与化工分公司二○○八年七月 北京前 言竣工验收是全面考核建设工作,检查是否符合设计要求和工程质量的重要环节,对促进建设项目(工程)及时投产,发挥投资效果,总结建设经验有重要作用。

目前中国石油天然气股份有限公司(以下简称“股份公司”)炼油化工建设项目竣工验收工作中使用的竣工验收手册是1999年原中国石油天然气集团公司炼油化工部组织编写的《中国石油天然气集团公司炼油化工建设项目(工程)竣工验收手册》(以下简称“原手册”)。

原手册发布以来,在炼化工程竣工验收工作中发挥了很大作用,指导了炼油化工建设项目的竣工验收工作。

近年来,建设项目建设环境发生了较大变化,主要有建设项目全面推广工程监理制度,工程总承包管理模式广泛采用,国家有关部委对专项验收内容进行调整,工程施工及质量验收标准体系有较大变化,工程质量监督职能已调整,2000年股份公司组建运营并于2007年成立炼油与化工分公司。

为了更好地贯彻国家和股份公司关于建设项目竣工验收的要求,做好股份公司炼油化工建设项目竣工验收工作,炼油与化工分公司参照原手册并根据国家和股份公司新出台的标准规范及有关规定,编辑了《中国石油天然气股份有限公司炼油化工建设项目竣工验收手册》(以下简称“《手册》”)。

·1·《手册》适用于股份公司及股份公司控股,并由炼油与化工分公司归口及专业管理的新建、扩建、改建等炼油化工生产装置及辅助配套工程建设项目的竣工验收工作。

技术改造项目参照执行。

《手册》分为上、下二册,同时将与竣工验收工作有关的文件作为手册的附件单独成册出版。

其中上册主要内容包括总则、术语、竣工验收的依据及条件、组织及程序、准备及分工、专项验收、项目文件的收集编制和归档等内容,下册是交工技术文件规定及相应交工技术文件表格,附件主要是与竣工验收工作有关的文件汇编。

石油石化工程建设项目竣工验收报告

石油石化工程建设项目竣工验收报告

石油石化工程建设项目竣工验收报告尊敬的领导:我公司承担的石油石化工程建设项目已经完成竣工,并顺利通过了各项验收工作。

特此向您提交本竣工验收报告,请您审阅。

一、项目概况本项目是我公司承建的石油石化工程建设项目,位于某某地区。

项目总投资XX亿元,工程规模庞大,旨在满足当地石油石化产能扩张需求。

二、建设内容本项目主要包括以下建设内容:- 原油炼制装置建设- 石化产品生产装置建设- 相关辅助设施建设(如储罐、管道等)三、工程建设进展情况本项目自XX年XX月动工以来,经过全体建设人员的共同努力,按照项目计划有序进行,各项工程建设任务得以完成。

1. 原油炼制装置建设原油炼制装置的设计、采购、施工各个阶段均按计划进行,各项关键指标达到设计要求。

在施工过程中,我们严格按照相关标准和规范进行操作,确保施工质量和安全。

2. 石化产品生产装置建设石化产品生产装置建设过程中,我们采用了先进的工艺和设备,保证了生产效率和产品质量。

在设备安装、调试以及试生产阶段,我们严格按照操作规程进行操作,并进行了必要的安全评估和环境保护措施。

3. 相关辅助设施建设储罐、管道等相关辅助设施建设也按计划顺利完成,各项工程质量和安全指标符合要求。

四、工程竣工情况经过长时间的建设,我公司承担的石油石化工程建设项目已经顺利竣工。

1. 竣工验收结果根据相关规定和要求,我们组织了竣工验收工作,各项检测结果均符合国家标准或合同要求。

经过评估,项目达到设计要求,可以投入正常运行。

2. 问题整改情况在竣工验收过程中,发现了一些不足和问题。

我们立即采取了相应的整改措施,确保了工程的合格竣工。

五、工程运行与维护保养为确保工程设施的正常运行和延续性,我公司将继续组织运行和维护保养工作。

我们将建立完善的运行管理制度,定期检查设备、设施,并及时维修和更换,以确保设施的安全可靠性。

六、总结与感谢本工程的竣工离不开各级领导的关心和支持,离不开各相关单位的辛勤付出,离不开各参建人员的辛勤努力。

炼油化工建设项目竣工验收手册(DOC 240页)

炼油化工建设项目竣工验收手册(DOC 240页)

炼油化工建设项目竣工验收手册(DOC 240页)附录A炼油化工建设项目交工技术文件用表格式清单·87·12 无损检测人员登记表SY01-0 1213 特种作业人员登记表(通用)SY01-0 1314 计量器具登记表SY01-0 1415 设计变更通知单明细表SY01-0 1516 设计变更通知单SY01-0 1617 工程联络单明细表SY01-0 1718 工程联络单SY01-0 1819 单项工程质量验收评价表SY01-0 1920 单位工程质量验收评价表SY01-0 2021 分部工程质量验收评价表SY01-0 21 SY01-0·88·26 工程交接证书SY01-0 26二设备材料验收用表格式SY021 材料代用单SY02-0 012 合格证汇总表SY02-0 023 合格证粘贴表SY02-0 034 设备开箱检查记录SY02-0 045 材料检验(试验)报告明细表SY02-0 056 阀门/管件试验记录SY02-0 067 高压管件现场检验记录SY02-0 078 大型设备(构件)到货检查记录SY02-0 08三施工及质量检验记录用表格式SY03·89·3 工序交接记录0034 垫铁安装隐蔽工程检查记录SY03-A 0045 设备现场组焊焊缝布置及焊工分布图SY03-A0056 设备焊后热处理报告SY03-A 0067 管道焊缝热处理报告SY03-A 0078 设备(容器)强度和严密性试验记录SY03-A0089 设备(容器)气密试验记录SY03-A 00910 设备(容器)封闭前检查记录SY03-A 01011 设备(容器)基础沉降观测记录SY03-A 01112 设备/钢结构防腐检查记录SY03-A 012·90·17 射线检测报告汇总表SY03-A 01718 射线检测报告SY03-A 01819 超声波检测报告SY03-A 01920 磁粉检测报告SY03-A 02021 渗透检测报告SY03-A 02122 测厚报告SY03-A 02223 光谱分析报告SY03-A 02324 硬度试验报告SY03-A 02425 报告(续表)SY03-A 02526 设备、管道防腐绝缘层电火花检测报告SY03-A026·91·1 机器安装记录SY03-B 0012 机器拆检及组装记录SY03-B 0023 机器联轴器对中记录SY03-B 0034 机器二次灌浆记录SY03-B 0045 油系统冲洗检查记录SY03-B 0056 机组试运转前系统确认记录SY03-B 0067 活塞式压缩机组单机试车记录SY03-B 0078 离心式压缩机组单机试车记录SY03-B 0089 汽轮机(燃气轮机)组单机试车记录SY03-B00910 机器单机试车记录SY03-B 010·92·15 起重机械轨道安装检查记录SY03-B 01516 起重机械安装检查记录SY03-B 01617 起重机械试运转记录SY03-B 017相关表格18 中间交接证书SY01-0 2519 施工图审查记录SY01-0 0820 施工技术交底记录SY01-0 0921 设计变更通知单明细表SY01-0 1522 设计变更通知单SY01-0 1623 工程联络单明细表SY01-0 1724 工程联络单SY01-0·93·28 设备开箱检查记录0429 材料检验(试验)报告明细表SY02-0 0530 隐蔽工程检查记录SY03-A 00131 ()施工记录SY03-A 00232 工序交接记录SY03-A 00333 块体式设备基础施工质量确认及复测记录SY03-J005(三)静设备安装工程施工及质量检验记录用表格式SY03-C1 设备拼(组)装记录SY03-C 0012 立式设备安装记录SY03-C 0023 卧式设备安装记录SY03-C 003·94·8 三旋附件及烟风道安装记录SY03-C 0089 空冷器及风筒构件安装记录SY03-C 00910 换热器抽芯和强度、严密性试验记录SY03-C01011 ()炉焊缝位置及焊工分布图SY03-C 01112 ()炉炉管及管件检验记录SY03-C 01213 ()炉炉管压力试验记录SY03-C 01314 ()炉配件安装检查记录SY03-C 01415 ()炉附属设备安装检查记录SY03-C 01516 ()钢结构安装记录SY03-C 01617 高强螺栓连接检查记录SY03-C 017·95·22 余热锅炉管通球记录SY03-C 02223 余热锅炉炉管单管校验记录SY03-C 02324 余热锅炉锅筒到货质量检查记录SY03-C 02425 余热锅炉集箱到货质量检查记录SY03-C 02526 余热锅炉锅筒安装检查记录SY03-C 02627 余热锅炉集箱安装检查记录SY03-C 02728 余热锅炉空气预热器安装检查记录SY03-C 02829 余热锅炉炉管胀接记录SY03-C 02930 余热锅炉风道及炉膛风压试验记录SY03-C 03031 余热锅炉煮炉记录SY03-C 031 SY03-C·96·1 中间交接证书SY01-0 252 施工图审查记录SY01-0 083 施工技术交底记录SY01-0 094 设计变更通知单明细表SY01-0 155 设计变更通知单SY01-0 166 工程联络单明细表SY01-0 177 工程联络单SY01-0 188 计量器具登记表SY01-0 149 合格证汇总表SY02-0 0210 合格证粘贴表SY02-0 0311 设备开箱检查记录SY02-0·97·15 工序交接记录00316 特种设备安装改造维修告知书(《特种设备安全监察条例》第17条规定)17 锅炉压力容器产品安全性能监督检验证书锅检部门提供18 设备出厂资料厂商提供19 材料质量证明文件厂商提供20 块体式设备基础施工质量确认及复测记录SY03-J00521 设备现场组焊焊缝布置及焊工分布图SY03-A00522 射线检测报告汇总表SY03-A 017·98·27 测厚报告SY03-A 02228 设备焊后热处理报告SY03-A 00629 产品焊接试板力学和弯曲性能检验报告实验室提供30 设备(容器)强度和严密性试验记录SY03-A00831 基础沉降观测记录SY03-J 01132 设备(容器)气密试验记录SY03-A 00933 垫铁安装隐蔽工程检查记录SY03-A 00434 设备(容器)封闭前检查记录SY03-A 01035 焊缝返修施工记录SY03-A 02836·99·3 储罐总体试验记录SY03-D 0034 湿式气柜几何尺寸检查记录SY03-D 0045 湿式气柜总体试验记录SY03-D 005相关表格6 中间交接证书SY01-0 257 施工图审查记录SY01-0 088 施工技术交底记录SY01-0 099 设计变更通知单明细表SY01-0 1510 设计变更通知单SY01-0 1611 工程联络单明细表SY01-0 1712 工程联络单SY01-0·100·16 设备开箱检查记录0417 材料检验(试验)报告明细表SY02-0 0518 隐蔽工程检查记录SY03-A 00119 ()施工记录SY03-A 00220 工序交接记录SY03-A 00321 储罐/气柜基础施工质量确认及复测记录SY03-J00722 设备现场组焊焊缝布置及焊工分布图SY03-A00523 焊缝返修施工记录SY03-A 02824 射线检测报告汇总表SY03-A 01725 射线检测报告SY03-A 018·101·30 设备焊后热处理报告SY03-A 00631 设备/钢结构防腐检查记录SY03-A 01232 设备绝热检查记录SY03-A 01333 设备(容器)封闭前检查记录SY03-A 01034 设备、管道防腐绝缘层电火花检测报告SY03-A02635 压力容器焊接施工记录(5万立以上有预热要求时填写)SY03-C034(五)球罐制作安装工程施工及质量检验记录用表格式SY03-E1 球壳板、支柱到货检验复验报告SY03-E 0012 球罐支柱安装检查记录SY03-E 002·102·6 施工技术交底记录SY01-0 097 设计变更通知单明细表SY01-0 158 设计变更通知单SY01-0 169 工程联络单明细表SY01-0 1710 工程联络单SY01-0 1811 计量器具登记表SY01-0 1412 合格证汇总表SY02-0 0213 合格证粘贴表SY02-0 0314 设备开箱检查记录SY02-0 0415 材料检验(试验)报告明细表SY02-005 SY03-A·103·20 特种设备安装改造维修告知书(《特种设备安全监察条例》第17条规定)21 锅炉压力容器产品安全性能监督检验证书锅检部门提供22 制造厂家资料厂商提供23 材料质量证明文件厂商提供24 设备现场组焊焊缝布置及焊工分布图SY03-A00525 设备拼(组)装记录SY03-C 00126 压力容器焊接施工记录SY03-C 03427 焊缝返修施工记录SY03-A 028·104·32 磁粉检测报告SY03-A 02033 渗透检测报告SY03-A 02134 设备焊后热处理报告SY03-A 00635 产品焊接试板力学和弯曲性能检验报告检测单位提供36 垫铁安装隐蔽工程检查记录SY03-A 00437 设备(容器)强度和严密性试验记录SY03-A00838 设备基础沉降观测记录SY03-J01139 设备(容器)气密试验记录SY03-A 00940 设备(容器)封闭前检查记录SY03-A 01041·105·3 固定管架安装及弹簧支、吊架调整记录SY03-F0034 安全附件安装检查记录SY03-F 0045 安全阀调试记录汇总表SY03-F 0056 压力管道焊接记录SY03-F 0067 管道静电接地测试记录SY03-F 0078 管道系统压力试验记录SY03-F 0089 管道系统吹扫及清洗记录SY03-F 00910 管道防腐施工记录SY03-F 01011 管道绝热施工记录SY03-F 01112 排水管道闭水试验记录SY03-F 012·106·17 气体灭火系统功能试验记录SY03-F 01718 泡沫灭火系统调试记录SY03-F 01819 EBM气溶胶系统调试记录SY03-F 019相关表格20 中间交接证书SY01-02521 施工图审查记录SY01-00822 施工技术交底记录SY01-00923 设计变更通知单明细表SY01-01524 设计变更通知单SY01-01625 工程联络单明细表SY01-01726 工程联络单SY01-01·107·30 合格证粘贴表331 设备开箱检查记录SY02-00432 材料检验(试验)报告明细表SY02-00533 阀门/管件试验记录SY02-00634 高压管件现场检验记录SY02-00735 隐蔽工程检查记录SY03-A 00136 ()施工记录SY03-A 00237 工序交接记录SY03-A 00338 定位测量基准交接记录SY03-J00139 工程定位测量(复测)记录SY03-J00240 地基验槽记录SY03-J003·108·45 射线检测报告汇总表SY03-A 01746 射线检测报告SY03-A 01847 超声波检测报告SY03-A 01948 磁粉检测报告SY03-A 02049 渗透检测报告SY03-A 02150 测厚报告SY03-A 02251 设备、管道防腐绝缘层电火花检测报告SY03-A026(七)电气安装工程施工及质量检验记录用表格式SY03-G1 电缆敷设及绝缘检测记录SY03-G 001 SY03-G·109·记录0056 接地电阻测试记录SY03-G 0067 接地网电气完整性测试纪录SY03-G 0078 照明线路绝缘检查及试照记录SY03-G 0089 直流系统、不间断电源(UPS)安装检查记录SY03-G00910 柴油发电机调试记录SY03-G 01011 起重机电气安装调整记录SY03-G 01112 交流耐压试验记录SY03-G 01213 变压器试验记录SY03-G 01314 交流电动机试验记录SY03-G 014 SY03-G·110·19 断路器试验记录SY03-G 01920 避雷器试验记录SY03-G 02021 绝缘油试验记录SY03-G 02122 电磁式电流(压)继电器试验记录SY03-G 02223 GL型电流继电器试验记录SY03-G 02324 中间、信号继电器试验记录SY03-G 02425 时间继电器试验记录SY03-G 02526 电气测量仪表检查记录SY03-G 02627 继电保护装置整定记录SY03-G 02728 微机继电保护装置调试记录SY03-G 028 SY03-G·111·32 中间交接证书SY01-02533 施工图审查记录SY01-00834 施工技术交底记录SY01-00935 设计变更通知单明细表SY03-01536 设计变更通知单SY01-01637 工程联络单明细表SY01-01738 工程联络单SY01-01839 计量器具登记表SY01-01440 材料代用单SY02-00141 合格证汇总表SY02-00242 合格证粘贴表SY02-00·112·46 工序交接记录00347 隐蔽工程检查记录SY03-A 001(八)自控仪表安装工程施工及质量检验记录用表格式SY03-H1 热电偶、热电阻检查记录SY03-H 0012 节流装置安装检查记录SY03-H 0023 就地指示仪表校验记录SY03-H 0034 变送器、转换器、指示器校验记录SY03-H 0045 调节器校验记录SY03-H 0056 调节阀、执行器校验记录SY03-H 0067 安全栅、分配器、选择器校验记录SY03-H 007 SY03-H·113·12 ()校验记录SY03-H 01213 仪表盘、柜、操作台安装记录SY03-H 01314 电缆(线)敷设及绝缘电阻测量记录SY03-H01415 仪表及管路试压、脱脂、酸洗记录SY03-H 01516 综合控制系统基本功能测试记录SY03-H 01617 综合控制系统I/O卡模拟量测试记录SY03-H01718 综合控制系统I/O卡开关量测试记录SY03-H01819 报警、联锁系统试验记录(一)SY03-H 01920 报警、联锁系统试验记录(二)SY03-H 020·114·24 施工技术交底记录SY01-00925 设计变更通知单明细表SY01-01526 设计变更通知单SY01-01627 工程联络单明细表SY01-01728 工程联络单SY01-01829 计量器具登记表SY01-01430 材料代用单SY02-00131 合格证汇总表SY02-00232 合格证粘贴表SY02-00333 设备开箱检查记录SY02-004 SY02-00·115·(九)通信安装工程施工及质量检验记录用表格式SY03-I1 通信电源设备安装工程测试记录SY03-I0012 设备安装记录SY03-I0023 全塑电缆接头施工记录SY03-I0034 全塑电缆敷设施工记录SY03-I0045 全塑电缆绝缘电阻测试记录SY03-I0056 光缆测试记录(表一)SY03-I0067 光缆测试记录(表二)SY03-I0078 CAT 5 E电缆测试记录SY03-I0089 机柜安装检查记录SY03-I009·116·14 火灾探测器安装记录SY03-I01415 火灾探测器功能试验记录SY03-I01516 火灾自动报警控制器功能试验记录SY03-I01617 消防联动控制设备功能试验记录SY03-I01718 火灾事故广播功能试验记录SY03-I01819 消防通讯设备功能试验记录SY03-I019相关表格20 中间交接证书SY01-02521 施工图审查记录SY01-00822 施工技术交底记录SY01-00923 设计变更通知单明细表SY01-01·117·27 计量器具登记表428 材料代用单SY02-00129 合格证汇总表SY02-00230 合格证粘贴表SY02-00331 设备开箱检查记录SY02-00432 材料检验(试验)报告明细表SY02-00533 ()施工记录SY03-A 00234 工序交接记录SY03-A 003(十)工业建、构筑物施工交接质量复测确认用表格式SY03-J1 定位测量基准交接记录SY03-J001 SY03-J0·118··119·(项目名称)交工技术文件单项工程单位工程建设单位建设单位监理单位:组卷单位:项目管理部门:(公章)(公章)(公章)审核人:审查人:编制人:项目负责人:总监理工程师:项目负责人:年月日年月日年月日第卷第册·120·(项目名称)交工技术文件目录称:单项工程编号:单位工程名称单位工程编号序号交工技术文件编号交工技术文件名称页次·121··122··123·(项目名称)工程交接项目统计表称:单项工程编号:序号单位工程名称开工日期中间交接日期工程交接日期备注·124··125··126··127·(项目名称)未完工程明细表称:单项工程编号:序号未完工程内容未完原因备注处·128··129·许可证编号分包单位营业范围分包单位近三·130·业绩拟分包范围和内容审批意见建设单位监理单位总承包单位施工单位项目负责人:总监理工程师:项目负责人:项目负责人:·131··132··133··134··135·。

某石油公司炼油化工建设项目竣工验收手册

某石油公司炼油化工建设项目竣工验收手册

中国石油天然气股份有限公司炼油化工建设项目竣工验收手册(上册)中国石油天然气股份有限公司目录1 总则......................................................... - 3 -2 术语......................................................... -3 -3 竣工验收的依据及条件......................................... - 5 -3.1 竣工验收的依据................................... - 5 -3.2 竣工验收的条件................................... - 5 -4 竣工验收的组织及程序......................................... - 6 -4.1 竣工验收的级别划分 ............................... - 6 -4.2 竣工验收的组织................................... - 6 -4.3 初步验收程序 .................................... - 6 -4.4 竣工验收程序 .................................... - 7 -5 竣工验收工作分工............................................. - 7 -5.1 竣工验收工作应与工程建设同步....................... - 7 -5.2 地区公司的准备工作 ............................... - 8 -5.3 设计单位的准备工作 ............................... - 9 -5.4 施工单位的准备工作 ............................... - 9 -5.5 监理单位的准备工作 ............................... - 9 -5.6 工程总承包单位的准备工作 .......................... - 9 -6 专项验收..................................................... - 9 -6.1 环境保护竣工验收................................ - 10 -6.2 安全竣工验收 ................................... - 10 -6.3 职业卫生竣工验收................................ - 11 -6.4 消防竣工验收 ................................... - 11 -6.5 档案验收....................................... - 11 -6.6 竣工决算审计 ................................... - 12 -7 项目文件的收集、编制........................................ - 12 -7.1 项目文件的内容.................................. - 12 -7.2 项目文件的收集.................................. - 15 -7.3 项目文件编制要求及分工........................... - 15 -7.4 项目文件组卷原则、方法及顺序...................... - 16 -7.5 项目竣工图的编制................................ - 17 -7.6 项目文件案卷编目及案卷装订........................ - 20 -7.7 竣工验收文件及编写分工........................... - 21 -1 总则1.0.1 为规范和加强中国石油天然气股份有限公司(以下简称“股份公司”)炼油化工建设项目竣工验收工作,保证工程质量,提高投资效益,制定本手册。

石油天然气管道工程建设项目竣工验收手册

石油天然气管道工程建设项目竣工验收手册

附件二1.中国石油天然气与管道分公司建设项目竣工验收管理办法第一章总则第一条为进一步规范天然气与管道分公司(以下简称专业公司)建设项目竣工验收工作,明确相关方职责及工作程序,全面考核和检查项目建设质量,总结项目建设经验,提高项目管理水平,根据国家及股份公司有关法律法规,制定本办法。

第二条本办法适用于专业公司业务范围内所有新建及改扩建项目,即按照《中国石油天然气股份有限公司投资管理办法(试行)》(石油计〔2008〕380号)中界定的一类、二类、三类、四类项目,包括原油、成品油及天然气管道、储气库、储备库、液化天然气接收站、城市燃气、压缩天然气站及相应配套设施等油气储运项目。

一类项目:新建跨省输油及输气干线管网项目,新建进口液化天然气接收、储运设施项目。

二类项目:投资在1亿元及以上的油气储运项目、安全环保隐患治理项目、节能减排项目。

三类项目:投资在3000万元~1亿元的油气储运项目、安全环保隐患治理项目、节能减排项目,投资在2000万元~1亿元的压缩天然气站项目。

四类项目:投资在3000万元以下的油气储运项目、安全环保隐患治理项目、节能减排项目、生产支持性科研项目,投资在2000万元以下的压缩天然气站项目。

第三条所有专业公司业务范围内的建设项目,按批准的设计文件所规定的内容建成,试运投产形成生产能力,符合竣工验收条件的,都必须及时进行竣工验收,办理固定资产转资手续。

第四条竣工验收的依据包括批准的项目可行性研究报告、核准文件、初步设计文件、国家或行业相关法律法规、施工技术标准和验收规范、质量验收标准,以及相关审批、修改和调整文件等。

第二章管理机构和职责第五条竣工验收相关方包括专业公司、建设单位、北京油气调控中心(以下简称调控中心)和运行单位。

建设单位是指油气储运项目的具体实施单位,包括管道建设项目经理部、地区公司、液化天然气项目经理部等。

运行单位是指承担油气储运项目运行管理的地区公司。

第六条专业公司主要职责是:(一)配合国家及股份公司规划计划部组织或根据其委托组织国家核准项目的竣工验收。

石油天然气管道工程建设项目竣工验收手册(上册第二部

石油天然气管道工程建设项目竣工验收手册(上册第二部

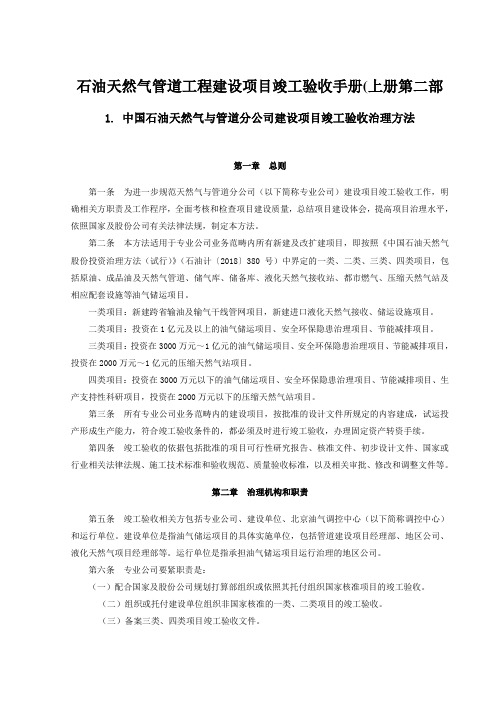

石油天然气管道工程建设项目竣工验收手册(上册第二部1.中国石油天然气与管道分公司建设项目竣工验收治理方法第一章总则第一条为进一步规范天然气与管道分公司(以下简称专业公司)建设项目竣工验收工作,明确相关方职责及工作程序,全面考核和检查项目建设质量,总结项目建设体会,提高项目治理水平,依照国家及股份公司有关法律法规,制定本方法。

第二条本方法适用于专业公司业务范畴内所有新建及改扩建项目,即按照《中国石油天然气股份投资治理方法(试行)》(石油计〔2018〕380号)中界定的一类、二类、三类、四类项目,包括原油、成品油及天然气管道、储气库、储备库、液化天然气接收站、都市燃气、压缩天然气站及相应配套设施等油气储运项目。

一类项目:新建跨省输油及输气干线管网项目,新建进口液化天然气接收、储运设施项目。

二类项目:投资在1亿元及以上的油气储运项目、安全环保隐患治理项目、节能减排项目。

三类项目:投资在3000万元~1亿元的油气储运项目、安全环保隐患治理项目、节能减排项目,投资在2000万元~1亿元的压缩天然气站项目。

四类项目:投资在3000万元以下的油气储运项目、安全环保隐患治理项目、节能减排项目、生产支持性科研项目,投资在2000万元以下的压缩天然气站项目。

第三条所有专业公司业务范畴内的建设项目,按批准的设计文件所规定的内容建成,试运投产形成生产能力,符合竣工验收条件的,都必须及时进行竣工验收,办理固定资产转资手续。

第四条竣工验收的依据包括批准的项目可行性研究报告、核准文件、初步设计文件、国家或行业相关法律法规、施工技术标准和验收规范、质量验收标准,以及相关审批、修改和调整文件等。

第二章治理机构和职责第五条竣工验收相关方包括专业公司、建设单位、北京油气调控中心(以下简称调控中心)和运行单位。

建设单位是指油气储运项目的具体实施单位,包括管道建设项目经理部、地区公司、液化天然气项目经理部等。

运行单位是指承担油气储运项目运行治理的地区公司。

石油天然气管道工程建设项目竣工验收手册(上册第二部

第三条按照国家及股份公司基本建设程序,本办法规定了项目建设相关方在(预)可行性研究、初步设计、项目实施到竣工验收各阶段的管理范围及管理程序。
第二章管理机构和职责
第四条项目建设相关方包括专业公司、建设单位、北京油气调控中心(以下简称调控中心)和运行单位。建设单位是指油气储运项目的具体实施单位,包括管道建设项目经理部、地区公司、液化天然气项目经理部等。运行单位是指承担油气储运项目运行管理的地区公司。
第二十一条建设单位负责组织EPC、设计、采办、施工、监理、运行等单位完成竣工验收文件编制,主要包括:
(一)竣工验收报告书。
(二)竣工验收鉴定书。
(三)勘察设计总结。
(四)物资采办及引进工作总结。
(五)EPC总结。
(六)施工总结。
(七)监理总结。
(八)监造总结。
(九)无损检测总结。
(十)生产准备和试运考核总结。
第二章管理机构和职责
第五条竣工验收相关方包括专业公司、建设单位、北京油气调控中心(以下简称调控中心)和运行单位。建设单位是指油气储运项目的具体实施单位,包括管道建设项目经理部、地区公司、液化天然气项目经理部等。运行单位是指承担油气储运项目运行管理的地区公司。
第六条专业公司主要职责是:
(一)配合国家及股份公司规划计划部组织或根据其委托组织国家核准项目的竣工验收。
(八)应用管道工程建设管理子系统(简称PCM系统)录入项目建设全过程相关数据,建立项目管理数据库,生成部分竣工资料。
(九)竣工资料和竣工验收文件按规定汇编完成,竣工资料通过档案验收。管道走向信息已按照沿线政府规划部门要求进行备案。
(十)竣工决算审计完成。
第十条建设项目尚未全部具备竣工验收条件,但根据实际情况需进行竣工验收的,作如下处理:

项目管理-石油天然气管道工程建设项目竣工验收手册上册第二部 精品

附件二1.中国石油天然气与管道分公司建设项目竣工验收管理办法第一章总则第一条为进一步规范天然气与管道分公司(以下简称专业公司)建设项目竣工验收工作,明确相关方职责及工作程序,全面考核和检查项目建设质量,总结项目建设经验,提高项目管理水平,根据国家及股份公司有关法律法规,制定本办法。

第二条本办法适用于专业公司业务范围内所有新建及改扩建项目,即按照《中国石油天然气股份有限公司投资管理办法(试行)》(石油计〔20XX〕380号)中界定的一类、二类、三类、四类项目,包括原油、成品油及天然气管道、储气库、储备库、液化天然气接收站、城市燃气、压缩天然气站及相应配套设施等油气储运项目。

一类项目:新建跨省输油及输气干线管网项目,新建进口液化天然气接收、储运设施项目。

二类项目:投资在1亿元及以上的油气储运项目、安全环保隐患治理项目、节能减排项目。

三类项目:投资在3000万元~1亿元的油气储运项目、安全环保隐患治理项目、节能减排项目,投资在2000万元~1亿元的压缩天然气站项目。

四类项目:投资在3000万元以下的油气储运项目、安全环保隐患治理项目、节能减排项目、生产支持性科研项目,投资在2000万元以下的压缩天然气站项目。

第三条所有专业公司业务范围内的建设项目,按批准的设计文件所规定的内容建成,试运投产形成生产能力,符合竣工验收条件的,都必须及时进行竣工验收,办理固定资产转资手续。

第四条竣工验收的依据包括批准的项目可行性研究报告、核准文件、初步设计文件、国家或行业相关法律法规、施工技术标准和验收规范、质量验收标准,以及相关审批、修改和调整文件等。

第二章管理机构和职责第五条竣工验收相关方包括专业公司、建设单位、北京油气调控中心(以下简称调控中心)和运行单位。

建设单位是指油气储运项目的具体实施单位,包括管道建设项目经理部、地区公司、液化天然气项目经理部等。

运行单位是指承担油气储运项目运行管理的地区公司。

第六条专业公司主要职责是:(一)配合国家及股份公司规划计划部组织或根据其委托组织国家核准项目的竣工验收。
