项目经理年终工作总结及明年工作计划
时光荏苒,一年即将过去,为了以后更好地工作现将一年的
工作情况进行总结及明年的工作计划如下:
一、前期施工准备阶段
xx百货大楼工程作为xx县的招商引资项目,只要有利于工程
施工进度,基本上都能得到政府的支持与帮助,但开工之前还必
须完成以下工作,才能顺利开工。
1、 地下室控制边线放样。
2、 建筑物放线。
3、 规划部门进行验线工作。
4、 将测绘部门提供的水准点、坐标控制点提交总包单位。
5、 两次组织基坑支护施工图设计交底及图纸会审。
6、 桩基施工图设计交底及图纸会审。
7、 规划部门提供本项目周边市政管线图纸。
8、 协助完成工地临时用电量不足扩容工作。
9、 开工前去质安站办理质量监督手续事宜。
二、施工阶段
打桩施工前,场地内基坑土方已开挖约两米五深,由于当时
没有施工图纸,大部分地方均未开挖到位。考虑到四周靠边一排
桩施工有足够的工作面,需要土方开挖单位的配合将余土挖除。
土方开挖单位很长一段时间都不配合我司的工作安排,与我方保
第 2 页 共 2 页

持对立情绪,甚至发展到来工地闹事,工地工作一度无法开展。
经过我方耐心细致、不厌其烦地努力去沟通,同时了解到当地其
他工地的土方开挖单价,最终通过奖励的方式才与土方开挖单位
达成协议。
三、明年工作计划
桩基施工进度已经滞后,下阶段主要工作是围绕土方开挖来
安排工作,以确保汛期来临前地下室底板浇筑完成。
主要工作安排:
1、20xx年x底前完成±0.000以下砼结构。
2、20xx月底以前完成裙楼砼结构。
3、20xx底前塔楼结顶。
4、机电安装、幕墙施(20xx编办工作总结)工、二结构施工、
精装修施工穿叉在主体结构施工中进行。
四、当前需要协调的其它工作:
1、 全套施工蓝图提供及施工图审查审批。
2、 消防、暖通、弱电、精装、幕墙、电梯等分包单位的确
定。
3、 甲供、甲定品牌材料确定。

合集下载

项目经理年终总结及明年计划(15篇)

项目经理年终总结及明年计划(15篇)

项目经理年终总结及明年计划(15篇)然而,我们也面临了一些问题和挑战。

有些项目延期,有些项目出现了一些质量问题。

这些问题提醒我们需要更加注重细节和质量,要时刻保持警惕,确保项目的顺利进行。

在明年,我计划对团队进行一些调整,以更好地满足公司和客户的需求。

我会加强团队间的沟通和协作,建立更紧密的合作关系。

我也会对团队成员进行培训和指导,提高团队的整体素质和执行能力。

同时,我还会着重关注项目的质量和细节,确保项目能够按时、高质量地完成。

我对明年有着很高的期望,也相信我们团队会迎来更多的挑战和成功。

我相信我们的努力会得到回报,我们会取得更多的成就和进步。

让我们一起努力,迎接新的挑战,创造更加辉煌的成绩!很高兴能和大家一起回顾我们在过去一年所取得的成就和面对的挑战。

团队在过去的一年里取得了很大的进步,我们一起完成了各种复杂的项目,获得了客户和公司的认可。

我们在团队协作和项目执行能力上都有了长足的进步,这都离不开大家的努力和合作。

然而,过去一年里我们也遇到了一些困难和问题。

有些项目出现了延期,有些项目存在着一些质量问题,这让我们意识到在项目执行过程中要更加注重细节和质量。

同时,团队之间的沟通也需要进一步加强,希望在未来的日子里,我们能够更好地合作,克服所有的困难。

在未来的一年里,我将会对团队的战略进行一些调整,并将会进行一系列的培训和完善。

首先,我会加强对于团队成员的管理和指导,提高团队执行力和创新能力。

另外,我会加强团队沟通和协作的能力,建立更加紧密的合作关系,确保我们的工作能够更好地被协调和执行。

同时,我们团队会更加注重项目的质量和细节,确保项目的高标准完成。

新的一年里我充满了信心,并相信我们团队在未来的日子里还会有更多的挑战和成就。

我也相信只要我们团结一致,共同努力,我们一定能够取得更多的成功和进步。

在未来的日子里,让我们一起加油,为团队的发展赢得更好的未来。

让我们一起为明天的辉煌努力奋斗!。

2024项目经理工作总结参考(5篇)

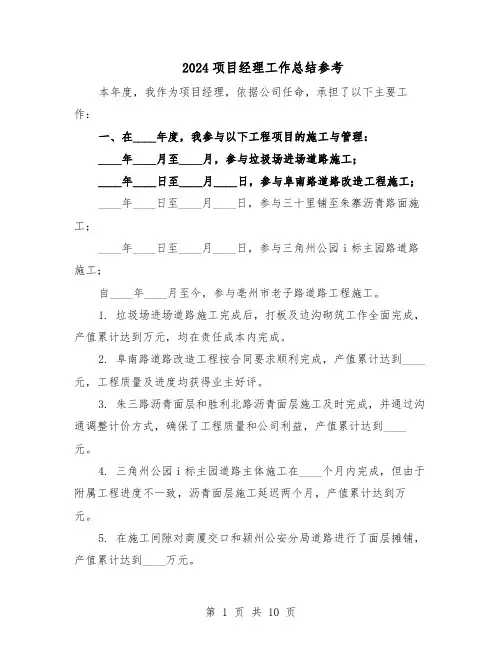

2024项目经理工作总结参考(5篇)

2024项目经理工作总结参考本年度,我作为项目经理,依据公司任命,承担了以下主要工作:一、在____年度,我参与以下工程项目的施工与管理:____年____月至____月,参与垃圾场进场道路施工;____年____日至____月____日,参与阜南路道路改造工程施工;____年____日至____月____日,参与三十里铺至朱寨沥青路面施工;____年____日至____月____日,参与三角州公园i标主园路道路施工;自____年____月至今,参与亳州市老子路道路工程施工。

1. 垃圾场进场道路施工完成后,打板及边沟砌筑工作全面完成,产值累计达到万元,均在责任成本内完成。

2. 阜南路道路改造工程按合同要求顺利完成,产值累计达到____元,工程质量及进度均获得业主好评。

3. 朱三路沥青面层和胜利北路沥青面层施工及时完成,并通过沟通调整计价方式,确保了工程质量和公司利益,产值累计达到____元。

4. 三角州公园i标主园道路主体施工在____个月内完成,但由于附属工程进度不一致,沥青面层施工延迟两个月,产值累计达到万元。

5. 在施工间隙对商厦交口和颍州公安分局道路进行了面层摊铺,产值累计达到____万元。

6. 自____月份起,我参与亳州市老子路道路工程施工,积极协调征地拆迁,抢抓工程进度,产值累计达到____万元,工程的质量、进度和安全均受到业主认可,项目部克服了多种困难,为公司赢得了市场信誉和部分利润。

全年累计完成直管项目____个,产值累计达到____万元,同时协助完成太利路修补沥青料生产、阜谢路水稳料和沥青料生产、沙河路桥水稳料和沥青料生产,产值累计达到万元。

为公司上缴管理费及税金累计达到____万元。

三、为有效履行项目经理职责,我采取了以下管理措施:1. 熟悉项目特点,确保项目顺利开展,例如针对不同项目的特点,采取相应的施工和管理策略。

2. 制定并执行项目计划,包括时间计划和成本计划,以确保工程按期完成且成本控制在预算内。

工程项目经理2024年工作总结及2024年工作计划例文(四篇)

工程项目经理2024年工作总结及2024年工作计划例文(四篇)

工程项目经理2024年工作总结及2024年工作计划例文自____年____月加入____工程项目部至今,已满一年。

在这一年的时间里,我经历了风风雨雨,品尝了人生的酸甜苦辣,这一过程既是我个人锻炼成长的关键时期,也是我人生价值得到提升的阶段。

在此期间,我衷心感谢组织和领导对我的信任,给予我在企业一线工作的宝贵机会。

作为一位年轻的中层管理干部,我珍视从项目部办公室主任到项目施工经营部部长,再到项目副经理的岗位实践,逐步熟悉了施工单位从投标到竣工资料整理的整个流程,拓宽了视野,丰富了知识。

在领导的正确引领和同事们的支持下,我取得了一定的成绩。

以下是我对过去一年工作的总结:一、深入学习政治理论和业务知识,提升政策执行力。

我重视提升个人素质和工作能力,主要表现在以下三个方面:1. 着重学习政治理论和企业的重大政策。

通过学习,我坚定了理想信念,增强了辨别是非的能力、研究和解决问题的能力以及适应市场经济的能力。

我对党在新时期的基本路线、方针、政策有了更深刻的理解,政治理论水平得到提升。

在日常工作与生活中,我注重修养,特别是在企业政策性改革时期,积极宣传政策,维护企业稳定。

我积极参与生产经营,与企业的发展保持一致,诚实守信,为企业发展贡献自己的力量。

2. 加强法律法规的学习。

为了适应新的工作岗位,我利用业余时间学习建筑法、招投标法等相关法律法规,增强了法律意识,提高了依法管理的能力。

3. 深入学习业务知识。

从团委书记转至施工现场管理,我深感专业知识的重要性。

我遵循学以致用的原则,积极学习专业知识,通过了经济师考试,取得了全国经济师专业资格。

我注重计算机应用等专业技能的学习和实践,适应了办公自动化的需求,逐步提升了自己的理论和业务水平。

二、勇于面对困难,热爱本职工作,团结协作,勤勉务实,积极完成各项工作任务,形成了勤奋高效、廉洁自律的工作作风。

在以下四个方面取得了显著成效:1. 作为项目部副经理,我负责计划经营及施工协调工作,任务繁重,压力巨大。

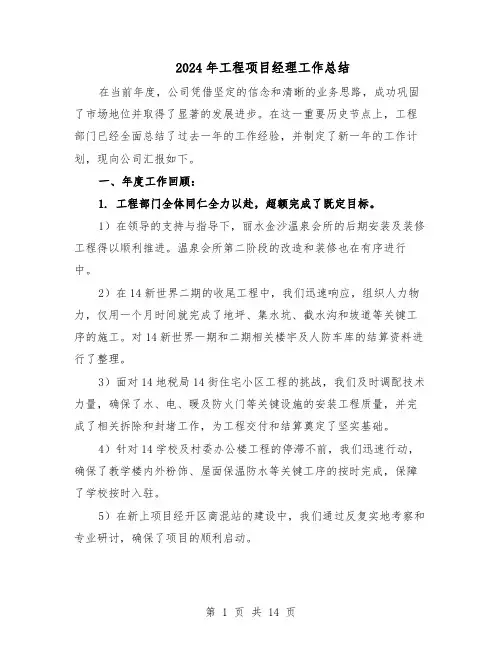

2024年工程项目经理工作总结(六篇)

2024年工程项目经理工作总结(六篇)

2024年工程项目经理工作总结在当前年度,公司凭借坚定的信念和清晰的业务思路,成功巩固了市场地位并取得了显著的发展进步。

在这一重要历史节点上,工程部门已经全面总结了过去一年的工作经验,并制定了新一年的工作计划,现向公司汇报如下。

一、年度工作回顾:1. 工程部门全体同仁全力以赴,超额完成了既定目标。

1)在领导的支持与指导下,丽水金沙温泉会所的后期安装及装修工程得以顺利推进。

温泉会所第二阶段的改造和装修也在有序进行中。

2)在14新世界二期的收尾工程中,我们迅速响应,组织人力物力,仅用一个月时间就完成了地坪、集水坑、截水沟和坡道等关键工序的施工。

对14新世界一期和二期相关楼宇及人防车库的结算资料进行了整理。

3)面对14地税局14街住宅小区工程的挑战,我们及时调配技术力量,确保了水、电、暖及防火门等关键设施的安装工程质量,并完成了相关拆除和封堵工作,为工程交付和结算奠定了坚实基础。

4)针对14学校及村委办公楼工程的停滞不前,我们迅速行动,确保了教学楼内外粉饰、屋面保温防水等关键工序的按时完成,保障了学校按时入驻。

5)在新上项目经开区商混站的建设中,我们通过反复实地考察和专业研讨,确保了项目的顺利启动。

2. 强化责任心,提升管理效率,对各分支机构的工程项目的监管得到加强。

工程部重新组建以来,始终遵循公司领导的指导方针,增强了对分支机构的监管力度。

通过有计划、有组织的定期巡查,确保了工程质量和安全文明生产,对存在的问题提出了整改意见,并跟踪整改效果。

3. 积极协作,全面支持公司其他部门的工作。

为了支持公司做好14工业园的投资预算,我们数次进驻园区进行实地测量和绘图,完成了大量的设计工作。

我们视搜集结算资料为日常工作的一部分,确保了结算工作的顺利进行。

我们还协助办公室完成公司搬迁工作,并积极投入公司食堂的建设。

二、经验和收获:1. 准确认识自身角色,深入理解本职工作,是取得成绩的前提。

2. 积极融入团队,妥善处理各方关系,有助于工作顺利进行。

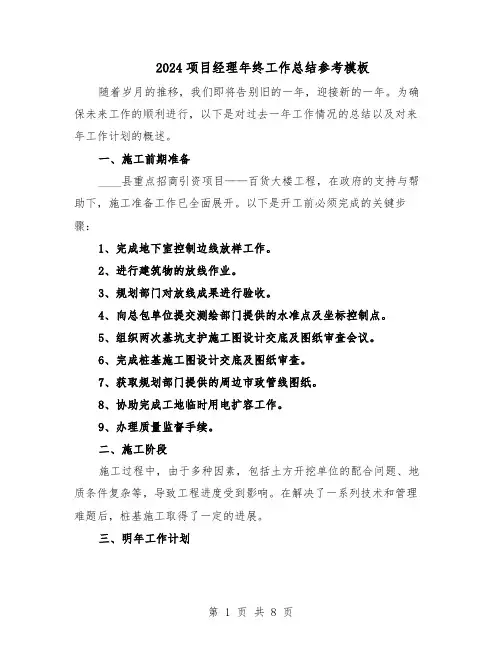

2024项目经理年终工作总结参考模板(四篇)

2024项目经理年终工作总结参考模板(四篇)

2024项目经理年终工作总结参考模板随着岁月的推移,我们即将告别旧的一年,迎接新的一年。

为确保未来工作的顺利进行,以下是对过去一年工作情况的总结以及对来年工作计划的概述。

一、施工前期准备____县重点招商引资项目——百货大楼工程,在政府的支持与帮助下,施工准备工作已全面展开。

以下是开工前必须完成的关键步骤:1、完成地下室控制边线放样工作。

2、进行建筑物的放线作业。

3、规划部门对放线成果进行验收。

4、向总包单位提交测绘部门提供的水准点及坐标控制点。

5、组织两次基坑支护施工图设计交底及图纸审查会议。

6、完成桩基施工图设计交底及图纸审查。

7、获取规划部门提供的周边市政管线图纸。

8、协助完成工地临时用电扩容工作。

9、办理质量监督手续。

二、施工阶段施工过程中,由于多种因素,包括土方开挖单位的配合问题、地质条件复杂等,导致工程进度受到影响。

在解决了一系列技术和管理难题后,桩基施工取得了一定的进展。

三、明年工作计划鉴于当前桩基施工进度的情况,未来工作将重点围绕土方开挖,确保地下室底板在汛期前完成浇筑。

具体工作计划如下:1、____底前完成±0.000以下砼结构。

2、____月底前完成裙楼砼结构。

3、____底前实现塔楼结顶。

4、主体结构施工中穿插进行机电安装、幕墙施工、二结构施工及精装修施工。

四、当前需要协调的其他工作1、提供全套施工蓝图并完成施工图的审查审批。

2、确定消防、暖通、弱电、精装、幕墙、电梯等分包单位。

3、确定甲供、甲定品牌材料。

五、新年工作展望在新的一年中,本人将致力于以下几点:1、加强业务知识学习,提升管理水平,适应新时代和技术的发展。

2、强化现场管理工作,特别是在人员管理、施工进度管理和成本控制方面。

总之,在新的一年里,本人将不断进取,改进项目管理方法,为公司的发展贡献力量。

2024项目经理年终工作总结参考模板(二)本人于____年____月____日加入____集团置业公司,并于____月____日担任____百货大楼项目工地的项目经理一职。

工程项目经理年度工作总结以及工作计划(4篇)

工程项目经理年度工作总结以及工作计划(4篇)

工程项目经理年度工作总结以及工作计划____年,在公司的正确领导下,紧紧围绕公司的整体工作思路及工作重点,不断提高工程监理的水平,杜绝重大安全事故的发生。

以公司质量目标为工作目标,本着“严格监理、热情服务、守法公正、科学诚信”的企业精神,透过一年的努力,本人基本实现了本年度的工作目标。

以下为今年工程部的工作总结。

一、现场工作总结1、在工程进行过程中掌握工程设计图纸,找出质量控制难点确定控制目标,同时查阅本工程各种专业的施工规范和质量检验标准以满足本工程的需要。

对进场的专业施工单位进行资质及方案审查。

2、重视对进场材料、构配件的检查和验收,要求施工单位进场材料务必附产品出厂合格证,并及时报监理部进行进场材料的外观检验和质量证明文件审查,并签署合格材料报审资料。

对于外观检验和检测结果不合格的材料,要求承包单位立即清出现场,不得使用。

同时在监理过程中对使用的材料采取跟踪监督,杜绝承包单位在使用材料时存在“以次充好,偷梁换柱”的现象发生。

3、对隐蔽工程和关键部位的施工实行旁站监理,并要求监理人员做好旁站监理记录。

严格要求承包单位分项分部的施工报检程序,避免工程实体与资料脱节,确保施工进度与资料同步进行。

对于施工过程过程中存在的质量、安全及进度问题先口头交流,再书面要求并追踪最后开专题会议进行解决。

组织召开专业质量专题会议、安全会议及进度专题会议,并协调现场相关人员每周对施工现场进行安全大检查。

二、存在的不足1、在工作过程中我发现自身业务水平、专业技术之局限,知识面的不足。

对部分细部验收规范、强制性规定的界限不明确;在工作中,对施工单位的口头指令比较多;与施工方沟通不够等造成监理工作很被动。

在以后的工作中,对工程进度的控制还就应从实施状况着手,避免进度计划与实体脱节。

同时加强自身安全生产管理专业知识的学习积累,以满足安全生产需要。

2、推荐公司能够在适当的时候多组织经验丰富的专业人员,对我们监理人员进行培训,以增强专业水平。

2024年工程项目经理年度工作总结以及工作计划模版(3篇)

2024年工程项目经理年度工作总结以及工作计划模版随着时间的推移,我们即将与本年度说再见。

现将工程部过去一年的工作情况作一简要回顾。

一、工程进度根据公司年初制定的工程进度计划,主体工程应在年底前完成。

截至当前,主体工程已全面完成,砌体工程完成了百分之____,较原定工期平均延迟了____个月。

工期延误主要原因包括:1. 对工程难度估计不足,工期安排过于紧张。

本工程标准工期应为____天,但我们将其压缩至____天,实际操作中仅在理想状态下才可能按计划进行。

由于工程难度较大,任何预想不到的情况都可能导致工期延误,并可能产生连锁反应。

2. 对施工单位的实际能力(包括资金和管理能力)估计不足。

两家施工单位均采取承包责任制,施工单位仅收取管理费,工程资金投入和管理人员配置由承包方负责。

施工单位未提供资金和人员支持,缺乏必要的管理协助,出现了以包代管的现象。

资金和管理问题成为制约工期的主要因素。

资金短缺导致材料和设备供应不及时,工地频繁停工待料,进而影响施工人员流失,劳动力短缺导致工程进度严重拖延。

3. 自身管理问题:工程部及部门经理在处理施工单位工期延误方面虽采取了一系列措施,但力度不够。

尤其在对施工单位人员短缺和材料不及时供应问题的处理上,缺乏有效管理和应急措施,这也是导致工期拖延的因素之一。

今后,我们特别是部门经理需努力学习工程管理知识,掌握更多管理经验和方法,提升管理水平,不辜负领导期望。

在总经办的大力支持下,我们工程部全体人员已采取了一系列措施,在后半年的施工中,不仅控制了工期的进一步延误,还有效减少了延误时间。

二、工程质量自工程开工以来,我们始终坚持质量第一的原则,严格控制质量。

目前施工质量总体令人满意,虽曾出现质量波动,但都得到及时解决,保持了高质量工程的总体趋势。

虽然提出了一些问题,但对我们的总体工程质量还是给予了肯定。

根据当前情况,工程通过优质主体结构验收没有问题。

三、工程造价在造价控制方面,我们主要采取了以下措施:1. 尽量减少图纸中不必要的成本,通过研究决定在建筑平面上按照____图纸施工,结构上按照____图纸施工,节约成本近____万元;通过技术改造在不增加成本的情况下增加了一些可供销售的车位,增加了销售收入。
