洛阳烟水配套施工组织设计一标段

合集下载

7号小区1标段施工组织设计

7号小区1标段施工组织设计

目录一.编制依据〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃第1页二.工程概况〃〃〃〃〃〃〃〃〃〃〃〃〃〃〃第2页一.编制依据1. 中色科技股份有限公司设计的洛阳新区伊滨区福民工程7号安臵小区Ⅰ标段施工图纸及施工合同。

2.主要技术规范、规程:2.1《建筑地基与基础工程施工质量验收规范》(GB50201-2002)2.2《砼结构工程施工质量验收规范》(GB50204-2002)2.3《地下室防水技术规范》(GB50108-2001)2.4《地下室防水工程施工质量验收规范》(GB50208-2002)2.5《工程测量规范》(GB50026-1993)2.6《建设工程施工现场供用电安全规范》(GB50194-1993)2.7《高层建筑砼结构技术规程》(JGJ3-2002)2.8《砼泵送技术规程》(JGJ/T10-1995)2.9《建筑机械使用安全技术规程》(JGJ33-2001)2.10《砼结构施工图平面整体表示方法制图规则和构造详图》(03G101-1)3. 公司与质量管理体系有关的技术性、管理性文件。

4. 类似工程框剪结构的高层的施工管理经验。

5. 《施工管理手册》、《施工管理手册》、二.工程概况1、工程概况1.1建筑概况⑴工程名称:洛阳新区伊滨区福民工程7号安臵小区Ⅰ标段⑵建设地点:洛阳市新区伊滨区李村镇⑶建设单位:洛阳市新区伊滨区7号小区工程指挥部⑷建筑面积:㎡⑸建筑层数:地上部分:十八层,,地下一层,裙房部分为两层商铺;建筑物总高度为56.8m。

⑹外墙面为涂料墙面和花岗岩墙面。

1.2结构概况1.2.1主楼为筏板基础,剪力墙结构,裙房为现浇框架结构。

1.3工程特点主体结构施工,对模板安装质量要求高,每次混凝土现浇量大,需连续浇筑,在施工中需加强对模板的制作、安装,混凝土的浇筑、养护的管理工作。

在施工过程中,需加强各工种之间的配合,土建、装修、安装之间各工序需要做好协调,方能避免剔凿,保证工程质量,使工程顺利进行。

烟水配套工程施工组织设计

烟水配套工程施工组织设计

第一章工程慨况本工程在贵阳市四方河路段,该工程位于城郊结合地段。

根据现场实际考察和对周边倒土情况的了解,该工程的土石方工程量较大,离弃土场较远,并且最少也要两个大型倒土场才能容纳该工程的土石方量。

因此,该工程施工时需要大量的机械挖运土石方和大量的人工清扫马路和修补便道。

第二章项目管理机构设置及人员配备项目管理人员配备:项目现场民工安排:第三章项目机械设备配备项目机械设备配备:第四章项目部各岗位安全质量职责1、项目经理的职责:a、负责项目部全面管理工作,贯彻执行国家法令、法规及各项规章制度。

b、代表本公司全权处理本工程的一切事务,协调与建设单位及有关部门的关系;c、组织施工,对工程的质量、安全全面负责;d、落实项目部人员的岗位责任制,审批质量安全职责,并对其工作进行全面监督和管理;e、定期主持召开项目安全会议,针对项目施工中存在的问题,及时采取纠正和预防措施,不断改善和加强项目管理。

f、负责组织工程的验收和交付工作。

2、项目技术负责人的职责:a、对本工程技术上全面负责,并对工程的施工质量承担全部责任;b、组织落实项目质量体系的正常运行,并对其主管部门的工作质量进行全面监督和管理。

c、主持编制并审批项目施工组织设计和项目进度计划。

d、经常深入现场,攻克技术难关,及时解决施工中现场的技术问题。

e、负责安全质量预防措施的编制,不断改善和加强项目技术管理。

f、参与组织工程项目开工、竣工交付验收工作。

3、施工员的职责:1)负责施工现场测量工作,施工现场管理,施工安排。

2)协调施工中出现的问题,对整个施工组织设计的编制。

4、安全员的职责:1)负责整个工程的安全监督工作、安全资料的整理。

2)对违反安全管理的班组和个人进行治理,并有权给予罚款等处罚。

5、现场电工的职责:1)负责施工现场临时用水用电的安装和布置。

2)负责接空压机的临时用。

3)对施工机具进行检修等工作。

6、材料员的职责:1)负责各种材料的管理和发放工作。

烟水配套工程项目划分

烟水配套工程项目划分

烟水配套工程
项目划分申请
水利局质量监督站:
烟水配套工程,根据省烟水配套工程质量检验评定标准(试行)(YS001—2006)质量项目划分原则、设计图纸及现场实际情况,经建设、监理单位组织设计及施工单位共同研究确定,对该项目进行了划分,划分情况如下:1个单项工程(名称为:年度烟水配套工程),1个分项工程(名称为:烟水配套工程),12个单体工程,68个工序工程。

请贵监督站予以审核。

设计单位:
监理单位:
施工单位:
烟水配套工程项目划分一览表
烟水配套工程项目划分一览表。

烟水工程施工组织设计4

烟水工程施工组织设计4

烟水工程施工组织设计4.pdf范本一:【项目名称】烟水工程施工组织设计【项目简介】本项目旨在对烟水工程的施工组织进行设计,确保施工过程安全、高效、顺利进行。

【项目背景】烟水工程是指用于防火、演出等目的的烟雾、喷雾和水幕等装置,其施工需要严格按照相关法规和技术标准进行。

【项目目标】确保烟水工程施工过程符合国家相关法规和技术标准,并能在演出或火灾发生时发挥相应的作用。

【项目内容】1. 施工前准备1.1 编制施工组织设计方案1.2 获取施工许可证1.3 确定施工团队及分工1.4 准备施工工具和设备2. 施工过程2.1 确认施工现场布局2.2 进行试验和调试2.3 安装烟水设备2.4 进行必要的紧急演练3. 施工质量控制3.1 定期检查施工现场3.2 进行质量验收4. 安全措施4.1 制定安全操作规程4.2 确保施工现场安全4.3 做好应急处理防范工作【项目时限】本项目预计完成时间为3个月,具体时间安排详见项目进度计划表。

【项目费用】本项目预计总费用为100万元,具体费用构成见项目预算表。

【附件】本文档涉及的附件如下:1. 施工组织设计方案2. 施工许可证3. 施工工具和设备清单4. 项目进度计划表5. 项目预算表【法律名词及注释】1.施工许可证:指经相关部门批准并发放的,允许进行烟水工程施工的证明文件。

2.施工组织设计方案:指对烟水工程施工进行详细规划和设计的文件,包括施工组织方案、施工进度计划等。

范本二:【项目名称】烟水工程施工组织设计【项目简介】本项目旨在对烟水工程的施工组织进行全面设计,确保施工过程安全、高效、顺利进行。

【项目背景】烟水工程是为了防火、演出等目的而设计的烟雾、喷雾和水幕等装置,其施工需要严格按照相关法规和技术标准进行。

【项目目标】确保烟水工程施工过程符合国家相关法规和技术标准,并能在演出或火灾发生时发挥相应的作用。

【项目内容】1. 施工前准备1.1 编制施工组织设计方案1.2 获取施工许可证1.3 确定施工团队及分工1.4 准备施工工具和设备2. 施工过程2.1 确认施工现场布局2.2 进行试验和调试2.3 安装烟水设备2.4 进行必要的紧急演练3. 施工质量控制3.1 定期检查施工现场3.2 进行质量验收4. 安全措施4.1 制定安全操作规程4.2 确保施工现场安全4.3 做好应急处理防范工作【项目时限】本项目预计完成时间为3个月,具体时间安排详见项目进度计划表。

洛栾高速洛嵩段NO.1标施工组织设计(报集团公司)

洛栾高速洛嵩段NO.1标施工组织设计(报集团公司)

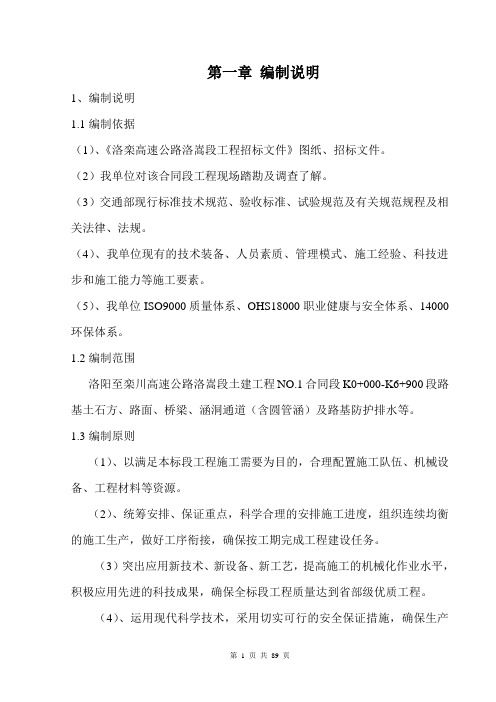

第一章编制说明1、编制说明1.1编制依据(1)、《洛栾高速公路洛嵩段工程招标文件》图纸、招标文件。

(2)我单位对该合同段工程现场踏勘及调查了解。

(3)交通部现行标准技术规范、验收标准、试验规范及有关规范规程及相关法律、法规。

(4)、我单位现有的技术装备、人员素质、管理模式、施工经验、科技进步和施工能力等施工要素。

(5)、我单位ISO9000质量体系、OHS18000职业健康与安全体系、14000环保体系。

1.2编制范围洛阳至栾川高速公路洛嵩段土建工程NO.1合同段K0+000-K6+900段路基土石方、路面、桥梁、涵洞通道(含圆管涵)及路基防护排水等。

1.3编制原则(1)、以满足本标段工程施工需要为目的,合理配置施工队伍、机械设备、工程材料等资源。

(2)、统筹安排、保证重点,科学合理的安排施工进度,组织连续均衡的施工生产,做好工序衔接,确保按工期完成工程建设任务。

(3)突出应用新技术、新设备、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,确保全标段工程质量达到省部级优质工程。

(4)、运用现代科学技术,采用切实可行的安全保证措施,确保生产安全,做到文明施工。

(5)、严格执行现行的部颁《规范》、《评定标准》和《施工技术手册》,运用现代科学技术优化施工方案、施工工艺、和施工方法,努力降低施工成本,提高施工经济效益。

第二章项目概况1、工程概况1.1、工程性质本项目主线采用全封闭,全立交,全线控制出入的双向四车道高速公路标准,全线设计行车速度为100 km/h。

路基宽度26.0m,其中中央分隔带宽度2m,行车道宽度2×2×3.75m,左侧路缘带宽度2×0.75m。

硬路肩宽度2×3m,土路肩宽度2×0.75m。

桥面总宽2×12.75m,桥涵设计车辆荷载公路﹣Ⅰ级。

1.2建设地点本项目属于洛阳至栾川高速公路洛嵩段土建工程NO.1合同段,途经洛阳市洛龙区、伊川县鸦岭乡。

烟水工程施工组织设计

烟水工程施工组织设计

烟水工程施工组织设计一、工程概况本工程为某市城市污水处理厂的烟气脱硫项目,总投资约为5000万元。

工程主要包括石膏湿法烟气脱硫系统、烟囱及相关设备安装、电气自动控制系统等,总施工周期约为6个月。

二、施工组织设计1.施工总体布置(1)工地布置工地位于城市污水处理厂旁,总占地面积约为5000平方米。

为确保施工安全和生产顺利进行,工地布置应合理,施工设备、材料堆放区、办公区等应得到合理规划。

(2)施工现场布置根据烟水工程的具体要求,将现场分为主厂房区、石膏湿法烟气脱硫系统区、烟囱及相关设备安装区、电气自动控制系统区等。

2.施工组织管理机构设置(1)项目经理办公室设置项目经理办公室,项目经理具体负责施工过程中的各项工作,并安排专职工作人员进行协助。

(2)施工组织部设置施工组织部,主要负责工程施工组织设计、进度计划、现场协调等工作。

(3)安全质量监督部设置安全质量监督部,负责监督施工现场的安全生产和施工质量。

3.施工进度计划施工进度计划应根据工程的具体情况进行制定,包括施工工期、施工节点、施工内容等。

在确定施工进度计划的同时,应确保施工进度的合理性和可行性。

4.人员组织分工根据本工程的具体情况,人员组织分工应主要包括技术人员、现场施工人员和管理人员。

技术人员负责工程技术的指导和监督,现场施工人员负责具体施工工作,管理人员负责安全管理、质量管理和进度管理等工作。

5.施工机具及设备本工程主要施工机具和设备包括塔吊、吊篮、搅拌车、吊装设备、脚手架等。

在使用这些机具和设备的过程中,应加强安全管理,确保施工现场的安全。

6.施工材料及供应本工程所需施工材料包括钢筋、钢材、水泥、机电设备等。

在进行施工材料采购和供应的过程中,应确保材料的质量和数量满足工程施工的需要。

7.施工安全管理施工安全是工程施工的首要任务。

在进行施工过程中,应制定相应的安全管理措施,加强对现场施工人员的安全教育和安全培训,确保施工现场的安全生产。

8.施工环境保护在进行工程施工的过程中,应加强对环境保护的管理,确保施工现场的环境卫生和环境保护。

河南省烟水配套工程可行性研究报告编写提纲

XX工程可行性研究报告编制单位:〔公章〕编制时间:呈报单位:〔公章〕《河南省烟水配套工程可行性研究报告》编写提纲一、综合说明1、项目背景2、简述烟水配套项目编制的依据和过程3、简述烟水配套项目范围、规模、内容与工期4、投资估算、资金筹措及实施意见5、项目实施后为烟农增加效益的综合评价结论6、组织领导和管理机制二、项目建设的必要性和可行性主要从资源、效益、当地烟叶种植结构等方面论证烟水配套项目建设的必要性;从技术、经济条件〔资金投入〕及当地领导和群众对烟水配套项目的认识等方面分析项目建设的可行性。

三、项目区概况1、地理位置及范围2、水文气象3、地形、地貌及土壤4、水资源〔包括现有水利工程供水能力分析及新开发水源的可行性分析论证〕5、耕地种类、数量及开发潜力,烟叶种植结构情况及今后结构调整趋势6、自然灾害四、水资源评价及供需平衡分析1、项目区水资源概况〔总量、构成、特点及可利用水资源量〕2、供需平衡分区3、项目区现有水利工程可供水量,现状需水量及供需平衡情况4、项目区设计水平年〔P=75%〕可供水量、需水量预测及供需平衡分析五、项目建设内容及节水工程技术设计方案1、项目建设内容选择灌溉工程技术模式,确定不同灌溉工程措施规模。

〔2~3个方案,指出各方案的优缺点,通过比选确定最优方案〕2、烟水配套工程技术设计方案〔1〕各种灌溉工程的总体布局〔灌溉工程及有排涝任务的排水工程〕〔2〕与灌溉工程配套的烟叶生产技术措施〔3〕灌溉制度的制定〔4〕典型工程设计六、投资估算及资金筹措估算依据:工程投资估算按估算年的价格水平编制。

可参照《水利水电工程可行性研究投资估算编制方法》及地方有关文件,同时应考虑当地实际生产力的发展水平。

投资估算:由于烟水配套工程项目属农田水利工程,面积小、投资少,故将工程费用构成简化为工程总投资,由工程建设费、其它费用和基本预备费三部分组成。

根据这三部分费用来估算工程总投资。

工程投资估算成果应以表格形式列出,内容包括:建筑工程估算;机电设备及安装工程估算;其它费用估算;主要材料预算价格及投资总估算。

烟水配套工程模板设计方案

烟水配套工程模板设计方案一、工程概况1.1 项目名称:烟水配套工程1.2 项目地点:XXX省XXX市1.3 项目概述:本项目是针对某工业企业的烟气排放进行处理,采用XXX技术进行烟气脱硫脱硝和除尘处理,保证符合国家相关环保标准。

二、设计依据2.1 相关法规标准:本项目的设计应符合国家颁布的有关环境保护、排放标准、工程建设和安全生产的法律、法规、规定,以及环境保护部门的相关要求。

2.2 技术要求:烟水处理工程应采用成熟的、符合国家标准的环保技术,保证烟气排放得到有效控制。

2.3 经济合理性:烟水处理工程应综合考虑投资、运营成本以及环保效益等因素,保证工程的经济合理性。

三、烟水处理工艺方案3.1 脱硫脱硝工艺:通过采用XXX工艺,对烟气中的二氧化硫和氮氧化物进行有效处理,降低其排放浓度,符合国家相关标准。

3.2 除尘工艺:采用XXX除尘技术,对烟气中的悬浮颗粒物进行高效过滤,保证烟气排放的粉尘浓度符合要求。

四、烟水处理设备选型4.1 脱硫脱硝设备:选择XXX脱硫脱硝设备,采用***吸附法进行脱硫、催化氧化法进行脱硝,确保处理效果和设备稳定性。

4.2 除尘设备:采用XXX除尘设备,进行高效过滤,保证烟气排放的粉尘浓度符合国家相关标准。

五、配套设施设计方案5.1 烟气处理设备布置:对脱硫脱硝设备和除尘设备进行合理布置,保证设备运行稳定、维护便利。

5.2 烟气处理管道设计:烟气处理管道采用XXX材质,进行科学合理的布局和设计,保证烟气传输的畅通和安全。

5.3 烟气处理配套设施:对烟气处理中涉及的加药系统、除渣系统、排放监测系统等进行全面设计,保证每个配套设施的作用和稳定性。

六、安全与环保措施6.1 设备安全防护措施:对脱硫脱硝设备和除尘设备进行安全防护设计,保证设备运行过程中的安全性。

6.2 环保措施:采用封闭式烟气处理系统,对运行过程中产生的废水、废渣进行科学处理,保证环保要求。

七、运行维护管理方案7.1 运行管理要求:明确烟气处理工程的运行管理制度,保证设备正常、稳定运行。

[河南]水利枢纽灌区工程施工组织设计_secretdpu

水利枢纽南岸引水口工程配套项目MQ灌区一期工程一标段施工组织设计1. 工程概况1.1项目概况水利枢纽南岸引水口工程配套项目MQ灌区一期工程(以下简称MQ灌区工程)位于洛阳市县境内,其任务是解决南岸县及洛阳市的农业灌溉和位于灌区内的县城供水。

灌区渠首及总干渠设计引水流量为2.9m3/s,设计灌溉面积9.66万亩,其中供水灌溉面积为7.66万亩,多年平均灌溉用水量0.19亿m3,为县城供水0.123亿m3。

1.2工程及地质情况Q提灌站站址位于南岸引水口工程张胡沟分水枢纽右侧山坡上,地基层主要由三迭系下统刘家沟组T41岩组紫红色厚~巨厚层硅质、钙质石英砂岩夹薄层泥岩、T51岩组紫红色中厚~厚层砂岩夹泥页岩或互层组成,岩层除表层风化严重,工程地质特性差外,其它均较新鲜完整,工程地质特性好,承载力高。

1.3水文气象属暖温带半干旱大陆气象,季风环流影响明显,四季分明。

年平均气温13.70C,最低-0.50C,最高26.20C。

年均降水量641MM。

1.4对外交通条件灌区内公路密布,附近还有铁路及高速公路,交通便利。

1.5合同项目工作内容Q提灌站厂房、引水渠、前池及压力钢管制作安装工程;2. 编制依据(1)《水利枢纽南岸引水口工程配套项目MQ灌区一期工程施工招标文件》;(2)《水利枢纽南岸引水口工程配套项目MQ灌区一期工程施工图纸》;(3)《水利工程建设标准强制性条文》中的相关规定;(4) 国家有关法规、规范和标准;(5) 现场查勘、标前答疑和招标文件补充通知;(6) 依据我局人员、机械和设备情况,充分发挥我局水利水电工程施工一级企业的优势编制本投标文件。

3. 施工组织3.1机构设置该项目区位于南岸引水口工程张胡沟分水枢纽右侧山坡上。

施工场面较集中、交通便利,水电的接入条件好,为加强对该项目的领导,我局拟成立“水利枢纽南岸引水口工程配套项目MQ灌区一期工程项目经理部”,项目经理部设项目经理、项目副经理和总工程师各1人,下设:综合办公室、财务供应科、工程技术科、质量检查科、物资机械科、安全保卫科以及各施工班组等职能部门。

(精品文档)某烟水工程施工组织设计

六、施工组织设计第一章编制说明……………………………………………………………………………第二章工程目标……………………………………………………………………………第三章施工组织机构………………………………………………………………………第四章工期进度计划及保障措施…………………………………………………………第五章主要项目施工方法、技术措施及实验检测措施…………………………………第六章工程质量保证措施…………………………………………………………………第七章安全施工措施………………………………………………………………………第八章文明施工与环境保护措施………………………………………………………第九章施工机械、人力及保证措施……………………………………………………第十章季节施工措施………………………………………………………………………第十一章附表………………………………………………………………………………一、编制说明1、编制依据1、《普洱市2012年烟水配套工程》施工比选文件,工程量清单及施工图纸。

2、有关工程设计、施工验收标准和规范、规程。

3、建设单位对本工程的工期、质量要求。

4、现行有效的国家标准和交通部部颁公路施工规范、规程。

5、现场调查及踏勘情况。

6、我单位承担类似工程的施工经验。

2、工程概况:牙骨项目区地处乡人民政府西北边,距乡政府所在地35公里,交通方便,距县城45公里。

东邻南谷村,南与徐卡村接,西与托洛村相接,北与联珠镇高寨村相邻。

辖区内有大牙骨、老虎田等15个村民小组。

现有农户365户,人口1532人,劳动力862人。

全村国土面积24.7平方公里,海拔1360米,年平均气温19℃,年降水量11460毫米。

全村耕地面积2604.2亩,人均耕地1.7亩。

2009年全村经济总收入192万元,农民人均纯收入907元。

该村属于贫困村,农民收入主要以种植业为主。

全村有耕地总面积2654.2亩(其中:田810亩,地1844.2亩),人均耕地1.7亩,主要种植水稻、玉米、花生等作物;拥有林地10465亩。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章、编制总说明第一节、编制依据1、洛阳市烟草公司宜阳县公司2010年度烟水配套工程项目招标文件、施工图纸、工程量清单等。

2、本标段工程现场考察情况和建设单位提供的临时用地情况。

3、我公司以前施工过类似工程的技术经验资料和有关技术新成果等。

4、我公司现有可投入工程的施工技术力量、机械设备和资金实力。

5、有关国家的规定、规范、规程、本地区的操作规程和预算定额。

第二节、编制原则1、认真贯彻党和国家对工程建设的各项方针和政策,严格执行建设程序。

2、遵循施工工艺及其技术规律,坚持合理的施工程序和施工顺序。

3、采用流水施工方法、网络计划技术组织有节奏、均衡和连续地施工。

4、科学地安排季节性施工,保证生产的均衡性和连续性。

5、充分利用现有机械设备,扩大机械化施工范围,提高机械化程度;改善劳动条件,提高劳动生产率。

6、尽量采用国内、外先进施工技术,科学地制定施工方案;提高工程质量,确保安全施工;缩短施工工期,降低工程成本。

7、尽量减少临时设施,合理储存物资,减少物资运输量;科学地布置施工平面图,减少施工用地。

第三节、施工组织设计的贯彻1、做好施工组织设计交底经过审批的施工组织设计,在开工前要召开多级生产、技术会议,逐级进行交底,详细讲解其内容要求、施工关键和保证措施;责成生产计划部门编制具体的实施计划,责成技术部门拟订实施的技术细则,保证施工组织设计的顺利贯彻执行。

2、制定有关规章制度经验证明,有了科学、健全的规章制度,施工组织设计才能顺利实施,企业正常生产秩序才能维持。

因此,必须制定和健全多项规章制度。

3、推行技术经济承包制采用技术经济承包办法,把技术经济责任同职工的物质利益结合起来,便于相互监督和激励,这是贯彻施工组织设计的重要手段之一,如节约材料奖、科技进步奖和优良工程综合奖等,都是推进技术经济承包制的有效形式。

4、统筹安排,综合平衡工程开工后,要作好人力、物力和财力的统筹安排,保持合理的施工规模,这既能保证施工顺利进行,又能带来好的经济效果,通过月、旬工作计划,及时分析多种不平衡因素,综合多种施工条件,不断进行多种专业间工种间的综合平衡。

完善施工组织设计,保证施工的节奏性、均衡性和连续性。

第二章、工程概况洛阳市烟草公司宜阳县公司2010年度烟水配套工程,建设地点位于宜阳县盐镇乡河上沟村,本标段主要工程有新打机井2眼,水池4个共600立方米、管网7000米。

第一节、水文与气象简况1. 水文地质本工程地处平原地带,流域内坡面平整,植被较好,汇流时间长,雨量分散,汛期洪水平稳,水位和变幅不大,持续时间较长。

2. 气候气象本工程区域属暖温带半湿润大陆性季风气候,春、夏、秋、冬四季分明。

多年平均气温14.1℃左右,极端最低气温-19.2℃。

年均无霜期216d。

该区年平均风速3.1 m/s,最大风速24 m/s。

根据区内雨量站统计资料,多年平均降水量为741mm,最大年降水量为1042.8mm,由于受季风气候的影响,6~9月份的雨量占全年降水量的70%左右,且常以暴雨形式出现,而冬季至次年2月雨量较小,仅占全年降水量的5.8%左右。

第二节、地形与地质情况该工程位处平原地区,流域内坡面平整,植被较好,施工地质层无岩石层,主要为粘性土。

第三节、交通、动力、通讯及其他条件本工程在宜阳县盐镇乡上沟村,项目区内有多处村庄密集,有线、无线电话极度为方便,手机联络信号极强。

路线沿线交通方便,施工用水采用原可用旧井解决,施工用电有电源,能够满足工程用电。

第三章、组织机构设置、管理人员配置第一节、指导方针本项目施工质量、进度、安全、文明施工对业主和本企业都有重要的现实意义,本公司对项目的施工指导方针如下:a. 本公司将把该项目列为 2010年重点水利项目,组建强有力的项目部实施项目施工。

b. 以本公司自身的各种优势为业主降低工程造价,经营宗旨“保本、微利、求发展”。

c. 以科学、求实、严谨的工作作风,敢为人先的创业精神,热情周到的服务去赢得业主的信任,去赢得市场。

第二节、管理模式及项目管理机构设置a. 公司严格执行“项目法”施工原则;项目经理对质量、安全、工期、成本及文明施工全面负责;本着公司内部:“六集中”“四统一”原则,在本项目不分包、不转包。

b. 为优质、高速地完成本工程,针对工程的具体特点,我公司将精心组织施工力量,抽调经验丰富、年富力强的工程技术管理人员,组织工程施工项目部,负责工程施工的各项组织管理工作。

c. 项目部由项目经理领导,项目技术负责人及专业技术负责人由专业公司委派负责人担任,下设各项工作管理及业务人员。

1. 施工组织机构框图项目的安全生产机构和安全组织保证体系如下框图所示:2. 各管理职能部门科室职责3. 施工组织机构的启动与高效a. 根据本工程各方面情况及特点,有针对性的组建项目班子,并且人选一旦经过甲、乙方确认,全班人选将处于启动状态,未进场之前可根据设计要求积极为本工程做好开工前的准备工作(材料、机械、技术等准备工作与策划工作),并且以无条件满足本工程需要为前提,未经业主同意中途不得变换人选。

b. 根据项目经理部的工作实际,具体明确每个项目管理人员的责、权、利,使全体管理人员有条不紊、忙而有绪地开展工作,从而较大幅度提高项目经理的工作效率,有效促进管理整体实力强化,使项目经理部管理体系有更多的精力和时间来分析运筹各种复杂的管理局面,做到项目整体下活一盘棋,充分发挥每个棋子的作用,并且决策有的放矢,成竹在胸,不打无把握之仗,无准备之仗。

c. 以已制定的各项目管理制度来指导、督促、规范每个管理人员的工作质量、效率。

变“人管理人”“人盯人”为制度管理人,做到项目管理“有章可循,执法必严、违章必纠”,这样形成军令如山,赏罚分明的先进管理模式。

d. 我公司项目管理历来将工程的社会效益看重于经济效益,将项目职业道德作为专项考核制度,并在项目管理中大力提倡和推广,我们将一如既往地实行这一制度,以赢得客户的信任及市场的回报。

具体做法是把项目施工职业道德的具体含义、指标分解落实到项目每个管理人员和操作人员和操作人头上,并与他们的收入挂勾,形成了自觉抵制施工质量粗糙和材料质量上的以次充好、偷工减料、弄虚作假等不良行为。

施工质量做到业主与临理是否在场都一样,让业主和用户放心享受精品工程的高品质使用价值。

4. 施工组织机构高效运作保障措施a. 组织强有力的项目班子,选派思想好、业务精、能力强、善合作、服务好的管理人员进入项目管理班子。

b. 建立健全项目经理、工长、内业、材料、机械、劳动等岗位责任制,由公司工程指挥党小组定期对各专业进行考核。

c. 强化激励与约束机制,制定业绩评比,奖罚办法,定时组织项目经理部管理人员会议,检查工作质量。

d. 建立公司工程指挥小组现场办公制,每月召开一次现玚办公会,重点帮助解决项目的资金、质量、进度等难题,以确保资金为前提,带动项目各项工作的高效运转。

e. 每天下午召开由项目经理主持的班组碰头会,对次日的工作进行协调安排。

例会由质安、动力等部门及监理公司驻现场代表、项目部主要管理人员及配合单位主管参加,重点解决质量、进度、施工技术等难点。

明确各项问题办法及时间,并形成会议纪要。

f. 实行劳动用工管理,选派组织能力强,技术水平高,并经过专业培训能打硬仗的作业队伍,树连续作战的精神,确保工期的按时或提前完成。

第三节、管理人员配置第四章劳动力安排计划及劳务分包情况表第一节、劳动组织计划1. 建立工程项目部组织机构根据工程规模、结构特点和复杂程度,确定工程项目部的人选和名额;遵循合理分工与密切协作、因事设置与因职选人的原则,建立有施工经验、有开拓精神和工作效率高的工程项目部,施工管理人员迅速到位开展各项准备工作。

a.建立精干的工作队组根据采用的施工组织方式,确定合理的劳动组织,建立相应的专业和混合工作队组。

b.集结施工力量,组织劳动力进场按照开工日期和劳动力需要量计划,组织工人进场,安排好职工生活,并进行安全、防火和文明施工等教育。

c.做好职工入场教育工作为落实施工计划和技术责任制,应按管理系统逐级进行交底。

交底内容通常包括:工程施工进度计划和月作业计划;各项安全技术措施、降低成本措施和质量保证措施;质量标准和验收规范要求;以及设计变更和技术核定事项等,都应详细交底,必要时进行现场示范;同时健全各项规章制度,加强遵纪守法教育。

2. 单个项目工程施工劳动力计划表第二节、施工现场准备1. 测量定位本工程的测量定位工作十分重要,必须保证精确,计算好必须有的定位点,根据甲方所提供的红线桩测设,标高由甲方提供的水准点引入。

定位点和标高必须经甲方核验,并办理好验收手续。

2. 做好“三通一平”抓好施工现场的“三通一平”工作,即水通、电通、道路通和场地平整。

a.施工用水:通过现场考察,施工场地采用原有可用旧井取水。

b.施工用电主要从甲方所提供的电源接用,在施工高峰期甲方供电量不足时,利用我公司自备的发电机补充供电,用电线路按总平面布置架设,各用电处设配电箱, 埋管穿线就近杆上引下。

3. 建造临时设施统一筹划,合理布置施工总平面图,认真组织搭设好临时设施,包括办公房、宿舍、守卫房、仓库、预制场、水泥库、搅拌站、钢筋棚、木工棚、厕所等,以利于施工生产顺利进行,并为创文明施工现场打下基础。

4. 组织施工机具进场根据施工机具需要量计划,按施工平面图要求,组织施工机械、设备和工具进场,按规定地点和方式存放,并应进行相应的保养和试运转等项工作。

5. 组织建筑材料进场根据建筑材料、构件和制品需要量计划,组织其进场,按规定地点和方式储存或堆放。

6. 拟定有关试验计划建筑材料进场后,应按照国家及重庆市有关规定进行各项材料的试验和检验,不合格的建筑材料严禁在工程中使用。

7. 做好季节性施工准备按照施工组织设计要求,认真落实雨季、汛期、高温季节和农忙季节的技术组织措施。

第三节、施工场外协调1. 材料加工和订货根据各项需要量计划,同建材加工制造厂家或单位联系,签订供货合同,保证按时供应。

2. 与设计单位的工作协调a.项目部及时与设计院联系,进一步了解设计意图及工程要求,并根据设计意图提出我们的施工实施方案。

在向设计单位提交的技术询答单中,包括施工可能出现的各种结构状况,协助设计院完善施工图设计。

b.对施工中出现的情况,除按业主驻现场工程师、监理的要求及时处理外,还应积极修正可能出现的设计错误。

在施工中,还应会同发包方、驻现场工程师、施工队按照总进度与整体效果要求,验收样板构件,进行局部验收、中途质量验收、竣工验收等。

c.在施工中与驻现场工程师协商解决的问题,协助现场工程师解决各种原因引起的标高、几何尺寸不同等问题和不可预测因素引起的其它问题。

3. 与监理工程师的协调a.在施工全过程中,严格按照业主及监理工程师批准的施工组织设计进行质量管理。
