盾构机盾尾渗漏演练方案

合集下载

盾构漏水应急预案

盾构漏水应急预案

一、总则为确保盾构施工过程中遇到漏水情况时能够迅速、有效地进行处置,降低事故损失,保障施工安全和人员生命安全,特制定本预案。

二、适用范围本预案适用于所有盾构施工项目,涉及盾构隧道施工过程中出现的漏水事件。

三、组织机构及职责1. 应急指挥部:负责指挥、协调和监督整个应急响应过程。

- 指挥长:由项目经理担任。

- 副指挥长:由项目副经理和总工程师担任。

- 成员:包括各相关部门负责人。

2. 应急响应组:负责具体实施应急响应措施。

- 抢险救援组:负责现场漏水点的封堵和抢险工作。

- 技术保障组:负责分析漏水原因,制定技术解决方案。

- 安全保卫组:负责现场警戒、人员疏散和交通管制。

- 医疗救护组:负责现场医疗救护工作。

- 信息宣传组:负责应急信息的收集、整理和发布。

四、应急响应程序1. 预警阶段:- 当监测到盾构隧道出现漏水迹象时,立即启动预警程序。

- 监测部门应及时向应急指挥部报告,并通知相关应急响应组。

2. 响应阶段:- 应急指挥部接到报告后,立即启动应急预案,通知各应急响应组到位。

- 抢险救援组迅速赶赴现场,对漏水点进行封堵和抢险。

- 技术保障组对漏水原因进行分析,并提出技术解决方案。

- 安全保卫组对现场进行警戒,确保人员和设备安全。

- 医疗救护组做好现场医疗救护准备。

3. 处置阶段:- 根据现场情况,采取有效措施进行漏水处置。

- 技术保障组根据分析结果,制定具体的漏水处理方案。

- 抢险救援组按照方案进行现场施工,确保漏水得到有效控制。

4. 恢复阶段:- 漏水得到控制后,各应急响应组继续协助施工恢复工作。

- 对事故原因进行调查,总结经验教训,完善应急预案。

五、应急保障1. 物资保障:储备足够的应急物资,如堵漏材料、救援设备、医疗救护用品等。

2. 人员保障:对应急人员进行专业培训,提高其应急处置能力。

3. 技术保障:建立健全漏水监测预警系统,确保及时发现和处理漏水问题。

4. 信息保障:建立应急信息平台,及时发布应急信息和进展情况。

土压平衡盾构机盾尾渗漏原因分析及预防措施

土压平衡盾构机盾尾渗漏原因分析及预防措施

设计因素
密封结构设计不合理
如果盾构机的密封结构设计存在缺陷,如密封件材料选择不当、密封槽尺寸设 计不准确等,都可能导致盾尾渗漏。
盾尾间隙设计不当
盾尾间隙的大小直接影响密封效果,间隙过大或过小都可能导致渗漏问题。
施工因素
施工操作不规范
在施工过程中,如果操作人员没有按照规范进行操作,如过度紧固密封件、损坏 密封表面等,都可能引起盾尾渗漏。
• 通过实验验证和理论分析,确保所提出的预防策略的有效性和可行性。
本次汇报总结
• 对于今后土压平衡盾构机的设计和操作,提供了有价值的参考,有助于提高设备的稳定性和安全性,降低渗漏风险。
本次汇报总结
01 02 03 04
多因素引发,综合防治
• 盾尾渗漏是由多个因素共同引发的,包括设备老化、材料疲劳、操 作不当等,需要综合考虑各种因素来进行防治。
VS
案例二
另一工程项目中,土压平衡盾构机在穿越 复杂地层时发生盾尾渗漏。原因是地层中 存在高压水层,盾构机穿越时未能有效降 压。通过优化掘进参数,加强地层预处理 ,最终控制了渗漏情况。
成功预防措施介绍
选用高品质密封件
采用耐磨损、抗老化性能优异的 密封件,确保盾构机在长时间施 工过程中保持良好的密封性能。
• 在设备维护方面,要加强对盾构机的定期检查,及时更换磨损件, 预防设备老化引发渗漏。
• 在操作方面,要加强对操作人员的培训,提高其操作技能,避免操 作不当引发渗漏。
未来研究方向与目标
深化机理研究,提升技术防线
• 未来将进一步深化土压平衡盾构机盾尾渗漏的机理研 究,从根本上理解并解决渗漏问题。
• 通过研发新型材料和改进设计结构,提升盾构机的防 渗漏技术防线,增强设备的稳定性和耐久性。

盾尾渗漏应急预案

盾尾渗漏应急预案

一、编制依据根据我国相关法律法规、行业标准及本工程实际情况,结合盾构施工特点,特制定本盾尾渗漏应急预案。

二、适用范围本预案适用于本工程盾构施工过程中出现的盾尾渗漏事故,确保事故得到及时、有效的处置,最大限度地减少人员伤亡和财产损失。

三、事故等级划分1. 一级事故:盾尾渗漏导致隧道结构严重受损,可能引发塌陷、涌水等次生灾害。

2. 二级事故:盾尾渗漏导致隧道结构部分受损,对隧道使用功能造成一定影响。

3. 三级事故:盾尾渗漏导致隧道结构轻微受损,对隧道使用功能影响较小。

四、组织机构及职责1. 应急指挥部应急指挥部负责统筹协调、指挥调度、信息发布等各项工作。

由项目经理担任总指挥,项目副经理、工程技术负责人、安全总监等担任副总指挥。

2. 应急小组(1)抢险救援组:负责现场抢险救援、物资保障、人员疏散等工作。

(2)技术保障组:负责事故原因分析、技术支持、现场监测等工作。

(3)安全保卫组:负责现场警戒、交通管制、人员疏散等工作。

(4)医疗救护组:负责伤员救治、卫生防疫等工作。

五、应急处置程序1. 初步判断(1)发现盾尾渗漏后,现场作业人员应立即报告给应急指挥部。

(2)应急指挥部接到报告后,迅速启动应急预案,组织应急小组进行处置。

2. 应急处置(1)抢险救援组:1)对渗漏点进行封堵,防止渗漏扩大;2)采取抽排措施,降低隧道内水位;3)对现场进行清理,确保人员安全。

(2)技术保障组:1)分析事故原因,提出解决方案;2)对渗漏点进行监测,确保封堵效果;3)对隧道结构进行评估,确保隧道安全。

(3)安全保卫组:1)对现场进行警戒,设置警示标志;2)对交通进行管制,确保人员疏散;3)对周边环境进行监测,确保安全。

(4)医疗救护组:1)对伤员进行救治,确保生命安全;2)对现场进行卫生防疫,防止疫情传播。

3. 应急处置结束(1)应急指挥部根据现场情况,决定是否结束应急处置。

(2)应急指挥部组织相关部门对事故进行总结,完善应急预案。

土压平衡盾构机盾尾渗漏原因分析及预防措施

土压平衡盾构机盾尾渗漏原因分析及预防措施

土压平衡盾构机盾尾渗漏原因分析及预防措施摘要:随着社会经济的不断发展和进步,科学技术的发展也得到了飞跃。

城市作为人类生活的空间,交通设施建设的重要性也就不言而喻了,城市的飞速发展及现代化,隧道在城市中的建设施工也越来越多。

而在隧道盾构法的施工过程中,如果土压平衡盾构机发生了地下水、泥浆、油脂等污物渗漏的情况,必然会对施工中的掘进工作带来不良的影响,极大地影响盾构施工进度,特别是这些污物如果通过盾尾和隧道中安装的管片间间隙的泄漏,必然会对隧道盾构机的施工安全和使用寿命造成极大的威胁。

不仅如此,盾尾渗漏的现象还会影响隧道的防水性能,而且造成地表土壤的沉降和隆起现象。

本文就土压平衡盾构机盾尾渗漏的原因进行分析和探讨,并结合具体的施工工作提出一些可供参考的意见和措施,保证隧道盾构法施工的工程质量安全和使用寿命。

关键词:土压平衡;盾构机;盾尾渗漏;原因分析;预防措施中图分类号:tu74 文献标识码:a 文章编号:一、土压平衡盾构机的施工原理土压平衡盾构机的原理实际上是利用安装在盾构最前面的全断面切削刀盘来运行工作的,土压平衡盾构机全断面切削刀片通过将正面土体切削下来进入刀盘后面的贮留密封舱内达到使舱内具有一定的压力来实现与开挖面水土压力平衡的作用,从而以减少盾构推进对地层土体的扰动方式来达到控制地表沉降良好效果,土压平衡盾构机在出土时则是由安装在密封舱下部的螺旋运输机向排土口连续不断的将土渣排出。

螺旋运输机一般是利用转速的控制来控制出土量的多少,因此,出土量与土压平衡盾构机前面的全断面切削刀片速率配合的十分紧密,从而有力的保证了密封舱内合理的泥土容量,使密封舱内有足够的泥土而又不会出现饱满导致问题发生的状况。

土压平衡盾构机的利用避免了局部气压盾构主要缺点及问题的出现,也极大地节约了投资成本,就是节约了用于泥水加压盾构投资较大的控制系统、泥水输送系统和泥水处理等设备的投资和使用。

特别需要注意的是在盾构在进行掘进工作时,如果土压平衡盾构机的掘进速度超出出土速度,必然会导致地表土壤的隆起;反之,土压平衡盾构机的绝掘进速度小于出土速度时,就导致土压力降低、地面沉降降幅加大的现象。

盾构隧洞渗水漏水封堵方案

盾构隧洞渗水漏水封堵方案

盾构隧洞渗水漏水封堵方案盾构隧洞是一种用于地下隧道施工的先进技术,其施工过程涉及到地表和地下水的互动。

由于地下水的存在,盾构隧洞在施工过程中可能会出现渗水和漏水问题。

为了保证施工的顺利进行,必须采取相应的封堵方案。

盾构隧洞渗水通常有两个主要原因:一是地下水含量较高,二是地下水压力大。

在施工前期,可以通过地表水的泥浆排放和抽水井的建设来减少地下水的压力。

在施工过程中,如果盾构隧洞渗水较为严重,可以采用以下封堵方案。

首先,需要对盾构隧洞的周边地层进行加固。

可以采用喷射混凝土法或地下灌浆法增强地基的稳定性和密实性,减少地下水的渗透。

同时,在地表范围内设置防渗墙,将地下水引导至合适的位置,避免渗水进入隧洞。

其次,可以采用堵漏材料进行封堵。

在盾构隧洞出现漏水问题时,可以使用特殊的堵漏材料进行封堵。

这些材料具有较好的渗透性和粘结性,能够有效地封堵漏水口。

常用的堵漏材料有防水胶、特殊胶粘剂、水泥浆等。

另外,可以采用降低渗水压力的方法来解决盾构隧洞渗水问题。

可以通过增加地下水的排泄通道,减少地下水的压力。

还可以采用地下排水系统,将渗水通过管道引到地表,从而减少渗水对隧洞的影响。

此外,还可以通过增加衬砌的密实性和防水性来解决盾构渗水问题。

可以在盾构隧洞的墙体和顶部设置防水层,使用防水材料进行覆盖,有效地阻止水的渗透。

同时,可以采用特殊的施工方法,如冷却设备、混凝土加固等,提高衬砌的密实度和耐水性。

总之,盾构隧洞渗水和漏水问题需要采取综合的封堵方案进行解决。

在施工前期,需要进行地下水的控制和地基加固工作;在施工过程中,可以采用堵漏材料和降低渗水压力的方法来处理渗水问题;同时,增加衬砌的密实性和防水性也是解决渗水问题的重要手段。

通过综合运用这些方案,可以有效地解决盾构隧洞渗水和漏水问题,保证隧洞施工的进度和安全。

盾构施工应急处置流程(盾尾渗漏、管片渗漏、螺旋机喷涌)

盾构施工应急处置流程(盾尾渗漏、管片渗漏、螺旋机喷涌)

盾构施工应急处置流程(盾尾渗漏、管片渗漏、螺旋机喷涌)
盾构施工属于高风险作业,常见的三种险情为:盾尾渗漏、管片渗漏、螺旋机喷涌。

出现风险时,如不能得到及时处理,将会造成较大事故。

本文提供三种风险的应急处置流程,旨在提高应急反应速度,减少风险造成的损失。

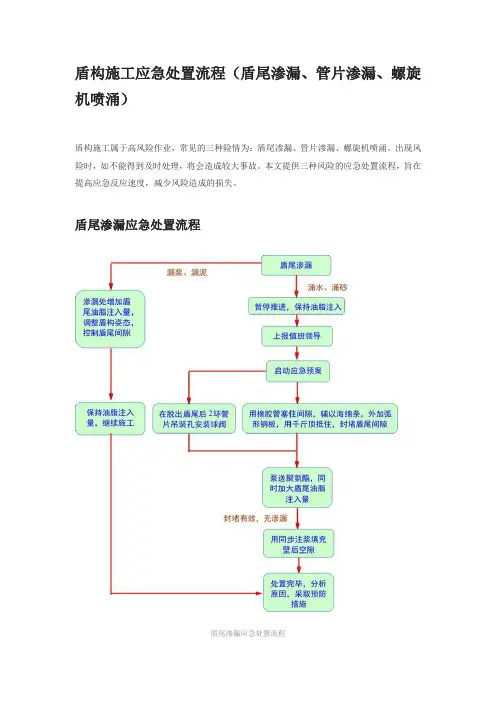

盾尾渗漏应急处置流程
盾尾渗漏应急处置流程
海绵条、弧形钢板、专业聚氨酯泵、油性聚氨酯等。

管片渗漏应急处置流程
管片渗漏应急处置流程
大小不一的木楔子、沙袋、专业聚氨酯泵、油性聚氨酯、水玻璃、水泥、双液浆注浆机、搅拌桶等。

螺旋机喷涌应急处置流程
螺旋机喷涌应急处置流程
螺旋机喷涌抢险涉及到物资包括但不限于:高分子聚合物、棉被等。

三点建议
(1)建议将流程卡张贴到盾构施工作业面,并对相关人员进行宣贯。

(2)建议按照流程卡的内容在台车上备齐应急物资及设备。

(3)建议按照流程卡的内容组织应急演练,并做好记录。

盾构隧道应急演练方案范文

一、演练目的为确保盾构隧道施工过程中突发事件得到及时、有效、有序的处置,提高隧道施工人员的安全意识和应急处置能力,降低事故损失,特制定本演练方案。

二、演练内容1. 模拟事件:模拟盾构隧道施工过程中,因地质原因导致盾构机发生突泥涌水事故。

2. 演练流程:- 险情上报:现场发现突泥涌水后,立即上报项目指挥部。

- 启动应急预案:项目指挥部接到险情报告后,立即启动应急预案,通知相关应急小组。

- 先期处置:应急小组迅速到达现场,对现场进行警戒,疏散无关人员,组织抢险。

- 现场救援:采取有效措施进行堵漏,防止事故扩大。

- 医疗救护:对受伤人员进行紧急救治。

- 信息发布:及时向外界发布事故信息,稳定人心。

三、演练组织1. 演练领导组:由项目经理担任组长,项目总工、安全总监、各部门负责人为成员。

2. 演练指挥部:由项目副经理担任指挥长,各部门负责人为成员。

3. 演练应急小组:- 抢险救援组:负责现场抢险救援工作。

- 医疗救护组:负责受伤人员的救治工作。

- 信息发布组:负责向外界发布事故信息。

- 警戒疏散组:负责现场警戒和人员疏散工作。

四、演练时间与地点1. 时间:2023年X月X日(星期X)上午9:00-11:00。

2. 地点:XX市XX区XX隧道施工现场。

五、演练要求1. 参演人员:全体隧道施工人员、项目管理人员、应急小组成员。

2. 演练准备:- 演练前,对参演人员进行安全教育和培训,确保其掌握应急处置知识和技能。

- 准备好演练所需的物资和设备,如警戒线、警示标志、救援器材等。

3. 演练实施:- 演练过程中,各参演人员要严格按照演练方案执行,确保演练顺利进行。

- 演练结束后,及时总结经验教训,完善应急预案。

4. 演练总结:- 演练结束后,召开总结会议,对演练过程进行评估,找出不足之处,提出改进措施。

六、预期效果通过本次演练,提高隧道施工人员的安全意识和应急处置能力,确保在突发事件发生时能够迅速、有序、有效地进行救援,降低事故损失,保障人民群众生命财产安全。

土压平衡盾构机盾尾渗漏原因分析及预防措施


了北京市中心的多条繁华街道。
02 03
盾尾渗漏原因分析
在施工过程中,出现了盾尾渗漏的情况。经过分析,主要原因是盾构机 掘进过程中,对周围土体的扰动过大,导致土体液化,进而侵入盾尾刷 处,形成漏水。
预防措施建议
针对这一问题,建议在盾构机掘进过程中,适当减小对周围土体的扰动 ,采用更加先进的土压平衡技术,以减少土体液化的可能性。同时,加 强盾尾刷的密封性能,提高其耐久性。
按照渗漏介质分类
泥水、土壤、地下水、注浆液等 。
常见盾尾渗漏原因详述
盾尾密封装置失效
盾尾间隙不均匀
壁后注浆液注入不当
外部荷载影响
盾尾密封装置是防止隧道外部 水、土等介质进入盾构机内部 的的关键部件,当密封装置磨 损、老化或安装不当等,都会 导致密封失效,从而引起盾尾 渗漏。
盾尾间隙是保证盾构机正常推 进的关键参数之一,当盾尾间 隙不均匀时,会导致部分区域 压力增大,从而引起渗漏。
广州某地铁盾构隧道工程实例
工程概述
盾尾渗漏原因分析
预防措施建议
广州某地铁工程采用土压平衡盾构机 进行施工,隧道全长12公里,穿越了 广州市中心的多条繁华街道和珠江大 堤。
在施工过程中,同样出现了盾尾渗漏 的情况。经过分析,主要原因是盾构 机在穿越珠江大堤时,面临复杂的地 质条件和较高的水压,导致盾尾刷难 以保持密封状态。
在隧道掘进过程中,需要对壁 后进行注浆以防止隧道塌方, 若注浆液注入过多或过少,或 者注入的浆液品种不当,都会 引起盾尾渗漏。
当隧道受到外部荷载影响时, 如地震、山体滑坡等自然灾害 ,可能导致盾尾受损,从而引 起渗漏。
盾构机盾尾渗漏预
03
防措施
盾构机盾尾密封系统改进
01

盾构法应急救援演练方案

一、演练目的为提高应对盾构法施工过程中可能发生的突发事件的应急处置能力,确保人员生命安全和工程财产安全,特制定本演练方案。

二、演练背景本次演练模拟盾构法施工过程中,因地质条件变化导致盾构机前方出现涌水、涌砂等险情,需要迅速启动应急预案,进行应急处置。

三、演练组织1. 演练指挥部成立演练指挥部,负责演练的组织实施、协调指挥和监督评估。

2. 演练小组(1)应急响应小组:负责应急响应的启动、现场救援、伤员救护等工作。

(2)抢险救援小组:负责现场抢险、设备保障、物资供应等工作。

(3)后勤保障小组:负责应急物资的调配、现场医疗救护、通讯保障等工作。

(4)安全保卫小组:负责现场秩序维护、应急物资的运输等工作。

四、演练内容1. 演练启动(1)发现险情:模拟盾构机前方出现涌水、涌砂等险情。

(2)应急响应小组接到险情报告后,立即向演练指挥部报告。

(3)演练指挥部宣布启动应急预案。

2. 应急处置(1)应急响应小组迅速到达现场,组织人员撤离危险区域。

(2)抢险救援小组立即进行现场抢险,采取有效措施控制涌水、涌砂。

(3)后勤保障小组及时提供应急物资、设备保障。

(4)安全保卫小组维护现场秩序,确保救援工作顺利进行。

3. 救援行动(1)医疗救护小组对伤员进行现场救护,并将伤员送往医院。

(2)抢险救援小组继续进行抢险作业,确保工程安全。

4. 演练结束(1)演练指挥部宣布演练结束。

(2)各小组进行总结评估,提出改进措施。

五、演练评估1. 评估指标(1)应急预案的启动时间。

(2)应急响应小组的到达时间。

(3)抢险救援小组的抢险效果。

(4)伤员救护效果。

2. 评估方法(1)现场观摩。

(2)询问相关人员。

(3)查阅演练记录。

六、演练总结1. 演练总结报告演练结束后,演练指挥部组织各小组进行总结评估,形成演练总结报告。

2. 改进措施针对演练过程中发现的问题,提出改进措施,完善应急预案,提高应急处置能力。

3. 演练成果本次演练达到了预期效果,提高了应对盾构法施工过程中突发事件的应急处置能力,为保障工程安全和人员生命安全提供了有力保障。

盾构漏水应急预案

一、背景盾构施工过程中,由于地质条件、施工技术等因素的影响,可能会出现盾构漏水的情况。

为保障施工安全,提高应对突发事件的应急处理能力,特制定本预案。

二、适用范围本预案适用于盾构施工过程中出现的漏水事件,包括但不限于盾构机内部漏水、盾构机与隧道接口漏水、隧道内漏水等情况。

三、组织机构1. 成立盾构漏水应急指挥部,负责指挥、协调和监督漏水事件的应急处理工作。

2. 应急指挥部下设以下小组:(1)现场指挥小组:负责现场应急工作的指挥、调度和协调。

(2)抢险救援小组:负责漏水事件的现场抢险救援工作。

(3)技术支持小组:负责提供技术支持,为应急处理提供专业意见。

(4)后勤保障小组:负责应急物资的供应、人员调配和现场保障工作。

四、应急响应程序1. 发现漏水情况后,立即向应急指挥部报告,启动应急预案。

2. 现场指挥小组迅速组织抢险救援小组赶赴现场,进行初步勘察和判断。

3. 抢险救援小组根据现场情况,采取以下措施:(1)立即关闭漏水部位的相关设备,切断漏水源。

(2)利用堵漏材料对漏水部位进行临时封堵。

(3)检查漏水原因,采取针对性措施进行修复。

4. 技术支持小组根据现场情况,提供技术支持,协助抢险救援小组进行漏水处理。

5. 后勤保障小组负责应急物资的供应、人员调配和现场保障工作。

五、应急处理措施1. 临时封堵:利用堵漏材料对漏水部位进行临时封堵,防止漏水情况扩大。

2. 修复漏水:根据漏水原因,采取针对性措施进行修复,如更换密封件、调整施工参数等。

3. 监测水位:对漏水部位进行水位监测,确保水位稳定。

4. 处理地下水:针对地下水渗透,采取注浆、降水等措施进行处理。

5. 检查周边环境:对漏水部位周边环境进行检查,确保无安全隐患。

六、应急恢复与总结1. 应急处理结束后,对现场进行清理,恢复施工环境。

2. 对此次漏水事件进行总结,分析原因,制定预防措施。

3. 加强应急演练,提高应急处理能力。

4. 定期检查设备,确保设备运行正常。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

天津地铁5号线R2合同段盾构区间
开展“盾尾渗漏演练”活动
为了使盾构施工安全管理规范化,保证生产安全,希望通过盾构区间施工盾尾渗漏应急演练使现场全体人员掌握应急救援的程序和熟悉注浆设备的操作步骤及使用方法,提高现场管理人员和施工队伍的协调和快速应急反应能力,从而进一步提高全体员工的自我保护意识和安全意识。

为我项目创建平安地铁、和谐地铁,营造良好的安全环境,经项目部相关各部室研究制定如下盾构区间施工盾尾渗漏演练方案:
一、演练时间:
2015年11月14日上午9:00-10:00。

二、演练地点:
盾构区间施工现场
三、组织指挥:
项目部成立盾构区间施工盾尾渗漏演练指挥部,由盾构区间施工总负责人李春生任指挥长,副经理邢台任副指挥长,统一组织开展本次演练工作。

四、参加人员:
项目部各部室、驻地监理、盾构区间施工盾尾渗漏抢险小组、各施工队负责人、工班长及部分施工人员。

五、事故场景设置:
2015年11月14日上午9时盾构区间左线盾构机盾尾出现漏浆现象,加大盾尾油脂注入封堵不见效果,渗漏越来越大,并夹带地下
水和泥砂,周边建筑物产生裂缝,居民安全受到严重威胁,情况十分危急。

鉴于上述情况,项目部盾构区间施工盾尾渗漏演练指挥部立即发出预警,启动应急预案响应,应对出现的突发险情。

六、演练前准备工作
所有参加人员做好个人劳动保护,如安全帽、工作服、工作鞋等。

七、演练程序及人员分配
1、9时,演练小组组长集合抢险分队做动员讲话,讲解演练注意事项。

2、演练开始,值班领导接到安全员刘凯报告险情。

3、接到报告后,值班领导立即向指挥长盾构施工总负责李春生经理汇报,请求立即抢险救援,宣布启动应急预案并组织抢险队伍准备开展抢险。

4、模拟将此情况向总监办,第二项目管理中心等上级单位报告事故情况。

5、立即电话通知救援队长并简单通报了情况,并要求救援队10分钟内赶到现场。

6、10分钟后队长带领的应急抢险救援队赶到现场,有技术方案组、事故抢险组、安全保障组、物资设备供应组和监控量测组5组人员,他们分别担任本次演练的渗漏水观察、分析原因、措施制定、人员疏散、现场警戒以及携带着相关注浆设备进行堵漏救援工作。

7、技术方案组立即赶赴盾尾渗漏现场,组长及组内人员迅速到达盾尾渗漏现场,对盾尾渗漏情况进行细致观察,分析盾尾渗漏原因,制定堵漏措施。

(技术方案:1、渗漏处增加盾尾油脂注入量,调整盾
构姿态,控制盾尾间隙。

2、若得不到控制,暂停推进,保持油脂注入,并第一时间通知值班领导。

用海绵条、外加弧形钢板,用千斤顶抵住,封堵盾尾间隙,同时在脱出盾尾后2环管片吊装孔安装球阀,泵送聚氨酯,同时加大盾尾油脂注入量。

3、待封堵有效后,用同步注浆填充壁后空隙,并根据地面监测情况,进行二次补偿注浆加固。


8、安全保障组立即将作业人员疏散到安全区域。

组长周彬及组内人员迅速将作业人员疏散到安全地带,防止人员进入危险区,保护现场安全。

9、物资供应组立即赶赴现场,保证应急物资及时到位。

组长及组内人员迅速到达盾尾渗漏现场与技术方案组进行沟通后协调相关应急物资及时到位。

10、事故抢险组立即采取注聚氨酯进行堵漏。

组长及组内人员带领注浆班组5人迅速到达指定位置,按照技术组制定的方案开始注浆作业。

11、监控量测组开始工作。

组长带领测量队进行测量。

12、经过项目部抢险救援队及现场人员全力抢险,险情完全被控制住,渗漏完全堵住。

13、10:00抢险完成后,现场清理完毕,演练小组成员列队听指挥长讲话,对本次预案演练进行总结。
