卫生间防渗漏分析
• 防水作业前 准备
• 第一次蓄水 检查
• 防水作业
• 防水作业
• 防水作业
• 防水作业
• 第二次蓄水 检查
• 饰面作业
• 第三次蓄水 检查
水管铺设,孔洞封堵,基层处理(现场清扫干净、基层平整)
第一遍蓄水试验(主要观察楼板孔洞封堵是否有渗漏,结构楼板是否渗漏)
挡水条浇捣,涂刮氯丁胶乳沥青水泥腻子(挡水条高度)
二、防水前期准备工作
质量安全中心
8
临安滨湖新天地 2.4、卫生间淋浴房隔墙节点
二、防水前期准备工作
质量安全中心
9
临安滨湖新天地
三、作业工序及查验
3.1、上下水布管及开槽
3.2、孔洞封堵吊模
质量安全中心
3.3、场地平整度
第一遍蓄水试验 观察楼板孔洞及下水管封堵 后是否有渗漏情况发生,并 及时处理。
(第一次蓄水监理检查)质量安全中心18(第二次蓄水监理检查)
临安滨湖新天地
五、技术资料汇总和存档
5.3、项目部蓄水自验
项目部防水自验资料
质量安全中心
(第三次蓄水项目部自验)
临安滨湖新天地 六、卫生间漏水案例
质量安全中心
20
20
临安滨湖新天地
质量安全中心
21
谢谢您的方 倾案 一听!
1、主要观测五金件及洁具安 装打孔时是否有破坏到防水 层。 2、地漏是否通畅
质量安全中心
(蓄水试验现场)16
临安滨湖新天地
五、技术资料汇总和存档
5.1、防水前期项目自验情况
质量安全中心
(进场后项目部自查)
17
(防水前项目部自查)
临安滨湖新天地
五、技术资料汇总和存档
5.2、监理单位检查蓄水试验
蓄水试验监理验收签字资料
临安滨湖新天方地案 一 PPT分享
---2018年11月
临安滨湖新天地
质量安全中心
2
临安滨湖新天地
质量安全中心
一、施工作业流程及控制重点 二、防水前期准备工作 三、作业工序及查验 四、防水验收 五、技术资料汇总和存档 六、卫生间漏水案例
3
临安滨湖新天地
一、施工作业流程及控制重点
1.1 1.2 1.3 1.4 1.5 1.6 1.7 1.8 1.9 质量安全中心
10
临安滨湖新天地
三、作业工序及查验
3.4、清洁后:涂刮水泥腻子找平
质量安全中心
11
临安滨湖新天地
三、作业工序及查验
3.5、管道周边封堵防水重点
3.6、阴阳角防水重点
质量安全中心
12
临安滨湖新天地
三、作业工序及查验
3.7、淋浴房挡水条防水 重点
质量安全中心
3.8、门槛石防水重点
13
临安滨湖新天地
刷第一遍防水涂料(主要涂刷边、角、管道边为主) 铺贴玻璃丝布或者无纺布,同时刷第二遍防水涂料(主要加强边、角、管道边细胞结
构) 刷第三遍大面积防水涂料(现场围护)
第二遍蓄水试验(检查防水施工质量,确保无漏水问题)
地面找平,墙地砖铺贴完成(地砖铺贴坡度符合要求) 第三遍蓄水试验(洁具、五金件全部安装完成后实施,重点检查五金、洁具安装是否
三、作业工序及查验
3.9、第二遍蓄水试验 观察前面所做工序是否任然 存在渗漏点并马上整改。
(防水作业现场)
质量安全中心
14
(下层观察渗漏情况)
14
临安滨湖新天地
四、防水验收
4.1、瓷砖铺贴完成,五金及洁具全部安装
质量安全中心
(卫生间安装全部完成后)
15
临安滨湖新天地
四、防水验收
4.2、第三遍蓄水试验
破坏防水,地漏排水是否通畅,是否有渗水、漏水现象)
4
临安滨湖新天地
二、防水前期准备工作
质量安全中心
(施工前技术5 交底)
临安滨湖新天地
二、防水前期准备工作
2.1、卫生间平面
质量安全中心
6
临安滨湖新天地 2.2、卫生间门槛石节点要求
二、防水前期准备工作
质量安全中心
7
临安滨湖新天地 2.3、淋浴房门槛节点要求
卫生间漏水原因及防治措施探讨
卫生间漏水原因及防治措施探讨摘要:如何防止卫生间渗漏,为业主提供舒适的生活环境,这是建筑企业的信誉、生存和发展所依赖的。
根据作者多年施工和处理渗漏的实际工作经验,认为必须解决卫生间渗漏问题,首先找出渗漏原因,然后采取针对性措施,使防治结合起来,达到预期效果。
作者经过多年的施工现场技术质量控制工作,在卫生间渗漏问题上积累了一定的经验,根据施工技术规范、质量验收规范进行了总结,仅供参考。
关键词:卫生间;漏水原因;防治措施一、卫生间常见渗漏问题及原因分析1.材料方面渗漏成因我们对防水材料的拉伸强度、断裂伸长率、粘接强度、抗酸碱腐蚀性等各项指标都有严格的要求,但现在市面上有较多仿冒劣质产品。
卫生间渗漏的一个重要原因就是防水材料不合格,特别是住户二次装修时所使用材料容易出现问题,如果防水材料质量差,容易出现渗漏情况。
2.设计方面渗漏成因(1)设计未考虑预埋给水管实际厚度,降板深度不足,导致排水坡度小,造成排水不畅。
特别是后期给水管网交叉处,往往为了细石混凝土能覆盖住管网而在结构板上开槽,从而破坏了结构楼板的整体性。
(2)卫生间设计过于狭长,设计的地漏也只有一个且位于房间侧端,造成排水坡度不足。
(3)选择的地漏底座厚度较大,厕所与客厅、卧室等相邻房间结构降板深度没有调整,导致地漏出水口高度高于门口防水层标高,所以在地漏排水不畅的情况下,卫生间的积水可能会通过门口防水上面的砂浆层反流到相邻房间,致使下层住户客厅、卧室等房间顶棚出现渗水现象。
3.施工方面渗漏成因在施工过程中,很容易由于施工质量问题出现渗漏水现象:(1)主体结构施工时,浇筑混凝土振捣不实、拆模较早等原因致使混凝土楼板开裂。
(2)铺设的管道间距太小,造成管道之间有缝隙、松动等情况,导致后期防水基层开裂,损坏防水层引起渗漏。
(3)不注意成品保护,造成防水层、管线等损坏引起渗漏。
(4)未按设计找坡,甚至出现倒坡现象。
(5)二次装修时重新开槽布管,破坏原有防水构造,而只是简单修复引起的渗漏。
卫生间装修防渗漏的施工细节(2篇)
卫生间装修防渗漏的施工细节卫生间装修是家庭装修中非常重要的一个环节,而防渗漏则是卫生间装修中必不可少的一项工作。
因为卫生间是一个湿度较高的区域,容易出现水的渗漏问题,如果没有正确的防水设计和施工,就会给整个家庭带来麻烦和不便。
下面将详细介绍卫生间装修防渗漏的施工细节。
1. 前期准备在进行卫生间装修防渗漏工程之前,需要进行一些准备工作。
首先需要对卫生间进行彻底的清理和整理,包括清理地面、墙面、天花板等,确保没有垃圾、灰尘和污垢。
然后要检查卫生间的水管、下水道等设施是否完好,如有问题需要提前修复。
最后要进行防水设计,根据卫生间的实际情况确定防水材料的种类和施工方法。
2. 防水处理卫生间的防水处理是防渗漏工程的核心部分,它直接决定了卫生间是否能够有效防止水的渗漏。
在防水处理过程中,需要注意以下几个重点:(1)防水材料的选择防水材料的选择非常重要,不同的材料有不同的特性和适用范围。
常用的防水材料有防水涂料、防水卷材、防渗漏胶等。
在选择防水材料时,要根据卫生间的具体情况和预算进行合理选择。
(2)墙地交接处的处理卫生间的墙地交接处是一个容易渗漏的地方,需要特别注意处理。
一般采用墙面贴背胶带,然后涂刷防水涂料的方式来加强防水效果。
在这个过程中,要确保墙地交接处是平整、洁净的,背胶带贴合牢固,防水涂料均匀涂抹。
(3)管道和下水道的处理卫生间的管道和下水道是非常容易渗漏的地方,需要特别加强防水处理。
一般采用在管道和下水道周围涂抹防水涂料的方式来进行防水处理。
在施工时要注意涂刷均匀,并且与墙地交接处的防水层连接好,确保没有漏水的地方。
(4)防水层的施工防水层的施工是整个防渗漏工程的关键步骤,需要特别细致认真地进行。
一般采用刷涂防水涂料的方式来进行施工。
在施工时要注意每一层的涂刷均匀、密实,确保每个角落、每个细节都涂抹到位。
同时要注意防水层的厚度和层数,一般要求达到一定的厚度和密度才能有效防水。
3. 疏水处理除了防水处理之外,卫生间装修还需要进行疏水处理,即处理好用水后的排水。
厨房卫生间楼地面防渗漏技术措施
厨房卫生间楼地面防渗漏技术措施1、厨房、厕所地面防渗漏1.1、工艺流程:基层处理一结构闭水试验一找平层/找坡层一防水层附加层一防水层一闭水试验一保护层/饰面层1.2、防止厨房、卫生间地面渗漏的技术措施厨房、卫生间在生活中是用水量最大,用水最频繁的地方。
同时,也是最易出现渗漏的地方。
1.3、渗漏点整改渗漏原因:因穿越楼管道四周渗水其防止措施:(1)立管、地漏安装后采用吊模,然后用细石砼分两次将地漏处穿越楼面四周浇灌密。
在浇灌之前,将洞打成“V”形坡,在第一次浇灌砼达到一定的强度后,将吊模铅丝靠紧砼处剪断,在剪断过程中,要确保铅丝与砼之间不产生拉动,并将剩余铅丝慢慢弯倒在砼上面。
第二次浇灌砼加入微膨胀剂,浇灌密实,并做一层防水砂浆面层。
穿管周围的砼浇灌之前清除浅松的砂、石,并清洗干净,管道周围用细石砼填塞,管根洞孔周围留5cm凹槽,内填防水密封胶,在管根处做高于45mm的圆弧,并有一层防水砂浆面层。
浇灌砼的整个工序有专人负责实施。
质检员随时抽查,检查防水层是否施工到位,随时发现问题,及时进行纠正,把问题消灭在萌芽状态。
图1地漏防水节点大样图(2)标高控制:找平层施工前在厨卫间的墙上弹出5控制线,根据地漏所在的位置,按图纸的要求确定流水的走向及地漏的标高,使地面泛水坡向地漏,不倒坡。
地漏安装后,用水平尺找平地漏上沿,临时稳固好地漏,使地漏子顶面标高低于地漏周围5mm。
在地漏和模板下支设托板,并用细石砼均匀灌入周围孔隙并捣实,然后做好地面防水层。
(3)选派经验丰富的班组负责施工,确保施工质量。
给水管、排水管采用优质胶粘结,完毕后给水管进行水压试验,排水管进行闭水试验。
(4)卫生间砖墙根部的处理:清理基层后,浇捣2mm高C20素砼带,防止水流外渗。
图2卫生间墙体根部防水节点大样图原因:由于管道及卫生洁具接头安装不密封,时常会引起管道和卫生洁具漏水。
其防止措施:(1)在管道安装前,由专人采用灌水等方法,检查污水和废水管是否砂眼。
卫生间防渗漏试验
卫生间防渗漏试验是在卫生间防水工程施工完成后,通过蓄水观察是否有漏水现象,以此来检验防水工程的质量。
以下是具体的步骤:
1.防水施工完成,24小时后可做闭水试验:在卫生间防水涂料施工完毕后,等待24小时,确保防水涂料的涂层"终凝"(即完全凝固的意思)后才能开始试水。
2.把地漏和管道口周边进行暂时封堵:在进行闭水试验前,需要把地漏和管道口周边进行暂时封堵,防止水从地漏和管道口渗漏出去。
3.蓄水深度:在门口砌20-25CM高的挡墙,然后开始蓄水,深度5-20厘米,做好水位标记。
4.蓄水时间:蓄水时间为24~48小时,这是保证卫生间防水工程质量的关键。
5.防水材料的处理:如果地漏一定要堵严实,如果地势一样要在门口堵水泥的,一定等水泥干了以后再放水。
6.防水涂料的包装袋和桶及桶盖的处理:防水涂料的包装袋用来装沙子堵地漏,桶和桶盖用来垫地面,防止水流破坏防水涂料。
7.注意事项:防水层一定要在后期施工中得到保护,否则可能会被破坏,造成漏水。
以上就是卫生间防渗漏试验的基本步骤和注意事项。
但需要注意的是,闭水试验虽然能检验防水工程的效果,但不能保证卫生间在使用过程中不会出现渗漏现象,因为卫生间的渗漏问题可能有很多种原因,如防水层被破坏等。
如果闭水试验后发现卫生间仍然存在漏水现象,需要及时找出漏水原因并进行修复。

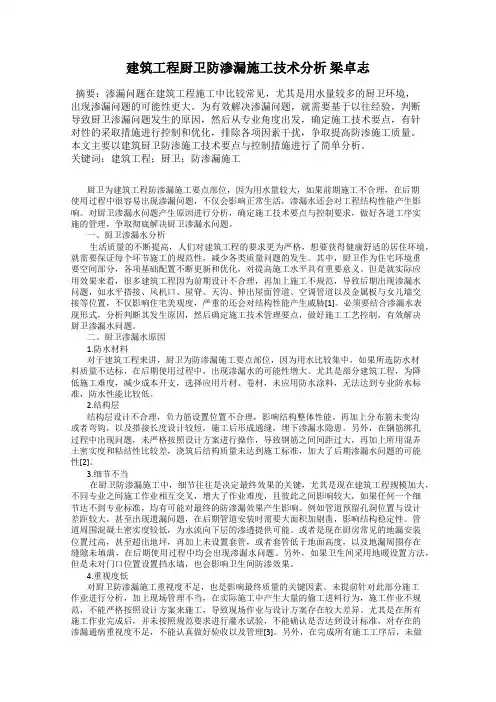

建筑工程厨卫防渗漏施工技术分析 梁卓志
建筑工程厨卫防渗漏施工技术分析梁卓志摘要:渗漏问题在建筑工程施工中比较常见,尤其是用水量较多的厨卫环境,出现渗漏问题的可能性更大。
为有效解决渗漏问题,就需要基于以往经验,判断导致厨卫渗漏问题发生的原因,然后从专业角度出发,确定施工技术要点,有针对性的采取措施进行控制和优化,排除各项因素干扰,争取提高防渗施工质量。
本文主要以建筑厨卫防渗施工技术要点与控制措施进行了简单分析。
关键词:建筑工程;厨卫;防渗漏施工厨卫为建筑工程防渗漏施工要点部位,因为用水量较大,如果前期施工不合理,在后期使用过程中很容易出现渗漏问题,不仅会影响正常生活,渗漏水还会对工程结构性能产生影响。
对厨卫渗漏水问题产生原因进行分析,确定施工技术要点与控制要求,做好各道工序实施的管理,争取彻底解决厨卫渗漏水问题。
一、厨卫渗漏水分析生活质量的不断提高,人们对建筑工程的要求更为严格,想要获得健康舒适的居住环境,就需要保证每个环节施工的规范性,减少各类质量问题的发生。
其中,厨卫作为住宅环境重要空间部分,各项基础配置不断更新和优化,对提高施工水平具有重要意义。
但是就实际应用效果来看,很多建筑工程因为前期设计不合理,再加上施工不规范,导致后期出现渗漏水问题,如水平搭接、风机口、屋脊、天沟、伸出屋面管道、空调管道以及金属板与女儿墙交接等位置,不仅影响住宅美观度,严重的还会对结构性能产生威胁[1]。
必须要结合渗漏水表现形式,分析判断其发生原因,然后确定施工技术管理要点,做好施工工艺控制,有效解决厨卫渗漏水问题。
二、厨卫渗漏水原因1.防水材料对于建筑工程来讲,厨卫为防渗漏施工要点部位,因为用水比较集中,如果所选防水材料质量不达标,在后期使用过程中,出现渗漏水的可能性增大。
尤其是部分建筑工程,为降低施工难度,减少成本开支,选择应用片材、卷材,未应用防水涂料,无法达到专业防水标准,防水性能比较低。
2.结构层结构层设计不合理,负力筋设置位置不合理,影响结构整体性能。
防水渗漏原因及预防措施
防水渗漏原因及预防措施针对住宅楼工程易出现渗漏的主要部位如屋面、卫生间、地下室、外墙门窗、楼板等,进行原因分析并采取有效的预防措施。
一、屋面渗漏原因和预防措施(一)屋面渗漏原因分析屋面渗漏的主要原因有:保温层、隔热层起壳,防水原材料质量不合格,找坡层坡度不足,卷材铺设搭接不足,逆水铺贴,撬边粘结不牢,穿越屋面的管道、通风井等处节点部位。
(二)屋面渗漏预防措施1.施工前基层保持干燥,直至水泥砂浆翻白止,表面清洁干净,平整坚固,不起皮、不起砂,防水层平整均匀,无脱皮、裂缝、起泡等缺陷。
每刷一度应待其充分干燥后再刷下一度。
在涂层结膜结硬之前,不得在其上行走。
防水卷材上浇细石砼时,应严格把关,注意手推车在其侧行走,倾倒时损伤防水层。
2.穿越屋面的透气管,落水管等管道穿越外,用细石砼二次灌实,并用氯丁胶在管道四周涂刷二遍,在泼水试验以后确认无渗漏情况下,再用水泥砂浆粉面,然后在管道四周做成3cm高馒头状,以确保管道穿越板面处不渗漏。
3.除穿越屋面的管道处,烟道口、通风口等部位也极易渗漏水,预防该节点渗水的方法,先于管道井位置种钢筋,然后浇30cm高砼作为导墙,再在导墙上砌筑,为避免砖砌体内粉刷遗漏,采取边砌筑边粉刷方法。
4.屋面基层与突出屋面结构(女儿墙)连接处,以及基层的转角处(水落口、天沟、屋脊等)均做成R250圆弧,女儿墙泛水处改成凹泛水,密封材料密封好收头处。
卷材收头上口用金属扣板遮盖,其上口用密封油膏封闭。
5.有屋面天沟的建筑工程竣工验收时,隔夜对屋面进行24小时蓄水试验,(落水口处作临时堵塞),试验时天沟放满水。
二、厨房、卫生间渗漏预防措施1.厨房、卫生间四周墙体根部浇20cm高、120cm宽的砼导墙,浇导墙前,凿毛并清理干净原地面,砼浇捣前用素水泥浆接浆。
2.厨房水煤气管安装好后,派专人负责对穿越楼层的预留孔分二次灌缝,灌缝材料为C20细石砼(采用吊模),封堵好后用氯丁胶防水涂料于管道四周涂刷,经盛水试验24小时确认无渗漏情况下,再浇地坪,待地坪浇筑好后再于管道边做成馒头状。
质量通病防治指引(卫生间渗漏)
问题11、现场卫生间门口处防水丙纶翻边宽度不足200mm,存在 渗漏隐患。
措施:重新进行施工。后期加强技术交底,做好工序交接验收工作 。
问题12、现场卫生间基层处理质量差,丙纶铺贴凹凸不平,存在渗 漏隐患。
措施:后期加强技术交底,做好工序交接验收工作,上一工序不符 合要求严禁下道工序施工。
问题Байду номын сангаас3、现场卫生间管道防水附加层翻边宽度不足500mm,后期 存在渗漏隐患。
问题3、卫生间墙面防水涂刷存在较多硬质颗粒,破坏防水层、影 响防水层厚度,存在质量缺陷。
措施:及时安排相关人员进行排查整改,分析硬质颗粒形成原因, 防止后期大面施工出现同类问题。
问题4、卫生间墙面防水涂刷施工前,墙面铁丝未处理,影响防水 质量。
措施:及时安排人员进行清除,并补刷防水。
问题5、现场卫生间防水基层处理不到位,存在凹凸不平处未进行 抹平处理,且防水涂刷完成后存在防水层破损现象,影响防水层整体 性,后期存在渗漏隐患。
措施:加强技术交底,过程中做好巡检发现后立刻整改。
问题14、现场卫生间防水层施工存在墙面凹坑、钢筋头及阴阳角圆 弧未做;施工基层未处理,后期存在渗漏隐患。
措施:基层重新处理,处理完毕后重新进行防水施工。
问题15、现场卫生间防水层涂刷存在起皮、破损现象,后期存在渗 漏隐患。
措施:查找原因,加强基层处理,对起皮、破损部位进行修补。
措施:对基层重新处理,重新进行防水层施工。后期防水层施工前 加强基层验收工作,施工完毕后做好成品保护。
问题6、现场卫生间地砖已铺贴完成,门槛石未铺贴,工序倒置, 且未设置“防水墩”,后期易导致周边地砖“吸水”。
措施:制定整改方案,必要时进行返工处理。后期应加强技术交底 ,合理安排工序。
卫生间渗漏分析及防治对策
[ e w rs ti t; a a ep e e t e a ue K y o d ] l sl k g ; rv ni me srs oe e v
卫 生 间渗漏 是常 见 的质 量通 病 ,它 不 仅是 施 工
2 卫 生 间 渗 漏 原 因 的 分 析
现 场 , 予 以清 除 。检 查 出厂混 合 料 的温度 , 并 对不 满
足温度要求的沥青混合料坚决予以废料 ,确保沥青
若 施 工质 量不 合 ห้องสมุดไป่ตู้求 ,出现 渗漏 水 现象 将严 重 地影
响房 屋 的使用 功 能 , 用 户 的使用 造 成极 大 的不 便 , 给 同时还会 给 生活 带来很 大 的烦 恼 。
【 关键 词】 卫生间; 渗漏; 防治措施
【 图分 类 号 】 U8 1 中 T 2 【 献 标 志 码】 文 A
卫生 问位 于建筑 物 内, 属于 使 用 面积 的一 部分 , 故它 受 自然气 候 的 影响 较 小 ,对 防水 材料 耐老 化程 度 要 求不 高 , 但卫 生 间管 道 、 地漏 等 孔洞 较 多这 就要
(. p r noC pt C nt c o , e a P lt h i 1 Deat t f a il o su t nH nn o e nc me a r i yc
C i) hn a
[ srcl s do eso x e e c , ela a ewae ao Ab ta tBa e nt p t p r n et k g tr e sn h e i h e r
o t i t wa a a y e n e ms f e i ns h me mae a ee t n fo l s s n l z di t r o d sg c e , t r l lci e i s o a d o sr c o c nr l a d h e o r s o d n p e e t e n c n tu t n o t , n t c re p n i g r v n i i o v me s r s r f r d S mec n tu t n p it r u g se a u e eo e e . o o sr c i o n swe e s g e t d we o a c r i g o t e tr r o n a a tr f o lt . h x e e c c o d n e p o f g h r ce t i s T ee p r n e t h wa i c o e i n a ds g e t n a b r f re f r e o r lt e r e s u g si c o n e e e d o t c r eai wo k r . h v
防渗漏优秀做法ppt课件
1 地下室防渗漏常见问题
目
2 卫生间防渗漏常见问题
3 外墙防渗漏常见问题
录
4 外门窗防渗漏常见问题
5 屋面防渗漏常见问题
1
地下室防渗漏常见问题及优秀做法
一、地下室防渗漏案例及优秀做法
1、 ★穿墙止水丝杆施工质量及后期处理 措施
• 正负零以下迎水面外墙使用采用止水螺 杆;
2.1.1、常见问题分析
防水施工前基层未处理。
2.1.2、优秀做法分享
其它地产
防水施工前基层处理到位。
其它地产
二、卫生间防渗漏案例及优秀做法
2、★ 穿楼板管道吊洞质量 • 未分层浇灌、砼浇筑不密实、铁线支模、
基层清理不干净,管道根部清理不干净、 使用砂浆浇筑。
2.2.1、常见问题分析
卫生间吊洞质量差,存在夹渣的情况。
2.2.2、优秀做法分享
卫生间采用铁丝吊洞。
2.2.2、优秀做法分享
使用成品管撑进行封堵。
其它地产
其它地产
2.2.2、优秀做法分享
济南财富中心B3南地块
卫生间管道及地漏使用止水节。
其它地产
2.2.2、优秀做法分享
其它地产
吊洞质量好,分两次封堵。
其它地产
二、卫生间防渗漏案例及优秀做法
3、★ 卫生间防水层质量 • 涂膜防水空鼓、分层、裂缝和脱皮等现
3.5.1、常见问题分析
空调眼未按要求内高外低设置。
3.5.1、常见问题分析
外挑线条排水坡度不足,根部积水。
三、外墙防渗漏案例及优秀做法
6、 ★穿墙螺杆眼封堵质量 • 螺杆眼封堵不密实, • PVC套管在封堵前未破碎处理。
3.6.1、常见问题分析
浅谈卫生间渗漏的防治及解决方法
5根据产生渗漏的原因,制定可采取的解决方法
5.1降低卫生间楼板标高
・55・
万方数据
施工技术
■嘲目爱商
2013年3月
卫生间的面积相对较小,其净高可适当降低。建议在建筑设 计时,将卫生间楼板降低35~40cm,上设水泥焦渣(体积比一般选 186)垫层,原地面标高不变,排水支管直接埋设在垫层内。这样 可以避免排水支管穿楼板,既减少了渗漏的可能,又不需做管道 的防结露处理。在结构施工期问,由于穿楼板管道预留洞较少, 也容易做到留洞位置准确,避免剔凿。同时这也是一种一举多得 的好做法,可以实现/本层的故障应在本层解决,避免上下左右干 扰的设计观念,减少了用户在生活中的相互干扰,再者,装修时 也省去了吊顶。在支管安装时,各种管件可以任意组合,以满足 卫生器具在建筑图中所要求的平面位置。当然,这种做法要求所 用卫生器具自带水封或能在楼面设存水弯,如虹吸式坐便器、洗 脸盆、带排水软管的浴盆。结合日前市场所提供的卫生器具的型 式,这一点很容易做到。但对毛坯房或粗装修房,在住户进户时 必须跟业主讲清安装洁具时注意存水弯问题,以免出现因未设 存水弯引起泛臭味的纠纷。
5.3认真做好灌水试验及蓄水试验
管道在隐蔽前要逐渐做灌水试验,防水工程做完后要认真做 好蓄水试验。试验方法必须满足规范GB50242—2002的要求。验 收时要借助手持式照明工具(建议使用带蓄电池的照明灯,它比 普通手电筒亮度高),不仅要检查液面是否下降,还要一丝不苟 地检查每个管道接口及管根处有无渗漏,对这些部位要作为重 点进行验收,然后作好试验记录。在焦渣层施工时注意成品保 护,避间楼板要设计成自防水现浇钢筋混凝土楼板,且沿 墙高出楼面的有效防水混凝土高度不少于120mm,宽度同墙尺 寸,形成防水带。施工时防水带要和楼面同时浇注,不能采取先 浇注楼板,砌墙时再浇注防水带的施工方法,以免形成施工缝, 造成外墙漏水。在卫生间地面,浴盆的侧面和地面的基层,要采 用掺加外加剂的水泥砂浆防水层或刚性多层做法防水层或其它
