巷道掘进安全技术措施方案

整体解决方案系列
巷道掘进安全技术措施

(标准、完整、实用、可修改)
GL实用范本| DOCUMENT TEMPLATE

第2页/共10页
编号:FS-QG-52317
巷道掘进安全技术措施

Roadway safety technical measures
说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目
标管理科学化、制度化、规范化,特此制定

一、工程概况:
根据生产安排,由掘一队施工1065回风巷,工程量从该
巷道185米往下90米,沿16#煤层底板掘进(半煤岩和煤)。
为保证施工期间的安全,特制定如下安全技术措施。
二、技术要求:
1、1065回风巷开口位置位于回5点向下,开口坐标
X=3810083.958,Y=.281,Z=-91.012(底),方位角为96°,
施工坡度-10°左右。
2、采用11#工字钢支护,净断面7.5㎡,下净宽3600mm,
净高2200mm,棚距为800mm(中-中),柱窝深度200mm。采用
椽子、金属网背帮背顶支护,椽子规格1000mm×Ф60mm(长
×直径),间距为300mm,严格按“二抬一”打设。
三、开口方法及施工工艺:
GL实用范本| DOCUMENT TEMPLATE
第3页/共10页
1、开口前准备工作
1、总工办必须标定开口中心位置以及中线,施工队要严
格按标定的中线施工。
2、开口前通风队及时安装一组专用风机,开口5米后要
及时延伸风筒至施工地点,确保风筒出风口距迎头距离符合
要求(不小于5m),任何人不准私自掐开风筒,风筒吊挂要求
平、直、稳、无死弯,逢环必挂,风筒不得落地。
3、开口前必须在开口处安装皮带过桥,要求过桥必须牢
固可靠,对开口处的电缆、信号线以及皮带进行保护。
4、开口前,施工队必须将施工地点附近10m范围内的杂
物清理干净,确保退路畅通。
5、开口前,施工队要准备足够的防冒顶材料:铁钎子不
少于20根、坑木不少于20根、小径木不少于50根、钎椽板
不少于50块、荆芭不少于5捆等,分类整齐地码放在距施
工地点20m的范围内,以备急用。
2、开口施工方法
1065回风巷开口采用钻眼爆破法施工,开口前5m范围
内,采用放小炮配合风镐、手镐掘进;开口施工5m后转入正
GL实用范本| DOCUMENT TEMPLATE
第4页/共10页
常爆破掘进(后附爆破图表)
3、施工方法及工艺
1、采用炮掘落岩、人工架棚、溜子运输的施工方法。具
体工艺流程为:交接班→敲帮问顶→校中、腰线→打炮眼→
装药→喷雾洒尘→放炮→喷雾洒尘→敲帮问顶→临时支护
→出碴→刷帮清挖柱窝→永久支护→验收工程。
2、施工5米后严格按照炮眼布置图打眼、控制装药量。
3、爆破后,配以风镐刷大,直至达到设计尺寸。
4、架棚前在所要架设的支架梁和柱腿上用粉笔分别标
出梁中线、梁腿搭接位置及腰线的标识,方可架设支架,严
格按照总工办标定的中、腰线施工。
5、架棚时使用前探梁,移动前探梁时,及时将其加固背
实,然后戴梁站柱,戴梁站柱时跟班队长要在现场统一指挥,
施工人员站在碴堆做成的工作台上,齐心协力将拱梁放在前
探梁上,并用铁丝将拱梁与前探梁进行连锁加固,严防拱梁
脱落伤人。
6、待顶梁放正后,铺金属网打椽子,要求金属网均匀铺
在棚顶和两帮,同时保持网与网搭接长度100mm并及时联网,
GL实用范本| DOCUMENT TEMPLATE
第5页/共10页
联网间隔不得超过200mm,采用椽子背帮背顶,椽子间距以
200-300mm为宜。
7、待顶背好后,在前探梁的掩护下挖柱窝,待柱窝挖好
后,将柱腿抬起放入挖好的柱窝内,要求两帮柱腿必须放正,
不得前倾后仰,并支持住顶梁,达到高、平、齐的标准(即两
柱腿要深度一致),同时拉中线及三角线进行校正,确认无误
后,方可上卡缆。
8、待柱腿站好后,及时上好卡缆,并立即上拉杆加固棚
子,再检查卡缆的上紧力,然后用椽子打帮。
四、安全技术措施
1、顶板管理
1、严格执行正规的施工工艺:敲帮问顶→打眼、装药、
放炮→掏梁窝→移前探梁→上梁打顶→刷帮挖柱窝→站腿
→打帮。
2、施工期间严格执行敲帮问顶制度,要有专人观山,专
人操作,精力集中,动作敏捷,严格按有关规定进行架棚作
业,帮顶较活时,必须采用撞楔法施工,用钎椽、小径木护
好帮顶后,再撕帮、揭顶施工,严禁空帮空顶作业。
GL实用范本| DOCUMENT TEMPLATE
第6页/共10页
3、放炮前迎头向外10米的工字钢棚的帮顶要背牢背实,
同时要打上撑杆对工字钢棚进行加固。
4、架棚时,必须拉尺上线,使中、腰线及三角线对照,
确保支架无歪旋、无前倾后仰现象。
5、支架迎山有力,柱窝要实,支架不准悬空或站在浮矸
上。
6、严禁空顶作业,要求最大控顶距不超过1.8米,若出
现空顶,必须及时装填,防止空顶范围扩大,造成冒顶事故。
2、放炮安全措施:
1、爆破作业要求采用安全等级不低于三级的煤矿许用
安全炸药、煤矿许用毫秒延期电雷管、电容式放炮器起爆,
严禁一次装药分次放炮。
2、施工人员要按照爆破图表的要求进行打眼、装药、爆
破,根据煤/岩的软硬程度及实际情况,施工人员可对爆破参
数做出相应的调整。
3、装药可由班组长协助放炮员操作,联线、起爆必须由
放炮员亲自操作,其他闲杂人员不得干预。
4、装药及放炮前,瓦检工必须检查瓦斯,如果放炮地点
GL实用范本| DOCUMENT TEMPLATE
第7页/共10页
附近20m以内的瓦斯浓度达0.8%时,严禁放炮。对封泥不足
的炮眼,严禁放炮;严禁用煤粉、块状材料或其他可燃性材料
作炮眼封孔。
5、放炮后,待工作面炮烟吹散,放炮员、瓦检工、班组
长必须先巡视放炮地点,检查通风、瓦斯、顶板、支架、瞎
炮、残爆等情况,若有险情必须及时处理。
6、必须在防爆风门外设一个把口处,要求把口人员必须
有放炮把口工证,严防闲杂人员误入警戒区。
7、放炮期间严格执行“一炮三检”和“三人连锁”放炮
制度。
3、通风和瓦斯管理
1、通风队必须指派专职瓦斯工检查巷道内的瓦斯浓度,
瓦检工于施工地点附近巡回检查,做好瓦检工作,保证迎头
有足够的风量,严禁无风、微风、瓦斯超限作业。
2加强瓦斯管理。瓦斯探头必须按规定悬挂在距迎头5m
内非风筒侧的二码处,班长还要班班佩带瓦斯便携仪,并悬
挂在迎头规定位置,以便时刻掌握瓦斯浓度变化情况。
3、加强通风,每班瓦检员要把风筒接至迎头5米内,保
GL实用范本| DOCUMENT TEMPLATE
第8页/共10页
证工作面有足够的风量,瓦检员每班都要对工作面瓦斯进行
检测,发现问题及时处理。
4、当风筒口至工作面风流中的瓦斯浓度达到或超过0.6%
时,必须停止工作。当瓦斯浓度达到或超过0.8%时,要切断
全部电源,只有当瓦斯浓度小于0.5%时才能送电开机。
5、机电工必须每班携带瓦斯便携仪,在检查开关或电动
机时,必须先用便携仪检查开关或电动机附近20m的瓦斯浓
度,如瓦斯浓度达到0.8%时,必须停止工作,切断电源,进
行处理。
4、机电运输管理:
1、所有电器设备必须有可靠的保护装置并保证灵敏可
靠,机电工每班检查一次电器设备的防爆性能,发现失爆设
备立即处理,杜绝失爆现象发生。
2、电缆、信号线要吊挂整齐,无破损。严禁带电检修、
搬迁电器设备。
3、刮板输送机的安装应做到三直一平,机头机尾要固定
可靠并打点杆,严格执行操作规程,交接班制度和检查维修
制度,各种设备严禁带病作业。刮板输送机司机必须持证上
GL实用范本| DOCUMENT TEMPLATE
第9页/共10页
岗,并严格按本工种操作规程进行作业。
4、抬运料跨31回风上山皮带时,要利用皮带过桥,抬
料人员要有专人指挥,动作要一致协调。
5、开车前绞车司机必须首先检查机械零部件是否齐全,
机械设备、固定装置是否齐全,刹车装置是否可靠,经试车
良好后方可开车,否则应停止运行,汇报有关部门,处理好
后再试车运行。
6、绞车司机必须坚守岗位,认真负责,集中精力,不得
善离职守。提升过程中要密切注意钢丝绳的动向,发现异常
情况,立即停止提升,检查处理,并严格执行绞车工操作规
程、停送电制度,电器问题必须汇报专职维修工处理。
五、避灾路线
1、避火、瓦斯爆炸避灾路线
掘进头→1065回风巷迎头→1065回风巷专回→总回风
→地面
2、避水路线
掘进头→1065运输巷→1065运输巷专回→副井→地面
六、其它未涉及之处均按《煤矿安全规程》中有关规定
GL实用范本| DOCUMENT TEMPLATE
第10页/共10页
严格执行。
请输入您公司的名字
Foonshion Design Co., Ltd

合集下载

掘进工作面支护的安全技术措施

掘进工作面支护的安全技术措施

掘进工作面支护的安全技术措施在煤矿等矿山工作中,掘进工作面是采矿工作的重要环节之一、为了确保工人的安全和提高工作效率,需要采取一系列的技术措施来支护掘进工作面。

以下是一些常见的安全技术措施:1.预先评估和规划:在开始掘进工作面之前,需要进行全面的评估和规划。

包括评估地质条件、煤层的稳定性、岩层的结构等。

这样可以提前发现潜在的问题并制定相应的安全措施。

2.安全放顶:放顶是指在进行掘进工作时,及时进行支护来保持巷道顶板的稳定。

常见的支护方式有钢管撑、木条支护、梁柱支护等。

根据不同的地质条件和工作面的要求,选择合适的支护方式和材料。

3.安全放帮:放帮是指对巷道侧壁进行支护,防止侧壁塌方。

常见的支护方式有锚杆支护、涂层粘结支护、喷锚杆支护等。

同样,要根据具体的地质条件选择合适的支护方式。

4.安全放底:放底是指对巷道底部进行支护,防止地面沉陷和巷道底板的塌方。

常见的支护方式有钢架支撑、木方支撑、钢丝网支撑等。

5.做好巷道透水防治工作:在掘进工作面进行过程中,可能会遇到水涌问题。

为了保证工人的安全和顺利进行工作,需要采取一些透水防治措施,如设置水封、防水墙、泵站等。

6.建立安全监测系统:在掘进工作面进行过程中,需要建立相应的安全监测系统。

通过监测巷道支护的稳定性、地质条件的变化等,及时发现问题并采取相应的措施。

7.加强培训和安全意识教育:对参与掘进工作的工人进行岗前培训,提高他们对安全技术措施的认识和掌握,增强他们的安全意识和应对突发情况的能力。

8.安全督查和评估:定期进行安全督查和评估,检查掘进工作面的支护措施是否有效,发现问题及时纠正并改进。

总之,掘进工作面的支护安全技术措施是非常重要的,它关乎到工人的生命安全和工作效率。

通过预先评估和规划、安全放顶、放帮、放底、透水防治、安全监测、培训和教育、督查和评估等一系列的安全技术措施,可以最大程度地保证掘进工作面的安全和顺利进行。

巷道掘进安全操作规程(4篇范文)

巷道掘进安全操作规程(4篇范文)

巷道掘进安全操作规程(4篇范文)第1篇巷道掘进安全操作规程一、出渣时,应遵守下列规定:1、爆破后,应进行通风,处理浮石,清扫井圈,处理好盲炮后,方可进行作业;2、作业前,应详细检查有关设备和部件。

二、斜井、平巷口施工时,要及时架设支护和砌筑挡墙。

斜井、平巷掘进,爆破后,应有充分的通风时间,烟尘浓度符合要求后,方可进入工作面。

在没有机械通风时,必须按具体情况,规定足够通风时间。

出渣前,应首先敲帮问顶,检查处理工作面顶、帮的浮石。

撬浮石的撬棒,应有足够长度,以便人员能站在安全地点工作,并且以便清楚地观察浮石范围。

三、普通法掘进天井、溜井,应遵守下列规定:1、使用的工作台,必须牢固可靠;2、必须设置安全棚,距工作面的高度不大于6m;3、掘进高度超过7m时,应装梯子间、渣子间等设施,如没有梯子间,应设梯子,梯子上部应有护棚,防止崩坏梯子;4、天井、溜井应尽快与上部平巷贯通。

贯通前,不准在其间开凿任何工程;5、距上部中段7m时,必须在贯通地点设置警戒标志;6、采用下掘法的小天井,应用梯子作为人员上下之用,不许用爬绳上下人员,起爆方法应采用在井外起爆(电点火、导爆管、电雷管等)方法;7、溜矿格不得放空,应保留不少于一茬炮爆破下的矿岩量。

四、在不稳定岩层中掘进的井巷(包括采矿巷道),必须支护。

在松软或流砂性岩层中掘进时,应在永久支架至掘进工作面间架设临时支护,或采用超前支护。

五、需要支护的井巷,中途停止掘进时,支护必须跟至工作面。

六、架设木支架时,应遵守下列规定:1、不得使用腐朽、蛀孔、软杂木、劈裂的坑木;2、架设支架后,在连接附近应用木块将梁、柱与顶、帮之间楔紧,顶板与两帮的空隙必须培严填实;3、斜井支架应加下撑和拉杆,坡度大于30度的斜井采用永久支护时,棚间应设顶柱;4、发现棚腿歪斜、压裂、顶梁折断及坑木腐烂等破坏现象时,应及时更换修复。

七、对各种支护的井巷,要进行定期检查。

井下的安全出口、升降人员的井筒,每月至少要检查一次。

2024年巷道掘进现场安全管(三篇)

2024年巷道掘进现场安全管(三篇)

2024年巷道掘进现场安全管(1)巷道的掘进毛断面不得小于设计规定。

(2)要根据巷道规格、岩石性质编制爆破说明书。

(3)在掘进工作面打眼前,应找净顶板和两帮的浮石。

(4)掘进工作面距煤层5m时应打探眼,探清煤层和瓦斯涌出情况,数量大于2个。

如果发现瓦斯大量涌出或有其他异常情况时,应及时报告矿调度室。

(5)对掘岩石巷道相距15m时,要停止一头掘进(用放炮方法);距贯通地点5m时,开始打探眼,探眼深度要超前炮眼深度0.6~0.8m。

(6)掘进工作面与旧巷道贯通时,剩余最后10m未掘巷时,放炮前由班(组)长指派警戒员到所有通向贯通地点的巷道口进行警戒,双方要规定好联系信号,不得到通知不准擅自离开警戒区;距贯通点5m 时,开始打探眼。

(7)严格执行防尘措施。

(8)禁止工作面装药与打眼平行工作,装药要指定专人负责,其他无关人员不准装药。

炮眼装药后,剩余的空隙要全部用水炮泥和黄泥封满。

(9)放炮母线必须悬挂,放炮地点距工作面的距离必须符合作业规程规定。

(10)放炮必须执行一炮三检、三人连锁放炮制和瓦检员不在,放炮员不准放炮的制度。

(11)掘进工作面禁止放糊炮。

(12)超过400mm长的大矸石必须经过破碎后方准装车。

经过斜井的矸石车装车高度不准超过车沿。

(13)临时支护距工作面的距离一般不大于2m,锚喷巷道不大于3~4m,软岩层应紧跟工作面。

(14)倾斜巷道的棚子必须保持足够的迎山角,棚子间用铁丝和撑木连好,每节棚要打好劲木和扣木,以防棚了推倒。

(15)斜巷掘进工作面上方要设牢固的安全挡板。

(16)大断面巷道施工必须架设牢固的脚手架,脚手架上面不准存放过多的材料。

(17)在交岔点施工时,木支架巷道中的支巷开口处架设台棚后才能进行支巷掘进。

(18)锚喷支护时:锚杆眼的方向要与岩层面或主要裂隙面垂直;当岩层与裂隙面不明显时,可与周边轮廓垂直。

锚杆眼的孔径、深度、间距及布置形式要符合设计要求。

2024年巷道掘进现场安全管(二)引言:巷道掘进是一项涉及到工程建设的关键环节,与建筑、交通等领域密切相关。

掘进安全技术措施

掘进安全技术措施

掘进安全技术组织措施第一节一通三防一、通风瓦斯管理1、局部通风机的安装地点必须符合《煤矿安全规程》的要求,必须使用抗静电、阻燃风筒。

2、局部通风机每班必须指定专人负责管理。

3、严格风筒管理,风筒要吊挂平直,无破口,逢环必挂,风筒接头要双反压边。

拐弯处要设置弯头,发现风筒损坏要及时修补或更换。

4、经常检查处理风筒脱节及破口,以减少风量损失。

异径风筒要用过渡节,先大后小,不准花接。

5、风筒出口到巷道掘进头的距离,不得大于5m。

6、局部通风机安装地点要清洁干净,无杂物堆积,吸风口畅通。

7、局部通风机实行挂牌管理。

局部通风机管理牌和瓦斯检查牌板应写明供风地点、局部通风机编号、功率、风筒长度、负责管理人员姓名、检查时间、风机入风量、有效风量率和瓦斯等内容。

8、局部通风机不得无计划停开,如遇突然停风,作业人员要及时撤到地面,并在井口设置栅栏、提示警标,禁止人员入内。

9、恢复送电前必须查明停电、停风原因,经瓦检员检查瓦斯浓度,确认瓦斯浓度在《煤矿安全规程》第168条允许的范围,符合第129条规定时,方可送电启动风机。

10、当掘进巷道内,体积大于0.5m3的空间内积聚的瓦斯浓度达到2.0%时,附近20m范围内必须停止工作,撤出人员,切断电源,采取措施进行处理。

11、人人爱护通风设施,发现损坏及时汇报通风管理部门,及时处理。

二、综合防尘1、打眼工、喷浆工、拌料工及巷道内作业人员必须佩带防尘口罩。

2、巷道内粉尘厚度不得超标(即连续5m内,且厚度达到2mm)时,每旬至少要对巷道冲洗一次,巷内浮尘要及时清理。

3、转载点应安设自动喷洒水装置,喷雾必须覆盖全部矸流。

4、防尘设施应指定专人负责管理,不得随意拆除。

三、防火管理1、作业过程中严禁明火作业、带电检修,消灭动态失爆。

工作面停止作业时,应将所有电气设备的电源切断,开关手把打到“零”位。

2、井下使用过的油脂、棉丝、布头和纸等,必须存放在盖严的铁桶内,装满后,设专人送到地面进行处理,不得乱扔乱放。

采掘工作面遇断层、顶板破碎、过旧巷、老空安全技术措施

采掘工作面遇断层、顶板破碎、过旧巷、老空安全技术措施

采掘工作面遇断层、顶板破碎、过旧巷、老
空安全技术措施
采掘工作面遇断层、顶板破碎、过旧巷、老空安全技术措施
掘进工作面遇断层应采取挑顶卧底通过,不得采取上下探槽而破坏地层结构,过断层时必须加密技护,增大支护材径,认真进行背帮接顶,同时加强瓦斯检查和通风管理,遇断层后一般情况下瓦斯涌出量较大,风筒要拉拢碛头,破损的风筒要及时更换,风筒要认真悬挂。

在掘进过程中要严格进行敲帮问顶,及时处理悬渣危石,过断层掘进岩巷时严格按岩巷掘进安全措施进行施工。

同时加强支护管理,增大支护材径和支护密度,认真进行背帮接顶,加密楼扛。

支护脚窝的深度不得小于0.1M,而且要挖在硬底上。

增加瓦斯检查的次数,加强通风设施的管理,尽量增大掘进碛头的风量,降低作业点的瓦斯浓度。

半煤(岩)巷施工:应采取先掏底煤,掏底煤时严格进行煤层巷道部份的支护,在放顶前按由里向外的顺序回掉煤巷部份的临时支护,在放顶板岩层时要加固后面的支护,放顶时要按由外向里的顺序逐架进行,半岩掘进的渣石不得砌在巷道的两侧。

巷道过采空及其它旧巷、溶洞时,必须采用充填法通过,充填材料选用灰石块及沙浆,充填厚度不得少于10M,充填
层不得有漏风。

过旧巷时要加强临时支护,在原来的支护条件下加大支护材径,加密支护,同时严格背帮。

必要时可以采取发碹支护。

发碹时严格按巷道发碹作业规程进行施工。

掘进工作面过老巷老空通防安全措施

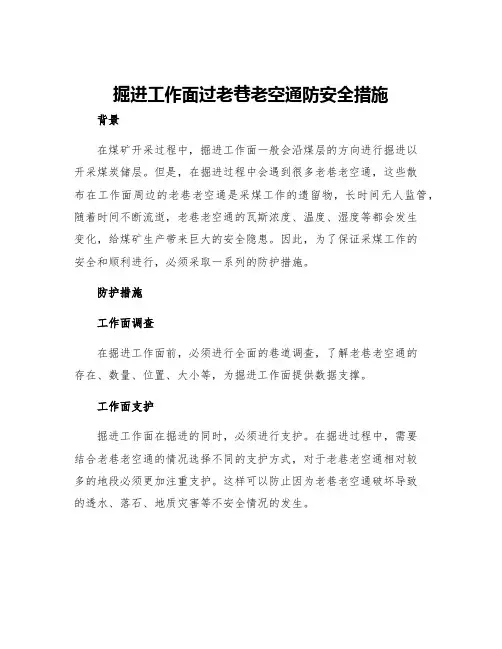

掘进工作面过老巷老空通防安全措施

掘进工作面过老巷老空通防安全措施背景在煤矿开采过程中,掘进工作面一般会沿煤层的方向进行掘进以开采煤炭储层。

但是,在掘进过程中会遇到很多老巷老空通,这些散布在工作面周边的老巷老空通是采煤工作的遗留物,长时间无人监管,随着时间不断流逝,老巷老空通的瓦斯浓度、温度、湿度等都会发生变化,给煤矿生产带来巨大的安全隐患。

因此,为了保证采煤工作的安全和顺利进行,必须采取一系列的防护措施。

防护措施工作面调查在掘进工作面前,必须进行全面的巷道调查,了解老巷老空通的存在、数量、位置、大小等,为掘进工作面提供数据支撑。

工作面支护掘进工作面在掘进的同时,必须进行支护。

在掘进过程中,需要结合老巷老空通的情况选择不同的支护方式,对于老巷老空通相对较多的地段必须更加注重支护。

这样可以防止因为老巷老空通破坏导致的透水、落石、地质灾害等不安全情况的发生。

气体检测掘进工作面地质条件较为复杂,气体浓度的变化也常常发生。

在掘进过程中必须不时检测工作面的瓦斯浓度、氧气浓度、二氧化碳浓度甚至有害气体浓度,及时发现隐患,及时采取应对措施。

通风系统设备在掘进工作面中,通风系统除了为工人提供好的工作环境和适宜的气氛外,还能为瓦斯浓度的检测提供技术保障。

并且,通风设备可以对工作面进行动态控制,保证工作环境的稳定和健康。

定期维护对于已调查出来的老巷老空通,工作人员要定期进行巡检,以防倒塌和瓦斯积聚。

在工作面的计划(周计划、月计划、年计划等)中增加对老巷老空通的维修和加固内容,保证老巷老空通的使用安全。

结论老巷老空通随时可能变化,这都为煤矿掘进工作带来了安全隐患。

防护措施必须全面,无奏的支护和通风等设备将为工作面提供基本保障。

同时,巷道调查和定期维护等方法,将能够极大地增加工作面的安全,并确保采煤工作的质量和效率。

岩石巷道安全快速掘进技术

岩石巷道安全快速掘进技术岩石巷道的安全快速掘进是指在岩石构造复杂、地下环境恶劣的情况下,能够以较快的速度完成巷道的开挖和支护工作,并保证施工过程中无人员伤亡和设备损坏的技术。

在工程建设和矿山开采中,开挖岩石巷道是一个非常重要的工作,岩石巷道的快速掘进技术的应用对于节约时间和成本,提高工程质量和安全性具有重要意义。

岩石巷道安全快速掘进技术的关键是对巷道中的岩石条件进行合理的分析和评估,并采取相应的掘进方案和支护措施。

以下是一些常用的岩石巷道安全快速掘进技术:1. 预处理技术:在开挖巷道之前,对岩石进行预处理,包括爆破、冲击、破拆等方式。

预处理可以降低岩石的硬度和强度,减小开挖力度,提高掘进速度。

2. 切割机械技术:采用适用的切割机械设备,如盾构机、钻孔机等,对巷道进行机械化掘进。

这种方法可以大大减小人工劳动强度,提高掘进速度和效率。

3. 适应性支护技术:根据巷道的岩石条件和地质环境,选择适当的支护材料和支护结构,如锚杆支护、注浆灌浆等,使得巷道具备足够的稳定性和安全性。

4. 自动化掘进技术:利用自动化控制系统和无人驾驶技术,实现对巷道掘进的自动化操作,可以提高施工效率和安全性,减少人为因素的干扰。

5. 应用新材料和新工艺:研发和应用新型岩石钻探和爆破材料,如超高压水射流、炸药等,提高开挖效果和施工速度。

同时,结合信息化和数字化技术,实现对巷道的全过程管理和监控,以提高施工质量和安全性。

6. 安全培训和管理:加强施工人员的安全培训,提高他们对岩石巷道施工安全的关注和意识。

同时,加强对现场施工的管理,确保施工过程中各项安全措施得到有效执行。

除了以上几种技术外,岩石巷道安全快速掘进还需要综合应用岩石力学、工程地质、隧道设计等学科的知识,进行地质勘探和岩石质量评价,从而制定出合理的施工方案。

此外,要注意施工过程中的环境保护,减少对周围生态环境的影响。

总之,岩石巷道的安全快速掘进技术对于加快工程进度、降低施工风险具有重要意义。

巷道贯通、掘进安全技术措施

巷道贯通、掘进安全技术措施1. 引言随着城市化进程的加快,地下空间的开发应用越来越广泛。

在地下空间的开发过程中,巷道贯通和掘进是重要的工程步骤。

然而,这些工程工作涉及到众多的安全风险和挑战,因此需要采取相应的技术措施来保障工程的安全进行。

本文将介绍巷道贯通和掘进工程的安全技术措施,并对其实施过程和效果进行分析。

2. 巷道贯通安全技术措施在巷道贯通工程中,主要涉及到以下几个安全技术措施:2.1 预测与预警系统在进行巷道贯通前,应进行充分的地质勘察和预测工作。

通过分析地质资料,确定地下水位、构造断裂等因素,预测地下巷道工程可能面临的风险。

同时,应建立巷道贯通的预警系统,及时监测地下巷道工程的变化情况,及早发现安全隐患并采取相应的措施。

2.2 支护体系巷道贯通工程中,地下巷道面临着很大的挤压和侧压力。

为了保证巷道在贯通过程中的稳定性,需要采取合适的支护体系来增强巷道的结构强度。

常见的支护体系包括钢架支护、喷射混凝土支护等。

2.3 安全通风系统巷道贯通过程中会产生大量的粉尘、有害气体等,如果没有良好的通风系统,会对施工人员的健康和安全造成威胁。

因此,在巷道贯通工程中,应建立完善的通风系统,确保施工环境的清洁和空气的流通。

2.4 监测设备巷道贯通工程中,需要监测地下巷道的变形情况,以及是否存在地震等自然灾害的风险。

因此,应安装相应的监测设备,记录并分析地下巷道的变形和震动情况,及时采取相应的应对措施。

3. 掘进安全技术措施在掘进工程中,为确保施工的安全进行,应采取以下安全技术措施:3.1 燃气检测系统掘进工程中,可能会遇到燃气泄漏的情况,如果燃气泄漏未能及时发现和处理,将会导致严重的安全事故。

因此,在掘进过程中,应设置燃气检测系统,及时发现燃气泄漏,并采取适当的措施以确保施工的安全。

3.2 确定合适的掘进方法在掘进工程中,根据不同的地质情况和掘进目标,需要选择合适的掘进方法。

不同的掘进方法具有不同的风险和挑战,因此需要进行详细的安全评估,并根据评估结果确定合适的掘进方法。

掘进抽放钻孔施工安全技术措施

掘进抽放钻孔施工安全技术措施依据《煤矿安全规程》第145条规定要求,结合我公司已有的瓦斯资料分析,参照15#煤层西翼南回风巷、西翼轨道巷已掘进段瓦斯涌出量,猜测在西翼北回风巷掘进工作面掘进期间使用通风方法解决瓦斯问题难度很大,为降低掘进期间的瓦斯涌出量,保证安全生产,减轻通风负担,故决定由我队施工本煤层瓦斯抽放。

一、抽放钻孔制定:1、抽放方法、抽放方式本煤层瓦斯抽放方法为:采前提前预抽,采纳钻孔抽放方式;本煤层掘进抽放钻孔施工顺序西翼北回风巷依据掘进进度每40m分别在巷道左、右帮各布置一个钻场,每个钻场施工13个掘进抽放钻孔;巷道正前施工10个深度为70m的掘进抽放钻孔,按照40m为一个抽掘循环依次施工。

3、本煤层掘进抽放钻孔制定钻场钻孔布置参数1、钻孔深度制定抽放钻孔沿煤层走向布置,在巷道左帮、右帮各施工一个钻场〔钻场规格长5m、宽4m、高2.8m〕,左钻场与右钻场间距5m,每个钻场施工10个深度为70m、1个60m、1个50m、1个45m。

Ф120mm的本煤层掘进抽放钻孔。

正前抽放钻孔深度70m。

巷道正前掘进抽放钻孔预留20m超前距离,同意掘进距离为50m。

如果正前及钻场掘进抽放钻孔施工深度不够时,按最短掘进抽放钻孔预留20m掌握同意掘进距离。

2、钻孔水平间距1〕钻场钻孔每个钻场抽放钻孔呈两排布置,第一排均匀布置7个抽放钻孔,第二排均匀布置6个抽放钻孔。

2〕正前钻孔正前抽放钻孔呈两排布置,第一排均匀布置5个抽放钻孔,第二排均匀布置5个抽放钻孔。

3、钻孔垂直间距1〕钻场钻孔西翼北回风巷沿15#煤层底板掘进,SGZL-3B或ZQJC-300/9气动架柱型钻机自身高度为1.1m,制定下排掘进抽放钻孔距底板1.1m、距顶板1.7m处布置;上排掘进抽放钻孔距底板1.4m、距顶板1.4m。

2〕正前钻孔西翼北回风巷沿15#煤层底板掘进,呈两排布置〔第一排预抽钻孔距底板1.1m布置5个,第二排预抽钻孔距第一排孔0.6m布置5个〕。

掘进安全技术措施

安全技术/矿山安全
掘进安全技术措施
(一)优化矿井设计,确保设计科学合理
1、针对前进式开拓的特点,选择适宜的巷道布置方式,使之形成科学合理的生产系统,保证施工安全。

2、针对矿井煤层的地质条件,合理优化巷道支护设计,在确保安全的前提下,缩短支护时间,降低支护材料消耗。

(二)调整掘进衔接安排,保障采掘接替及矿井按期达产
1、根据各施工队组的掘进水平,合理调整施工队组,保障首采工作面的正常接替。

2、根据矿井总体设计,结合施工现状,及时调整矿井生产衔接计划,合理安排对组上马时间及生产衔接计划,保证矿井按期达产。

(三)强化施工现场管理,狠抓施工质量
1、根据煤层结构情况及设计要求,巷道沿煤层底板掘进,并应加强对掘进工作面的顶、底煤赋存情况探测工作,施工队每掘15米进行一次顶、底煤探测并将探测结果报生产技术部,地
测组专业地质人员至少每月对施工巷道进行一次顶底煤探测工作,根据实测煤层变化情况及时调整巷道掘进坡度。

2、严把支护材料进场关,保证支护材料的规格、强度符合设计要求。

3、按规定进行锚固力、预紧力、拉拔力检查,确保支护质量。

4、定期对所有施工巷道的工程质量进行一次检查,将检查问题以报表形式发至施工队组,并在当天的生产调度会上予以通报,以保证巷道工程质量。

(四)运用经济手段,严格考核验收
每月掘进施工工程规格和支护质量考核与工程结算挂钩,规格按月度抽检合格百分比考核。
