某路畅通工程施工组织设计

某路畅通工程施工组织设计

施工组织设计本施工组织设计是根据业主颁发的XX路畅通工程的招标文件、设计图纸、参考资料等文件,经现场考察,本着确保工程质量优良,加强科学管理的前提下,组织连续均衡生产,缩短施工工期,并结合我公司具体情况来编制的。

若我公司有幸中标,将在开工前,再进行优化组织设计,报请业主监理工程师审批。

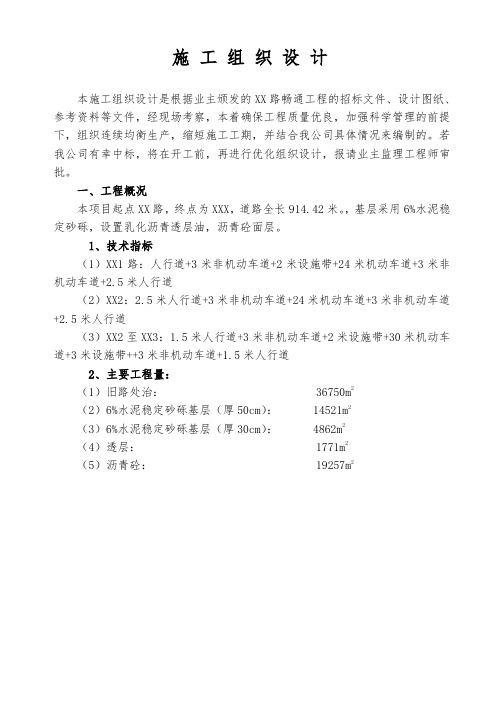

一、工程概况本项目起点XX路,终点为XXX,道路全长914.42米。

,基层采用6%水泥稳定砂砾,设置乳化沥青透层油,沥青砼面层。

1、技术指标(1)XX1路:人行道+3米非机动车道+2米设施带+24米机动车道+3米非机动车道+2.5米人行道(2)XX2:2.5米人行道+3米非机动车道+24米机动车道+3米非机动车道+2.5米人行道(3)XX2至XX3:1.5米人行道+3米非机动车道+2米设施带+30米机动车道+3米设施带++3米非机动车道+1.5米人行道2、主要工程量:(1)旧路处治: 36750m2(2)6%水泥稳定砂砾基层(厚50cm): 14521m2(3)6%水泥稳定砂砾基层(厚30cm): 4862m2(4)透层: 1771m2(5)沥青砼: 19257m2编制依据与原则一、本工程施工组织设计的编制依据:(1)本工程招标文件、有关答疑纪要、地质资料等补充文件。

(2)本工程的施工图纸与相关图集。

(3)国家、省、市的有关建设工程法规与文件。

(4)国家、省、市有关建筑工程的施工及验收规范、标准。

(5)国家、省、市有关建筑施工安全技术规范、标准及文明施工的规定。

(6)我公司质量手册、程序文件、工程管理条例、作业指导书等有关文件。

(7)《公路工程技术标准》JTG B01-2003《城市道路设计规范》CJJ37-90《城市道路和建筑物无障碍设计规范》JGJ50-2001《城镇道路工程施工与质量验收规范》CJJ1-2008《公路路基设计规范》JTG D30-2004《公路路基施工技术规范》JTG F10-2006《公路沥青路面设计规范》JTG D50-2006《沥青路面施工及验收规范》GB 50092-96《公路路面基层施工技术规范》JTJ 034-2000《中华人民共和国工程建设标准强制性条文——城市建设部分》《公路工程抗震设计规范》JTJ 004-89二、本工程施工组织设计的编制原则:本施工组织设计编制的原则是从施工的全局出发,根据各种具体的施工条件,为施工阶段提供较为完整的纲领性技术文件,并做好以下几项工作:1、拟定工程施工方案,确定施工程序、施工方法、劳动力组织、技术组织措施等。

畅通工程施工组织设计完整版样本

畅通工程施工组织设计完整版样本
设计路段公路自然区划为Ⅳ5区。
(三)沿线筑路材料、水、电等建设条件与公路建设关系
1、筑路材料:
工程所需钢筋、水泥、碎石、中粗砂、片石和块石等筑路材料,均需购买,外运,运送条件基本能达到规定;
砂砾石可从本地就近购买或清理河道获得;
水泥材料可以从本地就近购买,运送条件便利。
2、工程用水
沿途沟塘较多,水源充分,凡人、畜可以饮用水均可作为工程取水源。
东至县大渡口镇道路畅通工程
(02)标






马鞍山三立建筑工程有限公司
东至县大渡口镇道路畅通工程
施工组织设计(方案)报审表
编号:
致:东至县畅通工程总监办:
我方已依照施工合同规定关于规定完毕了东至县大渡口镇道路
畅通工程02标施工组织设计(方案)编制,并经我单位
上级技术负责人批准,请予以审查。
附:施工组织设计
4、施工测量
开工前应依照施工图纸指定国家水准点,将高程精确引接至施工现场,并依照现场实际状况,分段设立符合规范规定暂时水准点,暂时水准点引接闭合差不得超过±12√Lmm。(式中L中为水准引接距离,单位:公里)
一、施工准备工作
1、技术准备
熟悉设计文献、理解现场地形变化状况,掌握本地水文和有关各项技术资料。
在项目经理领导下,组织项目部管理人员及工程技术人员,依照设计文献技术规定,施工现场踏勘与调查成果,认真仔细地编制好施工组织设计,并规定每个施工人员熟悉图纸,掌握本工程施工中难点,与施工技术、施工工艺。明确安全施工,质量控制,文明施工规范制度,施工现场质量、安全、文明施工、施工进度控制、廉政勤政制度建设,工地环境卫生,并贯彻到每个施工人员。
认真踏勘现场,熟悉工程范畴内环境、理解掌握工程地点地形、地貌、地质、水文,掌握地基土壤变化及其物理特性,施工范畴内给排水状况,地下管线埋设及本地文物状况。专访施工区域村民和有关单位,理解本地实际状况,积极宣传本工程建设重大意义,争获得到关于方面配合和支持,特别是治安保卫,安全工作方面支持、配合和谅解。专业测量人员进场后,依照国家水准点或建设单位提供水准点及坐标控制点。建立坐标控制点,引接水准点,拟定河道线施工范畴,做好排水沟线定位工作,测量与绘制施工断面图,对的计算工程量。

通村公路施工组织设计

通村公路施工组织设计

徽县2021年农村公路通畅工程第二批第一次招标工程第五标段施工组织设计编制单位:陇南市华龙建筑工程编制日期:2021年4月16日目录第一章编制原那么及工程概况第二章施工总体进度方案及保证措施第三章施工平面布置第四章施工部署第五章主要施工方法和技术措施第六章节约本钱和季节性施工措施第七章文明施工措施第八章质量目标及质量保证体系及措施第九章平安目标及平安保障措施第十章本钱管理措施第十一章施工现场消防保卫措施第十二章成品保护措施第十三章履约保证措施第十四章环境保护措施第十五章工程风险预测与防范、事故应急预案第十六章工程保修承诺及措施注:附表一施工总体方案表附表二分项工程进度率方案〔斜率图〕附表三工程管理曲线图附表四分项工程生长率和施工周期表附表五施工总平面图附表六劳动力方案表附表七临时用地表附表八拟配备本标段的试验和检测仪器设备表附表九拟投入本标段的主要施工设备表第一章编制原那么及工程概况第一节编制原那么贯彻工程建设国家的法律、法规、有关标准及方针和政策。

在编写主要工程施工方法中,严格按照设计要求,执行现行施工标准、规程及验收标准,确保工程质量。

贯彻“平安第一、预防为主〞的平安生产工作方针,认真执行国务院、建设部关于建筑施工企业平安生产管理的各项规定,把平安生产工作纳入施工组织设计和施工管理方案,使平安生产工作与生产任务紧密结合,保证施工人员在生产过程中的平安与健康,严防各类事故发生,以平安促生产。

严格执行工程建设程序,坚持合理的施工程序、顺序和施工工艺。

坚持施工全过程严格管理,在各道工序施工中,严格执行设计图纸、施工标准、规程、验收标准的要求进行施工,尊重业主和监理工程师的意见,严格管理,保证施工过程中的各个环节处于良好的受控状态,采用先进的工程管理理念,有节奏、均衡和连续地组织施工。

优先采用先进的施工技术、科学的施工方案、合理的实施规划,有效控制工程的平安、质量、进度、本钱。

坚持推广应用“四新〞成果的原那么,在施工中积极推广、应用新技术、新材料、新工艺、新设备,充分发挥科学技术在施工中的先导作用。

畅通二标施工组织设计

畅通二标施工组织设计

怀远县农村道路畅通工程二标施工组织设计编制:审核:江西省公路桥梁工程有限公司怀远县农村道路畅通工程项目二标工程开工申请报告单承包单位:江西省公路桥梁工程有限公司合同号:监理单位:编号:工程名称Y153河万路(街西-大成)、X045淝南路(双沟-草寺)、X049芡南路(张坝-万福)桩号河万路K0+000-K7+177.5淝南路K24+000-K33+055芡南路K16+000-K24+600建议开工日期 2016 年 6月 7 日计划完工日期 2016 年 12月 31 日此项工程负责人姓名附件:1、分项施工技术方案(可另册)。

内容应包括分项工程的概况,施工方案及主要工艺,质量保证、安全技术和环境保护措施,进度计划,质量控制指标及试验检测项目、频率和方法,施工组织、管理人员及施工人员的配备,人员、材料、机械设备等进场情况等。

2、原材料试验、标准试验报告,包括部分半成品材料出厂合格证明;(根据具体工程确定相应资料)3、开工项目施工图纸(可另册)。

此项工程负责人签名年月日现场监理意见:签名:年月日专业监理工程师材料试验专业监理工程师测量专业监理工程师签名:年月日签名:年月日签名:年月日本项目可否进行同意开工不同意开工驻地监理工程师签名年月日目录第一章编制说明一、编制依据二、编制原则第二章工程概况一、工程概述二、施工环境条件第三章施工部署一、部署原则二、项目管理组织机构三、总体目标四、队伍布置及任务划分五、资源配置计划六、施工总平面布置七、总体安排第四章施工方案与技术措施一、路基施工二、山皮砂基层施工三、接缝施工四、热季砼板早期收缩裂缝的预防五、排水工程施工六、沥青路面就地冷再生施工方案七、沥青混凝土路面施工方案、施工工艺及方法第五章质量管理体系与措施一、施工技术标准二、施工过程三、检验检测四、质量通病防治五、确保工程质量的技术组织措施第六章安全管理体系与措施一、安全管理目标二、安全管理体系三、安全管理组织机构及其职责四、安全生产教育培训五、安全生产管理制度六、安全管理措施七、安全技术交底和安全检查第七章环境保护管理体系与措施一、环境管理目标二、环境保护管理体系三、环境保护管理组织机构四、环境保护管理组织机构职责五、环境保护施工管理制度六、环境卫生措施七、环境污染控制措施第八章工程进度计划与措施一、总体进度计划二、分段工期三、保证工期措施四、进度计划的动态控制五、工期保证措施第九章文明施工的技术组织措施一、文明施工的目标二、文明施工措施第十章紧急情况处理措施预案一、紧急情况处理措施预案二、应急反应预案第十一章雨季的施工措施第十二章主要施工机械设备情况第十三章劳动力安排计划第十四章原材料进场计划第十五章附表附表一:拟投入的主要施工机械设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开竣工和施工进度表(施工进度横道图)附表五:施工总平面布置图第一章编制说明一、编制依据1、项目招标文件。

农村公路畅通工程施工方案

农村公路畅通工程施工方案

农村公路畅通工程施工方案第一章工程概况据省交通厅有关县际和农村公路改造工程项目指示精神。

我市2006年农村公路通畅工程改造项目。

共有五个标段:县道二个标段、村道三个标段。

我司为村道三标段,工期为4个月。

一、工程主要技术指标我三标段施工项目为15条村道,约计39公里设计标准为四级公路设计时速:20Km/h,受限制路段设计速度15Km/h设计路基路面宽:路基宽4.5m ~8m,路面宽3.5m ~6.5m,单向车道,并设置错车道桥涵设计宽度一次实施到6.5m路面类型:水泥混凝土路面和沥青碎石路面路面结构:沥青表处路面:2~3㎝沥青表处+15㎝级配碎石;水泥混凝土路面:18㎝水泥混凝土+12~15㎝级配碎石该标段位于xx市区域内,按区域划分四个区域:万城北坡地区(16.8公里):岭田至砚田、东乌线至群庄村、扶峰村至东盐线至南岛村、百家村至溪边村、温头至流溪村、红光至三联村、水边至水边上、下村;万城市区内(14.3公里):东山岭至后塘小学、东盐线至大后线、万州大道至垃圾池、拖拉机站至北门;东澳镇地区(4.3公里):分洪至新群、东澳至龙山村;南林镇地区(4.4公里):海榆东线至桥中、海榆东线至桥北。

第二章施工布置针对施工现场工作面较为分散情况:很多不利因素,必须有严密的组织计划和管理网络,合理调度劳动力,组织材料堆场和施工机械设备进场,加强质量、安全管理,确保工程按期交付使用,具体施工布置如下:一、临时工程及三通等工程(一)、临时生活、现场办公区的选取按距离划分为上述四个区域队伍,进行合理布置现场临时生活区及现场办公,如施工需要在近距离搭设可移动帐篷。

这样有利于合理安排紧密配合机械设备和劳动力的工作效率。

各工种科学施工,采取平行、流水交叉作业,确保工程进度。

(二)、施工、生活用水本项目四个区域施工为村区施工:生活用水直接联系生活区附近当地村户,如无法接用自来水,可自钻压水井利用地下水生活饮用;施工用水采用工地较近溪、沟水。

农村公路通畅工程建设施工组织设计

农村公路通畅工程建设施工组织设计

施工组织设计审批表XXXX2021年农村公路通畅工程建设施工组织设计XX建设集团二零年月日目录第一章工程概况第二章施工整体部署第三章施工进度计划及图表第四章施工准备与资源配备计划第五章主要的工程施工方案和方式第六章施工现场平面布置第七章主要的施工管理计划及办法第一章工程概况一、工程概况本工程项目建设地址为新疆伊犁州霍城县64团辖区。

主线起点k0+000位于该团工业村,终点k14+400位于十连;公路全长14.4km。

设计标准为四级公路,路基宽度6.5m,沥青混凝土路面宽度6m,砂砾石路肩宽度2×0.25m,该工程的建设给64团四连、十连续、八连、十连的经济快速发展和人民群众出行带来了极大便利。

二、技术标准路基宽度:6.5M路面宽度:2*3.0M公路品级:四级公路设计行车速度:20KM/h土路肩:2*0.25M桥涵荷载品级:公路——II及地震烈度:地震动峰值加速度0.20g3、主要工程量线路长度:14.4KM级配砾石基层160mm厚:97360㎡透层:72000㎡细粒式沥青混凝土(AC-13)厚30mm:72000㎡1-1.0m钢筋混凝土盖板涵:21M预应力小桥:1座第二章施工整体部署一、施工部署按照工程建设实际情况本工程工期:2021年9月10日-2021年9月20日为工程动工准备阶段,在此期间,我项目部认真组织项目班子成员,仔细研究分析工程施工所需的劳力、材料、机械、资金等情况,保证工程的人、材、机械按计划进场,进场后,首先有设计代表进行对整个工程线路、水准点进行交桩,并做好记录。

其次,项目施工员进行整个线路复线,并进行水准点加密及闭合。

对中线的每20m桩号进行一次排列,同时对线路左右两边的控制桩做好记录,对每一个千米之间要加密三个水准点,并依次有序排列,同时用红油漆做好明显的标志,为后期施工提供方便。

在施工进程中,各施工人员,严格依照项目技术负责人的要求进行施工,分工明确,要做到线路,高程准确,同时每一个断面对用料计算准确无误,机械调配有施工现场机械队长统一管理。

道路工程施工组织设计范本(3篇)

第1篇一、工程概况本道路工程位于我国某市,全长5公里,路基宽度40米,双向六车道,设计时速60公里/小时。

道路沿线地形起伏较大,需跨越一条河流,工程内容包括路基、路面、桥梁、排水、照明、交通工程等。

二、施工部署及现场总平面布置1. 施工部署(1)成立项目组织管理机构,明确各部门职责。

(2)制定施工进度计划,确保工程按期完成。

(3)加强施工过程中的质量、安全、环保管理。

(4)做好施工人员培训和技术交底工作。

2. 现场总平面布置(1)施工区域划分:将施工现场划分为路基、桥梁、路面、排水、照明、交通工程等区域。

(2)施工场地布置:合理规划施工场地,确保施工顺利进行。

(3)临时设施布置:设置办公区、生活区、材料堆场、仓库、施工道路等临时设施。

三、施工方案及技术措施1. 路基施工(1)施工准备:做好路基施工前的测量、放样、土方调配等工作。

(2)施工方法:采用分层填筑、压实、排水、防护等施工方法。

(3)质量控制:严格控制路基压实度、平整度、高程等指标。

2. 桥梁施工(1)施工准备:做好桥梁施工前的测量、放样、材料准备等工作。

(2)施工方法:采用现浇梁、预制梁、装配式梁等施工方法。

(3)质量控制:严格控制桥梁结构尺寸、混凝土强度、钢筋间距等指标。

3. 路面施工(1)施工准备:做好路面施工前的材料准备、施工机械准备等工作。

(2)施工方法:采用沥青混凝土、水泥混凝土等路面施工方法。

(3)质量控制:严格控制路面平整度、厚度、强度等指标。

4. 排水施工(1)施工准备:做好排水施工前的测量、放样、材料准备等工作。

(2)施工方法:采用雨水井、排水沟、暗涵等排水设施施工方法。

(3)质量控制:严格控制排水设施的尺寸、位置、坡度等指标。

5. 照明施工(1)施工准备:做好照明施工前的材料准备、施工机械准备等工作。

(2)施工方法:采用路灯、高杆灯等照明设施施工方法。

(3)质量控制:严格控制照明设施的安装位置、高度、亮度等指标。

6. 交通工程施工(1)施工准备:做好交通工程施工前的材料准备、施工机械准备等工作。

农村道路畅通工程路面加宽改造施工组织设计

目录(一)施工组织设计第一章、概述第二章、主要施工方法第三章、拟投入的主要物资情况描述及进场计划第四章、拟投入的主要施工机械设备情况描述及进场计划第五章、劳动力安排情况描述第六章、确保工程质量的技术组织措施第七章、确保安全生产的技术组织措施第八章、确保文明施工的技术组织措施第九章、确保工期的技术组织措施第十章、施工平面布置第十一章、对工程重难点的技术保证措施(二)其他内容(一)施工组织设计第一章、概述1.1编制说明1.1.1工程概况本工程为白龙镇2017年道路畅通工程六期,工程地点位于肥东县。

农村道路畅通路面硬化12426米,路面加宽17642米,具体为合白路-陈小应、卢户-陈户、西合路等26条道路,具体详见施工图纸及工程量清单。

1.1.2施工条件本工程施工条件良好,现场三通一平已完成,具备开工条件。

施工区域位于肥东县,通过市政管理系统,生产用水、用电,通讯等设施均可得到解决。

施工地点交通方便,施工用材料供应有保障,土方转运方便。

我公司有着成熟的劳动力市场、材料供应市场,本工程施工所需的劳动力、材料通过正常的市场渠道均可得到保证。

1.1.3编制原则1、严格按照本工程的施工招标文件、答疑纪要、施工图设计文件及工程量清单的要求。

2、工程质量的控制,严格按照有关施工技术规范标准和相关的验收标准及相关的强制性规范条文,结合我司的质量管理体系的运作程序及质量目标进行编制。

3、工程工期的控制,严格按施工合同的要求,对主要分项工程,突出关键工序,合理安排施工段,科学地组织劳动力、机械、材料等,保证工期目标的实现。

4、在主要的分项工程,关键工序的技术应用过程中,充分利用我司拥有的先进设备及施工技术。

5、严格按照合肥市建设工程现场文明施工管理办法及标准要求,确保文明施工并采取必要的环保措施。

1.1.4工程总目标1、质量目标:严格按设计图纸、有关规范标准及施工合同要求组织精干施工队伍,确保本工程质量达到合格等级。

2、工期目标:严格按施工合同中的工期要求,确保本工程建设工期180日历天,具体时间以开工令为准。

农村公路通畅工程施工组织设计

农村公路通畅工程施工组织设计目录第一章总体施工组织布置及规划第二章施工方案及技术措施第三章工期保证体系及保证措施第四章工程质量管理体系及保证措施第五章安全生产管理体系及保证措施第六章环境保护、水土保持保证体系及保证措施第七章文明施工、文物保护保证体系及保证措施第八章项目风险预测与防范,事故应急预案第九章其它应说明的事项附表一拟投入的主要施工设备表附表二劳动力计划表附表三进度计划附表四施工总平面图第一章总体施工组织布置及规划一、编制说明编制内容及范围本施工组织设计供投标用,如有幸中标,亦将作为正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。

本施工组织设计内容包括项目组织管理、机构设置、施工部署、总图布置和管理、施工目标、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工等自开工至竣工的全过程组织管理措施,范围包括招标文件及工程量清单内的工程内容。

二、编制依据1、《甘肃省天水市麦积区2013年农村公路建制村通沥青(水泥)路项目施工招标》招标文件。

2、天水市麦积区王咀---周山农村道路改建工程《一阶段施工图设计》图纸。

3、天水市麦积区中滩镇秦南公路至文岔农村道路改建工程《一阶段施工图设计》图纸。

4、天水市麦积区中滩镇文岔至刘阴农村道路改建工程《一阶段施工图设计》图纸。

5、天水市麦积区后右路至刘阳农村道路改建工程《一阶段施工图设计》图纸。

6、《某公司2012年水泥混凝土路面改造工程》工程量清单7、国家以及省、自治区、直辖市或行业的工程建设标准、规范的要求。

8、其他现行相关的国家强制性标准和技术规范、规程。

三、工程综述1、招标人:麦积区交通运输局2、招标代理结构:无3、工程名称:麦积区2013年农村公路通畅工程4、工程地点:天水市麦积区5、资金情况:车购税投资补助资金和地方自筹资金6、计划工期: 180日历天7、质量要求:“合格”8、招标范围:路基、路面及其它工程四、工程概况(一)设计概况麦积区2013年农村公路38条通畅建设工程项目位于麦积区境内,全路线按四级公路设计,路基宽度6.5m,路面宽度4.5m,设计荷载公路-Ⅱ级,建设路线全长126.6公里,路面结构形式为:18cm厚水泥混凝土面层+16cm水泥稳定砂砾基层+10cm天然砂砾垫层。

乡级公路畅通工程施工组织设计

施工组织设计第一章、总体说明1.总体目标本公司承建本标段工程施工项目,我们将通过严谨而科学的编制施工组织设计,全面又系统的制度化管理和规范化施工,忠实履行合同,严格贯彻执行“质量第一、安全第一”的施工管理原则,坚持“遵章守序、规范管理、精心施工、追求完美”的项目施工经营理念,创建令发包人满意的工程奉献社会。

1.1 工期目标本工程计划施工工期为210日历天,在210日历天工期内完成招标人提供的招标工程施工图纸范围内的全部施工内容。

1.2 质量目标质量标准为合格工程。

科学管理、精心施工,合理制定工程进度计划,严格按照国家及市有关安全操作规程施工,坚决杜绝事故发生。

在施工过程中严格按照规范精心施工,争取各工序均达到优良,创造一个合格工程。

施工全过程严格执行初检、复检、终检三级自检制度,即:班组初检、施工员复检、专职质检员终检,严格按程序操作,确保本工程内实外美。

1.3 安全目标1、无死亡重伤事故。

2、无倒塌事故。

3、无大型设备损坏事故。

4、无火灾区事故。

5、一年事故频率控制每年在24‰以下。

1.4 文明施工本工程创建文明建设工地。

针对本工程特点,我方将充分发挥企业的施工经验和组织能力,积极做好前期工作,在整个施工过程中,加强管理,精心组织,开展合理全面的计划管理,解决好施工中出现的各种问题,确保优质、高效、按期完成本工程。

第二章、主要工程施工方法工程概况:第四标段:临泉县2017年乡级公路畅通工程(庙岔至姜寨)长5.88km,沥青混凝土路面,路面宽7m,路基宽9m。

计划工期210日历天。

1.施工测量方案1.1测量人员配置本投标人拟在本标段项目部成立测量队,测量队在业务上归属项目部工程技术部领导。

测量队由3名专职测量人员组成,负责整个标段工程的施工测量工作。

1.2测量仪器配置根据本工程实际情况和施工需要,本标段配置主要测量仪器如下:主要测量仪器配置表⑴发包人和监理人提供的平面控制网点、测量基准点、基准线、水准点及基本资料和数据;⑵发包人委托监理人提供的施工详图及本工程施工要求;⑶《公路工程施工测量规范》SL52-1993;⑷《工程测量规范》GB50026-93。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

东至县大渡口镇2016年道路畅通工程(02)标施工组织设计马鞍山三立建筑工程有限公司东至县大渡口镇2016年道路畅通工程施工组织设计(方案)报审表编号:施工组织设计一、总体施工组织布置及规划(一)工程概况与主要技术指标:东至县大渡口镇2016年道路畅通工程02标,共分为3条路,分别是金华路1长705m、金华路2长1027m、成余路长5099m,设计为水泥混凝土路面,本次施工为道路路基工程、路面工程、桥涵工程等附属工程。

主要技术指标为:1、道路等级:四级公路;2、设计时速:20km/h;3、道路宽度:路基宽:5.5米,水泥混凝土路面宽4.5米;4、路面结构类型:水泥混凝土路面;5、设计洪水频率:1/256、设计荷载等级:公路-Ⅱ级。

(二)工程地质情况1、地形、地貌及地质拟建场地区域位于扬子准地台下扬子台坳沿江拱断褶带内,区域地质背景简单;新构造运动较弱,区域稳定性较好;场地内无影响场地稳定性的活动断裂存在;区域内深大断裂多隐伏在第四系以下,对拟建工程的稳定性影响不大。

2、水文与气象路线经过地区属亚热带湿润性季风气候,气候温和,雨量充沛,四季分明,具有明显的季节性。

年平均气温差异不大,每年平均气温为16.8℃,多年平均降水量约1400mm。

沿线地表为水塘、沟所蓄积的水,其来源主要为大气降水,对工程无侵蚀作用。

3、地震工程区域位于扬子准地台下扬子台坳沿江拱断褶带石台穹褶断束。

主要以黄红、红褐色,硬塑~坚硬状态低液限粘土。

根据《中国地震动峰值加速度区划图(1:400万)》(GB18306-2001),拟建工程区域地震动峰值加速度为0.05g3333,对应于地震基本烈度为6度。

设计路段公路自然区划为Ⅳ5区。

(三)沿线筑路材料、水、电等建设条件与公路建设的关系1、筑路材料:工程所需钢筋、水泥、碎石、中粗砂、片石和块石等筑路材料,均需购买,外运,运输条件基本能达到要求;砂砾石可从当地就近购买或清理河道取得;水泥材料可以从当地就近购买,运输条件便利。

2、工程用水沿途沟塘较多,水源充足,凡人、畜能够饮用的水均可作为工程取水源。

3、工程用电沿线村庄密集,电力线路分布齐全,施工时与有关部门协商后均可就近利用。

拌合站将使用新电改后的下火,不会造成居民用电和己方用电的冲突。

(四)、设备人员动员周期和设备人员材料运到现场的方法当接到业主发出的中标通知书后,我公司立即进行机构的建立,劳动力的安排,材料、机械设备等的筹备进场工作。

在工程开工前向工程师提交开工报告,编制总体施工方案和施工组织实施阶段的施工进度图和现金流量计划表,以及施工机构的组成和劳动力安排、材料、机械进场情况,水电供应、临时设施的修建、各分项工程施工方案的准备情况等。

1、设备人员动员周期根据本合同的工程进度及质量要求,本合同段施工需要的机械设备共13台套,施工高峰人数35余人。

1)、施工准备从2016年10月13日开始至2016年10月17日完成系统设置,营地设施建设,场内外交通等施工总体布置工作,同时开始进行标准性试验,导线、中线的复测、水准点的复测与增设,横断面的测量与绘制等工作,人员和设备进场。

2)、2016年10月18日,老路加宽填挖土石方,2016年11月20日前结束。

3)、2016年10月18日,圆管涵及盖板涵工程开始施工,2016年11月15日前结束。

4)、2016年10月20日,碎石垫层开工,2016年11月22日前结束。

5)、2016年10月25日,级配碎石基层开工,2016年11月30日前结束。

6)、2016年11月20日,水泥混凝土工程开工,2016年12月20日前结束。

7)、2016年12月20日,附属工程、安全设施工程开工,2016年12月31日前结束。

8)、做好交工验收准备工作,于2017年1月5日前交工。

2、设备人员、材料运到施工现场的方法1)、设备、人员转运到施工现场方法本合同段地处安徽省东至县境内,承包商总部在安庆市,距施工现场公路里程约为55公里,人员乘车抵达,设备可用平板车运输至现场。

2)、材料运到施工现场的方法地材可组织当地社会车辆进行运输,沥青、水泥、钢材可直接由厂家供货。

(五)、各分项工程的施工顺序各分项工程的施工顺序如下:施工准备路基土石方、涵管级配基层 水泥混凝土面层 交工验收。

(六)施工现场布置二、主要工程项目的施工方案、方法与技术措施一、施工准备工作1、技术准备熟悉设计文件、了解现场地形变化情况,掌握当地的水文和相关的各项技术资料。

在项目经理的领导下,组织项目部管理人员及工程技术人员,根据设计文件技术要求,施工现场的踏勘与调查结果,认真仔细地编制好施工组织设计,并要求每个施工人员熟悉图纸,掌握本工程施工中的难点,与施工技术、施工工艺。

明确安全施工,质量控制,文明施工规范制度,施工现场的质量、安全、文明施工、施工进度控制、廉政勤政制度建设,工地环境卫生,并落实到每个施工人员。

2、组织准备在公司经理室的领导下,组织工程施工项目经理部,挑选组织能力强、施工经验丰富的人员担任项目经理。

在项目经理的领导下,引进改革竞争机制,优化劳动组合,配备各类专业技术人员、管理人员和专业技术工人,制定完备的岗位责任制和技术、质量、生产、安全、文明施工管理网络,建立各项责任制的检查,台帐登记制度。

3、施工现场准备认真踏勘现场,熟悉工程范围内的环境、了解掌握工程地点的地形、地貌、地质、水文,掌握地基的土壤的变化及其物理特征,施工范围内的给排水情况,地下管线埋设及当地的文物情况。

专访施工区域的村民和相关单位,了解当地的实际情况,积极宣传本工程的建设的重大意义,争取得到有关方面的配合和支持,特别是治安保卫,安全工作方面的支持、配合和谅解。

专业测量人员进场后,根据国家水准点或建设单位提供的水准点及坐标控制点。

建立坐标控制点,引接水准点,确定河道线施工范围,做好排水沟线的定位工作,测量与绘制施工断面图,正确计算工程量。

4、施工测量开工前应根据施工图纸指定的国家水准点,将高程准确引接至施工现场,并根据现场的实际情况,分段设置符合规范要求的临时水准点,临时水准点的引接闭合差不得超过±12√Lmm。

(式中L中为水准引接距离,单位:公里)工程导线采用J6型经纬仪,按设计提供的坐标控制点进行计算放样,根据本工程的施工特点,尽量符合设计要求,但需选择优良方案避免不必要的损失,达到经济实用、美观的效果。

测量组应熟知工程质量评定标准,在放样定线过程中,要执行三检制。

测量组对内业资料计算必须一算二核,工序到位,要按规范要求绘制纵横断面图,外出作业严守操作规程,用测量簿记录、复核。

测量组的工作与工程技术质量密不可分,由施工技术负责人,直接主持领导本工程的测量工作。

施工测量人员,应把主要测量标志统一编号,并绘制在施工总布面图上,注明各有关标志间的距离,高程及角度等相关参数,以免使用时发生差错,对各控制点和水准点应经常校核,并作好记录,以保证整个工程的测量精度。

二、清理与掘除(1)施工前确定现场工作界线,放出路基、取土坑征地线。

(2)用推土机将路基范围内的垃圾、有机物残渣及草皮、农作物的根系和表土予以清除,堆在弃土场内。

清理完成后,全面进行填前碾压,密实度达到规定要求。

(3)路基用地范围及取土场范围内的树根全部挖除,并将路基用地范围内的坑穴填平夯实。

(4)路基用地范围内旧建筑物、障碍物按技术规范的要求拆除并回填压实。

(5)对路基用地范围内的地表水、淤泥进行清除后分层填筑、碾压。

三、路基挖方1、施工前确定现场工作界线,放出路基、取土坑征地线。

2、路基及取土场范围内的树木、灌木丛等用人工砍伐、推土机推除树根的方法清除或移植在监理指定的路基之外的地方。

3、用推土机将路基及取土坑范围的垃圾、有机物残渣及原地面以下200mm内的草皮、农作物的根系和表土予以清除,堆在弃土场内。

4、采用人工和机械配合将路基用地范围内的坑穴填平夯实。

用压路机进行填前碾压,使密实度达到85%以上。

5、挖方:挖掘机开挖,与运输车辆配合作业;开挖作业采用全断面开挖和分层开挖两种方法。

土方开挖要求:(1)路基开挖前应对沿线土质进行检测试验。

(2)土质路堑地段的边坡稳定极为重要。

(3)施工中,如遇土质变化需修改施工方案时,应及时报批。

(4)挖方路基施工标高,应考虑压实的下沉值。

6、老路段施工时,在新老路路基结合部应开挖台阶,其台阶宽度>2米,并做成向内倾斜2%-4%的横坡;当老路路基没有完全压实的路段,应重新碾压至设计要求。

四、路基填筑1、取土坑取土坑采用业主提供的取土坑。

取土后地表要平整,不准乱挖,以便回填清除的地表耕植土复耕或作为鱼塘。

取土时,首先采用推土机推除表层不适用表土至指定地点,然后对适用填料采用挖掘机挖装,自卸车运输至填方地段。

开挖时注意取土坑应有规则的形状,坑底设置纵横向坡度和完整的排水系统,取土时不使作业面积水。

2、填筑前的准备(1)路基填筑前,按技术规范的要求对原地面进行清理及压实,合格后将测绘的地面高程报监理工程师。

对穿越水田、水塘的地段应进行排水清淤、换填、压实。

路基填料含水量较大时,须进行翻晒,含水量不足时须洒水至符合要求。

(2)路堤基底应在填前进行压实,其压实度(重型)≥95%;当路堤高度小于路床厚度(80cm)时,基底压实度不宜小于路床的压实度标准;对零填及路堑段,换填超30cm时,其压实度≥95%。

(3)在路堤范围内修筑便道,该便道不得做为路堤填筑的部分,应重新填筑成符合规定要求的新路堤。

(4)填方材料按每5000m3或在土质变化时取样,按《公路土工试验规程》规定的方法进行颗粒分析、含水量与密实度、液限和塑限、有机质含量、承载比(CBR)试验和击实试验。

(5)开工前28天,用试验过的适用的土铺筑100m长的试验路段,以确定合适的压实设备的类型、最佳组合方式、碾压遍数及碾压速度、工序;每层材料的松铺厚度、材料的含水量等,试验结果报经监理工程师批准后,方可正式进行路基的填筑。

(6)路基填料最小强度、最大粒径和压实度要求如下表:(7)当路床填料CBR值达不到设计要求时,可采用掺石灰、固化材料或换填各种材料处理。

(8)半填半挖段及路线纵向填挖衔接处处理:先在填方一侧地面线开挖台阶,台阶宽度≥2米,台阶高度为0.4—0.6米,一直挖至挖方的设计标高,且横坡度应达到设计要求。

3、测量放样用全站仪放出路基中线、边线,用水准仪放出每层填铺厚度控制桩,在直线段每20m设一桩,平曲线每10m设一桩。

4、填筑土方(1)土方挖运本桩利用采用挖掘机、大功率推土机,借土采用挖掘机配合自卸车挖运。

采用推土机配合平地机整平,18t~20t光轮压路机和22t振动压路机碾压。

(2)施工时,采用纵向全断面水平分层填筑,当土的含水量在最佳含水量时进行碾压。
