工程索赔申请书

工程索赔申请书

工程名称:怀化市太平溪综合治理三条支流截污干管工程项目(第二标段)
索赔单位 湖南省第四工程有限公司 建设单位
怀化市水务投资集团有限公司

致: 湖南华顺建设项目管理有限公司 (项目监理机构)
根据通用合同条款 2.4、施工现场的提供 的规定,由于
发包人 的原因,我方要求索赔人民币金额(大写) 壹佰零肆万柒仟捌佰元 ,
工期 150 天,请予以审批。
索赔的理由及经过:我单位自接到开工令(2016年7月5日)已完成前期各方面的
准备工作,由于施工场地土地未征收,不具备施工条件,致使我单位机械设备和人员
及工地管理费等多项直接费、间接费用的损失。以及工期的延误。。

附:1、索赔报告 1 份
2、证明材料 5 份

索赔单位代表人(签字):
年 月 日

项目监理机构签收人:
年 月 日
注:本表由索赔单位填写,一式三份,经项目监理机构签收后,索赔与被索赔单位
各一份,监理机构一份。
索赔报告书
2016年4月,湖南省第四工程有限公司参与了由怀化市水务投资集
团有限公司投资建设的怀化市太平溪综合治理三条支流截污干管工程
项目(第二标段)工程招投标,且我单位获得中标,中标价为20404581.39
元,该工程施工内容为怀化市太平溪综合治理三条支流中坨院溪截污干
管工程。该工程施工合同于2016年6月21日签订,合同约定工期200
天。按照建设单位要求和监理工程师指示,我单位自2016年7月5日
接到开工令后进场,编制并向建设单位递交了施工组织设计和施工进度
计划,成立了相应的施工项目部,委派沈卓为本项目总指挥,组建了以
沈卓为现场负责人的项目部领导班子,抽调我单位技术骨干和优质管理
人员参与本项目的施工建设,按照设计施工内容和建设单位要求周密部
署,稳步整体推进,精心组织。但由于甲方原因,致使施工场地土地未
征收到位,不具备施工条件,致使我单位自2016年7月5日进场至2016
年11月5 日迟迟无法进场组织施工,直接导致我单位在人、材、机等
多方面的损失和众多合同构成违约而承担违约责任,造成多项直接和间
接损失。
特提如下索赔要求:
(1)人工费。主要包括:A、项目部管理人员;
(2)施工机械损失(租赁机械:大宇230挖机、现代245挖机、神钢
250挖机2台,共4台;工程车车牌渝BS5061、渝BM2693、湘NIC070、
湘NOE428、渝BL6890、鄂AK9237、渝BR0705、贵CD1691、渝BD0029、
湘NIC310、渝BN9175,共11台)因未能正常开工,造成挖机租赁合同
违约,需赔偿挖机、工程车闲置费;
(3)工地管理费。指我单位按照计划工作量与实际工作量差异而额外
支付的工地管理费,包括A、房屋租赁费;B、为了满足建设单位施工期
限要求,我单位加大施工现场人员配置和各方面管理而增加的支出。
索赔事件发生情况:我单位从2016年7月5日正式进场至2016年
11月5日,除我单位与监理工程师及建设单位正常往来的工作联系外,
三方没有任何分歧意见,特别是我单位在接到业主的相关指令后,均在
合理范围内予以处理,没有任何违约或其他原因造成经济损失及延误工
期。我单位自进场后已完成前期各方面的准备工作。
1. 人员配备:针对本工程,已成立了工程项目部,项目经理、技
术负责人、施工员、安全员、材料员、资料员等人员已到岗上
任。
2. 机械设备:挖掘机、自卸汽车、砂浆搅拌机、电焊机、混凝土
振动器、柴油发电机等工程机械设备已进场;水准仪、经纬仪、
全站仪等工程仪器设备已准备到位。
3. 技术资料准备:已完成施工组织设计,安全文明施工方案、救
援应急预案以及各种施工方案的编制。
4. 材料准备:钢筋、混凝土等工程材料与各个供应商已联系好,
准备拟定相关材料供应合同。

由于施工场地未能交付,不能正常开工,我单位在施工人员、材料和机
械设备等方面损失特别大。
递交索赔意向书情况:我单位除组织工作组到施工现场问题调查协调
外,也按照施工行业索赔普遍做法,在索赔事件发生后 28 天内(实际
在2016年11月 7 日递交索赔申请书),向监理工程师发出了索赔申请
书,充分表明了我单位的索赔要求,并列明了索赔的基本项目。
索赔事件处理情况:在索赔事件发生后我单位积极配合征地工作的开
展,但同时提出因此造成的我单位的损失应由业主承担,便委托现场负
责人沈卓与监理工程师和建设单位联系,客观反映我单位因此而面临的
诸多问题和造成的损失,提出索赔要求。
索赔要求的依据:①开工报告;②挖机租赁合同;③房屋租赁合同;④
工程车租赁合同;○5管理人员工资发放表。
索赔总额:依据本事件产生的原因和涉及的范围,我单位按照建筑行
业施工索赔规范,共计索赔总额为:1047800元
各项计算单列如下:
(1)人工费:
项目部管理人员:151000(每月) *4 =604000元
(2)施工机械损失费:
A. 挖机:4台*3万元(每月)*0.6*4=25.2万元
B. 工程车:11台*5000(每月) *3=16.5万元
(3)房屋租赁费6700(每月)*4=26800元。
综上所述,我单位按照建设单位的要求组织工程施工,但因施工场
地无法正常使用导致的损失属于建设单位责任范畴,且我单位在计算索
赔时,充分考虑主客观因素,仅计算了我单位因此而受到的直接,尚没
有将(1)间接损失(利润损失);(2)为了本工程而放弃其他工程的
利润损失;(3)为了减少索赔事件影响造成其他损失而支出的费用列
入索赔范畴,我单位认为计算是实事求是的,本着既不夸大,也不添项,
更不虚构的索赔态度向业主提出本索赔内容,我单位的态度是诚恳的,
数据是客观的,要求是合理的,希望建设单位在接本报告书后,立即着
手研究解决。我单位为了明确责任,减少我单位在施工中的损失,也为
了顺利完成施工内容,保护双方共同利益,望建设单位予以审查并尽快
书面答复或组织面谈。

湖南省第四工程有限公司
2016年11月7日

合集下载

窝工索赔申请书范文

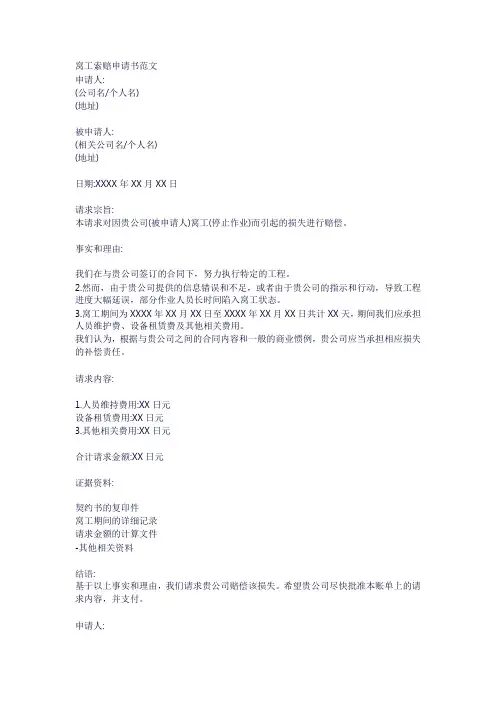

窝工索赔申请书范文

窝工索赔申请书范文
申请人:
(公司名/个人名)
(地址)
被申请人:
(相关公司名/个人名)
(地址)
日期:XXXX年XX月XX日
请求宗旨:
本请求对因贵公司(被申请人)窝工(停止作业)而引起的损失进行赔偿。

事实和理由:
我们在与贵公司签订的合同下,努力执行特定的工程。

2.然而,由于贵公司提供的信息错误和不足,或者由于贵公司的指示和行动,导致工程进度大幅延误,部分作业人员长时间陷入窝工状态。

3.窝工期间为XXXX年XX月XX日至XXXX年XX月XX日共计XX天,期间我们应承担人员维护费、设备租赁费及其他相关费用。

我们认为,根据与贵公司之间的合同内容和一般的商业惯例,贵公司应当承担相应损失的补偿责任。

请求内容:
1.人员维持费用:XX日元
设备租赁费用:XX日元
3.其他相关费用:XX日元
合计请求金额:XX日元
证据资料:
契约书的复印件
窝工期间的详细记录
请求金额的计算文件
-其他相关资料
结语:
基于以上事实和理由,我们请求贵公司赔偿该损失。

希望贵公司尽快批准本账单上的请求内容,并支付。

申请人:
(公司名/个人名) (代表人/本人签名) (日期)。

承包商索赔申请书范本

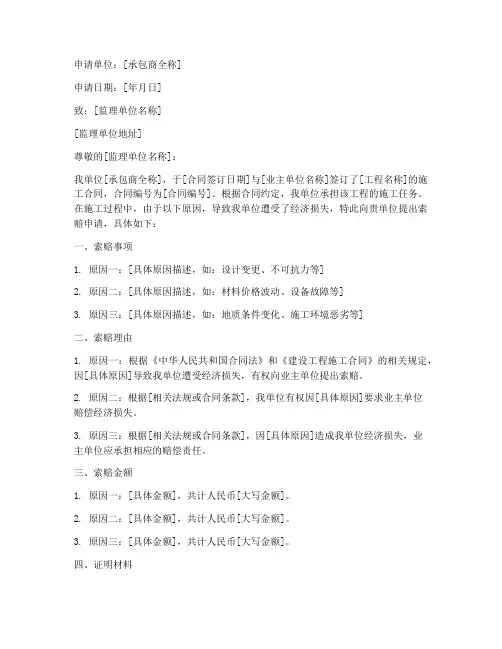

承包商索赔申请书范本

申请单位:[承包商全称]申请日期:[年月日]致:[监理单位名称][监理单位地址]尊敬的[监理单位名称]:我单位[承包商全称],于[合同签订日期]与[业主单位名称]签订了[工程名称]的施工合同,合同编号为[合同编号]。

根据合同约定,我单位承担该工程的施工任务。

在施工过程中,由于以下原因,导致我单位遭受了经济损失,特此向贵单位提出索赔申请,具体如下:一、索赔事项1. 原因一:[具体原因描述,如:设计变更、不可抗力等]2. 原因二:[具体原因描述,如:材料价格波动、设备故障等]3. 原因三:[具体原因描述,如:地质条件变化、施工环境恶劣等]二、索赔理由1. 原因一:根据《中华人民共和国合同法》和《建设工程施工合同》的相关规定,因[具体原因]导致我单位遭受经济损失,有权向业主单位提出索赔。

2. 原因二:根据[相关法规或合同条款],我单位有权因[具体原因]要求业主单位赔偿经济损失。

3. 原因三:根据[相关法规或合同条款],因[具体原因]造成我单位经济损失,业主单位应承担相应的赔偿责任。

三、索赔金额1. 原因一:[具体金额],共计人民币[大写金额]。

2. 原因二:[具体金额],共计人民币[大写金额]。

3. 原因三:[具体金额],共计人民币[大写金额]。

四、证明材料1. 相关合同文件:包括但不限于施工合同、设计变更通知、监理通知等。

2. 经济损失证明:包括但不限于材料采购单、设备维修记录、人工成本统计等。

3. 其他相关证明:如地质勘察报告、气象记录、现场照片等。

五、请求事项1. 请贵单位尽快核实我单位的索赔事项,并给予答复。

2. 请贵单位按照相关法规和合同约定,尽快支付我单位索赔金额。

3. 如有疑问,请与我单位联系,以便及时沟通解决。

申请人:[承包商全称]法定代表人:[法定代表人姓名]联系电话:[联系电话]电子邮箱:[电子邮箱]附件:1. 施工合同2. 设计变更通知3. 监理通知4. 经济损失证明5. 其他相关证明特此申请![承包商全称][年月日]。

窝工费索赔申请书范本

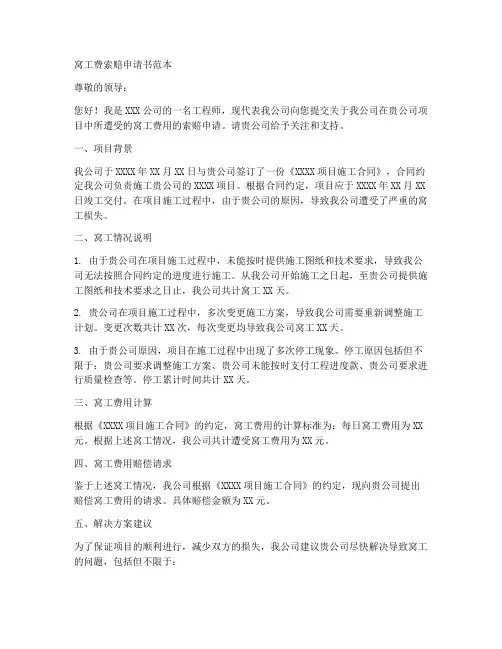

窝工费索赔申请书范本

窝工费索赔申请书范本尊敬的领导:您好!我是XXX公司的一名工程师,现代表我公司向您提交关于我公司在贵公司项目中所遭受的窝工费用的索赔申请。

请贵公司给予关注和支持。

一、项目背景我公司于XXXX年XX月XX日与贵公司签订了一份《XXXX项目施工合同》,合同约定我公司负责施工贵公司的XXXX项目。

根据合同约定,项目应于XXXX年XX月XX 日竣工交付。

在项目施工过程中,由于贵公司的原因,导致我公司遭受了严重的窝工损失。

二、窝工情况说明1. 由于贵公司在项目施工过程中,未能按时提供施工图纸和技术要求,导致我公司无法按照合同约定的进度进行施工。

从我公司开始施工之日起,至贵公司提供施工图纸和技术要求之日止,我公司共计窝工XX天。

2. 贵公司在项目施工过程中,多次变更施工方案,导致我公司需要重新调整施工计划。

变更次数共计XX次,每次变更均导致我公司窝工XX天。

3. 由于贵公司原因,项目在施工过程中出现了多次停工现象。

停工原因包括但不限于:贵公司要求调整施工方案、贵公司未能按时支付工程进度款、贵公司要求进行质量检查等。

停工累计时间共计XX天。

三、窝工费用计算根据《XXXX项目施工合同》的约定,窝工费用的计算标准为:每日窝工费用为XX 元。

根据上述窝工情况,我公司共计遭受窝工费用为XX元。

四、窝工费用赔偿请求鉴于上述窝工情况,我公司根据《XXXX项目施工合同》的约定,现向贵公司提出赔偿窝工费用的请求。

具体赔偿金额为XX元。

五、解决方案建议为了保证项目的顺利进行,减少双方的损失,我公司建议贵公司尽快解决导致窝工的问题,包括但不限于:1. 按时提供施工图纸和技术要求,确保项目按照合同约定的进度进行。

2. 减少施工过程中的变更次数,确保项目顺利进行。

3. 按时支付工程进度款,确保项目的资金需求得到满足。

4. 加强双方沟通,确保项目在施工过程中遇到的问题能够及时解决。

六、结束语我们希望贵公司能够充分重视我公司的窝工损失,尽快给予答复,并根据合同约定进行赔偿。

索赔申请书9篇

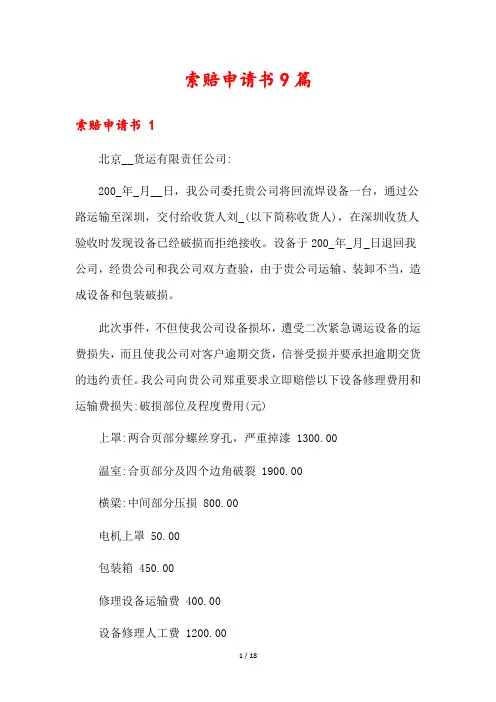

索赔申请书9篇

索赔申请书9篇索赔申请书 1北京__货运有限责任公司:200_年_月__日,我公司委托贵公司将回流焊设备一台,通过公路运输至深圳,交付给收货人刘_(以下简称收货人),在深圳收货人验收时发现设备已经破损而拒绝接收。

设备于200_年_月_日退回我公司,经贵公司和我公司双方查验,由于贵公司运输、装卸不当,造成设备和包装破损。

此次事件,不但使我公司设备损坏,遭受二次紧急调运设备的运费损失,而且使我公司对客户逾期交货,信誉受损并要承担逾期交货的违约责任。

我公司向贵公司郑重要求立即赔偿以下设备修理费用和运输费损失:破损部位及程度费用(元)上罩:两合页部分螺丝穿孔,严重掉漆 1300.00温室:合页部分及四个边角破裂 1900.00横梁:中间部分压损 800.00电机上罩 50.00包装箱 450.00修理设备运输费 400.00设备修理人工费 1200.00费用合计 6100.00以上是我公司的最低要求,请贵公司于7日内支付上述赔偿金额,或者贵公司自己将设备送去经我公司认可、有相应技术能力和修理设施、设备完善的修理厂修理,贵公司承担全部修理费用。

7日后如果贵公司不支付赔偿金,又不将损坏设备送去修理、恢复设备完好,我公司将自己委托修理厂修理,并通过法律途径追偿全部损失,不再通知。

顺祝商祺!索赔申请书 2原告:陈__x,女,汉族,19__年2月22日出生,__县人,住__县__镇____x。

被告:陈__,男,汉族,19__年5月24日出生,__区人,住__区____。

被告:张__,男,汉族,19__年6月10日出生,__区人,住__区__x。

诉讼请求:1、依法判令两被告连带赔偿原告的经济损失共计23825.5元,其中,医疗费7730元,继续治疗费5035.5元,住院伙食补助费720元、营养费720元,护理费4560元、误工费4560元、交通费500元。

2、本案诉讼费用由两被告承担。

事实与理由:__x5年__月__日11时25分许,原告乘坐被告张__的二轮摩托车前往公司上班,途经莆田市内荔城路与石室路交叉路口与被告驾驶的闽x__轻型普通货车发生碰撞,导致交通事故。

现场签证索赔申请书模板

现场签证索赔申请书模板

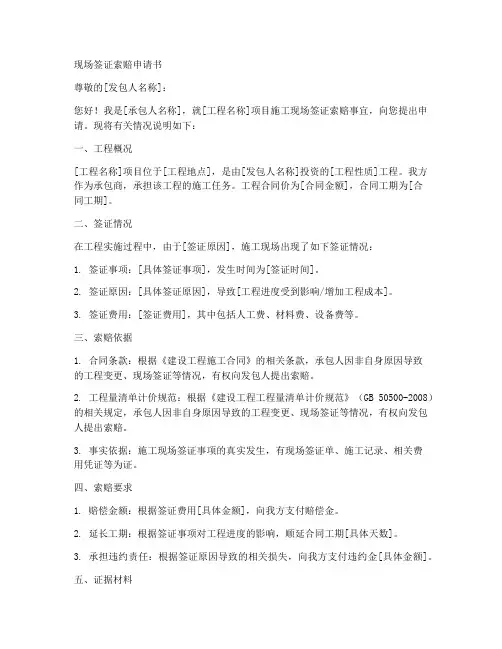

现场签证索赔申请书尊敬的[发包人名称]:您好!我是[承包人名称],就[工程名称]项目施工现场签证索赔事宜,向您提出申请。

现将有关情况说明如下:一、工程概况[工程名称]项目位于[工程地点],是由[发包人名称]投资的[工程性质]工程。

我方作为承包商,承担该工程的施工任务。

工程合同价为[合同金额],合同工期为[合同工期]。

二、签证情况在工程实施过程中,由于[签证原因],施工现场出现了如下签证情况:1. 签证事项:[具体签证事项],发生时间为[签证时间]。

2. 签证原因:[具体签证原因],导致[工程进度受到影响/增加工程成本]。

3. 签证费用:[签证费用],其中包括人工费、材料费、设备费等。

三、索赔依据1. 合同条款:根据《建设工程施工合同》的相关条款,承包人因非自身原因导致的工程变更、现场签证等情况,有权向发包人提出索赔。

2. 工程量清单计价规范:根据《建设工程工程量清单计价规范》(GB 50500-2008)的相关规定,承包人因非自身原因导致的工程变更、现场签证等情况,有权向发包人提出索赔。

3. 事实依据:施工现场签证事项的真实发生,有现场签证单、施工记录、相关费用凭证等为证。

四、索赔要求1. 赔偿金额:根据签证费用[具体金额],向我方支付赔偿金。

2. 延长工期:根据签证事项对工程进度的影响,顺延合同工期[具体天数]。

3. 承担违约责任:根据签证原因导致的相关损失,向我方支付违约金[具体金额]。

五、证据材料1. 签证单:现场签证单,证明签证事项的真实发生。

2. 施工记录:记录签证事项发生的施工记录,证明签证原因。

3. 费用凭证:包括人工费、材料费、设备费等费用的相关凭证,证明签证费用的真实性。

4. 其他证据:如有其他相关证据,可以支持我方的索赔要求。

六、解决方案建议为保证工程的顺利进行,避免双方不必要的经济损失,建议贵方在收到本索赔申请书后,尽快与我方进行沟通,共同协商解决此事。

在协商过程中,请贵方认真核实签证事项的真实性,并根据合同条款和工程量清单计价规范,对我方的索赔要求予以合理解决。

索赔申请书(范本15例)

索赔申请书(范本15例)

索赔申请书(范本15例)索赔申请书索赔申请书(一):申请人xx,住所地:xx。

法定代表人王xx,该社主任。

被申请人xx,住所地:xx。

法定代表人xx。

申请事项[]1、退还扣缴的全部款项,并赔偿相应的利息损失;2、依法撤销被申请人作出的《税收处理决定书》和扣缴税款的行政强制措施。

事实与理由:1、xxxxxx;2、xxxxxx;3、xxxxxx。

综上所述,被申请人处理决定违反法定程序,认定事实不清,扣缴行政强制措施依据违法、程序违法,超越法定授权,申请人特依据《中华人民共和国行政复议法》的有关规定提出复议申请,请贵局本着“以事实为根据、以法律为准绳”的原则,依法纠正被申请人的错误处理决定和行政强制措施,维护申请人的合法权益。

申请人:xxxxxx二○xx年xx月xx日索赔申请书(二):索赔的申请书范文申请人:某某性别:×年龄:××岁身份证号:123456789123456789住址:某某某市某某某社区某组某某号电话:xxx申请人:XX公司事实与理由申请人某某系某某公司的职工,在工作期间出现工伤。

现经某某市人力资源和社会保障局工伤等级。

诊断结论为:右手环指中节中部离断、功能完全丧失,右手中指开放伤、功能部分丧失。

为玖级。

遂请被申请人支付申请人如下费用:1、一次性工伤医疗补助金。

标准为离岗前10个月的本人工资。

2、一次性伤残就业补助金。

标准为离岗前8个月的本人工资。

3、一次性伤残补助金。

标准为玖级伤残为9个月的本人工资。

共计27个月,田莉的离岗前平均工资为xxx元。

共计金额为xxx元整。

申请人:XXX日期:20XX年X月XX日索赔申请书(三):索赔的申请书范文________________:本人就职于________________________,于××××年××月××日购买了重大疾病、女工安康互助保障。

工程施工单位工期索赔申请

工程施工单位工期索赔申请书尊敬的项目经理:您好!我是XXX工程施工单位的项目负责人,特此向您提交我方关于工程施工工期的索赔申请。

现将有关情况说明如下:一、工程概况本次工程名称为XXX项目,工程地点位于XXX。

我方作为工程施工单位,自工程开工以来,一直严格按照合同约定的工期要求进行施工。

然而,由于一系列不可抗力因素及合同变更等原因,导致工程进度受到影响,无法按照原定工期完成。

二、工期延误原因1. 不可抗力因素:在工程施工期间,我国部分地区出现了罕见的自然灾害(如洪涝、地震、台风等),直接影响了部分施工材料的采购及运输,也对施工现场的安全带来一定的威胁。

根据合同约定,不可抗力因素导致的工期延误应予以延长。

2. 合同变更:在工程施工过程中,根据项目实际需求,业主方提出了若干合同变更要求,包括设计变更、工程量增减等。

我方在接到变更通知后,立即组织人员进行调整,并积极配合业主方完成变更工作。

然而,合同变更导致的工期延误并未在合同中明确约定。

3. 业主方原因:在一定程度上,业主方在项目推进过程中的决策失误及协调不利也导致了工期延误。

例如,施工现场的配套设施建设滞后、施工许可证办理延迟等。

三、工期索赔依据1. 合同条款:根据工程施工合同的相关条款,对于不可抗力因素导致的工期延误,双方应友好协商解决。

同时,合同变更导致的工期延误也应予以合理补偿。

2. 法律法规:根据《中华人民共和国建筑法》、《中华人民共和国合同法》等相关法律法规,对于因不可抗力等因素导致的工期延误,施工单位有权提出工期索赔。

四、工期索赔要求1. 延长工期:根据实际工程进度及不可抗力因素影响时间,申请将原定工期延长XX天。

2. 经济补偿:根据合同约定及工程实际情况,申请对因工期延误导致的额外经济损失进行补偿。

3. 合同变更:对于合同变更导致的工期延误,建议双方重新协商确定合同条款,以确保工程顺利推进。

为确保工程项目的顺利实施,维护双方的合法权益,敬请项目经理审批我方提交的工期索赔申请。

建筑工程安责险索赔申请书

建筑工程安责险索赔申请书
尊敬的保险公司:
我是XX建筑公司的负责人,我在此向贵公司申请建筑工程安责
险的索赔。

根据我们之前购买的保险合同,我希望贵公司能够给予
理解和支持,尽快处理我们的索赔申请。

首先,我想说明我们的索赔原因。

在上个月,我们承包的XX工
程发生了一起意外事故,导致了工地设备的损坏以及一名工人受伤。

经过调查,事故是由于突发的恶劣天气造成的,超出了我们的控制
范围。

根据保险合同,这些损失应当得到赔偿。

其次,我会提供相关的索赔材料以及证据,以便贵公司能够尽
快处理我们的索赔申请。

我们已经准备了事故发生的现场照片、医
疗报告、工程设备损坏清单等相关文件,希望能够尽快提交给贵公
司进行审核。

此外,我也希望贵公司能够尽快安排相关的人员进行现场勘察,以便更加全面地了解事故的情况。

我们愿意全力配合,提供一切必
要的协助。

最后,我希望贵公司能够尽快处理我们的索赔申请,并在合理的时间内给予答复。

我们对贵公司的服务和效率充满信心,也相信贵公司会依据保险合同,给予我们应有的赔偿。

再次感谢贵公司对我们的关注和支持,期待能够尽快收到贵公司的答复。

此致。

XX建筑公司代表。

以上就是建筑工程安责险索赔申请书的相关内容,希望对你有所帮助。

延期索赔申请书范文模板

尊敬的业主/项目负责人:您好!我是【申请人姓名】,代表【申请人公司名称】,在此向您提交关于【项目名称】项目的延期索赔申请书。

鉴于该项目在执行过程中遇到了一些不可预测的情况,导致工程进度受到影响,特向您提出延期索赔。

现将有关情况说明如下:一、项目背景【项目名称】项目于【项目开始日期】正式开工,原定于【项目原计划竣工日期】竣工交付。

我方一直严格按照合同约定的工程进度推进,力求保证工程质量。

二、延期原因1. 不可抗力因素:在项目执行过程中,我国部分地区出现了罕见的自然灾害(如洪涝、地震、台风等),直接影响了部分施工材料的采购及运输,也对施工现场的安全带来一定的威胁。

因此,在确保项目质量和人员安全的前提下,项目不得不暂时停工。

2. 设计变更:在项目施工过程中,根据业主的需求和实际情况,我们对项目设计进行了若干次调整。

这导致原本的施工计划和工程量发生了变化,进而影响了工程进度。

3. 施工过程中的技术难题:在实际施工过程中,我们遇到了一些技术难题,例如【具体难题1】【具体难题2】等。

在解决这些问题的过程中,不可避免地耗费了一定的时间。

三、延期影响由于上述原因,项目无法按照原计划竣工交付,给业主带来了不便。

我们对此表示深深的歉意,并积极采取措施减少延期对项目的影响。

具体措施如下:1. 优化施工计划:我们已经对当前施工计划进行了重新调整,确保项目尽快恢复正常进度。

同时,我们增派了施工人员,提高施工效率。

2. 加强与业主的沟通:我们将定期向业主汇报项目进展情况,及时解决业主关心的问题,确保项目顺利推进。

3. 质量保障:尽管项目进度受到影响,但我们将继续严格把控工程质量,确保项目达到预期效果。

四、延期索赔请求根据项目合同条款和相关法律法规,我们向您提出如下延期索赔请求:1. 延期期间的人工费用、材料费用等合理成本支出。

2. 因延期导致的业主方损失,我们将积极配合业主进行赔偿。

3. 业主方因延期产生的其他相关费用,我们也将予以赔偿。

商混质量索赔申请书范

[地址][日期][收件人姓名][职位][公司名称][地址]尊敬的[收件人姓名]:主题:关于[工程名称]商混质量问题索赔申请书尊敬的[收件人姓名]:我代表[申请人公司名称],就[工程名称]项目在施工过程中遇到的商混质量问题,特向贵公司提出索赔申请。

现将具体情况及索赔依据如下:一、项目背景[工程名称]项目于[开工日期]开始施工,由[施工单位名称]负责施工,[商混供应商名称]提供商混材料。

在施工过程中,我们发现部分商混材料存在质量问题,严重影响了工程质量及工程进度。

二、具体质量问题1. [质量问题一]:部分商混材料出现强度不足、开裂、蜂窝、麻面等现象,导致工程结构不稳定,存在安全隐患。

2. [质量问题二]:商混材料配合比不符合设计要求,导致混凝土构件尺寸偏差过大,影响整体美观及使用功能。

3. [质量问题三]:商混材料运输过程中出现渗漏,导致部分材料未能及时使用,造成工程延误。

三、索赔依据1. 《中华人民共和国合同法》第107条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。

”2. 《建设工程质量管理条例》第29条规定:“施工单位应当使用符合设计文件要求的材料和设备,保证工程质量。

”3. [商混供应商名称]与[申请人公司名称]签订的《商混材料供应合同》中明确约定,供应商应保证提供的商混材料符合国家标准、行业标准及设计要求。

四、索赔金额根据以上情况,现提出以下索赔金额:1. 工程损失赔偿:[具体金额]元。

2. 误工损失赔偿:[具体金额]元。

3. 机械设备租赁费:[具体金额]元。

4. 临时工程费用:[具体金额]元。

5. 其他损失费用:[具体金额]元。

总计:[总计金额]元。

五、请求事项1. 贵公司按照《商混材料供应合同》及《建设工程质量管理条例》的规定,承担相应的赔偿责任。

2. 贵公司对本次商混质量问题进行调查,找出原因,并采取有效措施防止类似问题再次发生。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
