大空间吊顶转换层施工方案

合集下载

(完整版)吊顶转换层方案

(完整版)吊顶转换层方案

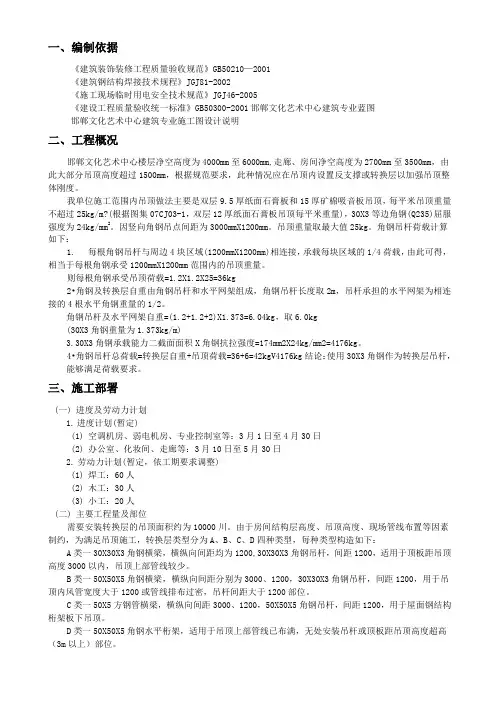

一、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为4000mm至6000mm,走廊、房间净空高度为2700mm至3500mm,由此大部分吊顶高度超过1500mm,根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。

我单位施工范围内吊顶做法主要是双层9.5 厚纸面石膏板和15 厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg/ ㎡(根据图集07CJ03-1 ,双层12 厚纸面石膏板吊顶每平米重量),30× 3 等边角钢(Q235)屈服强度为24kg/mm2。

因竖向角钢吊点间距为3000mm×1200mm。

吊顶重量取最大值25kg。

角钢吊杆荷载计算如下:1. 每根角钢吊杆与周边4 块区域(1200mm× 1200mm)相连接,承载每块区域的1/4 荷载,由此可得,相当于每根角钢承受1200mm× 1200mm范围内的吊顶重量。

则每根角钢承受吊顶荷载=1.2 ×1.2 × 25=36kg2. 角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m,吊杆承担的水平网架为相连接的4根水平角钢重量的1/2 。

角钢吊杆及水平网架自重=(1.2+1.2+2 )× 1.373=6.04kg ,取6.0kg(30×3 角钢重量为1.373kg/m)3.30 ×3 角钢承载能力=截面面积×角钢抗拉强度=174mm2× 24kg/ mm 2=4176kg 。

4. 角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kg< 4176kg结论:使用30×3 角钢作为转换层吊杆,能够满足荷载要求。

(完整版)吊顶转换层方案

(完整版)吊顶转换层方案

一、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为4000mm至6000mm,走廊、房间净空高度为2700mm 至3500mm,由此大部分吊顶高度超过1500mm,根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。

我单位施工范围内吊顶做法主要是双层9.5厚纸面石膏板和15厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg/㎡(根据图集07CJ03-1,双层12厚纸面石膏板吊顶每平米重量),30×3等边角钢(Q235)屈服强度为24kg/mm²。

因竖向角钢吊点间距为3000mm×1200mm。

吊顶重量取最大值25kg。

角钢吊杆荷载计算如下:1.每根角钢吊杆与周边4块区域(1200mm×1200mm)相连接,承载每块区域的1/4荷载,由此可得,相当于每根角钢承受1200mm×1200mm范围内的吊顶重量。

则每根角钢承受吊顶荷载=1.2×1.2×25=36kg2.角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m,吊杆承担的水平网架为相连接的4根水平角钢重量的1/2。

角钢吊杆及水平网架自重=(1.2+1.2+2)×1.373=6.04kg,取6.0kg(30×3角钢重量为1.373kg/m)3.30×3角钢承载能力=截面面积×角钢抗拉强度=174mm²×24kg/ mm²=4176kg。

4.角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kg<4176kg结论:使用30×3角钢作为转换层吊杆,能够满足荷载要求。

吊顶转换层方案

吊顶转换层方案

一、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电平安技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为4000mm至6000mm,走廊、房间净空高度为2700mm至3500mm,由此大部分吊顶高度超过1500mm,依据规范要求,此种状况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。

我单位施工范围内吊顶做法主要是双层9.5厚纸面石膏板和15厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg/㎡(依据图集07CJ03-1,双层12厚纸面石膏板吊顶每平米重量),30×3等边角钢(Q235)屈服强度为24kg/mm²。

因竖向角钢吊点间距为3000mm×1200mm。

吊顶重量取最大值25kg。

角钢吊杆荷载计算如下: 1.每根角钢吊杆和周边4块区域(1200mm×1200mm)相连接,承载每块区域的1/4荷载,由此可得,相当于每根角钢承受1200mm×1200mm范围内的吊顶重量。

则每根角钢承受吊顶荷载=1.2×1.2×25=36kg2.角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m,吊杆担当的水平网架为相连接的4根水平角钢重量的1/2。

角钢吊杆及水平网架自重=(1.2+1.2+2)×1.373=6.04kg,取6.0kg(30×3角钢重量为1.373kg/m)3.30×3角钢承载实力=截面面积×角钢抗拉强度=174mm²×24kg/ mm²=4176kg。

4.角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kg<4176kg结论:运用30×3角钢作为转换层吊杆,能够满足荷载要求。

钢结构吊顶转换层施工方案 (2)

钢结构吊顶转换层施工方案 (2)

钢结构吊顶转换层施工方案
钢结构吊顶转换层施工方案一般包括以下步骤:
1. 设计方案:根据需求和实际情况,确定转换层的设计方案,包括吊顶的形式、尺寸和材质等。

2. 材料采购:根据设计方案确定所需的钢结构和吊顶材料,并进行采购。

3. 施工准备:准备施工所需的工具和设备,清理施工区域,确保施工现场的安全。

4. 钢结构安装:根据设计方案进行钢结构的安装。

首先要
确保转换层的荷载承受能力,然后按照设定的尺寸和位置
进行钢柱和钢梁的安装。

5. 吊顶安装:根据设计方案安装吊顶材料。

可以使用吊杆固定吊顶,也可以使用挂点进行固定。

6. 防腐处理:根据需要对钢结构和吊顶进行防腐处理,增强其耐久性。

7. 检验和验收:完成吊顶转换层的施工后,进行检验和验收,确保施工质量符合要求。

在施工过程中,需要注意施工安全,保证施工人员的人身安全和设备安全。

同时,还需要按照相关规范和标准进行施工,确保施工质量,提高工效。

需要根据具体项目和要求,个性化地确定施工方案。

(完整版)吊顶转换层方案

(完整版)吊顶转换层方案

一、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为400Omm至600Omm走廊、房间净空高度为270Omm 至3500mm由此大部分吊顶高度超过1500mm根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。

我单位施工范围内吊顶做法主要是双层9.5 厚纸面石膏板和 1 5厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg∕ m2(根据图集07CJ03-1 ,双层12厚纸面石膏板吊顶每平米重量),30× 3等边角钢(Q235)屈服强度为24kg∕mm2。

因竖向角钢吊点间距为3000mn× 1200mm吊顶重量取最大值25kg。

角钢吊杆荷载计算如下:1. 每根角钢吊杆与周边4块区域(1200mn× 1200mm相连接,承载每块区域的1/4荷载,由此可得,相当于每根角钢承受1200mm× 1200mm范围内的吊顶重量。

则每根角钢承受吊顶荷载=1.2×1.2×25=36kg2. 角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m吊杆承担的水平网架为相连接的4根水平角钢重量的1/2。

角钢吊杆及水平网架自重=(1.2+1.2+2 )× 1.373=6.04kg ,取 6.0kg(30× 3 角钢重量为 1.373kg/m)3.30 × 3角钢承载能力=截面面积×角钢抗拉强度=174mm× 24kg∕ mm2=4176kg。

4. 角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kg v 4176kg结论:使用30× 3 角钢作为转换层吊杆,能够满足荷载要求。

吊顶转换层方案

吊顶转换层方案

一、编制依据《建筑装饰装修工程质量验收规范》GB50210—2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为4000mm至6000mm,走廊、房间净空高度为2700mm至3500mm,由此大部分吊顶高度超过1500mm,根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。

我单位施工范围内吊顶做法主要是双层9.5厚纸面石膏板和15厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg/m?(根据图集07CJ03-1,双层12厚纸面石膏板吊顶每平米重量),30X3等边角钢(Q235)屈服强度为24kg/mm2。

因竖向角钢吊点间距为3000mmX1200mm。

吊顶重量取最大值25kg。

角钢吊杆荷载计算如下:1.每根角钢吊杆与周边4块区域(1200mmX1200mm)相连接,承载每块区域的1/4荷载,由此可得,相当于每根角钢承受1200mmX1200mm范围内的吊顶重量。

则每根角钢承受吊顶荷载=1.2X1.2X25=36kg2•角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m,吊杆承担的水平网架为相连接的4根水平角钢重量的1/2。

角钢吊杆及水平网架自重=(1.2+1.2+2)X1.373=6.04kg,取6.0kg(30X3角钢重量为1.373kg/m)3.30X3角钢承载能力二截面面积X角钢抗拉强度=174mm2X24kg/mm2=4176kg。

4•角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kgV4176kg结论:使用30X3角钢作为转换层吊杆,能够满足荷载要求。

三、施工部署(一)进度及劳动力计划1.进度计划(暂定)(1)空调机房、弱电机房、专业控制室等:3月1日至4月30日(2)办公室、化妆间、走廊等:3月10日至5月30日2.劳动力计划(暂定,依工期要求调整)(1)焊工:60人(2)木工:30人(3)小工:20人(二)主要工程量及部位需要安装转换层的吊顶面积约为10000川。

吊顶转换层专项方案

一、方案概述本吊顶转换层专项方案针对建筑项目中吊顶转换层的施工要求,旨在确保吊顶转换层的安全、美观、实用,提高施工效率,降低成本。

本方案遵循《建筑装饰装修工程质量验收规范》GB50210-2001、《建筑钢结构焊接技术规程》JGJ81-2002等相关规范和标准,结合项目实际情况进行编制。

二、工程概况1. 项目名称:XX建筑工程2. 施工地点:XX市XX区XX街道3. 建筑面积:XX万平方米4. 结构形式:框架结构5. 吊顶转换层高度:XX米6. 吊顶转换层材料:9.5厚纸面石膏板和15厚矿棉吸音板三、施工工艺及措施1. 施工准备(1)材料准备:按照设计要求,准备9.5厚纸面石膏板、15厚矿棉吸音板、303等边角钢(Q235)等材料。

(2)工具准备:电钻、线锤、水平尺、钢卷尺、水平仪、切割机等。

(3)人员准备:施工人员需具备相关施工经验和技能,进行安全技术交底。

2. 施工工艺(1)测量放线:根据设计图纸,在顶板上弹线定位,吊点间距为3000mm×1200mm。

(2)打孔埋胀栓:根据定位使用电钻打孔,清孔后安装胀栓。

(3)安装角钢吊杆:将角钢吊杆安装在胀栓上,焊接固定。

(4)焊接转换层钢架:按照设计图纸,焊接转换层钢架,确保焊接质量。

(5)安装吊顶材料:将9.5厚纸面石膏板和15厚矿棉吸音板依次安装在转换层钢架上。

(6)涂刷防锈漆:对转换层钢架进行防锈漆涂刷。

(7)验收:对吊顶转换层进行验收,确保质量符合要求。

3. 施工注意事项(1)吊顶转换层施工过程中,注意安全防护,防止高空坠落。

(2)焊接作业时,确保焊接质量,防止火灾事故发生。

(3)吊顶材料安装过程中,注意保护材料表面,防止损坏。

四、质量控制1. 材料质量控制:严格按照设计要求,选用合格的材料。

2. 施工过程控制:严格执行施工工艺,确保施工质量。

3. 验收控制:对吊顶转换层进行严格验收,确保质量符合要求。

五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。

(完整版)吊顶转换层方案

一、编制依据《建筑装饰装修工程质量验收规范》GB50210-2001《建筑钢结构焊接技术规程》JGJ81-2002《施工现场临时用电安全技术规范》JGJ46-2005《建设工程质量验收统一标准》GB50300-2001邯郸文化艺术中心建筑专业蓝图邯郸文化艺术中心建筑专业施工图设计说明二、工程概况邯郸文化艺术中心楼层净空高度为400Omm至600Omm走廊、房间净空高度为270Omm 至3500mm由此大部分吊顶高度超过1500mm根据规范要求,此种情况应在吊顶内设置反支撑或转换层以加强吊顶整体刚度。

我单位施工范围内吊顶做法主要是双层9.5 厚纸面石膏板和 1 5厚矿棉吸音板吊顶,每平米吊顶重量不超过25kg∕ m2(根据图集07CJ03-1 ,双层12厚纸面石膏板吊顶每平米重量),30× 3等边角钢(Q235)屈服强度为24kg∕mm2。

因竖向角钢吊点间距为3000mn× 1200mm吊顶重量取最大值25kg。

角钢吊杆荷载计算如下:1. 每根角钢吊杆与周边4块区域(1200mn× 1200mm相连接,承载每块区域的1/4荷载,由此可得,相当于每根角钢承受1200mm× 1200mm范围内的吊顶重量。

则每根角钢承受吊顶荷载=1.2×1.2×25=36kg2. 角钢及转换层自重由角钢吊杆和水平网架组成,角钢吊杆长度取2m吊杆承担的水平网架为相连接的4根水平角钢重量的1/2。

角钢吊杆及水平网架自重=(1.2+1.2+2 )× 1.373=6.04kg ,取 6.0kg(30× 3 角钢重量为 1.373kg/m)3.30 × 3角钢承载能力=截面面积×角钢抗拉强度=174mm× 24kg∕ mm2=4176kg。

4. 角钢吊杆总荷载=转换层自重+吊顶荷载=36+6=42kg v 4176kg结论:使用30× 3 角钢作为转换层吊杆,能够满足荷载要求。

钢结构吊顶转换层施工方案

钢结构吊顶转换层施工方案
一、方案概述
钢结构吊顶转换层施工方案是指在原有建筑物上新建一层钢结构屋面,并在其下方设置钢结构悬挂吊顶,完成整个钢结构转换层建设的工程方案。

二、施工准备
1.编制施工组织设计和安全技术措施书。

2.确定施工起止时间和进度计划。

3.搭建足够高度的脚手架。

4.安装施工用电、水、气等管线。

5.进场施工所需专业设备、材料。

三、施工流程
1.钢结构屋面建设
(1)确定设计方案,并按照设计图纸安装构件。

(2)加固原有结构,并将钢结构屋面与原有结构进行连接,保证整体稳定。

(3)安装防水保温材料,保证屋面防水性能。

2.钢结构悬挂吊顶建设
(1)根据设计要求安装钢构件框架。

(2)安装隔音材料和吊顶板。

(3)安装灯具等室内装饰。

3.检验与验收
(1)进行结构和质量检查。

(2)调试和测试机电设备和管道。

(3)送交有关部门验收。

四、安全注意事项
1.施工过程中,要按照规定张贴安全警示标识,动态监控施工现场安全状况。

2.严格遵守施工安全规范,加强对安全生产的管理和检查。

3.注意施工区域内人员和施工材料的安全保护。

4.严格遵守防火、防爆、防雷等安全措施的要求,确保施工安全。

钢结构吊顶转换层施工方案 (2)

钢结构吊顶转换层施工方案
钢结构吊顶转换层的施工方案一般包括以下几个步骤:
1. 检查和清理:首先需要对原有吊顶结构进行检查,确定是否需要进行修复或更换。

清理原有吊顶上的灰尘、油污等污物。

2. 定位和标高:根据设计要求和施工图纸,确定新吊顶的位置和标高。

使用测量仪器进行精确测量和标记。

3. 安装钢结构:根据设计图纸和标高要求,按照先上后下、从外到内的顺序,安装钢结构。

确保钢结构的平整度和承载力符合设计要求。

4. 安装吊顶板材:根据设计要求,将吊顶板材安装到钢结构上。

选择合适的吊顶板材,如金属板、石膏板等,并根据需要进行定制加工。

5. 安装轻型隔断墙:根据需要,安装轻型隔断墙进行分隔。

轻型隔断墙可以根据楼层布置灵活调整,实现功能区划分。

6. 进行装饰和涂漆:根据设计要求,对吊顶和隔断墙进行装饰和喷涂。

选用适合的涂料和饰面材料,确保装饰效果符合设计要求。

7. 完善配套设施:根据需要,安装灯具、风口、消防设施等配套设施。

确保吊顶转换层的功能和安全性。

8. 清理和验收:清理施工现场,并进行最终验收。

检查吊顶转换层施工质量和符合设计要求,确保工程完工。

以上就是钢结构吊顶转换层的施工方案的一般步骤。

具体的施工方案还需要考虑到具体情况和设计要求,最好由专业的施工团队进行实施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

大空间吊顶转换层施工方案项目名称: 上海东方玫瑰秦皇岛码头装饰工程编制: 北京港源建筑装饰工程有限公司日期: 2014 年 8月 12 日目录1.主要设计依据 (3)2。

工程概况 (3)2.1 分项工程概况 (3)2。

2 现场情况 (3)2。

3 转换层安装情况 (3)3。

施工安排 (4)4.施工准备 (4)4。

1 技术准备 (4)4.2 极具准备 (4)4。

3 材料准备 (5)5。

主要施工方法及措施 (5)5。

1施工方法 (5)5。

2特点 (7)6。

工艺流程及操作 (7)6。

1工艺流程 (7)6。

2操作要点 (7)7.焊缝质量标准 (8)7.1保证项目 (8)7。

2基本项目 (8)7。

3成品保护 (8)7。

4应注意的质量问题 (8)7。

5本工艺标准应具备以下质量记录 (9)8。

防锈防火施工要求 (9)8.1防腐施工 (9)8。

2防火施工 (12)9.质量控制 (13)10。

安全措施 (14)1、主要编写依据设计图纸;国家现行有关工程施工和验收的标准、规范、规程、图集;国家关于工程施工和验收的法律法规;上海市现行的施工和验收的规范、标准、规程、图集以及相关的法律、法规.企业ISO9001质量体系相关文件《质量保证手册》ZS/GA——01《建筑安装工程资料管理规程》 DBJ01—51—2003《建筑工程施工质量验收统一标准》 GB50300-2001《建筑施工高处作业安全技术规程》 JGJ80-91《建筑机械使用安全技术规程》 JGJ33-86《建设工程施工现场用电安全规程》 GB50194-93《建筑安装分项工程施工工艺规程》 DBJ 01-26-96《建筑装饰工程施工及验收规范》 JGJ 73—91《民用建筑工程室内环境污染控制规范》(GB50325—2001)《建设工程施工现场管理规定》建设部第15号令《建筑内部装修设计防火规范》 GB50222-95《建筑装饰工程质量验收规范》 GB50210-2001《高级建筑装饰工程质量检验评定标准》 DBJ01-27-20032、工程概况2.1 分项工程概况二层总面积1918㎡,层净高最高处为10.75米,最低处为7.5米。

其中包括宴会厅1、宴会厅2、仪式厅、音响间、试吃间、库房、办公室、备餐间、化妆室2、音响件。

2.2 现场情况针对东方玫瑰上海秦皇岛码头项目结构为钢结构人字型屋面,吊顶完成面与屋面距离超过1。

5M,按照装饰装修施工规范及技术,结构转换层上120*60方管焊接50*30*5方管做主吊杆,50*50*5角铁焊接一个面主钢龙骨与轻钢龙骨连接。

2。

3转换层安装情况二层吊顶标高最低点7。

5米,转换层层高较高,梁跨度较大,施工难度较大,为此,施工前应做好统筹施工指挥部署,脚手架的搭设,安全防护等等有关工种进行施工技术交底和安全技术交底,为各工种工序密切配合创造条件和拟定动向目标;3、施工安排3。

1 施工部位:二层区域3。

2 二层区域工期为4天,工人20人4、施工准备4。

1 技术准备1. 组织有关工程管理和技术人员对设计图纸进行会审。

对图纸不明确及施工中有困难的地方,要与设计单位作好变更鉴证手续。

2。

根据施工图纸结合本单位的设备和技术条件,制定出工程的主体施工方案,并提出材料计划.3. 对钢结构工程所使用的机械和检测设备的性能进行检验,保证施工过程中各种设备的工作状态良好,使用功能齐全。

4。

在钢结构工程施工前,应对各工序的施工人员进行必要的岗位培训,并对其进行技术、质量、安全交底,预防发生安全和质量事故。

5。

材料进入现场需进行材料检验并合理堆放,以便于现场施工顺4。

2 机具准备机具设备表利进行.4.3 材料准备所有材料用人工搬运二次运输。

5、主要施工方法及措施5。

1 针对二层结构为钢结构,吊顶工程吊筋超过1。

5米.,通过对天棚钢结构的连接下弦杆进行位置测量,对测量数据进行研究、分析,确定每块单元板的吊点位置,并计算出主吊杆方管的下垂高度(原结构H—吊顶高度—1.5米)及间距,50*30*5方管主吊杆焊接在结构转换层上,再与50*50*5角铁焊接一个面与轻钢龙骨连接。

(见附图)。

5。

2特点5。

2。

1 钢结构屋面存在结构跨度较大、结构之间位置存在施工误差、空间结构复杂,吊顶装饰工程测量、吊点定位困难的特点。

5。

2。

2 吊顶转换层钢架龙骨布置为网状,以适应曲面的空间变化,通过使用轻钢龙骨及可调节挂件,消除位置不精确所造成的施工误差,同时满足轻钢龙骨随曲面空间的变化.5。

2. 3 每条吊顶板通过吊顶轻钢龙骨进行安装,可方便的进行单块板的拆卸与安装。

5。

2. 4 现场施工进度严格控制.分割及标高精度严格控制。

5. 2。

5 施工工艺必须先进、可操作性强、工序衔接紧密,工效高.5。

2。

6 技术含量高、质量容易保证,并能产生明显的经济效益。

5.3工艺原理5. 3。

1原设备转换层上连接50* 30*5的方管,通过对天棚设备转换层的连接下弦杆进行位置测量,对测量数据进行研究、分析,确定每块单元板的吊点位置,并计算出主吊杆方管的下垂高度(原结构H—吊顶高度—1。

5米)及间距,50*30*5方管主吊杆焊接120*60*5的设备转换层上,再与50*50*5角铁焊接一个面与轻钢龙骨连接。

6、工艺流程及操作要点6. 1 工艺流程测量放线水平校核→→找基准点→计算设备转换层下垂尺寸→在设备转换层上焊接主吊杆→校核焊接方管主檩条→安装配套吊顶附件→安装卡齿龙骨→校核龙骨基准点→安装石膏板→固定牢固→调整水平标高→固定牢固→清洁6。

2 操作要点6. 2。

1 测量放线1 测量放线是吊顶工程中要求最为精密的一道工序,在控制吊顶平滑度上起着重要作用。

测量放线工作总体上遵守先整体,后局部的程序。

2 利用水平仪、经纬仪将结构轴线进行复核并施放到原结构工字钢梁底或自控基点面上,作为原始控制线.3 将控制线利用经纬仪向上导到原结构工字钢梁,用拉通钢丝的形式形成控制线。

6。

2。

2 吊顶荷载的计算根据设计图纸确定吊顶钢架的受力形式为恒荷载,通过对钢架截面抗拉抗压抗弯强度及截面抗剪强度及最大挠度等值的计算,选择适合的50*30方管做为主龙骨,同时将转换层自重放大1.2倍测算对屋面钢架的附加荷载,最终测算值能够满足设计要求。

7、焊缝质量标准7.1 保证项目7.1。

1 焊接材料应符合设计要求和有关标准的规定,应检查质量证明书及烘焙记录.7。

1。

2 焊工必须经考试合格,检查焊工相应施焊条件的合格证及考核日期.7。

2 基本项目7.2.1 焊缝外观:焊缝外形均匀,焊道与焊道、焊道与基本金属之间过渡平滑,焊渣和飞溅物清除干净。

7.2。

2咬边深度≤0。

lt,且≤lmm。

注:t 为连接处较薄的板厚.7。

3成品保护7。

3.1 焊后不准撞砸接头,不准往刚焊完的钢材上浇水.低温下应采取缓冷措施。

7。

3。

2 不准随意在焊缝外母材上引弧。

7。

3。

3 各种构件校正好之后方可施焊,并不得随意移动垫铁和卡具,以防造成构件尺寸偏差。

隐蔽部位的焊缝必须办理完隐蔽验收手续后,方可进行下道隐蔽工序。

7。

3。

4 低温焊接不准立即清渣,应等焊缝降温后进行。

7.4 应注意的质量问题7。

4.1 尺寸超出允许偏差:对焊缝长宽、宽度、厚度不足,中心线偏移,弯折等偏差,应严格控制焊接部位的相对位置尺寸,合格后方准焊接,焊接时精心操作.7。

4。

2 焊缝裂纹:为防止裂纹产生,应选择适合的焊接工艺参数和施焊程序,避免用大电流,不要突然熄火,焊缝接头应搭10~15mm,焊接中木允许搬动、敲击焊件。

7.4.3 表面气孔:焊条按规定的温度和时间进行烘焙,焊接区域必须清理干净,焊接过程中选择适当的焊接电流,降低焊接速度,使熔池中的气体完全逸出.7。

4。

4 焊缝夹渣:多层施焊应层层将焊渣清除干净,操作中应运条正确,弧长适当。

注意熔渣的流动方向,采用碱性焊条时,上须使熔渣留在熔渣后面。

7。

5本工艺标准应具备以下质量记录:7。

5。

1 焊接材料质量证明书。

7。

5。

2 焊工合格证及编号.7。

5。

3 焊接工艺试验报告。

7。

5.4 焊接质量检验报告、探伤报告。

7。

5。

5 设计变更、洽商记录。

7.5。

6 隐蔽工程验收记录。

7.5。

7 其它技术文件。

8、防腐防火施工要求8。

1防腐施工8。

1。

1 建筑钢结构工程防腐材料的选用应符合设计要求。

防腐蚀材料有底漆、面漆和稀料等。

本工程防腐底漆采用红丹油性防锈漆。

8。

1.2 主要机具:、气泵、回收装置、喷漆枪、喷漆气泵、胶管、铲刀、手砂轮、砂布、钢丝刷、棉丝、小压缩机、油漆小桶、刷子、酸洗槽和附件等。

8。

1。

3 作业条件:8。

1.3。

1 油漆工施工作业应有特殊工种作业操作证。

8.1。

3。

2 防腐涂装工程前钢结构工程已检查验收,并符合设计要求。

8.1。

3。

3 防腐涂装作业场地应有安全防护措施,有防火和通风措施,防止发生火灾和人员中毒事故.8。

1。

3。

4 露天防腐施工作业应选择适当的天气,大风、遇雨、严寒等均不应作业。

8。

1.4 工艺流程:基面清理→底漆涂装→面漆涂装→检查验收8。

1。

4。

1 基面清理:建筑钢结构工程的油漆涂装应在钢结构安装验收合格后进行。

油漆涂刷前,应将需涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物清理干净。

1)钢材表面露出金属色泽喷砂、抛丸、酸洗2)钢材表面允许存留干净的轧制表皮一般工具 (钢丝刷、砂布)清除8。

1。

4.2 底漆涂装:1)调合红丹防锈漆,控制油漆的粘度、稠度、稀度,兑制时应充分的搅拌,使油漆色泽、粘度均匀一致.2)刷第一层底漆时涂刷方向应该一致,厚度不小于2.5毫米,接槎整齐。

3)刷漆时应采用勤沾、短刷的原则,防止刷子带漆太多而流坠。

4)待第一遍刷完后,应保持一定的时间间隙,防止第一遍未干就上第二遍,这样会使漆液流坠发皱,质量下降。

5)待第一遍干燥后,再刷第二遍,第二遍涂刷方向应与第一遍涂刷方向垂直,这样会使漆膜厚度均匀一致。

6)底漆涂装后起码需4~8h后才能达到表干、表干前不应涂装面漆.8。

1。

4.3 面漆涂装:1)建筑钢结构涂装底漆与面漆一般中间间隙时间较长。

钢构件涂装防锈漆后送到工地去组装,组装结束后才统一涂装面漆。

这样在涂装面漆前需对钢结构表面进行清理,清除安装焊缝焊药,对烧去或碰去漆的构件,还应事先补漆.2)面漆的调制应选择颜色完全一致的面漆,兑制的稀料应合适,面漆使用前应充分搅拌,保持色泽均匀。

其工作粘度、稠度应保证涂装时不流坠,不显刷纹。

3)面漆在使用过程中应不断搅和,涂刷的方法和方向与上述工艺相同.4)涂装工艺采用喷涂施工时,应调整好喷嘴口径、喷涂压力,喷枪胶管能自由拉伸到作业区域,空气压缩机气压应在0.4~0.7N/mm2.5)喷涂时应保持好喷嘴与涂层的距离,一般喷枪与作业面距离应在100mm左右,喷枪与钢结构基面角度应该保持垂直,或喷嘴略为上倾为宜.6)喷涂时喷嘴应该平行移动,移动时应平稳,速度一致,保持涂层均匀.但是采用喷涂时,一般涂层厚度较薄,故应多喷几遍,每层喷涂时应待上层漆膜已经干燥时进行。
