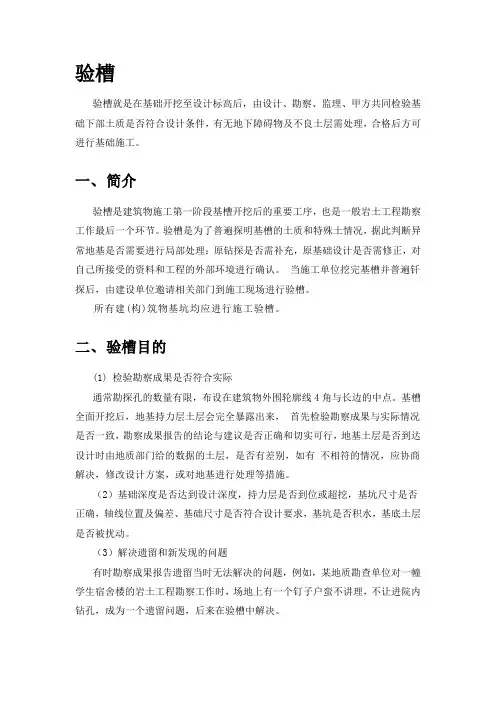

验槽验槽就是在基础开挖至设计标高后,由设计、勘察、监理、甲方共同检验基础下部土质是否符合设计条件,有无地下障碍物及不良土层需处理,合格后方可进行基础施工。

一、简介验槽是建筑物施工第一阶段基槽开挖后的重要工序,也是一般岩土工程勘察工作最后一个环节。

验槽是为了普遍探明基槽的土质和特殊土情况,据此判断异常地基是否需要进行局部处理:原钻探是否需补充,原基础设计是否需修正,对自己所接受的资料和工程的外部环境进行确认。

当施工单位挖完基槽并普遍钎探后,由建设单位邀请相关部门到施工现场进行验槽。

所有建(构)筑物基坑均应进行施工验槽。

二、验槽目的(1) 检验勘察成果是否符合实际通常勘探孔的数量有限,布设在建筑物外围轮廓线4角与长边的中点。

基槽全面开挖后,地基持力层土层会完全暴露出来,首先检验勘察成果与实际情况是否一致,勘察成果报告的结论与建议是否正确和切实可行,地基土层是否到达设计时由地质部门给的数据的土层,是否有差别,如有不相符的情况,应协商解决,修改设计方案,或对地基进行处理等措施。

(2)基础深度是否达到设计深度,持力层是否到位或超挖,基坑尺寸是否正确,轴线位置及偏差、基础尺寸是否符合设计要求,基坑是否积水,基底土层是否被扰动。

(3)解决遗留和新发现的问题有时勘察成果报告遗留当时无法解决的问题,例如,某地质勘查单位对一幢学生宿舍楼的岩土工程勘察工作时,场地上有一个钉子户蛮不讲理,不让进院内钻孔,成为一个遗留问题,后来在验槽中解决。

三、验槽内容不同的建筑物对地基的要求不同,基础形式不同,验槽的内容也不同,主要有以下几点:(1)根据设计图纸检查基槽的开挖平面位置、尺寸、槽底深度;检查是否与设计图纸相符,开挖深度是否符合设计要求;(2)仔细观察槽壁、槽底土质类型、均匀程度和有关异常土质是否存在,核对基坑土质及地下水情况是否与勘察报告相符;(3)检查基槽之中是否有旧建筑物基础、古井、古墓、洞穴、地下掩埋物及地下人防工程等;(4)检查基槽边坡外缘与附近建筑物的距离,基坑开挖对建筑物稳定是否有影响;(5)检查核实分析钎探资料,对存在的异常点位进行复核检查四、工作开展验槽工作,是关系到整个建筑安全的关键。

验槽的主要内容,监理验槽的主要内容

验槽的主要内容,监理验槽的主要内容

验槽的主要内容,监理验槽的主要内容1、基坑验槽注意事项介绍?基坑验槽,相关建筑师还是比较陌生的。

基坑验槽在基坑过程中有哪些注意事项?以下是仲达咨询为建筑师整理的相关基坑验槽注意事项的基本信息,具体为内容如下:仲达咨询通过相关内容整理,并在基坑验槽的过程中,基坑。

不仅是检查开挖深度、宽度等几何尺寸是否符合图纸要求,更重要的是检查基坑(槽)的土质,通过地表观察和基础钻孔,检查土质是否为前期勘探的土质,含水量多少,是否能满足承载要求。

极少数情况下,开挖后发现土质与设计土质不符,不能满足承载要求。

这时就需要进行地基处理,使地基重新满足使用要求,方法很多,比如换填、打桩等。

一般由勘察、设计、监理、建设、施工、监理部门相关人员参加验槽、验槽,基础工程经相关人员验收合格并签字后方可开工。

仲达咨询提醒,进行基坑开挖时需要注意相关-1验槽确保基坑开挖的准确性验槽。

2、基坑验槽时需要准备哪些资料?一般基金会验槽有记载。

如果不是超深,应根据图纸计算槽的长度和宽度以及基底的标高。

如超深,根据现场技术人员提供的原始验槽记录计算填写。

人工挖孔桩验槽需要会议纪要。

我不知道你是哪里人。

基坑验槽需要准备:勘察资料、地基承载力试验资料、报验单,最好附上勘察的地质报告。

基坑挖至地下室设计标高并清理干净后,施工单位必须与勘察、设计、施工(或监理)等单位共同进行验槽,合格后方可进行基础工程施工。

验槽的流程主要包括以下几点:1。

是在施工单位自检合格的基础上进行的,施工单位确认自检合格后提交验收申请。

2.总监理工程师或施工单位项目负责人组织建设、监理、勘察、设计、施工单位项目负责人和技术质量负责人根据设计要求和有关规定共同进行。

3、基槽验收的验收内容是什么?基槽开挖后,需要将实际情况与勘测结果进行对比,检查基槽开挖质量。

其具体工作包括:1 .识别基底的土壤类型和状态,判断是否符合设计要求。

2、检查是否有不良土基,如淤泥、流沙、松散土坑、溶洞等。

如何验槽

如何验槽

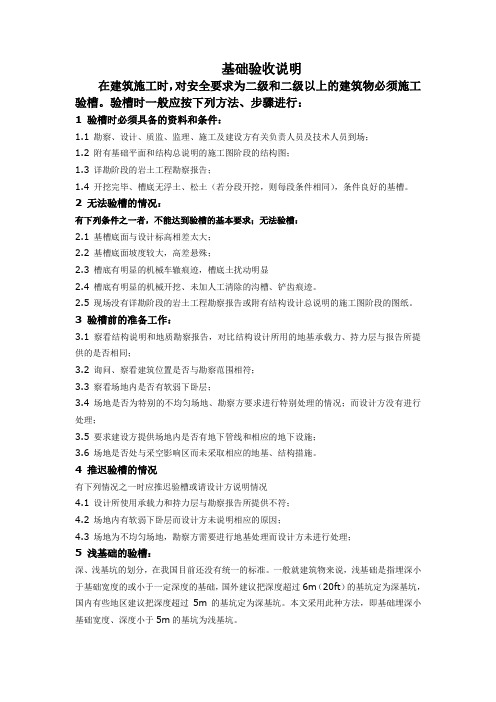

基础验收说明在建筑施工时,对安全要求为二级和二级以上的建筑物必须施工验槽。

验槽时一般应按下列方法、步骤进行:1 验槽时必须具备的资料和条件:1.1 勘察、设计、质监、监理、施工及建设方有关负责人员及技术人员到场;1.2 附有基础平面和结构总说明的施工图阶段的结构图;1.3 详勘阶段的岩土工程勘察报告;1.4 开挖完毕、槽底无浮土、松土(若分段开挖,则每段条件相同),条件良好的基槽。

2 无法验槽的情况:有下列条件之一者,不能达到验槽的基本要求;无法验槽:2.1 基槽底面与设计标高相差太大;2.2 基槽底面坡度较大,高差悬殊;2.3 槽底有明显的机械车辙痕迹,槽底土扰动明显2.4 槽底有明显的机械开挖、未加人工清除的沟槽、铲齿痕迹。

2.5 现场没有详勘阶段的岩土工程勘察报告或附有结构设计总说明的施工图阶段的图纸。

3 验槽前的准备工作:3.1 察看结构说明和地质勘察报告,对比结构设计所用的地基承载力、持力层与报告所提供的是否相同;3.2 询问、察看建筑位置是否与勘察范围相符;3.3 察看场地内是否有软弱下卧层;3.4 场地是否为特别的不均匀场地、勘察方要求进行特别处理的情况;而设计方没有进行处理;3.5 要求建设方提供场地内是否有地下管线和相应的地下设施;3.6 场地是否处与采空影响区而未采取相应的地基、结构措施。

4 推迟验槽的情况有下列情况之一时应推迟验槽或请设计方说明情况4.1 设计所使用承载力和持力层与勘察报告所提供不符;4.2 场地内有软弱下卧层而设计方未说明相应的原因;4.3 场地为不均匀场地,勘察方需要进行地基处理而设计方未进行处理;5 浅基础的验槽:深、浅基坑的划分,在我国目前还没有统一的标准。

一般就建筑物来说,浅基础是指埋深小于基础宽度的或小于一定深度的基础,国外建议把深度超过6m(20ft)的基坑定为深基坑,国内有些地区建议把深度超过5m的基坑定为深基坑。

本文采用此种方法,即基础埋深小基础宽度、深度小于5m的基坑为浅基坑。

怎样对基槽进行验收

怎样对基槽进行验收

怎样对基槽进行验收验槽工作,尤其是岩土专业的技术人员验槽细致与否,是关系到整个建筑安全的关键。

每一位工程技术人员,对每一个基槽,都应作到慎之又慎,决不能出现任何疏忽,不能放过任何蛛丝马迹。

在建筑施工时,对安全要求为二级和二级以上的建筑物必须施工验槽。

验槽时一般应按下列方法、步骤进行:1 验槽时必须具备的资料和条件:1.1 勘察、设计、质监、监理、施工及建设方有关负责人员及技术人员到场;1.2 附有基础平面和结构总说明的施工图阶段的结构图;1.3 详勘阶段的岩土工程勘察报告;1.4 开挖完毕、槽底无浮土、松土(若分段开挖,则每段条件相同),条件良好的基槽。

2 无法验槽的情况:有下列条件之一者,不能达到验槽的基本要求;无法验槽:2.1 基槽底面与设计标高相差太大;2.2 基槽底面坡度较大,高差悬殊;2.3 槽底有明显的机械车辙痕迹,槽底土扰动明显2.4 槽底有明显的机械开挖、未加人工清除的沟槽、铲齿痕迹。

2.5 现场没有详勘阶段的岩土工程勘察报告或附有结构设计总说明的施工图阶段的图纸。

3 验槽前的准备工作:3.1 察看结构说明和地质勘察报告,对比结构设计所用的地基承载力、持力层与报告所提供的是否相同;3.2 询问、察看建筑位置是否与勘察范围相符;3.3 察看场地内是否有软弱下卧层;3.4 场地是否为特别的不均匀场地、勘察方要求进行特别处理的情况;而设计方没有进行处理;3.5 要求建设方提供场地内是否有地下管线和相应的地下设施;3.6 场地是否处与采空影响区而未采取相应的地基、结构措施。

4 推迟验槽的情况有下列情况之一时应推迟验槽或请设计方说明情况4.1 设计所使用承载力和持力层与勘察报告所提供不符;4.2 场地内有软弱下卧层而设计方未说明相应的原因;4.3 场地为不均匀场地,勘察方需要进行地基处理而设计方未进行处理;5 浅基础的验槽:深、浅基坑的划分,在我国目前还没有统一的标准。

一般就建筑物来说,浅基础是指埋深小于基础宽度的或小于一定深度的基础,国外建议把深度超过6m(20ft)的基坑定为深基坑,国内有些地区建议把深度超过5m的基坑定为深基坑。

二建市政基坑验槽的内容口诀

二建市政基坑验槽的内容口诀

二建市政基坑验槽的内容口诀以下是为您生成的十个关于二建市政基坑验槽内容的口诀:1. 一查槽壁二查底,三查土性四查水。

槽壁稳定别坍塌,槽底平整无积水。

土性符合设计求,水位高低要留意。

周边环境也得看,安全隐患全规避。

好比盖房先打基,基础牢固楼才美。

2. 一瞧土质二瞧坑,三瞧深度四瞧坡。

土质均匀无异常,坑中杂物清理掉。

深度尺寸别偏差,坡比合理防滑坡。

观察周边建筑物,有无影响早知道。

就像做饭备食材,样样齐全味道好。

3. 一验槽宽二验长,三验标高三验方。

槽宽槽长合标准,标高准确不迷茫。

方位朝向要正确,偏差过大不能放。

还有地下管线处,小心谨慎别碰伤。

如同走路看方向,目标明确路不慌。

4. 一测土压二测力,三测位移四测缝。

土压稳定心不忧,受力均匀基础牢。

位移监测要及时,裂缝出现早报告。

地下水位常关注,变化异常处理妙。

好比照顾小树苗,精心呵护长得高。

5. 一看原状二看扰,三看异常四看标。

原状土层保护好,扰动之处要整改。

异常情况细分析,标准规范不能超。

验槽工作要仔细,丝毫差错不能饶。

就像穿衣扣扣子,粒粒对齐才漂亮。

6. 一查钎探二查探,三查报告四查勘。

钎探数据认真看,探点布置要规范。

报告内容详细读,勘查资料做比对。

综合判断槽情况,合格之后再开干。

犹如造船先选材,优质材料船行远。

7. 一观周边二观内,三观支撑四观堆。

周边环境要安全,内部状况无隐忧。

支撑结构够牢固,堆载物品按要求。

排水设施不能少,防雨防潮提前谋。

好比下棋布好局,步步为营胜算留。

8. 一核资料二核图,三核记录四核度。

资料齐全好参考,图纸对照不错误。

记录真实可追溯,坡度尺寸严把控。

仔细认真来核验,质量过关心欢畅。

如同读书做笔记,要点清晰不糊涂。

9. 一探深度二探宽,三探土质四探偏。

深度够深基础稳,宽度达标空间足。

土质优良承载力,偏差纠正质量优。

验槽人员多用心,工程安全有保障。

好似画画先构图,框架完美作品秀。

10. 一瞧排水二瞧土,三瞧支护四瞧物。

排水畅通不积水,土样合格心有数。

地基验槽——精选推荐

地基验槽——精选推荐

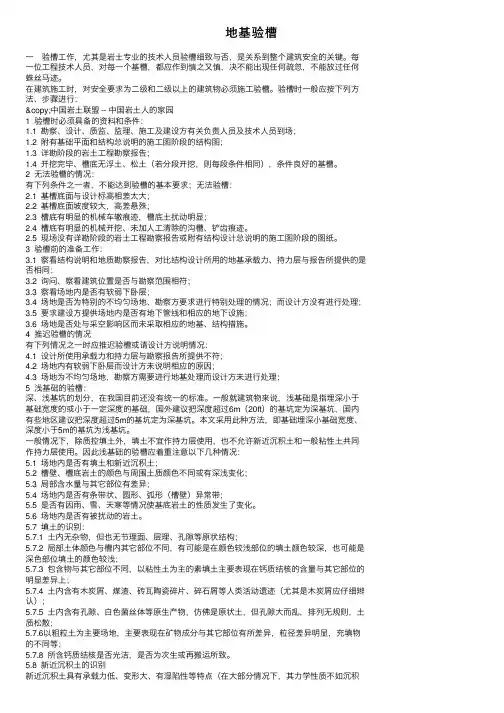

地基验槽⼀验槽⼯作,尤其是岩⼟专业的技术⼈员验槽细致与否,是关系到整个建筑安全的关键。

每⼀位⼯程技术⼈员,对每⼀个基槽,都应作到慎之⼜慎,决不能出现任何疏忽,不能放过任何蛛丝马迹。

在建筑施⼯时,对安全要求为⼆级和⼆级以上的建筑物必须施⼯验槽。

验槽时⼀般应按下列⽅法、步骤进⾏:©中国岩⼟联盟 -- 中国岩⼟⼈的家园1 验槽时必须具备的资料和条件:1.1 勘察、设计、质监、监理、施⼯及建设⽅有关负责⼈员及技术⼈员到场;1.2 附有基础平⾯和结构总说明的施⼯图阶段的结构图;1.3 详勘阶段的岩⼟⼯程勘察报告;1.4 开挖完毕、槽底⽆浮⼟、松⼟(若分段开挖,则每段条件相同),条件良好的基槽。

2 ⽆法验槽的情况:有下列条件之⼀者,不能达到验槽的基本要求;⽆法验槽:2.1 基槽底⾯与设计标⾼相差太⼤;2.2 基槽底⾯坡度较⼤,⾼差悬殊;2.3 槽底有明显的机械车辙痕迹,槽底⼟扰动明显;2.4 槽底有明显的机械开挖、未加⼈⼯清除的沟槽、铲齿痕迹。

2.5 现场没有详勘阶段的岩⼟⼯程勘察报告或附有结构设计总说明的施⼯图阶段的图纸。

3 验槽前的准备⼯作:3.1 察看结构说明和地质勘察报告,对⽐结构设计所⽤的地基承载⼒、持⼒层与报告所提供的是否相同;3.2 询问、察看建筑位置是否与勘察范围相符;3.3 察看场地内是否有软弱下卧层;3.4 场地是否为特别的不均匀场地、勘察⽅要求进⾏特别处理的情况;⽽设计⽅没有进⾏处理;3.5 要求建设⽅提供场地内是否有地下管线和相应的地下设施;3.6 场地是否处与采空影响区⽽未采取相应的地基、结构措施。

4 推迟验槽的情况有下列情况之⼀时应推迟验槽或请设计⽅说明情况:4.1 设计所使⽤承载⼒和持⼒层与勘察报告所提供不符;4.2 场地内有软弱下卧层⽽设计⽅未说明相应的原因;4.3 场地为不均匀场地,勘察⽅需要进⾏地基处理⽽设计⽅未进⾏处理;5 浅基础的验槽:深、浅基坑的划分,在我国⽬前还没有统⼀的标准。

基坑验槽内容

验槽工作,尤其是岩土专业的技术人员验槽细致与否,是关系到整个建筑安全的关键。

每一位工程技术人员,对每一个基槽,都应作到慎之又慎,决不能出现任何疏忽,不能放过任何蛛丝马迹。

在建筑施工时,对安全要求为二级和二级以上的建筑物必须施工验槽.验槽时一般应按下列方法、步骤进行:1 验槽时必须具备的资料和条件:1。

1 勘察、设计、质监、监理、施工及建设方有关负责人员及技术人员到场;1。

2 附有基础平面和结构总说明的施工图阶段的结构图;1.3 详勘阶段的岩土工程勘察报告;1。

4 开挖完毕、槽底无浮土、松土(若分段开挖,则每段条件相同),条件良好的基槽。

2 无法验槽的情况:有下列条件之一者,不能达到验槽的基本要求;无法验槽:2.1 基槽底面与设计标高相差太大;2.2 基槽底面坡度较大,高差悬殊;2.3 槽底有明显的机械车辙痕迹,槽底土扰动明显2。

4 槽底有明显的机械开挖、未加人工清除的沟槽、铲齿痕迹.2.5 现场没有详勘阶段的岩土工程勘察报告或附有结构设计总说明的施工图阶段的图纸.3 验槽前的准备工作:3。

1 察看结构说明和地质勘察报告,对比结构设计所用的地基承载力、持力层与报告所提供的是否相同;3.2 询问、察看建筑位置是否与勘察范围相符;3。

3 察看场地内是否有软弱下卧层;3.4 场地是否为特别的不均匀场地、勘察方要求进行特别处理的情况;而设计方没有进行处理;3.5 要求建设方提供场地内是否有地下管线和相应的地下设施;3.6 场地是否处与采空影响区而未采取相应的地基、结构措施。

4 推迟验槽的情况有下列情况之一时应推迟验槽或请设计方说明情况4。

1 设计所使用承载力和持力层与勘察报告所提供不符;4。

2 场地内有软弱下卧层而设计方未说明相应的原因;4.3 场地为不均匀场地,勘察方需要进行地基处理而设计方未进行处理;5 浅基础的验槽:深、浅基坑的划分,在我国目前还没有统一的标准。

一般就建筑物来说,浅基础是指埋深小于基础宽度的或小于一定深度的基础,国外建议把深度超过6m(20ft)的基坑定为深基坑,国内有些地区建议把深度超过5m的基坑定为深基坑。

基坑验槽及局部不良地基的处理方法

基坑验槽及局部不良地基的处理方法
一、验槽时必须具备的资料
1、详勘阶段的岩土工程勘察报告
2、附有基础平面和结构总说明的施工图阶段的结构图
3、其它必须提供的文件或记录
二、验槽程序
1、在施工单位自检合格的基础上进行。

施工单位确认自检合格后提出验收申请。

2、由总监理工程师或建设单位项目负责人组织建设、监理、、勘察、设计及施工单位的项目负责人、技术质量负责人,共同按设计要求和有关规定进行。

三、验槽方法
地基验槽通常采用观察法。

对于基底以下的土层不可见部位,通常采用钎探法。

验槽到底该验什么

验槽到底该验什么验槽是为了普遍探明基槽的土质和特殊土情况,据此判断异常地基的局部处理;原钻探是否需补充,原基础设计是否需修正,对自己所接受的资料和工程的外部环境进行确认。

1 地基土层是否是到达设计时由地质部门给的数据的土层,是否有差别,主要由勘察人员负责;2 基础深度是否达设计深度,持力层是否到位或超挖,基坑尺寸是否正确,轴线位置及偏差、基础尺寸;3 验证地质报告,有不相符的情况下协商解决,修改设计方案;4 基坑是否积水,基底土层是否被搅动;5 有无其他影响基础施工质量的因素(如基坑放坡是否合适,有无塌方)==========================================================勘察单位是为设计单位提供基础设计的数据,设计单位根据勘察单位提供的数据设计了基础,审图中心对设计图纸进行了审查,现场各单位对设计图纸进行了会审,施工单位按设计要求进行了基础施工,监理单位对施工过程进行了监督,最后是检测部门来检查施工单位根据设计图纸施工的结果,勘察单位根据这个结果及现场的土样进度判断是否与当初建议的承载力一致,设计根据这个结果判断是否符合设计的承载力。

监理公司根据勘察和设计的意见确定是否验收。

============================================================= ======对于验槽我想再提两点建议:1、验槽之前一定要认真分析研究工勘报告,深入了解场地工程地质特征,找出可能存在的问题以及特别要关注的问题,最好落实到具体部位,即场地工程地质条件有变化、有疑问或觉得勘察深度(程度)不够的部位。

也就是验槽也要目标明确,有重点、有准备。

切忌盲目从事。

2、验槽人员不但要有一定业务水平,还要有一定经验,熟悉施工工艺和当地施工特点。

因为在施工队伍里也有一些不良习惯或问题,弄虚做假现象决不鲜见。

3、到现场后要全面仔细地观察,绝不可走马观花。

新规基坑验槽怎么验

新规基坑验槽怎么验?依据GB50202-2018《建筑地基基础工程施工质量验收标准规范》:地基基础工程必须进行验槽。

基坑(槽)挖至基底设计标高并清理后,施工单位必须会同勘察、设计、建设、监理等单位共同进行验槽,合格后方能进行基础工程施工。

➤勘察、设计、监理、施工、建设等各方相关技术人员应共同参加验槽。

➤验槽时,现场应具备岩土工程勘察报告、轻型动力触探记录(可不进行轻型动力触探的情况除外)、地基基础设计文件、地基处理或深基础施工质量检测报告等。

➤验槽应在基坑或基槽开挖至设计标高后进行,对留置保护土层时其厚度不应超过100mm;槽底应为无扰动的原状土。

1天然地基验槽➤天然地基验槽应检验下列内容:1)根据勘察、设计文件核对基坑的位置、平面尺寸、坑底标高;2)根据勘察报告核对基坑底、坑边岩土体和地下水情况;3)检查空穴、古墓、古井、暗沟、防空掩体及地下埋设物的情况,并应查明其位置、深度和性状;4)检查基坑底土质的扰动情况以及扰动的范围和程度;5)检查基坑底土质受到冰冻、干裂、受水冲刷或浸泡等扰动情况,并应查明影响范围和深度。

➤天然地基验槽前应在基坑或基槽底普遍进行轻型动力触探检验,检验数据作为验槽依据。

➤遇下列情况之一时,可不进行轻型动力触探:1)承压水头可能高于基坑底面标高,触探可造成冒水涌砂时;2)基础持力层为砾石层或卵石层,且基底以下砾石层或卵石层厚度大于1m时;3)基础持力层为均匀、密实砂层,且基底以下厚度大于1.5m时。

2地基处理工程验槽➤对于换填地基、强夯地基,应现场检查处理后的地基均匀性、密实度等检测报告和承载力检测资料。

➤对于增强体复合地基,应现场检查桩位、桩头、桩间土情况和复合地基施工质量检测报告。

➤对于特殊土地基,应现场检查处理后地基的湿陷性、地震液化、冻土保温、膨胀土隔水、盐渍土改良等方面的处理效果检测资料。

3桩基工程验槽➤设计计算中考虑桩筏基础、低桩承台等桩间土共同作用时,应在开挖清理至设计标高后对桩间土进行检验。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

基坑验槽方法
基坑(槽)挖至基底设计标高并清理好后,施工单位会同勘查、设计、建设单位共
同进行验槽。验槽主要靠施工经验观察为主,对于基底以下土层不可见部位,要辅以钎
探配合共同完成。

1、钎探
1)钎探是用锤将钢钎打入坑底以下土层一定深度,根据锤击次数和入土难易程度
来判断土的软硬情况及有无墓穴、枯井、土洞、软弱下卧土层等。

2)钢钎打入分人工和机械两种。
3)根据基坑(槽)平面图依次编号绘制成钎探点平面布置图。
4)按钎探点顺序号进行钎探施工。
5)同一工程应钎径一致、锤重一致、用力(落距)一致。每贯入30cm(一步)记
录一次捶击数,每打完一个孔,填入钎探记录。

6)打钎完成要从上而下逐“步”分析,再横向分析各钎孔之间的锤击次数,将过
多或过少的钎孔在平面布置图上圈注,以备现场重点检查。

7)钎探后钎孔要用沙灌实。
2、观察验槽
1)检查基坑(槽)的位置、尺寸、标高和边坡是否符合设计要求。
2)检查槽底是否已挖至老土层(地基持力层上)。
3)对整个槽底进行全面观察:土的颜色是否均匀一致;土的坚硬程度是否均匀一
致;土的含水量情况;在槽底行走或夯拍,有无震动现象和空穴声音。

4)验槽重点应选择柱基、墙角、承重墙下或其他受力较大部位。如有异常,要会
同设计等有关单位进行处理。
