土方开挖工程施工方案
土方开挖施工方案 一、概述 根据本标段招标文件及图纸,确定土方明挖范围如下:包括准备工作、场地清理、施工期排水、清淤、永久及临时建筑物土方明挖等。 0+000~1+630段采用长臂挖掘机清淤,人工配合,利用施工机械直接将淤泥装车运走。 1+630~2+518段采用人工配合机械施工方法,场外购买含水量较低的干素土,按照比例1:1与河道内淤泥机械掺和,以便机械装运外弃。车辆沿马道分支运行,外弃淤泥。
二、工艺流程 1、程序安排原则 (1)根据工程地形、地质特点及招标文件、图纸要求安排施工程序。力求安排合理,确保工程保质、保量,按期实现。 (2)开挖前,需对原始地貌进行复测,并报送监理工程师签证;同时根据设计图纸要求,完成开挖区周边截水沟等排水工程的施工。 (3)开挖到砂砾料时,进行地形复测,以确定土层和砂砾料层的分界线,并报送监理工程师签证。 2、工艺流程 准备工作→地表及可预见的地下物拆除→场地清理→施工期排水→开挖运输→基槽平整→完工验收前的维护→质量检查与验收
三、准备工作 1、设置临时水准点。在建筑物附近设置一定数量的临时水准点,并同固定水准点连线,形成完整的水准导线。水准点设置在不受施工影响的坚实地面或构筑物上,以便于施工时对管线标高进行控制,注意保护标点和作好记录。 2、左右侧上开口线、场内道路线、堆土区等控制线的确定。根据招标文件和图纸,施工测量人员用白灰及木桩定出左右侧上开口线、场内道路线、堆土区、施工导流等控制线,为土方开挖、补充勘查、拆迁等工作做准备。 3、补充勘查 工程在正式开挖之前,施工人员对拟定开挖(包括施工道路和堆土区)范围内地下管道、线缆、地下标志点及其他构筑物进行探测,并根据地形地物和已知地下管线构筑物等情况,采取深挖和坑探的方法,查明与施工有关的如地下水位、土质、地下管线(缆)、构筑物等的走向以及与建筑物的相互关系等情况,将勘察结果列表汇总并绘制地下管道、线缆、地下标志点及其他构筑物平立面图,上报监理、业主。
四、场地清理 场地清理包括植被清理和表土清挖。其范围包括永久和临时工程、料场、存弃渣场等施工用地需要清理的全部区域的地表。开挖先剥离全部的表土(视表土存在的厚度而定,不小于30cm),备作回填表土料用。 1、植被清理 1.1采用人工配合T140-1型推土机清理开挖工程区域内的树根、杂草、垃圾、废渣及监理指明的其它有碍物。 1.2除监理另有指示外,主体工程施工场地地表的植被清理,延伸至离施工图所示最大开挖边线或建筑物基础边线(或施工道路边线)外侧至少3m的距离。挖除树根的范围延伸到离施工图所示最大开挖边线、或建筑物基础(或施工道路边线)外侧3m的距离。 1.3保护清理区域附近的天然植被,并加强对环境保护。 1.4场地清理和开挖过程中发现的文物古迹,按《施工合同技术条款》的规定办理,保护现场,及时报告。 2、表土清挖 2.1表土清挖:采用人工配合T140-1型推土机直接攒堆, EX300型挖掘机配合15t自卸汽车运输的方法对监理指示的表土开挖深度、范围进行开挖。在堆土区配备1台T140-1型推土机和1台反铲挖掘机负责弃料场的平整,覆盖层清除的弃料按监理工程师指定的地方整齐有序的堆放,不得随心所欲的堆放。 2.2完工场地清理 工程完工时进行场地清理,包括拆除临时道路、清理平整施工场地,恢复到施工前地表原状。
五、施工期排水 为保证采用挖掘机、推土机等机械进行基坑开挖时地下水位降低至最低开挖面0.5m以下,确保旱地施工条件,使用降低地下水位的施工期排水措施。 1、及时排除地面积水:在堆土区外侧或建筑物开挖区外侧设置1×0.5m,纵坡2%的排水沟,内铺防渗膜,将开挖断面内抽排的积水、雨水及地面积水及时排除。 2、开挖断面内积水的抽排:在地下水位低于建筑物基础0.5米的断面或建筑物开挖断面中预留肥槽,设置集水沟或集水井,将开挖断面内的积水及时排至排水沟中。 3、地下水位和地面沉降观测:基坑开挖期间,在地下管线、构筑物及其周围受降低水位影响的地区设置观测点,对地下水位和地面沉降观测,并采取措施。
六、施工方法和施工程序 1、工艺流程 准备工作→场地清理→开挖运输→平整边坡的维护加固→完工验收前的维护→基槽平整→完工验收前的维护→质量检查与验收 2、场地清理 2.1植被清理 ①采用人工配合推土机清理开挖工程区域内的树根、杂草、垃圾、废渣及监理指明的其它有碍物。 ②除监理另有指示外,主体工程施工场地地表的植被清理,延伸至离施工图所示最大开挖边线或建筑物基础边线(或施工道路边线)外侧至少5m的距离。 ③主体工程的植被清理,须予挖除树根的范围延伸到于施工图所示最大开挖边线、填筑线或建筑物基础外侧3m的距离。 ④注意保护清理区域附近的天然植被,并加强对环境保护,因施工不当造成清理区域附近林木资源的毁坏,以及对环境保护造成不良影响。 ⑤场地清理范围内,砍伐的成材或清理获得具有商业价值的材料按监理人指示,将其运到指定地点堆放。 2.2、清基 ①清基范围为填筑部分的底部,采用人工配合推土机撺堆,挖掘机挖甩配合T140推土机的方法对监理指示的表土开挖深度、范围进行开挖。 ②清基前,按设计断面准确放线,确定清基范围。堤基基面清理范围的边界在设计基面边线外500mm。 ③在清基范围内将树木、树桩、树根、杂草、淤泥、淤沙、垃圾和杂物等全部清除干净,清基厚度不小于300mm,并必须将腐植土植物根须清理干净。 ④对工程场地内表层0.3~0.5m深的耕作层,要求按施工程序指定的位置堆存起来,以备将来绿化美化之用。清除的耕植土不用于基础回填和河床填筑。 ⑤堤基范围内的沟、坑等在清除后按堤身要求进行回填处理。 ⑥地基清基后予以压实,压实标准为堤基以下500mm深度范围内达到筑堤压实标准。堤基表土层达不到堤身压实标准的,挖出并重新回填压实。 ⑦河床地基处理完毕后每隔30m取2组试样试验,测定基土干密度,验收合格后方可进行河床填筑。 ⑧基面清理平整后,急时报验。基面验收后应抓紧施工,若不能立即施工时,做好基面保护,复工前再检验,必要时重新清理。 ⑨开挖线以上300mm范围采用人工开挖,避免对建筑物基础、河道边坡等产生扰动。 ⑩对表土系指含细根须、草本植物及覆盖草等植物的表层有机土壤,将开挖的有机土壤运到监理人指定地区堆放。堆存的有机土壤应利用于工程的环境保护、河坡种植土回填等。按合同要求或发包人的环境整体规划,合理使用有机土壤。工程完工时进行场地清理,包括拆除临时道路、清理平整施工场地,恢复到施工前地表原状,适宜耕种和植被恢复,防止水土流失。 3、土方开挖 包括:开挖区段的选择、开挖运输机械的选择、开挖边坡的确定、开挖顺序、开挖量与回填量的平衡开挖施工。 3.1开挖运输机械的选择: 由于最大开挖深度小于4m,土方施工采用直接开挖。表土清除采用T140-1型推土机推运;土方采用1.2m3挖掘机开挖,T140-1型推土机辅助推运,就近堆放于堆土区。 3.2开挖顺序:土方开挖顺序自上而下分层开挖,采用1.2m3反铲型挖掘机,每层开挖深度控制在4米范围内。 3.4开挖运输 开挖前,按设计断面准确放线。本工程土方开挖采用反铲挖掘机进行,从上到下分层分段依次进行,施工中随时作成一定的坡势,以利排水。配合自卸汽车将土方直接运至回填区。开挖过程中对开挖平面位置、高程、控制桩号、水准点校核、边坡坡度等经常进行校核,检查是否符合设计要求,避免出现错误。 在开挖时注意控制好以下问题: (1)土方开挖符合上报工程师并经批准的开挖施工深度。 (2)施工中按设计开挖图控制开挖边坡,要求不出现欠挖、超挖,基础底部预留的20厘米保护层待下一道工序开始时,再人工修整到设计标高。 4堆土场堆存 1)土料利用T140-1型推土机将回填用土推到堤脚侧,开挖出的土料及砂砾料分开堆存。堤脚侧既作为临时道路路基又作为临时堆土区。临时堆土边坡为1:2,最大堆土高度不大于3m。 2)开挖过程中将可利用弃渣和弃置废渣分别运至监理人批准的堆渣地点进行分类堆放。 5基槽平整和缺陷处理 在基础开挖完毕后,采用人工清理掉预留的20厘米保护层并进行检查,若检查中出现意料不到的缺陷,及时通知工程师,确认处理方法并认真执行。地基清基后应予以压实,压实标准为堤基以下500mm深度范围内达到筑堤压实标准。堤基表土层达不到堤身压实标准的,需要挖出并重新回填压实。 堤基清理范围应在设计基面边线外500mm。当建筑物基础中遇到淤泥及软弱土层不太厚时,将淤泥及软弱土层全部挖除,换填后进行压实。 基面清理平整后,应急时报验。基面验收后应抓紧施工,若不能立即施工时,应做好基面保护,复工前应再检验,必要时须重新清理。 七、基槽平整 基槽开挖注意事项 1、采用机械设备挖土时,槽底预留10~20cm保护层人工开挖,并保护原土不受扰动。槽底原土平整拍实,对受到扰动的原土应夯实。如局部超挖则应用相同的材料填补,并夯实到天然密实度。 2、基槽基土中如遇淤泥、流沙(饱和粉细砂)等异常软弱土壤时,会同设计部门确定处理方案。 3、槽基底土质不一致或差异较大时,会同设计部门确定地基处理方案。
八、质量检查与验收 1、土方开挖前的质量检查和验收:土方开挖前,施工单位会同监理进行以下各项的质量检查和验收。 1.1用于开挖工程量计量的原地形测量剖面的复核检查。 1.2按施工图纸所示的工程建筑物开挖尺寸进行开挖剖面测量放样成果的检查。施工单位的开挖剖面放样成果,经监理人复核签认后,作为工程量计量的依据。 1.3 按施工图纸所示进行开挖区周围排水和防洪保护设施的质量检查和验收。 2、土方开挖过程中的质量检查:在土方开挖过程中,施工单位定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡的坡度和平整度,并将测量资料提交监理。 3、土方明挖工程完成后的质量检查和验收:土方开挖工程完成后,业主、施工单位会同监理及地质部门进行以下各款的质量检查和验收。 3.1主体工程开挖基础面检查清理的验收 3.1.1按施工图纸要求检查基础开挖面的平面尺寸、标高和场地平整度。 3.1.2取样检测基础土的物理力学性质指标。 3.2边坡的检查和验收 3.2.1永久边坡的坡度和平整度的复测检查。 3.2.2边坡永久性排水沟道的坡度和尺寸的复测检查。
挖土方工程施工方案(3篇)
第1篇一、工程概况本项目位于XX市XX区,总建筑面积约XX万平方米,其中地上建筑面积约XX万平方米,地下建筑面积约XX万平方米。
项目包括住宅、商业、办公等多种功能,总投资约XX亿元人民币。
本次施工方案针对的是项目范围内的土方开挖工程。
二、施工组织设计1. 施工部署(1)成立土方开挖施工项目部,负责土方开挖工程的施工组织、协调和管理。
(2)根据工程进度和施工需求,合理安排施工顺序,确保施工顺利进行。
(3)加强施工现场的管理,确保施工安全和工程质量。
2. 施工进度计划(1)施工准备阶段:预计XX天。
(2)土方开挖阶段:预计XX天。
(3)土方运输及堆放阶段:预计XX天。
(4)施工收尾阶段:预计XX天。
三、施工工艺及方法1. 土方开挖(1)开挖方式:采用机械开挖,配合人工清理。
(2)开挖顺序:从上至下分层开挖,每层厚度控制在XX厘米以内。
(3)开挖设备:挖掘机、自卸汽车、装载机等。
(4)安全措施:在开挖过程中,加强对边坡的监测,防止边坡坍塌。
2. 土方运输(1)运输方式:采用自卸汽车运输。
(2)运输路线:根据施工现场实际情况,合理规划运输路线。
(3)运输时间:避开高峰时段,减少对交通的影响。
3. 土方堆放(1)堆放地点:在指定区域堆放,确保堆放高度不超过XX米。
(2)堆放方式:采用分层堆放,每层厚度控制在XX厘米以内。
(3)堆放安全:加强堆放区域的监测,防止堆体坍塌。
四、施工质量控制1. 材料质量控制(1)选用符合国家标准的土方材料。
(2)对进场材料进行检验,确保材料质量符合要求。
2. 施工过程控制(1)严格按照施工图纸和施工规范进行施工。
(2)加强施工过程中的质量控制,确保施工质量符合要求。
3. 工程验收(1)施工完成后,组织相关人员进行验收。
(2)验收合格后,方可进行下一阶段的施工。
五、安全文明施工1. 安全施工(1)加强对施工现场的安全管理,确保施工安全。
(2)严格执行安全操作规程,防止安全事故的发生。
土方开挖专项施工方案内容(5篇)
土方开挖专项施工方案内容第1篇:1土方开挖专项施工方案1编制依据1)设计蓝图2)招标文件工程量清单3)施工总进度计划2工程概述本工程的土方开挖采用放坡段开挖的形式进行施工。
其主要包括KO+090至KO+703.3新建堤防,需进行土方开挖,以及齿墙基槽土方开挖和两座板涵土方的开挖。
总方量34万方,石方开挖20.8万方。
其中KO+270至K0+390风化石,边坡1:1,其余沙土,边坡1:1.9,并换填3米石渣。
其工作资料包括:准备工作、场地清理、测量放样、施工期排水、开挖渣料运输和堆存、边坡监测和防护、完工验收前的维护以及按监理人的指示对废弃的渣场进行清理等工作。
采用推土机和1.5m3反铲挖机进行开挖,自卸汽车运输渣土。
3施工部署3.1施工降排水施工降排水包括:新开河床、齿墙基槽内降排水和开挖面以外的雨水排放两部分。
其中新开河床、齿墙基槽内设排水沟及集水井的方式进行基坑积水排放;开挖面以外的雨水排放,采取在开挖面以外设立截渗沟的措施,使雨水汇集入截渗沟,沿固定的排水路线进入原清溪河内。
3.2土方开挖施工布置本工程土方分两段进行河道开挖:K0+000到K0+400,两边进行开挖;K0+450到K0+703.3段,先进行右边开挖,后进行左边回填。
开挖时在原清溪河头开挖边线外5m处修筑一条拦水坝,阻止河水进入新开挖河床内。
K0+450到K0+703.3段在原清溪河埋1000大钢筋混凝土管涵新修一条施工便道作本段工程土方开挖、回填以及边坡施工的主要道路;完成后进行左岸河道的河堤回填及边坡施工。
开挖方向:沿河道轴线开挖;开挖方式:采用倒退式分层开挖。
上部的土方采用推土机配合反铲挖掘机进行推挖,下部土方采用反铲挖掘机装土,自卸汽车运土,装载机配合挖掘机进行弃土堆放。
各施工作业面根据实测地形,对需要回填的岸坡土方量进行计算后,经土石方平衡后场内石渣远远不够,需异地买石渣回填。
剩余土方由场内、外道路运至业主给定的弃渣场进行堆放。
土方开挖工程专项方案(3篇)
第1篇一、工程概况1. 工程名称:XX项目土方开挖工程2. 工程地点:XX市XX区XX街道3. 工程规模:本工程总建筑面积XX万平方米,其中地上建筑面积XX万平方米,地下建筑面积XX万平方米。
4. 工程内容:本工程包括土方开挖、基础施工、主体结构施工、装饰装修、室外工程等。
5. 工期要求:土方开挖工程计划工期为XX个月。
二、施工组织设计1. 施工单位:XX建筑工程有限公司2. 施工单位资质:具有国家一级建筑施工总承包资质3. 施工现场管理人员:项目经理、技术负责人、安全负责人、质量负责人等。
4. 施工班组:挖土班组、运输班组、测量班组、质检班组等。
三、施工方案1. 施工方法(1)土方开挖采用机械开挖,人工配合清理。
(2)挖掘机开挖土方,运输车辆进行运输。
(3)采用分层开挖,每层厚度控制在XX厘米。
(4)在开挖过程中,应保持场地平整,避免造成地面沉降。
2. 施工工艺流程(1)测量放线:根据设计图纸进行测量放线,确定开挖范围。
(2)场地平整:对开挖区域进行平整,确保场地满足施工要求。
(3)土方开挖:采用挖掘机进行土方开挖,人工配合清理。
(4)土方运输:采用运输车辆将土方运至指定地点。
(5)质量控制:对开挖后的场地进行平整,确保满足设计要求。
3. 施工设备(1)挖掘机:型号为XX,数量为XX台。
(2)运输车辆:型号为XX,数量为XX辆。
(3)推土机:型号为XX,数量为XX台。
(4)自卸汽车:型号为XX,数量为XX辆。
(5)测量仪器:全站仪、水准仪、钢卷尺等。
四、质量控制措施1. 施工前,对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
2. 施工过程中,严格执行施工方案,确保施工质量。
3. 施工过程中,加强测量控制,确保开挖深度、宽度、边坡坡度等符合设计要求。
4. 对开挖后的场地进行平整,确保场地满足施工要求。
5. 对开挖后的土方进行分类堆放,避免影响施工质量和环境。
五、安全措施1. 施工前,对施工现场进行安全检查,确保施工安全。
土方开挖工程施工方案
土方开挖工程施工方案一、工程介绍土方开挖工程是指在施工现场对土壤进行开挖、填方、挖土及运输等工程活动。
这类工程一般用于建筑施工、道路建设和水利工程等领域。
土方开挖工程的施工方案直接影响着工程进度和质量,因此必须对施工方案进行认真规划和安排。
本文将针对土方开挖工程的施工方案进行详细介绍,包括工程前期准备、施工组织、作业流程、安全措施等内容,并根据实际情况提出可行的解决方案。
二、工程前期准备1. 确定施工区域:在施工开始之前,必须确定土方开挖的具体施工区域,包括土方开挖的范围、深度、施工方法等。
同时,还需对施工区域的地质条件、土壤类型等进行认真调查和分析,以便制定合理的施工方案。
2. 确定施工时间:根据工程需求和现场条件,确定土方开挖工程的施工时间,包括施工起止时间、施工周期等。
同时还要考虑季节因素,避免在雨季或者严寒季节进行土方开挖工程。
3. 准备施工人员:确定土方开挖工程所需的施工人员数量和工种,包括项目经理、技术工人、机械操作员等。
并对施工人员进行必要的培训和安全教育,确保他们具备良好的工作技能和安全意识。
4. 检查施工设备:确保土方开挖所需的施工机械设备运转正常,包括挖掘机、装载机、运输车辆等。
对施工机械设备进行定期检查和维护,及时更换磨损部件,保证其安全可靠地使用。
5. 制定施工计划:根据土方开挖工程的实际情况和要求,制定合理的施工计划,明确施工任务和进度计划。
同时制定应急预案,以备不时之需。
三、施工组织1. 项目经理负责工程管理、技术指导和协调施工各方工作。
2. 技术工人负责施工方案的实施和现场操作。
3. 机械操作员负责施工机械设备的操作和维护。
4. 安全员负责安全检查、安全教育和安全监督等工作。
5. 现场管理人员负责现场秩序、物资管理等。
6. 各方工作配合紧密,保证工程按时、按质、安全地完成。
四、作业流程1. 土方开挖前的准备工作:(1)清理施工现场,清除杂物和垃圾等。
(2)标示施工范围,确保施工区域清晰明了。
土方机械开挖施工方案(3篇)

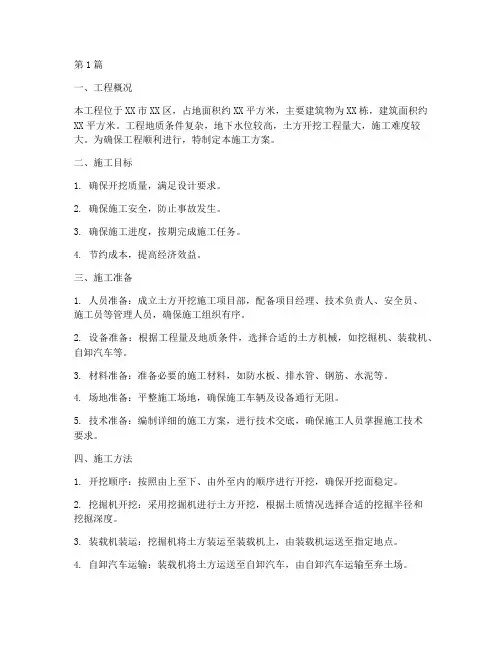

第1篇一、工程概况本工程位于XX市XX区,占地面积约XX平方米,主要建筑物为XX栋,建筑面积约XX平方米。
工程地质条件复杂,地下水位较高,土方开挖工程量大,施工难度较大。
为确保工程顺利进行,特制定本施工方案。
二、施工目标1. 确保开挖质量,满足设计要求。
2. 确保施工安全,防止事故发生。
3. 确保施工进度,按期完成施工任务。
4. 节约成本,提高经济效益。
三、施工准备1. 人员准备:成立土方开挖施工项目部,配备项目经理、技术负责人、安全员、施工员等管理人员,确保施工组织有序。
2. 设备准备:根据工程量及地质条件,选择合适的土方机械,如挖掘机、装载机、自卸汽车等。
3. 材料准备:准备必要的施工材料,如防水板、排水管、钢筋、水泥等。
4. 场地准备:平整施工场地,确保施工车辆及设备通行无阻。
5. 技术准备:编制详细的施工方案,进行技术交底,确保施工人员掌握施工技术要求。
四、施工方法1. 开挖顺序:按照由上至下、由外至内的顺序进行开挖,确保开挖面稳定。
2. 挖掘机开挖:采用挖掘机进行土方开挖,根据土质情况选择合适的挖掘半径和挖掘深度。
3. 装载机装运:挖掘机将土方装运至装载机上,由装载机运送至指定地点。
4. 自卸汽车运输:装载机将土方运送至自卸汽车,由自卸汽车运输至弃土场。
5. 排水措施:在开挖过程中,设置排水沟和集水井,确保开挖面无积水。
6. 边坡防护:对开挖边坡进行支护,防止边坡坍塌。
7. 质量控制:严格按照设计要求进行开挖,确保开挖尺寸、标高、坡度等符合规范。
五、施工安全措施1. 人员安全:加强安全教育,提高施工人员的安全意识;严格执行操作规程,防止安全事故发生。
2. 机械安全:定期检查机械设备的性能,确保机械设备安全运行。
3. 用电安全:施工现场用电线路必须符合规范,确保用电安全。
4. 交通安全:加强施工现场交通管理,确保施工车辆及人员安全。
5. 环境保护:采取有效措施,减少施工对环境的影响。
六、施工进度计划1. 施工准备阶段:预计XX天。
土石方工程施工设计方案(3篇)

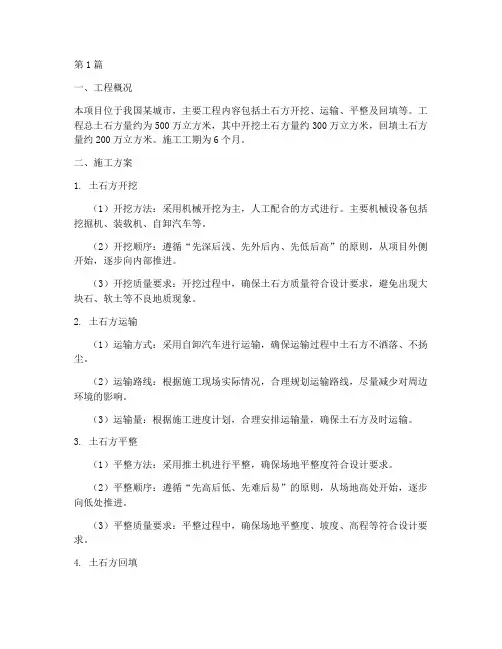

第1篇一、工程概况本项目位于我国某城市,主要工程内容包括土石方开挖、运输、平整及回填等。
工程总土石方量约为500万立方米,其中开挖土石方量约300万立方米,回填土石方量约200万立方米。
施工工期为6个月。
二、施工方案1. 土石方开挖(1)开挖方法:采用机械开挖为主,人工配合的方式进行。
主要机械设备包括挖掘机、装载机、自卸汽车等。
(2)开挖顺序:遵循“先深后浅、先外后内、先低后高”的原则,从项目外侧开始,逐步向内部推进。
(3)开挖质量要求:开挖过程中,确保土石方质量符合设计要求,避免出现大块石、软土等不良地质现象。
2. 土石方运输(1)运输方式:采用自卸汽车进行运输,确保运输过程中土石方不洒落、不扬尘。
(2)运输路线:根据施工现场实际情况,合理规划运输路线,尽量减少对周边环境的影响。
(3)运输量:根据施工进度计划,合理安排运输量,确保土石方及时运输。
3. 土石方平整(1)平整方法:采用推土机进行平整,确保场地平整度符合设计要求。
(2)平整顺序:遵循“先高后低、先难后易”的原则,从场地高处开始,逐步向低处推进。
(3)平整质量要求:平整过程中,确保场地平整度、坡度、高程等符合设计要求。
4. 土石方回填(1)回填材料:选用符合设计要求的土石料进行回填。
(2)回填方法:采用分层压实、分层检测的方式进行回填,确保回填土石方密实度符合设计要求。
(3)回填质量要求:回填过程中,确保回填土石方密实度、高程、坡度等符合设计要求。
三、施工进度计划根据工程量及施工要求,制定详细的施工进度计划,确保工程按期完成。
四、施工安全管理1. 严格执行安全生产法规,加强施工现场安全管理。
2. 对施工人员进行安全教育培训,提高安全意识。
3. 定期检查施工设备,确保设备安全运行。
4. 加强施工现场环境保护,减少施工对周边环境的影响。
五、质量控制措施1. 严格执行国家及地方相关施工质量标准。
2. 对施工过程进行全过程质量控制,确保工程质量符合设计要求。
安全施工方案土方开挖(3篇)
第1篇一、前言土方开挖是建筑工程施工中的一项重要工序,涉及到大量的人力和物力投入。
为了保证施工过程中的安全,预防事故的发生,特制定本安全施工方案。
本方案遵循“安全第一、预防为主、综合治理”的原则,确保土方开挖施工的顺利进行。
二、工程概况1. 工程名称:XX建筑工程2. 工程地点:XX市XX区XX路3. 施工单位:XX建设集团有限公司4. 施工内容:土方开挖、基础施工、主体结构施工等5. 施工工期:XX个月三、施工组织与管理1. 施工组织(1)成立以项目经理为组长的土方开挖施工领导小组,负责全面协调、监督、检查施工过程中的安全工作。
(2)明确各岗位人员的职责,加强安全教育培训,提高安全意识。
(3)制定安全措施,确保施工过程中的人身和财产安全。
2. 管理措施(1)建立健全安全管理制度,明确安全责任。
(2)严格执行国家及地方有关安全生产的法律法规,加强施工现场的安全管理。
(3)定期对施工现场进行安全检查,发现问题及时整改。
四、安全施工方案1. 施工准备(1)编制施工组织设计,明确施工方案、安全措施和应急预案。
(2)对施工人员进行安全技术交底,确保施工人员了解施工过程中的安全注意事项。
(3)对施工机械设备进行检验、保养,确保其安全可靠。
2. 施工过程控制(1)挖掘机、铲车等机械设备操作人员必须持证上岗,严格遵守操作规程。
(2)土方开挖时,应先进行地质勘察,了解地下管线、地下设施等情况,避免损坏。
(3)挖掘机、铲车等机械设备应保持一定的安全距离,防止发生碰撞事故。
(4)在开挖过程中,应设置警示标志,提醒过往行人注意安全。
(5)挖掘机、铲车等机械设备应配备灭火器等消防设施,确保消防安全。
(6)开挖深度超过3米时,应设置安全防护栏和警示标志,防止人员坠落。
(7)在土方开挖过程中,如发现地下管线、地下设施等,应立即停止施工,及时报告相关部门进行处理。
3. 施工现场安全管理(1)施工现场应设置安全警示标志,明确施工区域、危险区域等。
最新基坑土方开挖施工方案(通用9篇)
最新基坑土方开挖施工方案(通用9篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如合同协议、工作计划、活动方案、规章制度、心得体会、演讲致辞、观后感、读后感、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as contract agreements, work plans, activity plans, rules and regulations, personal experiences, speeches, reflections, reading reviews, essay summaries, and other sample essays. If you want to learn about different formats and writing methods of sample essays, please stay tuned!最新基坑土方开挖施工方案(通用9篇)当面临一个复杂的问题时,我们需要制定一个详细的方案来分析问题的根源,并提出解决方案。
土方开挖工程施工方案
土方开挖工程施工方案1. 引言土方开挖工程是建筑施工过程中的重要环节之一。
通过对现场的土壤进行开挖,为后续的施工工作创造必要的条件,如基坑开挖、地基处理等。
本文将介绍土方开挖工程的施工方案,包括施工准备、施工步骤、施工安全措施等。
2. 施工准备2.1 资料准备在开始土方开挖工程之前,需要进行相应的资料准备工作。
包括土壤勘察报告、设计图纸、施工方案等。
这些资料可以帮助施工人员了解土壤的性质、开挖的位置和深度等重要信息,从而指导施工过程。
2.2 设备准备为进行土方开挖工程,需要准备相应的设备。
包括挖掘机、推土机、装载机等。
这些设备能够提高施工效率,减少人力投入。
2.3 人员组织为保证施工的顺利进行,需要合理组织施工人员。
包括挖掘机操作人员、监理人员、安全员等。
他们将协同作业,确保土方开挖工程按照计划进行。
3. 施工步骤3.1 清理现场在开展土方开挖工程之前,必须对现场进行清理工作。
清除杂物、破损的设备以及其他障碍物,以确保施工过程中的安全和顺利进行。
3.2 土方开挖根据设计要求,确定开挖的位置和深度。
在开挖前,应进行标线,以确保开挖的准确性和精度。
然后使用挖掘机等设备进行土方开挖工作。
3.3 土方运输开挖后,将土方运输至指定的堆放区域。
运输过程中,应确保土方不外溢,并遵守交通安全规定,以保证现场的秩序和安全。
3.4 现场整理完成土方开挖和运输后,需要对现场进行整理工作。
清除施工过程中产生的垃圾、残留物等,并恢复现场的平整。
4. 施工安全措施4.1 安全培训施工前,对施工人员进行安全培训,确保他们了解施工现场的安全风险和应对措施。
培训内容包括设备操作规程、安全防护用品使用等。
4.2 安全设施在施工现场设置必要的安全防护设施。
如安全警示牌、警示标识、防护栏等。
确保施工人员能够安全工作,并警示其他人员注意施工区域。
4.3 安全监测对土方开挖过程进行实时监测,及时发现可能存在的安全隐患。
如土方塌方、地面塌陷等。
管沟工程土方开挖施工方案
管沟工程土方开挖施工方案一、施工准备工作1. 施工前,应检查施工现场的地形、地貌、土质等情况,确定施工方法和施工方案。
2. 根据设计要求,制定开挖施工方案,并按照法律法规和相关规定,办理相关手续和备案工作。
3. 聘请专业技术人员对施工现场进行勘察,裁定土方开挖工程的基本要求和技术措施。
4. 调配所需的施工机械、车辆、人员和材料,保证施工的顺利进行。
5. 制定土方开挖的安全生产方案,并对施工人员进行培训。
二、土方开挖方案1. 土方开挖施工目标根据设计要求,在规定的范围内、控制的深度内进行土方开挖,使得开挖施工符合规范要求,并保证施工质量和安全。
2. 土方开挖的方法(1)机械开挖:选用推土机、挖掘机等大型机械设备进行土方开挖。
(2)手工开挖:如果机械设备无法进入的狭小地区,可以采用人工开挖的方式进行土方开挖。
3. 土方开挖的工艺流程(1)确定开挖的起点和终点,并标明开挖深度和宽度。
(2)在施工现场进行路线标定,确保土方开挖的方向和位置正确。
(3)根据开挖深度和规模,选用适当的机械设备进行土方开挖。
(4)对土壤进行分类处理,将可再利用的土方进行分类储存,不能再利用的土方进行处理和清理。
三、土方开挖的安全措施1. 确保施工现场人员的安全:严格遵守施工现场的安全规范和标准,对施工人员进行安全教育和培训。
2. 控制土方开挖的深度:根据设计要求,严格控制土方开挖的深度,避免深度过深导致地基不稳定。
3. 检查机械设备的安全性能:对机械设备进行定期检查和维护,确保设备的安全使用。
4. 排水处理:在土方开挖过程中,对施工现场进行排水处理,防止因为地下水位过高导致施工现场的滑坡或坍塌。
四、施工注意事项1. 施工期间,严格按照设计要求进行土方开挖,确保开挖面的平整度和平整度。
2. 严格按照施工图纸中的开挖截面进行开挖,防止因为开挖偏离导致的施工质量问题。
3. 对土方进行分类处理和储存,确保可以再利用的土方进行储存,节约资源。
