浅谈如何做工业工程项目的初步设计概算
化工工业建设项目概算编制办法及各项概算指标

化工工业建设项目概算编制办法及各项概算指标1. 引言该文档旨在提供化工工业建设项目概算编制办法及相关概算指标。
概算编制在项目的初期阶段起到重要作用,它为项目实施提供了可行性和可预测性。
本文档将介绍概算编制的基本步骤和原则,并列出一些常用的概算指标,供项目方参考。
2. 概算编制步骤概算编制的步骤如下:2.1 确定项目范围在概算编制过程中,首先需要明确项目的范围和目标。
这包括建设的主要设施、工艺流程、设备配备等。
2.2 收集概算数据收集概算数据是概算编制的关键步骤之一。
可以通过市场调研、技术方案论证、咨询专家等方式获取相关数据。
收集的数据应包括设备价格、材料成本、人工费用等各项费用指标。
2.3 估算建设成本根据收集到的概算数据,进行建设成本的估算。
建设成本包括直接费用和间接费用。
直接费用包括设备费用、人工费用、材料费用等;间接费用包括施工管理费、项目管理费、设备安装费等。
2.4 制定概算计划根据估算的建设成本,制定概算计划。
概算计划应包括项目的总概算、阶段概算、各项费用指标等信息。
2.5 审核和调整概算制定概算后,需要进行审核和调整。
通过与专家和管理人员的讨论和评审,确保概算的准确性和合理性。
3. 常用的概算指标以下是一些常用的概算指标,供项目方参考:- 设备费用指标:根据设备类型和规模,估算设备的购置费用。
- 人工费用指标:根据施工工序和工作量,估算人工费用。
- 材料费用指标:根据材料种类和用量,估算材料费用。
- 施工管理费用指标:根据项目规模和施工难度,估算施工管理费用。
- 设备安装费用指标:根据设备类型和安装难度,估算设备安装费用。
4. 结论本文档介绍了化工工业建设项目概算编制办法及各项概算指标。
概算编制是项目实施的重要环节,需要根据项目范围和收集的概算数据进行估算和调整。
通过合理使用常用的概算指标,可以提高概算的准确性和可预测性。
初步设计概算

初步设计概算
初步设计概算是对一个建筑项目的大致造价进行估算和预算。
这个概算是在项目初期进行的,用于评估和决策项目的可行性和预算控制。
以下是进行初步设计概算的一般步骤:
1. 确定项目需求和要求:了解项目的功能、规模、用途以及其他特殊要求。
2. 进行初步设计:根据项目需求和要求,制定初步设计方案。
3. 决定建筑材料和构造:根据设计方案,决定使用的建筑材料和构造方法。
4. 分析和计算建筑量:根据设计方案和选定的材料,计算建筑的实际量(如墙体面积、楼板面积、屋顶面积等)。
5. 估算单价:根据材料和劳务市场的情况,估算每个单位的价格(如每平方米的砖块价格、每平方米的油漆工程价格等)。
6. 计算总造价:将建筑量与单价相乘,得出各项工程的预算。
7. 添加其他费用:除了建筑本身的造价之外,还需要考虑一些其他费用,如设计费、监理费、税费等。
8. 进行预算控制:根据项目预算和要求,对造价进行调整和优化,确保在可接受范围内。
需要注意的是,初步设计概算只是一个估算和预测,实际
造价还会受到很多因素的影响,如市场变动、施工进度等。
因此,在项目进行中可能需要进行多次概算和预算的调整。
初步设计概算总结

初步设计概算总结概算是工程项目管理中的一项重要工作,它是在项目初期进行的,通过对项目的初步设计进行估算,计算出项目的大致造价,为项目决策和后续工作提供参考依据。
本文将围绕初步设计概算进行总结,并探讨其重要性和实施过程。
一、初步设计概算的重要性初步设计概算是项目管理中的重要环节,它对项目决策和规划具有重要意义。
首先,初步设计概算可以对项目的可行性进行评估,帮助决策者判断项目是否具备经济效益和可实施性。
其次,初步设计概算可以为项目的详细设计提供参考,为设计团队提供一个经济合理的设计方案。
最后,初步设计概算还可以作为项目投资的基础,为项目的融资和预算提供依据。
二、初步设计概算的实施过程初步设计概算的实施过程通常包括以下几个步骤:1.收集设计资料:收集项目的设计文件,包括设计图纸、技术规范、工程量清单等。
同时,还需要收集相关的市场行情、物价指数等信息,以便进行概算计算。
2.确定工程量:根据设计文件和技术规范,结合实地勘察和测量,确定工程项目的具体工程量,包括土建工程量、设备工程量、安装工程量等。
3.确定工程造价:根据工程量和相关的市场行情,结合项目特点和设计要求,对工程造价进行计算和估算。
在计算过程中,需要考虑材料价格、人工成本、机械设备租赁费用等因素。
4.编制初步设计概算表:根据计算结果,编制初步设计概算表,将工程项目的各项费用进行明细列示,包括人工费、材料费、设备费、管理费、利润等。
同时,还可以按照不同工程单元或工程阶段进行分类,以便后续的预算和控制。
5.评审和调整:对编制的初步设计概算进行评审和调整,与设计团队、业主和其他相关方进行沟通和协商,确保概算的准确性和合理性。
如果发现概算超出预期或不符合要求,需要及时进行调整和优化。
三、初步设计概算的注意事项在进行初步设计概算时,需要注意以下几个方面:1.准确性:初步设计概算的准确性直接影响项目的后续工作和决策,因此在收集和计算数据时,需要尽量准确和全面,避免遗漏和错误。

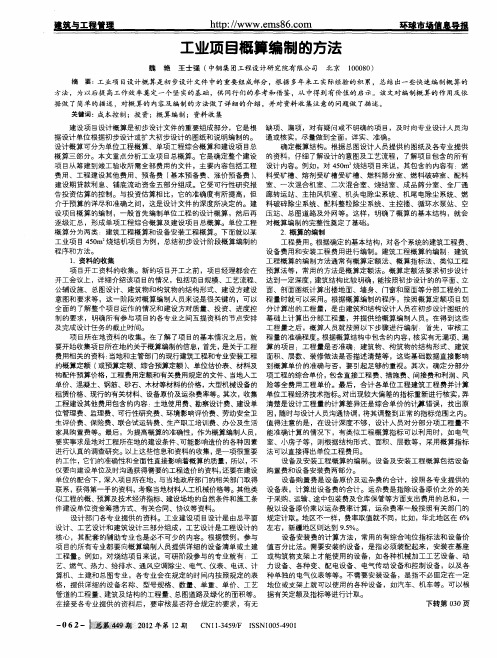

工业项目概算编制的方法

浅谈如何做好初步设计概算编制

浅谈如何做好初步设计概 算编制
陈 国琴
( 浙 江 省工 业设 计研 究 院 ,浙 江 杭 州 3 1 0 0 0 3)
摘Байду номын сангаас
要 : 根据 项 目建 设 程序 ,要 求设 计 阶 段 准 确编 制 初 步设 计 概 算 ,这对 工 程 建 设 具有 重 要 的 作用 。本 文 在 分析 设 计 概 算 编制 的重 要性 基 础
( 四) 编 制人 员 的素质 需不 断 提高
因新工艺 、新技术 、新方法 、新材层出不穷 , 有时编制人员不 能很
二、■制过程 中存在 的问息
( 一 )不重 视设 计概 算 的编制
好 的了解其要求 ,准确 的计算工程量套用定额 ,直接影响到概算 编制 的准确性 。另外一般设计人员提供的资料一般都比较粗略 ,这就要求 编制人员 ,根据 自己掌握业务知识和丰富经验综合 考虑工程项 目 概算 所要发生 的费用 ,严格按照初步行设计要求 ,计算 工程量 正确套用定 额 。反之 ,就会产生漏项少算或多算重算的现象。就拿某一个工程概 算来说 ,图纸 中标注用深基础做人防 ,但编制人员 叉在其他 费中又例
某工程图纸按照我国有关规定初步设计阶段要编制初步设计概算是编制固定资产投资计划控制基本建设拨款和贷款的依据同时是工程建只标注外墙采用花岗岩没有说明采用什么工艺方法傲和材料厚度设项目全过程造价控制的基础经批准的概算将作为建设项目的最高颜色而编制人员也没有与相关设计人员或建设单位沟通了解其要求就按一般的常规要求编制了概算
( 二 ) 彼此 间 缺乏 沟通
因建设单位一般与主要专业人员接触多一点, 而概算编制人对整个 工程过程 了解 胜少, 再加 上设 计图纸的深度不够 ,有些 内容 只是一句 话带过 ,具体如何做法没有详 细说 明,有时甚至不考虑某 些分项工程 和所需材料的材质 、规格 ,至使概算编制人员无法准确地计算工程量
浅谈如何做好初步设计概算

浅谈如何做好初步设计概算浅谈如何做好初步设计概算摘要:建设工程造价的关键工作在于工程实施之前的设计阶段,设计阶段的工程概算简单理解为设计概算,设计概算是指在初步设计或扩大初步设计阶段,设计单位在投资估算的控制下根据初步设计或者扩大初步设计的图纸及说明书、设备清单、概算定额或概算指标、各项费用取费的标准进行编制,本文通过剖析初步设计概算的工作流程,针对其中常出现的以及容易犯错的问题提出相应的解决措施,以期在实际工程预算中可以提供理论知识借鉴。
关键词:初步设计概算编制措施前言随着我国各项制度的完善,设计概算的重要性已经不言而喻,在实际工程项目的操作中,概算编制工作可以加深对项目的了解程度,从而了解到概算编制的重点要点以及工作中与设计人员沟通的重要性,进而帮助设计人员选定合理方案,及时和设计人员沟通。
施工图纸的确定不能只考虑技术的重要性,同时应该从实际出发,考虑到项目的经济性。
也只有这样,才能确保企业的经济利益,增加企业的市场竞争力,在激烈的市场竞争中赢得生存和发展的空间。
一、设计概算的理念设计概算是以初步设计文件为依据,按照规定的程序和方法,对建设项目总投资及其构成进行的概略计算,具体而言,设计概算是在投资估算的控制下由设计单位根据初步设计或扩大初步设计的图纸及说明,利用国家或地区颁布的概算指标、概算定额、设备材料预算价格等资料,按照设计要求,对建设项目从筹建至竣工交付使用所需全部费用而进行的设计概算的成果文件称为设计概算书,它是初步设计文件的重要组成部分。
工程概算涵盖整个工程阶段,从项目决策前的投资估算阶段,也包括初步设计阶段的设计概算、施工图设计阶段的施工图预算、施工阶段的施工预算、工程结束竣工验收交付使用阶段的竣工结算,应该说概算对不同的项目实施阶段起到了不同的作用,其特点是:编制工作相对粗略,无需要达到施工图预算的准确程度,采用两阶段设计的建设项目,初步设计阶段必须编制设计概算,采用三阶段设计的,扩大初步设计阶段必须编制修正概算,设计概算的编制内容包括静态投资和动态投资两个层次的投资,作为考核工程设计和施工图预算的依据;动态投资作为项目筹措、供应和控制资金使用的限额。
初步设计概算
初步设计概算
初步设计概算是指在项目初期,根据项目需求和设计方案,对于项目的概略造价进行估算。
初步设计概算是项目建设前最早期的一个阶段,它的主要目的是为项目的决策提供参考。
初步设计概算的编制主要分为以下几个步骤:
1. 收集项目信息:收集项目的基本情况,包括项目地点、规模、使用功能、设计要求等。
2. 分析项目需求:对项目的功能和技术要求进行分析,确保设计方案与项目需求的一致性。
3. 制定设计方案:根据项目的功能需求,制定初步设计方案,包括建筑布局、结构形式、材料选用等。
4. 量取工程量:根据设计方案,对项目进行量取工程量,包括建筑面积、土方开挖量、混凝土用量等。
5. 选择指标定额:根据项目的特点,选择适当的指标定额,并计算出各项工程的定额价值。
6. 计算工程造价:根据工程量和指标定额,计算出各项工程的造价,并将其进行统计汇总。
7. 决策分析:根据初步设计概算结果,与项目的预算和资金情况进行对照,对项目的可行性进行评估和决策。
初步设计概算需要考虑到项目的各个方面,包括建筑、结构、给排水、供电、通风、采暖等。
在编制过程中,还需要参考相关的规范和标准,并结合项目的实际情况进行调整。
初步设计概算的结果可以作为项目决策的依据,对于项目的规划和预算具有重要的参考价值。
这个阶段的概算通常只是一个粗略的估算,在后续的设计和施工阶段,还需要进一步的细化和调整。
如何做工业建筑前期方案设计
工业建筑前期方案设计一、项目背景及概况随着经济的不断发展,工业领域的投资也在不断增加,工业建筑作为生产和运营活动的场所,必须具有高效、安全、环保等特点。
为了满足市场需求,本次设计的工业建筑是一座新型的智能化、绿色化工业厂房,用来生产和加工高端机械设备。
项目地点位于城市工业园区,环境优美,交通便利,可为企业提供良好的发展和生产条件。
项目总建筑面积约为10000平方米,包括生产车间、办公楼、仓储区、配套设施等。
二、设计原则1. 环保节能:在建筑材料选择上,尽量选用环保、节能的材料,减少对环境的影响。
在设计中充分考虑通风、采光等因素,达到节能环保的效果。
2. 安全可靠:工业厂房是生产和加工活动的场所,必须保证安全可靠。
设计中要考虑防火、防爆等安全设计,确保员工和设备的安全。
3. 智能化管理:本次设计的工业建筑将采用智能化管理系统,通过物联网技术实现设备在线监控、远程控制等功能,提高生产效率和管理水平。
4. 灵活多样:工业建筑的设计要考虑到生产工艺的变化和扩展需求,保证建筑具有一定的灵活性和可扩展性,方便企业根据实际情况进行调整和改造。
三、功能分区设计1. 生产车间:生产车间是工业建筑的核心区域,包括生产线、生产设备等。
设计中要考虑到生产工艺的布局和流程,保证生产效率和质量。
2. 办公楼:办公楼是企业管理和办公的区域,包括办公室、会议室、休息室等。
设计中要考虑员工的工作环境和舒适度,提高员工的工作效率和满意度。
3. 仓储区:仓储区是用来存放原材料和成品的区域,设计要考虑货物的堆放和管理,保证货物的安全和便捷出入。
4. 配套设施:包括停车场、餐厅、卫生间等,设计要充分考虑员工的日常需求,提供舒适便利的服务。
四、建筑外观设计1. 建筑风格:本次设计的工业建筑采用现代简约的设计风格,外观简洁大方,体现出工业建筑的专业和科技感。
2. 建筑材料:建筑材料选用具有环保、耐用性强的材料,外墙采用隔热、隔音效果好的材料,保证建筑的耐用性和舒适性。
史上最正规初步设计概算编制
史上最正规初步设计概算编制概述:初步设计概算是在项目的初期阶段进行的一项控制成本的工作。
它的主要目的是根据项目的初步设计方案,对项目进行概算编制,以便进行项目的初步论证、预算和招标投标。
通过初步设计概算编制,可以更好地掌握项目的成本情况,为后续工作提供重要依据。
编制步骤:1.收集项目资料:初步设计概算编制的第一步是收集与项目相关的所有资料,包括项目的规划图纸、设计方案、工程量清单、技术标准和市场行情等。
这些资料将为后续的概算编制提供重要依据。
2.制定工程量清单:根据设计方案和规划图纸,制定项目的工程量清单。
工程量清单应包含所有需要投入的材料、设备和劳动力的数量和规格。
制定工程量清单时,应结合市场行情和技术标准,确保清单的准确性和可行性。
3.估算单价:根据市场行情和技术标准,估算项目所需材料、设备和劳动力的单价。
估算单价时,应考虑到地理位置、市场供求关系和价格波动等因素,以确保单价的准确性和合理性。
4.编制预算表:根据工程量清单和估算单价,编制项目的预算表。
预算表应包含所有项目的成本项目和各项费用的合计。
在编制预算表时,应注意将成本项目细化到最小单位,以便更好地控制成本。
5.进行项目论证:6.编制概算报告:在完成项目论证后,将编制好的预算表整理成概算报告。
概算报告应包括项目的详细情况、概算编制的过程及结果,以及项目的论证结论。
概算报告是初步设计概算编制的最终结果,也是项目决策的重要依据。
总结:初步设计概算编制是项目初期阶段非常重要的一项工作。
通过概算编制,可以更好地控制项目的成本,为后续的工作提供依据。
在编制初步设计概算时,应准确收集项目资料,制定工程量清单,估算单价,编制预算表,进行项目论证,并最终整理成概算报告。
只有经过严谨的编制和论证过程,才能确保初步设计概算的准确性和可行性。
工程初步设计概算编制方案
工程初步设计概算编制方案一、前言随着我国经济的不断发展,建筑工程的需求量也越来越大。
工程初步设计概算编制是建筑工程中非常重要的一项工作,它是对建筑工程的整体投资进行初步估算,为后续的施工、合同和预算管理提供重要的依据。
本文将介绍工程初步设计概算编制的基本流程、方法和原则。
二、概念和作用1. 概念:工程初步设计概算是指在建筑工程初步设计阶段,根据工程初步设计文件,对建筑工程的投资进行初步估算,包括工程费、预备费、建设项目管理费和设计费等各项费用,并形成概算书。
2. 作用:工程初步设计概算是进行建筑工程概算的起始点,它的准确性直接影响到后续的施工和预算管理。
通过工程初步设计概算编制,可以及时掌握工程的投资情况,为后续的设计、施工和管理提供参考依据。
三、编制流程1. 起草概算说明:确定工程建设的基本情况,包括项目名称、建设地点、建设单位、设计单位等,明确概算编制的依据和要求。
2. 概算范围的确定:确定概算的范围和内容,包括工程费、预备费、建设项目管理费、设计费等各项费用。
3. 收集资料:收集工程初步设计文件、相关规范标准、价格资料、历史经验等,为概算编制提供必要的依据。
4. 计算核算:按照概算范围确定的内容,对各项费用进行计算核算,包括直接费用和间接费用。
5. 编制概算书:根据计算核算的结果,编制概算书,并与设计协调,形成最终的概算文件。
6. 审批报批:概算书经建设单位、设计单位审批后报送审定单位,进行审批报批程序。
7. 保密管理:概算书作为建筑工程的重要文件,必须进行严格的保密管理,确保概算信息不泄露。
四、编制方法1. 经验法:根据以往类似工程的实际经验,进行估算,适用于规模较小的建筑工程。
2. 比例法:根据建筑工程的规模、级别和性质,确定各项费用的比例关系,进行概算计算。
3. 估算法:根据工程的具体设计情况和施工工艺,进行详细的估算,适用于规模较大、复杂的建筑工程。
五、编制原则1. 真实性:概算编制必须真实可靠,不能搞虚假报价、虚报工程费用,必须与实际情况相符。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈如何做工业工程项目的初步设计概算
摘要:工程的初步设计概算,是初步设计文件中很重要的一个组成部分。
是确定和控制工程的全部投资,同时还是工程签订承包合同的一个重要依据,是工程造价控制以及考核工程投资合理性的一个重要参考。
本文就工业工程项目概算专业的初步设计做一下阐述。
关键词:工业工程、初步设计、概算
Abstract:the project budget of preliminary design preliminary design documents, is a very important part of. Is to determine and control the engineering investment, at the same time or engineering contract is an important basis for project cost control, and the assessment of project investment rationality is an important reference. The industrial project budget professional do the preliminary design.
Key words: Industrial Engineering, preliminary design, budgetary estimate
首先,初步设计概算的概念,就是在初步设计阶段对建设项目投资额度的概略计算,包括建设项目从立项、可行性研究、设计、施工、试运行到竣工验收等的全部建设资金。
它是初步设计文件的重要组成部分。
初步设计概算是在初步设计或扩大初步设计阶段,由设计单位根据初步设计或扩大初步设计图纸,概算定额、指标,工程量计算规则,材料、设备的预算单价,建设主管部门颁发的有关费用定额或取费标准等资料预先计算工程从筹建至竣工验收交付使用全过程建设费用经济文件。
简言之,即计算建设项目总费用。
在中国,设计概算经有审批权的机关批准后,就成为国家控制该项建设总投资额和建设单位申请贷款最高限额的主要依据。
初步设计概算的作用是:第一、初步设计概算是确定建设项目投资额的必要依据;第二、初步设计概算是列入基本建设计划的必要条件,没有经过批准的初步设计和概算的工程是不能够列入年度投资计划,而且不能进行备料和施工;第三、初步设计概算是签订建设项目总包合同、分包合同,实施建设项目投资包干和控制拨款、贷款的依据;第四、初步设计概算是用来考核建设项目建设成本是否节约或超支的标准。
现在就工业项目的初步设计概算部分,浅谈几点:在做某工业项目初步设计前,要先做好以下几点,首先总负责人在做项目初步设计前要召开会议,对该项目做一个整体概述,如该项目地理位置,建设规模等;要确定单位子项表,即项目有几个子项,如一个项目包含子项,热轧厂房、冷轧厂房、冷冻站、空压站、天然气调压站等。
然后需要向项目负责人或甲方确定当地工程费用表及人工、材料、机械的价格,这最好在当地定额站采购当地最新材料价格信息及定额。
然后
根据定额和材料价格信息做出工程费用表。
这样准备工作就做完了。
在工艺、供电、仪表、传动、建筑、结构、总图等专业的设计人员就各个子项提出工程量后,概算的工作就正式开始了,首先要做好工艺设备的设备价格即设备购置费,工艺设备一般占总总投资的很大比重,需认真分析计算工艺设备价格。
设备购置费包括设备原价和设备运杂费。
设备原价是指国产设备或进口设备的原价,而设备运杂费则包括运费和装卸费;包装费;设备供销部门手续费;采购与仓库保管费。
工艺设备中有进口设备的,需提供进口设备费用表,设备价格按装运港船上交货价(FOB)、运费在内价(CRF)、到岸价格分别计算国际运费、运输保险费、银行财务费、外贸手续费、关税、消费税、增值税等,同时还需考虑进口设备的其他费用,如引进工程保险费、出国人员费用、进口设备翻译及复印费等。
工艺设备分析好后,供电、仪表、传动、建筑、结构、总图等专业的工程量按费用定额及材料市场价格套取出各个费用分别汇总在综合概算表及总概算表中,并根据各个厂房、站房建筑面积及用电量做出指标并进行分析。
发现指标异常的应及时与设计人员与项目负责人沟通,进行调整,确保工程量的准确真实。
这样可研阶段的工程费用就做好了,接下来做工程其他费用。
常用的工程建设其他费用通常包含:1.土地使用费。
土地使用费是建设单位为获得建设用地使用权而支付的费用。
有色金属工业大多采用缴纳征地补偿费和土地使用权出让金方式获得土地使用权。
2.建设管理费。
建设单位管理费是指建设单位从项目立项、筹建开始至施工全过程、联合试运转、竣工验收、交付使用及项目后评估等建设全过程所发生的费用,费用通常包含建设单位管理费、工程监理费及工程质量监督费。
3.可行性研究费,是指在建设项目前期工作中,编制和评估项目建议书、可行性研究报告所需费用,可行性研究的收费标准,通常根据估算投资额在相应区间用插入法计算 4.环境影响评价费 5.劳动安全卫生评价费8.工程勘探费9.工程设计费10.施工图设计文件审查费11.场地准备费12.建设单位临时设施费13.工程保险费14.联合试运转费15.生产准备及开办费。
做完其他费用后,还需计算预备费,预备费分为基本预备费和涨价预备费,基本预备费是指在编制可行性研究估算或初步设计概算时难以预料的工程费用,通常按照(工程费用+其他费用)*基本预备费费率计算;价差预备费是指对建设项目在建设期内由于价格汇率变化而引起工程造价变化的预测而预留费用,通常采用复利方法计算。
预备费计算好后,把所有相关数据按照综合概算表、总概算表、进口费用表、按专业划分投资分析表、按投资构成划分的投资分析表的形式制成表格,并把做法依据、步骤和相关规定写成文字说明,这样工业项目初步设计的概算部分就基本完成了。
工程的初步设计概算,是初步设计文件中很重要的一个组成部分。
它是确定和控制工程的全部投资,同时还是工程签订承包合同的一个重要依据,是工程造价控制以及考核工程投资合理性的一个重要参考。
设计概算文件要完整地反映工程
初步设计的内容,根据工程所在地的建设条件,按有关规定来进行编制,准确真实地反映建设工程的最高投资控制,这就要求我们不断学习,提高自己的业务水平,必须要理论与实际相结合,认真收集整理资料,掌握国家政策和市场信息,同时注意积累平时的预算和结算所做出的指标,努力把初步设计做深做细做好。
参考文献:柯洪杨红雄. 工程造价计价与控制北京:中国计划出版社2010
刘伊生. 工程造价管理基础理论与相关法规北京:中国计划出版社2009
