旋挖灌注桩(钻孔灌注桩)技术交底记录
灌注桩技术交底记录 施工单位: 编号:001 工程名称
交底地点 交底时间 交 底 人 交底内容: 1 编制依据 (1)《建筑地基基础工程施工质量验收规范》(GB50202-2002) (2)《建筑桩基技术规范》(JGJ94-2008) (3)《建筑地基处理技术规范》(JGJ79-2002) (4)《电力工程地基处理技术规程》(DL/T5024-2005) (5)《混凝土结构工程施工质量验收规范》(GB50204-2002) (6)《建筑基桩检测技术规范》(JGJ106-2003) 2 施工程序 ①成孔前约半小时技术员以通知单形式告知钢筋笼运输队所需钢筋笼规格,钢筋笼运输人员凭通知单到钢筋场领取钢筋笼。 ②成孔后由现场技术质检人员报监理验收。 ③钢筋笼孔口连接好后,报监理验收。 ④钢筋笼最后固定至设计位置后,灌注班长报技术质检人员进行验收,不符合设计和施工要求的立即无条件进行整改。 ⑤下设完导管后灌注班测量孔底沉渣并报技术质检人员验收,然后清孔。 ⑥清孔完成,由质检员或技术员报监理验收,验收合格后,现场施工调度通知搅拌站发混凝土,开始灌注。 3 混凝土供应 本工程的混凝土采用自行搅拌的混凝土。 对混凝土的要求: ①桩基混凝土强度为C35。 ②骨料最大粒径为31.5mm。 ③混凝土坍落度要求在180~220mm之间,温度不大于30℃,具有良好的和易性。 ④混凝土运至灌注地点后应检查其坍落度与和易性,如发生坍落度不符合要求,混凝土离析、严重泌水等时,应立即退回搅拌站进行二次搅拌。 4 钢筋笼制作与安装 4.1 钢筋笼制作 ①本工程灌注桩深度较大,钢筋笼采用分节制作,孔口单面搭接焊接连接。 ②制作钢筋笼前,应先进行钢筋原材的验收、复验及焊接试验;钢材表面有污垢、锈蚀时应清除;主筋应调直;钢筋加工场地应平整。 ③钢筋笼的绑扎、焊接质量如直径、间距等外形尺寸、焊缝长度、高度及钢筋笼断面接头间距等,均应符合设计及技术标准的要求。 ④钢筋笼制作应满足下表要求: 钢筋笼制作允许偏差表 项 次 项 目 允许偏差(mm) 1 主筋间距 ±10 2 箍筋间距 ±20 3 钢筋笼直径 ±10 4 钢筋笼长度 +50
⑤钢筋原材及成品保护 钢筋原材进场后,经过监理工程师的检验合格后,堆放到预先准备好的钢筋堆放场地。钢材堆放场地经过预先平整,并使用豆石平铺。原材下使用方木垫起30cm左右,上面使用塑料彩条布铺盖,避免潮气和雨水腐蚀钢材。 4.2 钢筋笼运输 已制作完成的钢筋笼采用专用钢筋运输笼炮车进行运输,禁止用铲车等机械拖拽,以保证入孔前钢筋笼主筋的平直,防止变形。 4.3 钢筋笼吊放安装 ①下放钢筋笼前应进行检查验收,不合要求不准入孔;记录人员要根据桩号按设计要求选定钢筋笼,并做好记录;起吊钢筋笼时应首先检查吊点的牢固程度及笼上的附属物,为了防止在吊放时钢筋笼的弯曲变形,起吊过程中可采用3点起吊,必要时可在分段做好的钢筋笼中对称绑扎两根毛竹,吊至孔口后再解开。 ②钢筋笼应按设计图纸要求安放砂浆垫块或加焊定位筋以确保灌注桩混凝土保护层厚度。 ③钢筋笼吊放用16~25T汽车吊车。 5 下导管 ①使用国内较先进的双螺纹方扣接头导管,导管最大外径采用250mm;接头拧紧,避免孔深导管太长,导致导管脱落事故。 ②导管在使用前应试拼装,做压力充水试验,试验压力为0.6~1MPa。 ③根据每个钻孔深度提前做好选、配管工作,按导管距孔底距离300~500mm范围控制;实际中一般按0.3m,0.5m,1.0m,2.0m,4.0m,6.0m几种长度配备。 ④混凝土灌注前,导管内必须放置合乎要求的隔离塞(一般采用球胆或混凝土塞加油毡),使用时应注意避免塞管,此项工作由专人负责检查,确认无误后方可进行混凝土的浇注工作。 ⑤起吊导管应注意卡口是否卡牢,避免脱卡工程事故。 ⑥根据混凝土面深度和导管总长正确拆卸导管,拆管前应检测混凝土面深度,确保导管埋入混凝土面2~6m,严禁将导管提出混凝土面,应指派专人测量导管埋深及导管内外混凝土高差,填写水下混凝土浇注记录。 6 二次清孔 导管下设完毕后测量沉渣厚度,不论沉渣厚度是否超过规范要求,均需进行二次清孔,循环泥浆。但不能因为每个孔都需要冲孔而不测沉渣厚度。 二次清孔采用气举反循环方式,清孔后各项指标应符合下表要求: 试验项目 孔底沉渣 粘度 比重 含砂率 指标 ≤50mm ≤28s <1.20 ≤8% 7 水下混凝土灌注 ①初灌量是水下混凝土灌注的关键指标,初灌后导管埋深不应小于0.8m,按照导管底口距孔底0.3~0.5m、充盈系数1.1考虑,根据施工经验,初灌量按下式确定: V初=k·π/4·D2(H1+H2) 其中,k:经验系数,取1.15; D:桩孔平均直径; H1:导管距孔底距离(包含沉渣厚); H2:导管初灌埋深。 ②使用直径3~5mm的钢丝绳制作测绳,每米用细铜管砸刻度标识。测绳使用前要进行校核,不经质检员校核的测绳严禁使用。测绳端部的测锤使用φ16钢筋制作,制作方法:4根钢筋并列焊接。严禁使用单根粗钢筋或钻头斗齿等作为测锤。 ③开始灌注前,应先检查孔底沉渣厚度,符合规定并经监理下达浇注令后灌注混凝土。灌注时,应保证导管底部距孔底0.3~0.5m,且应保证混凝土的储备量,使导管底第一次埋入混凝土面以下0.8m以上,应避免导管露出混凝土面,导致管内进水;灌注过程中最好在导管口置一隔筛,以避免大团块堵管,导致断桩;为保证导管埋深为2~6m,应定时测量混凝土面上升情况,随时掌握超径、缩径等情况,专人测量专人记录;测绳应经常校核;灌注的桩顶标高不得偏低;拆管前必须测量导管在混凝土内埋深,计算准确后方可进行拆管工作;严防导管拔出混凝土面,造成断桩;混凝土灌注结束后,最终导管起拔应缓缓上提,拔出混凝土面时应反复拔插,避免导管起拔过快过快,以防桩头空洞及夹泥。 ④桩头混凝土灌注超灌量应满足合同技术条件,以确保桩顶混凝土标号符合设计要求;当导管内混凝土面不满时应徐徐灌入混凝土,以防止桩体内混凝土疏松;当混凝土面上升顶托钢筋笼时,应放慢灌注速度,适当控制导管埋深,防止钢筋笼上浮。 ⑤在灌注将近结束时,由质检员负责核对混凝土的灌注数量和桩顶灌注高度,保证桩顶超灌高度、保证桩顶混凝土质量。 ⑥混凝土灌注桩必须按规范留试块。 ⑦混凝土灌注完成后,需对桩顶到地面的空桩部分进行回填,弃土运往发包方指定的地点,以减少地面堆载对已成桩体的影响。 ⑧灌注记录内容真实、完整,纸面整洁,做到边施工边记录,严禁事后补记录。 8 起拔护筒 导管及钢护筒埋深控制。当混凝土灌注至要求的高度时,提出尾节导管,开动振动锤起拔钢护筒。起拔钢护筒初期起拔要缓慢,吊车提升力要适中,不可以将振动锤减震弹簧完全压缩,避免损坏振动锤和钢护筒。起拔全过程要求吊车的天轮-振动锤-钢护筒中心轴线成-竖直线。当振动锤工作伴有金属敲击声音时,说明吊车提升力太大,或是钢护筒间连接螺栓松动,此时应立即减小提升力,紧固连接螺栓,以免损坏吊车和振动锤,甚至损坏钢护筒。振动锤仍要采用试振方式启动,不可长时间振动。当护筒提升至一定高度,吊车可以直接拔起钢护筒时,应立即停止振动锤直接用吊车起拔直至提出孔外,转至下一孔位。 9 空孔回填 由于灌注完成的钻孔灌注桩上部均存在空孔,且大部分灌注桩空孔深度较大,若不回填,大型设备根本无法继续后续工作,更可能发生大型设备及人员安全事故,存在安全隐患,因此必须回填。 回填时须注意以下事项: ①采用山皮土、建筑垃圾或较大颗粒的废石料回填空孔。 ②回填土严禁使用软质土,如旋挖所挖出的淤泥质土等。 ③严禁在施工场地取土。 ④在混凝土灌注完毕后,严禁立即回填,待混凝土达到初凝(1-3小时)后放方可回填,以避免回填时破坏桩头或桩头夹泥。 ⑤暂未回填的空孔必须做好安全防护措施,防止人员和设备掉入,发生重大安全事故。 10 导管及护筒清洗 灌注过程中拔出的导管要及时用清水冲洗掉导管内壁上得混凝土,清洗时应注意清洗导管接头部位,特别要注意清洗两节导管接头部位。护筒拔出后要及时清除掉护筒内壁的混凝土。 参加人员签名:
备注:交底必须在项目开工前进行,所有参与施工的人员均应参加并签名。 灌注桩技术交底记录 施工单位: 编号:002 工程名称
交底地点 交底时间 交 底 人 交底内容: 1 编制依据 (1)《建筑地基基础工程施工质量验收规范》(GB50202-2002) (2)《建筑桩基技术规范》(JGJ94-2008) (3)《建筑地基处理技术规范》(JGJ79-2002) (4)《电力工程地基处理技术规程》(DL/T5024-2005) (5)《混凝土结构工程施工质量验收规范》(GB50204-2002) (6)《建筑基桩检测技术规范》(JGJ106-2003) 2 施工程序 ①成孔前约半小时技术员以通知单形式告知钢筋笼运输队所需钢筋笼规格,钢筋笼运输人员凭通知单到钢筋场领取钢筋笼。 ②成孔后由现场技术质检人员报监理验收。 ③钢筋笼孔口连接好后,报监理验收。 ④钢筋笼最后固定至设计位置后,灌注班长报技术质检人员进行验收,不符合设计和施工要求的立即无条件进行整改。 ⑤下设完导管后灌注班测量孔底沉渣并报技术质检人员验收,然后清孔。 ⑥清孔完成,由质检员或技术员报监理验收,验收合格后,现场施工调度通知搅拌站发混凝土,开始灌注。 3 混凝土供应 本工程的混凝土采用自行搅拌的混凝土。 对混凝土的要求: ①桩基混凝土强度为C35。 ②骨料最大粒径为31.5mm。 ③混凝土坍落度要求在180~220mm之间,温度不大于30℃,具有良好的和易性。 ④混凝土运至灌注地点后应检查其坍落度与和易性,如发生坍落度不符合要求,
旋挖钻孔灌注桩技术交底
旋挖钻孔灌注桩技术交底一、工程概述本次施工采用旋挖钻孔灌注桩技术,旨在为_____项目提供坚实的基础支持。
该工程位于_____,总桩数为_____根,桩径范围为_____,桩长根据设计要求在_____至_____之间。
二、施工准备1、技术准备熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径、桩身混凝土强度等设计要求。
编制施工方案,明确施工流程、施工方法、质量控制要点和安全注意事项。
对施工人员进行技术交底,确保其掌握施工技术要求和操作要点。
2、现场准备平整场地,清除杂物,保证施工场地的平整度和承载力满足施工要求。
测量放线,根据设计图纸确定桩位,并设置好护桩。
修筑施工便道,确保施工车辆和机械设备能够顺利通行。
3、材料准备准备好钢筋、水泥、砂、石等原材料,并进行检验和试验,确保其质量符合设计要求。
准备好混凝土配合比,根据设计要求和原材料性能进行试配,确定最佳配合比。
4、机械设备准备配备旋挖钻机、吊车、电焊机、钢筋切断机、钢筋弯曲机等机械设备,并进行调试和维护,确保其性能良好。
准备好泥浆制备和处理设备,如泥浆搅拌机、泥浆净化器等。
三、施工工艺流程1、测量放线使用全站仪或 GPS 等测量仪器,根据设计图纸准确放出桩位,并设置好护桩。
对桩位进行复核,确保桩位偏差符合规范要求。
2、护筒埋设选用合适直径和长度的钢护筒,护筒内径应比桩径大200 400mm,护筒长度应根据地质情况确定,一般为 2 4m。
采用挖坑法埋设护筒,护筒中心应与桩位中心重合,偏差不得大于50mm,护筒垂直度偏差不得大于 1%。
护筒埋设完成后,在护筒周围对称均匀地回填粘土,并分层夯实,防止护筒移位和下沉。
3、泥浆制备根据地质情况和施工要求,选择合适的泥浆材料和配合比,一般采用膨润土、水、纯碱等材料制备泥浆。
泥浆性能指标应符合规范要求,如比重、粘度、含砂率等。
在施工过程中,应定期检测泥浆性能指标,及时调整泥浆配合比。
4、钻孔旋挖钻机就位,调整钻机水平和垂直度,使钻头中心与桩位中心重合。
旋挖钻钻孔灌注桩施工程安全技术交底
旋挖钻钻孔灌注桩施工工程安全技术交底一、引言旋挖钻孔灌注桩是一种常用的地下工程施工方法,在建筑、桥梁、码头等工程中广泛应用。
然而,由于施工现场的复杂性和高风险性,必须严格遵守安全操作规程,以确保工人的安全和工程的顺利进行。
本文将对旋挖钻孔灌注桩施工工程的安全技术进行交底和说明。
二、施工现场安全措施1.施工现场整体规划:在开始施工之前,需进行全面的施工现场规划,包括标志设置、道路铺设、安全警示标识等,确保施工现场的秩序和安全。
2.施工人员培训:施工人员必须接受相关的安全培训,了解并熟练掌握旋挖钻孔灌注桩的施工工艺、安全操作规程和急救知识。
3.施工现场的设置:根据实际情况合理设置安全防护设施,如防护网、警示标识、安全通道等。
同时,保持施工现场的整洁和干燥,防止滑倒和其他意外事故的发生。
4.施工设备的维护:定期检查和维护施工设备,确保其正常运营和安全使用。
必要时,及时更换损坏的部件和设备,防止意外事故的发生。
三、钻孔设备安全操作1.钻孔设备的设置和固定:在使用钻孔设备之前,需对其进行稳定的设置和固定,以确保操作的稳定性和安全性。
2.钻孔设备的维护:定期检查钻孔设备的润滑系统、冷却系统和电气系统等,确保设备的正常运行。
同时,注意设备的使用寿命和更换部件的周期,以保证施工的安全和质量。
3.钻孔过程中的操作规程:操作人员必须严格依照操作规程进行钻孔操作,切勿擅自调整设备参数或使用不合适的工具。
操作人员要保持警觉,及时发现和排除设备故障,确保施工过程中的安全和质量。
四、灌注桩施工安全技术1.灌注桩施工前的准备工作:在进行灌注桩施工之前,需按照设计要求进行预先准备工作,包括灌注料的准备、配比和搅拌设备的调试等。
同时,要确保现场的安全和整洁,避免出现混凝土泄漏或坍塌等安全事故。
2.灌注桩施工过程中的操作规程:灌注桩施工时,操作人员必须严格按照施工图纸和操作规程进行操作,确保灌注桩的质量和稳定性。
操作人员要小心操作设备,保持施工区域的整洁和有序。

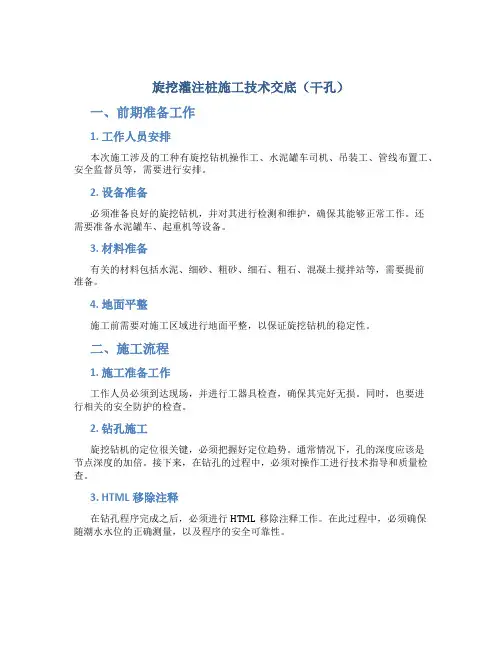

旋挖灌注桩施工技术交底(干孔)
旋挖灌注桩施工技术交底(干孔)一、前期准备工作1. 工作人员安排本次施工涉及的工种有旋挖钻机操作工、水泥罐车司机、吊装工、管线布置工、安全监督员等,需要进行安排。
2. 设备准备必须准备良好的旋挖钻机,并对其进行检测和维护,确保其能够正常工作。
还需要准备水泥罐车、起重机等设备。
3. 材料准备有关的材料包括水泥、细砂、粗砂、细石、粗石、混凝土搅拌站等,需要提前准备。
4. 地面平整施工前需要对施工区域进行地面平整,以保证旋挖钻机的稳定性。
二、施工流程1. 施工准备工作工作人员必须到达现场,并进行工器具检查,确保其完好无损。
同时,也要进行相关的安全防护的检查。
2. 钻孔施工旋挖钻机的定位很关键,必须把握好定位趋势。
通常情况下,孔的深度应该是节点深度的加倍。
接下来,在钻孔的过程中,必须对操作工进行技术指导和质量检查。
3. HTML移除注释在钻孔程序完成之后,必须进行HTML移除注释工作。
在此过程中,必须确保随潮水水位的正确测量,以及程序的安全可靠性。
4. 置换水泥浆随着钻孔的深入,随同着其切削的泥浆,必须被水泥浆所置换。
水泥浆的施工方法应该完全满足相关技术要求。
同时,操作者也应该保证施工的质量,并进行好相应的监督与检查。
5. 施工中途检查和质量把控在施工过程中,应该进行定期检查,并进行相关的质量把控,确保施工的安全性与质量。
如果工作人员发现任何问题和隐患,应该立即进行汇报,并按照相应的程序进行处理。
6. 灌注桩成型随着水泥浆的不断注入,灌注桩渐渐的成型。
需要注意的是,在不断输送水泥浆的同时,必须保证其温度不得超过25度。
这一点对于保证施工的质量来说非常关键。
7. 活动结尾最后,在灌注桩完成后,必须进行相关的收尾工作,包括工程现场的环境清理、设备和材料的整理、各种记录的备份等等。
要求所有有关工作人员必须参加清理和整理工作。
三、施工安全与质量控制1. 施工安全施工过程中需要对现场进行安全检查,并制定详细的安全措施。
灌注桩基础施工技术交底(旋挖钻)
灌注桩根底施工技术钻孔灌注桩:1、钻孔前的预备:1)、施工场地为砂地时,平坦场地、去除杂物、夯打密实以防产生不均匀的沉降,钻机底座应置于坚实的填土上而不宜直接安放在未经处理的松软的土地或砂层上。
2)、测量预备:测量人员准确测放桩位中心,依据施工要求埋设十字护桩。
并测原地面标高,依据桩底标高计算应从原地面钻进的深度,做好记录。
2、护筒预备:1)、护筒内径应比桩径稍大:当护筒深度在2-6 米范围时,旋挖钻护筒内径比桩径宜大10-15 厘米。
2)、护筒顶端的高度:承受旋挖钻机钻孔时,护筒每节的长度为1.5—2.0 米,用8mm—16mm 的钢板加工成型,总长度应满足比地下水高出2 米,依据施工现场阅历,一般为1.5—2.5 米,由人工埋设护筒再由旋挖钻机协作完成较好。
3)、护筒的埋置深度:砂类土应将护筒四周0.5-1.0 米范围的挖除,夯填黏质土至护筒底0.5 米以下。
4)、护筒接头处要求内部无突出物,能耐拉、压,不漏水;灌注桩完成后,钢护筒应准时撤除。
3、护筒的埋设:护筒的埋设工作是钻孔灌注桩施工的开端,护筒平面的位置于垂直度准确与否,护筒四周和护筒底脚是否严密,不透水,对成孔、成桩的质量都有重大的影响。
1)、埋设时,护筒中心轴线应对正测量标定的桩位中心,其偏差不得大于5 厘米,并应严格保持护筒的竖直位置。
2)、在旱地或岸滩埋设护筒时:在砂类土〔粉砂、细、中砂〕砂砾等河床挖埋护筒时,先在桩位处挖出比护筒外径大80-100 厘米的圆坑。
然后在坑底填筑50 厘米左右厚的黏土,分层夯实,以备安设护筒。
护筒埋设深度在砂类土中不小于1.5 米。
护筒设置:⑴护筒内径宜比桩径大100~150mm。
⑵护筒中心竖直线应与桩中心线重合,除设计另有规定外,平面允许误差为50mm,竖直线倾斜不大于1%,干处可实测定位。
⑶砂地可承受挖坑埋设法,护筒底部和四周所填粘质土必需分层夯实。
⑷护筒高度宜高出地面0.3m 或水面1.0~2.0m。
旋挖桩施工技术交底
3.3泥浆制备
旋挖钻孔过程中,为保持孔壁的稳定,要不间断地向孔中供给优质泥浆。
(1)泥浆配比及性能指标
泥浆采用膨润土泥浆,由纳膨润土、清水和一些外加剂配制而成。泥浆的基本配比表3-1所示:
表3-1新鲜泥浆基本配合比表
备用,并按规格挂牌、分类堆放整齐。
⑤钢筋笼加工场地采用钢筋混凝土进行硬化,表面要干净平整,确保加工钢筋笼时主
筋顺直。
⑥加工钢筋笼时,先将内支撑架按2~3m的间距摆放在加工场地上并对准中心线,然
后将配定好的主筋平直摆放在支撑架上。每间隔一道加强筋加焊十字撑,以保证骨架的刚
度(吊放至孔口时逐个拆除)。
⑦钢筋焊接时,主筋内缘应光滑,钢筋接头不得侵入主筋内净空。在主筋外侧水平设
钢筋笼随同混凝土收缩,避免粘接能力的损失。
3.8导管安装
(1)导管采用Φ250mm的钢管,安装前要检查其内壁光滑度,对检查合格的导管在平
整开阔场地进行试拼。拼装时最后一节导管下口不设法兰,长度应尽量长一些,一般为4~
6m,使拔管时不带动混凝土;最上面几节导管安装时,要根据最后一节导管底部至卡盘的
计算高度做好调节;导管之间的接口法兰面须平整,两法兰盘间须垫合适的橡皮胶垫(厚
泥浆材料
膨润土
碳酸钠
CMC(羧甲基纤维素钠)
清水
1m3投料量(㎏)
116.6
4.664
0.583
949.3
泥浆的配合比及性能指标的确定,除通过孔壁稳定的检算外,还须在成孔过程中根据实际地质情况进行调整。泥浆的性能指标如下表3-2所示:
表3-2 护壁泥浆的性能指标
泥浆性能
桩基(旋挖钻)施工交底
水下砼的灌注工作要连续进行,不得中途停顿。灌注过程中要经常用测锤探测孔内砼顶面到达的位置。通过测量推算此段孔径的大小,如果实际灌注量比应灌注量小,很可能孔内有塌方、缩径或其他情况,必须及时处理;反之,则此段很可能有塌孔、孔洞或其他情况,也必须作相应处理。同时,通过测量及时调整导管的埋深(埋深控制在2~6m)。
八、文明施工
为加强施工现场管理,提高文明施工水平,创建文明工地,结合本合同段实际情况,成立以项目书记为组长的文明施工和“创卫”活动领导小组,实行区域责任承包,达不到标准要求的直接追究责任人。对施工现场的文明施工和卫生状况进行监督、指导、检查,对违反文明施工和和“创卫”活动的行为,有权责令限期整改或停工整顿,甚至处罚。争创西安市级文明工地和服从于西安创卫生城市的规范要求。
(7)检孔
为保证孔形顺直,应在成孔清孔前用检孔器检查。检孔器长度为孔径的4~6倍,检孔器外径小于孔径5cm。每次更换钻头时,亦必须检孔,将检孔器检到孔底方可放入新钻头。如检孔器不能下到原来已钻的深度,则孔径发可能发生了弯孔、塌孔或缩径等情况,应及时采取补救措施,这时应用钻头上下扫孔,扫孔完毕,再作检查,直至达到设计及施工规范要求。
为保证钢筋笼制作质量,在钢筋笼的制作过程中有专人负责质检工作,同时在制作过程中注意以下操作细节:
(1)所有参加作业的焊工必须持证上岗;
(2)保证焊接长度、方法和同一截面钢筋接头数量都必须满足规范要求,每个接头必须经过验收;
(3)保证钢筋笼的顺直,避免钢筋笼碰撞孔壁而塌孔;
(4)在加工钢筋笼时注意按要求加工和安装声测管,并确保声测管的密封性;
(5)吊筋采用Ф16螺纹钢,长度严格按照护筒和桩基顶相对高差下料,每根桩基用4根吊筋等分固定在钢护筒顶部。
旋挖钻孔灌注桩技术交底
旋挖钻孔灌注桩技术交底一、工程概述本次施工的工程项目为_____,位于_____。
其中,旋挖钻孔灌注桩是该工程基础施工的重要组成部分。
二、施工准备1、技术准备(1)熟悉施工图纸和地质勘察报告,了解桩位布置、桩长、桩径、桩身混凝土强度等级等设计要求。
(2)编制施工方案,并向施工人员进行技术交底。
(3)确定施工测量控制点,做好桩位的测量放线工作。
2、材料准备(1)钢筋:钢筋的品种、规格、质量应符合设计要求,并有出厂合格证和复试报告。
(2)混凝土:混凝土的强度等级、配合比应符合设计要求,由商品混凝土搅拌站供应。
3、机械设备准备(1)旋挖钻机:根据工程地质条件和桩径、桩长等要求,选择合适型号的旋挖钻机。
(2)吊车:用于吊运钢筋笼和混凝土灌注导管。
(3)电焊机:用于钢筋笼的制作。
(4)泥浆泵:用于泥浆循环和排渣。
4、现场准备(1)平整场地,清除杂物,保证钻机作业场地坚实平整。
(2)设置泥浆池和沉淀池,做好泥浆循环和排放系统。
(3)接通水、电,保证施工正常进行。
三、施工工艺流程1、测量放线根据设计图纸和测量控制点,使用全站仪或经纬仪进行桩位测量放线,确定桩位中心,并设置护桩。
2、埋设护筒(1)护筒采用钢板制作,内径比桩径大 200 400mm,高度一般为15 20m。
(2)护筒中心与桩位中心偏差不大于 50mm,护筒垂直偏差不大于1%。
(3)护筒埋设深度应根据地质情况确定,一般为 10 15m,在黏性土中不宜小于 1m,在砂土中不宜小于 15m。
3、钻机就位(1)将旋挖钻机移动至桩位处,调整钻机位置,使钻杆中心与桩位中心重合。
(2)调整钻机水平度和垂直度,保证钻机平稳钻进。
4、泥浆制备(1)根据地质情况和施工要求,选择合适的泥浆配合比。
(2)泥浆性能指标应符合规范要求,如比重、黏度、含砂率等。
5、钻进成孔(1)启动钻机,缓慢钻进,控制钻进速度和钻进压力。
(2)在钻进过程中,及时补充泥浆,保持孔内泥浆液面高度。
旋挖钻孔灌注桩工程安全技术交底
旋挖钻孔灌注桩工程安全技术交底关键信息项:1、工程名称:____________________2、施工地点:____________________3、施工单位:____________________4、交底日期:____________________5、交底人:____________________6、被交底人:____________________11 工程概述旋挖钻孔灌注桩是一种通过旋挖钻机进行钻孔,并灌注混凝土形成桩基础的施工方法。
本工程采用旋挖钻孔灌注桩技术,旨在为建筑物提供稳定可靠的基础支撑。
111 施工工艺流程1、场地平整与准备2、桩位测量与定位3、旋挖钻机就位4、钻进成孔5、清孔6、钢筋笼制作与安装7、导管安装8、混凝土灌注9、桩头处理112 安全目标确保旋挖钻孔灌注桩施工过程中无重大伤亡事故,减少一般事故的发生,实现安全生产。
12 施工准备阶段的安全要求121 施工人员必须接受安全教育培训,熟悉施工流程和安全操作规程。
122 对施工现场进行全面勘察,了解地质、地下管线等情况,并采取相应的防护措施。
123 检查旋挖钻机等机械设备的性能和安全性,确保设备完好无损,防护装置齐全有效。
124 配备符合标准的个人防护用品,如安全帽、安全带、安全鞋等。
13 旋挖钻机操作安全131 操作人员必须持证上岗,严格按照操作规程进行操作。
132 钻机启动前,应检查各部件是否正常,确保无故障后方可启动。
133 钻进过程中,密切关注钻机的运行状态,如发现异常,应立即停机检查。
134 钻孔达到设计深度后,应缓慢提升钻杆,防止钻头碰撞孔壁。
14 钢筋笼制作与安装安全141 钢筋加工设备应定期维护保养,确保安全运行。
142 制作钢筋笼时,应按照设计要求进行,确保钢筋笼的质量和稳定性。
143 安装钢筋笼时,应使用专用吊具,由专人指挥,严禁人员在钢筋笼下方停留或通过。
15 混凝土灌注安全151 灌注前,检查导管的密封性和连接牢固性。
泥浆护壁旋挖钻孔灌注桩施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
施工技术交底
2.当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
旋挖钻孔灌注桩工程质量技术交底
旋挖钻孔灌注桩工程质量技术交底一、项目背景:旋挖钻孔灌注桩工程是在土壤中钻孔并注入一定的水泥浆料,使其固化成桩体,以增加地基承载力及稳定性的一种常用地基处理方法。
为确保工程质量达到标准要求,现对旋挖钻孔灌注桩工程质量技术进行细致的交底。
二、施工前的准备工作:1. 灌注桩施工前,需根据设计要求做好场地勘察工作,确保钻孔位置和孔径符合设计要求。
2. 确保旋挖钻机及其附件的安全性和可靠性,对设备进行检查和维护,并确保施工人员具备相关操作证书和工作经验。
3. 清理施工现场及周围环境,确保施工区域内无杂物和障碍物,并进行必要的交通管控措施,以确保施工作业安全进行。
三、施工过程中的技术要点:1. 钻孔工序:a. 根据设计要求,进行定位并设置控制线,保证钻孔位置准确。
b. 根据设计要求选择合适的钻头和钻具,根据岩土层情况采用合理钻进方式,确保钻进过程顺利。
c. 钻孔过程中,要不断清除孔内的岩屑和泥浆,并通过监测仪器记录各层岩土的承载力和孔壁稳定情况。
2. 注浆工序:a. 根据设计要求和孔壁情况,选择合适的水泥浆料,并在搅拌设备中进行均匀搅拌。
b. 在注浆过程中,要控制注浆速度和压力,确保注浆均匀充实孔隙,以提高桩体的整体强度和稳定性。
c. 注浆完成后,应及时检测注浆桩的强度、固化时间和稳定性,并按照相关要求进行记录和保存。
3. 技术措施:a. 施工现场应设置必要的防护设施,确保施工作业的安全进行。
b. 施工过程中,注意孔口的及时封堵,防止泥浆流失和污染。
c. 对设备进行定期检查和维护,确保施工质量和施工效率。
四、施工后的工作:1. 施工完成后,应对施工过程进行总结和归档,包括施工工艺、质量控制和技术措施等方面的情况记录。
2. 对施工后的桩体进行检测和评估,确保桩体质量符合要求,并将相关检测报告归档。
五、安全注意事项:1. 施工人员应具备相关的安全操作知识和技能,熟悉旋挖钻机的使用方法,严格遵守操作规程,确保施工安全。
