静压管桩施工的质量和现场安全控制

合集下载

Φ500PHC管桩静压法施工与质量控制

Φ500PHC管桩静压法施工与质量控制
原 地 势 开 阔平 坦 ,多 为水 田及 建筑 用地 ,主要 水 质 类 型 :第 四
相 应措施控 制
4 1 基 于 严 格 依 据 相 关 设 计 图纸 、 工程 合 同文 件 、相 关施 工
系 松散 土 层 孔 隙潜 水 ,水 量 较 为 丰 富 ,地 下水 埋 深0 . 5 — 1 . 3 m。 地
见 问题 的预 防和处 理 方法及 质 量控 制要 点 。
单根 管桩 来说 ,在 吊运 时应 采取 两头 勾 吊法 ,于 管桩 放入 到桩 机 夹 桩箱 中扶 正后 .桩 尖垂 直对 准桩 位 中心 启动 压桩 油 缸将桩 插入 土 中
3 0 c m~5 0 c m的深 度 后 ,用 吊线 锤 正面 及侧 面控 制桩 的垂 直 度 ( 垂
表 水发 育 地表 水 无 侵蚀 性 地 下水 有 硫 酸 盐侵 蚀 、二 氧化 碳 侵
规 范 、 质 量 标 准 要 求等 进行 工程 的 实施 。4 2 管桩 的进 场 验 收 : 管桩 进场 后 .客运 专 线 的相 关质 量 要 求 无论 是 对 于 管桩 的外 观 、
长 度 、壁 厚 还 是 桩 身 强 度 、桩 身 材 料 等 相 关 内 容 都 需 严 格 按 照
果 发 生静压 力大 幅度 增高 或者送 桩 时静压 力 大幅度 降低 等诸 多异 常
问题 则应 及时停 工 ,做 上报处 理 ,进行 对 发生 问题 的研究 并 采取
2 、场 地 所 需 土层 地 质 条 件
依 据 工 程地 勘 资 料显 示 ,该 段路 基 主 要 类型 为 滨 海 ; 中 洪 积 平
施 工 过程 中切 忌 发 生人 为停 压 ;在 压 桩 时 如果 有 不 易 穿透 的土 层 则 应使 接 桩 穿 过该 土层 ,桩段 长 度 依 据 实 际施 工 情 况 进行 选 择 :进 行 分层 施 焊 时 要保 证 每 一 层焊 接 厚 度 的均 匀性 ,彻 底清 除 焊 渣 ,焊 缝 严禁 焊 缝 中存 在 夹 渣 、气 孔 等 问 题 ;对于 接 头 的外 露 处 ,则应 在打 入 之前 先进 行 防锈 涂料 的 涂刷 。

静压管桩施工方法

静压管桩施工方法

静压管桩施工方法一、施工准备1、场地准备(1)处理施工场地内影响压桩的上空及地下障碍物。

(2)平整及处理施工场地,达到地面平整、排水通畅、坡度不大于2%。

对于可能不适合压桩机正常运行的松软场地应作处理,使场地的承压能力能满足压桩机正常运行的要求。

(3)在不受施工影响的地方设置基桩轴线的控制点和水准基点,且标记明显并作好保护。

(4)施工现场必要的工作人员到位、配套工种齐备。

并向施工人员进行技术安全交底。

2、施工要求(1)桩出厂时厂方应提供产品质量合格证,其规格、批号、制作日期应符合相应的验收批号内容。

(2)单节管桩可用专用吊钩钩住管桩两端内壁直接进行水平起吊。

(3)当场地及供桩条件许可时,宜单层放置。

若需叠层堆放时不宜超过3层。

(4)管桩叠层堆放时,应在垂直于桩长方向的地面上设置2道垫木,贴地垫木应有足够的宽度和高度,支点应分别位于离桩端头0.21倍桩长处。

两支点间不得有突出地面的石块等硬物。

底层最外缘的管桩应在垫木处用木楔塞紧。

管桩叠层堆放时,层与层之间可不设置小型垫木。

方桩叠层堆放时,层与层之间应设置小型垫木。

上下层垫木应在同一垂线上。

二、施工方法1、施工流程测量定位→桩材验收→桩机就位→压桩(接桩)→送桩→检测。

2、测量定位按照设计图纸的尺寸、角度根据基准点由专业人员用方格网法准确地投放每一根桩的中心点,并用钢筋头作样桩标识。

桩位的投放允许误差为2cm。

所有投放的桩位需经监理复查无误并办理签证手续后方可施工。

另外施工中样桩控制还应注意:(1)必须按设计图并以轴线为基准对样桩逐根复核,做好测量记录,复核无误后方可施工。

(2)对施工现场的轴线控制点及水准点作经常检查,避免发生误差。

(3)控制点和水准点应妥加保护。

(4)测量人员应对桩的就位、垂直度和压桩标高进行监测,确保施工精度。

(5)由专职测量人员测定并标出场地上的桩位,桩位偏差不得大于20mm。

(6)沉桩至地面后,测量人员应根据轴线测出桩的平面偏位值,认真做好记录,办理好中间验收工作。

静压PHC管桩的施工质量控制

静压PHC管桩的施工质量控制
g n p it u a eq ai o to me s rso c e - i P iepl i , on o t h t h u l yc n r l a u e f ak d n HC p i o t t t j p e
Ke y r s:a k d- n PHC pp i e n tu t u l o t nrl me s r s 建 wo d J c e - i iepl Co sr cinq aiy Co to a u e
式 和抱压 式 , 抱压式桩机有单 层抱 夹和双层 抱夹之 分 , 大压 最 桩力可达 8 0 k 0 0 N。接头焊接工艺从 电弧焊发展 N- 氧化碳保 - 护焊 , 目前还开发 了无焊接 的新型快速接头 。 静压 P HC管桩之所 以得到广 泛 的应用 , 主要是 它具有其
它桩型所不具备的如下优点 : ①单 桩承载 力较高 , 单位 承载力 的造 价 比较低 , 经济性好 ; ②工 厂化生产 , 桩身质量 可靠 ; ③施
, c
1 H 筑 P C管桩 的发 展与 应 用 J ,
高强度预应力混 凝 土管桩 ( 简称 P HC管桩 ) 采 用先 张 是 叽 法预应力工艺和离心法成 型制成 的一种 圆管 型钢筋 混凝土 预
制桩 。我 国在 6 O年代 开始生产 预应力混凝 土 ( C 管 桩 , 时 P ) 那 P C管桩 的混凝 土强 度仅 达 C O 接头是采用法兰接 口, 4, 主要 在 桥梁工程 中应用 。18 94年广东省构件公 司与广东省 基础工程 公 司、 广东省建筑科 学研究 所合 作首先 研制 现有形 式 的 P HC 管桩 ( 接头采用焊接驳接) 并 引进 国外 先进生 产设备 , 照英 , 参 国B S标准和 日本 JS标准生产 , 始了 P I 开 HC管桩在我国房屋 建筑桩基础工程 中的应用 。广 东省是 P HC管 桩厂家最 多 、 基 础工程 中使用管桩数量最多 的省份 。1 9 年广东 省建委组织 91

静压式预应力管桩工程的质量控制

静压式预应力管桩工程的质量控制

静压式预应力管桩工程的质量控制静压式预应力管桩的应用越来越泛。

本文就静压管桩施工质量掌握作一分析与探讨。

一、静压桩施工方法掌握1、施工前应设置测量基线与水准点,基线应设置在不受施工影响处。

2、桩混凝土需达到100%的设计强度后方可运输进场,起吊时捆绑坚固,起吊点符合力学原理要求,在距桩顶端0.2米处设置吊点,吊索与桩之间要加衬垫,起吊时平衡起升,避开碰撞和震惊。

桩堆放时要按长度分类堆放,堆放场地坚实平整,且承重点设置在吊点四周距端点0.2米处,堆高不超过2层,两端桩错落长度不在于10厘米。

3、桩的吊点定位,利用桩架附设的起重钩吊桩就位。

4、采纳静压法施工,桩架挺杆和桩帽将预应力管桩嵌固,在桩架的两滑道中间,桩位置及垂直度经校正后开头沉桩,桩就位要认真检查桩身质量。

送桩时,应采纳钢制送桩器放于桩头上将桩送入。

施工时留意送桩器和工程桩对齐,以轴线重合为准则。

当工程桩送到设计深度时,可将送桩器拔起,起拔送桩器采纳桩架上导滑轮钢绳上钩子挂好,启动卷扬机,渐渐拔起。

5、当第一节桩施工压到离地面1米时,起吊其次节桩,与底节桩对好并复核垂直度无误后,开头施焊。

焊接符合要求后,再施压沉桩,桩顶离地面1米再起吊其次节桩,续施工就位。

复核焊接垂直施焊沉桩,直到施工完毕。

施焊前先检查上下桩接触面。

再复核垂直和上下节桩的同心度,确认无误差或误差很小时再全面焊接。

焊缝分两次满焊,焊缝应连续、饱满。

焊后应清除焊渣。

接桩动作应快速尽量保证连续施工。

二、静压桩质量掌握要点(一)质量预控1、建立质量管理网络,进行图纸会审和设计技术交底,制定质量评定制、质量奖罚制度、质量例会制度、质量问题处理制度。

2、质量责任制:分工明确,贯彻执行质量责任制定期进行督促检杳,做到奖罚分明,责任到人。

3、施工员、质检员、测量员、桩机司机、电工、焊工等施工人员必需持证上岗。

4、查看有勘察资质的单位出具的正式地质勘察报告,供静压桩施工时参考。

5、进行技术交底,严格根据施工方案施工。

静压管桩专项安全施工方案

静压管桩专项安全施工方案

桩机移位
施工前检查周围环境,确保安 全无障碍
按照规定程序启动桩机,确保 平稳移动
移动过程中注意控制速度,避 免过快导致意外
到达指定位置后,进行精确调 整,确保位置准确
施工安全注意事项
静压管桩施工前应进行安全技术交底,确保施工人员了解施工安全要求和操作规 程。 施工现场应设置明显的安全警示标志和安全围栏,禁止非施工人员进入施工现场。
安全检查制度
定期对静压管桩施工现场进行安 全检查,确保施工设备、安全设 施等符合安全标准。
对静压管桩施工过程中的危险源 进行辨识和评估,制定相应的安 全防范措施。
添加标题
添加标题
添加标题
添加标题
检查施工人员的安全意识和操作 技能,确保其具备相应的安全知 识和技能。
建立安全检查记录和隐患整改台 账,对发现的安全隐患及时进行 整改和反馈。
单击添加标题
静压管桩施工安 全技术措施
静压管桩施工环 境保护措施
静压管桩施工工 艺流程
静压管桩施工质 量控制措施
静压管桩施工成 本控制措施
施工准备
施工图纸:熟悉 并掌握施工图纸, 明确设计要求和 施工范围。
施工机械:选择 合适的静压管桩 施工机械,确保 机械性能良好。
施工材料:采购 符合设计要求的 管桩、水泥、砂 石等材料。
施工现场排水:设置沉淀池,控 制污水流向
施工土壤保护
施工前对土壤进行保护, 避免裸土覆盖
施工时采取措施化等
定期对土壤进行监测,确 保符合环保要求
施工成本控制目标及方法
目标:在保证安全和质量的前提下,有效降低静压管桩施工成本
方法:优化施工方案,提高施工效率;合理安排资源,降低损耗;加 强现场管理,减少浪费;定期进行成本核算和分析,及时调整和改进。

静压桩施工质量标准及控制

静压桩施工质量标准及控制

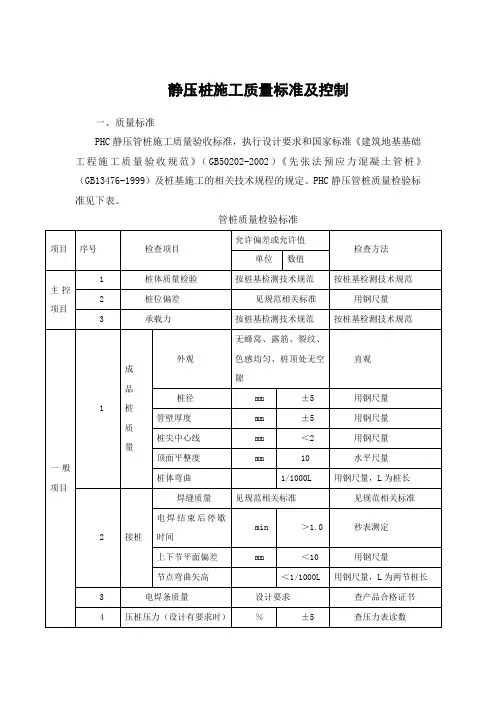

静压桩施工质量标准及控制一、质量标准PHC静压管桩施工质量验收标准,执行设计要求和国家标准《建筑地基基础工程施工质量验收规范》(GB50202-2002)《先张法预应力混凝土管桩》(GB13476-1999)及桩基施工的相关技术规程的规定。

PHC静压管桩质量检验标准见下表。

管桩质量检验标准二、质量控制要点1、进场材料质量验收与控制施工前应对成品管桩做外观尺寸及外观质量验收,并查看合格证明文件及相关外加剂的含量证明,必要时索要管桩的抗弯、抗裂性能检验报告;接桩用焊条等应有产品合格证书并送样复检,压桩用压力表也应进行检查。

对于堆放在施工场地内的成品管桩,要加强成品保护,严禁机械碰撞,合理安排管桩堆放场地及进场次序,减少二次倒运,并在二次倒运的过程中平稳、轻放,减少对桩身的振动损伤。

2、场地土承载力要求场地要平整坚硬,在较软的场地中适当铺设道渣,不能使桩机在打桩过程中产生不均匀沉降,静压桩桩机对施工场地要求较高,由于桩机及配重重量较大,为防止桩机下陷而造成桩身倾斜、桩机挤压对桩位的影响,影响施工质量及施工安全,必须对施工场地进行局部回填平整或铺垫整块钢板,采取必要的措施提高地基承载力,使其达到静压桩施工要求。

3、桩位、垂直度及标高控制在打桩前应调查场地土土质情况,尤其是地表土层是否有大量的废弃混凝土块等杂填土质、是否有地下废弃混凝土结构、构筑物及地下管线等障碍。

需将地下障碍物清除干净,并分层回填夯实后再进行管桩施工。

障碍物的存在、地表土质松软均易导致桩位偏移。

桩身垂直度应重点控制第一棵桩身的垂直,从十字交叉的两个方向进行观测,及时发现偏差后,拔出管桩回填后重新施工,不得强行回扳校正,以免将桩扳裂以致断桩。

桩身的不垂直沉入,偏心受力容易将桩体压碎裂而降低桩体的承载力。

标高控制,通过正确引测到施工现场附近的水准控制点进行观测。

将水准仪安放在离开桩机5m左右以外的位置,测定此时水准线下需要的送桩长度,并标记在送桩器上,送桩时,设专人进行观测,当送桩器上的刻度将与水准仪的水准线重合时,放慢压桩速度直至两线重合,并结合设计要求的稳定终压值停止压桩。

静压管桩质量控制要点-监理使用

静压管桩质量控制要点一、进场控制1.管桩的强度达到设计值100%方可运输至现场。

2.进场时需对其产品合格证书、外观、外形尺寸进行检查:⑴外观:无蜂窝、露筋、裂缝、色感均匀,桩顶处无裂缝。

⑵外形:桩径±5㎜,管壁厚度±5㎜,桩尖中心线<2㎜,顶面平整度<10㎜,桩顶弯曲<1/1000L(L为桩长)。

⑶桩身有管桩标记、制造日期、管桩编号的标记。

二、场地堆放1. 管桩吊桩时采用两支点法,也可采用在两端板处勾吊,绳索与桩身水平交角大于45%。

2. 装卸起吊时要平移,严禁抛掷、碰撞、滚落。

3. 管桩堆放场地必须平整、坚实,要有排水措施。

4. 管桩最下层按两支点法设置垫木,支撑点应在同一水平面上,间距2/3L(L为桩长)5. 管径400㎜可堆放四层,管径500、600㎜可堆放三层,每层均需按两支点法设置垫木。

6. 按管桩的不同规格、型号分别堆放。

三、施工流程1. 测定桩位。

2. 压桩机就位调整。

3. 将管桩压入压桩机夹腔。

4. 将管桩对准桩位调直。

5. 压桩至底桩露出地面 2.5—3m时调入上节桩与底桩对齐,压底桩至桩头露出地面0.5—1m。

6. 调整上下节桩与底桩对中。

7. 电焊接桩、再静压、再接桩、直至需要深度或达到一定终压值,必要时适当复8. 终压前用送桩将工程桩头压到地面以下。

四、施工前的准备工作1. 审查施工方提供的施工组织设计,施工组织设计的内容应包括:⑴工程概况⑵水文地质资料⑶总平面图⑷桩结构图⑸定位放线⑹桩的吊运⑺施工流水⑻沉桩方法及机械设备⑼对周围建筑或地下管线影响⑽劳动力及材料设备供应计划⑾总进度计划及安全施工措施。

2. 轴线的施放应以国家三角网控制点引入,并应多次复核确定。

施工现场轴线控制点的位置不受沉桩作业的影响,数量不宜少于两个。

3. 设置控制标高的水准点,桩基施工的标高控制应遵照设计要求进行,每根桩入土后均应做标高记录。

4. 检查施工现场附近是否有建筑物、上空是否有杆线、地下是否有管线,并采取措施:⑴挖防震沟,沟宽0.5—0.8m,深度按土质情况以边坡能自立为准。

静压桩施工安全管理及技术措施

静压桩施工安全管理及技术措施
(1)对所有进场的施工人员入场前进行安全、文明施工教育,严禁赤脚,穿拖鞋或高跟鞋上班。

(2)进入施工现场必须戴安全帽,与生产无关人员不得进入施工现场。

(3)开机时要有专人指挥,压桩机司机和吊机司机必须熟练操作。

在施工时必须听从指挥信号,不得擅离岗位,应经常注意机械运转情况,发现异常应立即处理。

与桩机操作无关人员不得进入主司机室。

(4)吊车严禁超载运行,吊车工作时,起重臂下严禁站人,当风力大于6级时,停止施工。

(5)卷扬机钢丝绳在卷筒一缠绕圈数在任何情况下不少于4圈,并且要经常检查,发现断丝现象,立即更换。

(6)桩机升降过程中要尽量保持水平,防止四个液压油缸伸屈严重不协调而损伤机件。

(7)提桩、下桩、接桩均以铃声为准,在末听到铃声之前,绝对不得操作桩机手柄,以免桩落下伤人。

(8)桩机配重铁块,用钢丝绳锁紧,并经常检查。

(9)用电设备必须有防雷接地及按规定安装漏电开关,一切电源电路的安装拆卸必须由持证电工进行,现场特种作业人员须持证上岗。

(10)检查氧气瓶,乙炔瓶及割具的安全。

(11)管理好柴油、液压油,注意防止火灾。

(12)l做好施工现场的布置工作,管桩的堆放要有利于安全施工,堆叠不能超过4层。

(13)遵守当地建筑施工管理条例,做好文明施工,严格控制噪音,做好现场围及宿舍区的卫生,注意防火。

(14)桩机的操作工人必须持证上岗,上岗证提交现场监理核验,施工员
对工人进行上岗前安全教育,并将安全、技术交底记录提交监理审核。

静压管桩施工质量控制分析

价。
2施工速度很 快, ) 同时场 地整洁 、 工文 明程 施
度高 。
5启动门架支撑油缸, 门架微倾 1 ̄ 以便插 ) 使 5,
预制桩 。 6当桩尖插 入桩位 后 , ) 微微 启动 压桩机油缸 , 待桩入土至 5m 时, 0m 再次校正桩的垂直度和平 台 的水平 , 然后再启动压桩机油缸, 把桩徐徐压下, 施 工速度一般控制在 2 / n以内即可 。 m mi
2桩身垂直度的控制 。 ) 由于静压管桩桩机驾驶
室 内一般会悬挂一 吊有重锤 的绳线 , 由开机员 以此 线为准控制桩一个方 向的垂直度 , 因而另 一个方 向 的垂直度必须另外控制, 方法就 是在垂直于桩与此
绳线连接 的地方 ( 即另 一 正 交 方 向) 设 一 吊重 锤 另
的资质材料进行审查与管理, 了解施工 队的技术力
1 ) 仍然具有挤土效应 , 对周 围建筑环境及地下 管线有一定的影 响, 要求边桩 中心到相邻建筑物 的
间距 较 大 。
静 压 法 施 工 是 通 过 静 力 压 桩 机 的 压 桩 机 构 以
压桩 机 自重和机架上 的配重提 供反力而将 桩压入 土 中的沉桩工艺 , 具有无噪声、 无振动、 无冲击力等

7 )当压桩力 已达到两倍 设计荷载或桩 端 己达
到持 力 层 时, 随 时进 行稳 压 。 应
1 ) 桩的定点。 虽然在放线与定桩位时已经核查 过, 但是经验不足或技 术水平不高的施工技术人员 往往在放桩 时偏离原定的桩位 , 从而导致 成桩 的偏 位 。建议在每 个桩位 处用石灰 以原定 的桩心为 圆 心、 以该桩 的桩径为直 径画一 圆圈, 桩时 以此 圆 压 圈为准 , 控制桩 不偏离 该圆圈 , 使成桩 的偏位尽可

静压管桩施工中常见的问题及质量控制

浅议静压管桩施工中常见的问题及质量控制摘要:本文结合工程实际案例介绍了静压管桩的优点和特点,分析了在施工过程中出现的技术的问题,并提出了技术处理和质量控制措施。

关键词:静压管桩:特点:施工技术;质量控制中图分类号: tu74 文献标识码: a 文章编号:1静压管桩的特点静压桩施工技术是用静力压桩机或利用桩架自重及桩机架的配重。

将桩徐徐压入土体中的一种工程桩施工技术。

具有低噪声、无震动、无污染、成本低、施工快等特点,90年代初,静压预应力管桩就在工程上得到了应用。

伴随建筑技术的发展,预应力管桩由原来的低压桩力(1000—2000kn)、小规格管桩(300mm、400mm)发展到目前高强度(c80)、大压桩力(6000-8000kn)、大规格的管桩(500—600mm)。

目前管桩直径一般为300、400、500、600mm,壁厚为70、95、100、105、125mm,类型为a型(抗压)、ab (抗拨)型,桩身混凝土强度多采用c80,桩长一般为8~12m,5~7m 短桩根据施工需要向厂家订货。

桩尖形式主要有封口型及开口型,其中封口型又分为十字型及圆锥型,不同的桩尖适用于不同的地质情况。

静压预应力管桩由于具备单桩承载力高;施工进度快;噪音小、污染少;穿越土层能力强;现场施工方便;质量好控制:桩身耗材较低、单桩造价低的特点,在地质条件比较好的地区近两年来应用愈来愈广。

本文通过一工程实例,总结静压管桩施工经验供大家参考。

2工程概况某工程地上15层,地下 1层,建筑高度51.35m,建筑面积为16572㎡,建筑结构类型:一类高层建筑,现浇框剪、框架结构。

工程地质情况:①人工填土层平均厚4.2m;②冲积土层平均厚10.96m;③残积土层均厚6.1m;④基岩均厚22.9m,顶面埋深17.1—27.95m。

桩基工程安全等级为一级,采用静压phcφ500预应力c80管桩,管壁厚125mm,单桩设计承载力:抗压2000kn,抗拨1000kn。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编号:SM-ZD-89096 编制:____________________ 审核:____________________ 时间:____________________

静压管桩施工的质量和现场安全控制

Organize enterprise safety management planning, guidance, inspection and decision-making, ensure the safety status, and unify the overall plan objectives

本文档下载后可任意修改 FS 精编安全管理 | SAFETY MANAGEMENT

第2页/总13页 静压管桩施工的质量和现场安全控

制 简介:该安全管理资料适用于安全管理工作中组织实施企业安全管理规划、指导、检查和决策等事项,保证生产中的人、物、环境因素处于最佳安全状态,从而使整体计划目标统一,行动协调,过程有条不紊。文档可直接下载或修改,使用时请详细阅读内容。

预应力管桩由于其具有施工工期短、单位承载力及造价较低等优点,粤东地区得到了迅猛发展及推广应用。由于锤击法施工在环保等方面的缺点日益突出,故而静压法施工越来越普遍,由此而引发的许多关于静压管桩的质量安全技术问题也倍受人们的关注。 一、静压管桩的优缺点 静压法施工是通过静力压桩机的压桩机构自重和桩架上的配重作反力将预制桩压入土中的一种成桩工艺。下面简要谈谈预应力管桩中静压法施工有哪些优缺点。 1.主要优点 (1)低噪声、无振动、无污染,可以24小时连续施工,缩短建设工期,创造时间效益,从而降低工程造价; (2)施工速度很快,同时场地整洁、施工文明程度高; FS 精编安全管理 | SAFETY MANAGEMENT 第3页/总13页 (3)由于送桩器与工程桩桩头的接触面吻合较好,送桩器在送桩过程中不会左右晃动和上下跳动,因而可以送桩较深,基础开挖后的截去量少; (4)施工中由于压桩引起的应力较小,且桩身在施工过程中不会出现拉应力,桩头一般都完好无损,复压较为容易。 2.主要缺点 (1)仍然具有挤土效应,对周围建筑环境及地下管线有一定的影响,要求边桩中心到相邻建筑物的间距较大; (2)施工场地的地耐力要求较高,在新填土、淤泥土及积水浸泡过的场地施工易陷机; (3)过大的压桩力(夹持力)易将管桩桩身夹破夹碎,或使管桩出现纵向裂缝; (4)不宜在地下障碍物或孤石较多的场地施工。 二、静压管桩施工过程的质量管理 (一)压桩前的准备工作 1. 施工队资质审查 必须对施工队(压桩队伍)的资质材料进行审查与管理,了解施工队的技术力量及压 FS 精编安全管理 | SAFETY MANAGEMENT 第4页/总13页 桩水平;审查施工组织设计、施工压桩路线、施工进度计划,评价其可行性;要求施工队每个技术人员,包括施工技术员、焊工、记录员、开机员等都必须具有相应技术资格证和上岗证。 2. 桩机的选择 必须根据具体工程的地质资料和设计的单桩承载力要求,准确地选择压桩机。如果 压桩机吨位过小,可能出现桩压不下的情况,因而无法达到设计承载力要求;反之,如果压桩机吨位过大,易发生陷机情况。所以应该会同各有关部门合理地选择桩机,尽量采用超载施工。一般情况下,桩机的压桩力应不小于单桩竖向极限承载力标准值的1.2倍。 3.施工放线与定桩位 由于放线的准确与否直接影响建筑物的位置是否符合“规划”要求,而桩位的准确与否又直接影响着整个工程的结构,因此,这两个工序的重要性不容忽视。项目技术管理人员应该对已定好的轴线位进行复核,根据建筑物与结构桩位图逐位校核,发现不符合要求的及时纠正。 FS 精编安全管理 | SAFETY MANAGEMENT 第5页/总13页 4.桩尖、桩身质量检查 首先必须对桩尖进行查验、测量,按照管桩有关规范对于桩尖的构造要求和设计图纸要求,对所有到场的桩尖进行测量,不满足设计和管桩规范要求的,责令其更换;对所有到场的管桩进行仔细认真地查验,测量管桩的外径、壁厚、桩身、长度、桩身弯曲度等有关尺寸,并详细记录。特别是管壁厚不够很容易把桩夹碎。同时应对桩身外观质量进行仔细地查验,检查桩身是否粘皮麻面、内外表面是否露筋、表面是否有裂缝、是否断头脱头、桩套箍是否凹陷、表面砼是否坍落等情况,不符合管理桩规范要求的,责令厂家退回。 (二)压桩施工过程的质量管理 1.底桩(第一节入土的桩)的定点 虽然在放线与定桩位时已经核查过,但是经验不足或技术水平不高的施工技术人员往往在放底桩时偏离原定的桩位,从而导致成桩的偏位。建议在每个桩位处用石灰或贝灰以原定的桩心为圆心、以该桩的桩径为直径画一圆圈,压底桩时以此圆圈为准,控制桩不偏离该圆圈,使成桩的偏位尽可能减小。 FS 精编安全管理 | SAFETY MANAGEMENT 第6页/总13页 2.桩身垂直度的控制 由于静压管桩桩机驾驶室内一般会悬挂一吊有重锤的绳线,由开机员以此线为准控制桩一个方向的垂直度,因而另一个向的垂直度必须另外控制,方法就是在垂直于桩与此绳线连接的地方(即另一正交方向)另设一吊重锤的绳线(视线要通透),以这两条绳线来控制桩的垂直度。当桩在两个方向都已经垂直的情况下方允许压桩,而且在压桩过程中要经常检查桩身垂直度。 3.接桩及焊缝控制 接桩前,应保证上下两节桩的顺直,而且两桩桩心的错位偏差不宜大于2mm(宜设置接桩导向箍)。管桩施工中主要采用爆接接桩法,在焊接前应该把两节桩的端头板用钢刷清刷干净,直至坡口露出金属光泽,而且应该保证上节桩已经垂直后方能焊接4~6点,焊接层数不少于2层,每层焊渣必须清理干净,保证焊缝连续饱满,自然冷却约8~10分钟(严禁用水冷却或焊完即压),防止高温的焊缝遇水变脆而被压坏。 4.压桩过程的施工记录 FS 精编安全管理 | SAFETY MANAGEMENT 第7页/总13页 为了便于控制,终止压桩,必须详细记录压桩过程的压力与桩入土深度,了解桩尖入持力层深度是否满足设计要求以及桩穿过各土层时的压力值。 5.终压(即终止压桩)标准及终压的控制 终压标准应该以质监部门、设计单位、施工单位、建设单位、勘察单位及监理单位等有关部门在试桩会议中根据试桩的实际情况确定的标准为准则。一般情况下,除保证桩长及桩类入持力层深度应该满足设计要求外,还要控制终压值Q的大小。虽然终压值Q与单桩竖向承载力标准值Rk是两个不同的概念,但终压值Q与单桩竖向承载力标准值Rk存在着某种比例关系,这有待于日后的工程实践与理论研究。笔者认为这种比例关系与工程地质构造情况关系较大,同时与桩的长度以及所选的持力层关系也不可忽视,总结潮汕地区近几年静压管桩的工程实践经验,终压值Q可以按以下原则来控制: (1)当桩端持力层为粘土、粉质粘土时,主要控制桩端达到的设计深度,终压值RQ=(0.6~1.3)Rk。 (2)当桩端持力层为标贯击数较低、中密以下的粉细砂FS 精编安全管理 | SAFETY MANAGEMENT 第8页/总13页 时,以控制桩端入持力层深度为主,终压值作参考,Q=(1.6~2.0) Rk。(3)当桩端持力层为标贯击数较高,中密以上的中粗砂、砾砂时,以控制终压值为主,Q=(1.8~2.5) Rk,长桩取低值,短桩取高值;击数低取低值,击数高取高值。 (三)桩头填芯的质量控制 由于桩与上部结构的连接主要通过桩的承台,因此桩头嵌入承台的长度不宜太短,有关管桩技术规范规定不宜小于10cm。从日本桩基的典型震害实例调查中可知,有不少是由于桩嵌入承台长度不足,抗拔不够,因此在地震设防区有必要把桩嵌入承台的垂度加长,且桩头的插筋长度也应加长及增加配筋量,桩头填芯砼的强度等级应满足规范要求和设计要求。这一环节的重要性显而易见,工程有关技术管理人员应该加强这一环节的质量控制。 三、成桩的质量检查 1.桩身垂直度可以用垂球吊线的办法来量测,对不符合规范要求,应及时报送设计单位,由设计单位提出补强修改意见。对于配置封口桩尖的工程桩,桩身质量的检查可以直FS 精编安全管理 | SAFETY MANAGEMENT 第9页/总13页 观检查,即将低压电灯泡沉入桩内腔检查,正常情况下,内腔应该是不进土和水的。若桩内腔完整干燥,说明桩身基本完好、焊接质量完好、桩类无损坏,这种情况下可不采取其他方法另行检查;反之,应该采取其他方法另行检查。目前潮汕地区主要依据有关规范规定,按桩总数的一定比例采取小应变动测的检测方法,对桩身的完整性进行检测。 2.桩顶标高及偏位情况的检查 基础开挖后,应对桩顶标高及桩的偏位情况进行测量,并把记录资料完整地整理一份 报送设计单位,由设计单位提出方案,解决那些桩顶标高低于设计标高以及桩偏位超过规范要求的情况。而对于那些桩顶标高高于设计标高的情况,施工单位应用电锯法截去多余的桩段,而不应该用人工敲打的办法把多余的桩段敲掉,那样很容易把成桩敲伤。 3.单桩竖向承载力的检测 目前主要采用静荷载试验的方法来检测成桩的单桩竖向承载力,由设计单位、质监部门、施工单位、建设单位及监理单位等有关部门举行点桩会议,先取较具代表性的桩进
