群塔交叉作业防撞安全专项施工方案
(4)群塔防撞安全专项施工方案

目录1、编制说明2、编制依据3、群塔平面布置4、危险源辨识及分析5、群塔作业的工作特点6、组织管理7、安全技术及管理措施8、高层施工塔吊倾翻应急预案9、应急准备10、应急响应11、现场恢复12、预案管理与评审改进13、塔吊的进出场要求14、塔吊机械的保养和维修1、编制说明(1)本工程具有塔机数量多(X台塔机同时作业)、相互影响大、运行易碰撞和拆塔困难等特点。
为此,在组织管理、群塔平面布置和拆塔过程中,必须制定合理的制度和措施,保证了工程安全、顺利进行。
(2)塔式起重机是结构施工期间垂直运输的主要设备之一,如何满足钢筋吊运到位、模板就位和拆卸、机具出入场和移动及部分砼的浇筑;塔机是否能够持续、准确、无故障地作业;群塔作业如何满足工期需要,减少故障,预防事故的发生是施工中需认真解决的问题。
2、编制依据《建筑施工安全检查标准》JGJ59-2011《建筑施工高处作业安全技术规范》JGJ80-2016《施工现场机械设备检查验收技术规程》JGJ160-2008《建筑施工起重吊装工程安全技术规范》JGJ276-2012《建筑施工塔式起重机安装、使用、拆卸安全技术规范》JGJ196-2010 《塔式起重机安全规程》GB5144-2011《建筑机械使用安全技术规程》JGJ33-2012《建筑起重机械安全监督管理规定》建设部116号令3、群塔平面布置塔吊各阶段服务区域一览表(1)面积大。
多单位同时作业。
(2)要求各塔机的塔臂高度必须有高度差,且回转时不得碰及相邻塔机的塔臂和塔身。
(3)因各塔机自身施工规范确定的自由高度不一,锚固后顶升高度也不一样,要求塔机高度必须在有限的自由高度和顶升高度中调整,且不得违章作业。
要同时满足以上各条件,就必须全面综合考虑各因素。
经项目部对多方案比较研究后,确定设置X台塔机(塔机平面布置如附图所示)。
4、危险源辨识及分析(1)危险源辨识根据塔吊在工作和非工作状态下的状况,对群塔作业危险源进行辨识,经共同讨论分析,确定如下危险源:1)工作状态:大风、停电;误操作、误指挥、违规操作、违规指挥;塔吊吊物运行至主干道及钢筋加工棚上空范围(包括施工人员头顶上空);顶升及加节状态;在运行状态下钢丝绳缠绕;回转失控、限位失灵。
群塔作业防碰撞措施安全专项方案 - 教育文库

群塔作业防碰撞措施安全专项方案教育文库我们得明确,群塔作业现场是个高风险区域,一旦出现碰撞事故,后果不堪设想。
所以,防碰撞措施至关重要。
一、作业前准备1.1现场勘察在作业前,必须对现场进行全面勘察,了解周边环境,尤其是相邻塔吊的位置、高度和作业半径。
这个环节不能马虎,一旦忽视,就可能为后续作业埋下隐患。
1.2设备检查检查塔吊的各个部件,包括限位器、钢丝绳、吊钩等,确保设备完好无损。
同时,对塔吊司机进行资质审查,确保其具备操作塔吊的能力。
二、作业中防碰撞措施2.1通讯联络建立完善的通讯联络系统,确保塔吊司机、指挥员、地面作业人员之间能够及时沟通。
这个环节至关重要,一旦沟通不畅,很容易导致事故发生。
2.2作业区域划分根据塔吊的作业半径,将现场划分为不同的作业区域。
在作业过程中,严禁相邻塔吊进入对方的作业区域,从源头上避免碰撞。
2.3作业顺序安排合理规划作业顺序,避免多台塔吊同时作业,减少碰撞风险。
同时,对作业时间进行合理安排,避免在高峰时段进行密集作业。
2.4限速限高针对不同塔吊的作业高度,设置限速限高装置,确保塔吊在作业过程中不会超出安全范围。
这个措施可以有效降低碰撞风险。
三、应急预案3.1碰撞预警建立碰撞预警系统,一旦发现塔吊运行轨迹存在碰撞风险,立即发出预警信号,提醒司机及时调整。
3.2应急处置制定详细的应急处置预案,一旦发生碰撞事故,立即启动应急预案,采取有效措施,降低事故损失。
四、安全培训与宣传4.1培训对塔吊司机、指挥员、地面作业人员进行安全培训,提高他们的安全意识,确保他们在作业过程中能够严格遵守安全规定。
4.2宣传通过悬挂宣传标语、发放宣传资料等方式,加强现场安全宣传,营造浓厚的安全生产氛围。
这份“群塔作业防碰撞措施安全专项方案”旨在为施工现场提供一个安全、有序的作业环境。
只有把安全措施落到实处,才能确保工程顺利进行,保障人民群众的生命财产安全。
注意事项:1.注意作业前的现场勘察,别小看了这个环节,它可是预防碰撞的第一道关卡。
群塔作业防碰撞措施安全专项方案

一、工程概况:石家庄市秀河小区住宅楼1-7#楼工程位于石家庄市石获北路大郭之路以西,总建筑面积为101340.26 m2,其中地下建筑面积为5615.542,地下一层,地上17层,总建筑高度50.4米,剪力墙结构。
建筑结构安全等级为二级,剪力墙结构抗震等级为三级,设防烈度为7度,结构设计使用年限为50年。
工程地址:石获北路大郭村以西工程名称:秀河小区住宅楼施工单位:广厦湖北第六建设工程有限责任公司建设单位:石家庄市新华区住房保障局安装单位:秀河小区1-7#楼位于大郭支路西侧,建筑面积101340.26㎡。
剪力墙结构1-7#楼均为17层、建筑高度为50.40M、标准层高度2.8M,为了满足工程需要,施工现场决定安装五台塔式起重机。
名称型号编号臂长安装臂长1#楼塔机QT263 1# 56M 56M2#楼塔机QT263 2# 56M 56M4#楼塔机QT263 4# 56M 56M5#楼塔机QT263 5# 56M 56M7#楼塔机QT263 7# 56M 56M周边环境介绍:东边为道路,西侧北侧为一片空地,南侧为临建,施工现场无高压线路。
结合现场实际情况:1#、2#塔机,3#、4#塔机,5#和1#、2#、3#塔机,在使用过程中存在交叉作业相互碰撞,施工道路、施工现场上空高空坠物,邻近在建建筑物碰撞重大安全隐患,为确保塔机使用过程中的安全,特制定该安全专项方案。
二、编制依据1、《建筑起重机械安全监督管理规定》2、《危险性较大的分部分项工程安全管理办法》3、《塔式起重机安全规程》(GB5144-2006)4、《塔式起重机操作使用规程》5、《建筑施工塔式起重机安装使用、拆除、安全技术规程》6、塔机使用说明书7、施工现场平面布置图,工程施工安排及塔式周边环境三、危险源分析及对应安全措施根据现场塔机布置及周围环境分析其使用过程中存在的危险源及可能导致的情形,针对危险情形拟采取的主要措施,如下各塔机分别依据具体情况采取相应安全措施。
群塔作业防碰撞专项方案(完整版)

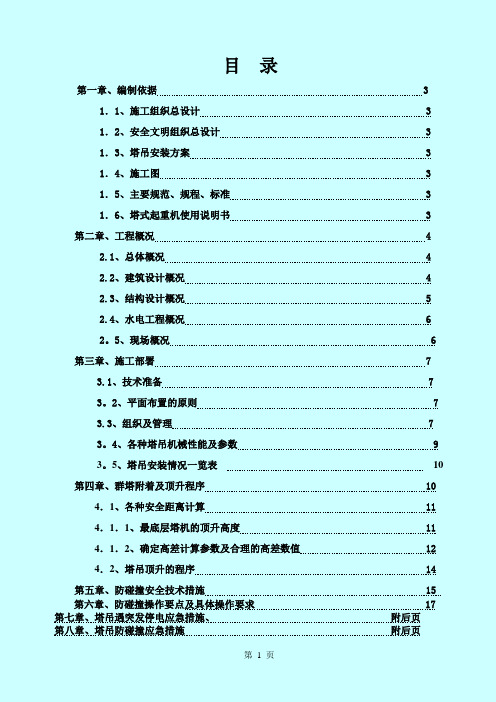

目录第一章、编制依据 3 1.1、施工组织总设计 3 1.2、安全文明组织总设计 31.3、塔吊安装方案 31.4、施工图 31.5、主要规范、规程、标准 31.6、塔式起重机使用说明书 3 第二章、工程概况 42.1、总体概况 42.2、建筑设计概况 42.3、结构设计概况 52.4、水电工程概况 62。
5、现场概况 6 第三章、施工部署 73.1、技术准备 73。
2、平面布置的原则 73.3、组织及管理 73。
4、各种塔吊机械性能及参数 93。
5、塔吊安装情况一览表10 第四章、群塔附着及顶升程序 10 4.1、各种安全距离计算 114.1.1、最底层塔机的顶升高度 114.1.2、确定高差计算参数及合理的高差数值 124.2、塔吊顶升的程序 14第五章、防碰撞安全技术措施 15 第六章、防碰撞操作要点及具体操作要求 17 第七章、塔吊遇突发停电应急措施、附后页第八章、塔吊防碰撞应急措施附后页第一章、编制依据1.1、施工组织总设计1.2、安全文明施工组织设计1.3、塔吊施工方案1.4、施工图1.5、主要规范、规程、标准序号类别名称编号1 国家塔式起重机安全规程GB51442行业建筑机械使用安全技术规程JGJ333 施工现场临时用电安全技术规范JGJ464 建筑施工安全检查评分标准JGJ591.6、塔式起重机使用说明书第二章、工程概况第一节总体概况序号项目内容1 工程名称农垦创业城(金地花园)A区四标段2 建筑面积21000㎡3 工程地址银川市金凤区福州南街以东300米4 建设单位宁夏西夏苑房地产开发有限公司5 设计单位北京希埃希建筑设计院6 质量监督建设工程质量监督站7 监理单位湘潭市宏达建设监理有限公司8 施工单位宁夏农垦建设实业总公司9 工程内容范围施工组织的全部内容10 质量要求合格11 工期按照合同要求施工本标段工程由地下车库、42#日间照料中心工程、45#幼儿园工程、47#、48#住宅楼工程组成。
多塔作业防碰撞安全专项施工方案

多塔作业防碰撞安全专项施工方案1.前言为了保障多塔作业的安全性,特制定本方案,明确多塔作业过程中的防碰撞安全措施,确保施工人员人身安全和设备设施的完整。
2.目标确保多塔作业过程中的施工人员安全,保护设备设施完整。
3.作业前准备-评估风险:对多塔作业风险进行评估,识别可能导致碰撞的因素。
-制定计划:制定多塔作业过程中的防碰撞安全计划,明确责任分工和具体措施。
-培训工人:对参与多塔作业的工人进行安全培训,教育他们防范碰撞的意识和方法。
4.防碰撞措施-制定合理的作业区域:根据多塔作业的需要,合理划分工作区域,避免工作区域的交叉和重叠,减少碰撞的风险。
-设立警示标志:在多塔作业区域内设置明显的警示标志,提醒施工人员注意防碰撞安全。
标志应清晰可见,包括图形、文字和颜色等。
-设立安全区域:在多塔作业区域内设立专门的安全区域,只允许经过相应培训和持证人员进入,以减少非授权人员的干扰和碰撞风险。
-安全设备使用:施工人员应佩戴头盔、护目镜、安全带等个人防护装备,并正确使用安全设备,譬如平衡杆、安全网等,确保自身和他人的安全。
-管理施工车辆:多塔作业中的各种施工车辆应有专人管理,明确其行驶路径和速度,避免碰撞发生。
同时要确保施工车辆的视野良好,通过安装反光镜等设备提高驾驶员的视线。
-管理施工装卸物品:多塔作业中的装卸物品应由专人负责,合理安排装卸过程,防止物品掉落引发碰撞事故。
同时,对于大型重物的运输,应采取适当的固定措施,确保其稳定性和安全。
5.管理措施-管理人员监督:由专人负责监督多塔作业过程中的防碰撞措施执行情况,及时发现并纠正存在的安全隐患。
-安全例会:定期召开多塔作业安全例会,向施工人员普及安全知识,倡导安全施工的重要性,并及时通报最新的防碰撞措施。
-安全督查:随时进行安全督查和摸底调查,确保防碰撞措施的有效性和施工人员的安全意识。
6.应急预案-制定应急预案:针对碰撞事故的发生,制定详细的应急预案,明确每个人的责任和行动方案。
群塔作业防碰撞安全专项施工方案通用资料

xx项目群塔作业防碰撞安全专项施工方案项目效果图编制:审核:审批:(三号黑体,居中、加粗)Xxx有限公司目录一、工程概况 (1)二、编制依据 (1)三、群塔作业分析 (2)四、防碰撞施工措施 (2)1、技术措施 (2)2、组织措施 (4)3、多机同时作业的运行原则 (5)4、多机同时作业现场安全措施 (5)五、应急预案 (9)1、应急组织机构 (9)2、应急救援职责 (10)3、危险源识别分析 (11)4、应急演练 (11)5、应急处理流程 (11)6、应急处理方法 (11)7、应急救援电话机路线 (12)六、附图 (12)1、施工总平布置图(塔吊平面位置关系) (12)2、塔吊限位平面布置图 (13)xx项目群塔作业防碰撞安全专项施工方案一、工程概况1.常规建筑概况:包括工程地理位置,建筑面积,栋号数等;(以填空形式体现)2.拟安装塔吊楼栋的基本信息:楼栋用途(办公、住宅)、建筑面积、层高、建筑总高度等;(以表格形式体现)3.群塔情况施工现场4#楼~9#楼计划布置6台QTZ63型塔吊,其中1#(4#楼)、2#(5#楼)、3#(6#楼)塔吊为QTZ5610,臂长56m米;4#(7#楼)、5#(8#楼)、6#(9#楼)塔吊为QTZ5013,臂长50m米。
1#-6#塔吊在主楼屋面工程完成后拆除。
塔吊进出场时间表机械设备编号安装时间拆除时间塔吊1#2015.6.302016.8.20 2#2015.6.102016.5.11 3#2015.6.152016.5.11 4#2015.7.52016.8.24 5#2015.7.52016.8.24 6#2015.7.52016.8.24群塔情况不限于上述,各项目根据实际情况加以修改。
4、其它需说明的情况:方案编制目的等。
二、编制依据序号类别名称编号1国标《塔式起重机安全规程》GB5144-2006 ...2行标《塔式起重机操作使用规程》JG/J100-19993《施工现场机械设备检查技术规程》JGJ60-2008 4《建筑机械使用安全技术规程》JGJ33-2012 5《施工现场临时用电安全技术规范》JGJ46-20056《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196-20107《塔式起重机设计规范》GB/T13752-1992 8《建筑施工安全检查标准》JGJ59-20119《危险性较大的分部分项工程安全管理办法》建设部87号文...地标...10其他XX工程施工组织设计11XX工程施工设计图纸...(编制依据不限于表中所列,各项目需根据实际情况进行添加,但需保证规范名称及编号准确,并确保规范是在使用的)三、群塔作业分析本期工程预计配备台塔吊,随工程进度安装,平面布置图见附图。
群塔作业防碰撞专项方案
目录第一章、编制依据 31.1、施工组织总设计 3 1.2、安全文明组织总设计 31.3、塔吊安装方案 31.4、施工图 31.5、主要规范、规程、标准 31.6、塔式起重机使用说明书 3 第二章、工程概况 4 、总体概况 4、建筑设计概况 4、结构设计概况 5、水电工程概况 6、现场概况 6 第三章、施工部署 7 、技术准备 7、平面布置的原则 7、组织及管理 7、各种塔吊机械性能及参数 9、塔吊安装情况一览表 10 第四章、群塔附着及顶升程序 10 4.1、各种安全距离计算 114.1.1、最底层塔机的顶升高度 114.1.2、确定高差计算参数及合理的高差数值 124.2、塔吊顶升的程序 14第五章、防碰撞安全技术措施 15第六章、防碰撞操作要点及具体操作要求 17第七章、塔吊遇突发停电应急措施、附后页第八章、塔吊防碰撞应急措施附后页第一章、编制依据1.1、施工组织总设计1.2、安全文明施工组织设计1.3、塔吊施工方案1.4、施工图1.5、主要规范、规程、标准序号类别名称编号1国家塔式起重机安全规程GB51442行业建筑机械使用安全技术规程JGJ333施工现场临时用电安全技术规范JGJ46 4建筑施工安全检查评分标准JGJ591.6、塔式起重机使用说明书第二章、工程概况第一节总体概况序号项目内容1工程名称农垦创业城(金地花园)A区四标段2建筑面积21000㎡3工程地址银川市金凤区福州南街以东300米4建设单位宁夏西夏苑房地产开发有限公司5设计单位北京希埃希建筑设计院6质量监督建设工程质量监督站7监理单位湘潭市宏达建设监理有限公司8施工单位宁夏农垦建设实业总公司9工程内容范围施工组织的全部内容10质量要求合格11工期按照合同要求施工本标段工程由地下车库、42#日间照料中心工程、45#幼儿园工程、47#、48#住宅楼工程组成。
具体内容详见各单位工程施工组织设计内容、整个标段占地面积约为190*230米,最高处米,为更好的完成本标段内容,编制如下方案。
群塔作业防碰撞专项施工方案
群塔作业防碰撞施工方案编制单位:设集团有限公司编制人:审核人:审批人:编制时间:日目录一、编制说明及依据 (3)1、编制说明 (3)2、编制依据 (3)二、工程概况 (4)三、群塔位置关系及工作特点 (4)1、群塔概况 (4)2、群塔工作特点 (4)四、群塔防碰撞措施 (5)1、安装措施 (5)2、技术措施 (5)3、具体防碰撞措施 (5)4、群塔施工中应遵循的原则 (7)五、组织管理 (8)六、群塔运行的控制 (10)七、群塔施工安全措施与使用操作 (12)八、设备日常检查及维修保养 (14)九、群塔作业安全运行奖励 (15)1、安全责任状 (15)2、设立群塔作业安全运行奖 (15)3、事故处理 (15)十、安全事故应急预案 (15)一、编制说明及依据1、编制说明此方案为我单位施工的及主体结构施工阶段所使用塔吊的群塔作业防碰撞专项方案,在实际使用和塔吊顶升时,除了考虑单塔作业时的各种事项外,还应积极与临近塔吊联系、协调,着重注意群塔作业的相互协调、配合,合理安排好塔吊的作业,确保安全。
所有塔吊的安装、运行、拆卸以及顶升必须向政府主管部门备案,取得许可后方可实施。
2、编制依据2.1、《特种设备安全监察条例》((2009修正)国务院令第549号);2.2、《建筑起重机械安全监督管理规定》(中华人民共和国建设部令第166号;2.3、《起重机械安全监察规定》(国家质量监督检验检疫总局令第92号);2.4、建筑机械使用安全技术规程》JGJ33-2012;2.5、《塔式起重机安全规程》GB5144-2006;2.6、《建筑施工安全检查标准》JGJ59-2011;2.7、《起重机械安全规程》GB6067-2010;2.8、现场的施工平面布置图和施工组织设计;2.9、徳雅国际城港澳湾(二期)工程施工图纸;2.10塔吊使用说明书。
二、工程概况本工程施工阶段安装的塔吊,主要满足各类钢筋、周转材料及小型机具的出入场和模板、木枋等材料的垂直和水平运输,如何保证群塔安全作业,为工程提供足够、持续、安全可靠的垂直运输成为工程顺利完成的重要条件。
群塔作业防碰撞专项方案(完整版)
群塔作业防碰撞专项方案(完整版)目录第一章、编制依据 3 1.1、施工组织总设计 3 1.2、安全文明组织总设计 31.3、塔吊安装方案 31.4、施工图 31.5、主要规范、规程、标准 31.6、塔式起重机使用说明书 3第二章、工程概况 42.1、总体概况 42.2、建筑设计概况 42.3、结构设计概况 52.4、水电工程概况 62.5、现场概况 6第三章、施工部署 73.1、技术准备73.2、平面布置的原则73.3、组织及管理73.4、各种塔吊机械性能及参数93.5、塔吊安装情况一览表10第四章、群塔附着及顶升程序 10 4.1、各种安全距离计算 11 4.1.1、最底层塔机的顶升高度 114.1.2、确定高差计算参数及合理的高差数值 124.2、塔吊顶升的程序 14第五章、防碰撞安全技术措施 15 第六章、防碰撞操作要点及具体操作要求 17 第七章、塔吊遇突发停电应急措施、附后页第八章、塔吊防碰撞应急措施附后页第一章、编制依据1.1、施工组织总设计1.2、安全文明施工组织设计1.3、塔吊施工方案1.4、施工图1.5、主要规范、规程、标准1.6、塔式起重机使用说明书第二章、工程概况本标段工程由地下车库、42#日间照料中心工程、45#幼儿园工程、47#、48#住宅楼工程组成。
具体内容详见各单位工程施工组织设计内容、整个标段占地面积约为190*230米,最高处18.3米,为更好的完成本标段内容,编制如下方案。
第三章、施工部署3.1、技术准备本工程由5个单体建筑组成,分为4个楼号作业施工队,根据楼号工程需要选择和布置塔吊;塔吊安装前,必须收集相关的塔吊资料和现场数据,编制单体塔吊施工方案,施工方案应经过公司总工审批,方案中应充分考虑各楼号间塔吊相互错开,尽量保证塔吊起重臂与塔身、起重臂与平衡臂间相互错开。
3.2、平面布置的原则3.2.1、塔吊施工消灭死角。
3.2.2、塔吊相互之间满足安全距离,在平面位置不能错开时,必须保证位置错开一个安全距离。
群塔作业防碰撞措施安全专项方案
目录一、编制依据 (1)二、工程概况摘要 (1)三、塔吊位置布置和高度协调 (2)四、危险源分析及对应安全措施 (3)五、安全技术措施 (4)六、管理措施 (8)七、应急预案 (11)八、附图 (14)塔吊防碰撞方案一、编制依据(1)GB50278—2010《起重设备安装工程施工及验收规范》(2)GB5144-2006《塔式起重机安全规程》(3)GB5031—2008《塔式起重机》(4)GB8196—2003《机械设备防护安全要求》(5)JGJ33—2012《建筑机械使用安全技术规程》(6)JGJ59—2011《建筑施工安全检查标准》(7)JGJ46—2005《施工现场临时用电安全技术规范》(8)JGJ196-2010《建筑施工塔式起重机安装、使用、拆卸安全技术规程》(9)GB 10055-2007 《施工升降机安全规程》;(10)JGJ 215-2010 《建筑施工升降机安装、使用、拆卸安全技术规程》二、工程概况摘要海洋项目(二期)工程,建筑面积约为383639㎡,其中24#楼,31层建筑面积约为42806.28㎡,单层面积1374.68㎡;25#楼33层建筑面积约为20318.02㎡,单层面积550.35㎡;26#楼33层建筑面积约为20258.18㎡,单层面积548.59㎡;27#楼33层建筑面积约为20256.34㎡,单层面积549.38㎡;28#楼33层建筑面积约为45180.78㎡,单层面积1327.31㎡;29#楼31层建筑面积约为42806.28㎡,单层面积1374.68㎡;30#楼33层建筑面积约为20254.68㎡,单层面积550.57㎡;31#楼33层建筑面积约为20256.34㎡,单层面积549.38㎡,32#楼33层建筑面积约为45154㎡,单层面积1327.31㎡,33#楼31层建筑面积约为38101.39㎡,单层面积1260.99㎡,34#楼33层建筑面积约为20254.686㎡,单层面积550.57㎡,地下室地块,建筑面积约为44968.65㎡,总工期700天。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目 录 一、工程概况........................................ 错误!未定义书签。 1、工程主体 ..................................... 错误!未定义书签。 2、工程简介 ..................................... 错误!未定义书签。 3、现场周边环境 ................................. 错误!未定义书签。 4、塔吊参数 ..................................... 错误!未定义书签。 5、塔吊布置设计 ................................. 错误!未定义书签。 二、编制依据........................................ 错误!未定义书签。 三、危险源辨识与分析及措施.......................... 错误!未定义书签。 四、安全技术措施.................................... 错误!未定义书签。 五、安全管理措施.................................... 错误!未定义书签。 1、安全管理体系 ................................. 错误!未定义书签。 2、参建各方管理责任 ............................. 错误!未定义书签。 六、应急预案........................................ 错误!未定义书签。 1应急机构与职责................................. 错误!未定义书签。 2、应急资源 ..................................... 错误!未定义书签。 3、应急响应 ..................................... 错误!未定义书签。 4、伤害事故的应急抢救方法 ....................... 错误!未定义书签。 5、教育与训练 ................................... 错误!未定义书签。 附表一: ........................................ 错误!未定义书签。 附表二: ........................................ 错误!未定义书签。 附图一:1#、2#塔吊高差对比图 ........................ 错误!未定义书签。 附图二: 1#、3#塔高差对比图 ......................... 错误!未定义书签。 附图三:2#、3#塔高差对比图 .......................... 错误!未定义书签。 附图四:群台作业施工平面布置图 ...................... 错误!未定义书签。 一、工程概况 1、工程主体 工程名称:武汉航天御园项目 建设单位:武汉三江航天房地产开发有限公司 设计单位:武汉和创建筑工程有限公司 监理单位:湖北中南工程建设监理有限公司 总包单位:中天建设集团有限公司 塔吊厂家:长沙中联重工科技发展有限公司 塔吊安拆单位:湖北裕恒设备租凭有限公司 2、工程简介 武汉航天御园项目由三幢28层住宅楼、一栋21层办公写字楼及二层地下室组成。,地上总建筑面积为平方米,地下建筑面积为平方米。地下二层除4#楼下平方米为人防及1#楼下部分用做设备用房外,其它分别设住宅及商业机动车库。 本工程地下室设置二层,其-1层结构面板标高为,-2层结构面板标高为;2层地下室部分基坑标高为,地上三栋28层(高度)的高层住宅,一栋办公写字楼高度。 根据施工组织设计的部署,本工程需安装3台 QTZ63型长沙中联重工科技发展股分有限公可生产的塔式起重机。根据本工程的现场实际情况和结构特点,在1#楼北侧、 2#楼北侧、4#楼西侧各安装一台QTZ63型外墙附着式塔式起重机,最大工作半径为56m。三栋住宅楼和一栋办公写字楼、包括材料堆场完全可以覆盖,地下室大部分施工工作面可以覆盖,局部可以采用汽车吊辅助作材料垂直运输;但也存在一定的交叉作业碰撞危险,故编制本方案。 3、现场周边环境 本工程位于武汉市江汉区常青路与振兴路交汇处,与武汉建设局一墙之隔,工程北侧为规化中的复兴村路,施工中是我方土方、施工材料进场的主要运输通道,西侧为规化中的复兴村一路。地处武汉市中心,工作场地陕小。工程北侧(复兴村路北)围墙外水平距离12M是一栋武汉市勘测设汁院六层职工住宅楼,东侧常青路与南侧振兴路交汇处是一栋武汉建设局五层办公大楼,高度约24M,工程西侧是待拆的民房。施工现场有甲方提供的一个变压器,施工现场共设置三个二级配电室,具体位置详见平面图。 4、塔吊参数 本工程1#、2#3#、4#楼共安装3台长沙中联重工科技发展股分有限公司生产的QTZ63型附着式塔式起重机;3台QTZ型塔吊全部租凭,3台塔吊均由湖北裕恒设备租凭有限公司负责安拆。塔吊安装顺序:1#塔吊(安装时间约8月15号至8月25号) ;2#塔吊(安装时间约8月1号至8月10号) ;3#塔吊(安装时间约9月1号至9月10号) 。 5、塔吊布置设计 根据工程结构平面特点和进度要求,为了最大限度的满足施工要求,提高施工进度和保证施工安全,更好地配合塔吊安装、施工、拆卸,项目部对塔吊的平面布置进行了详细的设计。 (1)安装定位 1#塔吊安装在1#楼北侧基坑支护桩外,塔基础顶标高 米 ,塔吊中心点位于15~17轴之间,L轴外米之处,距15轴17轴各米, 塔 吊安拆时大臂朝正东方向;2#塔吊安装在2#楼北侧,塔吊中心点位于20 轴~24轴中心处,H轴以南米处,3#楼垂直运输由2#塔吊负责,塔吊安拆时大臂朝正东方向;3#塔吊安装在4#楼西侧,塔吊中心点位于C轴~D轴中心之间,1轴以西(地下室18轴以西)米处,(地下室17轴以西米处),塔吊安拆时大臂朝正南方向。 (2)安装高度
塔吊安装以本工程一层室内地面标高为±(绝对高程为,1#塔吊基础顶标高(绝对高程为 同地下室支撑冠梁平,2#.3#塔吊基础顶标高、(绝对高程为 。 塔吊安装高度:1#塔吊初装高度(初装实际高度),终装高度,终装实际高度。2#塔吊初装高度(、初装实际高度),终装高度没,终装实际高度。3#塔吊初装高度(初装实际高度),终装高度没,终装实际高度。 塔吊中心距离:1#塔吊与2#塔吊中心距离85m,(交叉作业矩离15M) 。1#塔吊与3#塔吊中心距离82..5m(交叉作业距离没);2#塔吊与3#塔吊中心距离;(不存在交叉作业)。 塔吊高底差:1#塔吊()与2#塔吊初装高低差(见附图1), 1#塔吊()与3#塔吊初装高低差(见附图2);2#塔吊与3#塔吊初装高低差,(但两塔间距离超过100米无需考虑) 。为保证2#塔吊在施工高于1#塔吊14m以上,2#、3#楼在地下室施工时必须首先挖土提前施工,楼层高度必须高1#楼5层以上(或14米以上),1#塔吊前期施工时只做钢筋转场之用。1#、塔吊在第5、10、15、20、25、28层标高上结构梁处附墙;2#塔吊在第3、8、13、18、23、28、层标高结构梁处附墙。3#塔吊在4#楼第2、6、10、14、18、21层标高结构梁处附墙。塔吊具体安装参数见下表: 楼层标高表:
楼层 标高 楼层 标高 1 18 2 19 3 20 4 21 5 22 6 23 7 24 8 25 9 26 10 27 11 28 12 屋面 13 14 . 15 16 17 1-3#塔吊安装参数表(单位:m)
塔吊 编号 塔吊型号 承台 顶标高m 建筑屋面 标高m 塔吊初装高度m±(以上) 塔吊实际初装高度m 塔吊安装高度m(±以上 塔吊实际高度m 塔吊工作半径m
附墙安装高度在结构梁中心一(±以上) 第一道 附墙m 第二道 附墙m 第三道 附墙m 第四道 附墙m 第五道 附墙m
第六道 附墙m 第七道 附墙m 第八道
附墙m
1# TC6013 50
2# TC6013 50 3# TC6013 50 塔吊距离与交叉表: 塔吊 编号
1# 2# 3# 4# 5#
塔吊 中心距m 塔吊交叉 范围m 塔吊 中心距m 塔吊交叉 范围m 塔吊 中心距m 塔吊交叉 范围m 塔吊 中心距m 塔吊交叉 范围m 塔吊 中心距m 塔吊交叉 范围m
1# --- --- --- 2# . --- --- --- --- 3# --- --- --- --- (3)附臂安装及顶长加节时间 为保证塔吊在顶升加节时及安装附墙能有序的进行,便于塔吊安装过程的管理,根据本程施工进度计划对塔吊附臂安装及顶升加时间预判,详见下表:
序号 塔吊 编号
附墙安装时间 附墙安装时间 附墙安装时间 附墙安装时间 附墙安装时间 附墙安装时间 附墙安装时 间 附墙安装时 间 第一附墙 安装时间 第二附墙 安装时间 第三附墙 安装时间 第四附墙 安装时间 第五附墙 安装时间 第六附墙 安装时间
1 1#塔吊 2015年5月23日 2015年7月3日 2015年8月02日 2015年9月14日 2015年10月5日 2015年11月15日
2 2#塔吊 2015年4月15日 2015年5月25日 2015年7月 5日 2015年8月15日 2015年9月25日 2015年10月16曰 2
