路基冬季雨季施工方案

路基冬季雨季施工方案
一、路基冬期施工技术
在反复冻融地区,昼夜平均温度在-3℃以下,连续10天以上时,
进行路基施工称为路基冬期施工。当昼夜平均温度虽然上升到-3℃以
上,但冻土未完全融化时,亦应按冬期施工。
(一)路基工程可冬期进行的项目
1.泥沼地带河湖冻结到一定深度后,如需换土时可趁冻结期挖
去原地面的软土、淤泥层换填合格的其他填料。
2.含水量高的流动土质、流沙地段的路堑可利用冻结期开挖。
3.河滩地段可利用冬期水位低,开挖基坑修建防护工程,但应
采取加温保温措施,
注意养护。
4.岩石地段的路堑或半填半挖地段,可进行开挖作业。
(二)路基工程不宜冬期施工的项目
1.高速公路、一级公路的土路基和地质不良地区的二级以下公
路路堤。
2.铲除原地面的草皮、挖掘填方地段的台阶。
3.整修路基边坡。
4.在河滩低洼地带将被水淹的填土路堤。
(三)路基冬期施工前的准备工作
1.对冬期施工项目按次排队,编制实施性的施工组织计划。
2.冬期施工项目在冰冻前应进行现场放样,保护好控制桩并树
立明显的标志,防止被冰雪掩埋。
3.冰冻前应挖好坡地上填方的台阶,清除石方挖方的表面覆盖
层、裸露岩体。
4.维修保养冬期施工需用的车辆、机具设备,充分备足冬期施
工期间的工程材料。
5.准备施工队伍的生活设施、取暖照明设备、燃料和其他越冬
所需的物资。
(四)冬期填筑路堤
1.冬期施工的路堤填料,应选用未冻结的砂类土,碎、卵石土,
开挖石方的石块石碴等透水性良好的土。
2.冬期填筑路堤,应按横断面全宽平填,每层松厚应按正常施
工减少20~30%,
且最大松铺厚度不得超过750px。压实度不得低于正常施工时的
要求。
当天填的土必须当天完成碾压。
3.当路堤高距路床底面1m时,应碾压密实后停止填筑。
4.挖填方交界处,填土低于1m的路堤都不应在冬期填筑。
5.冬期施工取土坑应远离填方坡脚。如条件限制需在路堤附近
取土时,取土坑内侧到填方坡脚的距离应不得小于正常施工护坡道的
1.5倍。
6.冬期填筑的路堤,每层每侧应按谩计和施工技术规范规定超
填并压实。待冬期后修整边坡削去多余部分并拍打密实或加固。
(五)冬期施工开挖路堑表层冻土的方法.
1.爆破冻土法:当冰冻深度达1m以上时可用此法炸开冻土层。
炮眼深度取冻土深度的0.75--0.9倍,炮眼间距取冰冻深度的1~1.3
倍并按梅花形交错布置。
2.机械破冻法:1m以下的冻土层可选用专用破冻机械如冻土
犁、冻土锯和冻土铲等,予以破碎清除。
3.人工破冻法:当冰冻层较薄,破冻面积不大,可用日光暴晒
法、火烧法、热水开
冻法、水针开冻法、蒸汽放热解冻法和电热法等方法胀开或融化
冰冻层,并辅以人工撬挖。
(六)冬期开挖路堑
1.当冻土层被开挖到未冻土后,应连续作业,分层开挖,中间
停顿时间较长时,应在表面覆雪保温,避免重复被冻。
2.挖方边坡不应一次挖到设计线,应预留750px厚台阶,待到
正常施工季节再削去预留台阶,整理达到设计边坡。
3.路堑挖至路床面以上1m时,挖好临时排水沟后,应停止开
挖并在表面覆以雪或松土,待到正常施工时,再挖去其余部分。
4.冬期开挖路堑必须从上向下开挖,严禁从下向上掏空挖土。
5.每日开工时先挖向阳处,气温回升后再挖背阴处,如开挖时遇地
下水源,应及时挖沟排永。
6.冬期施工开挖路堑的弃土要远离路堑边坡坡顶堆放。弃土堆
高度一般不应大于3m,弃土堆坡脚到路堑边坡顶的距离一般不得小
于3m,深路堑或松软地带应保持5m以上,弃土堆应摊开整平,严
禁把弃土堆于路堑边坡顶上。
二、路基工程施工措施
1、对冬季施工项目依次排队,编制实施性施工组织计划。
2、维护保养冬季施工需用的车辆、机具设备,充分备足冬季施
工期间的工程材料。
3、准备施工队伍的生活设施、取暖照明设备、燃料和其他越冬
所需的物资。
4、冬季填筑路堤,应按横断面全宽平填,每层松厚应按正常施
工减少20%~30%,且最大松铺厚度不得超过750px。压实度不得
低于正常施工时的要求。当天填的土必须当天完成碾压。
5、当路堤距路床度面1m时,应碾压密实后停止填筑。丰面铺
一层松土保温待冬季过后整理复压,再分层填至设计标高。
6、冬季施工取土坑应远离填方坡脚。
7、冬季填筑的路堤,路堤填土宽度每侧应宽于填层设计宽度,
压实宽度不小于设计宽度。待冬季过后修整边坡削去多余部分并拍打
密实或加固。
三、路基雨期施工技术
(一)雨期施工地段的选择
1.雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎
砾石和岩石地段和路堑的弃方地段。
2.重黏土、膨胀土及盐溃土地段不宜在雨期施工;平原地区排
水困难,不宜安排雨期施工。
(二)雨期施工前的准备工作
1.对选择的雨期施工地段进行详细的现场调查研究,据实编制
实施性的雨期施工组织计划。
2。应修建施工便道并保持晴雨畅通。
3.住地、库房、车辆机具停放场地、生产设施都应设在最高洪
水位以上地点或高地上,并应远离泥石流沟槽冲积堆一定的安全距
离。
4.应修建临时排水设施,保证雨期作业的场地不被洪水淹没并
能及时排除地面水。
5.应储备足够的工程材料和生活物资。
(三)雨期填筑路堤
1.雨期路堤施工地段除施工车辆外,应严格控制其他车辆在施
工场地通行。
2.在填筑路堤前,应在填方坡脚以外挖掘排水沟,保持场地不
积水,如原地面松软,应采取换填措施。
3.应选用透水性好的碎(卵)石土、砂砾、石方碎渣和砂类土
作为填料。利用挖方土作填料时应随挖随填及时压实。含水量过大无
法晾干的土不得用作雨期施工填料。
4.路堤应分层填筑。每一层的表面,应做成2%~4%的排水横
坡。当天填筑的土层应当天或雨前完成压实。
5.雨期填筑路堤需借土时,取土坑距离填方坡脚不宜小于3m。
平原区路基纵向取土时,取土坑深度一般不宜大于1m。
(四)雨期开挖路堑
1.土质路堑开挖前,在路堑边坡坡顶2m以外开挖截水沟并接
通出水口。
2.开挖土质路堑宜分层开挖,每挖一层均应设置排水纵横坡。
挖方边坡不宜一次挖到设计标高,应沿坡面留750px厚,待雨期过
后整修到谩计坡度。以挖作填的挖方应随挖
随运随填。
3.土质路堑挖至设计标高以上30~1250px时应停止开挖,并
在两侧挖排水沟。待雨期过后再挖到路床设计标高后再压实。
4.土的强度低于规定值时应按设计要求进行处理。
5.雨期开挖岩石路堑,炮眼应尽量水平设置。边坡应按设计坡
度自上而下层层刷坡,坡度应符合设计要求。
四、雨季施工措施
本区属温带大陆性季风气候,季节性强,降雨大部分集中在夏季
7、8月份,区域内年平均降水量360mm。
根据当地气象水文资料,有预见性的调整有关项目工作的顺序。
雨季尽量安排一些受雨水影响较小的工程施工,若遇大雨刮风天
气时不安排施工。停雨后立即采取必要的措施恢复施工。
雨季施工主要采取以下几方面的措施:
1、施工过程中应随时掌握天气的变化情况,做好施工现场的防
护工作,如遇大风、暴雨,应做好防汛工作,确保工程和财产不受到
损失。
2、低洼地段和高填地段的土质路基尽可能避开雨季施工。
3、路基及结构物四周均设置排水沟,挖沟土方弃于场地内并筑
成连续土坝,雨季土坝内积水采用抽水机排水;施工便道采用单向坡,
并加强养护工作,保持道路排水设施通畅,保证车辆在雨天和雨后能
正常行驶。
4、料场的防雨措施
完善拌和场的排水设施,保证场地内雨水的顺利排出,配备足够
的防雨布,使砂石等原材料免受雨淋,以免降低拌和机的生产率;预
制构件在雨天搭设简易雨棚,钢筋采用雨布覆盖或在简易棚内存放,
以免生锈;机械、材料库等放至较高处,采取防雨、防水、防淹措施;
水泥必须存放于高处,按照规范进行堆放,防潮防雨。雨后浇筑混凝
土应随时检测砂、石的含水量,重新填发级配单,及时调整施工配合
比,确保混凝土施工质量;。
6、施工现场的防雨措施
⑴路基土方施工期间,始终保持场地的良好排水状态,对雨季施
工地段,应先完成涵洞并修建好临时排水沟,以控制地表水。雨季施
工的路堤,施工时采取随挖、随运、随铺、及时碾压和整平,当天填
筑的土层当天完成压实,每一层压实面按设计要求施作横坡以利于排
水,尽量控制在雨前将铺筑的松土碾压密实,不致于积水;雨后禁止
机动车辆在未晒干的路基上行;加强现场人工排水,必要时用水泵强
排,确保路基不被水浸泡。
⑵已成型的路基边坡上修筑临时泄水槽,路堤边缘设置临时挡水
路缘,用砂浆进行必要的防护;已培路肩的路堤,每隔20米左右留
出泻水口,以便通泄水槽排水,保证路基不受冲刷破坏。
(4)已开挖的水沟、集水井等,采取有效的防护措施,防止堵
塞并及时疏通。

合集下载

雨水季节路基回填施工方案

雨水季节路基回填施工方案

雨水季节路基回填施工方案引言在道路建设中,路基回填施工是非常重要的一项工作。

尤其是在雨水季节,正确的回填施工方案能确保路基的稳定性和安全性。

本文将介绍适用于雨水季节的路基回填施工方案,并提供一些建议和注意事项。

1. 预施工准备在施工之前,需要进行详细的预施工准备,包括以下几个方面:•路基检查与测量:对现有路基进行全面的检查与测量,确保其符合设计要求,并记录相关数据。

•排水系统检查:检查并确保路基上的排水系统良好运行,防止积水对路基回填施工造成影响。

•施工区域标识与划分:在施工区域周围设置明确的标识并划分施工区域,确保施工过程中的安全性。

2. 施工材料选择在雨水季节进行路基回填施工时,合适的施工材料选择至关重要。

以下是一些建议:•骨料选择:选择具有良好排水性能的骨料,如砾石或碎石。

•粉料选择:选择具有良好保水性能的粉料,如黏土或淤泥。

这有助于减少水分蒸发,并提供更好的稳定性。

•添加剂选择:适量添加适当的添加剂,如水泥或粉煤灰,以提高施工材料的稳定性和强度。

3. 施工方法与技术在雨水季节进行路基回填施工时,需要采取一些特殊的施工方法与技术:•雨天施工:在降雨期间,可以适当的进行路基回填施工,但需要注意及时排水,防止积水影响施工。

•逐层回填:采用逐层回填的方法,每一层回填材料厚度不宜过大,以充分保证材料间的排水通道。

•夯实操作:在回填材料的每一层完成后,进行夯实操作,以确保回填材料的密实度和稳定性。

4. 施工安全与环保在雨水季节进行路基回填施工时,需要注意施工安全与环保问题:•施工现场安全:设置必要的警示标识,确保施工现场的安全。

同时要与交通管理部门保持联系,确保交通安全和顺畅。

•废弃材料处理:回填施工过程中产生的废弃材料要妥善处理,防止对环境造成污染。

可以选择合适的处理方法,如回收再利用或委托专业机构处理。

结论雨水季节路基回填施工需要合理的准备工作、适当的施工材料选择、特殊的施工方法与技术,并注意施工安全与环保问题。

季节性(高温季节、冬季、雨季)施工措施及方案

季节性(高温季节、冬季、雨季)施工措施及方案

3、季节性(高温季节、冬季、雨季)施工措施及方案3.1季节性施工领导小组根据项目工程施工的特点,为加强季节性施工管理,做好季节性施工的各项准备工作,确保季节性施工的工程质量和安全,我公司拟组建季节性施工领导小组,由项目经理任组长,项目副经理及总工任副组长,负责本合同段季节性施工的组织,指挥计划。

目经理部设置五部两室:工程管理部、计划财务部、物资设备部、安质环保部、工程经济部、综合办公室、中心试验室,根据季节性计划施工生产的任务和安排,为合理安排劳力,根据每个作业面以及施工进度计划的安排,配置足够的劳力,保证正常生产,确保季节性施工顺利进行.3。

2冬季施工措施及方案3.2.1冬季低温对施工的不利影响(1)低温对砼、钢筋性能及施工操作的影响1)在负温条件下,新拌砼强度尚未形成,体内含有许多水份经冻结由液态转化为固态,体积增大约10%,使砼的内部组织由于受到冻胀而遭到不同程度的破坏,降低了其应有的承载能力,造成结构上的危害.2)负温条件下钢筋变硬、变脆,受弯及冷拉其内部组织受到不同程度的损伤,焊接时会产生内应力,降低焊件的受力强度.(2)低温对生产人员及机械设备的影响1)低温寒冷对生产人员操作带来许多不便,尤其对高空作业者更为明显,人的视觉、听觉也受到阻碍,一旦遇到风雪天,操作更加困难.2)机械设备在低温情况下难以保证最佳工作状态,油压设备由于低温油路凝结,灵敏度下降,使机械不能正常运行.(3)低温对土方施工的影响气温达到负温时易使路基填筑层表面2~3cm形成冻层,当白天气温回升后,融化形成表面松散或反弹现象,引起压实度不足,甚至对路基造成病害.3。

2.2路基工程冬季施工昼夜平均温度在-3℃以下,且连续10 天以上,或者昼夜平均温度虽在—3℃以上,但冻土没有完全融化时,均应按冬季施工办理.3。

2.2。

1路基土方填筑冬季填方路堤符合下列规定(1)路堤填料,选用未冻结的砂类土、碎石、卵石土、石渣等透水性良好的材料.不得用含水量过大的粘性土。

路工程雨季施工方案(3篇)

路工程雨季施工方案(3篇)

第1篇一、概述雨季施工是道路工程中常见的一种施工方式,由于雨季天气多变,给施工带来了诸多不利因素。

为确保道路工程在雨季施工过程中的质量、安全、进度,特制定本施工方案。

二、施工准备1. 组织准备(1)成立雨季施工领导小组,负责统筹协调、指挥调度雨季施工工作。

(2)加强施工人员培训,提高雨季施工安全意识和技能。

2. 技术准备(1)根据工程特点,制定雨季施工方案,明确施工顺序、施工方法、质量标准等。

(2)优化施工工艺,提高施工效率,确保工程质量。

3. 材料准备(1)提前储备足够的施工材料,如水泥、砂石、钢筋等。

(2)确保施工材料质量符合设计要求。

4. 设备准备(1)检查施工设备,确保其性能良好、运行正常。

(2)备足雨季施工所需设备,如排水泵、防水布等。

三、施工方法1. 施工顺序(1)路基施工:先进行排水沟、边坡防护等基础工程,再进行路基填筑、压实等工序。

(2)路面施工:先进行基层施工,再进行沥青混凝土面层施工。

2. 施工方法(1)路基施工- 排水沟施工:根据设计要求,开挖排水沟,做好排水设施。

- 边坡防护:根据边坡情况,采取植草、喷播、砌筑等防护措施。

- 路基填筑:选用合适填料,分层填筑,确保压实度。

(2)路面施工- 基层施工:根据设计要求,选用合适基层材料,进行基层施工。

- 沥青混凝土面层施工:根据设计要求,进行沥青混凝土拌合、摊铺、碾压等工序。

四、质量控制1. 材料质量:确保施工材料符合设计要求,加强对材料进场、使用过程中的检验。

2. 施工质量:严格按照施工方案和规范要求进行施工,加强施工过程中的质量检查。

3. 安全管理:加强施工现场安全管理,确保施工人员安全。

五、安全措施1. 雨季施工期间,加强施工现场排水,确保施工场地干燥。

2. 施工人员配备防滑鞋、雨衣等防护用品。

3. 加强施工现场照明,确保夜间施工安全。

4. 雨季施工期间,密切关注气象变化,及时调整施工计划。

六、总结本施工方案针对雨季施工特点,从组织、技术、材料、设备等方面进行了详细安排,以确保道路工程在雨季施工过程中的质量、安全、进度。

雨季施工方案施工方案(五篇)

雨季施工方案施工方案(五篇)

雨季施工方案施工方案一、冬季施工准备(一)技术准备施工技术方案(措施)的制定必须以确保施工质量及生产安全为前提,具有一定的技术可靠性和经济合理性。

指定的施工技术方案(措施)中,应具有以下内容:施工部署、施工程序、施工方法、机具与材料调配计划、施工人员技术培训(测温、掺外加剂)与劳动力计划、保温材料与外加剂材料计划、操作要点、质量控制要点、检测项目等。

(二)生产准备根据制定的进度计划安排好施工任务及现场准备工作,如现场供水管道的保温防冻、搅拌机棚的保温、场地的整平及临时道路的设置、装修工程的门窗洞口的封闭及保温。

(三)资源准备根据制定的进度计划组织好外加剂材料、保温材料、施工仪表、职工劳动保护用品等准备工作。

二、冬季施工主要的技术措施(一)土方工程1、基础土方工程应尽量避开在冬季施工,如需在冬季施工,则应制定详尽的施工计划,合理的施工方案及切实可行的技术措施,同时组织好施工管理,争取在短时间内完成施工。

2、施工现场的道路要保持畅通,运输车辆及行驶道路均应增设必要的防滑措施(例如沿路复盖草袋)。

3、基坑槽内应做好排水措施,防止产生积水,造成由于土壁下部受多次冻融循环而形成塌方。

4、开挖好的基坑底部应采取必要的保温措施,铺设草包。

5、土方回填前,应将基坑底部的冰雪及保温材料清理干净。

6、回填采用人工回填时,每层铺土厚度不超过20㎝,分层夯实。

7、回填土工作应连续进行,防止基土或填土层受冻。

(二)混凝土工程1、根据气温情况必要时在浇砼前提前要求搅拌站配置防冻混凝土,并适当加入早强剂。

2、为减少冻害,应降低混凝土的坍落度,必要时加入减水剂。

3、未冷却的混凝土有较高的脆性,在结构冷却前不得遭受冲击荷载或动力荷载的作用。

4、现场搅拌的混凝土骨料必须清洁,不得含有冰雪和冻块。

5、拌制掺外加剂的混凝土或砂浆时,如外加剂为粉剂,可按要求掺量直接洒在水泥中和水泥同时投入;如外加剂为液体,使用前应先配置成规定浓度溶液,然后根据使用要求配置成施工溶液,各溶液置放在由明显标志的容器中,不得混淆。

公路工程冬季施工方案

公路工程冬季施工方案
(2)提前采购冬季施工所需材料,确保材料质量与供应。
(3)对施工设备进行全面检查、维护,确保设备正常运行。
(4)制定详细的冬季施工进度计划,明确施工任务与目标。
2.路基填筑
(1)采用分层填筑、分层压实的方法,确保路基质量。
(2)根据气温变化调整填筑材料配合比,确保强度要求。
(3)加强路基排水设施建设,防止水害。
(2)采用低温混凝土浇筑技术,确保混凝土强度。
(3)加强桥梁施工现场的保温措施,防止冻害。
(4)对已完成的桥梁结构进行保温养护,确保工程质量。
5.隧道工程
(1)采用冬季施工专用设备,确保隧道施工进度。
(2)加强隧道施工现场的通风、保暖措施,保障施工人员安全。
(3)优化隧道施工方案,降低冬季施工对工程质量的影响。
(4)对路基进行保温养护,防止冻害发生。
3.路面结构层施工
(1)优先施工基层、底基层,确保路面结构层质量。
(2)采用低温施工技术,降低气温对施工质量的影响。
(3)加强施工现场环境温度监测,确保施工质量。
(4)对路面结构层进行保温养护,防止冻害。
4.桥梁工程
(1)采用冬季施工专用模板,确保模板安装质量。
3.路面结构层施工
(1)合理安排施工顺序,优先施工基层、底基层。
(2)采用低温施工技术,确保路面结构层质量。
(3)加强施工现场环境温度监测,确保施工质量。
(4)对已施工的路面结构层进行保温养护,防止冻害。
4.桥涵施工
(1)采用冬季施工专用模板,确保模板安装质量。
(2)采用低温混凝土浇筑技术,确保混凝土强度。
公路工程冬季施工方案
第1篇
公路工程冬季施工方案
一、前言
根据我国相关法律法规及行业规范,结合本项目具体特点,针对冬季施工的气候条件,特制定本公路工程冬季施工方案。本方案旨在确保工程质量和施工安全,提高施工效率,合理利用资源,保护环境。

道路工程冬季施工(3篇)

道路工程冬季施工(3篇)

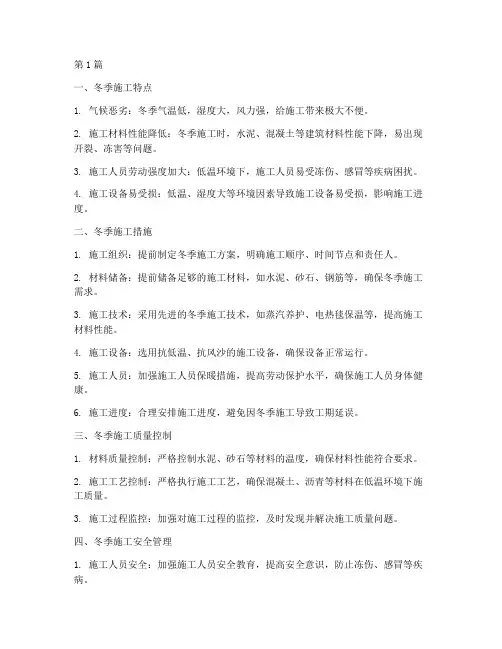

第1篇一、冬季施工特点1. 气候恶劣:冬季气温低,湿度大,风力强,给施工带来极大不便。

2. 施工材料性能降低:冬季施工时,水泥、混凝土等建筑材料性能下降,易出现开裂、冻害等问题。

3. 施工人员劳动强度加大:低温环境下,施工人员易受冻伤、感冒等疾病困扰。

4. 施工设备易受损:低温、湿度大等环境因素导致施工设备易受损,影响施工进度。

二、冬季施工措施1. 施工组织:提前制定冬季施工方案,明确施工顺序、时间节点和责任人。

2. 材料储备:提前储备足够的施工材料,如水泥、砂石、钢筋等,确保冬季施工需求。

3. 施工技术:采用先进的冬季施工技术,如蒸汽养护、电热毯保温等,提高施工材料性能。

4. 施工设备:选用抗低温、抗风沙的施工设备,确保设备正常运行。

5. 施工人员:加强施工人员保暖措施,提高劳动保护水平,确保施工人员身体健康。

6. 施工进度:合理安排施工进度,避免因冬季施工导致工期延误。

三、冬季施工质量控制1. 材料质量控制:严格控制水泥、砂石等材料的温度,确保材料性能符合要求。

2. 施工工艺控制:严格执行施工工艺,确保混凝土、沥青等材料在低温环境下施工质量。

3. 施工过程监控:加强对施工过程的监控,及时发现并解决施工质量问题。

四、冬季施工安全管理1. 施工人员安全:加强施工人员安全教育,提高安全意识,防止冻伤、感冒等疾病。

2. 施工设备安全:定期检查设备,确保设备正常运行,防止因设备故障导致安全事故。

3. 施工现场安全:加强施工现场安全管理,确保施工区域安全有序。

4. 应急预案:制定冬季施工应急预案,应对突发情况,确保施工安全。

五、冬季施工总结冬季施工是一项复杂而艰巨的任务,需要施工方、监理方和业主方共同努力。

通过合理组织、技术保障、质量控制和安全管理,确保冬季施工顺利进行,为我国道路建设事业做出贡献。

第2篇冬季,寒冷、严寒、冰雪等极端天气条件给道路工程施工带来了诸多挑战。

然而,随着我国交通建设的快速发展,冬季道路工程已成为常态。

道路工程冬季施工方案(3篇)

第1篇一、编制依据1. 国家及地方有关道路工程冬季施工的相关法律法规和标准规范。

2. 本工程项目的实际情况,包括地理位置、气候条件、施工环境等。

3. 工程设计文件、施工图纸及相关技术资料。

二、工程概况1. 工程名称:某道路工程2. 工程地点:某市某区3. 工程规模:道路全长XX公里,红线宽度XX米4. 施工周期:XX个月三、冬季施工期限根据当地气象资料统计,本工程冬季施工期限为:XX年XX月XX日至XX年XX月XX日。

四、施工组织1. 成立冬季施工领导小组,由项目经理担任组长,负责全面协调和指挥冬季施工工作。

2. 设立冬期施工办公室,负责日常管理工作。

3. 明确各岗位职责,确保施工顺利进行。

五、冬季施工特点及措施1. 施工特点(1)气温低,材料易冻结;(2)施工环境恶劣,影响施工质量和进度;(3)工程质量事故隐蔽性、滞后性强。

2. 冬季施工措施(1)施工材料:选用抗冻、保温性能好的材料,如水泥、砂、石等;(2)施工设备:选用具有加热、保温功能的设备,如搅拌机、泵车等;(3)施工工艺:采用保温、防冻、快速施工等工艺;(4)施工人员:加强培训,提高冬季施工技能;(5)施工现场:设置保温棚、防风墙等设施,确保施工环境温暖、干燥。

六、冬季施工进度计划1. 制定详细的冬季施工进度计划,明确各阶段施工任务和时间节点;2. 优化施工组织,确保冬季施工进度不受影响;3. 加强施工管理,确保工程质量。

七、冬季施工安全措施1. 加强安全教育,提高施工人员安全意识;2. 严格执行安全操作规程,确保施工安全;3. 设置安全警示标志,提醒施工人员注意安全;4. 加强现场巡查,及时发现并处理安全隐患。

八、冬季施工质量控制措施1. 严格控制原材料质量,确保工程质量;2. 严格执行施工工艺,确保施工质量;3. 加强过程检验,确保工程质量;4. 做好施工记录,为工程验收提供依据。

九、冬季施工环保措施1. 严格执行环保法规,减少施工过程中的污染;2. 加强施工现场管理,减少扬尘、噪音等污染;3. 做好废水、废气、固体废弃物的处理和处置。

路基工程冬季施工方案及措施

路基工程冬季施工方案及措施1、冬季施工适宜安排的项目昼夜平均气温在-3度以下,连续10d以上时,进行路基施工,称为冬季施工。

路基工程冬季施工要抓住防冻这一关键。

在施工由署上应尽量压缩土方工程施工;在计划安排上要集中劳力突击重点,在现场施工操作上要突出两个“防”字,即防冻胀、防下沉。

2、路基工程冬季施工准备冬季到来之前,应根据通车要求、经济效益、气候、地质情况及物资供应、施工能力等,充分做好冬季施工准备工作。

其内容如下:(1)拟定施工计划及各步措施,包括工程数量、施工方法等。

(2)完成路基及人工构造物的放样工作,并作好明显标志,妥善保护,预防被雪掩埋。

(3)在预定填筑路堤的斜坡上,清除草皮,挖台阶等,并加以掩盖,防止冻结。

(4)做好排除地面水及降低地下水位工作。

(5)小面积的基坑土方,可采用砂、干松土或草帘等保温材料覆盖。

大面积土方可用豁路机先将土壤表面豁松30cm左右,以减少冻结深度。

(6)修筑高路堤或泥沼地区的路堤,应预先找好取土场地,做好排水工作,并清除地表覆盖层,修好运输便道;最好采用松土或草袋覆盖。

(7)做好筑路机械及附属设施的防冻、防火工作。

(8)做好施工人员的防冻、防火工作。

3、路堤填筑的冬季施工(1)路堤基底的处理与填料的选择降雨雪时,在填筑路堤之前,应将基底范围内积雪、冰块及其他杂物清理干净,并将冻土耙松,坑洼处应填以与基底相同的未冻土,并进行夯实。

冬季筑堤用土,除按一般路堤填料规定外,不得使用含有草皮的土,以及含水量过高的未冻结土或冻结土作为填料,不得将冰雪混在土石内填筑。

(2)路提的填筑与压实冬季筑堤时,每天下班前应将当天的填土平整夯压完毕,如遇降水,应及时将积水清除于净,防止冰冻。

填土厚度。

冬季填筑路堤,要水平分层、按横断面全宽铺筑碾压,其分层厚度,应根据冻块大小、夯压机具及运土方法等决定,填土厚度应较暖季标准减薄20%~30%(压路机与动力打夯机每层松铺厚度23~24cm,人工打夯每层松铺厚度15~16cm)。

冬雨季专项施工方案

冬雨季专项施工方案以上是冬雨季专项施工方案的相关管理措施和施工要求,为确保工程质量,必须严格按照要求执行。

3)在混凝土施工中,需要解决好防冻和防雨等问题。

同时需要做好室外现场排水沟的畅通,及时清除杂物。

对于低于施工气温的情况,需要及时停止施工。

在浇水湿润前,也需要掌握天气预报以防止结冻。

对于特殊问题,可以与建设单位、设计部门、监理部门及有关部门联络,制定专项施工方案。

同时需要加强施工现场操作人员的职业道德教育,严禁损坏已完工的建筑产品,并加以覆盖保护措施,避免雪雨及人为损坏。

⑶提前准备好工程用材料、保温材料、能源设备、防冻、防滑、防冰雪材料、外加剂、劳保用品等物资和机具设备,并进行调试工作。

同时,对生活用房、作业棚等进行防寒保温工作,准备好必要的消防器材。

⑷加强施工现场管理,确保施工便道畅通,避免路面结冰,采取防滑措施并及时清除积雪、冰碴。

对电气设备、供水管网等进行有效的保温措施。

三、冬季施工方案一)土方工程⑴施工现场的道路要保持畅通,避免路面积水或结冰。

运输车辆及行驶道路均应增设必要的防滑措施,例如沿路覆盖草袋等。

⑵在相邻建筑物侧边开挖土方时,要采取对旧建筑物地基土免受冻害的措施,基坑开挖两侧进行覆盖。

施工时,尽量快速开挖和回填,以避免地基受冻。

⑶基坑槽内应做好排水措施,避免产生积水,造成由于土壁下部受屡次冻融循环而形成塌方。

⑷开挖好的基坑底部应采取必要的保温措施,例如铺设草包。

⑸回填土工作应连续进行,避免基土或填土层受冻。

人工回填土,每层铺土厚度不超过20cm,夯实厚度为10—15cm,回填土内不得含有冰块、冻土、碎石及垃圾等物。

禁止使用冻土回填。

二)排水工程⑴管沟开挖采用机械开挖,但应加大放坡系数以保证沟壁的边坡土在经过冻融后不发生塌方事故。

⑵地下水排放按施工方案执行,但应加强防冻管理工作。

在不排水时,应随时将水泵提出集水坑并排干水泵内和排水管内的积水,以保证排水管不结冰和冻坏水泵。

⑶管道基础施工时应保证在无水状态下(排除地下水)干作业,砂、碎石原材料不得有冻结,不得含有冰块和雪。

路面基层雨季施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,道路建设成为了城市发展的关键。

然而,雨季施工是道路建设过程中的一大挑战,由于雨季期间降雨频繁,施工环境恶劣,对工程质量及进度造成严重影响。

为了确保路面基层施工质量,提高施工效率,特制定本雨季施工方案。

二、施工范围及内容1. 施工范围:本项目路面基层施工范围包括路基、基层、底基层、下封层等。

2. 施工内容:(1)路基施工:确保路基填筑、压实、排水等工序符合设计要求;(2)基层施工:按照设计要求进行基层材料的拌合、运输、摊铺、碾压等工序;(3)底基层施工:对底基层材料进行拌合、运输、摊铺、碾压等工序;(4)下封层施工:对下封层材料进行拌合、运输、摊铺、碾压等工序。

三、施工准备1. 施工材料准备:确保施工材料符合设计要求,如水泥、砂、石子等,并做好材料的储备。

2. 施工设备准备:确保施工设备齐全、完好,如拌合设备、运输车辆、摊铺机、压路机等。

3. 施工人员准备:对施工人员进行雨季施工技术培训,提高施工人员的安全意识和操作技能。

4. 施工现场准备:确保施工现场排水畅通,做好施工道路、临时设施、施工用电等准备工作。

四、施工方法及工艺1. 路基施工:(1)填筑:按照设计要求进行路基填筑,确保填筑材料符合要求;(2)压实:采用重型压路机进行碾压,确保路基压实度达到设计要求;(3)排水:设置排水沟、暗沟等排水设施,确保路基排水畅通。

2. 基层施工:(1)拌合:采用集中拌合方式,确保基层材料拌合均匀;(2)运输:采用封闭式运输车辆,防止材料受潮;(3)摊铺:采用摊铺机进行摊铺,确保摊铺厚度均匀;(4)碾压:采用压路机进行碾压,确保基层密实度达到设计要求。

3. 底基层施工:(1)拌合:采用集中拌合方式,确保底基层材料拌合均匀;(2)运输:采用封闭式运输车辆,防止材料受潮;(3)摊铺:采用摊铺机进行摊铺,确保摊铺厚度均匀;(4)碾压:采用压路机进行碾压,确保底基层密实度达到设计要求。
