二建公路工程管理与实务考试的重点

二建公路工程管理与实务考试的重点
分值分布
单项选择题20题,每题1分,共计20分;多项选择题10题,
每题2分,共计20分;案例题4题,每题20分,共计80分;总
计120分。
考试目标
1.路基工程。包括路基施工技术、特殊路基施工技术、公路路基
防护与支挡、公路工程施工测量技术、路基工程质量通病及防治措施。
2.路面工程。包括路面基层(底基层)施工技术、沥青路面的施
工技术、水泥混凝土路面的施工技术、路面防水施工技术、路面排水
施工技术、特殊沥青混凝土路面施工技术、路面试验检测技术、路面
工程质量通病及防治措施。
3.桥涵工程。包括桥梁的组成、分类、施工技术及测量,涵洞的
组成、分类及施工技术,桥梁工程质量通病及防治措施。
4.公路隧道工程。包括隧道工程、隧道施工测量和监控量测技术、
隧道工程质量通病及防治措施。
5.交通工程。包括交通安全设施的主要构成与功能、监控系统的
主要构成与功能。
6.公路工程项目施工管理。主要包括公路工程施工组织设计、公
路工程进度管理、公路工程质量管理、公路工程质量检验、公路工程
安全管理的范围及要求、公路工程安全技术要求、公路工程施工技术
管理、公路工程施工招标投标管理、公路工程施工成本管理、公路工
程施工合同管理、公路工程现场临时工程管理、公路工程施工现场劳
务用工配置与管理、公路工程施工现场材料管理、公路工程施工机械
设备的使用管理。
7.公路工程项目施工相关法规与标准。包括公路建设管理法规和
标准、二级建造师(公路工程)注册执业管理规定及相关要求。
科目特点
《公路工程管理与实务》这门课程涉及到路基工程、路面工程、
桥涵工程、隧道工程、交通工程五个专业的内容,要求我们在学习的
过程中形成自己的一个系统框架,学习过程中也可以多浏览一些专业
的施工技术资料来帮助自己理解教材中的规定和内容。
公共课的知识点比较严谨,考试的重点比较固定,因此在复习的
时候容易把握;但是实务的考试是以实际工程为背景,其考核的目的
也是让从事现场工作的人员更容易通过,因此考试的题型是结合实际
工程为主,要求考生要有一定的工作经验,考试的时候综合性的内容
较多,因此,在学习的过程中,建议学员以实务课程为主,多花些时
间进行学习。
公路工程知识点
土方路堤施工技术
此知识点是二建公路选择题和案例题的常考点,备考二建公路的
学员务必掌握。此知识点下总共掌握两方面内容。
一、土方路堤的填筑施工工艺流程
其中,需要注意的是:施工准备中,一般从“人”“机”“料”
“法”“环”五个方法进行作答:“人”一般要考虑到人员是否充足;
人员是否接受了安全培训,是否进行了安全技术交底,是否是持证上
岗:“机”主要指的是机械的选用以及检验等:“料”主要从原材料
的检验、见证取样以及材料的配合比着手:“法”主要是施工方案、
施工方法和施工顺序:“环”主要是从当地的环境,现场的环境,比
如说是否有一些警示标志等等。
二、土方路堤的填筑方法
在此处主要考查的是几个方法的定义。
土方路堤常用推土机、铲运机、平地机、挖掘机、装载机等机械。
1.分层填筑法。
分为水平分层填筑法和纵向分层填筑法。
(1)水平分层填筑法:填筑时按照横断面全宽分成水平层次,
逐层向上填筑。是路基填筑的常用方法。
(2)纵向分层填筑法:依路线纵坡方向分层,逐层向上填筑。
宜用于推土机从路堑取土填筑距离较短的路堤。
2.竖向填筑法:仅用于无法自下而上填筑的深谷、陡坡、断岩、
泥沼等机械无法进场的路堤。
3.混合填筑法:适用于因地形限制或填筑堤身较高,不宜采用水
平分层填筑法自始至终进行填筑的情况。
隧道施工测量
一、一般规定
1.隧道施工时应做好下列工作:
(1)长隧道设置的精密三角网或精密导线网,应定期对其基准
点和水准点进行校核。
(2)水准点、中线点,定期复核。
2.隧道竣工后应提交贯通测量技术成果书、贯通误差的实测成果
和说明、净空断面测量和永久中线点、水准点的实测成果及示意图。
二、洞内施工测量
1.洞内导线应根据洞口投点向洞内作引伸测量,洞口投点应纳入
控制网内,由洞口投点传递进洞方向的连接角测角中误差,不超过测
量等级要求。后视方向的长度不宜小于300m。导线点应尽量沿路线
中线布设。直线部分不宜短于200m;曲线部分不宜短于70m。无
闭合条件的单导线,应进行两组独立观测,相互校核。
用中线法进行洞内测量的隧道,中线点间距直线部分不宜短于
100m;曲线部分不宜短于50m。
2.供导坑延伸和掘进用的临时点可用串线法标定,其延伸长度在
直线部分不应大于30m;曲线部分不应大于20m。串线法的两吊线
间距不宜小于5m。用串线法标定开挖面中线时,其距离可用皮尺丈
量。
3.开挖前应在开挖断面标出设计断面尺寸线,开挖工作完成后应
及时测量并绘出断面图。采用上下导坑法施工的隧道,上部导坑的中
线每引伸一定距离后,应与下部导坑的中线联测一次,用以校核上部
导坑的中线点或向上部导坑引点。
三、贯通误差的测定及调整
1.贯通误差的测定
2.贯通误差的调整
(1)用折线法调整直线隧道中线。
(2)曲线隧道,根据实际贯通误差,由曲线的两端向贯通面按
长度比例调整中线。
(3)采取精密导线法测量时,贯通误差用坐标增量平差来调整。
(4)进行高程贯通误差调整时,贯通点附近的水准点高程,采
用由进出口分别引测的高程平均值作为调整后的高程。
四、竣工测量
1.隧道竣工后,应在直线地段每50m、曲线地段每20m及需要
加测断面处,测绘以路线中线为准的隧道实际净空,标出拱顶高程、
起拱线宽度、路面水平宽度。
横缝设置与施工
(1)每天摊铺结束或摊铺中断时,应设置横向施工缝,其位置
宜与胀缝或缩缝重合,确有困难不能重合时,施工缝应采用设螺纹传
力杆的企口缝形式。横向施工缝在缩缝处采用平缝加传力杆型。
(2)普通混凝土路面横向缩缝宜等间距布置,不宜采用斜缝。
不得不调整板长时,最大板长不宜大于6.0m;最小板长不宜小于板
宽。
(3)在特重和重交通公路、收费广场、邻近横向胀缝或路面自
由端的3条缩缝应采用设传力杆假缝型。其他情况可采用不设传力杆
假缝型。
(4)缩缝传力杆的施工方法可采用前置钢筋支架法或传力杆插
入装置(DBI)法。传力杆应采用光面钢筋。
(5)横向缩缝的切缝方式有全部硬切缝、软硬结合切缝和全部
软切缝三种。
(6)邻近桥梁或其他固定构造物处或与其他道路相交处,应设
置横向胀缝。普通混凝土路面、钢筋混凝土路面和钢纤维混凝土路面
的胀缝间距视集料的温度膨胀性大小、当地年温差和施工季节综合确
定:高温施工,可不设胀缝;常温施工,集料温缩系数和年温差较小
时,可不设胀缝;集料温缩系数或年温差较大,路面两端构造物间距
大于等于500m时,宜设一道中间胀缝;低温施工,路面两端构造
物间距大于等于350m时,宜设一道胀缝。
(7)普通混凝土路面的胀缝应设置胀缝补强钢筋支架、胀缝板
和传力杆。胀缝板应与路中心线垂直,缝壁垂直;缝隙宽度一致;缝
中完全不连浆。
(8)横向胀缝应采用前置钢筋支架法施工,也可采用预留一块
面板,高温时再铺封。

合集下载

二建公路实务重点

二建公路实务重点

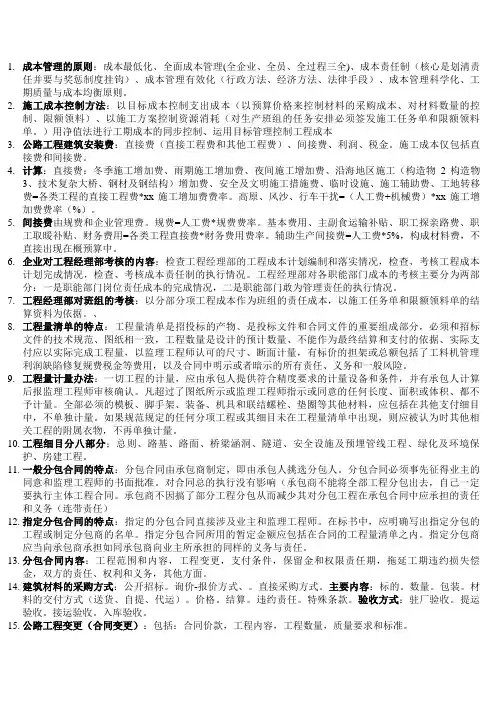

1.成本管理的原则:成本最低化、全面成本管理(全企业、全员、全过程三全)、成本责任制(核心是划清责任并要与奖惩制度挂钩)、成本管理有效化(行政方法、经济方法、法律手段)、成本管理科学化、工期质量与成本均衡原则。

2.施工成本控制方法:以目标成本控制支出成本(以预算价格来控制材料的采购成本、对材料数量的控制、限额领料)、以施工方案控制资源消耗(对生产班组的任务安排必须签发施工任务单和限额领料单。

)用净值法进行工期成本的同步控制、运用目标管理控制工程成本3.公路工程建筑安装费:直接费(直接工程费和其他工程费)、间接费、利润、税金。

施工成本仅包括直接费和间接费。

4.计算:直接费:冬季施工增加费、雨期施工增加费、夜间施工增加费、沿海地区施工(构造物2构造物3、技术复杂大桥、钢材及钢结构)增加费、安全及文明施工措施费、临时设施、施工辅助费、工地转移费=各类工程的直接工程费*xx施工增加费费率。

高原、风沙、行车干扰=(人工费+机械费)*xx施工增加费费率(%)。

5.间接费由规费和企业管理费。

规费=人工费*规费费率。

基本费用、主副食运输补贴、职工探亲路费、职工取暖补贴、财务费用=各类工程直接费*财务费用费率。

辅助生产间接费=人工费*5%,构成材料费,不直接出现在概预算中。

6.企业对工程经理部考核的内容:检查工程经理部的工程成本计划编制和落实情况,检查、考核工程成本计划完成情况,检查、考核成本责任制的执行情况。

工程经理部对各职能部门成本的考核主要分为两部分:一是职能部门岗位责任成本的完成情况,二是职能部门敢为管理责任的执行情况。

7.工程经理部对班组的考核:以分部分项工程成本作为班组的责任成本,以施工任务单和限额领料单的结算资料为依据。

、8.工程量清单的特点:工程量清单是招投标的产物、是投标文件和合同文件的重要组成部分,必须和招标文件的技术规范、图纸相一致,工程数量是设计的预计数量、不能作为最终结算和支付的依据、实际支付应以实际完成工程量,以监理工程师认可的尺寸、断面计量,有标价的担架或总额包括了工料机管理利润缺陷修复规费税金等费用,以及合同中明示或者暗示的所有责任、义务和一般风险。

二建市政实务公路考试内容

二建市政实务公路考试内容

二建市政实务公路考试内容
二建市政实务公路考试主要包含以下内容:
1. 路基工程:这部分考试内容以填筑要求为主,考生需要重点掌握,它属于高频考点,尤其关注分层填筑中填料的控制和填筑的施工工艺过程。

在学习过程中可以适当增加现场知识的学习。

2. 路面工程:路面基层(底基层)施工技术和路面工程质量通病及防治措施是案例考查的重点,考生需要重点掌握干法、湿法施工的工艺流程区别。

建议考生按照所列举的施工工艺流程思路进行梳理复习。

3. 桥涵工程:桥涵工程是每年案例题目的必考内容,涉及桥梁的组成、分类、施工技术及测量,涵洞的组成、分类及施工技术等内容,知识点较多,需要在学习过程中引起重视。

4. 公路隧道工程:隧道工程是每年考查案例的重点,要求对隧道主体结构组成、洞门分类、明洞分类精确归类。

5. 交通工程:这部分主要涉及道路交通安全设施、交通工程机电设施的安装调试等内容。

6. 公路工程项目施工管理:这部分主要涉及公路工程施工项目管理的相关内容,如施工组织设计、进度管理、质量管理、安全管理等。

7. 公路工程项目施工相关法规与标准:这部分主要涉及公路工程施工相关的法律法规和标准,如《公路法》、《公路工程施工安全技术规范》等。

总的来说,二建市政实务公路考试内容涵盖了公路工程施工的全过程,包括路基、路面、桥涵、隧道、交通工程等各个方面的知识。

考生在备考时需要全面掌握这些知识点,同时注重实践经验的积累和应用。

2020版二建公路实务章节历年考试重点整理【隧道+交通工程部分】

2020版二建公路实务章节历年考试重点整理【隧道+交通工程部分】

《公路工程管理与实务》○○2○13部分内容选取图片表格对比记忆便于掌握文档以2020版新教材为基础进行编制文档结合历年考试大纲及考试真题逐页选取考试重点,以不同颜色进行考点标注○4对新教材变化及增加内容进行详细标注公路工程施工技术隧道工程隧道围岩分级与隧道构造2B314011隧道围岩分级一、公路隧道围岩分级二、围岩分级的判定方法1.隧道围岩分级的综合评判方法宜采用两步分级。

(1)根据岩石的坚硬程度和岩体完整程度两个基本因素的定性特征和定量的岩体基本质量指标,综合进行初步分级。

3.围岩详细定级时,如遇下列情况之一,应对岩体基本质量指标进行修正:(1)有地下水;(2)围岩稳定性受软弱结构面影响,且由一组起控制作用;(3)存在高初始应力。

14012公路隧道的构造公路隧道结构构造,由主体构造物(洞身衬砌和洞门)和附属构造物(通风、照明、安全、供配电、应急设施)两大类组成。

一、洞门类型及构造1.洞门类型洞门类型有:端墙式洞门、翼墙式洞门、环框式洞门、柱式洞门、台阶式洞门、削竹式洞门、遮光式洞门等。

二、明洞类型及构造1.明洞类型14020隧道地质超前预报和监控量测技术14021隧道地质超前预报三、隧道地质超前预报方法TRT 法)、超前导洞法、水力联系观测。

地质调查法是隧道施工超前地质预报的基础,适用于各种地质条件隧道超前地质预报,调查内容应包括隧道地表补充地质调查和隧道内地质调查。

物理勘探法适用于长、特长隧道或地质条件复杂隧道的超前地质预报,主要方法包括有弹性波反射法、地质雷达法、陆地声纳法、红外探测法、瞬变电磁法、高分辨直流电法。

TSP 法适用于各种地质条件,对断层、软硬接触面等面状结构反射信号较为明显,每次预报的距离宜为100~150m ,连续预报时,前后两次应重叠10m 以上。

地质雷达法适用于岩溶、采空区探测,也可用于探测断层破碎带、软弱夹层等不均匀地质体,在岩溶不发育地段每次预报距离宜为10~20m ,在岩溶发育地段预报长度可根据电磁波波形确定,连续预报时,前后两次重叠不应小于5m。

二级建造师公路工程考试重难点解析

二级建造师公路工程考试重难点解析

二级建造师公路工程考试重难点解析公路工程是城市和乡村道路建设中最重要的组成部分之一,分析和解析二级建造师公路工程考试的重难点将有助于考生更好地备考。

本文将介绍二级建造师公路工程考试的重点内容和难点,并提供备考建议。

一、基础知识考点1. 公路工程概论:考生需了解公路工程的定义、分类、重要性以及发展趋势等基本概念。

2. 岩土工程:重难点包括土壤力学、岩土勘察、地基处理、边坡工程等,考生需要对相关知识点有深入了解。

3. 桥梁工程:重点内容包括桥梁概论、桥梁设计、桥梁施工工艺和桥梁监理等,考生需掌握相关知识点。

4. 隧道工程:考试涉及的内容包括隧道概论、隧道分类、隧道设计和隧道施工等,考生需理解和熟悉相关概念和原理。

5. 路基工程:考点包括路基工程概论、路基设计和路基施工工艺等,考生需掌握路基工程的基本知识。

二、设计和施工考点1. 公路工程设计:考生需要了解公路工程的设计流程、设计原则和设计规范等,掌握设计方法和理论。

2. 工程经济与合同管理:考试内容主要包括工程投资估算、经济评价、标底编制、工程合同管理等,考生需了解工程经济学和合同管理的基本原理和技巧。

3. 施工组织与管理:重难点包括施工组织设计、施工方案编制、施工计划与进度控制等,考生需要了解施工管理的理论和实践。

三、安全与质量考点1. 施工安全:考生需要熟悉施工现场的安全管理要求、安全防护设施、事故应急与处理等内容。

2. 质量管理:重点包括工程质量管理体系、施工质量控制与检验、施工质量事故处理等,考生需掌握质量管理的基本要点。

四、案例分析考点案例分析是考试中常见的一种题型,考生需要解决实际工程问题,结合理论知识进行分析和判断。

备考建议:1. 重点复习基础知识:建议考生从公路工程概论、岩土工程、桥梁工程、隧道工程和路基工程等方面入手,全面复习和掌握基础知识。

2. 多解答案例分析题:案例分析题是考试中的重要题型,考生需多做相关题目,提高解决实际问题的能力。

二级建造师公路工程复习重点回顾

二级建造师公路工程复习重点回顾

二级建造师公路工程复习重点回顾公路工程是基础设施建设中的重要环节,而作为公路工程师的二级建造师,需要具备广泛的知识和技能。

为了备考二级建造师公路工程考试,以下是本文的重点回顾内容。

一、勘察与设计1. 勘察工作的基本内容:地质勘察、地形测量、交通量调查、路线勘察等。

2. 公路工程设计的要求:包括路线选择、纵断面设计、横断面设计、交叉口设计等方面。

3. 设计文件的内容:设计说明、平面布置图、纵断面图、横断面图等。

二、路基与路面工程1. 路基工程的主要工作:包括土方开挖、回填与压实等。

2. 路面工程的种类:包括沥青混凝土路面、水泥混凝土路面等。

3. 路面施工的主要流程:路面铺设前准备、混合料搅拌与运输、路面铺设与压实、路面养护与维修等。

三、交通工程1. 交通流量计算:根据实际情况,进行交通流量的合理估计和计算。

2. 交通控制设施:包括信号灯、标线、标牌等,在设计与施工中要符合相关规范要求。

3. 交通安全设施:包括护栏、反光镜等,保障路段交通安全和顺畅。

四、桥梁工程1. 桥梁的分类:根据结构形式和用途,分为梁式桥、拱桥、斜拉桥等等。

2. 桥梁的设计与施工:包括桥梁的荷载计算、结构设计、建设方法等方面。

3. 桥梁养护与维修:定期检查、加固处理、防腐等,确保桥梁的正常使用寿命。

五、隧道工程1. 隧道的类型:公路隧道、铁路隧道等,根据需求和环境条件进行选择。

2. 隧道的设计与施工:包括隧道纵剖面设计、横断面设计、施工方法选择等方面。

3. 隧道的安全管理:疏散通道、通风系统、灭火设备等的设置和维护工作。

六、环保与节能1. 环保工程的内容:包括水土保持、绿化美化、防尘降噪等。

2. 节能工程的实施:包括照明节能、电力系统节能等方面的工作。

七、工程管理1. 施工组织设计:包括施工进度计划、工程投资估算等。

2. 质量与安全管理:确保工程质量与施工过程中的安全性。

通过对以上内容的全面回顾与复习,相信能够帮助您更好地备考二级建造师公路工程考试。

二建公路工程管理与实务核心知识点汇总-法规(一)

二建公路工程管理与实务核心知识点汇总-法规(一)

二建公路工程管理与实务核心知识点汇总-法规(一)目录一、公路工程施工企业资质类别、等级的划分 (1)一、公路建设市场信用信息管理办法 (2)二、公路施工企业信用评价规则 (3)一、招标 (7)二、投标 (8)三、开标、评标和中标 (8)一、公路工程竣(交)工验收依据 (10)一、公路工程施工企业资质类别、等级的划分2.公路工程施工企业资质等级的划分公路工程施工总承包企业分为特级企业、一级企业、二级企业、三级企业。

公路路面工程专业承包企业分为一级企业、二级企业、三级企业。

公路路基工程专业承包企业分为一级企业、二级企业、三级企业。

桥梁工程专业承包企业分为一级企业、二级企业、三级企业。

隧道工程专业承包企业分为一级企业、二级企业、三级企业。

公路交通工程专业承包企业按施工内容分为两个分项施工企业,即公路安全设施分项承包企业(一、二级)和公路机电工程(一、二级)分项承包企业。

2B331022 公路建设市场管理相关规定(二)市场主体行为管理2.项目施工应当具备以下条件:(1)项目已列入公路建设年度计划。

(2)施工图设计文件已经完成并经审批同意。

(3)建设资金已经落实,并经交通运输主管部门审计。

(4)征地手续已办理,拆迁基本完成。

(5)施工、监理单位已依法确定。

(6)已办理质量监督手续,已落实保证质量和安全的措施。

5.勘察、设计单位经项目法人批准,可以将工程设计中跨专业或者有特殊要求的勘察、设计工作委托给有相应资质条件的单位,但不得转包或者二次分包。

监理工作不得分包或者转包。

6.施工单位可以将非关键性工程或者适合专业化队伍施工的工程分包给具有相应资格条件的单位,并对分包工程负连带责任。

分包工程不得再次分包,严禁转包。

项目法人应当加强对施工单位工程分包的管理,所有分包合同须经监理审查,并报项目法人备案。

7.施工单位招用农民工的,应当依法签订劳动合同,并将劳动合同报项目监理工程师和项目法人备案。

2B331023 公路建设信用信息管理相关规定一、公路建设市场信用信息管理办法2.信用信息内容(1)公路建设市场信用信息包括公路建设从业单位基本信息、表彰奖励类良好行为信息、不良行为信息和信用评价信息。

二建公路案列重点知识点汇总,考前必背

ห้องสมุดไป่ตู้
11.综合爆破施工技术有哪些?
爆破方法
特点
优点
钢钎炮: 孔径<70mm、深<5m
眼浅、药少、量小,人工清理,功效低 灵活、辅助炮型
深孔炮:孔径>75mm、深≥5m 大型钻孔机钻孔
延长药包
功效高,进度快,安全
药壶炮:深 2.5~3m
露天爆破;岩石在Ⅺ以下,不含水分
省工、省药
猫洞炮:洞径为 0.2~0.5m
液限 40~70%,塑性 18~26; 湿、红黏土中
不得作为二级及以上公路路床、零填及挖方 0~0.8m 范围内填料; 弱膨胀土
不得作为三、四级公路上路床、零填及挖方 0~0.3m 范围内的填料;
路基≤15cm; 最大粒径
路床≤10cm(0-80cm 范围)
14.土方路堤填筑方法有哪些?
水平分层填筑
第 2页/共 17页
的轻、重粉质粘土
砂土、泥炭、淤泥、冻土、强膨胀土、有机土;液限>50%、塑性>26,含水量超标
需处理 细粒土;膨胀岩石,易溶性岩石;
轻、重黏土(不是理想填料)
严禁
草、根、生活垃圾、腐殖土
不得直接 强风化石、崩解岩石、盐化岩石
(2)填料规定
粉质土
不宜直接填筑路床; 不得直接填筑冰冻地区路床,浸水路堤
横断面全宽;最常用方法
分层填筑
纵向分层填筑
路线纵向; 宜用于推土机从路堑取土填筑距离较短路堤
竖向填筑 仅用于无法自下而上填筑的深谷、陡坡、断岩、泥沼等机械无法进场的路堤
适用于因地形限制或填筑堤身较高,不宜采用水平分层法或横向填筑法自始至终进行 混合填筑
填筑的情况。
15.填石路堤填筑方法有哪些?
二级及以下且铺设中低路面; 竖向填筑法

二级建造师考试重点总结

二级建造师考试重点总结二级建造师考试是建筑行业中一项重要的职业资格考试,对于想要在建筑领域发展的人士来说,通过这一考试具有重要意义。

为了帮助大家更好地备考,下面将对二级建造师考试的重点进行详细总结。

一、考试科目二级建造师考试共分为三个科目:《建设工程施工管理》、《建设工程法规及相关知识》和《专业工程管理与实务》。

1、《建设工程施工管理》施工管理的组织:包括组织结构模式、组织分工和工作流程组织等。

施工成本管理:涵盖成本计划、成本控制、成本核算等重要环节。

施工进度管理:涉及进度计划的编制、进度控制的方法等。

施工质量管理:包括质量控制的要点、质量问题的处理等。

施工合同管理:如合同类型、合同条款的解读等。

2、《建设工程法规及相关知识》建设工程基本法律知识:涵盖法律体系、法人制度等。

施工许可法律制度:包括施工许可证的申请、颁发条件等。

建设工程发承包法律制度:如招标、投标的相关规定。

建设工程合同和劳动合同法律制度:重点是合同的效力、履行等。

建设工程施工环境保护、节约能源和文物保护法律制度:环保和节能的要求等。

3、《专业工程管理与实务》建筑工程:建筑结构技术要求、建筑工程施工技术等。

市政公用工程:城镇道路工程、城市桥梁工程等。

机电工程:机电工程常用材料及工程设备、机电工程专业技术等。

水利水电工程:水利水电工程建筑物及建筑材料、水利水电工程施工导流等。

公路工程:公路工程施工技术、公路工程项目施工管理等。

二、重点知识点1、工程造价的计算与控制工程量清单计价:理解工程量清单的编制和计价规则,能够准确计算分部分项工程费、措施项目费、其他项目费等。

工程变更价款的确定:掌握工程变更的计价方法,以及如何调整合同价款。

2、施工进度计划的编制与控制横道图和网络图的绘制与分析:能够绘制简单的横道图和网络图,并通过关键线路、总时差和自由时差等参数来分析进度计划。

进度计划的调整:了解进度偏差的分析方法,以及如何采取有效的措施进行进度调整。
