对桩基检测方法及桩基质量检测数量在规范中的规定 发表于2010
对桩基检测方法及桩基质量检测数量在规范中的规定 发表于2010-10-18 16:41:11分使用道具小中大楼主
1 桩的检测方法有以下5种:
1.1 静载试验——在桩顶部逐级施加竖向压力、竖向上拔力和水平推力,观测桩顶部随时间产生的沉降、上拔位移和水平位移,以确定相应的单桩竖向抗压承载力、单桩竖向抗拔承载力和单桩水平承载力的试验方法。
1.2 钻芯法——用钻机钻取芯样以检测桩长、桩身缺陷、桩底沉渣厚度以及桩身混凝土的强度、密实性和连续性,判定桩底岩土性状的方法。
1.3 低应变法——采用低能量瞬态或稳态激振方式在桩顶激振,实测桩顶部的速度时程曲线或速度导纳曲线,通过波动理论分析或频域分析,对桩身完整性进行判定的检测方法。
1.4 高应变法——用重锤冲击桩顶,实测桩顶部的速度和力时程曲线,通过波动理论分析,对单桩竖向抗压承载力和桩身完整性进行判定的检测方法。
1.5 声波透射法——在预埋声测管之间发射并接收声波,通过实测声波在混凝土介质中传播的声时、频率和波幅衰减等声学参数的相对变化,对桩身完整性进行检测的方法。
粤建科字[2000 ]137号)
第一章 总则
第一条 为规范我省桩基工程质量的检测行为,明确有关检测工作内容和方法,确保建设工程质量,根据国家、省现行技术规范、规程及规定,结合本省实践,制定本规定。
第二条 本规定适用于本省行政区域内钢筋混凝土桩和钢桩的检测。支护桩、水泥土搅拌桩等复合地基竖向增强体的检测,应分别按行业标准《建筑基坑支护技术规程》JGJ120-99、《建筑地基处理技术规范》JGJ79-91或广东省标准《建筑基坑支护工程技术规程》DBJ/T15-20-97 执行,当JGJ120-99、JGJ79-91或DBJ/T15-20-97 未作具体规定时,应参照本规定执行。
第三条 桩基工程除按本规定进行检测外,其原材料、混凝土试件及桩位偏差等还应按有关规范、标准的要求进行检验。
第二章 一般规定
第四条 桩基工程质量检测包括成桩质量检测和承载力检测两部分,一般应先进行成桩质量检测,后进行承载力检测。钢桩应采用高应变动力试验和静载试验检测. 加固补强后的桩基,应采用适合的试验方法,检测加固补强效果是否达到设计要求。
第五条 承受水平荷载和抗拔荷载的桩基工程,应根据设计要求,分别进行水平静载试验和抗拔静载试验。
第六条 本规定所指检测数量,按单位工程计算。同一单位工程中既有一桩一柱,又有群桩的桩基工程,应分别按照一桩一柱和群桩确定检测数量。同一单位工程中采用不同桩型的,应分别计算。小区工程中,工程桩数量少于50根的单位工程,如无争议,可按地质条件相近、桩型相同、同一施工单位施工的若干个单位工程桩基数量合并来计算检测数量。
第七条 受检桩桩位应由监理单位或建设单位会同勘察设计、施工单位共同确定,并报质量监督机构。受检桩桩位应按如下原则确定:
1 、基桩的承载力检测,应首选成桩质量较差的基桩;
2、当采用两种或两种以上检测方法进行成桩质量检测时,应依据前一种试验方法的检测结果选择成桩质量较差的基桩;
3、选择对施工质量有怀疑的桩;
4 、选择设计方面认为重要的桩;
5 、选择岩土特性复杂可能影响施工质量的桩;
6 、选择代表不同施工工艺条件和不同施工单位的桩;
7 、同类型的桩宜均匀分布。
第三章 检测前的准备工作
第八条 委托桩基质量检测的单位应提供下列资料:
1 、工程名称、工程地点、建设、勘察、设计、监理、施工单位名称;
2、工程地质勘察报告;
3、桩基础施工平面图;
4 、工程桩设计资料和施工记录;
5 、其他有关资料。
第九条 凡用于桩基质量检测的仪器设备性能应符合有关检测方法的要求,并应按有关规定进行检定,检定合格后方可使用。
第十条 从成桩到开始试验的间歇时间宜满足规范规定要求,间歇时间未满足规范规定要求但委托方要求提前进行试验的,应在检测报告中注明。
第十一条 应按有关规范、规程和检测单位要求,做好受检桩的桩头处理以及场地、道路、供电供水等准备工作。
第四章 检测方法
第十二条 静载试验
执行《建筑地基基础设计规范》G7-89 或《建筑桩基技术规范》4-94. 用于指导设计和有争议的桩基工程的静载试验应采用慢速维持荷载法,其它工程桩的检验可采用快速维持荷载法。
试验目的:确定竖向抗压、抗拔、水平承载力的极限值作为设计依据,或抽样评价工程桩的承载力是否满足设计要求。
第十三条 高应变动力试验
执行《基桩高应变动力检测规程》06-97.
试验目的:判定基桩的竖向承载力和评价桩身结构完整性,采用实测曲线拟合法分析桩侧与桩端土阻力分布。监测预制桩打入时的桩身应力与桩锤效率,选择沉桩设备与工艺参数,选择预制桩合理的桩型和桩长。
第十四条 基桩反射波法
检测执行广东省标准《基桩反射波法检测规程》15-7-000.
试验目的:普查桩身结构完整性,判定桩身结构完整性质量等级。为静载试验、高应变动力试验、钻孔抽芯试验等确定桩位提供依据。
第十五条 钻孔抽芯检测
鉴于目前国家和本省尚未制定钻孔抽芯检测标准,其检测按下列规定进行:
1 、设备安装、操作参照国家地质矿产部行业标准《钻孔灌注桩施工规程》/T 0155附录(抽芯取样);应采用高转速的油压钻机、单动双管钻具、直径101 以上的钻头进行抽芯。
2、芯样试件制作、试验、混凝土强度换算值的计算参照中国工程建设标准化协会标准《钻芯法检测混凝土强度技术规程》 0∶88. 如果试件内骨料的最大粒径大于试件半径,则该试件的强度值无效。
3、每孔按上、中、下三个部位各取1 组有代表性的芯样试件,每组芯样个试件,每组芯样的强度代表值的确定参照《混凝土强度评定标准》07-87.当缺陷位置能取样试验时,必须取样进行混凝土抗压试验。持力层取样应靠近桩底部。
4 、桩端持力层岩土分类参照《岩土工程勘察规范》001-94或《建筑地基基础设计规范》G7-89 或广东省标准《建筑地基基础设计规范》5 ——91.
5 、沉渣厚度的判别标准按设计要求或参照《地基与基础工程施工及验收规范》-8.
6 、对桩底持力层的钻探,每桩应不少于1 孔且钻探深度不小于设计要求值;当无设计要求值时,应执行《建筑地基基础设计规范》G7-89 的有关规定,一般应不小于倍桩径且不小于.
7 、各种桩径的桩其每桩钻孔数分别规定为:小于1 的钻1 孔,1 ~16 的钻孔,大于1 6 的钻孔。对于无法保证钻至桩底的超长桩,在保证总钻孔数的前提下,可减少每桩的钻孔数,而相应增加检测桩数。单孔开孔位置宜偏离桩中心10~15c.
试验目的:检验灌注桩桩身混凝土质量、桩身混凝土强度是否达到设计要求;桩底沉渣是否符合设计及施工验收规范要求;桩端持力层的强度和厚度是否符合设计要求;施工记录桩长是否属实等。
第十六条 超声波透射法检测
参照执行《基桩低应变动力检测规程》JGJ/T93-95.各种桩径的桩其每桩的声测管埋设数量分别规定为:桩径小于1.2M的埋设双管,1 .2~2.0 的埋设三管,大于2.0 的埋设四管。
试验目的:检测桩身混凝土的均匀性,桩身缺陷及位置,判定桩身结构完整性。
第五章 检测数量
第十七条 成桩质量检测采用基桩应力波反射法、高应变动力试验、钻孔抽芯法、超声波透射法。应根据地质条件、施工工艺、建筑桩基类别,合理选择一种或多种检测方法,确保建设工程质量。成桩质量检测数量规定如下:
1 、每根桩下承台的灌注桩,抽检桩数不得少于1 根;
2、一类建筑桩基、地质条件复杂、成桩质量可靠性较低或有争议的桩基工程,抽检桩数不应少于总桩数的30%,且不得少于20根;
3、工程地质条件相近、成桩工艺相同、同一单位施工的其它桩基工程,抽检桩数不应少于总桩数的20%,且不得少于10根。
第十八条 单桩竖向承载力检测规定如下:
1 、下列工程应进行静载试验;
(1)一级建筑桩基;
(2)地质条件复杂、确定单桩承载力可靠性低、桩数多的二级建筑桩基;
(3)有争议的桩基工程;
(4 )本地区新桩型或应用新施工工艺的桩基工程。
2、其它桩基工程,可采用静载试验或高应变动力试验。
3、单桩竖向静载试验的检测数量不应小于总桩数的1%,且不应少于3根,工程总桩数在50根以内时不应少于2根。
4 、高应变能力试验的检测数量不小于总桩数的5%,且不少于5根。
第十九条 经工程建设各方共同确认,因试验设备或场地条件限制,无法进行承载力检测的桩基工程,必须采用钻孔抽芯法和超声波透射法两种方法进行成桩质量检测,检测数量规定如下:
1 、钻孔抽芯的检测数量不少于总桩数的10% ,且不少于5 根。
2、超声波透射法的检测数量不少于总桩数的30%,且不少于10根。总抽检桩数必须满足第十七条规定。
第二十条 承受水平荷载的桩基工程,应根据设计要求,进行水平静载试验。单桩水平静载试验的检测数量不少于总桩数的1%,且不小于3根。
第二十一条 承受抗拔荷载的桩基工程,应根据设计要求,进行抗拔静载试验。单桩抗拔静载试验的检测数量不少于总桩数的1%,且不小于3根。
第六章 验证检测与扩大检测
第二十二条 对高应变动力试验提供的单桩承载力有怀疑或争议时,应采用静载试验验证,并应以静载试验的结果为准。
第二十三条 对基桩反射波法检测结果有怀疑或争议时,可采用钻孔抽芯法、高应变动力试验或直接开挖进行验证;对超声波透射法检测结果有怀疑或争议时,可重新组织超声波透射法检测,或在同一基桩加钻孔取芯验证;对钻孔抽芯检测结果有怀疑或争议时,可在同一基桩加钻孔取芯验证。
第二十四条 当基桩承载力或成桩质量未达到设计要求时,不得仅对不合格桩进行处理即予以验收,应分析原因并按未达到设计要求的桩数加倍扩大抽检。根据全部检测结果,由监理单位或建设单位会同勘察设计、施工单位共同研究确定处理方案或进一步检测的方法和数量,并报质量监督机构。扩大抽检应采用原抽检用的检测方法或准确度更高的检测方法,当因未设声测管而无法采用超声波透射法扩大检测时,应采用钻孔抽芯法。
第二十五条 对桩基检测报告有异议时,可向上级质量监督检测机构申请仲裁检测。
第七章 检测报告
第二十六条 桩基工程质量检测单位所提供的检测报告,内容应包括:
桩基检测方法及相关要求
桩基检测方法及相关要求
检测方法 检 测 目 的 检测数量规定 检测时间确定 委托方需提供
的资料 委托方现场准备工作
单桩竖向抗压静载试验
单桩竖向抗拔静载试验
单桩水平静载试验 判定竖向抗压承载力是否满足设计要求
判定竖向抗拔承载力是否满足设计要求;
判定水平承载力是否满足设计要求; 1、 同一单位工程,不少于总桩数的1%,且不少于3根;
2、总桩数少于50根时,不应少于2根。 对于预制桩,从成桩到开始试验的时间间隔:
1、 对于砂类土,不应少于10天;
2、 对于粘性土,不应少于15天;
3、 对于淤泥或淤泥质土,不应少于25天;
对于混凝土灌注桩,混凝土龄期需达到28天。 1、 工程名称、工程地点、建设、勘察、设计、监理、施工单位名称;
2、 工程地质勘察资料;
3、 桩设计资料和施工记录;
4、 桩平面布置图;
其它资料。 1、 提供安全可靠的施工现场;
2、 提供用水、电及必要的照明;
桩头应平整完好,对于混凝土灌注桩,还应用高强混凝土做好桩帽。
高应变检测 判定单桩竖向抗压承载力是否满足设计要求;
检测桩身缺陷及其位置,判定桩身完整性类别;
分析桩侧和桩端土阻力 同一单位工程,不少于总桩数的5%,且不少于5根 从成桩到开始试验的时间间隔:
1、 对于砂类土,不应少于7天;
2、 对于粉土,不应少于10天;
3、 对于粘性土,不应少于15天;
对于淤泥或淤泥质土,不应少于25天。 根据检测方提供的方案做好准备。
低应变检测 检测桩身缺陷及其位置,判定桩身完整性类别 1、 设计等级为甲级,或地质条件复杂、成桩质量可靠性较低的桩,检测数量不少于桩总数的30%;
2、 其它工程,检测数量不得少于桩总1、 对于混凝土灌注桩龄期不得少于14天(或强度等级不低于15MPa);
对于混凝土预制桩不受此限。 清理桩头,对于混凝土灌注桩还应凿出水泥浮浆,平整桩头。 检测方法 检 测 目 的 检测数量规定 检测时间确定 委托方需提供
桩基检测规范

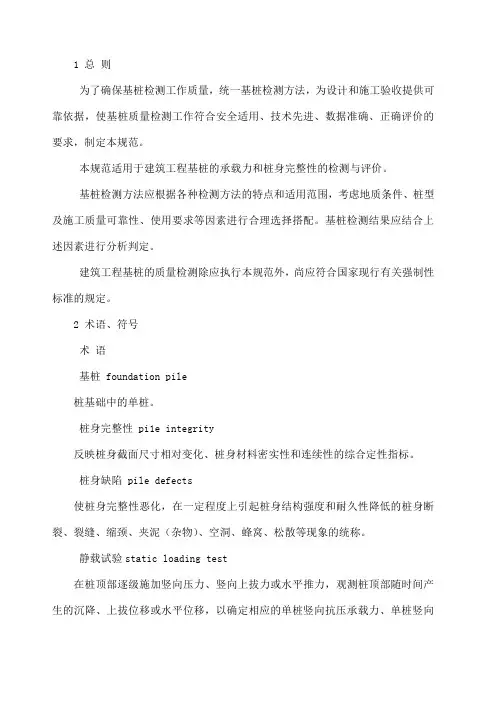

1 总 则
为了确保基桩检测工作质量,统一基桩检测方法,为设计和施工验收提供可靠依据,使基桩质量检测工作符合安全适用、技术先进、数据准确、正确评价的要求,制定本规范。
本规范适用于建筑工程基桩的承载力和桩身完整性的检测与评价。
基桩检测方法应根据各种检测方法的特点和适用范围,考虑地质条件、桩型及施工质量可靠性、使用要求等因素进行合理选择搭配。基桩检测结果应结合上述因素进行分析判定。
建筑工程基桩的质量检测除应执行本规范外,尚应符合国家现行有关强制性标准的规定。
2 术语、符号
术 语
基桩 foundation pile
桩基础中的单桩。
桩身完整性 pi1e integrity
反映桩身截面尺寸相对变化、桩身材料密实性和连续性的综合定性指标。
桩身缺陷 pile defects
使桩身完整性恶化,在一定程度上引起桩身结构强度和耐久性降低的桩身断裂、裂缝、缩颈、夹泥(杂物)、空洞、蜂窝、松散等现象的统称。
静载试验static loading test
在桩顶部逐级施加竖向压力、竖向上拔力或水平推力,观测桩顶部随时间产生的沉降、上拔位移或水平位移,以确定相应的单桩竖向抗压承载力、单桩竖向抗拔承载力或单桩水平承载力的试验方法。
钻芯法 core drilling method
用钻机钻取芯样以检测桩长、桩身缺陷、桩底沉渣厚度以及桩身混凝土的强度、密实性和连续性,判定桩端岩土性状的方法。
低 应变法 low strain integriiy testing
采用低能量瞬态或稳态激振方式在桩顶激振,实测桩顶部的速度时程曲线或速度导纳曲线,通过波动理论分析或频域分析,对桩身完整性进行判定的检测方法。
高应变法high strain dynamic testing
桩基检测工程规范和技术要求
桩基检测工程规范和技术规定
一、参照根据:
《建筑基桩检测技术规程》JGJ106—2023
《建筑地基处理技术规范》JGJ79—2023
《建筑桩基技术规范》 JGJ94—2023
《建筑地基基础设计规范》GB50007—2023
项目预应力高强度混凝土管桩(PHC管桩)施工图及设计技术规定
符合图集2023浙G22先张法预应力混凝土管桩规定。
项目地质勘察汇报
二、检测机构和检测人员规定:
1、资质原则: 检测机构必须通过计量认证,获得基桩检测旳对应资质。
检测机构有自己独立旳试验室,全套旳检测、试验设备,具有进行检测成果分析
旳专业人员。2、业绩原则: 检测机构必须在杭州地区实行过三个以上同类型项目旳检测,
且至少有一种工程桩基检测代表值超过5000根旳同类型项目旳检测经验。 3、其他规定: 检测人员必须为获得对应资格证书旳经验丰富旳作业人员。
本项目旳项目负责人必须为经验丰富旳高级工程师。(提供项目负责人及检测人
员旳项目经验) 。 三、预应力高强度混凝土管桩(PHC管桩)检测技术原则:
3.1检测类型:预应力高强度混凝土管桩(PHC管桩);3.2检测内容:项目所有构造施工图中所包括旳桩基工程旳检测范围以及试验桩
旳检测。包括单桩竖向抗压静载荷试验、低应变动力测试、桩倾斜度检测等所有
工作内容。
3.3桩身完整性检测旳抽检数量应符合如下规定:检测数量每个柱下承台检测桩
数不少于1根;抽检数量不应少于总桩数旳20%,且不得少于10根;对于倾斜度
不小于0.5%旳承压桩、抗拔桩、Ⅲ类及以上旳桩占检测总数量旳30%。若采用
锤击法施工,锤击数超过1800击旳基桩应逐根检测。检测项目为检测桩身缺陷
及其位置,鉴定桩身完整性类别。
3.4单桩竖向抗压承载力检测规定:规定采用静载荷试验,检测数量为每个建筑
物同类型总桩数旳1%,且均不少于3根;当同类型总桩数不不小于50根时,检
测数量为2根。静载荷检测时间为试桩完毕30天后。
3.5 单桩倾斜度检测规定:检测数量每个柱下承台不少于1根;抽检数量不少于
桩基检测及基坑检测的规范要求
桩基检测及基坑检测的规范要求
1.桩基检测的规范要求:
(1)桩基检测要按照国家或地方相关规范进行,如《混凝土结构工程验收规范》、《地基与地下水验收规范》等。
(2)桩基检测应由具备相应资质的专业机构或单位进行,保证检测结果的准确性与可靠性。
(3)桩基检测应对桩基的质量和性能进行全面评估,包括桩身的垂直度、混凝土强度、桩容或桩身外表缺陷等。
(4)桩基检测需要进行必要的试验与测量,如红外线测温、超声波测深等,以获取更全面的桩基质量信息。
(5)桩基检测结果应详细记录,并针对性地提出改进措施或合理建议,确保桩基质量符合设计及规范要求。
2.基坑检测的规范要求:
(1)基坑检测要根据《建筑施工安全检查标准》、《建筑土石方工程施工质量验收规范》等国家标准进行。
(2)基坑检测应在施工前、施工过程中和施工后进行,保证基坑的安全性与施工质量。
(3)基坑检测要涵盖基坑的土质、排水设施、支护结构、周边建筑物的安全状况等方面。
(4)基坑检测可采用多种方法,如视觉检查、测量仪器、现场试验等,以获取准确的检测数据和信息。 (5)基坑检测结果应详细记录,包括检测数据、现场照片及措施建议等,为后续的施工和验收提供依据。
总结起来,桩基检测及基坑检测的规范要求包括检测依据、检测机构、检测内容和检测方法等方面。通过规范的检测工作,可以及时发现和解决施工中的问题,确保工程的安全性、质量和可靠性。
桥梁桩基检测技术规范
为进一步加强公路工程基桩检测工作管理,规范基桩试验检测工作行为,统一基桩检测方法及频率,保证基桩检测结果的有效性和准确性,确保基桩施工质量,根据国家、交通部和我省的有关规定,结合公路工程的实际情况,对公路工程的基桩检测工作提出以下实施意见,请认真贯彻执行:
1.编制依据
1.1 《公路建设市场管理办法》(交通部令2004年第14号)
1.2 《公路工程试验检测机构资质管理暂行办法》(交通部公监字[1997]162 号)
1.3 《公路桥涵施工技术规范》(JTJ041-2000)
1.4 《建筑基桩检测技术规范》(JGJ106-2003 J256-2003)
1.5 《公路工程质量检验评定标准》(JTG F80/1-2004)
1.6 《公路工程基桩动测技术规程》(JTG/T F81-01-2004)
1.7 《公路工程石料试验规程》(JTG E41-2005)
2.试验检测单位
基桩检测单位必须同时具备①省级及以上质量技术监督主管部门颁发的计量认证合格证书(即有CMA证章)②省级及以上交通主管部门相应资格认定并具有公路工程基桩检测相应资质。建设单位应严格执行市场准入管理规定,根据工程实际情况选择具有相应资质的基桩检测单位,并在检测工作开始以前将基桩检测单位资料报备该工程的质量监督部门,质量监督部门依法监督其实施情况。基桩检测单位应对其检测工作质量及所出具的检测报告负责。
3.试验检测人员
基桩检测人员应具有良好的职业道德,高度负责的责任心,具有相应的理论知识和实践经验,并取得与申报专业相应的试验检测执业资格证书、交通部工程试验检测业务培训结业证书或省交通工程质量监督站组织或认可的培训结业证书,持相应试验检测业务范围的证书上岗。试验检测人员应对所出具的检测结果负责。 4.试验检测报告
试验检测报告的内容和格式应满足规范要求,格式应统一,试验检测报告只有持证试验检测人员签字并完善校、审程序,加盖CMA章及单位公章后才有效。
桩基验收数量要求
桩基验收数量要求
《桩基验收数量要求》
篇一:桩基验收数量要求
引言:
嘿,朋友们!咱们为啥要这么重视桩基验收数量要求呢?这可关系到整个建筑工程的安全和质量呢。你想啊,如果桩基的数量都不对,就像搭积木少了几块关键的积木块一样,那这大楼能稳当吗?建筑工程就像一个精密的机器,每个部件都得准确无误,桩基更是基础中的基础,所以这验收数量要求可是一点都不能马虎的。
主体要求:
一、总桩数的验收要求
1. 对于一般的小型建筑工程,如果总桩数小于50根,那每根桩都得进行详细的验收。这就好比是检查一个小盒子里的每一颗糖果,少一颗都不行。一根都不能漏,这可是基本原则。
2. 要是总桩数在50 - 100根之间呢,那就得随机抽检不少于总桩数的30%。比如说有80根桩,那至少得抽检24根。抽检的时候可不能随便挑,得用科学的抽样方法,像抽签那样,保证每根桩都有被抽到的机会。
3. 当总桩数超过100根的时候,那就复杂一点了。首先要随机抽检不少于30根桩,另外,还要抽取总桩数的10%进行超声波检测之类的特殊检测。就像是大堆的苹果,先挑30个出来一个个看,再从整堆里按比例抽一些用特殊仪器检查有没有坏心的。
二、不同类型桩的特殊数量要求
1. 对于预制桩,除了按照上面的总桩数要求进行验收外,如果发现有断桩或者明显缺陷桩,不管总桩数多少,都要对同类型的桩追加抽检10%。这就像是发现有几个坏苹果,就得对那一堆苹果更严格地检查。断桩可不得了,这可是会严重影响整个建筑的稳定性的。
2. 灌注桩的情况又有点不同。如果灌注桩在施工过程中有塌孔或者混凝土灌注异常的情况,在正常抽检的基础上,对受影响区域的桩要全部进行检测。这就好比是发现一个地方的蛋糕烤糊了,那周围的蛋糕都得好好检查检查,看是不是也有问题。
结尾:
这些桩基验收数量要求可是建筑安全的守护神啊。如果不按照这些要求来,那可能就会导致有问题的桩被遗漏,就像一颗定时炸弹埋在地下,大楼随时可能出问题。到时候,不仅会造成巨大的经济损失,还可能危及人们的生命安全呢。所以啊,大家一定要重视起来,可别拿这些要求当耳边风哦。
桩基检测规范要求
湖南昌衡工程质量检测有限公司桃源分公司 第1页 共4页
桩基检测规范要求:
1.1、工程桩应进行单桩承载力和桩身完整性抽样检测。
1.2、基桩检测方法应根据检测目的。
检测方法及检测目的
检测方法检测目的:
单桩竖向抗压静载试验,确定单桩竖向抗压极限承载力,判定竖向抗压承载力是否满足设计要求,通过桩身内力及变形测试、测定桩侧、桩端阻力;验证高应变法的单桩竖向抗压承载力检测结果。
单桩竖向抗拔静载试验,确定单桩竖向抗把极限承载力,判定竖向抗拔承载力是否满足设计要求。
通过桩身内力及变形测试,测定桩的抗拔摩阻力。
单桩水平静载试验确定单桩水平临界和极限承载力,推定土抗力参数判定水平承载力是否满足设计要求。
通过桩身内力及变形测试,测定桩身弯矩。
钻芯法:
检测灌注桩桩长、桩身混凝土强度、桩底沉渣厚度,判断或鉴别桩端岩土性状,判定桩身完整性类别。
低应变法检测桩身缺陷及其位置,判定桩身完整性类别。
高应变法:
判定单桩竖向抗压承载力是否满足设计要求;
检测桩身缺陷及其位置,判定桩身完整性类别,分析桩侧和桩端土阻力。
声波透射法检测灌注桩桩身缺陷及其位置,判定桩身完整性类别。
1.3、桩身完整性检测宜采用两种或多种合适的检测方法进
1.4、基桩检测除应在施工前和施工后进行外,尚应采取符合本规范规定的检测方法或专业验收规范规定的其他检测方法,进行桩基施工过程中的检测,加强施工过程质量控制。
2、检测工作程序
2.2、调查、资料收集阶段宜包括下列内容:
1、收集被检测工程的岩土工程勘察资料、桩基设计图纸、施工记录;了解施工工艺和施工中出现的异常情况。
2、进一步明确委托方的具体要求。
3、检测项目现场实施的可行性。
2.3、应根据调查结果和确定的检测目的,选择检测方法,制定检测方案。检测方案宜包含以下内容:工程概况,检测方法及其依据的标准,抽样方案,所需的机械或人工配合,试验周期。
关于桩基检测的要求问题处理验收条件和程序规定
关于桩基检测的要求问题处理验收条件和程序规定
关于桩基检测的要求、问题处理、验收条件和程序规定
一、桩基检测的一般要求
1、试样必须源自受检桩基工程,,并采用见证的形式确定试样。试样应符合相关检测方法的技术要求
2.试桩的数量级和位置应由设计根据相关规范确定。3、对于桩基验收试验,应按下列原则确定样品数量:
①按单位工程计算,为设计提供依据的试样数量不计入验收检测的抽检总数。(注:即试桩报告不得作为静载正式检测报告)
② 单位工程相同条件下的桩基应作为抽样检验批。③ 具体抽样检验数量应符合各种检验方法的规定
4、验收检测的试样位置应在施工完成后随机确定,并应均匀分布。确定试样位置还应考虑下列因素:
① 当地地质条件异常② 设计师认为这很重要③ 客户认为有必要选择④ 施工中存在异常情况
注:①静载检测需在桩全部施工完毕后由建设、监理、施工、设计、勘察五方责任主体共同确定,以设计院为主,不得事先指定;
② 对于有摩擦的抗拔桩和抗压桩,如果在开挖前进行了承载力测试,则需要向设计院报告,发布增加的承载力设计值,作为静载测试的依据,以弥补开挖造成的承载力损失。5、桩基施工完成至试验开始的最短间隔(1)承载力试验① 混凝土灌注桩28天
②预制桩:砂土7天、粉土10天、非饱和黏性土15天、饱和黏性土25天、桩端持力层未遇水易软化的风化岩层25天
注:如果验收试验周期不能满足间歇时间,则应在试验报告中注明。泥浆护壁灌注桩承载力试验时间宜延长,由设计院确定。(2) 完整性测试
①当采用低应变或超声波时,受检桩桩身混凝土强度不得低于设计强度的70%或预留立方体试块强度不得低于15mpa
② 采用钻芯法时,试桩混凝土龄期达到28天或预留立方体强度达到设计强度
二、桩基检测的具体要求 单元工程不同桩型(包括压缩和抬升)的静荷载需要单独测试。其他具体要求如下:1。《大直径钻孔灌注桩1类试验项目抽样频率》gb50202-5.1.7注① gb50202-5.1.5jgj106-3.3.8备注:钢材等原材料的质量、检验项目、批次和检验方法应符合现行国家原材料标准的规定。2.竖向承载力静载(压缩)试验桩的数量不得少于总数量的1%,且不得少于3根。当总桩数少于50根时,不得少于2根。笔记② 静载(拔出)检测桩的数量不得少于总数的1%,且不得少于3根低应变超声波钻孔和取芯。除超声波或取芯外的所有检查和测试数量:不少于总桩数的30%,且不少于10根桩。每班必须有一组试件,浇筑25m3;笔记③ 在指南(gb50202-5.1.4)的4.5.4中,注释④ 56试块其他抗压强度每根桩必须有一组试件;注:
各类工程基桩检测方法及数量表
.实用文档.
.
各类工程基桩检测方法及数量表
基桩类型 检测方法 同类型桩抽检数量
各类预制桩 用低应变法检测桩身完整性;
用静载法或高应变法检测单桩承载力。 低应变法抽检20%,每承台下抽检不少于1根,且不应少于10根。
地基根底设计等级为甲级的工程采用静载法抽检1%,且不少于3根,总桩数50根以内时不应少于2根;非甲级的工程采用高应变抽检5%,且不少于5根。
桩径<800mm的各类灌注桩 用低应变法检测桩身完整性;
用静载法或高应变法检测单桩承载力。 低应变法抽检20%,每承台下抽检不少于1根,且不应少于10根。
静载法抽检1%,且不应少于3根,总桩数50根以内时不应少于2根。当场地限制不能做静载试验时,可采用大应变法抽检5%,且不少于5根。
桩径≥800mm的冲、钻孔桩 用低应变法检测桩身完整性;
用钻芯法检测成桩质量。 低应变法抽检30%,每承台下抽检不少于1根,且不应少于10根。
钻芯法抽检10%,且不少于3根。桩径≥1600mm时,每桩钻孔数不应少于2孔。
桩径≥1200mm的人工挖孔桩 用低应变法检测桩身完整性;
用钻芯法检测成桩质量。 终孔前,采用超前钻逐孔检验桩端持力层。
采用低应变法抽检100%。
钻芯法抽检10%,且不少于3根。如果未按标准要求做超前钻,应采用钻芯法抽检30%。桩径≥1600mm时,每桩钻孔数不应少于2孔。
说明:
1、本表所列基桩检测数量是指桩基施工完成后质量检测数量的最低要求。对为设计提供承载力参数的试验桩检测结果,不得作为基桩施工质量检测的依据。
2、对采用预制桩的重要工业与民用建筑,包括房地产工程、农民公寓、学校、医院、酒店、会堂、体育馆、图书馆、影剧院、大型商业建筑、100米以上的烟囱等工程,其基桩承载力检测按地基根底设计等级为甲级的要求进行。
桩基检测规范要求 2
公路工程施工监理规范
2术语
2.0.13标准试验
在工程开工前,为确定工程材料的最佳组合(如含水量、级配、配合比等),建立施工控制和检验标准所进行的试验。
2.0.14自检
施工单位按合同技术规范规定的项目和频率对工程材料、构、配件、设备或工程实体进行的检查、评价质量合格与否的试验、检测。
5施工阶段监理
5.1.3审批工程原材料与混合料
监理工程师应审查施工单位申报的原材料、混合料试验资料,对原材料应独立取样进行平行试验;对混合料可在施工单位标准试验的基础上进行试验验证,必要时做标准试验,在合同规定的期限内予以批复。
监理工程师应对施工单位申请使用的商品混凝土或商品混合料配合比进行审查,并进行试验验证。
5.1.8验收构、配件或设备
对施工单位外购或订做用于永久工程的构、配件或设备,监理工程师应要求施工单位提交产品合格证和自检报告。可采用常规仪器设备进行检测的,监理工程师应按不低于施工单位自检频率的20%进行抽检,合格后方可准予使用。
5.1.11抽检
监理工程师应按规定重点对施工过程中使用的水泥、钢材、沥青、石灰、粉煤灰、砂砾、碎石等主要原材料及各种混合料进行抽检,抽检频率应不低于施工单位自检频率的20%,其余材料应不低于10%;对已完工程实体质量的抽检频率应不低于施工单位自检频率的20%。
监理工程师对材料或工程的质量有怀疑时应进行进一步的判定。
设计图纸要求
对于桩径小于1.5m,同时桩长小于30m钻孔灌注桩采用低应变反射法检测。
公路工程基桩动测技术规程(JTG/T F81-01-2004)
基本规定: 3.1.3桩的检测数量应符合下列规定
1 公路工程基桩应进行100%的完整性检测,各种方法的选定应具有代表性和满足工程检测的特定要求;
2重要工程的钻孔灌注桩应埋设声测管,检测的桩数不应少于50%
招标文件要求
监理试验室的检查项目和抽检频率:监理工程师应按规定重点对施工过程中使用的水泥、钢材、沥青、石灰、粉煤灰、砂砾、碎石等主要原材料及各种混合料进行抽检,抽检频率应不低于施工单位自检频率的20%,其余材料应不低于10%;对已完工程实体质量的抽检频率应不低于施工单位自检频率的20%。
