桥面铺装三级交底

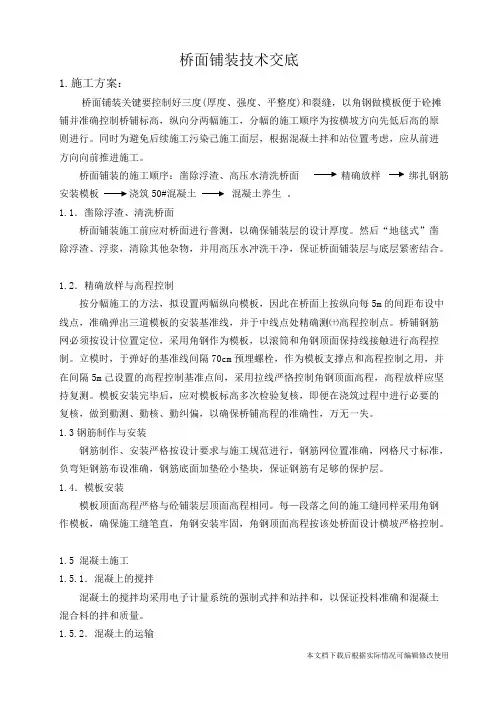

桥面铺装技术交底(精品文档)_共5页

桥面铺装技术交底1.施工方案:桥面铺装关键要控制好三度(厚度、强度、平整度)和裂缝,以角钢做模板便于砼摊铺并准确控制桥铺标高,纵向分两幅施工,分幅的施工顺序为按横坡方向先低后高的原则进行。
同时为避免后续施工污染己施工面层,根据混凝土拌和站位置考虑,应从前进方向向前推进施工。
桥面铺装的施工顺序:凿除浮渣、高压水清洗桥面精确放样绑扎钢筋安装模板浇筑50#混凝土混凝土养生。
1.1.凿除浮渣、清洗桥面桥面铺装施工前应对桥面进行普测,以确保铺装层的设计厚度。
然后“地毯式”凿除浮渣、浮浆,清除其他杂物,并用高压水冲洗干净,保证桥面铺装层与底层紧密结合。
1.2.精确放样与高程控制按分幅施工的方法,拟设置两幅纵向模板,因此在桥面上按纵向每5m的间距布设中线点,准确弹出三道模板的安装基准线,并于中线点处精确测㈩高程控制点。
桥铺钢筋网必须按设计位置定位,采用角钢作为模板,以滚筒和角钢顶面保持线接触进行高程控制。
立模时,于弹好的基准线间隔70cm预埋螺栓,作为模板支撑点和高程控制之用,并在间隔5m己设置的高程控制基准点间,采用拉线严恪控制角钢顶面高程,高程放样应坚持复测。
模板安装完毕后,应对模板标高多次检验复核,即便在浇筑过程中进行必要的复核,做到勤测、勤核、勤纠偏,以确保桥铺高程的准确性,万无一失。
1.3钢筋制作与安装钢筋制作、安装严格按设计要求与施工规范进行,钢筋网位置准确,网格尺寸标准,负弯矩钢筋布设准确,钢筋底面加垫砼小垫块,保证钢筋有足够的保护层。
1.4.模板安装模板顶面高程严格与砼铺装层顶面高程相同。
每—段落之间的施工缝同样采用角钢作模板,确保施工缝笔直,角钢安装牢固,角钢顶面高程按该处桥面设计横坡严格控制。
1.5 混凝土施工1.5.1.混凝上的搅拌混凝土的搅拌均采用电子计量系统的强制式拌和站拌和,以保证投料准确和混凝土混合料的拌和质量。
1.5.2.混凝土的运输混凝土混合料的运输过程中应注意混凝土的配制和运送速度应与浇筑速度相适应,避免砼混合料停滞时间过长而造成混凝土浇筑困难。
桥梁安全三级交底技术标准模板

一、交底目的为确保桥梁工程施工过程中的安全,明确各岗位人员的安全职责,提高安全意识,防止安全事故的发生,特制定本三级交底技术标准模板。
二、交底对象1. 施工项目经理部2. 施工班组3. 作业人员三、交底内容1. 工程概况(1)工程名称、地点、规模、工期等基本信息;(2)工程特点及难点;(3)施工环境及周边环境。
2. 安全生产责任制(1)项目经理部安全生产责任制;(2)施工班组安全生产责任制;(3)作业人员安全生产责任制。
3. 安全技术措施(1)施工方案中的安全措施;(2)施工现场的安全措施;(3)特殊作业的安全措施;(4)应急预案。
4. 安全操作规程(1)各类施工机械、设备的安全操作规程;(2)各类施工材料、构件的安全操作规程;(3)各类施工工艺的安全操作规程。
5. 安全防护用品及个人防护(1)安全防护用品的种类、规格、数量;(2)个人防护用品的种类、规格、数量;(3)安全防护用品的佩戴要求。
6. 安全检查及隐患整改(1)定期进行安全检查;(2)发现隐患及时整改;(3)安全检查记录及整改记录。
7. 安全教育培训(1)新员工入职前的安全教育培训;(2)定期组织安全教育培训;(3)特殊作业前的安全教育培训。
8. 安全文明施工(1)施工现场的文明施工;(2)施工现场的环保措施;(3)施工现场的消防措施。
四、交底程序1. 施工项目经理部组织交底;2. 施工班组负责人组织班组人员交底;3. 作业人员参加交底,了解并掌握相关安全知识。
五、交底要求1. 交底内容应完整、准确、具体;2. 交底对象应全面、到位;3. 交底过程应注重互动,确保交底对象理解;4. 交底结束后,应进行交底记录,并妥善保管。
六、附则1. 本模板适用于桥梁工程施工过程中的安全三级交底;2. 各单位应根据实际情况,对本模板进行修改和完善;3. 本模板的解释权归施工单位所有。
通过以上三级交底技术标准模板,旨在提高桥梁工程施工过程中的安全意识,确保施工安全,为我国桥梁建设事业贡献力量。

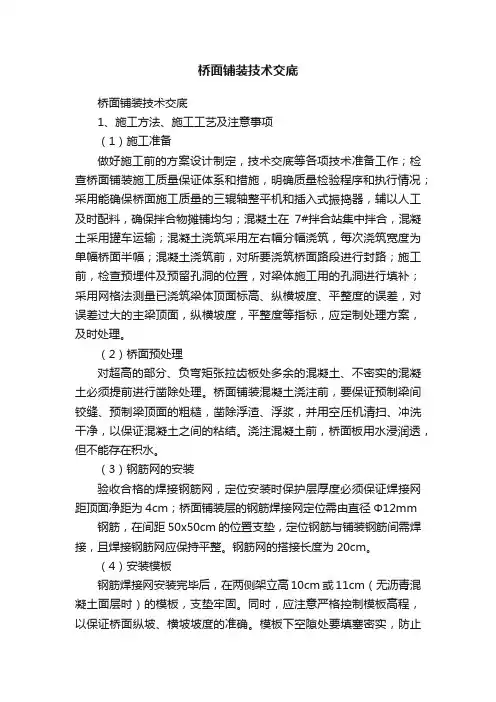

桥面铺装技术交底

桥面铺装技术交底桥面铺装技术交底1、施工方法、施工工艺及注意事项(1)施工准备做好施工前的方案设计制定,技术交底等各项技术准备工作;检查桥面铺装施工质量保证体系和措施,明确质量检验程序和执行情况;采用能确保桥面施工质量的三辊轴整平机和插入式振捣器,辅以人工及时配料,确保拌合物摊铺均匀;混凝土在7#拌合站集中拌合,混凝土采用罐车运输;混凝土浇筑采用左右幅分幅浇筑,每次浇筑宽度为单幅桥面半幅;混凝土浇筑前,对所要浇筑桥面路段进行封路;施工前,检查预埋件及预留孔洞的位置,对梁体施工用的孔洞进行填补;采用网格法测量已浇筑梁体顶面标高、纵横坡度、平整度的误差,对误差过大的主梁顶面,纵横坡度,平整度等指标,应定制处理方案,及时处理。
(2)桥面预处理对超高的部分、负弯矩张拉齿板处多余的混凝土、不密实的混凝土必须提前进行凿除处理。
桥面铺装混凝土浇注前,要保证预制梁间铰缝、预制梁顶面的粗糙,凿除浮渣、浮浆,并用空压机清扫、冲洗干净,以保证混凝土之间的粘结。
浇注混凝土前,桥面板用水浸润透,但不能存在积水。
(3)钢筋网的安装验收合格的焊接钢筋网,定位安装时保护层厚度必须保证焊接网距顶面净距为4cm;桥面铺装层的钢筋焊接网定位需由直径Φ12mm 钢筋,在间距50х50cm的位置支垫,定位钢筋与铺装钢筋间需焊接,且焊接钢筋网应保持平整。
钢筋网的搭接长度为20cm。
(4)安装模板钢筋焊接网安装完毕后,在两侧架立高10cm或11cm(无沥青混凝土面层时)的模板,支垫牢固。
同时,应注意严格控制模板高程,以保证桥面纵坡、横坡坡度的准确。
模板下空隙处要填塞密实,防止漏浆,模板表面涂刷脱模剂。
(5)混凝土浇注混凝土浇注应避开高温和低温。
不要在强烈的阳光下施工,宜在太阳落山后或晚上施工。
混凝土运输使用罐车或泵车,严禁使用翻斗车、罐车等直接在钢筋上行走,防止破坏钢筋焊接网;桥面铺装混凝土浇筑时,为防止离析,宜从下坡向上坡进行,要求横坡符合设计要求。
桥面工程施工安全交底(3篇)

第1篇一、前言为确保桥面工程施工过程中的安全,提高施工人员的安全意识,现将桥面工程施工过程中的安全注意事项进行详细交底,请各施工人员认真遵守。
二、施工前的准备工作1. 施工人员必须接受安全教育培训,了解本工程的安全要求及注意事项。
2. 施工现场应设置明显的安全警示标志,确保施工区域安全。
3. 施工人员应穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
4. 施工现场应配备必要的安全防护设施,如安全网、防护栏杆、警示灯等。
5. 施工单位应制定详细的施工方案,包括施工顺序、施工工艺、安全措施等。
三、施工过程中的安全注意事项1. 施工人员应严格按照施工方案进行施工,不得擅自改变施工工艺。
2. 施工现场应保持整洁,施工材料、工具应分类堆放,不得乱扔乱放。
3. 施工人员上下班应遵守交通规则,不得酒后驾车、酒后作业。
4. 施工现场应设置安全通道,确保人员疏散畅通。
5. 施工人员应熟悉消防设施的使用方法,遇到火情时能迅速报警并采取应急措施。
6. 施工过程中,如发现安全隐患,应立即停止作业,及时上报,并采取措施消除隐患。
7. 施工现场应加强电气安全管理,确保电气设备符合安全要求。
8. 施工过程中,施工人员应遵守高空作业安全规定,不得在无防护设施的情况下进行高空作业。
9. 施工现场应加强机械设备管理,确保机械设备运行正常,防止机械伤害事故发生。
10. 施工过程中,施工人员应遵守施工现场环境保护规定,不得随意丢弃垃圾。
四、应急措施1. 施工现场应制定应急预案,包括火灾、触电、高空坠落等事故的应急处理措施。
2. 施工人员应熟悉应急预案,并在紧急情况下能迅速采取应急措施。
3. 施工现场应配备必要的应急救援设备,如灭火器、急救箱等。
五、总结桥面工程施工安全至关重要,各施工人员应严格遵守上述安全交底内容,确保施工过程中的安全。
施工单位要加强对施工现场的安全管理,确保施工顺利进行。
第2篇一、前言为确保桥面工程施工过程中的安全,提高施工质量,降低事故发生风险,现将桥面工程施工安全交底如下:二、施工安全注意事项1. 人员安全(1)所有施工人员必须持证上岗,严格遵守操作规程,不得酒后作业。
桥梁施工技术三级交底

阿镇查干庙村至红海子村乡村公路工程桥涵工程技术交底(三级交底)鄂尔多斯市东方路桥集团第二工程公司二零一一年钻孔灌注桩一、施工平台和护筒:(一)施工平台:施工平台必须平整、整平、密实。
(二)护筒设置:1、护筒内径大于桩径2cm左右,用5-8mm厚铜板卷制而成,长度为1.7m~2.0m。
2、护筒中心竖直线应与桩中心线重合,平面允许误差为30mm,竖直线倾斜不大于1%,护筒高度高出地面30m,或水面1.0~2.0m,护筒上沿高于泥浆在承压水压力下的喷出高度1m以上。
3、护筒底部和四周用粘质土分层夯实,护筒连接处要求筒内无突出物,耐拉、压和不漏水。
4、泥浆:泥浆的性能指标:相对宽度为1.20~1.40,粘度为22-30,含砂率≤4%,胶体率≥95%,失水率≤20/mc/30min,泥层厚≤3/mc/30min,静切力3~5Pa,酸碱度8-11。
二、钻孔:(一)钻机安装后的底座和顶端应平稳,在钻进过程中不应产生位移后沉陷,否则应及时处理,钻机支撑垫木不得压在孔口的钢护筒壁上。
(二)钻孔作业分班连续作业时,每班分配一名负责人负责现场,并认真填写钻孔施工纪录,交接班时应交待钻进情况及下一班应注意事项。
钻孔泥浆经常检测,当不符合要求时应及时调整。
应经常根据泥渣情况判断地质地层变化,并及时调整钻进速度和泥浆比重,当与地质报告不同时应及时上报。
(三)升降钻锥时应平稳,钻锥提出井口时应防止碰撞护筒、孔壁或钩挂护筒底部。
拆装钻杆力求迅速,因故停钻时,孔口应加护盖,并将钻锥提出孔外,并根据孔内具有规定的水位和要求的泥浆比重和粘度。
在孔口附近严禁站人,防止人为事故。
(四)在造孔时,应采用1-1.5m小冲程开孔,使孔壁坚实、竖直、圆顺起导向作用,当钻锥穿过护筒底3m以后,可根据地层情况加大冲程,冲击操作时应防止打空锤和大松绳。
(五)当发现冲孔倾斜时,应暂停冲击,提起冲锥向孔内倾斜段填满粘质土掺石块,再用低冲程冲击,控制钢丝绳放绳量,若不能纠正钻孔倾斜,再改用回转钻进法穿越斜孔段,偏斜严重时,应回填粘质土到偏斜处顶面,待沉积密实后重新钻孔。
桥面铺装施工技术交底

桥面铺装施工技术交底摘要:本文桥面铺装施工技术交底是针对桥梁结构施工工程的重要环节,旨在详细介绍桥面铺装施工的技术要点及操作方法,以确保施工人员正确进行桥面铺装工作,保证施工质量,降低施工风险。
一、引言桥面铺装是桥梁结构工程中的重要环节,它不仅直接影响到桥梁的使用寿命和安全性能,还对行车的平稳性和舒适性有着重要的影响。
因此,桥面铺装施工技术的掌握和实施非常重要。
二、施工前准备1. 确定施工计划:根据设计要求和施工任务,制定详细的施工计划,明确施工步骤和时间安排。
2. 确定施工材料:根据设计要求,选用合适的桥面铺装材料,确保其质量符合标准要求。
3. 做好施工区域的准备工作:清理施工区域,确保施工场地整洁干净,为施工人员提供良好的工作环境。
三、施工工艺1. 清理基层:在施工前,对桥面基层进行清理,清除杂物和尘土,确保基层的平整度。
2. 预处理基层:根据基层情况和材料特性,对基层进行预处理,如刷涂基层处理剂,提高基层的粘结力和附着力。
3. 铺装设备准备:根据设计要求和施工任务,准备好铺装设备,如打磨机、铺装机等。
4. 铺装施工:根据设计要求和铺装工艺,进行桥面铺装施工。
将铺装材料均匀地铺设在基层上,利用铺装设备进行压实和养护。
5. 检查和整改:在铺装施工过程中,定期检查施工质量,并做好整改工作,确保铺装的平整度和质量符合标准要求。
四、施工注意事项1. 安全施工:在施工过程中,严格遵守安全操作规程,使用个人防护装备,确保施工人员的安全。
2. 施工质量控制:对施工质量进行严格控制,做好施工记录,确保施工质量符合标准要求。
3. 环境保护:在施工过程中,注意环境保护,避免对周边环境造成污染。
4. 施工期间沟通协调:保持与相关部门的沟通协调,及时解决施工中遇到的问题和困难。
五、施工验收与保养1. 施工验收:在施工完成后,对桥面铺装进行验收,检查施工质量是否符合标准要求。
2. 施工保养:根据设计要求和施工要求,做好桥面铺装的保养工作,延长桥面的使用寿命。
桥面铺装施工技术交底
1
铺装层厚度: T梁和板梁厚度为10cm,箱梁厚度为6cm。Φ10带肋钢筋网,网格间距10*10cm,钢筋网净保护层为3cm。
2
二、施工方法
2
1
施工步骤
全幅施工:半桥宽封闭,一次性浇筑桥面砼。
分两次施工:根据唐津高速通行要求,桥面铺装单幅桥梁分两次进行施工,每次分幅宽度为8米左右,长度为相邻两个伸缩缝的距离。
安装钢筋网片 钢筋网片横桥向搭接长度为15cm,纵桥向搭接长度为25cm。板梁及既有T梁钢筋网片与桥面植筋绑扎牢固;箱梁及加宽部分T梁顶面采用在网片搭接处顺桥向每1m植入一根钢筋固定。桥面加强钢筋绑扎在钢筋网片上方。
网片固定
01
02
四、桥面铺装施工
桥面分幅 A、半桥宽分两次浇筑桥面砼,两次砼浇筑界面避开湿接缝,尽量设在梁板中部。为保证线型第一次浇筑砼时在分幅处安装3cm×3cm角钢,角钢点焊在植入桥面的钢筋上(间距5m)确保不移动,顶面与铺装层顶平齐。在梁端伸缩缝隙处设置5cm×5cm角钢作为端模以保证砼面齐整。
四、桥面铺装施工
四、桥面铺装施工
B、全幅浇筑:全幅浇筑需要中断路面交通,各级领导检查及交通应急车辆绕行(K1057+128通道不能过大车),交管部门不允许;津塘互通现浇梁砼运输需要绕行津塘公路,遇到公路拥堵会影响现浇砼浇筑。建议不采用全幅浇筑。
四、桥面铺装施工
振动梁的安装 振动梁运行轨道采用6.3cm×4cm槽钢,先在振动梁轨道下方的梁顶每2m植入两根Φ16钢筋,测算出铺装层顶面标高(注意横坡),调平并固定槽钢。确保振动梁在工作中不发生侧向位移。
四、桥面铺装施工
四、桥面铺装施工
四、桥面铺装施工
砼入模方式二:除上述段落外,桥下基本不具备砼泵车架设条件,泵车架设在桥面上砼不能一次入模。可以考虑砼罐车直接在网片上通过,将砼运输至浇筑点(建议不采用);或者两次架设泵车,第一次架设在分段中部,泵车占位处及砼罐车进出采用留两排网片不铺设,待泵车退出第二次架设时再补铺。(示意图)
桥面铺装技术交底
桥面铺装、护栏施工技术交底1、桥面铺装、护栏工程施工本工程桥面铺装层为12cm厚C50混凝土,桥面铺装及护栏施工工艺框图(见下图)护栏施工框图桥面铺装框图桥面清理,测量放样制作钢筋绑扎护栏钢筋钢筋检查安装护栏模板模板检查搅拌砼浇筑护栏砼、养制作砼试件拆除护栏模板桥面两边作砼标准基绑扎铺装层钢筋梁顶清理搅拌砼砼浇注、振动梁制作砼试件砼面抹平、拉毛钢筋制作钢筋检查(1)护栏施工a、施工测量根据曲线半径,适当调整放样点位间距,确保现行流畅,并进行放样点位的高程测量;b、按放样点位弹线,确定护栏位置,对护栏预埋钢筋的位置不合适的部分进行调整;c、对模板安装位置梁顶进行砂浆找平,且砂浆找平层不得侵占护栏位置;d、模板采用特制整体钢模,模板间粘贴双面胶带防止漏浆,模板采用木支撑、拉杆、拉筋相配合的方法进行加固,确保护栏牢固直顺美观。
在内护栏中按设计预埋通信管道支架钢板;在墩顶处夹10mm厚木板作3cm深的伸缩缝,模板安装好后设垫块保证钢筋混凝土保护层。
e、开盘前认真检查模板,模板安装必须满足规范要求,并得到监理工程师同意方可开盘;f、混凝土浇筑混凝土严格按照配合比进行集中搅拌,并严格混凝土搅拌时间及塌落度,同时加强混凝土的振捣,使混凝土达到内实外美。
混凝土施工完后要及时的进行抹面处理。
护栏质量检查标准项次检查项目规定值或允许值备注1 砼强度(MPa) 在合格标准内2 平面尺寸(mm) +43 断面尺寸(mm)±54 竖直度(mm) 45 护栏接缝两侧偏差(mm) 5g、注意事项:放样点位后,必须先弹护栏的内外墨线,确定护栏的位置,对不合适的预埋钢筋进行调整,根据实际经验,墙式护栏在调整钢筋时尽量把钢筋往内侧多扳点,可以保证护栏外侧的保护层厚度;波形护栏的立柱底座预埋位置每2米一个。
且左右两侧必须对应;施工队要严格按照技术员人员的标高交底进行施工,不允许私自改变标高,如果标高与现场实际情况有不合适的地方,请立即与技术员联系;检查模板线形或标高时,每6米拉线交替检查。
桥面铺装施工技术交底
桥面铺装施工技术交底一、施工背景桥梁是交通运输中不可或缺的重要组成部分,而桥面铺装则是桥梁上重要的施工环节。
桥面铺装的质量直接关系到桥梁的使用寿命和安全性能。
因此,在桥面铺装施工过程中,应严格按照规范与要求进行施工,确保施工质量。
二、施工前准备1. 工程准备在开始桥面铺装施工前,必须对工程进行充分的准备工作。
首先,需要对设计图纸进行仔细的审核,了解材料种类和施工要求。
然后,进行材料的采购计划,确保材料的供应与使用的一致性。
此外,还需要准备好各种施工机械和设备,包括铺设机、刮平机、压路机等,确保施工的顺利进行。
2. 施工人员培训施工过程中需要有一支技术娴熟的施工队伍来进行操作。
因此,施工前需要对施工人员进行培训,包括材料的正确使用方法、施工工艺的掌握以及安全措施的教育。
确保施工人员具备必要的技术和操作能力。
三、施工流程1. 桥面清理在开始桥面铺装之前,首先需要对桥面进行清理工作。
清理工作的目的是将桥面上的杂质、泥土等清除干净,确保铺装层与基层之间的粘贴性。
清理过程中可采用清洗、刷洗以及高压水射流等方法,根据实际情况选择合适的清理方式。
2. 铺装底层铺装底层是整个桥面铺装的基础,也是确保桥面铺装质量的重要环节。
首先,需要将胶结剂涂刷于桥面上,然后将底层材料均匀地铺设于桥面上,并使用刮平机进行刮平作业,确保底层的厚度均匀一致。
3. 铺装面层在底层铺装完成后,接下来是铺装面层。
面层材料应根据设计要求选择合适的材料,并按照规范进行铺设。
铺设过程中需要注意材料的温度和湿度,确保面层材料的使用性能。
铺设完成后,使用刮平机对面层进行刮平,使其密实均匀。
4. 压实面层铺装完成后,需要进行压实工作。
对于柔性材料的铺装,可采用压路机进行压实,确保铺装层的密实性和平整度。
压实过程中要注意压路机的速度和振动频率,避免对桥面造成损坏。
四、质量验收桥面铺装施工结束后,应进行质量验收工作。
首先,对铺装层的厚度、平整度等进行检查,确保其符合设计要求。
桥面铺装施工技术交底
桥面铺装施工技术交底桥面铺装施工技术交底1. 前言本文档旨在对桥面铺装施工技术进行详细说明和交底。
桥面铺装是保障桥梁安全使用的重要工作,要求施工人员具备丰富的技术经验和专业知识。
本文档将从施工前的准备工作、材料选择、施工步骤等方面进行详细的介绍。
2. 施工前的准备工作2.1 桥面铺装方案确认在施工前,需要对桥面铺装方案进行确认,并与设计和监理单位进行沟通。
确认方案包括铺装材料选择、施工方法以及施工时的注意事项等。
2.2 施工准备在施工前,需要对施工区域进行清理,并将杂物移走。
同时,还要对设备和工具进行检查,确保其正常运行,准备足够的材料,并组织施工人员进行技术培训。
3. 材料选择3.1 沥青混合料桥面铺装中常用的材料是沥青混合料。
在选择沥青混合料时,需要考虑其物理性质、耐久性、抗水性等因素,并根据实际情况进行合理选择。
3.2 防水层材料为了增加桥面的防水性能,需要在铺装层下方设置防水层。
防水层材料的选择要考虑其防水性能、耐久性等因素,并根据实际情况进行选择。
4. 施工步骤4.1 铺装前的基层处理在开始铺装之前,需要对基层进行处理,包括清理、修补等。
如果基层存在严重的损坏或者不平整,需要进行修复或者调整。
4.2 铺装沥青混合料在基层处理完成后,可以开始铺装沥青混合料。
根据实际情况,可以选择热铺或者冷铺的方法进行铺装。
在铺装过程中,需要控制沥青混合料的温度和均匀性。
4.3 压实沥青混合料铺装完成后,需要使用压路机对沥青混合料进行压实。
压实可以提高铺装层的密实度和稳定性,并使其与基层密切结合。
4.4 铺装防水层在沥青铺装完成后,需要在铺装层下方设置防水层。
防水层的铺装方法和材料选择要根据实际情况进行,确保其防水性能和耐久性。
5. 施工注意事项5.1 温度控制在铺装过程中,需要控制沥青混合料的温度,避免过高或者过低的温度对施工质量产生不良影响。
5.2 施工现场的安全防护在施工现场,要做好安全防护工作,包括施工区域的围挡、警示标识的设置等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
三级技术交底书
合同段:酒泉市肃州至酒泉卫星发射中心一级公路SHLJ7标 编号:
第1页 共7页
交底人: 复核人: 审核人: 接收人:
工程名称
桥面铺装
设计文件图号
第二册第一分册
施工部位
桥面
接收队伍 桥面二队 交底日期
技术交底内容:
一、施工方法、施工工艺及注意事项
1、施工准备
做好施工前的方案设计制定,技术交底等各项技术准备工作;检查桥面铺装施工
质量保证体系和措施,明确质量检验程序和执行情况;采用能确保桥面施工质量的三
辊轴整平机和平板式振捣器,辅以人工及时配料,确保拌合物摊铺均匀;混凝土在
7#拌合站集中拌合,混凝土采用罐车运输;混凝土浇筑采用左右幅分幅浇筑,每次浇
筑宽度为单幅桥面半幅;混凝土浇筑前,对所要浇筑桥面路段进行封路;施工前,检
查预埋件及预留孔洞的位置,对梁体施工用的孔洞进行填补;采用网格法测量已浇筑
梁体顶面标高、纵横坡度、平整度的误差,对误差过大的主梁顶面,纵横坡度,平整
度等指标,应定制处理方案,及时处理。
2、桥面预处理
对超高的部分、负弯矩张拉齿板处多余的混凝土、不密实的混凝土必须提前进行
凿除处理。桥面铺装混凝土浇筑前,要保证预制梁间铰缝、预制梁顶面的粗糙,凿除
浮渣、浮浆,并用空压机清扫、冲洗干净,以保证混凝土之间的粘结。浇筑混凝土前,
桥面板用水浸润透,但不能存在积水。
3、钢筋网的安装
验收合格的焊接钢筋网,定位安装时保护层厚度必须保证焊接网距顶面净距为
4cm;桥面铺装层的钢筋焊接网定位需由直径Φ12mm
钢筋,在间距50х50cm的位置支垫,定位钢筋与铺装钢筋间需焊接,且焊接钢
筋网应保持平整。钢筋网的搭接长度为20cm。
三级技术交底书
合同段:酒泉市肃州至酒泉卫星发射中心一级公路SHLJ7标 编号:
第2页 共7页
交底人: 复核人: 审核人: 接收人:
工程名称
桥面铺装
设计文件图号
第二册第一分册
施工部位
桥面
接收队伍 桥面二队 交底日期
4、混凝土浇筑
混凝土浇筑应避开高温和低温。不要在强烈的阳光下施工,宜在太阳落山后或晚
上施工。混凝土运输使用罐车或泵车,严禁使用翻斗车、罐车等直接在钢筋上行走,
防止破坏钢筋焊接网;桥面铺装混凝土浇筑时,为防止离析,宜从下坡向上坡进行,
要求横坡符合设计要求。混凝土的振捣,桥面铺装宜使用平板振捣器,边角处采用插
入式振捣棒适当振捣,抹面机抹平,振捣时发现低洼处,及时用混凝土找平,严禁事
后用水泥砂浆找补。抹平时应用脚手架搭于两侧滑道上,模板数量、刚度要足够,人
工站在木板上进行抹平。抹平采用3m刮杠初平然后用磨光机收光,初凝后采用拉毛
机进行横向拉毛,纵横向校核平整度,保证铺装层具有良好的平整度,严禁出现坑洼
集水现象。
5、养护技术要求
采取抹面后,立即覆盖塑料薄膜的措施进行早期“保水”养护。24小时后,揭
开塑料薄膜进行处理,再用土工布覆盖,并及时洒水养生,每天至少浇灌1-2次水,
持续养生14d以上,桥面混凝土的强度达到100%以前,禁止任何施工机械在桥面上
作业。高温天气施工时,在覆盖塑料薄膜前,采用移动遮阳棚罩住新拌混合物,避免
水分散失好混合料温度升高。
二、施工机械、人员配置
1.主要人员配置
三级技术交底书
合同段:酒泉市肃州至酒泉卫星发射中心一级公路SHLJ7标 编号:
第3页 共7页
交底人: 复核人: 审核人: 接收人:
工程名称
桥面铺装
设计文件图号
第二册第一分册
施工部位
桥面
接收队伍 桥面二队 交底日期
2、主要机械配置
桥面铺装主要机械设备拟定配置一览表
序号 机械设备名称 数量 备注
1 汽车吊 1台 25T
2 三辊轴 2套
3 混凝土罐车 5辆
4 电焊机 4台
5 振捣棒 4套
6 水平尺 2套
7 3m刮杠 3套
三级技术交底书
合同段:酒泉市肃州至酒泉卫星发射中心一级公路SHLJ7标 编号:
第4页 共7页
交底人: 复核人: 审核人: 接收人:
工程名称
桥面铺装
设计文件图号
第二册第一分册
施工部位
桥面
接收队伍 桥面二队 交底日期
三、安全保证措施
1、参加施工的管理、技术和生产人员,必须认真学习《公路工程施工安全技术
规程》,熟悉并遵守该规程,严格按该规程执行。
2、认真贯彻执行国家安全生产的方针政策,对全体参建人员进行安全教育,牢
固树立“安全第一”的思想,坚持“安全生产,预防为主”的方针。
3、根据施工情况,编制详细的安全操作规程、细则,制定切实可行的安全技术
措施,抓好“安全五同时”和“三级教育”。
4、建立健全以安全生产责任制,设置和配置专职和兼职安全检查人员,负责日
常安全生产。
5、所有进入工地的人员,必须佩戴安全帽,遵章守纪,听从指挥,服从安排。
6、在施工地段的两端设置施工警示牌和施工标志牌。
7、施工期间,施工人员严格执行“三安”规定。
8、各种机械操作人员和车辆驾驶员,必须持有操作合格证。严禁操作人员动用
操作证不相符的机械;严禁将机械设备交给无操作证的人员操作,对机械操作人员建
立档案,专人管理。
19、严格按照施工组织设计所定的施工方案、施工方法组织施工,各工序紧密衔
接,不准颠倒工序施工。
10、机电设备安装和使用严格按照有关规范和规定执行,实行“一机、一闸、一
箱、一锁、一漏电保护器”制度,所有电缆、电线应及时梳理,堆放整齐,避免线路
交叉缠绕。
三级技术交底书
合同段:酒泉市肃州至酒泉卫星发射中心一级公路SHLJ7标 编号:
第5页 共7页
交底人: 复核人: 审核人: 接收人:
工程名称
桥面铺装
设计文件图号
第二册第一分册
施工部位
桥面
接收队伍 桥面二队 交底日期
11、检修、搬迁电器设备(包括电缆、电线)时,应切断电源,并悬挂“有人作
业,不准送电”警告牌。
12、夜晚施工照明必须良好,亮度充足、均匀、不闪烁,并应安装漏电保护器,
确保人身安全。
13、非专职电气值班人员,不得操作电气设备。操作高压电器设备主回路时,必
须带绝缘手套,穿电工绝缘鞋,并站在绝缘板上,手持电气设备的操作手柄和工作中
必须接触部分有良好的绝缘,使用前应进行绝缘检查。
14、加强防火,成立防火领导小组,进行全员防火教育,增强职工、民工防火意
识。干部职工分片分区负责,定期进行防火安全检查,消灭火灾隐患。
15、施工现场和便道、便桥,在夜间必须设置照明设备,以确保行人、行车安全。
16、夜间设专人防火值班,发现险情及时现场处理,重大险情立即上报。
17、吊装作业必须有专人统一指挥,并严格按照吊装作业标准进行施工。
四、生态、环境保护措施
1、切实贯彻环保法规,严格执行国家及地方政府颁布的有关环境保护、水土保
护的法规、方针、政策和法令。
2、施工便道应经常洒水,维修。
3、施工期间,施工水泥、油料和化学品等要严格存放,保证物料不随雨水井流
入地表及附近水域造成污染,防止施工机械漏油,机械运转中产生的油污未经处理不
得直接排放。
4、对于施工中废弃的零碎物件、边角料、水泥袋、包装箱等严
三级技术交底书
合同段:酒泉市肃州至酒泉卫星发射中心一级公路SHLJ7标 编号:
第6页 共7页
交底人: 复核人: 审核人: 接收人:
工程名称
桥面铺装
设计文件图号
第二册第一分册
施工部位
桥面
接收队伍 桥面二队 交底日期
禁乱弃乱放,要及时进行收集清理,码放整齐,切实搞好施工现场卫生整洁。
5、施工中,工程机械和运输车辆等大型施工车辆在进场前要加强维修保养,施
工机械在使用过程中,也都要特别注意做好机械的保养和维护工作,严禁施工机械和
机具带病产生不正常的运转噪音,努力降低机械运转产生的噪音声级水平,尽量降低
施工噪音污染。
6、施工后恢复遭受施工损坏的道路和边坡。
7、施工中堆放场和运输便道等,施工结束时及时清理残留物质。
8、加强管理,建立健全企业环保管理机制,定期进行环保检查,加强对环保知
识、环保政策的宣传教育,及时处理违章事宜,并与地方环保部门建立工作联系,接
受社会及有关部门的监督。
技术交底书签认单
三级技术交底书
合同段:酒泉市肃州至酒泉卫星发射中心一级公路SHLJ7标 编号:
第7页 共7页
交底人: 复核人: 审核人: 接收人:
工程名称
桥面铺装
设计文件图号
第二册第一分册
施工部位
桥面
接收队伍 桥面二队 交底日期
序号 姓名 职务 备注
