道路给排水工程施工方案
道路给排水工程施工方案一、给水工程1、给水管道施工工序(1)、施工前要复测准备接入的管线的位置和高程,与设计高程无矛盾时方可进行施工。
施工中执行二级测量复核制度,定期检查,做好施工的原始记录,及时进行竣工测量。
开槽前要认真调查了解交叉口的现状管线及其他障碍物,以便开挖时采取妥善加固保护措施。
(2)、机械开槽,槽底预留20cm,由人工清理槽底,确保槽底原土不受扰动。
(3)、开槽坡度为1:0.25(当深>2.5m时,拔台宽度为0.50m),若遇土质不好,坡度要放大,如位置受限,采用支护防止塌槽,开槽断面按设计要求执行。
(4)、开槽后,在铺设基础之前应约请有关人员包括设计、监理、甲方验槽,合格后方可进行下道工序。
(5)、槽底经验收合格后,采用1:9水泥石屑铺设基础,水泥石屑基础应洒水夯实(夯三遍)以确保密实。
沟槽采用2-4mm石硝或砂砾回填至道路结构底层,要求管道两侧密实度不小于95%,管顶至路面结构底层以下回填密实度不小于93%。
2、管道施工(1)、本工程球墨管和钢管连接采用法兰连接,支管分明采用DNlOO,DN150球墨铸铁管和DN108X4焊接钢管施工,支管伸出红线外3m。
管道的施工应该严格按照《给水排水管道工程施工及验收规范》GB50268-97要求施工。
(2)、管材及配件的性能要求:施工所使用的管材和管道上所使用的阀门和管件,质量均应符合《给水排水管道》(GB50268-97)的要求,其压力等级不应低于管道工作压力的1.5倍。
材料进场后及下管前要对管材及附件进行检验,包括文字证明及实物的检查。
(3)、管材及配件的运输和存放①管材在运输、装卸及堆放过程中严禁抛扔或激烈碰撞,应避阳光爆晒。
②各种管材、配件堆放时,应放平垫实,堆放高度不宜超过L5米。
(4)、管道的铺设应在沟底标高和管道基础质量检查合格后进行进行,再铺设管道前要对管材、管件等重新进行一次外观检查,发现有问题的管材、管件均不得采用。
(5)、管材吊运与下管:①管材在吊运及放入沟内时,应应采用可靠的软带吊具,平稳下沟,不得与沟壁或沟底剧烈碰撞。
②每天下班前及时封堵,防止被水浸泡。
3、管道防腐本工程所采用的钢管及钢配件均应作内外防腐处理,防腐采用GZ-2型高分子涂料。
具体方法为:钢管及钢配件内壁:普通防腐,即两层底漆,两层面漆(灰色)。
钢管及钢配件外壁:加强防腐,即一层底漆,两层玻璃丝布,一层底漆,两层面漆(黑色)。
焊口防腐处理:焊口的防腐处理应与钢管的焊接安装密切配合,焊口在焊接完毕后应立即进行内外防腐的补充处理,处理方法同以上内外防腐。
(1)、防腐层施工①不得在雨、雾或5级以上大风中露天施工。
②涂底漆前管子表面应清除油垢、灰渣、铁锈。
化铁皮采用人工除锈时,其质量标准应达St3级;喷砂或化学除锈时,其质量标准应达Sa2.5级;(注:St3级及Sa2∙5级应符合国家现行标准《涂装前钢材表面处理规范》的规定。
)③涂底漆时基面应干燥,基面除锈后与涂底漆的时间间隔不得超过8h.应涂刷均匀、饱满,不得有凝块、起泡、漏涂现象,底漆厚度宜为O.l~0.2mn b管两端150~250mm范围内不得涂刷;④涂刷完涂料后,立即缠绕玻璃布,玻璃布的压边宽度应为30~40mm;接头达接长度不得小于100mm,各层达接接头应相互错开,玻璃布的油浸透率应达到95%以上,不得出现大于50mm*50mm的空白;管段或施工中断处应留出长150~250的阶梯形搭茬;阶梯宽度应为50mm.⑤沟槽内管道接口处施工,应在焊接、试压合格后进行,接茬处应粘结牢固、严密。
⑥面漆涂刷和包扎玻璃布,应在底漆表面干后进行,底漆与第一道面漆涂刷的间隔时间不得超过24h.4、阀门、法兰安装(1)、安装前的检查及试验阀门是管路上重要部件、必须保证安装质量,才能满足使用功能的要求。
一般情况下,阀门产品从出厂到安装使用须经过多次运输和较长。
在这些过程中,往往会造成阀门的泄漏。
因此,阀门在安装前必须对其进行检查、试压。
对安装在重要部位或使用压力、温度较高及阀门包装损坏,进入泥沙等赃物时,还应进行清洗,更换填料、垫片;当阀门密封面不严发生泄漏时,还应进行研磨。
电动阀、安全阀应在进行工艺性能试验合格后才能安装使用。
(2)、阀门的安装①安装前,应认真核对型号、规格是否符合设计要求:并根据水流方向确定其安装方向。
②安装前,应检查阀杆和阀盘是否灵活、有无卡住和歪斜:阀盘关闭是否严密,填料是否完好,填料压盖有无足够的调节余量,是否进行了压力试验检查,不合格的阀门不得进行安装。
③阀门安装的位置不应妨碍设备、管道和阀门本身的安装、操作和检修,安装高度一般以手轮距地面Γ1.2m为宜。
对安装在距操作面1.8米以上,且阀门较多时,应设置永久的操作平台,以方便操作。
对中量较大的阀门或易损坏的阀门还应设置阀门支架。
④水平管路上的阀门,阀杆一般应安装在上半圆范围内,阀杆不宜向下安装:垂直管路上的阀门,阀杆应沿着巡回操作信道方向安装,并尽可能集中布置,以方便操作。
⑤水平并排管路上的阀门,为了缩小管道间距,应将阀门前后错开整齐布置:垂直并排管道上的阀门最好安装高度一致。
阀门安装应在关闭状态下进行,搬运要轻拿轻放,吊装绳索不得拴在手轮或阀杆上,以防损坏手轮与阀杆。
⑥阀门传动杆(伸长杆)的夹角不应大于300,其接头应转动灵活。
有热位移的阀门,传动杆应有补偿措施。
⑦螺纹阀门安装,须在阀门的出口处加装活接头,以方便拆装和检修。
⑧阀门的操作机械和传动装置应进行必要的调整和整定,使其传动灵活,指示准确。
5、管道附属工程的施工供水管线上的管道附属构筑物包括蝶阀井、排气阀井、排水阀井、支墩的砌筑以及各种阀体的安装。
(1)、附属设备安装①排气阀门应当垂直安装,切勿倾斜。
②蝶阀安装前应检查填料,阀体,涡轮,涡杆阀轴,密封圈等,检查阀门是否灵活,止水密封圈是否牢固,关闭是否严密,安装时应按水流方向确定阀门的安装方向,应避免强力,受力不均匀联接。
(2)、支墩①管道折点施工完毕后,按设计要求,人工开挖基槽,应保证干糟施工,严禁超挖。
②管道及管件的支墩应修筑在坚固的地基上,施工中应尽量减少破坏折点处的原状土,如无原状土做后背墙时,应采取措施确保支墩受力时,管道接口不被破坏。
③用钢模板与木模板结合支模,清除所有杂物,严格配比,并留出试块以备检验,浇筑每个支墩必须一次完成,并每300-5Oomm厚分层用插入式振捣棒振捣于顶部,然后清理现场,进行养护。
④管道安装过程中设置的临时固定支架,应在支墩碎的强度达到设计标号的75%以上时予以拆除。
遇有地下水时,支墩底部应铺100nlnI厚碎石粗砂混合垫层。
(3)、阀门井的砌筑①包括阀门井、排水阀井、泄水阀井砌筑及井盖板的浇筑。
②施工中应严格执行有关规范和操作规程,并应符合设计图纸要求。
③材料:用于井室浇筑的钢筋、水泥、粗细骨料及碎外加剂等材料,应有出厂合格证,并经取样试验合格,其规格、型号符合要求。
各种材料在施工现场的储存和防护应满足要求。
④基坑开挖:基坑开挖坡度可根据土壤性质进行适当调整,一般为不应大于45°。
基坑开挖至标高时,地基土是很软的淤泥土时,应相应挖深,挖至老土或一般的淤泥土为止,然后以中粗砂回填至设计标高。
⑤阀门井砌筑及井室浇筑井室除底版外应在铺好管道,装好阀门之后着手修筑,接口和法兰不得砌筑井外,且与井壁,井底的距离不得小于0.25M雨天砌浇筑井室,须在铺筑管道时一并砌好,以防雨水汇入井室而堵塞管道。
当盖板顶面在路面时,盖板顶面标高与路面标高应一致,误差不超过25毫米,当为非路面时,井口略高于地面,且做0.02的比降护坡。
在井室砌浇筑时,应同时安装踏步,位置应准确,踏步安装后,在浇筑碎未达到规定抗压强度前不得踩踏。
a、室除底板外应在铺好管道装好阀门之后着手修筑,接口和法兰不得砌浇筑井外,且与井壁,井底的距离不得小于0.25M.雨天砌浇筑井室,须在铺设管道时一并砌好,以防雨水汇入井室而堵塞管道。
b、砖砌圆形检查井的施工应在管线安装之后,首先按设计要求浇筑混凝土底版,待底版混凝土强度25MPa后方进行井身砌筑。
c、用水冲净基础后,先铺一层砂浆,再压砖砌筑,必须做到满铺满挤,成与砖之间灰缝保持1厘米,移缝应砂浆饱满,砌筑平整。
d、在井室砌浇筑时,应同时安装踏步,位置应准确,踏步安装后,在浇筑碎未达到规定抗压强度前不得踩踏。
e、砖砌圆形井应随时检测直径尺寸,当需要收口时,如为四面收进,则每次收进应不超过3厘米,如为三面收进,则每次收进最大不超过5厘米。
f、管径较大时,管顶应砌砖旋加固,当管径2100Onml时,拱高应为250mm,当管径Vlooomnl时∙,拱旋高应为125mm.g、砌筑检查井时,井筒内壁应用原浆勾缝,井室内壁抹面应分层压实,盖板下的井室最上一层砖砌丁砖。
h、井盖须验筋合格方可浇筑,现浇筑混凝土施工应严格遵守常规混凝土浇筑和养护的要求,保证拆模后没有露筋、蜂窝和麻面等现象,留出试块进行强度试验。
井室完工后,及时清除聚积在井内的淤泥、砂浆、垃圾等物。
i、当盖板顶面在路面时,盖板顶面标高与路面标高应一致,误差不超过25mm,当为非路面时,井口略高于地面,且作0.02的比降护坡。
⑥检查井质量标准a、外观检查井壁必须互相垂直,不得有通缝,必须保证灰浆饱满,灰缝平整,抹面压光,不得有空鼓,裂缝现象。
b、井内流槽应平顺,踏步安装就牢固位置准确,不得有建筑垃圾等杂物。
c、井框、井盖必须完整无损,安装平稳,位置正确。
6、管道水压试验(1)、试压前的准备工作试压要采用分段进行的方式,一般情况下分段长度在LokIn 左右。
①安装完成且检查合格后,对管顶以上回填大于50cm,各个拐点、接口以及其它附属构筑物的外观进行认真检查,对末设支墩及固设施的管件,相应的采取加固措施,此后方可进行水压试验。
②试压堵头通常使用钢制内堵、帽堵或法兰堵板。
墙头与管道的连接应为柔性接口,在高程较低、压力较大一端的堵板上接上压力表。
③对管线上的管件进行详细检查,开是否、有漏水的可能性。
(2)、试压设备①弹簧压力表:压力表的表壳直径15OnInI,表盘刻度上限制为实验压力的1.3T.5倍,表的精确不低于1.5级,使用前应校正,数量不小于两快。
压力表安装前应进行检查和校正不合格者不得使用。
②试压泵:泵的扬程和流量应满足试压管段压力和渗水量的需要,选用相应的多级泵。
试压泵宜放在试压段管道高程较低一端,应放在盖堵侧面,并应提前进行启动检查。
③排气阀:排气阀应启闭灵活,严密性好。
排气阀应装在管道总段起伏的各个最高点,长距离的水平管道上也应考虑设置;在试压管段中,如有不能自由排气的高点,应设置排气孔。
(3)、强度试验①将压力泵接到试压短管上对管道进行充水。
充水过程中应由专人沿线巡视,发现问题及时报告,同时应在管线最高点及时排气。
给排水系统施工方案(3篇)

第1篇一、工程概况1.1 工程名称:XX项目给排水系统施工1.2 工程地点:XX市XX区XX路XX号1.3 工程规模:总建筑面积约XX万平方米,其中地上XX万平方米,地下XX万平方米。
1.4 工程内容:包括给水系统、排水系统、中水系统、雨水系统、消防给水系统等。
二、施工准备2.1 施工组织2.1.1 施工队伍:由具有丰富施工经验的专业施工队伍组成,包括项目经理、技术负责人、施工员、质量员、安全员等。
2.1.2 施工设备:根据工程需求,配置各类施工设备,如挖掘机、装载机、搅拌机、混凝土泵车、吊车、电焊机、切割机等。
2.1.3 施工材料:根据设计要求,采购符合国家标准的给排水管道、阀门、配件、水泵、消防设备等。
2.2 施工图纸及技术资料2.2.1 施工图纸:包括给排水系统设计图纸、施工图纸、电气图纸、设备安装图纸等。
2.2.2 技术资料:包括施工组织设计、施工方案、施工进度计划、施工质量保证体系、安全文明施工措施等。
三、施工方案3.1 给水系统施工方案3.1.1 施工流程(1)施工准备:熟悉图纸,了解现场情况,编制施工方案,组织施工人员,准备施工设备、材料。
(2)土方开挖:按照设计要求,开挖基坑,确保基坑尺寸、深度符合要求。
(3)管道安装:按照设计要求,安装给水管道,包括管道的连接、支吊架、试压等。
(4)管道试压:对安装完成的给水管道进行试压,确保管道无渗漏。
(5)管道冲洗:对试压合格的管道进行冲洗,清除管道内的杂质。
(6)管道保温:对给水管道进行保温处理,防止管道结露、结冰。
(7)系统调试:对给水系统进行调试,确保系统运行正常。
3.1.2 施工要点(1)管道安装:严格按照设计要求,确保管道的安装质量,避免管道变形、断裂。
(2)试压:按照规范要求,对管道进行试压,确保管道无渗漏。
(3)保温:选用优质的保温材料,确保管道保温效果。
3.2 排水系统施工方案3.2.1 施工流程(1)施工准备:熟悉图纸,了解现场情况,编制施工方案,组织施工人员,准备施工设备、材料。
道路给排水工程施工方法

道路给排水工程施工方法一、给水工程1、球墨管连接的工艺流程2、沟槽开挖(1)沟槽开挖前工作开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据业主方提供的现况地下管线图和我公司的现场调查,统计出现况地下管线情况,采取有效措施加以保护。
(2)沟槽开挖形式根据设计图中设计管道的规格及埋置深度以及规范要求来确定沟槽开挖的形式。
a. 槽帮坡度的确定:槽深h<3.0米时,槽帮坡度i为1:0.50;b. 槽底工作面的确定:管道一侧工作面宽度情况详见下表:c.沟槽开挖断面3、开挖方法a.土方开挖采用机械开挖,槽底预留20cm由人工清底。
开挖过程中严禁超挖,以防扰动地基。
对于有地下障碍物(现况管缆)的地段由人工开挖,严禁破坏。
b.沟槽开挖尽量按先深后浅顺序进行,以利排水。
c.挖槽土方处置,按现场暂存、场外暂存、外弃相结合的原则进行。
开槽土方凡适宜回填的土选择妥善位置进行堆放,但不得覆盖测量等标注,均暂存于现场用于沟槽回填。
回填土施工前制定合理土方调配计划,作好土方平衡少土方外运及现场土方调运。
d.开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序。
如遇槽底土基不符合设计要求,及时与设计、监理单位及地勘部门联系,共同研究基底处理措施,方可进行下道工序。
4、下管在沟槽检底后,经核对管节、管件位置无误后立即下管。
下管时注意承口方向保持与管道安装方向一致,同时在各接口处掏挖工作坑,工作坑大小为方便管道撞口安装为宜。
5、清理承口清刷承口,铲去所有粘结物,如砂子、泥土和松散土涂层及可能污染水质、划破胶圈的附着物。
6、清理胶圈,上胶圈将胶圈清理洁净,上胶圈时,使胶圈弯成心形或花形放在承口槽内就位,并用手压实,确保各个部位不翘不扭。
胶圈存放注意避光,不要叠合挤压,长期贮存在盒子里面,或用其他东西罩上。
7、清理插口表面插口端是园角并有一定锥度,在胶圈内表面和插口外表涂刷润滑剂(洗涤灵),润滑剂均匀刷在承口内已安装好的橡胶圈表面,在插口外表面刷润滑剂刷到插口坡口处。
市政道路排水管道工程施工方案
园区十路(园区北大道-A-5路)等市政道路陕西建工第六建设集团有限公司空港新城项目部二〇一四年月日目录1. 工程概况 (2)2. 施工要求 (2)3. 施工方法 (3)4. 闭水试验 (6)5. 安全要求 (9)6. 检查井施工 (11)7. 雨季施工措施 (12)8. 工期保证措施 (12)9. 文明施工措施 (13)10. 质量目标及质量保证体系 (15)11. 安全目标和安全保证措施 (16)附图、框图………………………………………………………18~23排水管道工程专项施工方案1.工程概况1.1.本工程雨、污水为单侧设计,分别位于道路两侧机动车道与非机动车道之间,管道中心线距离道路中心线为11.5米。
1.2.管道选材与接口:本项目设计管材为HDPE缠绕结构壁管、钢带增强聚乙烯螺旋波纹管及Ⅱ级钢筋混凝土钢承口管,HDPE缠绕结构壁管、钢带增强聚乙烯螺旋波纹管均采用电热熔带接口;钢筋混凝土钢承口管采用橡胶圈接口;接口施工均须满足《市政排水管道工程及附属设施》06MS201-1中相关要求。
2.施工要求2.1.管道选材及接口施工均须满足《市政排水管道工程及附属设施》06MS201-1中相关要求及设计图纸要求。
2.2.管道基础:根据施工图设计及《市政排水管道工程及附属设施》中相关要求施工;施工中沟槽应采取适当的排水措施防止基土扰动,遇到软弱地基再另作处理。
2.3.雨污水预留管:雨污水预留管按照施工图设计严格埋设2.4.雨水口:路口雨水交汇处一般设偏沟式双箅雨水口,线路段设偏沟式单箅雨水口,雨水口采用铸铁箅圈,箅子,并应设混凝土边框.雨水口深度为1米。
雨水连接管单箅、双箅分别采用DN300,DN400,并均以i=0.02坡向雨水检查井。
2.5.管道回填基槽回填土的密实度要求不得低于下列数值:检查井周围0.5米范围内,自井底起用砂砾石回填,夯实至道路结构层,要求密实度≥95%。
若井基础位于黄土层,检查井周围0.5米范围内,自井底起用砂砾石回填,夯实至道路结构层,要求密实度≥95%。
给排水施工方案范本(3篇)
第1篇一、工程概况1.1 工程名称:XX住宅小区给排水工程1.2 工程地点:XX市XX区XX路XX号1.3 工程规模:本工程建筑面积约XX万平方米,共XX栋楼,XX层。
1.4 工程内容:本工程主要包括给水系统、排水系统、中水系统、消防给水系统、雨水系统等。
二、施工组织与管理2.1 施工组织机构施工项目部设立项目经理部,下设施工技术组、质量保证组、安全文明施工组、材料设备组、合同预算组等,确保施工的顺利进行。
2.2 施工人员配置根据工程规模和施工要求,配置相应数量的施工人员,包括施工队长、施工员、技术员、质检员、安全员等。
2.3 施工进度计划制定详细的施工进度计划,明确各阶段的工作内容和时间节点,确保工程按期完成。
2.4 施工质量控制严格执行国家相关标准和规范,加强施工过程中的质量控制,确保工程质量。
2.5 施工安全管理建立健全安全管理制度,加强施工现场的安全管理,确保施工安全。
三、给水系统施工方案3.1 给水系统设计原则1. 采用分区供水,保证供水压力和水量;2. 采用变频调速泵站,实现节能降耗;3. 采用管道直饮水系统,提高供水水质。
3.2 给水系统施工流程1. 施工准备:现场勘查、编制施工方案、办理施工许可;2. 管道铺设:按照设计图纸进行管道铺设,确保管道的水平和垂直度;3. 设备安装:安装给水设备,如变频调速泵、水箱、阀门等;4. 系统调试:对给水系统进行调试,确保系统运行正常。
3.3 给水系统施工要点1. 管道铺设前,对管道进行清管、试压,确保管道质量;2. 管道焊接采用电弧焊,确保焊接质量;3. 设备安装前,对设备进行检查,确保设备完好;4. 系统调试时,对系统进行试运行,确保系统运行正常。
四、排水系统施工方案4.1 排水系统设计原则1. 采用雨污分流制排水,提高排水效率;2. 采用重力流排水,减少能耗;3. 采用防臭措施,改善排水环境。
4.2 排水系统施工流程1. 施工准备:现场勘查、编制施工方案、办理施工许可;2. 管道铺设:按照设计图纸进行管道铺设,确保管道的水平和垂直度;3. 设备安装:安装排水设备,如检查井、阀门、排水泵等;4. 系统调试:对排水系统进行调试,确保系统运行正常。
市政道路和给排水工程施工方案

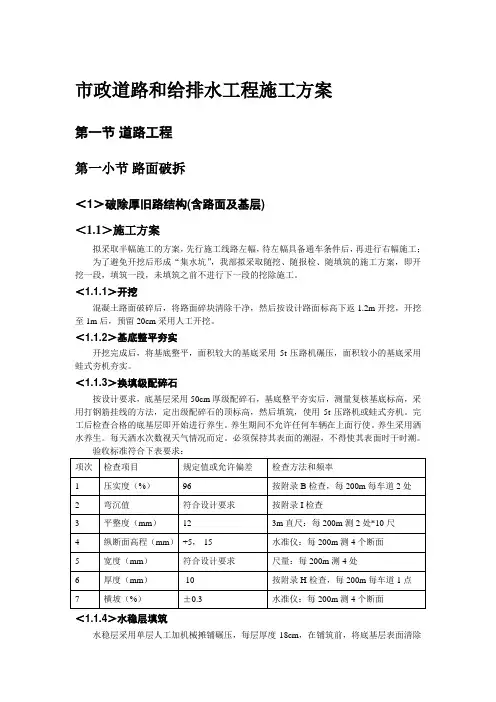

市政道路和给排水工程施工方案第一节道路工程第一小节路面破拆<1>破除厚旧路结构(含路面及基层)<1.1>施工方案拟采取半幅施工的方案,先行施工线路左幅,待左幅具备通车条件后,再进行右幅施工;为了避免开挖后形成“集水坑”,我部拟采取随挖、随报检、随填筑的施工方案,即开挖一段,填筑一段,未填筑之前不进行下一段的挖除施工。
<1.1.1>开挖混凝土路面破碎后,将路面碎块清除干净,然后按设计路面标高下返1.2m开挖,开挖至1m后,预留20cm采用人工开挖。
<1.1.2>基底整平夯实开挖完成后,将基底整平,面积较大的基底采用5t压路机碾压,面积较小的基底采用蛙式夯机夯实。
<1.1.3>换填级配碎石按设计要求,底基层采用50cm厚级配碎石,基底整平夯实后,测量复核基底标高,采用打钢筋挂线的方法,定出级配碎石的顶标高,然后填筑,使用5t压路机或蛙式夯机。
完工后检查合格的底基层即开始进行养生。
养生期间不允许任何车辆在上面行使。
养生采用洒水养生。
每天洒水次数视天气情况而定。
必须保持其表面的潮湿,不得使其表面时干时潮。
<1.1.4>水稳层填筑水稳层采用单层人工加机械摊铺碾压,每层厚度18cm,在铺筑前,将底基层表面清除干净,洒水湿润;先摊铺的一层经过整型和压实,在监理人验收合格后,将先摊铺的一层表面拉毛后再继续摊铺上层。
在铺筑上层水稳层时,在下层表面撒少量水泥或水泥浆,再铺筑水稳料。
水稳料摊铺从加水拌合和到碾压终了的时间不应超过3~4h,如超过即设置横向接缝,水稳料末端切成垂面,方木横向放在摊铺段端部,方木高度与水稳料压实厚度相切,方木外用碎石或砂砾填约3m长,其高度要高出方木,然后碾压密实。
碾压过程中下承层表面始终保持湿润,如表面水蒸发得快,及时补洒少量的水,严禁压路机在已完成的或正在碾压的路段上“调头”和急刹车,以保证水泥稳定碎石层表面不受损坏。
水泥稳定土碾压完成并压实度检验合格后立即进行养生,养生时间不应小于7天。
给排水工程施工方案完整
一、工程概况本工程位于XX市XX区,总建筑面积为XX平方米,建筑层数为地下1层,地上XX 层。
工程包括给水系统、排水系统、中水系统等。
给水系统采用市政供水管网接入,排水系统采用雨污分流制,中水系统采用收集雨水、生活污水等经过处理后用于绿化、冲洗等用途。
二、编制依据1. 《给水排水工程及附属设施施工及验收规范》(GB50242-2002)2. 《建筑给水排水设计规范》(GB50015-2003)3. 《给水排水管道工程施工及验收规范》(GB50268-2008)4. 施工图纸及设计文件三、施工准备1. 技术准备:组织施工技术人员学习施工图纸及设计文件,熟悉工程特点和施工工艺,确保施工顺利进行。
2. 材料准备:提前采购合格的原材料、管道、阀门、泵等设备,确保施工过程中材料供应。
3. 机械设备准备:根据工程需要,配置挖掘机、吊车、混凝土搅拌车、装载机等机械设备。
4. 人员准备:组织施工队伍,明确各工种人员职责,确保施工过程中人员到位。
四、施工工艺流程1. 给水系统施工(1)管道铺设:根据设计图纸,采用埋地铺设方式,铺设管道时注意管道坡度、高程、管材质量等。
(2)管道连接:采用焊接、法兰连接等方式,确保管道连接牢固。
(3)阀门安装:根据设计要求,安装各类阀门,确保阀门启闭灵活。
2. 排水系统施工(1)管道铺设:采用埋地铺设方式,注意管道坡度、高程、管材质量等。
(2)检查井施工:根据设计要求,开挖检查井,砌筑井壁,安装井盖。
(3)管道连接:采用焊接、法兰连接等方式,确保管道连接牢固。
3. 中水系统施工(1)管道铺设:采用埋地铺设方式,注意管道坡度、高程、管材质量等。
(2)设备安装:根据设计要求,安装中水处理设备,确保设备运行正常。
五、质量保证措施1. 严格执行施工规范和质量标准,确保工程质量。
2. 对原材料、管道、阀门等设备进行严格检验,确保合格。
3. 加强施工过程质量控制,对施工过程进行监督、检查,发现问题及时整改。
给排水工程施工方案(详细版)
给排水工程施工方案(详细版) 一、给水管道 1、材料要求:室内生活给水管采用PP-R 给水管,热熔连接。
屋面及泵房内生活给水管采用钢塑复合管,管径DN ≤100采用螺纹连接,DN >100采用卡套式连接。
2、工艺流程:⑴安装准备:认真熟悉图纸,根据施工方案决定的施工方法和技术交底的具体措施做好准备工作。
参看有关专业设备图和建筑装修图,核对各种管道的坐标、标高是否有交叉,管道排列所用空间是否合理,有问题及时与设计人员研究解决。
⑵预制加工:按设计图纸画出管路、管径、预留管口、阀门位置等施工草图,在实际安装的结构位置做上标记,按标记分段量出实际安装的准确尺寸,记录在施工草图上;然后,检查、确认无误后,按草图测得的尺寸预制加工(断管、上配件、校对、按管段分组编号等)。
预制加工 安装准备 干管安装 支管安装管道冲洗 管道试压⑶干管安装:立管从上至下统一吊线安装卡箍,卡箍高度靠近剪力墙部位统一为距地坪1.8米,或者在管井口设置型钢组合支架,将预制好的立管按编号顺序安装,对好调直。
⑷支管暗装:确定支管长度后画线定位,轻质墙体用开槽机开槽,将预制好的支管敷在槽内,找平找正后用抽带固定管道;其阀门和可拆卸件处应设检修孔;各配水点管口应安装长度100mm-150mm的闷头管,并找正找平,然后进行暗装管道试压。
合格后,及时用水泥砂浆封盖管槽。
3、施工方法:(1)PP--R管安装a、提供的管材与配件应符合设计规定,并附有产品说明书和质量合格证书。
不得有损坏迹象。
b、管道安装过程中的开口处应及时封堵。
施工安装时应复核管压力等级和使用场合。
管道标记应面向外侧,处于显眼位置。
c、管道安装要点:同种管材与配件之间,应采用热熔连接,安装应使用专用热熔工具。
暗敷墙体、地面层内的管道不得采用丝接或法兰连接。
与金属配件或卫生洁具五金配件采用丝接连接。
热熔工具接通电源,到达工作温度指示灯亮后方能开始操作。
切割管材,必须使端面垂直于管轴线。
公路排水工程施工组织设计方案
公路排⽔⼯程施⼯组织设计⽅案公路排⽔⼯程施⼯⽅案第1章编制说明1.1 编制⽬的为指导()排⽔⼯程施⼯,确保施⼯质量、安全和⼯期,降低⼯程造价,为施⼯提供科学的指导依据,特制定本施⼯⽅案。
1.2 适⽤范围本施⼯施⼯⽅案仅适⽤于()排⽔⼯程施⼯。
1.3 编制依据1)道路⼯程施⼯投标⽂件。
2)排⽔⼯程施⼯图。
3)现场考察。
(1)《天津市市政⼯程施⼯技术规范》(排⽔)(2)《城市排⽔⼯程质量检验标准》(3)《给排⽔管道⼯程施⼯及验收规范》(4)《混凝⼟强度检验评定标准》(5)《混凝⼟质量控制标准》(6)《天津市市政排⽔检查井盖暂⾏技术规范》(7)以及与本⼯程有关的国家、部及天津市技术标准、法规⽂件等。
1.4 编制原则1.4.1 严格执⾏⼯程施⼯过程中涉及的相关规范、规程和设计标准。
1.4.2 遵守、执⾏招标⽂件各款的具体要求,确保实现业主要求的⽇期、质量、安全、环境保护、⽂明施⼯和造价等各⽅⾯的⼯程管理⽬标。
1.4.3 在认真、全⾯理解设计⽂件的基础上,结合⼯程情况,应⽤新技术成果,使施⼯⽅案具有技术先进、⽅案可靠、经济合理的特点。
1.4.4 充分研究现场施⼯环境,妥善处理施⼯组织与周边接⼝问题,使施⼯对周边环境的影响最⼩化。
1.4.5 施⼯⽅案编制尽可能做到总体施⼯部署和分项⼯程施⼯组织相结合,重点项⽬和⼀般项⽬相结合,特殊技术与普通技术相结合,总体上使施⼯⽅案具有重点突出,内容全⾯,思路清晰的特点。
第2章⼯程综合说明2.1 ⼯程简介()位于()。
⼯程主要内容()。
本分部分项⼯程为排⽔⼯程施⼯。
计划开竣⼯⽇期为()⼯期()天。
2.2 ⼯程项⽬环境2.2.1 地形、地貌、地质天津市位于华北平原东北部,海河流域下游,东临渤海,北枕燕⼭,与河北省、北京市为邻。
本项⽬位于天津市()区,所站施⼯区域主要地貌类型有渠堤及渠道等。
地表沉积物以砂⼟、砂粘⼟为主;含⽔量较⼤,⼯程性质较差。
2.2.2交通运输本⼯程建设地区县乡公路⽹发达;筑路材料以现有的国道为主⼲线,县乡公路为辅道,基本上可以保证运输畅通。
规划道路排水施工方案
目录一、编制依据 (2)二、工程概况 (2)三、排水管道施工方案 (5)(一)施工准备 (5)(二)钢筋砼管道开挖施工技术方案 (6)1、测量放样 (6)2、沟槽开挖 (6)3、管道基础 (9)3、管道铺设 (12)4、窨井砌筑 (15)5、沟槽回填 (16)(三)、HDPE开挖管道施工方案 (19)1、HDPE管管道铺设 (19)2、HDPE管“0”型橡胶圈接口 (20)3、管基施工 (20)四、工程质量及安全保证措施 (20)五、安全、文明施工及环境保护 (21)1、安全措施 (21)2、文明施工 (22)3、环境卫生管理及环境保护 (22)一、编制依据1、《给排水管道工程施工及验收规范》(GB50268-2008)2、《埋地塑料排水管道工程技术规程》(CJJ143-2010)3、《市政排水工程质量检验评定标准》(CJJ18—90)4、温州市城市中央绿轴公园(温州大道-瓯海大道段)市政道路工程施工设计(道路、给排水分册);5、现场踏勘情况及我公司的技术力量、技术装备、施工经验。
二、工程概况温州市城市中央绿轴公园(温州大道—瓯海大道段)规划道路排水工程,本工程范围内雨、污水采用分流制,污水根据规划排入周遍道路污水干管内,雨水管道设计时考虑道路路面及道路两侧一定范围内的雨水,雨水管道根据自然地形及道路网情况就近组织排放内河。
(一)雨水管道规划道路雨水管为D400-D1500。
雨水管管径小于等于D800采用HDPE塑钢缠绕排水管(环刚度≥10KN/m2),卡箍连接。
管径大于D800采用钢筋砼承插口Ⅱ级管,橡胶圈接口。
原地面至管道埋深在2m-4m。
基础、沟槽回填及塑料排水管与检查井连接:开挖管段采用砂基础,基础详见国标06MS201-2 P54;管底以下采用20cm中粗砂垫层,下加30cm片石垫层,管底至管顶以上50cm采用中粗砂回填;塑料排水管道与检查井连接详见国标06MS201-2 P57。
钢筋砼承插口Ⅱ级管采用135°钢筋砼板带基础,详结构图。
道路、交安、给排水、电力通信、照明、绿化、桥涵和城市防洪工程施工实施方案
世行贷款X X X X X重建项目X X XX项目实施方案第一章编制依据 (7)第二章工程概况 (9)一、工程基本情况 (9)二、工程施工条件 (12)二、主要经济技术指标 (13)四、本项目的特点和重点、难点及应对措施 (17)第三章施工总部署与项目组织机构 (19)第一节项目组织机构 (19)一、项目经理部组建: (20)二、施工队伍组建 (21)第二节施工总体部署 (22)一、项目部驻地建设 (22)二、施工用水、临时用电 (24)三、施工便道 (24)四、卫生设施 (24)四、施工总体安排 (25)第四章项目施工总目标 (26)一、质量目标 (26)二、工期目标 (26)三、文明施工目标 (26)四、职业健康安全目标 (26)五、环境保护目标 (26)第五章项目施工进度计划及工期保证措施 (27)一、项目施工总体进度计划 (29)二、工期保证体系及组织机构 (29)三、工期保证措施 (31)(一)以施工准备的充分性保证工期 (31)(二)工期保证组织措施 (32)(三)工期保证技术措施 (33)(四)施工技术及质量控制上的保证 (35)(五)材料及施工设备上的保证 (36)(六)以技术装备的先进性保证工期 (36)(七)人员质量与数量上的保证 (36)(八)以施工组织的严密性保证工期 (37)(九)以安全保障的平稳性保证工期 (37)(十)管理上的保证 (37)(十一)合理管理机制上的保证 (38)(十二)协调社会及周边关系保证工期的措施 (38)(十三)特殊时期工期保证措施 (38)四、工期风险管理 (39)第六章拟投入的主要施工机械、检测设备配备计划 (40)一、机械设备配置依据 (40)二、机械设备配置说明 (40)三、主要施工机械设备计划 (41)第七章拟投入的劳动力安排计划及保证措施 (41)一、劳动力安排计划 (42)二、劳动力保证措施 (42)第八章拟投入的主要物资计划 (44)第九章主要工程项目的施工方案及施工工艺 (44)第一节施工临时措施方案和计划 (44)一、施工降水施工方案 (44)(一)工程概述 (44)(三)施工技术措施 (45)(四)安全技术措施 (46)二、桥涵脚手架施工方案 (47)(一)工程概况 (47)(二)脚手架搭设方法 (47)(三)脚手架拆除 (49)(四)安全操作规定 (50)三、交通疏导施工方案 (50)(一)工程概况及交通现状 (50)(二)交通疏导总体部署 (50)(三)交通疏导实施性方案 (51)(四)交通安全保证措施 (51)(五)交通疏导意外应急措施 (55)四、围堰施工 (56)(一)工程概况 (56)(二)施工作业安排 (56)(三)施工测量 (56)(四)施工方案 (56)第二节、路基工程施工方案及施工工艺 (66)一、拆除工程 (66)二、施工测量 (67)三、土方开挖 (68)四、土方回填 (70)五、特殊路基施工处理 (72)第二节路基防护工程施工方案及施工工艺 (74)一、挡土墙施工 (74)二、预制混凝土块施工 (79)三、护脚墙及路肩墙施工 (80)四、路堤填土施工 (85)第三节、路基排水工程施工方案及施工工艺 (87)一、边沟 (87)二、截水沟 (88)三、急流槽 (88)第四节、涵洞工程施工方案及施工工艺 (88)一、钢筋混凝土盖板涵施工 (88)二、钢筋混凝土圆管涵施工 (95)三、管道、管线及圆管涵施工 (96)第五节、桥梁工程施工方案及施工工艺 (102)一、桩基施工方法 (104)四、墩柱施工 (110)五、盖梁施工 (112)六、预制T型梁 (113)七、T梁架设与安装 (113)八、框架桥施工 (118)九、框架桥附属施工 (122)十、现浇连续箱梁施工 (123)(一)施工流程 (123)(二)支架基础 (123)(三)支架搭设 (123)(四)模板制作与安装 (124)(五)钢筋加工安装 (125)(六)波纹管安装 (126)(七)盆式支座、压浆管及排气管安装 (127)(八)箱梁混凝土浇筑 (127)(九)观测点布置 (129)(十)预应力施工 (129)(十一)后张拉法预应力张拉 (131)(十二)伸缩缝施工 (133)(十三)支架卸落及模板拆除 (134)十一、桥面系各工序施工方法和操作要点 (135)十二、框架桥基坑及桥背回填 (140)十三、支架设计及验算 (140)十四、桥面铺装施工 (144)十五、附属工程施工 (144)第六节、路面工程施工方案及施工工艺 (149)一、(底)基层施工 (149)二、、沥青混凝土面层施工 (153)三、花岗岩铺贴施工方案 (159)(一)行道板安装施工要求 (159)(二)测量放线 (159)(三)路基施工 (162)(四)花岗岩路面铺设 (164)(五)人行道面层施工 (165)第七节、给水工程 (166)一、PE管道工程施工 (166)二、施工要求及注意事项 (167)三、球墨铸铁管管道安装施工 (168)四、阀门井等施工 (170)第八节、排水工程 (171)一、概述 (171)二、施工注意事项 (173)三、主要施工方法 (174)第九节、电力、通信工程 (180)三、施工及注意事项 (181)四、通信工程 (182)五、电力通信管道及沟槽施工 (185)第十节、照明工程 (188)一、工程概况 (188)二、施工注意事项 (190)三、节能及控制措施 (191)第十一节、路灯安装 (191)第十二节、交通安保工程施工方案及施工工艺 (194)一、标线施工方法 (194)二、标志施工方法 (195)三、交通红绿灯等监控设施 (196)第十三节、绿化工程施工方案及施工工艺 (197)一、概述 (197)四、施工方法及技术措施 (199)五、草坪铺种施工技术及措施 (204)六、草坪卷铺种的管理 (205)七、播种草坪的管理 (206)八、收尾工作 (207)第十章确保工程质量的技术组织措施 (208)一、质量管理方针 (208)二、质量管理目标 (208)三、质量管理体系 (208)四、质量保证体系 (208)五、质量管理组织机构 (209)六、质量、安全管理制度及生产调度制度 (210)七、对供货商的管理措施 (211)八、检验和试验 (212)九、路基质量保证措施 (212)十、水泥稳定碎石基层质量保证措施 (213)十一、沥青混凝土路面质量保证措施 (213)十二、边坡支护质量保证措施 (214)十三、保证隐蔽工程质量的措施 (214)十四、市政管线安装工程质量保证措施 (214)十五、安全质量管理措施 (215)第十一章安全生产、文明施工、环境保护及季节性施工措施 (216)一、安全文明施工目标 (216)二、施工安全保证体系 (217)(一)施工安全保证体系图 (217)(二)安全组织 (217)(三)安全检查工作程序图 (218)三、安全生产与文明施工 (219)(一)一般规定 (219)(二)安全防护 (221)(一)安全职责 (223)(二)安全纪律 (227)(三)安全教育 (228)(四)安全检查 (228)(五)其他安全保证措施 (229)五、文明施工措施 (229)六、现场文明施工管理办法 (233)七、突发情况应急处理措施 (234)八、环保保护措施 (234)(一)植被、土地保护措施 (234)(二)水环境保护措施 (236)(三)大气环境保护措施 (237)(四)降低噪音措施 (237)(五)文物保护 (237)(六)防止水土流失和废料废方处理 (237)(七)废料废方的处理 (238)(八)防止和减轻水、大气受污染 (238)(九)土地资源的保护 (239)(十)现有公用设施的保护 (240)九、雨季、高温等季节施工措施 (240)(一)雨期施工 (240)(二)高温等季节施工 (241)(三)既有管线的保护与迁移 (241)(五)其他 (241)第十二章新技术新工艺应用及施工技术措施 (242)第十三章其他措施 (243)第一节地下管线及其他地上地下设施的保护加固措施 (243)第二节民工工资支付保证措施 (244)第十四章施工工艺流程框图 (246)附表一:拟配备本标段的主要施工设备表 (256)附表二:拟配备本工程的试验和检测仪器设备表 (258)附表三:劳动力安排计划表..................................................................................................... - 260 - 附表四:施工进度计划 (261)附表五:分项工程进度率计划(斜率图) (262)附表六:工程管理曲线 (263)附表七:施工总平面图 (264)附表八:临时占地计划表 (268)附表九:外供电力需求计划表 (269)附表十:合同用款估算表 (270)第一章编制依据一、世行贷款X X X X X重建项目X X X X---X X 县城镇基础设施项目(合同号:SM-1)招标文件。
