细石混凝土地面找平层技术交底

细石混凝土地面找平层技术交底
本技术交底适用于一般与民用建筑细石混凝土地面施工。
1.材料要求
(1)粗、细骨料:
豆石:粒径为0.5~1.2cm,含泥量不大于3%;
砂子:粗砂,含泥量不大于5%;
(2)水泥:常温施工宜用325号矿渣硅酸盐水泥或普通硅酸盐水泥;冬期施工宜用425号水
泥。
(3)水:用自来水。
2.主要机具
一般应配备:混凝土搅拌机、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹
子、平锹、钢丝刷、凿子、锤子、低压照明灯等设备。
3.作业条件
(1)已施工完的结构办理完验收手续。
(2)室内墙面四周弹好+50cm水平线。
(3)室内门口(框)立完并钉好保护铁皮或木板。
(4)安装好穿过楼板的立管,并将管洞堵严。
(5)浇灌楼板板缝混凝土。
(6)内门口处高于楼板的砖层应剔凿平整。
(7)夜晚作业时,应设置照明以保证操作安全。
4.操作工艺
工艺流程:
弹+50cm水平线→基层清理→洒水湿润→刷素水泥浆→贴灰饼、冲筋
→浇灌混凝土→抹面→养护
(1)基层清理:基层表面的尘土、砂浆块等杂物应清理干净,如表面油污,应用5%~10%浓
度的火碱溶液清洗干净。
(2)浇灌混凝土的前一天对楼板表面进行洒水湿润。
(3)混凝土浇灌前应先在已湿润过的基层表面刷一道1:0.4~1:0.45(水泥:水)的素水泥浆,
并做到随刷随铺混凝土,如基层表面光滑,应在刷浆前将表面凿毛。
(4)贴灰饼冲筋,小房间在房间四周根据标高线做出灰饼,大房间还要冲筋(间距1.5m),有
地漏的房间要在地漏四周做出0.5%的泛水坡度。冲筋和灰饼均要采用细石混凝土制作(俗称软
筋),随后铺细石混凝土。
(5)铺细石混凝土:细石混凝土的强度配合比应按设计要求试配,无设计要求时,一般不低
于C20,坍落度应不大于200cm。
铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮
一次,然后用木抹子搓平。
(6)撒水泥砂子干面灰:砂子先过3mm筛子后,用铁锹拌干面(水泥:砂子=1:1),均匀地撒
在细石混凝土面层上,待灰面吸水后用长刮杠刮平,随即用木抹子搓平。
(7)第一遍抹压,用铁抹子轻轻抹压面层,把脚印压平。
(8)第二遍抹压,当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹
压,此时要注意不漏压,并将面层上的凹坑、砂眼和脚印压平。
(9)第三遍抹压,当地面面层上人稍有脚印,而抹压不出现抹子纹时,用铁抹子进行第三遍
抹压,此时抹压要用力稍大,将抹子纹抹平压光,压光的时间应控制在终凝前完成。
(10)养护,地面交活24h后,及时养护,以后每天洒水两次,至少连续养护7d后,方能上
人。若设计为分格缝地面,在撒水泥砂子干面灰、过杠和木抹子搓平以后,应在地面上弹线,用
铁抹子在弹线两侧各20cm宽范围内抹压一遍,再用溜缝抹子划缝,以后随大面积压光时沿分格
缝用溜缝抹子抹压两遍,然后交活。

5.质量标准
(1)保证项目:
1)细石混凝土面层的材质、强度(配合比)必须符合设计要求和施工规范规定;
2)面层与基层的结合,必须牢固、无空鼓。
(2)基本项目:
1)表面密实光洁,无裂纹、脱皮、麻面和起砂等缺陷。
2)地漏和带有坡度的面层,坡度应符合设计要求,不倒泛水,无渗漏,无积水,地漏与管道
口结合处应严密平顺。
3)楼地面各种面层邻接处的镶边用料及尺寸符合设计要求及施工规范规定。
6.成品保护
(1)细石混凝土施工时运料小车不得碰撞门口及墙面等处。
(2)地面上铺设的电线管、暖、卫、电气等立管应设保护措施。
(3)地漏、出水口等部位安放的临时墙头要保护好,以防灌入杂物,造成堵塞。
(4)不得在已做好的地面上拌合砂浆杂物。
(5)地面养护期间不准上人,其他工种不得进入操作,养护期过后也要注意成品保护。
(6)油漆工种刷门,窗口扇时,不得污染地面与墙面及露明的各种管线 。
7、应注意的质量问题
(1)地面起砂:水泥标号不够或使用过期水泥,或水灰比太大,抹压遍数不够,养护不好或
要严格执行标准,认真操作,加强养护。
(2)空鼓开裂:砂子过细,接触面基层清理不干净,撒灰面不匀抹压不实,边角和门口等处
开裂,砖层过高或砖层湿润不够,局部脱水或地面未做分格缝等。上述缺陷应事先采取预防措施。
(3)地面不平或漏压:地面的边角和水暖立管四周容易漏压或不平,施工时要加强责任心认
真操作。

(资料素材和资料部分来自网络,供参考。可复制、编制,期待你的好评与关
注)

合集下载

地下车库地面技术交底

地下车库地面技术交底

地下车库地面技术交底1、材料准备,混凝土采用商品混凝土,C25细石混凝土。

2、施工机具准备,水准仪、小推车、铁锹、铁抹子、木抹子、2m 刮杠、平板振捣器、切割锯、电动圆盘磨光机等。

3、地面混凝土浇筑前先将垫层上的浮土、杂物清理干净,并用水冲洗露出混凝土垫层面。

4、清理干净后利用柱子上已弹出的1m线测量标高,在垫层上做灰饼,灰饼横竖间距1.5m,标高同面层完成面标高作为地面施工厚度的标准。

待地面施工找平工作完成后将灰饼挖除,用细石混凝土填平,地面需向排水沟方向0.5%找坡。

5、施工工艺:素水泥浆一道(内掺建筑胶)→钢筋绑扎(@150*150)→50厚细石混凝土浇筑、振捣刮平→圆盘抹抹平﹑拍浆→第一次撒布金刚砂及抹平→第二次撒布金刚砂及抹平、磨光→养护→切缝→填充切割缝。

6、绑扎φ4@150*150双向钢筋网片时在分格缝处断开(柱子中线位置),留20mm的保护层,钢筋网片下加垫30mm厚垫块。

7、混凝土施工完毕后,初凝前撒布金刚砂,每平米4kg,分两次撒布第一次撒布三分之二,圆盘抹抹平﹑至少3遍纵横交错压实。

第二次撒布三分之一,圆盘抹抹平﹑至少3遍纵横交错压实磨光。

人工压光完成修饰工序。

8、车库面积较大,施工时不能一次完成,施工缝应留在切割缝的位置。

(柱子中线外置)9、柱子四周及墙体部位粘贴2cm厚苯板,高度5cm。

10、排水沟两侧地面用方管支模,每边距排水沟上口边7cm,用激光水准仪测量保证边角顺直。

11、地面平整度要求,2米见方最大偏差3mm,同标高的最低点与最高点最大偏差5mm。

12、地面施工完成12小时后及时涂刷专用耐磨地面养护剂。

13、地面完成3d-5d宜做切割缝处理,以防止不规则龟裂。

切割缝留在柱子中心部位,切割深度3cm。

切割前应先用墨斗弹出切割线,确保切割缝顺直,缝隙用树脂密封材料填塞。

14、地面完成后应注意成品保护,提前将楼梯口及通道处封堵并贴上指示标志。

未达到强度时不得上人,避免出现脚印。

细石混凝土找平层做法

细石混凝土找平层做法

细石混凝土找平层做法细石混凝土找平层,这听起来是不是有点拗口?其实它就像咱们生活中的小调料,虽然不起眼,但可少不了!今天我就跟大家聊聊这玩意儿,保证让你听得明白、记得住。

1. 什么是细石混凝土找平层?首先,咱们得弄清楚什么是细石混凝土。

简单来说,它就是一种由水泥、沙子和小石子混合而成的东西。

这玩意儿,强度高、抗压能力强,可以说是混凝土界的小超人。

而找平层就是在建筑物的基础上,用这种混凝土来调整地面的平整度。

想想,谁家地面不平,那可真是走路要摔跟头的节奏呀!1.1 作用找平层的作用可大了!它不仅能给地面找个“平”,还可以为后续的铺砖、铺地板打下良好的基础。

你想,假如地面坑坑洼洼,铺上砖肯定会跟着变形,时间长了就“惨不忍睹”了。

所以,找平层就是让后面的工作顺利进行的“打基础”好帮手。

1.2 适用场景细石混凝土找平层,适用于各种地方,比如住宅、商场、车库等等。

无论是高楼大厦还是小别墅,只要是需要平整地面的地方,都可以用到它。

就像咱们每天都需要吃饭一样,它在建筑中也是必不可少的。

2. 找平层的施工步骤好了,接下来咱们来聊聊这找平层的施工步骤。

别担心,这不是数学题,听起来简单,做起来也不复杂!2.1 材料准备首先,咱得准备好材料。

水泥、细沙、小石子,这些是主角;还有水、搅拌机、铲子、尺子等辅助工具。

这就像咱们做菜,材料准备齐全了,才能大展身手!2.2 施工步骤然后,开始施工啦!第一步,先把基础地面清理干净,像个“细致”的家政阿姨一样,把灰尘、杂物都清理得一干二净。

接着,按照比例把水泥、细沙和小石子混合,搅拌均匀。

这个过程就像调配饮料,得多加点心。

搅拌好后,倒上去,慢慢抹平,记得用尺子检查哦,确保每一寸都平整。

这时,可以说是“稳稳的幸福”了!等它干透,就算是成功了。

3. 注意事项虽然施工步骤不复杂,但也有几点需要注意的地方。

别小看这些细节,往往能决定成败。

3.1 温度影响首先,天气温度对施工影响很大。

夏天太热,混凝土干得快,可能会出现裂缝;冬天又太冷,干得慢,可能会影响强度。

细石砼地面技术交底、细石混凝土楼地面工程技术交底

细石砼地面技术交底、细石混凝土楼地面工程技术交底

工程名称施工单位交底提要:交底内容:细石混凝土地面本技术交底适用于一般与民用建筑细石混凝土地面施工。

1.材料要求(1)粗、细骨料:豆石:粒径为0.5~1.2cm,含泥量不大于3%;砂子:粗砂,含泥量不大于5%;(2)水泥:常温施工宜用325号矿渣硅酸盐水泥或普通硅酸盐水泥;冬期施工宜用425号水泥。

(3)水:用自来水。

2.主要机具一般应配备:混凝土搅拌机、运输小车、小水桶、半截桶、扫帚、2m靠尺、铁滚子、木抹子、平锹、钢丝刷、凿子、锤子、低压照明灯等设备。

3.作业条件(1)已施工完的结构办理完验收手续。

(2)室内墙面四周弹好+50cm水平线。

(3)室内门口(框)立完并钉好保护铁皮或木板。

(4)安装好穿过楼板的立管,并将管洞堵严。

(5)浇灌楼板板缝混凝土。

(6)内门口处高于楼板的砖层应剔凿平整。

(7)夜晚作业时,应设置照明以保证操作安全。

4.操作工艺工艺流程:弹+50cm水平线→基层清理→洒水湿润→刷素水泥浆→贴灰饼、冲筋→浇灌混凝土→抹面→养护(1)基层清理:基层表面的尘土、砂浆块等杂物应清理干净,如表面油污,应用5%~10%浓度的火碱溶液清洗干净。

(2)浇灌混凝土的前一天对楼板表面进行洒水湿润。

(3)混凝土浇灌前应先在已湿润过的基层表面刷一道1:0.4~1:0.45(水泥:水)的素水泥浆,并做到随刷随铺混凝土,如基层表面光滑,应在刷浆前将表面凿毛。

(4)贴灰饼冲筋,小房间在房间四周根据标高线做出灰饼,大房间还要冲筋(间距1.5m),有地漏的房间要在地漏四周做出0.5%的泛水坡度。

冲筋和灰饼均要采用细石混凝土制作(俗称软筋),随后铺细石混凝土。

(5)铺细石混凝土:细石混凝土的强度配合比应按设计要求试配,无设计要求时,一般不低于C20,坍落度应不大于3cm,并应每500㎡制作一组试块,不足500㎡时,也制作一组试块。

工程名称施工单位铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平。

地面施工技术交底

地面施工技术交底

一、施工准备1、各种进场原材料进行进场验收,材料规格、品种、材质等须符合设计要求;2、进行技术复核,基层标高、管道埋设符合设计要求,并经验收合格。

3、主要机具:搅拌机、手推车、铁锹、铁抹子、木抹子、水平刮杠、水平尺、磅秤等。

4、作业条件:①铺找平层前,应将下一层表面清理干净,应予湿润,当表面光滑时,应划(凿)毛。

②混凝土配合比经确认,混凝土搅拌后台对混凝土强度等级、配合比、搅拌制度、操作规程等进行挂牌。

③楼板孔洞已进行可靠封堵,水电布线到位,施工机具、材料已准备就绪。

二、施工工艺工程特点:厨房、卫生间20mm厚1:2水泥砂浆找平层向地漏找坡,最薄处20mm厚。

除厨房、卫生间、阳台外的所有房间为30mm厚C20细石混凝土。

阳台为30mm厚C20细石混凝土向地漏找坡。

架空层楼梯、前室与门厅为20mm厚干硬性砂浆、地砖面层、地砖踢脚线。

楼梯踏步及休息平台面为20mm厚1:2水泥砂浆压实抹光,踏步角嵌铜条。

、混凝土找平1、基层清理:将基层表面的泥土、浮浆块等清理干净,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层,并将板面凹坑内的污物刷干净。

如楼板表面有油污,应用5%~10%浓度的碱溶液清洗干净。

2、浇筑混凝土的前一天对楼板表面进行浇水湿润,表面积水应清除。

3、贴灰饼、冲筋:在房间四周根据标高线做出灰饼,大房间应相距1.5m~2m增加冲筋。

冲筋和灰饼均要采用细石混凝土,配合比应按设计配合比要求配。

4、拌制混凝土:操作人员要认真按配合比投料,混凝土每盘投料顺序为:石子→水泥→砂→水。

搅拌时间不得少于1min。

严格控制用水量,搅拌均匀,按规定制作试块。

一次搅拌不得过多,应随用随拌。

放置时间不得过长,应在初凝前用完。

5、铺细石混凝土:在已湿润的基层表面均匀刷一道1:0.4~1:0.45(水泥:水)的素水泥浆,随即铺混凝土,随铺随用长杠刮平拍实,表面塌陷处应用细石混凝土补平,再用长杠刮一次,然后用木抹子搓平。

紧接着用平板振动器振捣密实直到表面出浆为止,然后用木抹子搓平。

细石混凝土找平层施工工艺

细石混凝土找平层施工工艺

细石混凝土找平层施工工艺细石混凝土找平层施工工艺一、细石混凝土找平层概述细石混凝土找平层是指在地面基础或已铺设的混凝土面层上进行调平处理的工作。

由于施工原因或其他因素,混凝土地面存在高低起伏不平,需要进行找平施工,使地面表面平整整齐。

细石混凝土找平层的施工工艺可以修复不平整的地面,提高地面的平整度,确保施工后的地面质量。

二、细石混凝土找平层施工步骤1. 准备工作首先,需要对施工现场进行勘测和测量,确定找平层的厚度。

同时,要对施工材料进行检查,确保符合相关质量标准。

其次,需要准备施工所需的工具和设备。

常用的工具包括水平仪、混凝土搅拌机、找平板、钢铺设板、电动切割机等。

2. 地面处理在施工前,需要对地面进行处理,确保地面的平整度和强度。

首先,清除地面上的杂物和灰尘,保持地面干净。

然后,对地面进行修补,填补裂缝或局部凹陷,使地面表面平整。

3. 模板安装在施工前,需要安装模板,用于确定找平层的厚度和施工范围。

模板的安装应固定牢固,并与地面平行。

避免在施工过程中发生模板移位或倒塌的情况。

4. 混凝土制备在施工前,需要制备细石混凝土。

按照相应的配合比和施工要求,准确称量水泥、骨料、细石等材料,并进行充分的搅拌,使混凝土均匀一致。

5. 找平层施工找平层的施工通常分为两个步骤:先用涂刷法调整高度,再用抹光法确保平整度。

首先,使用搅拌机将调整剂(一般为水泥和细石的混合物)与清水混合,调制成膏状物。

将膏状物铺在地面上,并使用批刀或批刷工具进行涂刷,较高的区域涂刷较多,低的区域涂刷较少,使地面高低差逐渐减小。

其次,使用找平板在地面上运动,将膏状物压实并抹平。

找平板的选择应根据施工面积和平整度要求进行合理选择。

抹平的过程中,注意掌握合理的施工速度和力度,确保找平层的平整度。

6. 抹光处理细石混凝土找平层施工完成后,需要进行抹光处理。

使用抹光机沿着施工方向进行抹光,将地面表面的浮凸、砂眼等缺陷修复,提高地面的平整度和光洁度。

车库(地下室)楼地面细石混凝土施工技术交底

车库(地下室)楼地面细石混凝土施工技术交底

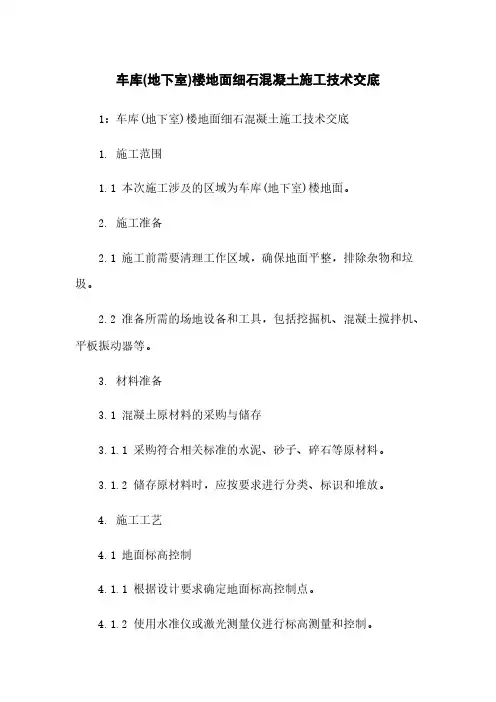

车库(地下室)楼地面细石混凝土施工技术交底1:车库(地下室)楼地面细石混凝土施工技术交底1. 施工范围1.1 本次施工涉及的区域为车库(地下室)楼地面。

2. 施工准备2.1 施工前需要清理工作区域,确保地面平整,排除杂物和垃圾。

2.2 准备所需的场地设备和工具,包括挖掘机、混凝土搅拌机、平板振动器等。

3. 材料准备3.1 混凝土原材料的采购与储存3.1.1 采购符合相关标准的水泥、砂子、碎石等原材料。

3.1.2 储存原材料时,应按要求进行分类、标识和堆放。

4. 施工工艺4.1 地面标高控制4.1.1 根据设计要求确定地面标高控制点。

4.1.2 使用水准仪或激光测量仪进行标高测量和控制。

4.2 砼地面施工4.2.1 准备模板,根据设计要求进行布置。

4.2.2 进行细石混凝土施工,确保混凝土的质量和工艺要求。

4.2.3 在施工过程中,及时进行浇灌、养护等工作。

5. 施工质量验收标准5.1 表面平整度5.1.1 使用平板振动器进行地面抹平操作,保证地面平整度不大于设计要求。

5.1.2 采用直线尺和放尺进行验收,不得出现砼地面凹凸不平的情况。

5.2 砼地面强度5.2.1 进行混凝土抗压强度试验,保证地面强度符合设计要求。

5.2.2 根据试验结果进行验收。

参考附件:1. 图纸设计文件;2. 工艺流程图;3. 施工场地平面布置图。

法律名词及注释:1. 混凝土:指由水泥、砂子、碎石等按一定比例混合而成的一种人工石材。

2. 施工准备:指施工前需要进行的各项工作准备,包括清理工作区域、准备场地设备和工具等。

3. 标高控制:指根据设计要求确定地面标高控制点,以保证施工的准确性和一致性。

2:车库(地下室)楼地面细石混凝土施工技术交底1. 施工范围1.1 本次施工涉及的区域为车库(地下室)楼地面。

2. 施工准备2.1 施工前需要清理工作区域,确保地面平整,排除杂物和垃圾。

2.2 准备所需的场地设备和工具,包括挖掘机、混凝土搅拌机、平板振动器等。

(整理)c15细石混凝土垫层及水泥砂浆找平层技术交底

2005年6 月17 日2005年 6 月17 日年月日年月日年月日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月17 日2005年5 月27 日2005年5 月27 日2005年5 月27 日技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录技术交底记录2005年 5 月22 日技术交底记录2005年 6 月17 日下面是赠送的两篇散文欣赏,可以仔细阅读,不需要的朋友可以下载后编辑删除!!谢谢!!脚下的时光不知走过多少地方,不知看过多少风景,不知听说过多少轶事;题记:蒲公英我走过很多地方,但是同样的,我也有更多的地方没去过!我渴望走遍地球上每一寸土地,我期许世界上每一个地方的人都善良!然而,现实的世界告诉我;理想的丰满一定要遇到拥有相同理想的另一半!我喜欢珠海,一个美丽的花园城市;我喜欢那里的天气,没有北方的寒冷;四季如春的温度感觉非常惬意,不用担心换季带来的差异!走在市区的街道上,绿化的花草树木被园丁修剪的井然有序;形态各异的花卉搭配得格外美观!尤其是除过草之后的绿地,泥土的芬芳与绿草的清新扑鼻而来,有一种身处大草原的感觉,使人心旷神怡!我时常一个人发呆,散步;看着过往的人群,车水马龙的街道;也时常去繁华的街巷,拥挤的商业中心;感觉这才是生活,正因为世界有了这么多事物的陪伴,才使我有了对美好生活的向往与喜悦!珠海的夜,很美;到处灯红酒绿,一派歌舞升平的祥和;每当夜幕降临,才是广东因有的生活的开始!溜冰场,酒吧,迪厅,大排档等等等等;我很庆幸在这里认识了很多人,他们教会了我很多,也帮助了我很多;我们都是来自五湖四海,为了同一个目标而聚集在一起的年轻人;我们时常出去聚会,嗨皮;但等到散场后,又回到了应有的孤寂!白天,可以去渔女,公园,九州城,免税店等等都是不错的地方!人常说,一个时代会有一个时代的代表;而我在这个曾经为之奋斗的地方,也时常会想起曾经相识的人,走过的地方,看过的风景;有时候,听着当时的流行歌曲,也会感伤;也会自嘲一笑;还有那公车到站的粤语提醒,还有那想见却永远没见的人;一篇篇,一幕幕久久回荡在脑海;早晨的肠粉,中午的餐饭,下午的炒粉,晚上的烧烤;好像味道还回味在口中一样!人,只有在对自己真诚的人的眼里,才会感觉到亲切;而我,也着实喜欢这座城市带给我家一样的温暖感觉!在这短暂而悠长的时光里,我成长了很多,也磨砺了很多;正是因为思想的成熟,阅历的增长,我选择了离开;去寻找属于自己的新的天地,新的开始,新的征程!其实,无论走过多少地方;都不重要!重要的是你从中得到什么!知识!阅历!思想!······也不可能因为一时的过失而自暴自弃颓废一生!人,应该用豁达的心态来迎接下一秒的新鲜时光;而不是沉溺在上一秒的懊恼当中!每个人的路,都在自己的脚下;只有自己醒悟才能把未来的路走好,反之只会让错误延续到未来,从而影响以后的健康生活!即便曾经的时光再美好,那也只是人生道路上的一段插曲;没必要去纠结当时的愕然,愚昧!就像我,从来不对上一秒的事情产生情绪一样!一切都是恬淡的样子,顺其自然比什么都好!对于未来,只要真诚的去善待身边的所有;我相信,未来的时光,也该是你想象的模样!蒲公英2015.12.13家乡的茶籽林家乡高才坂,一年四季茶籽林郁郁葱葱,枝繁叶茂。

细石混凝土找平层

细石混凝土找平层细石混凝土找平层是指在混凝土基础层之上,用细石混凝土进行表层的找平与修整的工作。

细石混凝土材料的用途非常的广泛,特别是在地面找平与修整方面,具备了许多优秀的性能,如抗压强度高、耐磨损、防滑、施工方便等,因此成为了目前市场上最流行的地面找平材料之一。

1.细石混凝土找平层的材料细石混凝土找平层的材料包括水泥、沙子、水和细骨料。

水泥是起到固化和胶结作用的材料,需要选用质量较好的水泥原料;沙子应该选用符合国家标准的建筑砂;水需要使用纯净的自来水;而细骨料则应该根据用户的需要选择合适的规格和质量的细石。

2.细石混凝土找平层的施工步骤(1)PVC管道预埋首先,在进行细石混凝土找平层的施工之前,需要在地面上预埋PVC管道,方便后期地面进行除尘,清洗和排水。

(2)基础处理然后,对地面进行基础处理。

基础处理的目的是去除地面上的油污和灰尘,保证地面干燥清洁,以便地坪工程能够顺利开展。

基础处理方式有研磨、清理等,要根据基础处理的具体情况来选择。

(3)混凝土预处理在地面做好基础处理之后,需要对地面混凝土进行预处理,首先是要浇上一层水泥浆或找平砂浆。

水泥浆可以起到固定基层和细石混凝土找平层的作用,而找平砂浆则可以在水泥浆之后起到修整地面的作用。

(4)细石混凝土找平施工接下来进入细石混凝土找平层的施工环节,施工前需要先整理好细石混凝土的材料比例,把水也加入混合中,将混合物均匀的摆放在地面上,再用专业的设备将混合物进行均匀的压实,使其表面平整,经过24小时以上的时间自然硬化,待其硬化程度达到要求之后,进行抛光或打磨等表面处理,最终得到贴合基础层的细石混凝土找平层。

3.细石混凝土找平层的优点细石混凝土找平层拥有以下优点:首先,细石混凝土找平层的抗压强度高,适用于重型机器的工业场地;其次,细石混凝土的耐磨损性能也十分的优秀;而且,细石混凝土找平层还可以调配不同的比例,以满足不同用户的需求;最后,细石混凝土施工简便快捷,节省时间和人力成本,在完全硬化的情况下,可以直接使用。

细石混凝土楼地面找平层专项施工方案

细石混凝土楼地面找平层专项施工方案一、施工前准备工作1.查看设计图纸,了解找平层的施工要求和相关要求;2.准备施工所需的人员、设备和材料;3.确定施工区域,并做好相应的标识和警告措施;4.清理施工区域,清除杂物和障碍物。

二、材料准备1.细石料:选择符合要求的细石料,确保其质量和性能符合设计要求;2.水泥:选择符合要求的水泥,按设计要求控制水泥的用量;3.混凝土外加剂:根据实际需要,选择适合的混凝土外加剂,改善混凝土性能;4.纤维增强剂:根据设计要求和实际需要,选择适当的纤维增强剂,提高混凝土的抗裂性能;5.其他辅助材料:包括粉状物料、砂浆等。

三、施工步骤1.清洁施工区域:使用清洁工具清洁施工区域,以保证找平层表面的整洁;2.锚固处理:根据设计要求,对基层进行锚固处理,以提高找平层的附着力;3.找平浆料配制:按照设计比例和要求,将细石料、水泥和其它辅助材料混合搅拌,配制成找平浆料;4.浇筑找平浆料:将找平浆料均匀地浇筑在施工区域,根据需要进行振捣和压实,以确保找平层的均匀性和密实性;5.平整找平层:使用抹平工具对找平浆料进行平整,确保找平层的平坦度和水平度符合要求;6.修整找平层表面:在找平层刚刚开始硬化之前,使用修整工具进行表面修整,消除表面缺陷;7.养护找平层:对找平层进行充分的养护,包括覆盖湿布、保湿等措施,提高混凝土的强度和耐久性;8.施工记录与验收:及时记录施工过程,包括施工日期、材料使用情况、施工人员、施工质量等,进行验收和评估。

四、安全措施1.施工现场要设置明显的警示标识,确保施工人员和其他人员的安全;2.施工人员必须穿戴必需的防护用具,包括安全帽、防护眼镜、防尘口罩、防护手套等;3.严格按照操作规程进行施工,禁止违章作业和超负荷作业;4.定期检查和维护施工设备和工具,确保其正常使用和安全性能;5.定期进行施工区域的清理和整理,保持施工区域的整洁和安全;6.紧急情况下,要立即采取适当的应急措施,及时报告上级并求助相关部门。

楼地面施工技术交底

技术交底记录 工程名称 涪陵山语城一期一标段 施工单位 福州铁建建筑有限公司 交底部位 别墅室内楼地面工程 工序名称 楼地面找平

交底提要:自拌细石砼、压光、拉毛 交底内容: 一、工程概况 地面:本工程楼地面找平层分为水泥砂浆找平层及细石同找平层,卫生间部位回填及找平层由业主二次装修时自理。具体楼地面做法祥下表: 1、砼面上撒金刚砂。(见厂家专题施工方案) 2、50mm厚C30砼面层,塌落度控制在160mm内。缩缝的纵横间距不大于6m,伸缝内嵌填密封材料。斜车楼面1 道上设凹形防滑槽。 3、水泥浆结合层。 4、结构板面清洁、湿润。 1、30mm厚C20细石砼面层。2、40厚全轻混凝土1160~1250(无楼面保温取消此做法)3、结构板面清2 楼面洁、湿润。 楼面3 1、结构板面清理干净。 1、30mm厚C20细石砼面层。 2、1.5mm厚水泥基防水涂料,泛水高度300mm,浴盆处泛水600mm。 4 楼面3、管道、管井、烟道周边作200宽、1.5厚水泥基防水,并上翻200mm高。 4、结构板面清洁、湿润。 1、地砖,1:1水泥砂浆擦缝。(或以室内精装修设计图为准) 2、30厚1:2干硬性水泥砂浆粘合层。 5 楼面3、水泥浆结合层。 4、结构板面清洁、湿润。 1、20mm厚1:3水泥砂浆保护层。 楼面6 2、1.5mm厚水泥基防水涂料,泛水高度300mm,浴盆处泛水600mm。 3、结构板面清扫干净。 1、30mm厚C20细石砼面层。 楼面7 2、1.5mm厚水泥基防水涂料,泛水高度300mm,浴盆处泛水600mm。 3、结构板面清扫干净。

1、地砖,1:1水泥砂浆擦缝。(或以室内精装修设计图为准) 2、1:2干硬性水泥砂浆粘合层(参见西南04J312第19页3183b)。 楼面8 3、1.5mm厚水泥基防水涂料,泛水高度300mm,浴盆处泛水600mm。 4、结构板面清扫干净。 1 / 4 二、材料 本工程楼地面找平用细石砼及砂浆均采用现场自拌方式,以免塌落度过大影响施工质量。安定性必不得受潮变质,425硅酸盐水泥,有化验报告单及合格证,1、水泥: 采用早强型. 须合格5%. ,含泥量不大于、砂子:干净无杂质2;石子2/3、碎石:面层为细石混凝土时,细石粒径不大于315mm,且不大于面层厚度的 。含泥量不应大于1%) 饮用水 :采用自来水(4、水、工具:铁抹子、钢皮抹子、长中短刮杠、木搓板、手提切割机、手推车、腻刀、小线5 等。 三、作业条件 、基层处理好,并经监理验收合格。1可以选择一套单元的一层楼板作为样板。选择有代表性的房间进行样板施工,2、做样板: 经项目部各专业自检,监理、业主验收后在进行大面积施工。 、各配套工种在地面施工前已仔细核对、检查无遗漏影响地面施工的工序。3 、细石砼:具备施工配合比,并严格按施工配比施工。4 四、施工方法地面工程施工前,每层每个房间都要提供土建装饰和专业设施安装共同使用的统一标高标高1.0m线,因此,在地面工程开始时,在每个房间的墙上都要弹上与结构阶段相一致的+ 线。 、水泥砂浆楼地面施工要点(楼梯及)1 、基层必须清扫干净,提前一天浇水润湿。1) (以控制地面标高与,线下翻作灰饼)、施工前应按地面周围墙上用水准仪测定的+1.0m (2 平整度。的水泥浆并随刷随铺砂浆,用、为了保证良好粘结,铺设时先刷水灰比为0.4~0.5 (3) 刮尺赶平,依塌饼为准控制厚度和平整度。分钟。水泥、水泥砂浆应机械搅拌,拌和要均匀,颜色一致,搅拌时间不宜小于2 (4) 砂浆的稠度以手捏成团稍出浆为准。、面层压光宜用钢皮抹子分三遍完,并逐遍加大用力压光。压光工作应在水泥初凝5) ( 前完成。体积(:1水泥和砂料、当水泥砂浆面层干湿不适宜时,可采取淋水或撒布干拌的(6)1 进行抹平压光工作。3mm筛)比,砂须过 天。)、面层抹好压光后,第二天应开始浇水养护,养护时间宜不少于7(7 、沿墙边一圈收光,采用相同规格钢皮抹子收光,墙面砂浆应刮除,阴角应收直。8)( 、门洞口不须拉毛、收光即可。9)( 、细石砼楼地面施工要点2的素水泥浆,也可在基层上均匀洒水湿—0.5 ⑴、刷素水泥浆结合层:宜刷水灰比为0.4 )帚均匀涂刷,随刷随做面层,并控制一次涂刷面积不宜过大。润后,再撤水泥粉,用竹扫(把)墩(⑵、打灰饼、冲筋:根据+1.0m水平线,在地面四周做灰饼,然后拉线打中间灰饼左右再用干硬性细石砼做灰饼。在有地漏和坡度要求的地面,应按设计要求设1.5m中间间距 泛水和坡度。对于面积较大的地面,则应用水准仪测出面层平整度,然后边测标高边做灰饼。 、细石砼面层操作3。操作时先在两冲筋左右⑴、混凝土基层通常用低流动性砼,混凝土配合比宜控制在40mm 以冲筋为准刮平、拍实,待表面水分压尺)之间均匀地铺上浆,比冲筋面略高,然后用刮尺(稍干后,用木抹子磨板打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨,再用铁抹)厚约(l一2mm均匀满涂在面上水灰比约为水泥砂浆:完后,即用11(0.6-0.8) 初凝前完成)(子灰匙抹光。向后退着操作,在水泥砂浆。 2 / 4 此时人站在上面有脚印但( ⑵、第二遍压光:在水泥浆初凝前,即可用铁抹子压抹第二遍 要求不漏压,做到压实、压光;凹坑、砂眼和踩的脚印要填补压平。不下陷、要用木板垫脚)⑶、第三遍压光:在细石砼终凝前,此时人踩上去有细微脚印,当试抹无抹纹时,即可用 灰匙抹压第三遍,压时用劲稍大一些,把第二遍压光时留下的抹纹、细孔等抹掉,达到压平、 压实、压光。水泥砂浆进行涂刷拉毛,此工序应在砼终1:1⑷、拉毛:完成砼表面找平清光后,及时用边带,用靠尺划线,随后压完一间房间即用棕毛刷进凝前完成。房间的周边从墙边留出5CM行拉毛,拉毛方向应顺着房间短边方向进行,以门洞为分界线进行分割。拉毛时应从一侧向另一侧顺序拉毛,手要稳眼要准,拉出的纹路应清晰顺直,拉一次应清洗一次毛刷以免残留 的水泥浆污染纹路。同时压光及拉毛应掌握干硬程度,以使拉出的纹路深浅一致。⑸、养护:细石砼面层完工后.第二天要及时浇水养护,使用矿渣水泥时尤应注意加强养 7天。护。必要时可蓄水养护,养护时间宜不少于 五、质量要求必须牢固,面层与基层的结合(粘结)1、面层所用材料的品种,质量必须符合设计要求, 无空鼓(脱胶);表面光滑平整、无抹纹等。无积水,坡度必须符合设计要求,不倒污水,2、带有地漏和排水管处须带有坡度的面层, 与地漏(管道)结合处,严密牢固,无渗漏。 、踢脚线的铺表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜。3、地面镶边面层邻接处的镶边用料及尺寸符合设计要求和施工规范规定,边角整齐,光4 滑。 楼、地面工程质量允许偏差及检测方法:5 项 次l 2 3 4 5

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
