工程部2018年上半年工作总结及下半年计划
工程部2018年上半年工作总结
2018年上半年,工程部在酒店总经理正确的带领下,酒店各部门密切协作,团结一致,工程部顺利完成了酒店各项维修及改造任务。按照酒店的改造计划,2018年酒店下半年的各项维修及改造工作正在顺利的推进之中。2018年上半年维修费用:24.2万元,较去年同期减少了2.36万,维修费用占酒店总收入的1.16 %。能源费用:133.33万元,较去年同期减少了7.3万元,能源费用占酒店总收入的6.42 %。具体工作如下;
一、设备运行
1、给排水:按照工作计划3月清洗酒店生活用水水箱,并定期消毒,确保酒店生活用水清洁、安全。为确保厨房下水管道的畅通,工程部机管组1月、6月份跟进并完成了酒店化粪池及污水管道的清理工作。5月完成了酒店1区下水总管道断裂,造成地面下陷的维修工作。6月2日,长安天然气公司因检修管道停气达24小时,工程部积极联系相关单位,及时切换热水系统,使酒店的正常经营未受影响。
2、供电:工程部根据长安区的高压供电特点,通过日常性维护和培训,确保高压设备运行正常,坚持每月15号定期测试发电机运行情况,确保发电机处于备用状态。通过每月一次的发电机测试运行,发现了发电机供油回路的安全隐患,今年6月完成了对酒店发电机供油、回油管路的改造工作。2018年上半年发电机累计运行7小时45分钟。2018年3月完成了酒店与长征365物业高压分户工作。此项工作技术性较强,手续繁琐,牵扯国家电网多个部门,工程部在酒店总经理的指导和帮助下,历时一年半,终于完成了分户工作。2018年4月至6月, 累计抵扣电费37760.87元。预计到2018年年底抵扣电费应达10万元以上。四月份顺利通过防雷电设施检验并取得了陕西省防雷电装置检测合格证。
3、空调供给:3月中旬,工程部就开始着手清洗空调制冷系统,全面彻底地清洗了冷却塔,并对相关用电设备配电柜进行了维保,确保了空调主机按时、高效地运行,4月,按计划完成了空调1号主机的中期维保工作。按时完成了空调通风系统消毒及检测工作。
4、电梯运行:6月4号顺利完成了酒店电梯的年检工作,并对电梯运行中存在的安全隐患进行了整改。
5、会议、婚宴音响系统运行:完成了酒店各种会议接待,婚宴的灯光、音响调试工作 320 场次,未出现重大投诉事件。年初顺利完成了公司年会、员工联欢会等重大活动灯光、音响的调试工作。
6、厨房设备及天然气:严格按照计划,每星期五定期对天然气管道阀门进行检漏,针对发现的问题,机管组员工及时处理,杜绝了安全事故的发生,从而保证了天然气的安全使用。按时抄表申报天然气,确保了天然气安全及时地供应。2018年上半年发现锅炉用气异常情况1次,针对发现的用气异常情况,及时分析原因,上报天然气公司,避免了酒店的能源损失。为了防止油烟管道火灾的发生,1月份通过天然气报警器的年审工作。
二、维修工作
工程部上半年完成维修工作单 3289张,按照2018年工作计划,工程部主要完成了以下工作:
装修组: 1、持续跟进维修更换停车场松动的石材200余块。
2、搭建员工餐厅库房。完成烘培店厨房改造工作。
3、酒店公共区域粉刷。
4、客房豪华标间贴玻璃膜。
5、员工宿舍喷更衣柜号码、更换纱窗。加固负一层吊顶。
6、外立面铝格栅全面加固。
机管组:
1、维修客房工作车10余辆。
2、按计划清洗生活水箱、化粪池,疏通下水管道。
3、定期(星期五)对天然气管道、阀门、厨具检测。
4、维修室外喷泉,坡道喷泉做防水。
5、大修1区下水总管道。
6、检查室外、屋面雨水井。
7、完成发电机输油管道的改造工作。
空调组:
1、按时完成酒店供暖系统、制冷系统的切换及保养工作。
2、配合完成酒店空调通风系统清洗消毒及医学检测工作。全面清洗客房、餐饮包间空调盘管翅片及过滤网。
3、大修1号制冷主机,清洗冷却塔,按时供应冷气,清洗外租户空调过滤网。
4、维修保养分体空调,中西厨房冷库。
5、烘培店厨房加装空调。
6、完成快餐店空调系统改造工作。 电工组:
1、跟进会议、宴会 320场次。
2、配合特检院检测酒店电梯。
3、配合省气象局防雷电装置检测。
4、配合安全部检测酒店消防设施。
5、完成酒店闭路电视境外节目许可证的复检审验工作。
6、配合部门高压分户的施工工作。
7、配合完成烘培店厨房设备的搬迁及安装工作。
8、完成发电机输油管道的改造工作。
9、配合施工单位完成酒店发光字的改造任务。
10、完成大堂吧世界杯活动投影的安装及音响调试。
11、完成酒店闭路电视系统全面调试检修工作,更换电视信号放大器一台。
三、节能工作
1、2018年3月,工程部按照酒店管理层的要求,酒店与365物业高压用电分户工作结束,到2018年年底预计节约电费10万以上。
2、2017年1-4月实际功率因素控制到了99.9%,节约电费:4380.81元。因高压分户,2018年4月以后,功率因数指标不再列入国家电网对酒店的考核。
调整电费 1月 2月 3月 4月 5月 6月 合计
2017年 1360.3 1279.75 1106.31 1361.1 932.56 1450.12 7490.14
20181271.8 1328.5 1065.0 715.51 / / 4380.81 年
3、供暖、供冷:2018年上半年,通过与小区物业的有效沟通,将3号锅炉抽真空的次数增加,深挖锅炉节能潜力,通过合理降低热媒水温度,定时关闭锅炉循环泵,达到节约天然气、用电量的目的。2018年上半年,空调运行的节能工作继续采用过往的有效办法,即根据空调主机冷冻水的回水温度,关闭主机,以减少空调主机的运行时间,达到减少用电量的目的,同时,根据用电的峰值、平值、谷值的电价差异,避开峰值和平值开启空调主机,以达到节约用电费用的目的。
4、2018年1-6月与2017年同期能源用量及费用比较:
水:用量(吨)
月份 1 2 3 4 5 6 合计
2018年 5285 4460 5091 5038 5385 5256 30515
2017年 5580 4175 5217 5126 5656 5458 31212
差异 -295 285 --126 -88 -271 -202 -697
费用(元)
月份 1 2 3 4 5 6 合计
2018年 32915.08 27919.60 31869.66 31537.88 33710.10 32902.56 190854.88
2017年 34930.80 26135.50 32658.42 32088.76 35406.56 34167.08 195387.12
差异 -2015.71784.10 -788.84 -550.88 -1696.4-1264.5-4532.24 2 6 2
分析:今年上半年用水量较去年同期减少了697吨,费用减少了4532.24元。
原因:酒店大力开展节能降耗工作,酒店员工节能意识普遍提高。
电:用量(度)
月份 1 2 3 4 5 6 合计
2018年 182575 170215 136085 153875 180265 224055 1047070
2017年 166945 167390 147005 144975 168620 207905 1002840
差异 15630 2825 -10920 8900 11645 16150 44230
费用(元)
月份 1 2 3 4 5 6 合计
2018年 147885.75 136172.00 108868.00 124638.75 144212.00 177003.45 838779.95
2017年 141903.25 140607.60 123484.20 121779.00 141640.80 172349.52 841764.37
差异 5982.50 -4435.60 -14616.20 2859.75 2571.20 4653.93 -2984.42
分析:用电量较去年同期增加了44230度,费用减少了2984.42元。
原因:1、因极端天气的影响,供冷系统提前运行,造成用电量增加。
2、4月份完成高压分户,累计抵扣电费37760.87元。造成用电费用减少。
天然气(锅炉):用量(立方)
月份 1 2 3 4 5 6 合计
2018年 75985 62056 29348 13988 13686 10421 205484
2017年 67623 48490 40016 17003 13302 11285 197719
差异 8362 13566 -10668 -3015 384 -864 7765
费用(元)
月份 1 2 3 4 5 6 合计
2018年 178564.75 145831.60 68967.80 32172.40 31477.80 23968.30 480982.65
2017年 155532.90 111527.00 92036.80 39106.90 30594.60 25955.50 454753.70
差异 23031.85 34304.60 -23069.00 -6934.50 883.2 -1987.20 26228.95
分析:今年上半年用气量,比去年同期气量增加了7765立方米。费用增加了26228.95元。 原因:因供暖期间极端天气的影响,造成天然气用气量增加。
备注:水—按照实际用量计算。
电—用电量的计算包含以下内容:酒店配电室用量、物业锅炉房用量。
天然气—按照实际用量计算。
四、工程部存在问题
2018年上半年,因工程部主力员工的流失,工程部整体技术水平呈现下降趋势。目前,工程部存在的问题主要有以下几点:
1、各班组主管对防火、禁烟工作不够重视。
2、员工安全生产意识淡薄,部门只重视工程质量和效率,对员工自我安全保护意识强调不够。
3、班组之间的沟通工作有待进一步加强。
4、工程部员工整体的仪容仪表有待进一步提高。
针对上述问题,工程部计划在2018年下半年的工作中,重点加以改进。
工程部
2018年7月6日

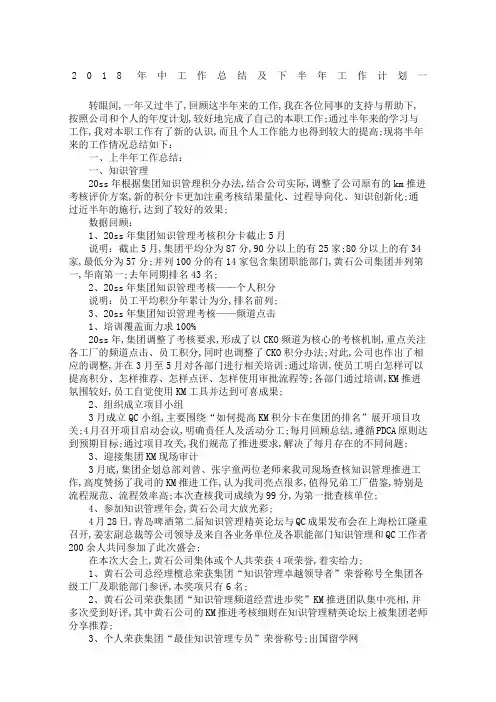

年中工作总结及下半年工作计划
2018年中工作总结及下半年工作计划一
转眼间,一年又过半了,回顾这半年来的工作,我在各位同事的支持与帮助下,按照公司和个人的年度计划,较好地完成了自己的本职工作;通过半年来的学习与工作,我对本职工作有了新的认识,而且个人工作能力也得到较大的提高;现将半年来的工作情况总结如下:
一、上半年工作总结:
一、知识管理
20ss年根据集团知识管理积分办法,结合公司实际,调整了公司原有的km推进考核评价方案,新的积分卡更加注重考核结果量化、过程导向化、知识创新化;通过近半年的施行,达到了较好的效果;
数据回顾:
1、20ss年集团知识管理考核积分卡截止5月
说明:截止5月,集团平均分为87分,90分以上的有25家;80分以上的有34家,最低分为57分;并列100分的有14家包含集团职能部门,黄石公司集团并列第一,华南第一;去年同期排名43名;
2、20ss年集团知识管理考核——个人积分
说明:员工平均积分年累计为分,排名前列;
3、20ss年集团知识管理考核——频道点击
1、培训覆盖面力求100%
20ss年,集团调整了考核要求,形成了以CKO频道为核心的考核机制,重点关注各工厂的频道点击、员工积分,同时也调整了CKO积分办法;对此,公司也作出了相应的调整,并在3月至5月对各部门进行相关培训;通过培训,使员工明白怎样可以提高积分、怎样推荐、怎样点评、怎样使用审批流程等;各部门通过培训,KM推进氛围较好,员工自觉使用KM工具并达到可喜成果;
2、组织成立项目小组
3月成立QC小组,主要围绕“如何提高KM积分卡在集团的排名”展开项目攻关;4月召开项目启动会议,明确责任人及活动分工;每月回顾总结,遵循PDCA原则达到预期目标;通过项目攻关,我们规范了推进要求,解决了每月存在的不同问题;
3、迎接集团KM现场审计
3月底,集团企划总部刘曾、张宇童两位老师来我司现场查核知识管理推进工作,高度赞扬了我司的KM推进工作,认为我司亮点很多,值得兄弟工厂借鉴,特别是流程规范、流程效率高;本次查核我司成绩为99分,为第一批查核单位;
工程部上半年工作总结15篇
工程部上半年工作总结15篇
工程部上半年工作总结1
20__年上半年在紧张忙碌中飞快地过去了,工程部在各级领导的带领下,与其他部门携手参与内邓高速公路工程建设已经近两年半。回首20__年过去的半年,我们经历了紧张而艰难的施工大干阶段。工程部每位员工在整个施工阶段的工作中勤勤恳恳、任劳任怨,积极主动地完成各级领导交给的任务,并在做好本职工作的基础上,不断学习钻研,努力提高自身业务水平;同时在思想上每一个人都严格要求自己,作风上艰苦朴素、求真务实,为__公路工程建设尽心尽力、努力工作。我们从以下几个方面对20__年上半年工作进行总结:
一、施工技术的管理
__公路自20__年开工以来,已经施工两年多,根据现场的施工情况,20__年无疑是整个施工过程的攻坚阶段。施工线路长、工期紧、资金紧张,公路工程常见的各类工程我项目均有所涉及。工程部作为项目施工管理的灵魂部门,肩上的重担可想而知。从工程部的人员构成来看,我们的技术力量其实很薄弱,有经验的施工人员数量有限,多为刚刚毕业分配到项目上实习的大学生。因此日常的施工技术管理工作就更要求每一名技术人员有着较高的综合技术水平。面对异常繁重的施工任务,项目领导做了一个大胆的决定,将实习大学生全部派到施工一线去,让他们从基础做起,首先熟悉现场的各个施工工艺流程,同时加强业务培训,在最短的时间内尽快成长起来。
施工技术部是负责全线的施工技术工作的主要部门,主要包括各个重难点工程的施工技术方案的编制,现场施工技术的指导,工程质量的控制;我们总是以高度负责的态度做好每一步每一处,将技术指导与质量控制放在第一位。
技术人员坚持以老带新,导师带徒的做法,关键部位由技术扎实,业务能力好,责任心强的老技术人员带徒弟主管负责,同时对各个主管技术人员划分责任区段,各管一段,责任划分明确。在各个工序施工中严格技术交底制度,让每一作业人员明白怎么做,严格遵循技术图纸及施工规范在规范允许范围内,同时与工地实验室配合做好各种原材料施工的质量的控制工作和抽查工作。我们的原则就是“严把材料进场,严控施工过程,做好施工服务”。
工程部上半年工作总结(十五篇)
工程部上半年工作总结(十五篇)
工程部上半年工作总结(15篇)
总结是事后对某一阶段的学习或工作情况作加以回顾检查并分析评价的书面材料,它在我们的学习、工作中起到呈上启下的作用,让大家一起认真地写一份总结吧。总结怎么写才能发挥它的作用呢?下面是我们精心整理的工程部上半年工作总结,欢迎大家分享。
工程部上半年工作总结1
20xx年上半年在紧张忙碌中飞快地过去了,工程部在各级领导的带领下,与其他部门同事大力支持和协作下,经我部与施工单位、监理公司密切配合下,较好的完成了20xx上半年的工作任务。在过去的半年,我们经历了紧张而艰难的施工大干阶段。工程部每位员工在整个施工阶段的工作中勤勤恳恳、任劳任怨,积极主动地完成各级领导交给的任务,并在做好本职工作的基础上,不断学习钻研,努力提升自身业务水平;同时在思想上每一个人都严格要求自己,作风上艰苦朴素、求真务实,为元驰御景尚苑工程建设尽心尽力、努力工作。我们从以下几个方面对20xx年上半年工作进行总结:
一.施工现场技术与质量的管理
元驰御景尚苑工程自20xx年开工以来,已经施工一年多,根据现场的施工情况,20xx年无疑是整个施工过程的攻坚阶段。施工体量大、工期紧,住宅工程常见的各类工程在本项目上均有所涉及。工程部作为项目施工管理的灵魂部门,肩上的重担可想而知。因此日常的施工技术管理工作就更要求每一名主管工程师有着较高的综合技术水平。面对异常繁重的施工任务,我工程部根据各自岗位职责及业务技术水平,积极组织了解图纸及规范标准,将各种图纸问题及施工技术问题提前解决,将各项工作合理分配到每个管理人员,将责任落实到个人,将目标准确定位。及时的对相关信息进行交流和沟通,真正做到了有的放矢、有条不紊。
工程部是负责施工管理的主要部门,各个重难点工程施工方案的商定、施工现场规范标准的实施情况、工程质量的控制、工程进度的控制、安全文明施
工实施情况等;我们总是以高度负责的态度做好每一步每一处,将施工方案的实施与质量控制放到第一位。严格执行检验批验收管理制度,所有分项工程及关键部位坚持百分百验收,在各个工序验收中严格执行施工图纸及国家技术规范标准,将所有误差控制在规范允许范围内。每项施工材料进场均要求施工单位实验室配合做好各种原材料质量控制工作和抽查取样工作。严格执行原材料进场检验制度,我们的原则就是“严把材料进场,严控施工过程”。有效的控制了因不合格材料而导致的施工质量问题。
工程部下半年工作计划多篇
一、年下半年项目测量工作总体目标
20某某年3是某某轨道交通二号线铁路公司项目正式于某某成立,这标示着铁路公司及二公局正式进入了地铁盾构业务阶段,开创了我局在地铁盾构市场上的空白,也是我局在城市轨道交通建设的一个里程碑。针对我们未知的一个专业技术较强的行业,我们要在工作中学习,学习中进取,争取早日了解并掌握地铁上的测量技术。并为中交二公局培养一批地铁施工测量技术人才。
二、积极开展“管理效益年”活动,做好服务保障工作
20某某年下半年,我们继续坚持把“工作按时、数据准确、资料齐全”作为部工作的出发点和准则,并紧紧围绕公司的方针目标,积极开展“管理效益年”活动,从人员、技术质量、设备、等方面做好了服务保障工作。
我们严格按照质量体系文件要求把好重要测量技术文件的审核关。如对测量技术设计书、测量控制网点验证报告、项目工程归档资料等的审核,做到认真细致,层层把关,确保技术文件的准确性和可靠性。
并在学习新知识的过程中少走弯路,组织学习并到其他施工中的现场去学习我们的不足之处并加以改正。
三、进一步加强员工队伍建设
继续加强对年轻技术人员的锻炼和培养,建立合理的技术骨干梯队。因公司生产发展需要,对技术过硬、能独立工作的技术人员需求不断增加。 我部绝大部分技术人员都是近年新进的员工,加上近年不断引进了新设备,如何提高他们的业务水平,进而逐渐成长为骨干力量是我部员工队伍建设的重要课题。
我们主要采取了以下措施:我们在组建测量组时,根据技术人员的特点以及工程特点进行合理的组合,充分发挥年轻技术人员的作用。对于刚进的学生,要求所在测量组做好传帮带,并定期向上级部门新员工的工作学习情况。
四、抓好工作
安全工作是一项常抓不懈的工作。我们继续按照公司有关安全工作的指示精神,结合施工生产的实际,认真做好安全防范工作。
一是经常督促,时刻提醒测量人员,特别是测量主管,在施工生产忙、工作任务重、人手不足的情况下,都不能忘记安全工作,树立安全第一的思想。二是每次新工程项目开工进场前或人员调动时,都提出做好安全防护的相关要求。三是特殊的季节或天气,如雪季、雨季,利用月例会、季度主管例会特别提醒,并由专人负责跟踪督促落实,确保人身、仪器安全。确保20某某年,全年安全生产无事故。

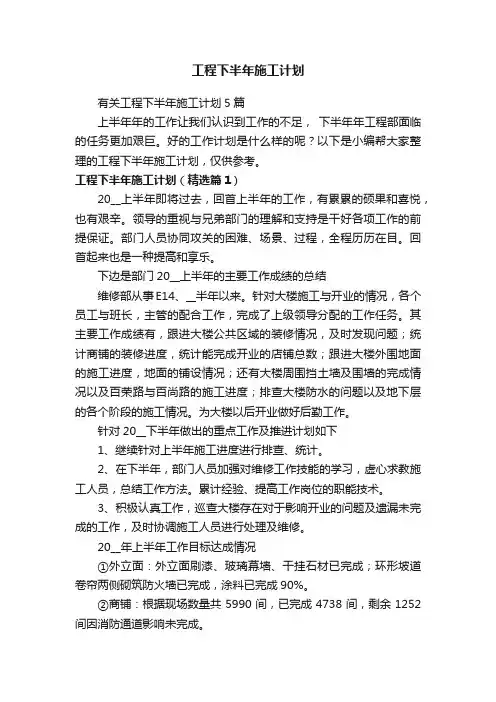

有关工程下半年施工计划5篇
工程下半年施工计划
有关工程下半年施工计划5篇
上半年年的工作让我们认识到工作的不足, 下半年年工程部面临的任务更加艰巨。好的工作计划是什么样的呢?以下是小编帮大家整理的工程下半年施工计划,仅供参考。
工程下半年施工计划(精选篇1)
20__上半年即将过去,回首上半年的工作,有累累的硕果和喜悦,也有艰辛。领导的重视与兄弟部门的理解和支持是干好各项工作的前提保证。部门人员协同攻关的困难、场景、过程,全程历历在目。回首起来也是一种提高和享乐。
下边是部门20__上半年的主要工作成绩的总结
维修部从事E14、__半年以来。针对大楼施工与开业的情况,各个员工与班长,主管的配合工作,完成了上级领导分配的工作任务。其主要工作成绩有,跟进大楼公共区域的装修情况,及时发现问题;统计商铺的装修进度,统计能完成开业的店铺总数;跟进大楼外围地面的施工进度,地面的铺设情况;还有大楼周围挡土墙及围墙的完成情况以及百荣路与百尚路的施工进度;排查大楼防水的问题以及地下层的各个阶段的施工情况。为大楼以后开业做好后勤工作。
针对20__下半年做出的重点工作及推进计划如下
1、继续针对上半年施工进度进行排查、统计。
2、在下半年,部门人员加强对维修工作技能的学习,虚心求教施工人员,总结工作方法。累计经验、提高工作岗位的职能技术。
3、积极认真工作,巡查大楼存在对于影响开业的问题及遗漏未完成的工作,及时协调施工人员进行处理及维修。
20__年上半年工作目标达成情况
①外立面:外立面刷漆、玻璃幕墙、干挂石材已完成;环形坡道卷帘两侧砌筑防火墙已完成,涂料已完成90%。
②商铺:根据现场数量共5990间,已完成4738间,剩余1252间因消防通道影响未完成。 ③地上公区装修:吊顶、地砖、中庭已完成96%,电梯前室已完成75%,墙面已完成95%。
④6层餐饮商户:隔墙基础已全部浇筑完成,地面铺砖已完成80%,烟道已完成85%,E__餐饮吊顶30%,门头装修30%;E14北餐饮区吊顶正在施工,地板90%;E14南餐饮区地面80%,
工程部工作总结及工作计划(通用8篇)
工程部工作总结及工作计划
工程部工作总结及工作计划
工作计划是对一定时期的工作预先作出安排和打算时,工作中都制定工作计划,工作计划实际上有许多不同种类,它们不仅有时间长短之分,而且有范围大小之别。从计划的具体分类来讲,比较长远、宏大的为“规划”,比较切近、具体的为“安排”,比较繁杂、全面的为“方案”,比较简明、概括的为“要点”,比较深入、细致的为“计划”,比较粗略、雏形的为“设想”,无论何种称谓,这些都是计划的范畴。
光阴似箭,岁月无痕,一段时间的工作已经结束了,回顾这段时间以来的工作,收获颇丰,这也意味着,又要准备开始写工作总结了。那么一般工作总结是怎么写的呢?下面是小编为大家收集的工程部工作总结及工作计划(通用8篇),仅供参考,希望能够帮助到大家。
在xx年,工程部将结合前方经营部门需求,继续加强内部管理,细化各岗位的工作量,大力开展节能降耗和成本控制工作,科学制定员工培训、人才培养计划。具体
一、进一步细化管理,制定各岗位工作量
鉴于工程部所辖设施设备比较庞杂,日常工作量较大,为较好的给前方经营部门提供优质的工程保障服务,xx年对于各岗位的工作内容和职责,制定详细的工作内容,以具体落实各项工作的责任及考核指标。
1、具体主管岗位
a、根据xx年底对所辖专业设备的评估,核定各系统设备数量,按照设备重要性、区域、时间进行详细划分,制定xx年相对应的大修计划;每季度、每年进行工作总结;
b、每季度对所辖专业设备进行运行现状检查,根据设备总数,按照区域和时间,每季度提交检查报告,每年提交评估报告;
c、对所辖专业设备的外部维保单位,根据合同中维保计划,密切进行跟踪、监督、检测、验收工作,对产生的维保资料、纪录每月进行整理归档。根据设备日常运行故障率及外观进行维保质量考核;
d、结合所辖专业设备的实际情况,每半年对专业员工进行一次设备操作及故障处理培训;
e、若遇重大活动,制定有针对性的详细工程设备检查、保障方案。
工程部半年度工作总结(完整版)
Word可编辑/A4打印/双击可删除 1 工程部半年度工作总结
日常维修是我们工程部最主要的工作之一。今天给大家为您整理了工程部半年度工作总结,希望对大家有所帮助。
工程部半年度工作总结范文一 一年来在上级领导的指导和帮助下,我们工程部在各个方面都有较大的进步。现将一年来工程部的主要工作汇报如下;
、日常制度的管理
管理出效率,在一个成功企业如果没有完善的日常管理制度就不可能有较高的工作效率,一年来我们工程部完善了以前原有的日常管理制度,制定了《日常制度考核管理标准》如早操、卫生、迟到早退、日常巡查、值班请销假等。我们还将迟到、早退、每日巡查、值班、请假等与员工绩效工资挂钩。收到了良好的效果。如上下班《打卡制度》。规定没迟到早退一次扣除20元每次扣1分。此规定运行以来,开始的第一个月迟到早退人数为20余人次,近一个月来有明显的下降,仅为5个人次。《日常巡查制度》网球馆消防泵房为我们巡查的重点目标之一,不能有一丝疏忽。我们将签到本挂在泵房铁门下面,同时规定每日巡查不到位的扣除一天工资,并扣2分。此制度运行以来,第一个月没有签到的人达两个人次,通过近一个月的检查,没有巡查的人数为零。《值班规定》值班时是否尽职尽责,是否存在遗留问题,否则扣除一天工资并扣2分。以前值班时比如疏通下水道,有隔夜的现象,自此制度执行以来基本没有遗留问题。《旷工制度》规定不请假者第一次扣除500元,并扣除10分。《请销假制度》规定
Word可编辑/A4打印/双击可删除 2 请假超过4天的超过一天扣除一天工资。现在我们工程部的所有员工都能较好的坚持遵守所制订的日常制度。
二、日常维修
日常维修是我们工程部最主要的工作之一。我们在日常维修中,《责任区问题的处理规定》中规定责任区的责任人接到报修单超过15分钟不能到位的派出第二个人进行维修,并酌情扣除第一人20一100元,并扣2分。一年以来,我们能够以较快的速度处理业主报修的日常性维修。水暖组维修12770人次,电工组日常维修主要以更换灯泡、更换空开、维修线路、处理业主家里没电跳闸为主,出勤6720人次。
工程部月度工作计划(共8篇)
工程部月度工作计划(共8篇)
第1篇:工程部工作计划
2018年工程部工作计划
时光荏苒,2018年已经向我们走来,在这新年伊始,我们对过往的一年做深刻的总结。本着回顾过去,总结经验,找出不足,进而丰富和改善自己的原则,遵照集团公司“不忘初心”宗旨,2018是我们顶诚装饰的学习年,提升的关键年月,让每个员工建立终生学习的思想,激发积极学习的自觉性。为此,我们就工程部2018年的工作计划作以下安排。
一、提高管理人员的工作素质和劳务施工班组的施工技术
1、公司内部制定学习日,学习建筑装饰装修施工手册、质量验收规范、施工规范,质量通病的分析,具体学习安排如下: 3月 吊顶工程 ,轻质隔墙和隔断工程 4月 饰面板(砖)工程,涂饰工程 5月 裱糊、软包和硬包工程,细部工程 6月 地面工程,水电工程
7月 装饰工程防火及安全生产,装饰装修绿色施工 8月 住宅 装 饰 装 修 工 程 施 工 规 范 9月
建筑装饰装修工程施工质量验收规范 10月 装饰质量通病的分析 11月 装饰质量通病的分析 12月 装饰质量通病的分析
2、培养优秀的施工班组
选择优秀的施工团队进行公司项目管理同步培养和扶持,并建立丰富的劳务施工班组信息库,大家收集的优秀装修资料分享信息库平台,资源共享。对施工过程中原材料节约和质量进度,现场安全文明施工表现突出的班组给予资金奖励和 通报表扬的精神鼓励。对班组长进行月制度学习和经验交流,克服、避免质量通病。
二、加强工程部人员的精细化管理
1、质量管理:严格按图纸、合同及规范进行工序验收,施工之前方案先行,对各个分项工程进行技术交底。 “百年大计,质量第一”,认识到工程质量的监控是我们工作的“生命”,为使工程质量实现预期目标,必须把握好工程质量的事前预控、事中监控、事后控制。装修材料必须出具出厂证明、产品合格证。
工程部总结范文和工作计划范文十篇
工程部总结范文和工作计划范文十篇
时间一晃而过,转眼间到公司快三个月了。这是我人生中弥足珍贵的一段经历。在这段时间里各级领导在工作上给予了我极大的帮忙,在生活上给予了我极大的关心,让我充分感受到了领导们“海纳百川”的胸襟,感受到了大发人“不经历风雨,怎能见彩虹”的豪气。在对__肃然起敬的同时,也为我有机会成为__的一份子而自豪。在这三个月的时间里,在领导和同事们的悉心关怀和指导下,透过自身的努力,各方面均取得了必须的进步,现将我的工作状况作如下汇报。
一、透过培训学习和日常工作积累使我对大发有了必须的认识。
公司以人为本、尊重人才的思想在实际工作中贯彻,这是大发能发展壮大的重要原因。在十一年时间实现跨越发展的确很不容易,争做全球第一是大发的雄心壮志,也是凝聚人才的核心动力。此刻__在涤纶短纤行业起到了举足轻重的地位,今后还将更加辉煌。
二、遵守各项规章制度,认真工作,使自己素养不断得到提高。
爱岗敬业的职业道德素质是每一项工作顺利开展并最终取得成功的保障。在这三个月的时间里,我能遵守公司的各项规章制度,兢兢业业做好本职业工作,三个月从未迟到早退,用满腔热情用心、认真地完成好每一项任务,认真履行岗位职责,平时生活中团结同事、不断提升自己的团队合作精神。
一本《细节决定成败》让我豪情万丈,一种用心豁达的心态、一种良好的习惯、一份计划并按时完成竟是如此重要,并最终决定一个的人成败。这本书让我对自己的人生有了进一步的认识,渴望有所突破的我,将会在以后的工作和生活中时时提醒自己,以便自己以后的人生道路越走越精彩。 三、认真学习岗位职能,工作潜力得到了必须的提高。
四、不足和需改善方面。
虽然到来了近三个月,对生产工艺还不太了解,到生产现场时间不多,人员熟悉程度也不够,对分工的工作还没有构成系统的计划和长远规划。随着对公司和工作的进一步熟悉,我也期望领导今后多分配一些工作,我觉得多做一些工作更能体现自己的人生价值。
工程部工作总结与工作计划
工程部工作总结与工作计划
工程部工作总结与工作计划
一、工作目标和任务
本年度工程部工作目标和任务是:加快项目进展,提高工程质量。具体来说,包括三个方面的工作:
1. 提升工程质量,加强对项目施工、验收的监管与管理,确保工程质量合格;
2. 加强管理,完善内部管理制度,加强团队协作,提高部门整体的效率;
3. 发挥科技优势,加强技术创新,提升技术水平。
二、工作进展和完成情况
1. 提升工程质量
在本年度,我们着重加强了对项目的监管和管理。一方面,我们加强了工程质量检查,严格落实质量管理标准,并制定了《工程质量监督管理办法》等具体管理方案。另一方面,我们进行了全面的培训,使部门在施工和验收方面获得了更丰富的经验。
通过以上措施,我们顺利通过了包括项目考核在内的各项质量验收,同时收到了业主方的好评。
2. 加强管理 为了提高团队协作和效率,我们加强了内部管理。一方面,我们开展了多次团队建设活动,提高员工的凝聚力和团队精神。另一方面,我们加强了内部人员的交流和沟通,协助各部门间的协作和配合。
3. 发挥科技优势
为了发挥科技在工作中的优势,我们加大了对新技术和新工艺的学习和引入。通过引入先进的技术,我们获得了更好的施工效率和更高的质量标准。例如,我们运用了3D建模技术,提高了工程设计的效率。我们资深的技术团队还注重了自我创新,并完成了一项新的技术创新研究项目。
三、工作难点及问题
在工作中,我们遇到了一些难点和问题。具体包括:
1. 缺乏经验。工程质量监管需要丰富的经验基础,而新入职员工相对缺乏经验,需要加强培训和实践机会。
2. 完善内部管理机制。部门管理相对分散,需要制定一个具有效用性的内部管理机制。
3. 技术创新方面的难点。虽然我们注重自我创新,但在实践中,技术创新出现了一定的困难。我们需要继续深入研究,开展更多的实验,并注重技术的推广。
四、工作质量和压力
在本年度,工程部的工作质量比较高,并获得了包括业主和其他合作伙伴的好评。在工艺、质量、安全等方面达到预期目标。 由于业务量的增加,工作压力也在逐渐增加。我们需要加强团队协作、合理分配工作量,确保工作不受影响的同时,也为公司发展提供了更好的保障。
