通风与空调工程监理实施细则1323
北京铁城建设监理有限责任公司
深圳市地铁5号线工程
5204监理标段
监 理 实 施 细 则
(通风与空调安装工程)
编制人:
审核人:
编制单位: 北京铁城建设监理有限责任公司
深圳地铁5号线工程5204监理部
编制时间: 二〇一〇年三月 北京铁城建设监理有限责任公司
2 目 录
一、本标段通风与空调安装工程的概况及特点………………..……3
二、通风与空调安装工程监理工作依据…………………….….……3
三、通风与空调监理工作范围及目标……………………….……….4
四、通风与空调工程监理工作流程…………………………….…….4
五、工程质量控制…………………………………………….….…...13
1、第一节 监理工作的方法及措施………………….………….…...13
2、第二节 监理工作控制要点及目标值……………….……………16
3、第三节 通风与空调系统与各专业接口关系…….……..………..40
4、第四节 工程技术资料的整理…………………….………….……41
5、第五节 各关键分部分项样板段工程…………….…..………...…41
六、施工进度控制…………………………………..…………………42
七、工程造价控制…………………………………..………………....42
八、施工安全控制……………………………………………..………43
九、调试及分部工程验收……………………………………..………46
十、附则……………………………………………………..…………46
北京铁城建设监理有限责任公司
3 第一章 本标段通风与空调安装工程的概况及特点
1.1本标段3站4区间,其中民治站为一般中间站,位于龙华拓展区民治路和平南铁路交口处,为地下二层岛式站台;五和站位于既有布龙公路和五和大道交口附近,沿布龙公路设置,该站为与地铁16号线的换乘站,地下二层岛式站台;坂田站为一般中间站,地下二层岛式站台,位于坂雪岗大道和布龙公路交口处。
1.2本工程为地铁车站、区间通风与空调系统安装。
1.3地铁工程是一个系统的工程,地铁要达到运营条件,不仅是车站常规机电设备安装工程和土建工程要优质按期的完成,而且还有许多其他的系统承包商进场施工。如:精装修、供电系统、FAS(火灾自动报警)系统、AFC(自动售检票)系统、ISCS系统、通信、信号、移动商业通信、电梯、屏蔽门、人防系统等系统承包商都要或前或后或同时进场施工;且各专业之间接口多。而地下车站空间相对狭小,工程线性分布跨越距离较长、工作量大、工期短而且要求严格、施工交叉点多、协调管理面大、社会影响大、技术程度高、安全质量要求严格、调试要求高等。
1.4、工程名称:深圳地铁5号线5504标常规设备安装及装修工程。
1.5、建设单位:深圳市地铁集团有限公司
1.6、设计单位:铁道第三勘察设计院集团有限公司。工点设计单位:铁道第五勘察设计院集团有限公司
1.7监理单位:北京铁城建设监理有限责任公司
1.8施工单位:中铁四局集团有限公司
第二章 通风与空调安装工程监理工作依据
2.1 经批准的本项目的《监理规划》。
2.2经审审合格的设计文件。
2.3建设工程监理委托合同。
2.4适用于本项目通风与空调工程施工监理的相关规范和标准,主要内容如下(包括但不限于):
《建设工程监理规范》 GB50319-2000
《建筑工程质量管理条例》。
《工程建设设计企业质量管理规范》(GB/T 50380-2006) 北京铁城建设监理有限责任公司
4 《地铁设计规范》(GB 50157-2003)
《地下铁道工程施工及验收规范》(GB 50299-1999)(2003年版)
《建筑工程施工质量统一标准》(ZJQ00-SG-013-2006)
《建筑机械使用安全技术规程》(JGJ 33-2001 J119-2001)
《金属覆盖层 钢铁制件热浸镀锌层技术要求及试验方法》(GB/T 13912-2002)
《建筑材料及制品燃烧性能分级》(GB/T 8624-2006)
《通风与空调工程施工质量验收规范》(GB 50243-2002)
《通风与空调工程施工质量标准》(ZJQ00-SG-023-2006)
《机械设备安装工程施工及验收通用规范》(GB 50231-1998)
《工业金属管道工程施工及验收规范》(GB 50235-1997)
《制冷设备、空气分离设备安装工程施工及验收规范》(GB 50274-1998)
《压缩机、风机、泵安装工程施工及验收规范》(GB 50275-1998)
《通风与空调工程施工质量标准》(ZJQ00-SG-023-2006)
《通风与空调系统性能检测规程》(DG/TJ 08-19802-2005)
第三章 通风与空调工程监理工作的范围及目标
3.1监理工作的范围:本标段监理范围为深圳地铁5号线5504标长岭陂至深圳北区间、深圳北至民治区间、民治站、民治至五和区间、五和站、五和至坂田区间、坂田站的通风空调系统安装工程。
3.2、监理工作目标:按照建设单位与施工单位签定的施工合同、建设单位与监理单位签定的监理合同,对工程质量、进度、造价进行控制,做好合同管理和组织协调工作,力争使工程达到合同目标。
第四章 通风与空调工程监理工作流程
4.1、监理工作总流程:
北京铁城建设监理有限责任公司
5 参与设计交底
审核施工组织设计
审核参建子公司资质
审核工程物资
检验批验收 隐蔽工程验收
分项工程验收
参加系统联合试运转
组织竣工验收
监督施工单位整改
参加竣工验收
监理资料归档
编写专业监理工作总结 北京铁城建设监理有限责任公司
6 4.2、图纸会审及设计交底程序
图纸审核
设计交底
3d 3d
业主、承包人、监理
监理工程师 监理工程师审核并
收集汇总各方审核意见 7d
设计单位书面答复检查意见
提交监理分发各方
各方核对设计的答复意见
业主、承包人、监理部 图纸分发
各方审核 其他有关单位
总监理工程师组织
设计单位设计交底
形成会议纪要
设计单位书面答复所有图检意见
和设计交底提出的问题 其他有关单位 北京铁城建设监理有限责任公司
7 4.3、施工组织设计审查程序
驻地监理审查
总监组织核审 否
总监组织审批
总监签署审批意见报业主备案
承包商执行 是 否 是 设计单位、业主
其它有关单位参加 承包商编制并自审
提出修改意见 北京铁城建设监理有限责任公司
8 4.4、原材料质量控制程序框图
NO
YES
36小时
NO
YES
施工单位订货采购
施工单位进货检验
施工单位进场申报检
监理验证
判断
材料、配件进场,标识
监理现场见证取样
判断
投入使用 见证退场 北京铁城建设监理有限责任公司
9 4.5、工序质量控制程序框图
NO
YES
NO
YES
工序施工完毕
施工单位自检、专检
监理工程师验证(24小时内)检查工序质量,现场检验、资料检查
工序质量判断
质检合格意见签证
进行下道工序 进行整改处理 施工单位整改 北京铁城建设监理有限责任公司
10 4.6、分部工程质量控制程序框图
分部工程完成
施工单位自检合格
施工单位提交《分部工程质量检验评定表》
监理工程师检验
判断
总监理工程师在分部工程
质量检验评定表上签认 整改处理 准备内业资料
通风工程监理实施细则
百度文库 - 让每个人平等地提升自我!
1 新藕苑二期安置小区通风工程
监理实施细则
内容提要
工程概况
监理依据
监理工作流程
监理工作控制要点及目标值
监理工作方法及措施
收集整理相应技术资料
项目监理机构(章):
专业监理工程师:
总监理工程师:
日 期:
百度文库 - 让每个人平等地提升自我!
2
第一章 工程概况
本项目由7栋33F主楼和地下汽车库组成,结构形式为框剪,建筑面积23万m2 ,其中地下室面积13751m2,汽车面积19420m2。
本工程主楼地下室采用正压送风系统和通风系统两个系统,合用前室采用自然排烟,防烟楼梯间采用分段设置机械加压送风系统,所有风口采用自垂式百叶风口,正压风机旁通管上设置电动多叶调节阀,楼梯间1/3高度处设置测压设备。地面两层合用前室设置局部机械加压送风系统,地下自行车库设置机械通风系统,风管采用无机玻璃钢风管(A级不燃),与风机进口相连处采用硅玻钛金软接头,风管穿越建筑物伸缩缝处也须用硅玻钛金软管。
地下汽车库共分9个防火分区,10个排烟分区,每个防火分区面积不超过2000平米,均设置机械排风及排烟系统。两者合用,坡道处采用自然补风,无坡道的防火分区采用机械补风,风管采用镀锌薄钢板,与风机相连处采用硅玻钛金软接头。
通风工程包括地下汽车库、地下室自行车库、机房、泵房、库房,商低压变配电室等地下室设备房,均设置机械通风系统,各卫生间均设排风扇。
本工程由广州明阳建筑设计有限公司设计、由无锡惠山钱桥经济发展有限公司开发、由深圳中海建筑集团有限公司承建。
百度文库
- 让每个人平等地提升自我!
3 百度文库 - 让每个人平等地提升自我!

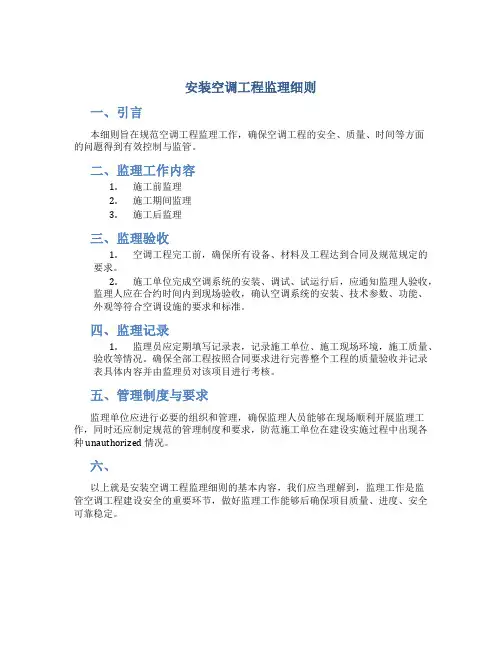

安装空调工程监理细则(DOC)
安装空调工程监理细则
一、引言
本细则旨在规范空调工程监理工作,确保空调工程的安全、质量、时间等方面的问题得到有效控制与监管。
二、监理工作内容
1. 施工前监理
2. 施工期间监理
3. 施工后监理
三、监理验收
1. 空调工程完工前,确保所有设备、材料及工程达到合同及规范规定的要求。
2. 施工单位完成空调系统的安装、调试、试运行后,应通知监理人验收,监理人应在合约时间内到现场验收,确认空调系统的安装、技术参数、功能、外观等符合空调设施的要求和标准。
四、监理记录
1. 监理员应定期填写记录表,记录施工单位、施工现场环境,施工质量、验收等情况。确保全部工程按照合同要求进行完善整个工程的质量验收并记录表具体内容并由监理员对该项目进行考核。
五、管理制度与要求
监理单位应进行必要的组织和管理,确保监理人员能够在现场顺利开展监理工作,同时还应制定规范的管理制度和要求,防范施工单位在建设实施过程中出现各种 unauthorized 情况。
六、
以上就是安装空调工程监理细则的基本内容,我们应当理解到,监理工作是监管空调工程建设安全的重要环节,做好监理工作能够后确保项目质量、进度、安全可靠稳定。
民生金融大厦中心通风与空调专业实施细则
民生金融大厦项目
通
风
与
空
调
专
业
监
理
实
施
细
则
编制:
审批:
编制单位:
日 期:
目 录
第一章 前 言 ............................................................................... 1
第二章 本项目通风与空调工程专业特点 .................................. 4
第三章 监理工作程序 ............................................................... 13
第四章 通风与空调工程的施工质量预控及控制要点 ............ 22
第五章 监理工作的施工质量控制要点及检验方法 ................ 24
第六章 监理工作的方法及措施 ................................................ 88
第七章 竣工验收 ....................................................................... 90
第一章 前 言
本工程地处福田区CBD北区东片区,本项目工地为B地块,即民生租赁用地,项目用地南北方向长88.91米,东西方向进深53.064米,项目总面积57872.35mm2。本工程由4层地下室,3层裙楼,22层塔楼组成,塔楼高99.40米,功能为办公及商业用途。项目监理部依据监理合同对工程项目的建设过程进行监督管理。其主要工作是控制工程建设投资、建设工期、工程质量,达到预期的目标,进行现场安全文明管理,工程建设合同管理及工程信息管理,协调有关单位间的工作关系。
本监理项目部为了完成业主委托的监理任务,根据监理合同和施工承包合同要求,拟定下列工程监理目标:
建筑给排水、采暖、通风空调、消防水工程细则

建筑给排水、采暖、通风空调、消防水工程细则
建筑给水排水及
采暖工程监理实施细则
编制:
审批:
第__项目监理部
年月日
目录
一、工程概况和特点 (1)
二、监理工作流程 (1)
三、监理工作控制要点及目标值 (1)
㈠室内给水系统安装 (1)
㈡室内排水系统安装 (6)
㈢室内热水供应系统安装 (7)
㈣卫生器具安装 (10)
㈤室内采暖系统安装 (12)
㈥室外给水管网安装 (15)
㈦室外排水管网安装 (18) ㈧室外供热管网安装 (21)
㈨建筑中水系统及游泳池水系统安装 (22)
㈩风管系统安装 (25)
(十一)通风与空调设备安装 (28)
(十二)空调制冷系统安装 (31)
(十三)空调水系统管道与设备安装 (34)
(十四)系统调试 (38)
(十五)自动喷水灭火系统 (38)
(十六)室内消火栓系统 (42)
(十七)气体灭火系统 (43)
(十八)泡沫灭火系统 (47)
(十九)工程竣工验收 (52)
(二十)施工阶段进度控制工作要点 (54)
(二十一)施工阶段投资控制工作要点 (54)
(二十二)施工阶段安全监理工作 (54)
四、监理工作方法与措施 (54)
一、工程概况和特点(略)
二、监理工作流程
三、监理工作控制要点及目标值
㈠室内给水系统安装
1、材料(设备)质量监理 2、施工监理巡视及控制要点
?给水管道及配件安装
1)室内给水管道安装见下表
给水管道安装监理与巡视要点
1
2
钢管管道支架的最大间距
空调安装工程监理实施细则的编制
龙源期刊网
空调安装工程监理实施细则的编制
作者:谢国强
来源:《城市建设理论研究》2013年第36期
摘要本文以郑州市第一人民医院综合病房楼空调安装工程为实例,介绍了空调安装工程施工阶段监理实施细则的编制。文中对空调安装的质量控制内容、监理工作的控制要点、目标值及施工过程中的质量控制措施做了阐述,总结了在监理细则编制过程中的几点体会。
关键词空调安装监理实施细则施工阶段监理质量控制
中图分类号: O213.1 文献标识码: A
监理实施细则(以下简称监理细则)又称监理组织规划,它是监理公司对被委托项目进行监理的实施方案,是具体指导整个项目监理工作的一项重要文件。《建设工程监理规范》中明确规定:对中型以上或专业性较强的工程项目,项目监理机构应编制监理实施细则。监理细则应在相应工程施工开始前由专业监理工程师编制完成,并必须经总监理工程师批准。它应当符合监理规划的要求,并应结合工程项目的专业特点,做到详细具体、具有可操作性。
工业与民用建筑中的空调安装工程具有设备种类多、系统复杂、专业性强等特点,施工中同其他专业的交叉配合也比较多。因此,编制该专业的施工阶段监理细则是非常必要的。下面将以郑州市第一人民医院综合病房楼空调安装工程为实例,介绍空调安装工程施工阶段监理细则的编制。虽然监理细则应以具体工程为依据,有一定的针对性,但许多质量控制的内容、方法、要点以及质量控制点的选取还是可以相互借鉴的。希望本文能够起到抛砖引玉的作用,通过大家共同努力逐步完善空调安装工程监理细则的编制。
监理细则编制依据:
已批准的监理规划。
与专业工程相关的标准、设计文件、技术资料。
已批准的施工组织设计。
工程概况:
郑州市第一人民医院综合病房楼位于郑州市东大街56号,建筑面积13627平方米,地上十层,地下一层,空调面积约12000平方米。空调系统采用吊装风机盘管加新风形式,每层均设有两台独立的新风机组,楼梯两端吊装。制冷主机采用两台溴冷机组,制冷量分别为930Kw、580Kw,夏季使用,冬季选用一台高效热交换器。风管采用镀锌钢板制做,空调冷冻水管及冷凝水立管均采用钢管,空调器冷凝水分支管均采用UPVC塑料管。空调水系统管道保龙源期刊网
通风与空调工程监理实施细则
编 号:JLXZ-05
合同号:监2006-01
页 数:共18 页
钱塘·蓝鲸国际工程
通风与空调工程监理实施细则
编 制:
审 定:
浙江工程建设监理公司
二00七年一月
目 录
一、 工程概况
二、 专业工程特点
三、 编制依据
四、 监理工作流程
五、 监理工作的控制要点及目标值
六、 监理工作方法及措施
七、 安全文明施工监理要点
钱塘·蓝鲸国际工程
通风与空调工程监理实施细则
一、 工程概况
本项目位于钱江新城核心CBD区的东北侧,庆春东路西南侧,大剧院东北侧,隔之江大道,正面面对钱塘江。C#楼为沿江地块,基底面积为9516平方米,总建筑面积43229平方米,设计为16层写字楼,带三层裙房;地下二层。工程概算为:12859.87万元。2006年1月27日开工,2007年7月25日竣工。
本工程由钱塘房产集团有限公司投资建设,设计单位为中国联合工程公司,勘察单位为浙江省工程物探勘察院,施工总承包单位为中天建设集团,桩基分包单位为杭州林升基础工程公司,弱电消防报警系统及消防喷淋给水系统分包单位为浙江东星消防工程有限公司。受业主钱塘房产集团有限公司的委托,浙江工程建设监理公司承担施工阶段的建设监理工作。
二、 专业工程特点
本通风与空调分部工程包括送、排风系统、防、排烟系统、空调系统、制冷系统、空调水系统5个子分部工程。
1.合同总工期540天,安装工期约150天(砼内管道预留预埋除外),施工工程量大,工期要求紧;
2.施工质量要求高,合同要求确保“钱江杯”;
3、本工程裙房一、二层及会所采用VRV变频空调系统,新风采用全新风处理机;制冷剂管道是铜管焊接连接;
4、主楼及大堂采用中央空调系统,冷源采用螺杆式冷水机组,其COP应大于4.60。热源采用热水机组;
5、地下室通风排烟风管均采用GM-II天仁复合风管; 6、其他矩形风管材料均为镀锌钢板。保温采用橡塑材料,厚度为19mm;
通风与空调工程监理实施细则 2
通风与空调工程监理实施细则
一、前期准备
在通风与空调工程监理实施开始之前,监理人员应对工程所需的材料、设备进行评估和核查,确保其符合设计要求和国家相关标准,并准备相应的监理文件和工具。
1.检查工程材料和设备的购买合同、出厂证明等文件,确保其合法有效。
2.对施工单位所使用的施工材料和设备进行抽查和检验,以确保其质量符合要求。
3.核对施工过程中所需的监理文件,包括合同、设计图纸、技术规范等,确保施工按照合同和设计要求进行。
4.准备各类测量工具、监测设备等,以便对施工过程进行实时的监测和评估。
二、施工过程监理
1.施工前监理
在施工开始之前,应对施工单位进行交底,对施工单位的资质、人员及设备进行核查,并与施工单位共同制定施工计划和施工方案,确保施工按照合同和设计要求进行。
具体监理内容包括:
-确认施工单位是否具备相应的施工执照和资质,核查人员的培训和专业背景; -核查施工单位所使用的设备是否符合标准要求,并进行必要的检测和调试;
-核查施工单位的施工方案是否与设计图纸相符,并进行必要的调整和优化;
-制定施工计划和工期计划,明确各项工程任务和责任分工;
-对施工单位的安全防护措施及施工现场的环境卫生进行检查。
2.施工中监理
在施工过程中,监理人员应对施工单位的施工质量、进度以及所使用的施工材料和设备进行监管,确保施工质量和工期按照设计要求进行。
具体监理内容包括:
-对施工单位的施工现场进行巡视和检查,确保施工现场的安全卫生和环境符合要求;
-对施工单位所使用的施工材料和设备进行抽查和检验,确保其质量符合要求;
-对施工单位的施工工艺和操作进行监督和指导,确保施工质量达到设计要求;
-实时监测施工过程中的关键参数,如温度、湿度等,并对不合格的数据进行处理;
-与施工单位进行沟通和协调,及时解决施工过程中的问题和难题。
3.施工后监理 在施工完成后,应对施工单位完成的工程进行终验和验收,核实施工质量和符合性,并对完成的施工图纸、技术规范、施工报告等进行归档保存。
通风与空调工程监理实施细则 3
1 通风与空调工程监理实施细则
一、工程概况
1.1、工程概况
19号线二期工程起于九江北站(不含),止于合江站(预留), 途经双流区、武侯区、天府新区,线路主要沿千子门路、西航港大道、双华路、空港二路、双兴大道、天保大道、宁波路、东山大道敷设;线路全长43.178km,均为地下线,共设地下车站12座,其中换乘站10座,预留站1座(合江站)。起点到终点站依次为龙桥路站(19、3、15号线换乘站)、双流机场2航站楼站(19、10、30号线换乘站)、龙港站(19、8、25号线换乘站)、温家山站(19、20、22号线换乘站)、牧华路站(19、14、22号线换乘站)、怡心湖站(19、5号线换乘站)、正兴湾站、红莲站(19、16、S5号线换乘站)、天府商务区站(19、6号线换乘站)、蓝家店站(19、15号线换乘站)、天府新站(19、18、26、S7号线换乘站)、合江站。设长顺村停车场1座。
其中,机电安装与装修2工区起止桩号:YCK83+927.735~YCK94+331.000,线路长约10.4km;工程范围包括龙港站(29876㎡)、温家山站(39381㎡)、牧华路站(50635㎡)及相邻区间(含双龙风井、龙温1#风井、龙温2#风井)机电安装与装饰装修工程。主要专业工程:低压动力照明工程、给排水与消防水工程、通风空调工程、装饰装修工程(设备区)等。
动力照明工程:车站及相邻区间内低压动力配电系统、照明配电系统、综合接地系统工程等。
给排水及水消防工程:车站及相邻区间生产生活给水系统、消防给水系统(含其它消防设施)、雨污排水系统等。
通风空调系统工程:车站公共区与设备区、区间隧道及区间风井等建筑内的空调系统;防排烟系统;机械排风系统等。
装修工程:车站设备区、区间风井内各建筑的室内装饰装修工程。
通风与空调工程监理实施细则汇总
通风与空调 工程监理实施细则
一 概况
1. 本建筑面积为 74660 平方米,冷水机组负担空调面积的为 45655
平方米, 夏季总冷负荷 3503kw,空调冷负荷指标为 76.77w/平方
米(建筑面积;VRV—拖多制冷机组负担的面积约为 16082 平方米,
空调冷负荷指标为 65w/平方米(建筑面积) 。
2. 冷源
1)冷源选用 LTP035 型离心冷水机组三台,单台制冷量 1230kw,制
冷剂为 HFC—134w,制冷机房设在本建筑地下室左下方, 夏季冷
冻水温度为 7/12 摄氏度,冷水机组基础上须加设 200mm 厚减振
垫。
2)冷却塔采用低噪音方型冷却塔,设于 9 层屋面上。
3)制冷机组的清洗,安装试漏,加压,抽真空,充加制冷剂,调试
等事宜。应严禁按照制造厂提供的《使用说明书》进行,同时,
还应遵循《制冷设备,空气分离设备安装工程施工及验收规范》
《GB50274—98》和《机械设备安装工程施工及验收规范》 《TJ231
—78》以及有关规范标准中的各项规定。
4 通风设计
1)本建筑下列房间设机械通风系统
a 地下室设备用房及车库部分设机械送排水系统与诱导风机相结合的通风方式。
b 卫生间均设置卫生间通风器,由排水井至完成。
c 会议室,综合布线室,电梯机房及水箱间均设置排水系统。
5. 防火,防烟及排烟设计
1)地下室设排烟及正压送风系统,排烟系统与排风系统兼用。
2)防烟楼梯间,防烟楼梯间前室,合用前室设机械防烟系统。
3)不具备排烟条件的走廊,房间设排烟系统。
4)高度超过 12m 的中厅设排烟系统。
5)地下车库排烟量为每小时 6 次换气次数,机械排烟系统的补风由
相应的新风系统或送风系统承担,(送风量不小于排烟量的百分之
50)。
6)走廊及其它需排烟的部位当排烟系统担负一个排烟分担区时排烟量为每平方米 60 立方米 /h,当排烟系统担负两个排烟分区时排烟量最大防烟分区每平方米 120 立方米 /h。
通风工程监理实施细则精选全文完整版
可编辑修改精选全文完整版
通风工程监理实施细则
一、风管安装
1.材料、半成品材质、规格、尺寸、位置、标高、走向是否符合设计要求,必须经监理确认后才能施工。
2.冷轧连续热镀锌钢板表面平整,光洁无损伤。镀锌层完整并均匀一致。但允许有大小不均匀的锌花,轻微划伤、压痕和小的铬酸盐印化处理缺陷,热轧等边角钢表面不得锈蚀腐烂,每米弯曲度不大于4mm,不得有明显扭转,玻璃棉表面不应有破损、割裂、压碎等现象,边缘应整齐,保持疏松柔软特性。
3.风管咬缝处必须紧密,宽度均匀、无孔洞、半咬口和胀裂,直管纵向咬缝应错开。
4.风管焊缝严禁有烧穿、漏焊和裂纹等缺陷,纵向焊缝必须错开。
5.风管两端面应平行,无翘角,表面凹凸不大于5mm,风管与法兰连接牢固,翻边平整,宽度不小于6mm,紧贴法兰。
6.风管法兰连接牢固,焊缝处不设螺孔,孔距不大于150mm,矩形法兰四角应设螺孔。
7.风管加固应牢固可靠、整齐、间距适宜,均匀对称。
8.防火阀必须关闭严密,外壳、阀板材料厚度严禁小于2mm。
9.各类风阀的组合件尺寸必须正确,叶片与外壳无磨擦。
10.风口的孔、片、扩散圈间距一致,边框.叶片平直整齐,外观光滑,美观。
11.各类风阀应有启闭标记,多叶阀叶片贴合,搭接一致。 12.罩口尺寸偏差每米不大于2mm,连接处牢固,无尖锐的边缘。
13.风帽的尺寸偏差每米不大于2mm,形状规整,旋转风帽重心平衡。
14.支、吊架间距当设计无要求时,不保温风管应符合下表,保温风管按不保温风管间距后乘0.85。
15.支、吊架不得安装在风口、阀门、检查孔及测定孔等部位。
16.矩形保温风管不能直接与支、吊架接触,应垫上坚固的隔热材料,其厚度与保温层相同,防止产生冷桥,吊杆不得与风管侧面接触。
17.吊架不能直接吊在风管法兰上。
18.斜管插板阀垂直安装时,阀板必须向上拉启,水平安装时,阀板顺气流方向插入,阀板不应向下拉启。
19.风管的法兰连接对接平行、严密、螺栓紧固,同一管段的法兰螺母在同一侧,垫料不能挤入风管内。
