震后重建工程施工组织设计

- 1 - 第一章 编制简述

第一节 编制依据

震后恢复工程是维修改造工程。涉及范围广、内容多、要求高、工期紧。为按建设单位招标文件要求完成全部施工作业,我公司将本着优质、高效的原则,特编此施工组织设计。

针对本工程专业性强的特点编制的施工组织设计方案,是对施工生产的全过程进行统筹规划、统一布署,全面系统的,有计划、有组织的安排施工生产活动的每一个环节,按计划有步骤、组织有目标进行实施,确保工程质量,按期完成施工任务的综合性指导文件,在施工过程中必须严格遵守执行。

编制依据:

震后恢复工程招标文件

国家现行有关工程施工验收规范、技术规范、技术标准、施工规程、标准图集及相关的法律法规

公司ISO9001质量体系;14001环境管理体系;28001职业健康安全管理体系。

我公司的技术实力,机械装备情况及各项企业管理制度。

- 2 - 第二节 招标内容及业主对投标单位的要求

一、建设规模及主要内容:

主厂房屋面防渗、桥闸值班室重建、地面沉降处理、梁裂缝加固需达到国家规定标准和设计标准。

二、对施工单位的资质要求

1、具独立的企业法人资格;

2、建筑工程施工总承包企业资质三级及以上资质的施工企业

三、主要招标要求

要求质量标准:符合国家现行《工程施工质量验收规范》

工期要求: 35 日历天。

第三节 按业主招标要求我公司的指导方针及奋斗目标

1、施工指导方针:充分考虑业主的投资效益,结合我公司管理经验和各种优势,根据招标文件中列出的各项条件,严格按招标要求控制工期。确保一次性高分验收合格备案,优质、快速、安全、低耗建好该工程,为建设单位提供优良的建筑产品。我公司全体员工深信,“今天的质量和服务,就是明天的市场”。

2、根据工程特点,我公司采取有效措施,确保实现下列目标:

质量目标:严格按ISO9001—2000质量体系进行质量控制,确保本工

- 3 - 程质量等级“高分合格”,实现“过程精品”,使该工程成为让业主完全满意的精品工程。公司领导和有关职能部门及项目经理部全体人员,对本工程的施工质量都高度重视。在总结过去施工经验的基础上,运用科学的管理方法,制定严格的质量控制措施,做到精心组织,精心施工,将工程建成合格工程。

工期目标:我公司在接到本工程招标文件后,结合本工程特点、重点、难点进行了施工组织设计的详细编制,结合本工程特点及招标文件中列出的各项条件,我公司从技术力量、机械设备投入,有效的施工组织及各种目标计划的详细制定的基础上,将严格按招标要求工期控制。为此,我公司特制定详细的工期保证措施,以保障本工程施工任务完成。若我司有幸中标,将根据正式开工时日,进行工期网络调整。

安全生产目标:建立健全OHS280012职业安全健康管理体系,采取切实可行的措施和充足的投入,通过严密的安全管理,杜绝死亡及重伤事故,轻伤频率在1.8‰以内,创建《安全施工标准化》工地。

文明施工目标:建立健全ISO4001—1996环境管理体系,达到建设部《施工现场安全文明标准化工地》中的要求,创建“标准化文明施工工地”。

- 4 - 第二章 工程概况

第一节 工程工艺概况

根据比选文件和现场勘察,本工程施工项目主要包括:

1、屋面改造:屋面重做4mmSBS卷材防水;

2、地面沉降缝处理:沉降缝嵌建筑油膏;

3、山墙裂缝处理;墙体植筋加钢丝网恢复原墙面;

4、值班室修建:在原地基上重建框架结构房屋。

第二节 本工程难点:

1、由于本工程是维修改造工程,施工范围广、工种多、工序多、交接收边收口多,各工种在施工中必须做好交叉配合、成品半成品的保护工作,才能确保既成型美观,又达到建设单位意图的要求。

2、工程高标准的质量要求,紧张的施工工期,促使参建各专业、各工种要形成统一指挥、统一协调系统,按计划、有步骤组织交叉流水作业,形成有条不紊的现场管理。要采取激励手段,激发劳动者的创造活力,创造出代表我公司操作技术水平的产品质量。

3、影响工程施工的不可预见性因素多,变数多。要预测施工中可能出现的问题以及设计修改和调整,准备相应的措施方案严格按照施工管理程序来处理各种可变因素,做到变更有签字依据,通过工程管理的制度化、

- 5 - 规范化来减少不必要的影响,规避施工风险。对施工中采用的工艺、方案,施工前要通过技术、工程管理等部门反复研讨,要结合工程施工经验和建筑结构情况进行编制,尽量减少因修改带来的返工。要注意影响工程施工的其它因素,如材料供应、技术问题、答复迟缓、供水、供电等因素的不利影响。

- 6 - 第三章 施工组织管理机构及职责分工

第一节 管理机构组织原则

项目部的各项管理活动必须完全纳入正常的项目管理轨道,形成良性循环的项目运行机制。项目系统内,部门与部门之间、项目部管理者相互之间应按照分工和岗位职责的要求,自然形成有规律的程序化管理,自如运作。各施工分项之间具有互相影响、互相联系、互相矛盾的关系,因此,在明确分工后,各分项之间依赖关系与协调配合尤为重要。如果缺乏这方面的观念意识,必然造成施工过程中有些环节堵塞和不畅通,导致各部门、各专业之间的工作脱节职责划分不清,各自为政,严重时会导致整个项目管理处于被动局面,造成对外关系的尴尬,乃至造成不可弥补的损失,有损企业形象。所以,必须严格要求项目管理者具有全局、系统观念,加强相互联系,加深对配合的理解和思索。

第二节 项目管理程序

项目经理对项目各部门明确管理职责,分解下达质量、进度、安全、文明施工、成本、企业形象化管理责任目标。

各专业按技术文件、规范、规程及施工组织设计要求,提前提出劳动力、材料、设备需用计划,劳动力需用计划要报项目经理审批,按计划进行组织。材料设备需用计划报内业技术部门审核,项目经理审批,公司材

- 7 - 设部组织供应。材设部提供的材料必须随附集团公司ISO9001规定的资料,其它专业部门如工程管理也应按ISO9001文件要求的方式进行验证和使用,材料使用时由专业工长签发领料单。材料节超分析由专业工长和材料员共同完成,材料奖罚由项目经理按公司项目管理办法实施。

项目各项费用必须通过项目经理的批准才能开支,公司财务部门要提供并保证资金的使用。

项目产品质量要接受项目质监部门全过程的监控管理。质量管理实行三检制,专业工长对产品质量直接承担责任,项目质监部门负监督责任,产品质量综合反应两者的管理成果,出现产品不合格,分管的专业工长为第一管理责任人,肇事者承担主要责任,质量监督部门负次要责任,造成不合格品的其它相关专业、部门人员负连带责任。

项目质监部门和内业技术部门共创标准化文明施工现场,相关软件资料由内业技术员负责编制和管理。

项目内业技术部门负责进行月进度计划、工程报表编制,履行项目统计的职责。内业技术部门还必须负责编制班组作业计划。施工中变更、修改由内业技术部门审核后按规定报其它方面认可,由于相应原因产生的工程费用变化要同步报批,使修改调整的施工活动有章可循。

- 1 -

- 1 - 管理活动中出现的问题,明确目标,考核评估项目各部门的工作情况、效率和业绩;

协调内外关系,调动有利因素,为工程建设创造良好的环境,组织对主要专业进行工艺评审,确定施工方案,审核技术交底书;

负责解决落实工程所需资金,合理安排资金使用;

二、施工现场技术负责人岗位职责:

在项目经理和公司总工领导下,负责项目工程的技术管理工作,协调各工种技术上的交叉作业。

负责项目工程的施工技术,质量安全和施工档案资料工作,编制施工组织设计或施工方案,建立质量、安全保证体系,并督促实施。

认真贯彻《质量验收规范》、《工艺操作规程》、《安全操作规程》等有关规范、规程。

贯彻执行经批复的施工组织设计、施工方案;主持项目工程技术交底工作,在施工中对重要部位,关键工序进行技术指导和监督,并负责处理工程质量和安全技术问题。

主持隐蔽工程检查验收和样板工程的认定工作。参加施工预检和施工验收,参加质量回访工作。

主持项目工程技术会议、技术培训、质量、安全教育。积极采用新技术,执行ISO质量管理体系,督促开展每道工序都必须进行检查验收的制

- 2 - 度。

主持收集、整理全套施工档案资料的汇总、审查工作。

三、施工现场工长岗位职责:

参加项目或上级组织的现场勘察、技术交底工作,熟悉分管工作施工工序和工艺,并对作业工人做好交底工作。

按国家、行业技术标准、规范、规程及项目施工组织设计、施工作业文件等要求和内容组织施工。

及时检查、处理施工中的问题,认真进行施工质量自检,并参与项目组织的质量检查评定,对分管的施工产品质量负直接责任。

对违反操作规程的作业行为要及时制止、纠正,并按权限予以处置。

做好施工日志的填写工作。

四、项目内业资料人员岗位职责:

参加本单位或上级组织的现场勘察、技术交底工作,熟悉施工技术要求。

根据施工进度需要及安排,按有关要求编制具体的施工材料计划及进度计划。

按照有关规定,结合市场情况,执行预算定额,认真细致地进行定额复核,防止工料超预算。

- 3 - 参与制定和实施工程质量保证措施,参加分部、分项工程质量检查、评定及单位工程交验。

负责项目文件、资料、质量记录等组织管理,收集整编技术资料和工程档案资料,参与施工技术总结。

五、质量、安全管理岗位职责:

按照国家、行业技术标准、规范、规程以及施工组织设计,ISO检验和试验等有关程序的规定,执行材料、设备、工程产品(含过程产品)的质量检验工作。

熟悉质量检验业务,独立、客观的开展质检工作,对所检验的产品质量负直接责任。对不合格的产品有权禁止放行、转序或交付。对违反规定、使用不合格、未检验产品的人和事,有权越级上报。

合集下载

农村公路灾后重建工程施工组织设计

农村公路灾后重建工程施工组织设计

公路土建工程施工组织设计

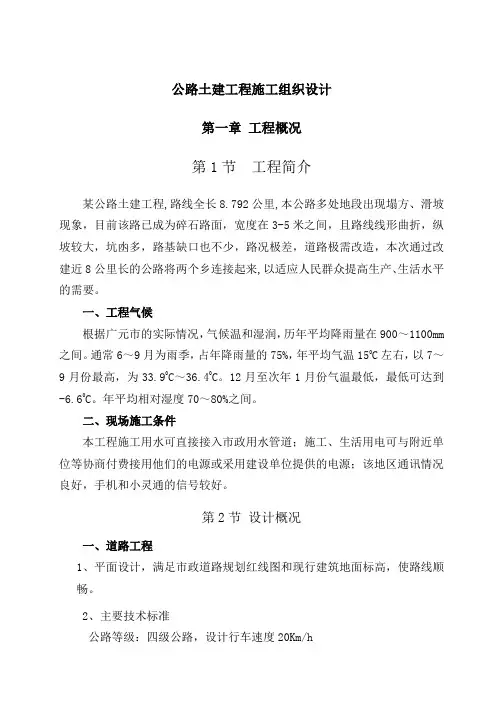

第一章 工程概况

第1节 工程简介

某公路土建工程,路线全长8.792公里,本公路多处地段出现塌方、滑坡现象,目前该路已成为碎石路面,宽度在3-5米之间,且路线线形曲折,纵坡较大,坑凼多,路基缺口也不少,路况极差,道路极需改造,本次通过改建近8公里长的公路将两个乡连接起来,以适应人民群众提高生产、生活水平的需要。

一、工程气候

根据广元市的实际情况,气候温和湿润,历年平均降雨量在900~1100mm之间。通常6~9月为雨季,占年降雨量的75%,年平均气温150C左右,以7~9月份最高,为33.90C~36.40C。12月至次年1月份气温最低,最低可达到-6.60C。年平均相对湿度70~80%之间。

二、现场施工条件

本工程施工用水可直接接入市政用水管道;施工、生活用电可与附近单位等协商付费接用他们的电源或采用建设单位提供的电源;该地区通讯情况良好,手机和小灵通的信号较好。

第2节 设计概况

一、道路工程

1、平面设计,满足市政道路规划红线图和现行建筑地面标高,使路线顺畅。

2、主要技术标准

公路等级:四级公路,设计行车速度20Km/h

设计荷载:公路-Ⅱ级。

路基宽度:采用6.5米,增设错车道

路面结构类型:沥青表处路面

公路平曲线:采用四级公路技术标准,困难地段适当降低技术标准(如平曲线半径、长度及平面夹直线长度等)执行。

最小极限半径不小于10米

公路纵坡:采用四级公路技术标准

二、设计原则

1、视现状地基路基实际情况以节约、安全、适用的原则;

2、对原有路基的地质情况,在施工时进一步确定路基的稳定性;

3、排水应满足室外排水设计规范,雨、污水分流。

第3节 工程特点

根据现场环境和揭示的地质资料以及建设单位对该工程质量与工期要求,结合国家和当地有关部门颁发的相关法令法规,认为该工程实施应着重抓下列几项工作:

综合楼抗震加固工程施工组织设计[详细]

综合楼抗震加固工程施工组织设计[详细]

鲈乡实验小学综合楼

改造工程

施

工

组

织

设

计

目 录

第一章 编制依据 ..................................................................................................................................... 3

第二章 工程概况 ..................................................................................................................................... 4

第三章 施工部署 ..................................................................................................................................... 4

第四章 施工准备 ..................................................................................................................................... 7

第五章 主要项目施工方案 ..................................................................................................................... 8

第六章 季节施工措施 ........................................................................................................................... 43

都江堰市灾后重建施工组织设计方案

都江堰市灾后重建施工组织设计方案

都江堰市灾后重建施工组织设计方案

都江堰市灾后重建“壹街区”市政配套工程

拜水东路

施工组织设计方案

工程名称:都江堰市灾后重建市政配套工程拜水东路

编制单位:都江堰市政工程有限公司

编制时间:2010年3月13日

目录

第一章 工程概况,施工准备及布置2

第一节、工程概况2

第二节、施工准备及布置3

第二章 施工主要技术措施11

第一节、施工测量11

第二节、排水工程施工方案12

第三节、道路路基工程施工方案23

第四节、道路路面工程施工方案31

第三章 施工进度计划38

第四章、质量保证措施42

第一节、质量目标42

第二节、质量保证体系42

第三节、质量保证措施43 第四节、试验、检验及资料45

第五节、分项工程各工序质量观感要求48

第五章、安全文明保证措施51

第一节、安全保证体系51

第二节、施工安全措施52

第三节、机电设备安全防护措施53

第四节、临时用电安全措施55

第五节、文明施工措施56

第六章、其他技术措施58

第一节、技术管理措施58

第二节、成品保护措施59

第三节、消防保卫措施60

第四节、降低成本措施61

附录一、劳动力准备计划

附录二、机械设备需用计划

附录三、施工平面图

附录四、施工进度计划

第一章工程概况,施工准备及布置

第一节、工程概况

一、工程名称:都江堰市灾后重建“壹街区”市政配套工程。 二、建设单位:都江堰市新城建设投资公司。

三、项目管理单位:四川良友建设项目管理咨询有限公司

四、监理单位:四川元丰建设项目管理咨询有限公司

五、工程范围:拜水东路(上善东路-银杏东路)段、银杏东路(拜水东路-尚阳大道)段。

六、工程地点:都江堰市蒲阳镇。

七、质量标准:合格。

八、工期要求:2010年3月15日至2010年6月30日,其中,银杏东路车行道路面工程要求在2010年5月12日完成。

九、工程简介:

拜水东路(上善东路-银杏东路)段工程起点为上善东路内切点,桩号K0+021.94,终点为银杏东路外切点,桩号K0+409.29,全长387.35米,规划红线为15米,其中道路宽为9米,两侧人行道宽3米。设计等级为城市支路(II级),计算行车速度为20km/h。

抗震加固及恢复工程施工组织设计

抗震加固及恢复工程施工组织设计

精美排版 目 录

第一章 综合说明

1.1、编制说明

1.2、编制依据

第二章 工程管理目标

2.1、工期目标

2.2、质量目标

2.3、文明安全环保目标

第三章 施工部署

3.1、现场组织管理机构

3.2、公司管理体系

3.3、工程特点分析

3.4、工程特点、重点及对策

3.5、施工部署

3.6、主要施工方法选择:

第四章、主要项目施工方案

4.1、测量方案:

4.2、原墙、板裂缝处理:

4.3、板墙基础处理:

4.4、板墙加固钻孔、锚筋方法:

4.5、钢筋工程:

4.6、模板工程

4.7、回填土工程:

4.8、板墙喷射混凝土:

4.9、新增构造柱、圈梁施工:

4.10、新增钢拉杆施工:

4.11、内装修

4.12、外装修 精美排版 4.13、脚手架工程:

4.14、门窗工程

4.15、难点分析

第五章、质量保证体系及措施

5.1、总目标

5.2、质量保证体系建立

5.3、质量控制的原则

5.4、质量保证措施

5.5 质量控制流程

5.6主要分项工程质量保证措施

第六章 文明施工、环保

6.1、综治管理

6.2、工地文明施工和标化管理

6.3、 环境保护措施

第七章 安全措施

7.1、安全管理方针、目标

7.2、安全生产保证体系

7.3、项目安全管理体系

7.4、安全管理工作

7.5、现场安全技术措施

7.6、 安全用电措施

7.7、安全消防措施

精美排版 第一一章 综合说明

1.1 1.1 编制说明

11、非常感谢都江堰市兴市投资有限公司对我公司的信任,给予我们参加三台一期A标抗震加固及恢复施工(第二次)招标投标的机会。我们深知本工程的特殊性和重要性,我公司从上到下均表现出了高度的重视,我们会十分珍惜此次机会!

22、我公司在接到贵方提供的招标文件和施工设计图纸后,立即组织了由公司工程技术人员、商务人员参加的投标工作会,对图纸和招标文件进行了深入细致的学习、分析和研究,并且数次踏勘了施工现场。在对本工程的重点、难点进行了分析,讨论了多种施工方案,综合考虑各项因素后,我公司有充分的信心和能力保证高质量、高速度地完成本工程总承包范围内的全部任务,向甲方递交一份满意的答卷。

房屋加固灾后重建施工组织设计

房屋加固灾后重建施工组织设计

广元市城北职业中学灾后重建工程

施

工

组

织

设

计

二00九年七月二十八日

目 录

第一章 ………………………………………………………………………………………()

一、编制依据……………………………………………………………………………………………()

二、编制内容及范围……………………………………………………………………………………()

三、编制原则……………………………………………………………………………………………()

………………………………………………………………………………………()

…………………………………………………………()

一、施工组织机构的管理与运行………………………………………………………………………()

二、项目组织机构成员配备职责与分工………………………………………………………………()

…………………………………………………………………………() ……………………………………………………………………………………………()

……………………………………………………………………………………………()

……………………………………………………………………………………………()

……………………………………………………………………………………………()

……………………………………………………………………………………………()

……………………………………………………………………………………………()

……………………………………………………………………………()

八、学生公寓维修加固…………………………………………………………………………………()

九、绿化工程……………………………………………………………………………………………()

……………………………………………………………………()

一、建立质量保证体系…………………………………………………………………………………()

地震灾后改建公路施工组织设计

地震灾后改建公路施工组织设计

施工组织设计

第一章 总体概况

一、工程概述

受汶川大地震影响,使中江境内各条道路均因地震引起的山体滑坡、路基坍塌、泥石流等均不同程度地受到破坏。仓山镇至青凉寺现有的公路行车状况已严重制约了沿线乡村及其它影响区的经济发展,公路现状已不能适应当地经济发展和人民生活水平的要求,行车安全也得不到有效的保障。

二、地形、地质、水文、气候特征

1、地形、地貌

境内地势西北高,东南低。地貌形态有平坝,丘陵、低山三种,平坝分布于凯江两岸和龙泉山局部地方,占金县土地面积的6%,丘陵面积占全县土地面积的77%。低山占全县土地面积的17%,属龙泉山北段。同脊呈北走向,峰峦高耸,山岭连绵,海拔600—1200米左右,相对切深200—300米,多爪状冲沟,沟谷深狭呈V形,谷瓦宽200—300米,横坡35—55度,纵横较陡。断裂层的交汇处有断陷注地,断裂带现山崩塌和滑坡痕迹。区内有全县最高峰老牛坡和次高峰西眉山,海拔均在1000米以上,其余山峦,大多在700—900米以上。

地质构造属新华夏系龙泉山褶断东,其北端为合兴(属德阳市中区)环状构造范围,褶皱较紧密,断裂以走向逆断层发育;东部和中南部属绵阳环状构造范围,为近东西向的平缓褶皱组成。 总之,工程区地质构造复杂,新构造运动较活跃,地震活动频繁,区域稳定性相对较差。

改建公路路线范围内目前尚未发现大的崩塌体及滑坡等地质灾害,其潜在的不良物理地质现象主要体现于土边坡段零星土溜、塌滑、蠕滑变形体或岩质边坡段的零星崩塌现象,但规模较小;公路沿线路基下无大的不良物理地质现象。路线多沿阶梯状缓斜坡地形及斜坡与河谷交接部位展线,并充分利用原公路路基;临空方边坡坡度多为35~40º,路基稳定性总体较好,宜于修建。

2、地质

改建公路多处高山斜坡与河谷交接部位,改建公路80%的路段沿其展线,其次为松散堆积体前缘(局部地段为古滑坡前缘),总之边坡整体稳定较好。基岩裸露段主要表现为挖方岩质边坡内由于岩性软弱结构面等的存在与组合形成潜在的非连续破坏面,在重力、构造裂隙、层面、卸荷裂隙、表生风化裂隙、外围地震等触发因素的综合作用下,加速卸荷变形形成危岩体,最终加速滑移—错落形成崩塌。 松散堆积层路段:对坡度相对较陡、坡面较长的路段,地下水相对较富集且渗透变形相对较剧烈的路段,一旦进入暴雨季节易形成小规模土溜、塌滑或蠕滑变形体等不良物理地质现象,边坡稳定性相对较差对其采取一定的边坡削坡及坡脚采取挡防措施以确保其边坡的稳定性及公路的正常营运。

地震灾后恢复重建民居文物修缮工程施工设计方案

地震灾后恢复重建民居文物修缮工程施工设计方案

地震灾后恢复重建民居文物修缮工程

施工组织设计

地震灾后恢复重建民居文物修缮工程施工设计方案

目 录

第一章 综合说明

一、公司承诺

二、编制依据

三、工程概况

四、工程目的

五、修缮原则

六、施工中遵循有关规范、规程、规定、标准

第二章 施工部署工作计划

一、施工管理目标

二、组织管理机构

三、施工准备工作

四、施工组织过程

五、施工组织机构设置

六、项目管理措施

七、工地应急措施

八、施工总平面管理

第三章 施工方案与技术措施

一、测量工程施工方案

二、拆除工程施工方案

三、木构件工程施工工艺

四、木结构防护工艺

五、古建筑的木装修施工

六、瓦屋面工程

七、古建的彩绘施工工艺

八、古建油漆施工工艺

九、石材地面

十、其他石作工程施工

十一、脚手架工程

十二、施工临时用水、用电工程

十三、防潮、防腐、防白蚁工程

第四章 季节性施工措施

一、雨季施工保证措施 地震灾后恢复重建民居文物修缮工程施工设计方案

二、冬季、节假日施工保证措施

第五章 工程进度计划与措施

一、施工期限及依据

二、建立工期保证体系

三、施工进度计划和网络计划

第六章 资源配备计划

一、劳动力配备

二、主要施工机械的选用及进场计划

三、材料供应计划

四、资金准备计划

第七章 质量管理体系与措施

一、质量目标

二、质量管理体系

三、质量监控原则

四、不符合项管理

五、施工过程控制和管理

六、施工质量的控制和检验

第八章 安全管理体系与措施

一、项目安全文明施工基本目标

二、安全生产管理保证体系

三、安全施工技术措施

第九章 文明施工管理措施

一、文明施工管理目标

二、文明施工管理网络

三、现场设施文明管理

四、劳务管理

五、文明施工与周边居民、工厂、商店等的关系协调

第十章 环境保护管理体系与措施

一、实施“静、畅、宁”工程管理措施

二、噪音管理及环境保护

中学教学楼及配套工程施工组织设计(灾后重建)

1 目 录

第一章 工程概况

第二章 编制依据

第三章 总体部署与资源配备

第四章 施工总平面布置

第五章 施工方案与技术措施

第一节 主要施工阶段划分

第二节 主要施工方案与技术措施

第六章 质量管理体系与措施

第七章 安全管理体系与措施

第八章 环境保护管理体系与措施

第九章 工程进度计划及措施

第十章 成本控制措施

第十一章 季节性施工措施

第十二章 地下管线及其地上设施的保护加固措施

第十三章 工程关键部位施工技术措施

第十四章 工程质量保修承诺

后附表:1、拟投入本项目的主要施工设备表

2、拟配备本项目的试验和检测仪器设备表

3、劳动力计划表

4、施工进度计划

5、施工平面布置图

6、临时用地表

2

第一章 工程概况

一、工程情况:

1 工程名称

2 工程建设地点

3 工程规模 教学楼,建筑面积5700平方米,五层框架结构;

学生食堂,建筑面积2094平方米,二层框架结构;

男、女生宿舍,建筑面积分别为2662平方米,六层框架结构;

学生厕所,建筑面积110平方米,一层砖混结构;大门、校训台、升旗台、围墙、看台、运动场、室外水电、绿化等附属工程。

4 计划工期 180日历天。

计划开工日期:2009年11月20日,

计划竣工日期:2010年5月20日

5 质量要求 一次性达到国家现行施工验收规范合格标准

6 建设单位

7 设计单位

8 监理单位

9 施工单位

二、工程概况

1、建筑设计概况 3 本工程新建工程包括教学楼、学生食堂、男生宿舍、女生宿舍、学生厕所、大门、校训台、升旗台、围墙、看台、运动场、室外水电、绿化等附属工程。

教学楼为五层框架剪力墙结构,屋顶为坡屋面(局部平屋面),建筑面积5700m2,建筑总高度26.3m;学生食堂为二层框架结构,坡屋面(局部平屋面),建筑面积2094m2,建筑总高度12m;男、女生宿舍均为六层框架结构,屋顶为坡屋面,建筑面积均为2622m2,建筑总高度25.2m;厕所为单层砖混结构,平屋面,建筑面积110m2,建筑总高度3.65m;学校大门为二层框架结构,平屋面,建筑面积20.2m2,建筑总高度7.8m。

第二中学灾后重建项目施工组织设计

通江县第二中学灾后重建项目

湖南中格建设集团有限公司 投标文件 目 录

第一章 编制依据及编制说明

第一节 编制依据

第二节 编制依据及内容

第二章 工程概况

第三章 施工组织机构

第一节 项目经理部的建立

第二节 项目管理职责

第三节 施工项目管理规划

第四节 施工部署原则

第五节 生产要素管理的组织

第六节 项目合同管理

第七节 成本管理

第四章 施工方案和技术措施

第一节 施工测量

第二节 土石方开挖及回填

第三节 钢筋工程

第四节 模板工程

第五节 混凝土工程

第六节 砌筑工程

第七节 防水工程

第八节 装修工程施工方案 通江县第二中学灾后重建项目

湖南中格建设集团有限公司 投标文件 第九节 电气工程

第十节 给排水工程

第十一节 其他工程

第五章 工程质量保证措施

第一节 质量目标

第二节 质量保证体系

第三节 组织保证体系

第四节 质量管理制度

第五节 技术保证措施

第六章 施工总体布置

第一节 施工指导方针及目标

第二节 施工技术准备

第三节 施工准备

第四节 施工现场临时用水、用电确定

第五节 质量体系的建立与有效运行

第六节 项目质量计划

第七节 材料、机具、设备供应保证的应急措施

第七章 工期进度及计划

第一节 工程总工期目标的确定

第二节 施工工期安排

第三节 确保工期的技术组织措施

第八章 劳动力安排计划 通江县第二中学灾后重建项目

湖南中格建设集团有限公司 投标文件 第一节 劳动力安排组织措施

第二节 各阶段劳动力安排

第三节 劳动力组织和管理的关键环节

第九章 施工机械配置

第一节 主要机械设备的选用

第二节 施工机械设备的合理使用

第三节 施工机械设备的保养与维护

第十章 资源配备计划

第一节 劳动力安排计划

第二节 机械设备配置及保证措施

yu四川某景区震后基础设施恢复重建项目施工组织设计(框架 木结构)_secret

目 录

目 录.............................................................. 0

第一章 编制说明 ................................................... 1

第二章 工程概况及特点 ............................................. 4

第三章 施工部署和组织机构 ......................................... 5

第四章 工期、进度计划与保证措施 .................................. 12

第一节 总工期和施工进度计划 .................................. 12

第二节 确保工期的保证措施 .................................... 13

第五章 施工现场平面布置及管理 .................................... 23

第六章 主要施工工艺 .............................................. 27

第一节 工程测量、放线施工方案 ................................ 27

第二节 降水施工方案 .......................................... 29

第三节 土石方开挖方案 ........................................ 29

第四节 基础工程施工方案 ...................................... 31

第五节 钢筋工程施工方案 ...................................... 35
