38.管道清管试压作业指导书要点

管道清管、试压施工作业指导书

四川石油天然气建设工程有限责任公司

二〇二二年四月二十七日

一、编制依据

1.1 GB50369-2006《油气长输管道工程施工及验收规范》

1.2 GB/T16805-2009 《液体石油管道压力试验》

1.3 SY4208-2008《石油天然气建设工程施工质量验收规范-输油输气管道线路工程》

1.4 CDP-G-OGP-OP-027-2012-1《油气储运项目设计规定》

二、工作流程图

见附件1

三、施工内容与要求

3.1施工准备工作

3.1.1技术准备:主要包括施工标准及验收规范;熟悉设计文件图纸及内容,组织内部会审;施工现场踏线;编制相关施工方案,准备焊接工艺,并按批准的方案执行。

3.1.2物资设备准备:材料设备计划编制与审批;特殊管件的购置或加工;工器具制作;施工设备的检修维护。

3.1.3施工队伍准备:主要包括建立项目组织机构,组织各工种人员培训;施工任务划分及主要人员设备的调配;组织施工人员技术安全交底。

3.1.4施工现场准备:主要包括建立施工营地,与关联单位的联系及事务处理;施工现场布置,落实安全防护及环保措施。

3.1.5管理文件及资料准备:主要包括项目工程的质量工期成本三大目标的方针管理程序;HSE方针目标;质检特殊工种资格证上岗证;项目质量责任制度;项目各项管理制度。

3.2试压方案的编制

3.2.1试压方案应按如下几个方面编制:编制依据、工程概况、施工部署、清管试压分段情况说明、施工方法和主要技术要求、施工人员设备材料要求、施工进度计划、质量和HSE 管理(应包含组织机构风险识别及安全保证措施)和应急预案。

3.2.2编制试压施工方案时,应结合上水排水、设备进场、地形高差、吹扫排空场地、当地排水设施等因素综合考虑试压段的合理划分。

3.2.3对大落差管道进行试压分段时,应充分考虑弥合水击效应,排水口位置应远离高落差点,排水口截面积至少为被试压管径的1/5。

3.3试压实施

3.3.1试压分段

根据设计及规范要求,试压段划分应考虑以下五种影响因素:

①分段水压试验应根据每段的纵断面图来计算。试压分段中各区段长度一般为:平原地段小于35km,山区丘陵地段的管段分段应根据沿线高差具体划分。计算公式如下:

[σ] = (1)

式中:[σ] —试压时允许的管道环向应力( 管材最低屈服强度的0.9 倍或0.95倍) /MPa;

P—允许的最大试压压力/MPa;

D—管道外径/mm;

t—管道壁厚/mm。

由公式(1)可算出最大允许试压压力P: P =

②地区等级划分及标准见表1、表2:

表1 输油管道水压试验压力值稳压时间及合格标准

分 类 强度试验 严密性试验

输油管道一般地段 压力值(MPa) 1.25倍设计压力 设计压力

稳压时间(h) 4 24

输油管道大中型穿(跨)越及管道通过人口稠密区 压力值(MPa) 1.5倍设计压力 设计压力

稳压时间(h) 4 24

合格标准 无泄漏 压降不大于1%试验压力值,且不大于0.1MPa

表2 输气管道水压试验压力值稳压时间及合格标准

分 类 强度试验 严密性试验

一级地区输气管道 压力值(MPa) 1.1倍设计压力 设计压力

稳压时间(h) 4 24

二级地区输气管道 压力值(MPa) 1.25倍设计压力 设计压力

稳压时间(h) 4 24

三级地区输气管道 压力值(MPa) 1.4倍设计压力 设计压力

稳压时间(h) 4 24 分 类 强度试验 严密性试验

四级地区输气管道 压力值(MPa) 1.5倍设计压力 设计压力

稳压时间(h) 4 24

合格标准 无泄漏 压降不大于1%试验压力值,且不大于0.1MPa

③水源的位置及上水方式的选择。

划分管段的首末段尽量靠近水源地段,以附近有湖泊溪流沟渠为宜。上水地点离管线平铺直线距离宜1km以内,便于提高上水效率,增加上水可靠性。

④排水地点及排水方式的选择。

排水点通常情况宜选取管段两端的低点位置作为排水点,应综合考虑对环境的影响,避免对环境水土农田造成冲刷,排水管末端应增加缓冲装置。

⑤试压点的交通情况,外界影响情况。

尽量避开人口稠密区公路铁路半山丘陵,以平地为宜。

3.3.2试验压力的确定

①强度和严密性试验压力和稳压时间及合格标准见设计文件及规范GB50369-2006。

②试压时管道低点处的环向应力一般不应大于管材最低屈服强度的0.9 倍,对特殊地段经设计允许,其值最大不得大于0.95倍。试验压力值的测量应以管道最高点测出的压力值为准,管道最低点的压力值应为试验压力与管道液位高差静压之和。

3.4收发球筒和试压头的安装

3.4.1用于发送和接收清管器测径清管器等的装置,清管器收发球装置试压头采用定型产品,安装前应对其外观、标识、质证资料、材质符合性、已使用记录、检验试验记录、焊接工艺规程等进行检查,确认符合要求后方可安装。

3.4.2收发球装置、试压头与被试压管线的连接焊口必须按照线路焊口检测标准进行检测,合格等级符合线路工程要求。

3.4.4试压头必须进行报验并经监理审查同意才能使用,报验材料中应产品合格证、试验报告及已使用的次数等内容。

3.5清管、测径作业

3.5.1清管测径要求

试压前进行分段清管,应采用清管器进行清管,清管次数不少于两次,如果清管后达不到验收标准,应增加次数,开口端排出杂物符合设计规定或表3为合格。第一次宜用直板双向清管器,清除固体物质和碎屑; 第二次用带尼龙(钢丝)刷的清管器,清除灰尘和氧化皮,如果清除不净,应增加清管器继续清扫;第三次用测径清管器。

表3 清管合格标准 管径(mm) 100-300 300-600 600-1000 1000-1400

污物(kg/10km) 0.03 0.09 0.18 0.3

3.5.2清管器的选择

清管器分为直板型碟型和混合型。初次清管一般选择直板型,扫水时选择直板碟形或混合型。清管器片可更换。清管器可与尼龙(钢丝)刷或测径板同步使用。

3.5.3测径要求及验收标准

测径板直径按管段中最大壁厚钢管或弯头内径的92.5%计算。测径后立即观察测径板是否变形,应拍照为证。测径板通过管段后,无变形褶皱为合格。

3.5.4清管压力和速度

清管时,宜采用压缩空气推动清管器运行,清管器运行时速度应控制在3km/h~9km/h,工作压力宜为0.05MPa~0.2MPa。如遇阻力可适当提高其工作压力,但最大压力不应超过2.4MPa,且不超过设计压力。

3.5.5清管器运行故障处理

①清管器漏气或皮碗破裂。采用发射第二个清管器的办法处理,连续发送两次清管器均无法排出时,采取断管取清管器的办法。

②清管器被卡。首先采用增大进气量,提高压力,以增大压差,但应保证清管器后压力不超过2.4MPa且不超过设计压力;其次,降低清管器前压力,以增大压差但背压不低于0.1MPa。如果以上两种办法都不成功,则可排放清管器后气体,反推清管。

3.5.6测径板变形处理

若测径板有变形褶皱,可再次发送一个测径清管器,若第二次测径板依然有变形褶皱情况,应利用电子跟踪或智能清管器仪确定清管器测径板在管段中变形的位置。

3.6上水升压作业

3.6.1水源和用水要求

①试压用水化验要求

试压用水应为洁净水,化验结果要求如下:

PH值为6~8.5;盐分含量≤2000毫克/升;总悬浮物≤50毫克/升。

3.6.2取水要求

向地方相关部门申请,办理相应的取水许可。在试压或冲洗水中不得投入化学药剂。

3.6.3注水前的检查

①试压头试压汇管在同一工程首次使用前,进行0.5~1小时的水压试验,压力达到最大试验(该条管线设计)压力的1.5倍,无泄漏为合格。每个试压头应有书面资料,注明各自的编号,水压试验日期,试验压力和工作压力等级。

②在试压头组焊前放入清管器。 ③在注水前,再次对所有的试压头管件阀门和组件及连接管线进行检查,确认所有的部件都状态良好,连接可靠。

3.6.4注水作业

①起动注水泵,将水注入到注水清管器后面。注入的水推动清管器开始前行,以防形成气穴。记录清管器的发射时间。持续注水推动清管器前进,直到完成试压管段的注水。

②注水清管器的行走速度要加以控制,最大速度应限制为3km/h,防止下坡段注水过快,保证在注水时清管器后面的水流不会中断。要保持注水清管器有0.1MPa~0.3MPa的背压。

③根据注水量要计算清管器的到达时间,在接收段,要通过排水管排除冲洗水。待注水清管器到达后便立即关闭排水阀。清管器前面的空气要通过排气阀放掉。应至少每小时监测注水量,以便计算清管器的行进位置。

④注水完成后,管道水的温度不稳定时应不少于2小时的稳定期,直到与地面温度接近。检查管段两端的压力(差),并与计算值比较。

⑤注水泵和试压头之间或试压头之间(导水时采用)的管道连接应使用钢管。钢管和试压管段间应安装单向阀。如果有2段以上试压段跨越接导水上水,第1个管段注水完成后应立即向第2个管段注水,直到全部管段都注满水。

3.7升压 3.7.1试压检测和记录

一般埋地管线分段试压使用压力天平(精度达0.015级)压力自动记录仪温度自动记录仪压力表温度计。试压段两端各设1块压力表;试压测试端设置压力天平压力自动记录仪温度自动记录仪。温度计可用胶带粘贴到管道侧壁上。升压前应检查所有检测仪表是否工作正常。

从升压开始应开始记录。升压期间,压力每上升0.1MPa,记录一次。强度试验和严密性试验期间,记录应每半小时一次。压力记录以压力天平为准。试验压力值以管段最高点为准,当测试点低于管段最高点时,测试点的试验压力值应加入其静水高差的压力值。稳压期间应有完整的压力天平压力自动记录仪温度自动记录仪的记录。

3.7.2升压过程

缓慢匀速的加压,分别在达到试压段最高点试验压力30%和60%时,停机检查30min,检查试压段落是否有泄漏变形等情况。如发生泄漏等异常情况,需检查原因,排除异常后再升压;如无异常情况,则继续升至强度试验压力。

在这期间,试压人员依靠压力天平监视试压过程。如果怀疑管线有泄漏,首先应停止升压,派出巡检人员沿线进行查找。处理和焊接泄漏问题时应降压至常压后进行。

3.8强度与严密性试验

合集下载

管道打压试验规范

管道打压试验规范

管道打压试验规范

管道打压试验是保证管道系统安全运行的重要步骤,在实际应用中具有非常重要的意义。为了保证测试的准确性和规范性,制定一系列的测试规范是必要的。

一、测试前准备工作

1. 确定测试对象:明确测试的管道系统范围、管道材质、管径、使用环境等信息。

2. 准备测试设备:包括压力计、试验泵、试压水或气源、膨胀器、温度计等。

3. 准备测试材料:包括试压用水或气体、密封材料等。

4. 清洗管道:在测试前应对管道进行彻底的清洗,以去除杂质和沉积物,并确保管道内部清洁。

5. 确定测试压力和持续时间:根据设计要求和相关标准确定适当的测试压力和持续时间。

二、测试过程

1. 安全措施:测试前要确保测试现场无火源和易燃物,并采取必要的防护措施。

2. 封堵管道:根据需要,采用合适的方法对管道进行临时或永久封堵,以确保测试效果。

3. 填充试压介质:根据试验要求,将试压介质(水或气体)注入管道。水压试验时应注意排除管道内杂质和气泡。

4. 增压:通过试压泵等设备逐渐增压,确保管道内压力的升降速度符合要求。

5. 保压:增压到要求的测试压力后,关闭填充介质的阀门,保持一段时间的保压,以检测管道是否存在渗漏。

6. 观察检测:测试过程中要仔细观察管道系统是否有压力下降、渗漏、变形等异常情况,并进行记录。

7. 记录结果:测试过程中要详细记录试验压力、时间、环境温度等信息,并记录管道系统的问题和异常情况。

三、测试结束后工作

1. 降压放空:保压时间结束后,缓慢降低管道内压力,同时注意排空管道内试压介质。

2. 移除封堵:将临时封堵管道的设备和材料逐步拆除,恢复管道正常运行。

3. 清理现场:对测试现场进行清理,将测试设备、工具、材料等物品归位整理。

4. 处理测试结果:根据测试结果,及时对管道系统存在的问题进行处理,修复或更换受损的管道和附件。

5. 编制测试报告:根据测试记录和结果,编制详细的测试报告,包括测试对象、测试环境、测试过程、测试结果、问题处理等内容。

管道试压吹扫规范要求(最新版)

管道试压吹扫规范要求(最新版)

( 安全技术 )

单 位:_________________________

姓 名:_________________________

日 期:_________________________

精品文档 / Word文档 / 文字可改 管道试压吹扫规范要求(最新版)

Technical safety means that the pursuit of technology should also include ensuring that people

make mistakes 实用文本 | DOCUMENT TEMPLATE

特种设备

第 2 页 管道试压吹扫规范要求(最新版)

一、工程概况

特变电工多晶硅项目一期工程中的管道介质分为蒸汽、蒸汽冷凝液、氢气、氯化氢、仪表空气、制冷液、冷却水、氮气、洗涤液、氯硅烷(汽、液)等,管道材质有不锈钢、碳钢、合金钢等。为了使管道试压、吹扫工作能顺利的进行,特编制本施工说明书。

由于多晶硅装置生产中氯硅烷等介质遇水反应生成盐酸将腐蚀设备管道,并在反应同时产生氢气将造成爆炸危险。此外结合国内多晶硅行业的建设、生产操作习惯,为保证各项目的开车进度,管道命名表中的大量管道在试验介质栏填写的是“空气”(或氮气),与常规设计中大量采用水压有较大区别。本规定提请各施工单位在试验时注意气压试验的危险性,应合理组织试压回路避免由此带来的风险。若选择水压试验,则请注意在水压试验后将系统中的水排备注:传统安全中认为技术只要能在人不犯错误时保证人安全就达到了技术的根本要求,但更进一步的技术安全观对技术的追求还应该包括保证防止人犯错,乃至在一定范围内缓冲、包容人的错误。 实用文本 | DOCUMENT TEMPLATE

特种设备

第 3 页 净,并保证在输送氯硅烷等工艺介质前将系统干燥吹扫至露点-40℃以下。

使用范围:

成达工程公司负责工程设计的所有多晶硅装置HCL合成、三氯氢硅合成、精馏提纯、罐区、氢化、还原、三套尾气分离系统(CDI)、这几个主要工序中氯硅烷管道及与氯硅烷管道设备直接相连的HCL,H2,N2等管道,不适用于废气及废液处理工序。

管道吹扫试压安全技术交底模板

管道吹扫试压安全技术交底模板

一、交底目的

为确保管道吹扫试压作业的安全进行,避免发生安全事故,现将管道吹扫试压安全技术要求进行交底,请所有参与作业人员认真学习并严格遵守。

二、交底内容

1. 作业人员须知

(1)所有参与管道吹扫试压作业人员必须经过专业培训,具备相关操作技能和应急处置能力。

(2)作业人员必须熟悉管道吹扫试压的操作规程和安全注意事项。

(3)作业人员应佩戴好个人防护用品,如安全帽、防尘口罩、防护眼镜、防噪音耳塞、防滑鞋等。

2. 管道吹扫试压前的准备工作

(1)检查管道系统,确保管道安装质量合格,无漏点、裂纹等缺陷。

(2)确认试验方案已通过审批,并已进行安全技术交底。

(3)检查试验用压力表,确保其精度不低于1.6级,量程为被测最大压力的1.5~2倍。

(4)管道加固,回路分割元件隔离,待试管道与无关系统已用盲板或其他隔离措施隔开。

3. 管道吹扫试压操作要求

(1)气体吹扫:吹扫介质在管内实际流速不宜小于20m/s,吹扫时的最高压力不得大于管道的设计压力。

(2)清管球吹扫:公称直径大于100mm的钢质管道宜采用清管球吹扫,确保清管球在管道内顺利通过。

(3)吹扫顺序:从大管到小管,从主管到支管。

(4)吹扫管段长度:每次吹扫管道的长度不宜超过500m,当管道长度超过500m时,宜分段进行吹扫。 (5)吹扫口设置:吹扫口应设在开阔地带并加固,吹扫口与地面的夹角应在30--50之间,吹扫口管段与被吹扫管道必须采取平缓过渡对焊。

4. 管道试压操作要求

(1)试验介质:压力试验宜以液体试验介质,当管道的设计压力小于或等于0.6MP时,可采用气体为试验介质。

(2)试验压力:管道安装完毕,热处理和无损检测合格后,才能进行压力试验。

(3)划定禁区:进行压力试验时,要划定禁区,无关人员不得进入。

(4)脆性材料试验:脆性材料严禁使用气体进行试验,压力试验温度严禁接近金属材料的脆性转变温度。

5. 事故应急处置

天然气清管操作指导书

天然气清管操作指导书

天然气清管操作指导书

1 主要内容与适用范围

本指导书规定了天然气输气管道干线清管作业的操作程序及注意事项。

本指导书适用于燃气公司天然气输气管道干线的清管作业。

2 检查与准备

2.1 施工单位应编制详细的《清管作业方案》,包括清管作业组织机构、职责等;管道历史情况记录和现状;详细的操作程序和开工时间;安全环保措施;事故预案等内容并上报生产运行管理部门,在取得调度令后,方可实施。

2.2 检查清管作业条件是否完善

2.2.1 进出气量和站场压力要达到《清管方案》要求。

2.2.2 全线穿跨越、水工保护设施牢固可靠,管道无变形。

2.2.3 站场工艺设备操作灵活,密封性好,经测试完全达到备用状态。

2.2.4 清管管段的GOV阀要设在手动、全开位置,并取消自动截断功能,关闭引气阀。

2.2.5 站场仪器仪表能准确检测和显示数据。

2.2.6 排污池已注水,水位高于排污入口管50mm,排污管畅通无阻。 2.2.7 备用发电机试运正常后备用。

2.2.8 各种通讯手段数量满足要求,工作状态稳定可靠,包括:公网、内部电话、短波电台、车载台和对讲机。

2.2.9 清管操作工具、消防器材要准备齐全、完好,摆放整齐。

2.2.10 作业人员穿劳保防护用品。

2.2.11 清管器要满足清管要求的尺寸和过盈量,并做好记录。

2.2.12 清管器材是否在使用期限内。

3 操作程序

3.1 发送清管器

3.1.1 现场指挥组长在确认具备发球条件后,向发球操作人员下达发球指令。

3.1.2 确认16010、16011、16012、16013、16014#阀处于全关状态,并检查阀门无漏气。

3.1.3 全开16013#放空阀进行放空,并确认发球筒压力为零。

3.1.4 全开16014#平衡阀。

3.1.5 打开发球筒快开盲板,把清管器送入球筒底部大小头处,将清管器在大小头处压紧后关闭快开盲板。

3.1.6 关16013#放空阀。

压力管道试压吹扫方案

压力管道试压吹扫方案

压力管道试压吹扫方案

一、试压方案

1.管道准备

(1)检查管道是否完整,无明显损坏或腐蚀;

(2)清理管道内外杂物,确保管道通畅;

(3)管道上封堵不需要试压的接口;

(4)检查管道连接是否紧固,密封良好。

2.试压设备准备

(1)选用合适的试压设备,确保其精度和可靠性;

(2)校准试压设备,确保其准确度;

(3)检查试压设备的连接件是否安全可靠。

3.试压过程

(1)充分准备必要的安全措施,包括工作单位及人员的安全防护措施;

(2)确认试压设备和试压试剂的安全性,遵循相应的操作规程;

(3)将试压试剂注入试压设备中,确保试压试剂的质量和准确度;

(4)根据管道的设计压力和规格,进行试压设备的调整,使其与管道连接;

(5)按照设计要求,逐步增加试压设备的压力,直至达到试压试剂的试验压力; (6)试压过程中注意观察管道的变形、泄漏等情况,及时采取措施进行修复;

(7)达到试压试剂的试验压力后,保持一段时间,观察管道的稳定情况;

(8)试压结束后,逐步减少试压试剂的压力,然后将其排空,并进行处理。

1.吹扫前准备

(1)清除管道内的杂质和污垢,确保管道通畅;

(2)检查管道连接是否紧固,密封良好;

(3)准备合适的吹扫设备,确保其工作正常。

2.吹扫过程

(1)将吹扫设备与管道连接,确保连接安全可靠;

(2)开启吹扫设备,根据管道的设计要求和吹扫设备的能力,确定吹扫的参数和时间;

(3)吹扫过程中,根据需要适时调整吹扫设备的参数,确保吹扫效果;

(4)吹扫过程中,注意观察管道的变形、泄漏等情况,及时采取措施进行修复;

(5)吹扫结束后,关闭吹扫设备,拆除与管道的连接,进行设备的清洁和维护。

三、安全注意事项 (1)工作人员必须严格按照操作规程进行操作,任何违规行为都可能导致安全事故的发生;

(2)使用试压设备和吹扫设备时,必须严格遵守操作规程,确保设备的正常工作和安全使用;

(3)试压和吹扫过程中,必须安排专人负责监控管道的变化和设备的工作情况,以便及时发现和处理问题;

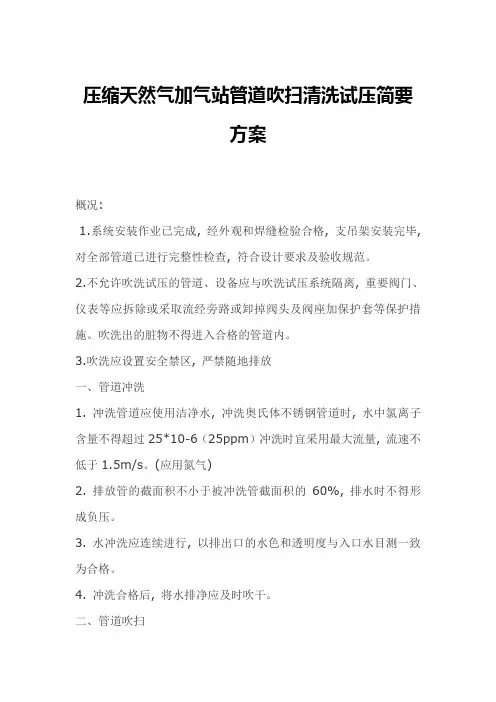

压缩天然气加气站管道吹扫清洗试压简要方案

压缩天然气加气站管道吹扫清洗试压简要方案

压缩天然气加气站管道吹扫清洗试压简要方案

概况:

1.系统安装作业已完成, 经外观和焊缝检验合格, 支吊架安装完毕,

对全部管道已进行完整性检查, 符合设计要求及验收规范。

2.不允许吹洗试压的管道、设备应与吹洗试压系统隔离, 重要阀门、仪表等应拆除或采取流经旁路或卸掉阀头及阀座加保护套等保护措施。吹洗出的脏物不得进入合格的管道内。

3.吹洗应设置安全禁区, 严禁随地排放

一、管道冲洗

1. 冲洗管道应使用洁净水, 冲洗奥氏体不锈钢管道时, 水中氯离子含量不得超过25*10-6(25ppm)冲洗时宜采用最大流量, 流速不低于1.5m/s。(应用氮气)

2. 排放管的截面积不小于被冲洗管截面积的60%, 排水时不得形成负压。

3. 水冲洗应连续进行, 以排出口的水色和透明度与入口水目测一致为合格。

4. 冲洗合格后, 将水排净应及时吹干。

二、管道吹扫 1. 管道空气吹扫压力不得超过设计压力, 压缩天然气系统吹扫压力为0.6Mpa

2. 空气吹扫时, 在排气口用白布或涂有白漆的靶板检查, 连续在10min内无铁锈、尘土、水份或其它脏物为合格。停置20min后, 应再次重复检查一次。

3. 吹洗钢管时, 应用铁锤敲打管底焊缝死角处, 吹扫后, 对系统死角和重要部位进行复位检查, 彻底清扫污物。

三、管道试压

1. 强度试验用压力表应经校验, 并在检查周期内精度不低于1.5级,

满刻度值应为被测压力值的1.5—2.0倍, 压力表不少于2只, 表盘不小于Φ150mm.。

2. 试验介质采用洁净水, 注水时, 应排尽管道内空气, 最高点设放空管。

3. 试压升压时, 应缓慢进行, 升至50%后保持15分钟。检查无渗漏无异常后, 再升至90%, 确认无渗漏、无异常, 升至试验压力保持30min, 沿系统检查无泄漏, 降压小于1%为合格。

4. 严密性试验, 压力升至0.2Mpa保持10分钟, 检查无渗漏、无异常后, 方可继续升压。按试验压力的10%逐级升压, 每级稳压3分钟, 至试验压力, 用发泡剂检验以不漏为合格。

管道液压试验的实施要点

管道液压试验的实施要点

1.设定试验压力:根据设计要求和相关标准,设定试验压力。试验压力一般大于或等于管道的最高工作压力。

2.管道清洗:在试验之前,应对管道进行全面清洗,以确保管道内无杂质和污物。可通过高压水冲洗或使用特定的溶液来清洗。

3.确定试验介质:试验介质应根据管道的设计材料和工作环境来选择。常用的试验介质包括水、气体或特定溶液。

4.试验设备准备:包括试验压力表、试验泵、隔离阀等试验设备的准备和检查。确保试验设备的准确度和可靠性。

5.设定试验时间:根据管道的设计要求和相关标准,设定试验时间。试验时间一般为30分钟到2小时不等。

6.试验安全措施:在试验过程中,需制定并执行相关的安全措施,包括穿戴防护装备、设置警示标志、确保试验区域的通风等。

7.试验压力施加:在试验设备和管道连接好后,逐渐增加试验压力,不得一次性超过试验压力的80%。每次增压后,需等待一段时间,以确保管道的变形和渗漏情况。

8.压力保持:达到试验压力后,需保持一段时间,以观察管道是否有渗漏现象。试验期间需定期检查试验压力,确保压力稳定。

9.试验记录:对试验过程中的数据和观察结果进行记录,如试验压力、试验时间、渗漏情况等,以备后续分析和评估。 10.试验结束:试验结束后,需将试验压力逐渐释放,关闭试验泵和相应的阀门。试验完成后,需对试验设备进行清理和检查,确保下次试验的可靠性。

11.试验报告:根据试验记录和观察结果,编制试验报告,包括试验过程、试验结果和存在的问题等,以便后续分析和改进。

12.试验评估:根据试验结果和相关标准,评估管道的密封性和可靠性,进行必要的改进和修复。

总之,管道液压试验的实施要点包括设定试验压力、管道清洗、试验介质选择、试验设备准备、试验时间设定、试验安全措施、试验压力施加、压力保持、试验记录、试验结束、试验报告和试验评估等方面。这些要点保证了试验的有效性、可靠性和安全性,帮助确保管道的质量和可靠性。

压力管道试压吹扫方案 2

压力管道试压吹扫方案

1.前期准备

首先,需要对压力管道进行检查,确保其设计、施工、焊接等工艺符合规范要求。同时,需要确认管道阀门、法兰、支架等连接件的安装是否牢固可靠,以及管道内部是否存在杂质、残余物等。另外,需要对试压泵、压力表等设备进行检修、校准,确保其工作正常。

2.压力试验

(1)管道清洗:先对管道进行清洗,去除管道内部的杂质和残余物。可使用高压清洗车或高压水枪进行清洗,确保管道内干净无杂质。

(2)试压:根据设计要求,确定试压压力和试压持续时间,并将试压泵连接至管道上。试压泵的选型需要根据管道长度、直径等因素确定,确保可以提供足够的试压压力。然后,通过试压泵加压,使管道内部达到试压压力,并保持一定时间。在试压过程中,需要注意观察管道是否有漏水、渗漏等问题,并及时记录试压压力和时间。

3.试压结果处理

4.吹扫处理

(1)管道排水:试压结束后,需要将管道内的水进行排除,以免对管道和阀门造成损坏。可以通过管道低点设置排污阀进行排水,同时,可以利用压缩空气进行吹扫,加速管道内的水排出。

(2)吹扫过程:使用压缩空气对管道进行吹扫,去除管道内残余的水分。在吹扫过程中,需要充分注意安全,避免吹扫过程中发生意外。吹扫时间和压力需要根据管道长度、直径等因素确定,确保充分吹扫干净。 (3)管道保护:吹扫结束后,需要对管道进行保护,防止管道内再次积水。可以通过设置盖板、密封器等进行保护,确保管道内部干燥。

总结:

压力管道试压吹扫是管道施工后的重要环节,对管道的安全可靠性有着重要的影响。在进行压力试验前,需要做好充分的准备工作,对管道和设备进行检查和维护,确保其达到试验要求。试压过程中,需要严格按照规范要求进行操作,并及时记录试压结果。试压结束后,需要对试压结果进行处理,对不合格部分进行修复。吹扫过程中,需要注意安全,确保管道内干净无杂质。最后,需要对管道进行保护,防止再次积水。

管道施工作业指导书

管道施工作业指导书

2)污水管道施工采用挖掘机开挖,自卸汽车运输土方,沟槽回填一律采用透水性好的土质,故沟槽挖方多余土方挖除后清运到指定地点,需要利用的少量土方堆放在沟槽两侧1.2m以外,并不超过2m高。沟槽底部两侧设20cm宽明沟排水,每50米设一集水井,并用2.5kw水泵抽排水。在特殊地段,打支撑以确保沟槽施工的安全。开挖前根据探测结果先确定是否采用机械或人工开挖。本工程污、雨水沟槽的挖深在2米至8米之间,为了保证施工安全,加快施工进度,沟槽开挖时,应根据开挖地段的地质情况,短开挖,紧支撑,确保沟槽边坡稳定。根据沟槽的挖深,适时增设不同类型的支撑:

挖深: H,1.5m 不设支撑

(1.5~4m之间的设不设支撑)

5,H?4m 设稀支撑

H ,5m 设密支撑

开挖时要严格控制沟槽基底中线及边坡,以免造成挖偏、超挖,影响沟槽的直顺和沟壁的稳定。如果存在软弱地基,承载力?0.15Mpa时,应对基底进行加强处理,另外在开挖过程中如遇地下管线(排气、燃气、电线等),决不能盲目处理,应及时与指挥部协调单位取得联系,并抓紧时间协调解决。

超挖大于15cm,用砂砾石分层压实,相对密度不低于95%。

槽底有地下水,扰动深度小于80cm时,用级配砂砾石回填密实,块石挤入深度不小于扰动深度的80%。

沟槽开挖若遇流沙、淤泥、松软地基,先将流沙、淤泥、松软层挖除,然后用天然级配砂砾石或石灰土分层压实回填,压实度大于95%。当污、雨水管道管顶覆土小于1m或大于6m时,采用360?满包基础。基础施工采用两步来完成,首先浇筑平基部分,然后等管道安装就位后,再浇筑剩余的管座部分。

污、雨水管道的平基应紧跟沟槽的开挖。形成一段沟槽,浇筑一段平基。沟槽经监理工程师验收合格后,立即根据测量人员所测设的控制中桩挂线,安装模板。模板的安装必须保证平基的几何尺寸满足设计和施工规范的要求,严格控制相邻模板间的错台尺寸,不能超出规范要求。总之,模板工程必须作到,线条流畅,表面平整,支撑牢固稳定。管道平基实体完成之后,必须报请监理工程师进行检查验收,验收合格后,方能进行管道安装工序。管道的安装工作均采用人工吊装就位,待下管调直接顺后进行满包砼加强。砼运至槽边,采用泵送入槽内,浇筑时,从一端依次进行。施工中,管道砼满包严格按规范执行,必须确保质量,杜绝漏水病害,消除隐患;务必作好平面高程控制的复测工作,使污、雨水水流畅通。沟槽回填质量及基底处理与道路质量密切相关,因沟槽断面窄,填料不易夯实,回填采用分层填筑、分层夯实,机械碾压与人工夯实相结合的办法,压实度不利低于下列数值(轻型击实法)。

管道打压方案打压冲洗方案

管道打压方案打压冲洗方案

一、项目背景

咱先聊聊这管道打压冲洗是个啥。简单来说,就是对管道进行压力测试,确保管道的严密性和安全性,然后再进行冲洗,把里面的杂质、污垢啥的都冲干净。这可是管道建设中的关键步骤,马虎不得。

二、打压冲洗目的

1.检验管道系统设计、安装质量是否符合规范要求。

2.确保管道系统在投入运行前无任何安全隐患。

3.提高管道系统的运行效率和使用寿命。

三、打压冲洗范围

1.所有新安装的管道系统。

2.经过大修、改造的管道系统。

3.长期停用、重新启用的管道系统。

四、打压冲洗准备

1.准备打压冲洗设备:压力泵、压力表、打压冲洗管路、阀门等。

2.准备打压冲洗介质:清水或专用冲洗液。

3.准备打压冲洗工具:扳手、螺丝刀、钩子等。

4.准备打压冲洗人员:专业打压冲洗队伍,包括操作人员、监护人员等。

五、打压冲洗步骤

1.管道检查:检查管道系统是否具备打压冲洗条件,包括管道安装、焊接质量、阀门开启状况等。 2.管道封闭:将管道系统封闭,确保打压冲洗过程中无泄漏现象。

3.打压:启动压力泵,将打压介质注入管道系统,逐步升高压力至规定值。

4.检查:在打压过程中,密切观察压力表读数,检查管道系统是否有泄漏、变形等异常情况。

5.持压:达到规定压力后,保持压力稳定,持续一定时间。

6.冲洗:降低压力,打开冲洗阀门,将打压介质从管道系统中冲洗出来。

7.检查:冲洗过程中,检查管道系统是否清洗干净,无杂质、污垢等。

8.恢复:冲洗完成后,关闭冲洗阀门,恢复管道系统正常运行。

六、打压冲洗注意事项

1.打压冲洗过程中,操作人员必须佩戴防护装备,确保人身安全。

2.打压冲洗设备要定期检查、维护,保证设备正常运行。

3.打压冲洗介质要符合环保要求,避免对环境造成污染。

4.打压冲洗过程中,发现异常情况应立即停止,查明原因并处理。

5.打压冲洗完成后,做好记录,及时汇报相关单位。

七、打压冲洗验收

1.验收打压冲洗过程是否符合规范要求。
