农网改造升级工程验收汇报

- 1 -
农网改造升级工程建设情况汇报
尊敬的各位领导、专家:
大家好!
首先,我代表灵宝局全体干部职工,对各位领导、专家
莅临我局检查指导工作,表示热烈欢迎和衷心的感谢!
下面,我从五个方面就农网改造升级工程有关情况向各
位领导作以汇报。
一、灵宝市概况及电网基本情况
灵宝市位于河南省最西部,豫陕晋三省交界处,总面积
3011平方公里。辖区10镇5乡,441个行政村,总人口
74.3万人。境内现有220千伏变电站2座,110千伏变电
站10座、主变17台、总容量598兆伏安,35千伏变电站
28座(局属18座,主变总容量197.1兆伏安),10千伏开
关站1座。110千伏输电线路7条、总长137.58千米,35
千伏线路36条、总长346千米,10千伏线路157条、总
长2846.3千米,配电变压器4442台、容量796.411兆伏
安。2011年上半年,完成售电量8.5亿千瓦时,最高供电
负荷26.7万千瓦。
二、农网改造升级工程基本情况及工程进展情况
市公司农网改造升级工程项目部多次来灵督导检查,对
- 2 -

我局农网改造升级工程建设起到了极大的推动作用。我们严
格按照省公司总体部署和市公司具体安排,依据国家关于新
一轮农网改造升级工程的有关政策和要求,加大工程建设力
度,全力组织项目实施,确保工程按期完成。
(一)工程基本情况
2010年,我局农网改造升级工程总投资970万元。其
中35千伏1项,投资280万元。新建朱蒲线10.4千米,
杆塔50基;10千伏及以下项目14个,投资610万元。10
千伏改造线路62.01千米,新建线路4.882千米。400V改
造线路15.734千米,新建线路2.214千米,新建台区9个,
改造1个;调度自动化项目1个,投资80万元,新建思平
变至阳平变光纤31.2千米。
(二)工程进展情况
1、35千伏工程
新建朱蒲线, 4月6日开工,由于该线路位于南部山区,
施工条件艰苦,地形复杂,气候恶劣,有些地段靠人抬肩抗
运送施工物资,同志们不怕苦、不怕累,冒高温,斗酷暑,
施工人员克服重重困难连续奋战近3个月,目前工程已完成
工程量97%,完成工程投资270万元,占总投资96.43%,
工程已接近尾声。
2、10千伏及以下工程
- 3 -

3月25日陆续开工,开工时刚好遇到果树开花、麦苗
返青,百姓阻挠施工,赔偿难度加大,我们通过宣传政策,
利用各种方式,化解施工难题,严格按照里程碑计划,精心
组织、科学施工,经过近两个月艰困奋战,于5月15日,
14个单项工程圆满竣工。
3、通信自动化工程
5月15日开工,由于前期工作扎实、全面,经过一周
紧张施工,5月21日工程竣工。
三、采取的措施及做法
在农网改造升级工程建设过程中,我们采取措施及做法
主要有以下几点:
1、健全组织机构。针对新一轮农网改造升级工程建设
任务,我局及时成立了新一轮农网改造升级工程领导小组和
项目部,形成部门职责清晰,工作流程顺畅的管理机制,按
照精益化、标准化管理要求开展工程建设。
2、落实工程里程碑计划。针对每项农网改造升级工程,
制定工程里程碑计划,严格按照时间节点完成既定工程任
务。同时,编制了详细的工程建设实施方案,分解落实目标
任务,科学调配施工力量,建立工程周、旬、月例会制度,
每天通报工程进度,及时掌握工程进展情况,发现问题及时
整改,确保工程按期完成。
- 4 -

3、实施工程问责制。领导小组和项目部分别与电网建
设部、财务部、工程公司、生产技术部、安全监察部签订了
责任状,不断健全工程管理机制,做到任务明确,各负其责,
谁出问题谁负责。对各部门在工程进度、建设管理、安全管
理及规范管理等方面进行考核、监督,推动新一轮农网改造
升级工程有序进行。
4、做好物资供应。规范工程物资管理,建立健全物资
台账,做到闭环管理,全力做好物资的存储与调配。特别是
物资招标合同签订后,立即和厂家联系供货批次和时间,对
影响开工的物资,驻厂催货,确保物资有序供应。
5、解决好涉农矛盾。为把农网改造升级工程建设的又
好又快,把中央的惠民政策落到实处,我们提前谋划,多管
齐下,全力破解施工矛盾。主要是深入宣传农网改造升级的
重要意义,达到家喻户晓;充分考虑农民的合理利益。在征
地青苗赔偿中,按照有关文件规定的标准提前赔偿到位。对
用户反映要求解决的问题,尽量在政策范围内尽快答复或通
过程序解决。
6、加强安全和质量管理。重点加强施工现场安全管理,
积极深入施工现场进行督查,落实安全管理责任制,确保安
全文明施工;严格执行农网建设与改造技术标准,积极采用
“三通一标”(通用设计、通用设备、通用造价、标准工艺)
- 5 -

和典型台区,进一步规范工程管理,确保工程质量达到标准
要求。
7、强化审计财务管理。审计部门提前介入,实行全过
程工程审计,工程完工一个,验收一个,决算一个。为规范
农网改造升级工程建设资金的管理和运用,保证资金安全使
用及工程建设顺利进行,实行专户存放,专人管理,专款专
用,封闭运行的管理模式。
8、注重资料管理和报送。为保证工程档案资料统一,
各施工单位设专人负责工程档案、图纸、施工日志等资料整
理。同时做好工程建设信息报送,及时宣传报道工程管理的
亮点和经验,营造良好的社会舆论氛围。
四、工程实施后取得成效
农网改造升级工程实施后,一是农村配网结构更加合
理,供电质量、供电可靠性大幅提高,居民生活用电环境明
显改善。二是农村综合售电量显著增长,年售电量增长率达
到25%左右;5条10千伏线路改造前线损率平均为4.2%,
改造后同比下降1.01 %, 9个台区改造前线损率平均为
8.5%,改造后同比下降 1.14 %。D类电压合格率为
97.7%,综合电压合格率为98.12%,分别同比上升1.48%
和0.95%。三是这一“惠民工程”实施,体现了电力企业积
极勇于承担社会责任,为推进当地经济发展提供了有力保
- 6 -

障。
五、下一步工作打算
一是做好资料整理。对照农网改造升级工程新的资料管
理办法,收集、汇总、整理、装订工程各种资料。
二是及时总结经验。认真总结工程管理经验,积极探索
新的工程管理模式,以便进一步加快农网改造升级工程步
伐,完善和优化电网结构,更好地促进当地经济发展。
三是认真做好2011年农网改造升级工程前期各项准备
工作。
今天,各位领导和专家莅临我局检查验收农网改造升级
工程,是对我局各项工作的一次全面检验和综合评定。在此,
恳请各位领导和专家多提宝贵意见,以便我们在今后工作中
更好地改进和完善,切实把我市农网改造升级工程打造成精
品工程、惠民工程,向省、市公司交一份满意的答卷!
以上汇报不当之处,敬请批评指正!

合集下载

项目验收报告范文(精选5篇)

项目验收报告范文(精选5篇)

项目验收报告范文(精选5篇)项目验收报告范文一、报告的特点1、内容的汇报性:一切报告都是下级向上级机关或业务主管部门汇报工作,让上级机关掌握基本情况并及时对自己的工作进行指导,所以,汇报性是“报告”的一个大特点。

2、语言的陈述性:因为报告具有汇报性,是向上级讲述做了什么工作,或工作是怎样做的,有什么情况、经验、体会,存在什么问题,今后有什么打算,对领导有什么意见、建议,所以行文上一般都使用叙述方法,即陈述其事,而不是像请示那样采用祈使、请求等法。

3、行文的单向性:报告是下级机关向上级机关行文,是为上级机关进行宏观领导提供依据, 一般不需要受文机关的批复, 属于单向行文。

4、成文的事后性:多数报告都是在事情做完或发生后, 向上级机关作出汇报, 是事后或事中行文。

5、双向的沟通性:报告虽不需批复,却是下级机关以此取得上级机关的支持指导的桥梁;同时上级机关也能通过报告获得信息, 了解下情, 报告成为上级机关决策指导和协调工作的依据。

二、项目验收报告范文(精选5篇)报告,在已发布的党、人大、政府、司法、军队机关的公文处理规范中,都规定了这个文种。

下面是小编精心整理的项目验收报告范文(精选5篇),欢迎大家借鉴与参考,希望对大家有所帮助。

项目验收报告1舒兰市新农村建设办公室:白旗镇沟北村20xx年的省补新农村建设项目现已按要求全部完工,申请验收。

项目名称:垃圾场点建设项目工程地点:沟北村内具体分布情况:一社1000平方米、二社1800平方米、三社3200平方米建设时间:20xx年6月30日——9月30日项目投资:总投资21万元,其中发包方自筹4万元,承包方先行垫付17万元。

项目内容:一社垃圾场:1000平方米,深4米,四周筑坝0.8米,坝长度100延长米,立水泥板墙100米,购垃圾车1台。

二社垃圾场:1800平方米,深4米,四周筑坝0.8米,坝长度为200延长米,立水泥墙板150米,购垃圾车1台。

三社垃圾场:3200平方米,深4米,四周筑坝0.8米,坝长度500延长米。

配农网工程年度总结(3篇)

配农网工程年度总结(3篇)

第1篇一、前言随着我国农业现代化进程的加速,农业信息化建设成为推动农业发展的重要手段。

配农网工程作为一项旨在提高农业信息化水平、促进农产品流通、助力乡村振兴的重大项目,在过去的一年里取得了显著成效。

现将配农网工程年度工作总结如下:二、工作回顾1. 基础设施建设在过去的一年里,我们重点加强了配农网基础设施建设,包括网络通信、数据中心、智能终端等。

通过优化网络布局,提高了网络覆盖范围和传输速度,为用户提供更加稳定、高效的服务。

2. 平台功能完善我们不断优化配农网平台功能,实现了农产品信息发布、交易、物流、金融等一站式服务。

同时,增加了农产品溯源、质量检测等功能,提高了农产品质量安全水平。

3. 应用推广通过开展线上线下宣传活动,提高配农网的社会认知度和影响力。

我们与政府部门、农业企业、农民合作社等合作,推动配农网在农产品产销对接、农村电商、农业金融服务等方面的应用。

4. 技术创新我们紧跟农业科技发展趋势,引入大数据、云计算、人工智能等先进技术,提升配农网智能化水平。

通过智能分析,为用户提供个性化的农产品信息和服务。

5. 人才培养与交流加强人才队伍建设,举办各类培训班,提高农业从业人员的专业技能。

同时,积极开展国内外农业交流活动,引进先进经验和技术。

三、工作成效1. 农产品流通效率提升配农网工程有效促进了农产品流通,降低了交易成本,提高了农民收入。

据统计,平台累计成交额达到XX亿元,同比增长XX%。

2. 农业信息化水平提高通过配农网工程,我国农业信息化水平得到显著提升,为农业现代化发展奠定了坚实基础。

3. 农民增收致富配农网工程助力农民拓宽销售渠道,增加收入来源,有效提高了农民生活水平。

4. 乡村振兴战略推进配农网工程作为乡村振兴战略的重要组成部分,为农村经济发展注入新活力。

四、未来展望1. 继续完善基础设施建设加大网络覆盖范围,提高网络传输速度,为用户提供更加优质的服务。

2. 拓展平台功能不断优化平台功能,满足用户多元化需求,提升用户体验。

农业项目验收报告

农业项目验收报告

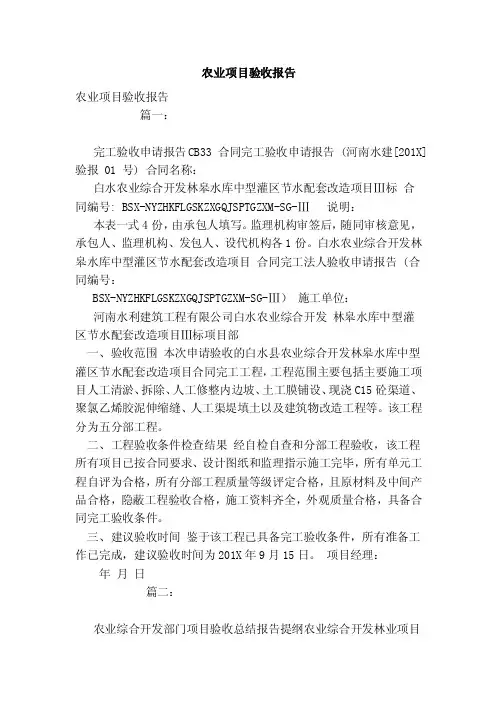

农业项目验收报告农业项目验收报告篇一:完工验收申请报告CB33 合同完工验收申请报告 (河南水建[201X]验报 01 号) 合同名称:白水农业综合开发林皋水库中型灌区节水配套改造项目Ⅲ标合同编号: BSX-NYZHKFLGSKZXGQJSPTGZXM-SG-Ⅲ说明:本表一式4份,由承包人填写。

监理机构审签后,随同审核意见,承包人、监理机构、发包人、设代机构各1份。

白水农业综合开发林皋水库中型灌区节水配套改造项目合同完工法人验收申请报告 (合同编号:BSX-NYZHKFLGSKZXGQJSPTGZXM-SG-Ⅲ)施工单位:河南水利建筑工程有限公司白水农业综合开发林皋水库中型灌区节水配套改造项目Ⅲ标项目部一、验收范围本次申请验收的白水县农业综合开发林皋水库中型灌区节水配套改造项目合同完工工程,工程范围主要包括主要施工项目人工清淤、拆除、人工修整内边坡、土工膜铺设、现浇C15砼渠道、聚氯乙烯胶泥伸缩缝、人工渠堤填土以及建筑物改造工程等。

该工程分为五分部工程。

二、工程验收条件检查结果经自检自查和分部工程验收,该工程所有项目已按合同要求、设计图纸和监理指示施工完毕,所有单元工程自评为合格,所有分部工程质量等级评定合格,且原材料及中间产品合格,隐蔽工程验收合格,施工资料齐全,外观质量合格,具备合同完工验收条件。

三、建议验收时间鉴于该工程已具备完工验收条件,所有准备工作已完成,建议验收时间为201X年9月15日。

项目经理:年月日篇二:农业综合开发部门项目验收总结报告提纲农业综合开发林业项目自查报告提纲一、总体情况(一) 项目评审和立项情况,项目初步设计审批情况。

(二)项目实施计划的批复、调整、变更和终止情况。

二、开发任务及投资计划完成情况(一) 项目年度计划执行情况。

项目各项治理措施、建设内容和工程建设质量情况。

(二)项目资金到位及投入情况。

三、资金和项目管理制度执行情况(一)财政资金县级报账制和“专人管理、分账核算、专款专用”制度执行情况。

农网改造升级(35-66KV)输电线路检查验收标准

农网改造升级(35-66KV)输电线路检查验收标准

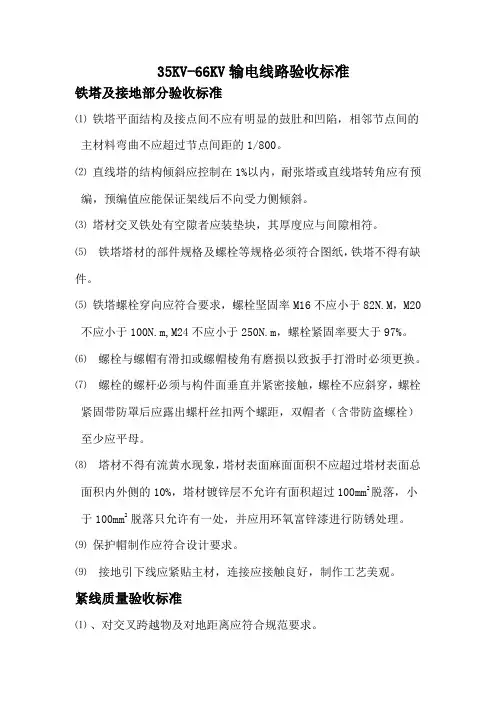

35KV-66KV输电线路验收标准铁塔及接地部分验收标准⑴铁塔平面结构及接点间不应有明显的鼓肚和凹陷,相邻节点间的主材料弯曲不应超过节点间距的1/800。

⑵直线塔的结构倾斜应控制在1%以内,耐张塔或直线塔转角应有预编,预编值应能保证架线后不向受力侧倾斜。

⑶塔材交叉铁处有空隙者应装垫块,其厚度应与间隙相符。

⑸铁塔塔材的部件规格及螺栓等规格必须符合图纸,铁塔不得有缺件。

⑸铁塔螺栓穿向应符合要求,螺栓坚固率M16不应小于82N.M,M20不应小于100N.m,M24不应小于250N.m,螺栓紧固率要大于97%。

⑹螺栓与螺帽有滑扣或螺帽棱角有磨损以致扳手打滑时必须更换。

⑺螺栓的螺杆必须与构件面垂直并紧密接触,螺栓不应斜穿,螺栓紧固带防罩后应露出螺杆丝扣两个螺距,双帽者(含带防盗螺栓)至少应平母。

⑻塔材不得有流黄水现象,塔材表面麻面面积不应超过塔材表面总面积内外侧的10%,塔材镀锌层不允许有面积超过100mm2脱落,小于100mm2 脱落只允许有一处,并应用环氧富锌漆进行防锈处理。

⑼保护帽制作应符合设计要求。

⑼接地引下线应紧贴主材,连接应接触良好,制作工艺美观。

紧线质量验收标准⑴、对交叉跨越物及对地距离应符合规范要求。

⑵、紧线后导地线弧垂:35kV-110kV应不超过+4%\-2%;;大跨越不应超过±0.8%,最大0.8m。

⑶、紧线后导地线相间驰度差:35kV-110kV应不大于150mm;大跨越应不大于400mm。

⑷、导地线弧垂线间距均匀、协调美观。

导地线液压连接验收标准⑴、压接管规格、型号应符合设计要求。

⑵、压后尺寸应符合S=0.866×(0.993D)+0.2)要求。

⑶、接续管、耐张线夹压后检查管体无损伤,外观无飞边、毛刺,弯曲度应小于1.6%。

⑷、对各种压接管位置的控制要求如下:1)、各类管与耐张线夹出口间的距离不应小于15m。

2)、接续管或补修管与悬垂线夹中心的距离不应小于5m。

农网改造升级工程验收大纲现场部分

农网改造升级工程验收大纲现场部分
于20mm
5.8瓷横担绝缘 子安装
垂直安装顶端顺线路歪斜:不大于10mm
水平安装:1、顶端顺线路歪斜:不大于20mm
2、顶端上下歪斜:向下不允许,上翘
允许5。〜10°
全瓷式横担绝缘子固疋处软垫应齐全、兀好
5.9用螺栓连接 构件时,应满足的 要求
螺杆应与构件面垂直,螺头平面与构件间不应有 间隙
螺母紧好后,露出的螺杆长度,单螺母不应少于 两个螺距;双螺母可与螺母相平。当必须加垫圈 时,每端垫圈不应超过两个。
直埋:水平》2m;交叉>0.5m。
4.电力电缆与其它管道之间:
直埋:水平>0.5;交叉>0.5m。
5.电力电缆与公路之间:
直埋:水平>.5m;交叉>1m。
6.电力电缆与铁路之间:
直埋:水平>3m;交叉
7•电力电缆与城市街道路面之间:
直埋:水平>1m;交叉>1m。
8.电力电缆与杆塔基础边线之间:
直埋:水平距离>1m。
设置原则:
1、承力拉线:与中心线对正。
2、分角拉线:与分角线方向对正。
3、防风拉线:与线路方向垂直。
3.6拉线柱拉线
拉线柱埋设深度不小于1/6拉线柱长
拉线柱向张力反方向倾斜度10°〜20°
坠线与拉线柱夹角》30°
坠线上端固定点与柱顶端距寓:250mm
跨越道路的水平拉线满足设计要求,且对通车路 面边缘的垂直距离不小于6m。
存在冋题
整改要求
责任人
整改实际
完成时间
8.线路接地
8.21kV以下
配电线路
1、中性点直接接地的1kV以下配电线路和10kV及以 下共杆的电力线路,其钢筋混凝土电杆的铁横担或 金属杆,应与零线连接,钢筋混凝土电杆的钢筋宜 与零线连接。

电路改造验收报告结论

电路改造验收报告结论

电路改造验收报告结论

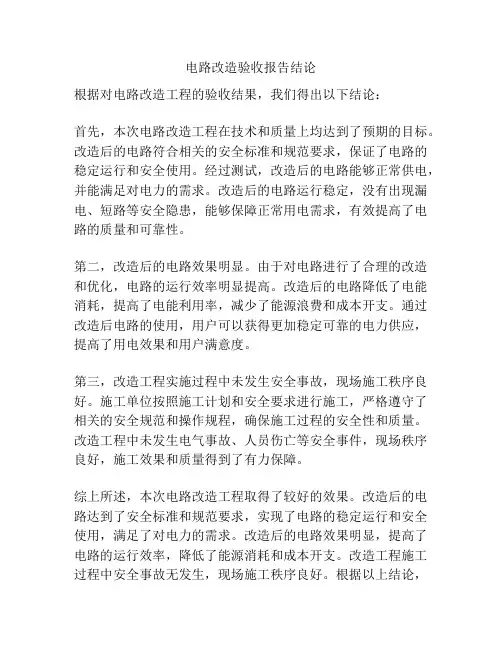

根据对电路改造工程的验收结果,我们得出以下结论:
首先,本次电路改造工程在技术和质量上均达到了预期的目标。

改造后的电路符合相关的安全标准和规范要求,保证了电路的稳定运行和安全使用。

经过测试,改造后的电路能够正常供电,并能满足对电力的需求。

改造后的电路运行稳定,没有出现漏电、短路等安全隐患,能够保障正常用电需求,有效提高了电路的质量和可靠性。

第二,改造后的电路效果明显。

由于对电路进行了合理的改造和优化,电路的运行效率明显提高。

改造后的电路降低了电能消耗,提高了电能利用率,减少了能源浪费和成本开支。

通过改造后电路的使用,用户可以获得更加稳定可靠的电力供应,提高了用电效果和用户满意度。

第三,改造工程实施过程中未发生安全事故,现场施工秩序良好。

施工单位按照施工计划和安全要求进行施工,严格遵守了相关的安全规范和操作规程,确保施工过程的安全性和质量。

改造工程中未发生电气事故、人员伤亡等安全事件,现场秩序良好,施工效果和质量得到了有力保障。

综上所述,本次电路改造工程取得了较好的效果。

改造后的电路达到了安全标准和规范要求,实现了电路的稳定运行和安全使用,满足了对电力的需求。

改造后的电路效果明显,提高了电路的运行效率,降低了能源消耗和成本开支。

改造工程施工过程中安全事故无发生,现场施工秩序良好。

根据以上结论,
我们对本次电路改造工程予以验收通过,并认为改造工程取得了预期的效果和成果。

业主项目部农网改造升级工程建设管理总结

2011年农网改造升级工程建设管理总结二O一二年八月批准:年月日审核:年月日编写:年月日1.1 工程概况 (4)1.2 工程建设目标 (4)2 工程建设管理体制62.1 工程建设管理网络 (6)2.2 工程安全网络 (6)2.3 工程质量管理网络 (6)3 各项经济技术指标完成情况63.1 质量目标完成情况及采取的主要措施 (6)3.2安全目标完成情况及采取的主要措施 (7)4、项目部建设运行情况74.1 业主项目部建设运转情况 (7)4.2 监理项目部建设运转情况 (8)4.3 施工项目部建设运转情况 (9)5、工程亮点、经验、建议 95.1 工程建设亮点及经验 (9)5.2 后续工程建设需要改进的工作 (10)1.1 工程概况1)、工程名称:宁安市农电公司2011年农网改造升级配网工程2)、工程地点:宁安市农村11个乡镇3)、工程规模:建设改造10KV线路89.41KM,改造配电台区23个,更换配电变压器40台,容量6.975MVA,改造0.4KV线路16.5525KM.工程投资总额:525.51万元。

4)、工程特点:点多面广5)、工程开工日期:年月日,工程竣工日期:年月日6)、工程参建单位建设单位:宁安市农电公司监理单位:黑龙江省安泰电力工程建设监理有限公司牡丹江农网监理站设计单位:牡丹江电力设计院施工单位:宁安市安顺电力安装队1.2 工程建设目标工程质量(1)分项工程合格率100%,分部工程优良率100%,单位工程优良率100%。

(2)满足国家及行业施工验收规范标准及质量检验评定标准的要求(优良级)。

(3)杜绝重大质量事故和质量管理事故的发生。

(4)实现工程“零缺陷”移交。

(5)确保工程达标投产,争创国家电网公司优质工程。

工程安全坚决贯彻执行《国家电网公司农网防范较大及以上人身伤害事故典型措施》和《国家电网公司十八项电网重大反事故措施》、《黑龙江省电力公司农网改造升级工程安全管理办法》等安全管理相关规定,认真履行建设单位、设计单位、施工单位、监理单位等参建各方的安全职责,要求参建各方做到事前预控周密、过程控制严格,以实现施工安全的可控、能控、在控。

农委线路改造工作总结汇报

农委线路改造工作总结汇报尊敬的领导、各位同事:大家好!我是农委线路改造工作的负责人,今天我给大家汇报一下我们近期的工作情况和成果。

一、工作背景随着农村经济的发展和农民生活水平的提高,农村交通对于农民群众来说显得尤为重要。

然而,在过去的一段时间里,我们的农村交通线路存在不少问题,如道路狭窄、路况恶劣、交通设施不完善等,严重制约了农村经济的发展和人民群众的出行。

因此,为了改善农村交通环境,提高农民出行条件,农委决定进行线路改造工作。

二、工作目标我们制定了以下几个工作目标:1.改善农村交通环境:加宽农村道路,改善路况,提高农村道路通行能力。

2.提高农民出行条件:安装交通标志和标线,修建人行道,方便农民出行。

3.完善农村交通设施:修建公交站点、公交候车亭,方便农民乘坐公交出行。

三、工作进展自从开始线路改造工作以来,我们经过团队的共同努力,取得了一系列成果:1.改造农村道路:我们共改造了10条农村道路,平均每条道路长度在5公里以上,道路宽度增加了1米以上,路面也重新铺设了沥青,提高了整体的通行能力和安全性。

2.提升交通设施:根据农民的出行需求,我们在每个村庄都修建了至少两个公交站点,设计合理,方便农民乘坐公交工具。

此外,我们还在重要路段修建了人行道,增加了村民出行的便利性。

3.安装交通标志和标线:我们在改造道路的同时,也加强了交通标志和标线的安装工作,确保农民的出行安全。

同时,我们还开展了宣传活动,提高了农民对于交通标志和标线的认知和遵守程度。

四、效果评估通过线路改造工作,我们取得了以下效果:1.改善了农村交通环境:道路宽度增加,路况改善,农民的出行速度明显提高,交通拥堵现象得到缓解。

2.提高了农民出行条件:农民乘坐公交更加方便,不再需要走长距离进城,节省了时间和精力。

此外,修建的人行道为农民提供了安全保障。

3.完善了农村交通设施:公交站点的修建为农村群众提供了更多的出行选择,交通设施的完善提升了整个农村的交通水平。

农开项目验收报告

农业综合开发项目验收单申请验收单位:农业综合开发项目提款申请书(年度)申请书编号:为实施农业综合开发项目,我们依据项目投资计划和工程进度,申请支付下列款项。

户名:开户行:帐号:提款申请单位:一分开发部门留存,一份项目单位留存。

篇二:农业综合开发部门项目验收总结报告提纲农业综合开发林业项目自查报告提纲一、总体情况(一) 项目评审和立项情况,项目初步设计审批情况。

(二)项目实施计划的批复、调整、变更和终止情况。

二、开发任务及投资计划完成情况(一)项目年度计划执行情况。

项目各项治理措施、建设内容和工程建设质量情况。

(二)项目资金到位及投入情况.三、资金和项目管理制度执行情况(一)财政资金县级报账制和“专人管理、分账核算、专款专用"制度执行情况.(二)项目招投标、监理、公示和管护制度执行情况。

四、开发的主要成效主要是项目的社会效益、经济效益和生态效益情况。

五、主要经验和做法六、存在的主要问题及改进措施包括项目竣工验收发现的问题及其整改落实情况.七、进一步完善农发林业项目管理的建议篇三:农业综合开发金临渠项目竣工验收报告国家农业综合开发金临渠中型灌区节水配套改造项目质量评定报告抚州市水利工程质量监督管理站二○○九年五月批准:审核:编写:项目监督人员:一、工程概况1、工程名称国家农业综合开发渠中型灌区节水配套改造项目(以下简称金临渠灌区项目)2、工程位置锦惠渠灌区项目位于江西省抚州市金溪、临川两县市境内。

3、工程规模金临渠灌区始建于上世纪50年代,设计灌溉面积17.42万亩,现有实际灌溉面积11.3万亩,干渠总长35km,支渠4条(东、西、南、北干)总长45。

2km.支渠13条,总长67。

8km.4、开工、完工日期本项目于2007年11月18日开工,2009年3月31日完工.5、参建单位⑴、项目法人:农业综合开发金临渠灌区节水改造工程建设项目部。

⑵、设计单位:抚州市水电勘测设计院。

⑶、监理单位:抚州市水工程建设监理中心。

供电工程验收报告范文示例

供电工程验收报告范文示例一、工程概况本次供电工程的验收范围包括XXX变电站、XXX线路等相关设施,总投资XXX元。

工程开展时间为XXXX年XX月至XXXX年XX月。

本次验收报告旨在对供电工程的建设情况进行全面概述和评估。

二、工程验收情况1. 设备改造情况根据本次供电工程的要求,所涉及的设备进行了相关改造。

XXX变电站升级了变压器、开关设备以及相关保护控制系统,保证了供电的稳定性和可靠性。

XXX线路进行了局部的绝缘改造,提高了线路的输电能力。

2. 安全评估供电工程的安全性是重要的评估指标之一。

在本次验收中,我们对工程实施过程中的安全措施进行了全面检查和评估,发现不存在安全隐患和违规操作。

供电工程的建设符合相关安全规范,不存在对人员和设备安全构成威胁的问题。

3. 质量评估供电工程的质量对于供电稳定和客户用电质量有着重要影响。

根据本次验收,我们对工程建设的质量进行了全面评估。

通过检查和测试,设备无故障、线路无短路等质量问题。

施工过程中,各项操作符合相关标准,质量可靠、工艺规范。

4. 运行性能评估我们对供电工程的运行性能进行了全面评估。

通过测试和实际调试,变电站的运行指标符合相关要求,供电线路的功耗满足客户用电需求。

供电工程在实际运行中达到了预期效果。

5. 隐患排查和整改情况根据验收过程中的检查和评估,我们发现了一些潜在的隐患问题。

比如XXX变电站存在某些设备接地电阻较大、线路走线不规范等问题。

针对这些问题,我们已经制定了整改方案,并进行了相应的整改工作,确保了供电工程的质量和安全。

三、结论与建议综合以上工程验收情况,我们对供电工程的建设情况进行综合评估。

工程设备改造完善,安全措施合规,质量可靠,运行性能满足需求。

部分隐患问题已经得到及时整改。

因此,我们对本次供电工程予以验收合格,并建议正式投入运营使用。

四、致谢在本次供电工程的建设和验收过程中,我们要感谢各相关单位和人员的配合与支持。

是他们的努力和贡献使得本次供电工程顺利完成。
