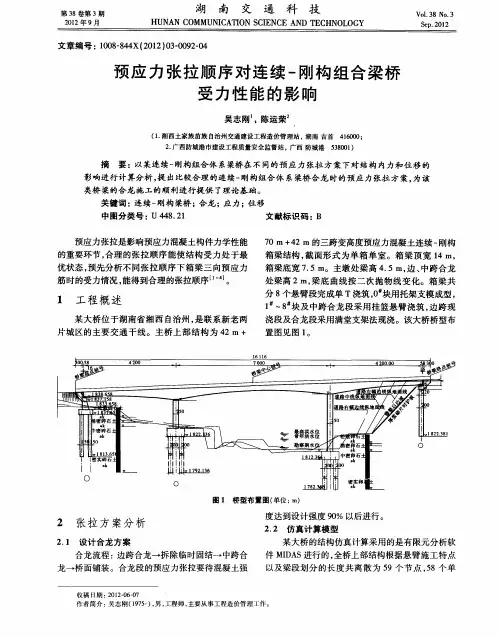

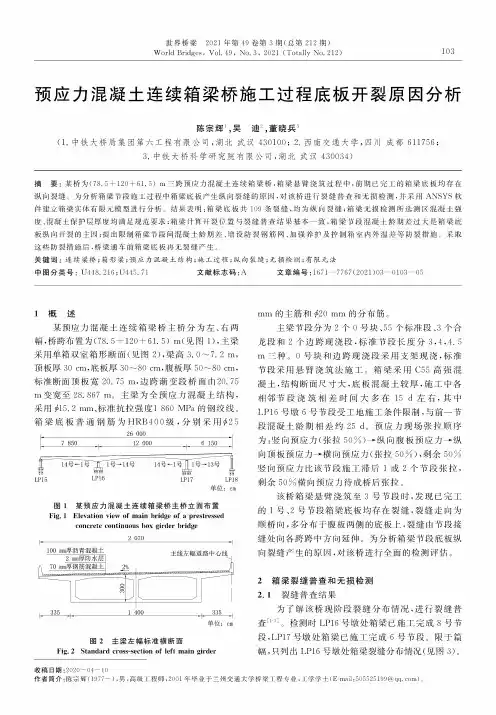

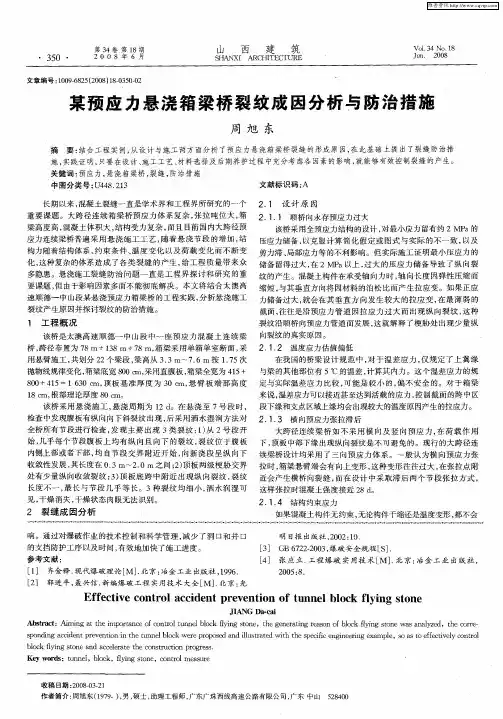

一预应力混凝土连续梁桥 1.力学特点及适用范围 连续梁桥在结构重力和汽车荷载等恒、活载作用下,主梁受弯,跨中截面承受正弯矩,中间支点截面承受负弯矩,通常支点截面负弯矩比跨中截面正弯矩大。作为超静定结构,温度变化、混凝土收缩徐变、基础变位以及预加力等会使桥梁结构产生次内力。 由于预应力结构可以有效地避免混凝土开裂,能充分发挥高强材料的特性,促使结构轻型化,预应力混凝土连续梁桥具有比钢筋混凝土连续梁桥较大的跨越能力,加之它具有变形和缓、伸缩缝少、刚度大、行车平稳、超载能力大、养护简便等优点,所以在近代桥梁建筑中已得到越来越多的应用。 预应力混凝土连续梁桥适宜于修建跨径从30m到100多m的中等跨径和大跨径的桥梁。 2.立面布置 预应力混凝土连续梁桥的立面布置包括体系安排、桥跨布置、梁高选择等问题,可以设计成等跨或不等跨、等截面或变截面的结构形式(图1)。结构形式的选择要考虑结构受力合理性,同时还与施工方法密切相关。 a b a.不等跨不等截面连续梁 b. 等跨等截面连续梁 图1 连续梁立面布置 1.桥跨布置 根据连续梁的受力特点,大、中跨径的连续梁桥一般宜采用不等跨布置,但多于三跨的连续梁桥其中间跨一般采用等跨布置。当采用三跨或多跨的连续梁桥时,为使边跨与中跨的最大正弯矩接近相等,达到经济的目的,边跨取中跨的0.8倍为宜,当综合考虑施工和其他因素时,边跨一般取中跨的0.5~0.8倍。对于预应力混凝土连续梁桥宜取偏小值,以增加边跨刚度,减小活载弯矩的变化幅度,减少预应力筋的数量。若采用过小的边跨,会在边跨支座上产生拉力,需在桥台上设置拉力支座或压重。当受到桥址处地形、河床断面形式、通航(车)净空及地质条件等因素的限制,并且同时总长度受到制约时,可采用多孔小边跨与较大的中间跨相配合,跨径从中间向外递减,以使各跨内力峰值相差不大。 桥跨布置还与施工方法密切相关。长桥、选用顶推法施工或者简支—连续施工的桥梁,多采用等跨布置,这样做结构简单,统一模式。等跨布置的跨径大小

箱梁预应力张拉方案

东康快速路改扩建工程康巴什段 箱 梁 正 弯 矩 张 拉 施 工 方 案 编制: 复核: 批准: 内蒙古兴泰建设有限责任公司 二零一二年八月十日

箱梁正弯矩张拉施工方案 一、工程概况 1、工程概况: 我项目部施工的鄂尔多斯东康快速路改扩建工程康巴什段,共有3?和35 4?两座箱型梁桥,共计箱梁58片,现预制完成的部分箱梁35 已达到可张拉的强度,同时已具备张拉条件。 2、材料及机具 (1)、预应力箱梁砼采用50#砼。 (2)、钢绞线采用GB/Y5224—2003标准,高强度低松弛,公称直径为jΦ15.20mm,标准强度=b R1860MPa,截面积=p A140mm2, y 弹性模量= E 1.95?105MPa,现采用天津市宇恒预应力钢绞线制造. n (3)锚具:预制箱梁正弯矩钢绞线锚具采用开封中原预应力工艺设备厂生产的XYM15-4、XYM15-5、BM15-3、BM15-4锚具及配套的锚垫板、夹板、螺旋筋等。 (4)千斤顶及油压表:使用YCQ150Q--200千斤顶两台,活塞面积2.5?2 -2m 10,张拉力为1000KN,行程20cm。选用2B4--500型电动油泵与Y--150压力表(1.5级、量程60MPa)和千斤顶配套使用。 (5)压浆机:选用活塞式压泵浆泵JW190型,工作压力1.5MPa。 3、设计要点及施工注意事项: (1)预制箱梁砼强度达到85%时,龄期7天后,进行张拉正弯矩区预应力筋,并压注水泥浆。

(2)钢绞线张拉锚下控制应力为a 13950.75h y k MP R ==σ,张拉采用 双控,以钢束伸长量进行校核。 (3)预应力管道成型为塑料波纹管(JG225)。 根据桥涵施工技术规范附录G-8得管道摩擦系数15.0=μ,管道偏差系数K=0.0015. (4)钢绞线的弯折处采用圆曲线过渡,管道必须圆顺。 (5)从箱梁预制到浇筑完横向湿接缝的时间不应超过三个月。 (6)张拉过程中必须严格执行游标压力读书和钢绞线实际伸长值同时测量,且测量都达到要求的双控办法,必须保证钢绞线的实际伸长值与理论伸长值的偏差比控制在±6%以内。 (7)压浆前,用清水对孔道进行清洗并风干(并用无油的压缩空气风干)。 (8)压浆用的水泥、膨胀剂、水等原材料的质量必须符合相关规定和标准要求,压浆时必须严格按配合比和水灰比准确计量后配置水泥浆,水泥浆必须充分搅拌均匀后过细筛,防止水泥块压入孔道。 二、张拉计算说明 1、两端对称张拉顺序N1、N 2、N 3、N4,钢绞线每束截面面积为140mm 2。 中跨箱梁N1 Pa 139518600.75k M =?=σ KN A P P 58.591000/314013950.1n 0.1k 0.1=???=??=σ

预应力混凝土连续箱梁施工工艺

预应力砼连续箱梁施工工艺

第一章总则 1、为了保证工程安全质量,使项目管理达到效益最大化、规范标准化施工、避免不必要的重复工作,根据所建的项目和所接触的项目,编写本工艺。 2、本工艺为预应力砼连续箱梁施工工艺,主要包括:普通挂蓝悬浇施工工艺、箱梁节段预制施工工艺和步履式吊架悬拼施工工艺。 3、本工艺的编制按照项目工程施工的顺序:先墩顶箱梁块段(即0#块段)施工,接着在箱梁0#块段桥面上拼装挂蓝悬浇箱梁块段或拼装步履式吊架悬拼箱梁预制块段,并同时进行支架现浇段施工,最后灌注合拢段砼,经体系数转换后成桥。 4、预应力箱梁连续梁悬臂灌注或悬臂拼装法施工,在公路和铁路桥梁建设中得到广泛应用和较快发展,对原胶管制孔和预应力钢丝材料等本工艺只提到,未详细规定,如果需要可查找有关国家标准。 5、本工艺编写时,荷载及有关规定遵照《公路桥涵施工技术规范》并参照《铁路桥涵施工规范》和《铁路砼及砌体工程施工及验收规范》以及其他有关国家标准、部颁标准等条款。 6、本工艺编写时尽可能吸收现代科技的发展和创新成果,但由于视野所限,仍有不少缺憾之处。在确保制梁质量的前提下,应积极开展技术革新和科学试验活动,积极引进应用先进成熟的新技术、新工艺、新设备,以缩短施工工期,提高劳动生产率和经济效益。

第二章材料 第一节模板 1、模板必须保证必要的强度、刚度和稳定性,能可靠地承受施工过程中的各种荷载,保证箱梁各部分形状、尺寸,符合设计要求。 2、模板分块后结构合理、装拆方便,并充分考虑模板的适应性和周转率。 3、模板可采用符合设计要求的材料制作。钢材可采用现行国家标准《碳素结构钢》(GB700)中的标准,钢材模板的设计可按《公路桥涵钢结构及木结构设计规范》(JTJ025)的有关规定执行。 4、箱梁外模应采用定型钢模或大块高强度覆膜竹胶合模板,模板表面应光洁、无变形,接缝严密不漏浆,在同一结构中并应采用同一类别的脱模剂,脱模剂不得用废机柴油,也不得使用易粘在砼上或使砼变色的油料。 5、内模宜采用木模、钢模、钢木组合模,内模定位应准确、牢固,不得有错位、上浮、涨模等情况。 6、模板的浇度。外模不应超过模板两支点距离1/400,内模不得超过模板两支点距离1/250。 7、钢模板的面板变形应不超过1.5㎜。

年预应力钢绞线张拉施工方案

箱梁预应力施工方案 一、工程概况 (一)目的 编制箱梁预应力施工作业指导书的目的就是为了更好的指导施工生产,使现场作业人员能够规范施工。 (二)编制依据 《客运专线铁路桥涵工程施工质量验收暂行标准》 《客运专线铁路桥涵工程施工技术指南》 《京沪铁路客运专线施工图设计文件》 (三)适用范围 本施工方案适用于罗而庄特大桥、玉符河特大桥、红石岭特大桥、井字坡特大桥的连续箱梁后张法预应力工程施工。 二、施工部署及施工方案 (一)、施工材料 1、材料检验及张拉设备校验 1).预应力钢绞线检验:采用高强度低松驰绞线¢15.24mm,标准强度fpk=1860MPa。表面质量、直径检查:从每批中抽取3盘进行外观检查,表面不得有润滑剂,允许有轻微浮锈但不得锈蚀成可见麻坑。钢绞线内不得有折断、横裂和相互交叉的钢丝。 2).钢绞线力学性能检验:抽取外观检查合格的钢绞

线进行钢绞线极限应力、破断拉力、弹性模量等力学性能检验。 3).张拉设备校验:千斤顶与压力表配套校验,确定张拉力与压力表读数之间关系曲线。考虑到可能出现压力表损坏情况,千斤顶与压力表进行交叉检验,每台千斤顶均有与4只压力表相关的张拉力与表读数关系曲线。 4).锚具及夹具检验:抽取10%进行外观检查,不得有裂纹、伤痕。抽取3%的锚具夹具,进行磁力探伤、洛氏硬度、锚固性能等试验。 2 预应力筋施工 1).钢绞线的下料与编束 钢绞线采用(GB/T 5224)Φ15.24mm低松弛高强预应力钢绞线。钢绞线的下料用砂轮切割机切割,不得采用电弧切割。钢绞线切割时,在每端离切口30~50mm处用铁丝绑扎。 钢绞线的盘重大、盘卷小、弹力大、为了防止在下料过程中钢绞线紊乱并弹出伤人,事先制作一个简易的铁笼,下料时,将钢绞线盘卷在铁笼内,从盘卷中央逐步抽出,以策安全。 钢绞线编束用20号铁丝绑扎,铁丝扣向里,间距1~1.5m。编束时应先将钢绞线理顺,并使各根钢绞线松紧一致。绑好后的钢绞线束编号挂牌堆放。 2).预应力筋穿入孔道

桥梁专业设计技术规定07第四章 预应力混凝土连续梁桥

4 预应力混凝土连续梁桥 4.1一般规定 4.1.1 预应力混凝土连续梁桥设计应根据桥长、柱高、地基条件等因素合理分联,每联的长度应以结构合理、方便施工、有利使用为原则,在有条件的情况下应考虑景观要求和桥梁整体布局的一致性。 4.1.2主梁应尽量采用一次浇筑混凝土、两端张拉预应力钢筋的施工方式,主梁长度宜控制在120m左右,当确实需要设置长分联时,可以采用分段浇筑混凝土、使用联接器分段张拉预应力钢筋的施工方案,设计时允许在同一截面全部预应力钢筋使用联接器连接,但对主梁截面及配筋应做加强处理。 4.1.3对于匝道桥,为增大刚度、减小扭矩,有条件时尽可能采用墩梁固结或双支座形式。 4.1.4桥梁截面形式可根据桥宽、跨径、施工条件、使用要求等确定为箱形(简称箱梁)或T形(简称T梁)。箱形截面可设计为单箱单室或单箱多室。箱梁翼板长度的确定应以桥面板正、负弯矩相互协调为原则,T梁悬臂长度宜为1.0~1.5m,箱梁悬臂长度宜为1.5~2.5m。当主、引桥结构形式不同时,悬臂板长度宜取得一致。 4.1.5箱梁腹板宽度应由主梁截面抗剪、抗扭、混凝土保护层、预应力钢筋孔道净距和满足混凝土浇筑等要求确定。预应力钢筋净保护层和净距除满足规范外,应考虑纵向普通钢筋和箍筋的占位以及混凝土浇筑的孔隙等因素。箱梁腹板宽度最小值应符合下列要求:

箱梁腹板宽度最小值一览表 4.1.6 悬臂板厚度应视悬臂长度、桥上荷载及防撞护栏碰撞力验算结果而定。根部厚度宜取0.30~0.55m,悬臂板端部厚度一般不应小于0.12m(对有特殊防撞要求的结构,悬臂板端部厚度适当增加,如使用PL2型防撞护栏时悬臂板端部厚度不应小于0.2m)。当悬臂板长度较长时应适当加强悬臂板沿主梁方向钢筋的配置。 4.1.7主梁翼板和顶、底板厚度应根据梁距和箱宽计算确定。同时应满足箱梁顶板厚度不小于0.2m,底板厚度不小于0.18m;T梁顶板厚度不小于0.16m。 4.1.8中支点横梁和端横梁宽度由计算确定,但中支点横梁宽度不应小于2m,端横梁宽度不应小于1.1m,端横梁宽度还应考虑伸缩缝预留槽等构造要求。 4.1.9主梁腹板与顶、底板相接处应设1︰5加腋,箱形截面与支点横梁相接处应设渐变段加厚。箱梁截面与跨间横梁相接处应设0.15m抹角。 4.1.10箱梁底板必须设置排水孔,腹板必须设置通风孔,直径均宜取D=0.1m左右。配有体外预应力钢筋的箱梁应设置检查换索通道。 4.1.11连续梁桥必须设置端横梁及中支点横梁。直线连续箱梁桥跨径小于30m的桥孔可不设跨间横梁;跨径在30~40m之间的桥孔宜设一道跨间横梁;跨径大于40m时宜设三道跨间横梁。曲线连续箱梁桥应根据曲线半径、跨径大小确定跨间横梁个数。连续T梁桥跨径大于25m

后张法预应力箱梁施工方案.docx

后张法预应力箱梁施工方案 一、工程慨况 二、场地布置 箱梁预制场地设在贝草夼大桥西北角路基北侧,征地范围及场地平 面图见附图. 1、制梁台座 台座采用 30cm厚 C30砼制作。制梁区内台座周围原地面整平压实后,开挖基槽,铺筑20cm厚 C20砼基础,再制作台座。台座制作时,跨中向下设,2cm 的预拱度,采用二次抛物线。 2、砼、材料运输道路 梁场内和梁场周围设置车辆进出的施工运输道路,道路硬化采用20cm 砼。 3、钢筋加工场地 钢筋加工场地设于预制场两端,用于钢筋加工、存放等,加工好的钢 筋分类挂牌存放,并搭设钢筋棚防护。 4、排水设施 制梁场区内地面按 2%排水坡设置,并于四周和存梁两台座中间设置排、截水沟,确保降水及施工用水顺利排出场外。三、主要技术措施 1、模板准备

外模采用大块定型钢模拼装,内模采用分节组合的形式。板缝中均嵌 入固定式弹性嵌缝条,保证不漏浆和梁体美观。 (1)外模 外模面板采用 6mm厚冷轧普通钢板,分段长度为 6.2m,即 30m箱梁外模长为( 4×6.2+0.9m),其中端头部分 0.9m 为横隔梁模板。面板加劲助及支架均采用 100×63×4.5 工字钢。工厂制作完毕之后运至工地,用砂轮 磨平焊缝,各块模板之间用螺栓联结。外模试拼装完毕后,应进行各截 面的尺寸和拼缝的检查合格后才能进行下步施工。外模与底座之间嵌有 U 型橡胶条,以防底部漏浆。底部拉杆每隔 1.0m 一根,另外,为了保证模板就位后支撑稳固,满足受力要求,模板支架每隔 5m设两根可调丝杆作为就位后的支撑。 立模时用龙门吊逐块吊到待用处,上紧拉杆及可调螺杆。拆除外模时, 拆除上下拉杆和接缝螺栓,松掉可调螺杆,逐步拆除。 (2)内模 根据箱梁内部尺寸及操作难度,内模每单件的尺寸以 1.2m 为宜。内模支架每隔 60cm一道,每个支架用 4 块焊接成三角形的独立支架和三根可调丝杆组成一个稳定的组合支架。 立内模先在拼装场地按 3.6~6m 拼装成节,待底板、腹板钢筋及成孔波 纹管绑扎安装完毕后,再将内模分节吊入箱梁内组拼,应定位准确、牢固。 为保证箱梁内模的位置,内模与钢筋间设置砼垫块,下部每侧间隔 2m左右用预制同标号混凝土垫块顶紧内模,底板也用预制同标号混凝土垫块作为 支撑。为了防止内模上浮,每隔 1.2m 在外模上设一道横梁,以此横梁为支

预应力混凝土连续箱梁计算书

工业大学本科毕业设计 1 初步设计 1.1 设计基本资料 1.1.1 设计标准 1)设计荷载:公路 I 级 2)桥面宽:净 2×(12.5+2×0.5)m 防撞墙 3)桥面横坡:1.5% 4)桥面纵坡:1.0% 5)竖曲线半径:桥梁围无竖曲线 6)平曲线半径:桥梁围无平曲线 7)温度:季节温差的计算值为-15℃和+20℃ 1.1.2 主要材料 1、混凝土 1)桥面沥青混凝土铺装 2)连续梁:C50 3)桩基、承台、桥墩、桥台、搭板:C50 2、钢筋 1)主筋:HRB335 2)辅助钢筋:II 级钢筋 3)预应力筋:箱梁纵向预应力束采用φj15.24 高强度低松弛预应力270K级钢绞线 ,ASTMA416-90a270 级标准,标准强度 Ry =1860MPa ,Ey=1.95×10 MPa。 3、预应力管道 预应力管道均采用镀锌金属波纹管。 4、伸缩缝 采用S SF80A 大变位伸缩缝。 5、支座 采用盆式橡胶支座。 1.1.3 相关参数 1. 相对温度75% 2. 管道摩擦系数u=0.25 3. 管道偏差系数λ=0.0025l/米 4. 钢筋回缩和锚具变形为4mm 1.1.4 预应力布置

箱梁采用O VM 型锚具及配套的设备。管道成孔采用波纹圆管,且要求钢波纹管的钢带厚度不小于 0.35mm。预应力拉采用引伸量和拉吨位双控。并以引伸量为主。引伸量误差不得超过-5%~10%。 1.1.5 施工方式 满堂支架 1.1.6 主要参考文献 1.公路桥涵设计通用规(JTG D60-2004) 2.公路钢筋混凝土及预应力混凝土桥涵设计规(JTG D62—2004) 3.公路桥涵地基与基础设计规(JTG D63-2007) 4.公路桥涵施工技术规(JTJ041—2000) 5.公路工程水文勘测设计规(JTG C30-2002) 6.桥涵水文 7.桥梁工程 8.预应力混凝土连续梁桥设计 9.结构设计原理 10.基础工程 11.桥隧施工技术 12.公路桥涵现行标准图 第三章上部结构设计 3.1 横截面和纵断面尺寸拟定: 1、纵截面 桥梁分孔关系到桥梁的造价。跨径和孔数不同时,上部结构和墩台的总造价是不同的。跨径愈大,孔数愈小,上部结构的孔数就愈大,而墩台的造价就愈小。最经济的跨径就是要使上部结构和墩台的总造价最低。因此当桥墩较高或地质不良,基础工程较复杂而造价较高时,桥梁跨径就可选的大一些。反之,当桥墩较矮或地基较好时,跨径就可以选的小一些。 由于桥位处地质情况为素填土或杂填土、圆砾、黏土、强风化岩,部分桥位处岩石裸露,海堤上地质情况为淤泥、黏土、中风化岩。地质状况不良,本桥位处桥长150米,拟采用预应力混凝土连续梁桥,所以设置为六跨连续梁较好。基础拟采用钻孔灌筑桩。 当桥梁总长度很大,当采用顶推或先简支后连续的施工方法时,则等跨结构受力性能较差所带来的欠缺完全可以从施工经济效益的提高而得到补偿。本桥桥长150米,对于连续体系,拟取30m。

用新规范计算预应力混凝土连续梁

用新规范计算预应力混凝土连续梁 谢宝来 【摘要】本文为用新规范进行桥梁结构设计的一个算例,其重点讨论了预应力混凝土构件纵向受力性能的计算方法和计算过程,以及对新规范的一些理解,其中包括汽车冲击系数、上下缘正负温差、翼缘有效宽度、极限承载能力(塑性)和应力(弹性)计算等,同时也说明了一些构造方面的要求。 【关键词】规范预应力混凝土冲击系数有效宽度 一、设计概况 该桥为京津高速公路跨越永定新河的一座特大桥,单幅桥宽16.5米,特大桥是因为长度超过了1000米,以永定新河的交角为45度,跨越河流时采用三联3x55米,用PZ造桥机施工的预应力混凝土连续箱梁,此处平曲线半径为5000米,当然小半径也可以采用此施工工艺。第一阶段施工为简支单悬臂,施工长度为55米简支加11米(悬臂为跨径的五分之一,此处弯矩最小,为施工缝的最加位置)悬臂,平移模板,第二阶段施工长度为44米加11米悬臂,最后施工剩下的44米。主要预应力钢束均为单向张拉,最大单向张拉长度为66米。按预应力砼A 类构件设计。 二、设计参数 (一)桥宽:16.5m(1+0.75+3x3.75+3+0.5); (二)跨径:3x55m; (三)梁高:3.0m; (四)荷载标准:公路-I级;计算车道数:3;横向折减系数:0.78; (五)二期荷载:100mm厚沥青混凝土;80mmC40防水混凝土;两侧栏杆20kN/m。 (六)采用的主要规范: 《公路桥涵设计通用规范》(JTG-D60-2004); 《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG-D62-2004); (七)选用材料: ①混凝土C50:f cd =22.4MPa,f td =1.83MPa,E c =3.45x104MPa;

现浇预应力砼连续箱梁结构施工方案与技术措施

现浇预应力砼连续箱梁结构施工方案与技术措施 根据梁型及梁长,以联为单元进行流水作业。按两、三个循环完成梁的现浇施工。现浇梁体采用满堂式搭架施工,搭设支架的基础采用既有铜陵路路面,局部需加固采用混凝土硬化,必须保证梁体在施工过程中支架不大幅度下沉或不均匀沉降。梁体外露面采用大面积胶合板做模板,并处理好接缝问题,以保证梁体的外形美观及施工质量。混凝土采用商品混凝土,用混凝土泵车灌注,插入式振捣器振捣。 后张法预应力混凝土连续箱梁施工工艺 采用现浇箱梁满堂碗扣式支架,在翼板处的立杆间距为70×80cm,水平杆步距为1.2m。脚手架设置纵、横向扫地杆,

扫地杆距地面20cm。纵向每4排设置剪刀撑,支架上托设Ⅰ14工字钢。支架搭设标高通过下底座、上托座和调节模具共同调整。在道路与主桥交叉口利用万能杆件和型钢搭设门式支架。 支架搭设应严格按施工规范进行。安装后的扣件螺栓的拧紧程度,用扭力扳手全面检查,不合格的必须重新拧紧,直至合格为止。 (1)支架的搭设、预压 采用人工配合汽车吊进行搭设。 支架预压采用砂袋,预压荷载为梁体自重的100%。支架搭设好后,上铺箱梁底模,用汽车吊人工配合吊放砂袋于每跨箱梁底模板上。压载前在每跨墩顶、1/2L、1/3L、3/4L处五个断面布设观测点,观测支架沉降量。预压时间按规范或现场监理要求进行。 (2)模板安装 箱梁外模全部采用15~18mm厚的光面竹胶板,以保证整个工程的箱梁砼表面光洁、色泽统一。在钢管支架顶面横向

铺设10×10cm方木。铺设时方木间距20cm,竹胶板用电钻打孔,圆钉固定在方木上,确保模板平整不曲挠,接缝严密。模板分两次立模,第一次为底板、挑臂及隔板,第二次为箱梁顶板内模。 箱梁内模采用钢木组合型式。内模内框架采用5×10cm 方木,侧面及底面采用2cm厚木板,顶面采用标准钢模板。内模预先在加工场加工成型,接缝严密。翼板立模时扣除防撞墙两侧宽度,栏杆钢筋预留。模板安装完后,应将各处的连接螺栓、支撑检查一遍,同时检查整体模板的长、宽、高等尺寸是否符合设计要求,模板安装完成后,会同监理对模板进行验收。 (3)钢筋加工安装 钢筋的绑扎应符合以下规定:钢筋的交叉点应用铁丝绑扎结实,必要时,也可用点焊焊牢;除设计的特殊规定者外,梁中的箍筋的交接点均应绑扎牢;箍筋的末端应向内弯曲,箍筋转角与钢筋的交接点均应绑扎牢;箍筋的接头(弯钩迭合处)在梁中应沿纵向后方向交叉布置;绑扎的铁丝要向里

现浇连续箱梁预应力张拉施工方案

现浇连续箱梁预应力张拉施工方案

目录 一、工程概况 (1) 二、施工组织 (1) 三、准备工作 (1) 四、张拉 (2) (一)钢绞线下料、穿束 (2) (二)预应力张拉 (3) 1、张拉前的准备工作 (3) 2、安装张拉设备 (3) 3、张拉程序 (4) 4、控制要点 (4) 5、避免滑丝和断丝、滑丝和断丝的处理 (4) 6、张拉控制应力、设计引伸量 (6) 7、伸长量的量测及计算 (6) 8、张拉力、油压表读数对应表 (7) 五、孔道压浆 (7) 六、人员配置 (8) 七、安全措施 (8) 八、文明施工与环境保护 (10)

现浇预应力混凝土连续箱梁 张拉及压浆施工方案 一、工程概况 二、施工组织 项目总工:负责施工方案的编写指导和审核。 计划部:负责施工方案的编写与校核,保证施工方案内容的有效性; 工程部:负责预应力张拉、压浆施工的培训与指导。 质检部:按照设计图纸、规范及施工方案对预应力张拉和压浆进行质量监督,确保预应力张拉、压浆的施工质量,及时对张拉记录和压浆记录整理及上报。 工地试验室:负责水泥浆配合比选定、试块的制取及进场原材料的检测工作。 安全部:按照国家相关法律对施工人员进行安全培训和教育,并对张拉施工进行全过程监督,确保预应力张拉施工在安全环保的状态下进行。 三、准备工作 1、设备及材料 (1)设备:采用一组3000KN液压千斤顶2台及配套电动油泵进行张拉施工;砂浆拌合机一台;活塞式压浆泵一台,砂轮切割机一台,各机械设备状态良好。 千斤顶及压力表已分别经河南省公路工程试验检测中心有限公司和河南省交院工程测试咨询有限公司配套校验,确定油压千斤顶的实际作用力与油压表读数的关系,得出其线形回归方程,张拉时依据回归方程计算出控制应力下油表控制读数。 (2)材料 ①钢绞线、夹具、锚具 按使用计划进场,外观检查符合要求;合格证、材质证明齐全;进场后入库垫高存放,严禁露天存放,锈蚀的原料严禁使用。并按规范要求频率送检,检验合格后方可使用。 ② P·O42.5水泥、外加剂 合格证、材质证明齐全;见证取样检验合格。 2、人员 在箱梁张拉前,对施工人员进行技术、安全培训及交底: (1)张拉钢绞线之前,对梁体应作全面检查,如有缺陷,须事先征得监理工程师同

浅谈预应力混凝土连续箱梁桥设计中的问题

浅谈预应力混凝土连续箱梁桥设计中的问题 摘要桥梁设计是一项综合的工程,设计过程中会遇到一些问题,如桥位选择、桥面标高的确定、确定桥梁分孔、主梁截面选择、确定墩台基础形式、墩台基础埋置深度、结构尺寸的拟定,以及有关桥梁的其他问题,如主梁截面普通钢筋及预应力钢筋的布置、桥墩、桥台和桩基的配筋设计、桥面系的布置等。 关键词桥梁设计,预应力结构,连续箱梁桥,总体布置,结构计算 相对于简支梁桥,连续梁桥结构体系和受力特点具有明显的优势,其跨中正弯矩降低很多,同时支点出现负弯矩。混凝土材料耐久性较好,能够适应桥梁结构后期运营使用过程中产生的磨损,钢结构在使用过程中,应做好防腐措施,工程造价过高。在桥梁结构形式选择过程中,大多数设计单位会优先考虑混凝土连续箱梁桥,设计过程中遇到的问题,可以通过查阅桥梁规范,或者借鉴相似工程在设计过程中的经验取值,能够对设计具有指导作用。 1.桥梁总体布置 1.1 桥位设计 桥位的选择常与桥梁结构体系、原有或新建道路线形及周围环境等众多方面。桥位设计应能够保证原有或既定交通的正常运营,能够通过设计的洪水流量,满足通航要求,并与桥址周围的工农业、自然环境等相协调。桥位选择需要注意保护文物、保护生态环境,同时要注意尽量少占用耕地和农田,尽量做到对有意义及有价值的建筑物的保护。 桥位确定后,应进行桥孔布置。桥孔的大小和长度,应与天然状态桥下河槽或河滩流量分配相协调,并能满足泄洪排沙的要求。桥孔的布置,应该针对不同桥位进行不同的设计,河槽稳定不会扩宽或河槽不稳定时,桥孔布置需考虑以上因素。桥孔布置后桥墩的选择也应满足一定的要求,尽可能小的减小对河流的影响,充分考虑桥墩阻水的影响。 桥面标高的确定,应该根据该桥的使用要求进行选择,注意与既定道路之间的衔接。若桥面标高与既定道路高差过大,可以考虑设置引桥以克服高差。且河流通过设计水位时,须保证支座不受水流侵袭,同时还需要考虑桥墩阻水等各种因素引起的各类升高值,若桥梁结构有通航要求,还应该满足通航净空的要求。 1.2结构形式

现浇预应力砼连续箱梁施工方案

现浇预应力砼连续箱梁施工方案 一、工程概况 XXXXXXX跨越联江路,主桥采用35+48.5+35m预应力砼连续箱梁,斜交正做。引桥采用跨度20m左右先张法预应力砼空心板结构。桥梁起始桩号K5+127.900终止桩号K5+497.160,桥长369.24m。设计采用等截面箱梁,梁高2.3m,单箱单室断面,箱底宽6.75m,翼板悬臂长3.5m,总宽13.75m。 二、施工方法 1、施工工艺流程图(见下图) 2、支架搭设及模板的制作、安装 ①、地基的处理 因XXXXXXX位于现状桂和路上,原地面为水泥砼路面,因此基底承载力能满足支架搭设要求。桩基施工时,对原砼路面造成局部破坏,墩柱施工完毕后,采用回填石屑,层层夯实,填至原地面后,垫5mm厚钢板,钢板上铺18#槽钢即可。 ②、支架搭设 预应力连续箱梁支架采用门式满堂支架,行车道采用Ф52.9钢管立柱,主梁及次梁均采用40#工字钢。支顶上加活动支托,以调节其高度(具体见支架构造图)。 ③、模板 箱梁模板拟采用18mm厚酚醛模板,板底布置两层10×12cm木枋,上层间距30cm,下层木间距60cm。底模施工时应设预拱值。 箱室内模板由箱室内侧模板和箱室顶模组成,箱室内顶板模安装待箱室内侧模板拆除后方能开始施工,内侧模板用组合钢模板和特制木模配套使用,组合钢模板采用8×10cm木枋,与梁侧模通过Φ16

螺杆穿心对拉。箱室内模板采用钢管固定。顶板模板采用门架及8×10cm木枋支撑。为了能拆除箱室内支架及模板,在每个箱室顶板上距支座1/4跨度处预留1m ×1m 洞口,四周预留钢筋,待拆除箱室

内模后,再将顶板钢筋焊接好,用同强度等级微膨胀砼补浇洞口。④、支架预压 支架应有足够的强度、刚度和稳定性,并采取措施消除压缩变形,纵、横、斜向构造结合紧密整体性好,能承受施工过程中可能产生的各种荷载。支架搭设后需加以相当于箱梁重力的堆载进行不间断预压,预压荷载全联一次加载,并观测其变形和沉降,待24小内累计沉降不超过1.5mm方可卸载,施工期间必须加强梁体及支架变形的检测和控制. 3、钢筋加工与安装 ①、钢筋加工在现场钢筋加工场集中加工成型,用自卸车或人工运到施工现场进行安装。 ②、钢筋直径大于12mm时,连接应采用电弧焊。钢筋直径小于等于12mm时,钢筋连接可采用绑扎。焊接接头双面焊焊缝长度不应小于5d,单面焊焊缝长度不应小于10d(为钢直径)。采用的焊条,Ⅰ级钢筋E4302(422),Ⅱ级钢筋E7016(506)。 ③、钢筋安装分两部分进行,首先安装横梁底板、腹板钢筋,待横梁、底板腹板砼浇筑完毕及顶板模板装好后,再安装顶板及翼板钢筋。绑扎钢筋时,钢筋交叉点用扎丝绑扎牢实,必要时亦可采用点焊。除设计有特殊要求外,梁的箍筋应与主筋垂直,箍筋弯钩的叠合位置位于梁的断面上方,并交错布置。 ④、钢筋和钢束的放样要准确,钢筋之间的焊接要满足规范要求。 ⑤、钢束以及钢筋的下料长度以现场施工放样为准,在横梁处由于纵向钢筋和横向钢筋相遇,第一层为横梁第一排筋,第二层纵向钢筋,在纵向钢筋上再布置横梁的第二排钢筋,横梁的箍筋应箍在最外面。

预应力混凝土连续梁桥设计 (毕业设计)

第一章绪论 第一节桥梁设计的基本原则和要求 一、使用上的要求 桥梁必须适用。要有足够的承载和泄洪能力,能保证车辆和行人的安全畅通;既满足当前的要求,又照顾今后的发展,既满足交通运输本身的需要,也要兼顾其它方面的要求;在通航河道上,应满足航运的要求;靠近城市、村镇、铁路及水利设施的桥梁还应结合有关方面的要求,考虑综合利用。建成的桥梁要保证使用年限,并便于检查和维护。 二、经济上的要求 桥梁设计应体现经济上的合理性。一切设计必须经过详细周密的技术经济比较,使桥梁的总造价和材料等的消耗为最小,在使用期间养护维修费用最省,并且经久耐用;另外桥梁设计还应满足快速施工的要求,缩短工期不仅能降低施工费用,面且尽早通车在运输上将带来很大的经济效益。 三、设计上的要求 桥梁设计必须积极采用新结构、新设备、新材料、新工艺利新的设计思想,认真研究国外的先进技术,充分利用国际最新科学技术成果,把国外的先进技术与我们自己的独创结合起来,保证整个桥梁结构及其各部分构件在制造、运输、安装和使用过程中具有足够的强度、刚度、稳定性和耐久性。 四、施工上的要求 桥梁结构应便于制造和安装,尽量采用先进的工艺技术和施工机械,以利于加快施工速度,保证工程质量和施工安全。

五、美观上的要求 在满足上述要求的前提下,尽可能使桥梁具行优美的建筑外型,并与周围的景物相协 调,在城市和游览地区,应更多地考虑桥梁的建筑艺术,但不可把美观片面地理解为豪华的细部装饰。 第二节计算荷载的确定 桥梁承受着整个结构物的自重及所传递来的各种荷载,作用在桥梁上的计算荷载有各种不同的特性,各种荷载出现的机率也不同,因此需将作用荷载进行分类,并将实际可能同时出现的荷载组合起来,确定设计时的计算荷载。 一、作用分类与计算 为了便于设计时应用,将作用在桥梁及道路构造物上的各种荷载,根据其性质分为:永久作用、可变作用和偶然作用三类。 (一)永久作用 指长期作用着荷载和作用力,包括结构重力(包括结构附加重力)、预加力、土重力及土的侧压力、混凝土收缩徐变作用、水的浮力和基础变位而产生的影响力。 (二)可变作用 指经常作用而作用位置可移动和量值可变化的作用力。包括汽车荷载及其的引起的冲击力、离心力、汽车引起的土侧压力、人群荷载、汽车制动力、风荷载、流水压力、温度作用和支座摩阻力。 (三)偶然作用 偶然作用是指在特定条件下可能出现的较强大的作用,如地震作用或船只或漂浮物的撞击力和汽车的撞击作用(施工荷载也属于此类)。

35m箱梁预应力张拉方案

东康快速路改扩建工程康巴什段 箱 梁 正 弯 矩 张 拉 施 工 方 案 编制: 复核: 批准: 内蒙古兴泰建设有限责任公司 二零一二年八月十日 箱梁正弯矩张拉施工方案 工程概况 1、工程概况: 我项目部施工的鄂尔多斯东康快速路改扩建工程康巴什段,共有353?和354?两座箱型梁桥,共计箱梁58片,现预制完成的部分箱梁已达到可张拉的强度,同时已具备张拉条件。 2、材料及机具 (1)、预应力箱梁砼采用50#砼。 (2)、钢绞线采用GB/Y5224—2003标准,高强度低松弛,公称直径为j Φ15.20mm ,标准 强度=b y R 1860MPa ,截面积=p A 140mm2,弹性模量=n E 1.95?105MPa,现采用天津市宇 恒预应力钢绞线制造. (3)锚具:预制箱梁正弯矩钢绞线锚具采用开封中原预应力工艺设备厂生产的XYM15-4、XYM15-5、BM15-3、BM15-4锚具及配套的锚垫板、夹板、螺旋筋等。 (4)千斤顶及油压表:使用YCQ150Q--200千斤顶两台,活塞面积2.5?2 -2 m 10,张拉力为1000KN ,行程20cm 。选用2B4--500型电动油泵与Y--150压力表(1.5级、量程60MPa )

和千斤顶配套使用。 (5)压浆机:选用活塞式压泵浆泵JW190型,工作压力1.5MPa 。 3、设计要点及施工注意事项: (1)预制箱梁砼强度达到85%时,龄期7天后,进行张拉正弯矩区预应力筋,并压注水泥浆。 (2)钢绞线张拉锚下控制应力为a 13950.75h y k MP R ==σ,张拉采用双控,以钢束伸长 量进行校核。 (3)预应力管道成型为塑料波纹管(JG225)。 根据桥涵施工技术规范附录G-8得管道摩擦系数15.0=μ,管道偏差系数K=0.0015. (4)钢绞线的弯折处采用圆曲线过渡,管道必须圆顺。 (5)从箱梁预制到浇筑完横向湿接缝的时间不应超过三个月。 (6)张拉过程中必须严格执行游标压力读书和钢绞线实际伸长值同时测量,且测量都达到要求的双控办法,必须保证钢绞线的实际伸长值与理论伸长值的偏差比控制在±6%以内。 (7)压浆前,用清水对孔道进行清洗并风干(并用无油的压缩空气风干)。 (8)压浆用的水泥、膨胀剂、水等原材料的质量必须符合相关规定和标准要求,压浆时必须严格按配合比和水灰比准确计量后配置水泥浆,水泥浆必须充分搅拌均匀后过细筛,防止水泥块压入孔道。 二、张拉计算说明 1、两端对称张拉顺序N1、N 2、N 3、N4,钢绞线每束截面面积为140mm2。 中跨箱梁N1 Pa 139518600.75k M =?=σ KN A P P 58.591000/314013950.1n 0.1k 0.1=???=??=σ KN A P P 18.1171000/314013950.2n 0.2k 0.2=???=??=σ KN A P P 9.5851000/31401395n k 1.0=??=??=σ 中跨箱梁N2、N3、N4、N5 Pa 139518600.75k M =?=σ KN A P P 78.121000/414013950.1n 0.1k 0.1=???=??=σ KN A P P 24.1561000/414013950.2n 0.2k 0.2=???=??=σ KN A P P 781.21000/41401395n k 1.0=??=??=σ 边跨箱梁N1 Pa 139518600.75k M =?=σ KN A P P 58.591000/314013950.1n 0.1k 0.1=???=??=σ

箱梁预应力张拉专项施工方案

箱梁预应力张拉专项施工方案 一、工程概况 高速公路上的一座预应力现浇连续梁桥,桥梁全长72m,一联四跨,即16m+20m+20m+16m。 预应力束布置:沿箱梁腹板两侧纵向通长布置12孔;桥墩处顶板钢束18孔(每个桥墩处顶板6孔);中横梁预应力钢束24孔(每个桥墩处中横隔梁预应力8孔)。 二、编制依据 1.中华人民共和国行业标准《公路桥涵施工技术规范》(JTJ 041—2000)。 2.中华人民共和国行业标准《公路公路工程质量检验评定标准》(土建工程)(JTGF80/1—2004)。 3.中华人民共和国行业标准《公路工程施工安全技术规程》(JTJ 076—95)。 4.中华人民共和国行业标准《公路工程水泥及水泥砼试验规程》(JTGE30—2005)。 5、合同文件; 6、施工设计图;

三、预应力主要技术参数 1、主要材料 =1860Mpa、公称直径D=15.2mm 预应力钢绞线:采用抗拉强度标准值f pk 的低松弛高强度钢绞线,其力学性能指标应符合《预应力混凝土用钢绞线》(GB/T5224-2003)的规定。 锚具:腹板钢束采用M15-10锚具及其配套的配件,预应力管道采用圆形金属波纹管;箱梁墩顶钢束采用BM15-5扁形锚具及其配套的配件,预应力管道采用扁形金属波纹管。横梁钢束采用M15-11锚具及其配套的配件,预应力管道采用圆形金属波纹管。 2、钢束布设 箱梁腹板钢束N1、N2、N3由10根钢绞线组成;箱梁顶板钢束B1、B2由5根钢绞线组成;箱梁横梁钢束N1、N2由11根钢绞线组成。

N1N1 N2 N3N2 N3 腹 板 钢 束 顶 板 钢 束 B1 B2 B1 B2 B1 B2 N1N1N1N1 N2N2N2N2 横 梁 钢 束 N1N1 N2 N3 N2 N3 3、张拉控制 箱梁混凝土达到设计强度的85%,且混凝土龄期不小于7d时,方可张拉。腹板钢束采用两端同时对称张拉;顶板及横梁钢束采用一端张拉。锚 下控制应力均为0.75f pk =1395Mpa,施加预应力采用张拉力与伸长量双控。 4、张拉顺序

预应力混凝土连续梁工程施工组织设计方案

预应力混凝土连续梁工程施工组织设计方案

目录 一、工程概况 (1) 1.1水文、地质条件 (1) 1.1.1地形地貌 (1) 1.1.2气象水文 (1) 1.1.3工程地质条件 (2) 1.2结构形式 (3) 1.2.1钻孔桩及下部结构形式 (3) 1.2.2上部结构形式 (4) 二、施工部署 (4) 三、施工方案 (4) 3.1钻孔桩施工(后附施工流程图) (5) 3.1.1钻孔施工准备 (5) 3.1.2钻机工作原理及常见事故的预防、处理 (8) 3.1.3钢筋笼制作、安装 (8) 3.1.4清孔验收 (9) 3.1.5灌注水下砼 (10) 3.2承台(后附施工流程图) (12)

3.2.1基坑开挖 (12) 3.2.2凿除桩头、桩基检测 (13) 3.2.3钢筋绑扎 (13) 3.2.4模板支立 (13) 3.2.5灌注砼 (14) 3.3墩身及托盘(后附施工流程图) (16) 3.3.1钢筋工程 (16) 3.3.2辅助支架 (17) 3.3.3墩柱模板 (17) 3.3.4混凝土浇注 (17) 3.3.5混凝土养生 (17) 3.4连续梁 (17) 3.4.2悬臂段施工 (17) 3.4.3边跨现浇段施工 (17) 3.4.4合拢段施工 (17) 3.5防护棚架方案 (17) 3.5.1设计荷载 (17) 3.5.2总体设计方案 (17)

3.5.3防护目的 (17) 3.5.4细部结构设计 (17) 3.5.5棚架施工时高速公路保通方案及措施 (17) 四、施工进度计划 (18) 五、资源供应计划 (20) 六、施工准备工作计划 (21) 6.1施工技术准备 (21) 6.2施工队伍及施工机具准备 (22) 6.3施工现场准备 (22) 七、施工平面图 (23) 八、技术组织措施计划 (25) 8.1确保工期的具体措施 (25) 8.2、确保质量的具体措施 (28) 8.2.1、确保工程质量的主要措施 (28) 8.2.2质量保证体系 (29) 8.2.3不合格产品的控制 (32) 8.3确保安全的具体措施 (32) 8.4雨季施工措施 (34)

预应力混凝土连续梁桥及例子

4.1一般规定 4.1.1 预应力混凝土连续梁桥设计应根据桥长、柱高、地基条件等因素合理分联,每联的长度应以结构合理、方便施工、有利使用为原则,在有条件的情况下应考虑景观要求和桥梁整体布局的一致性。4.1.2主梁应尽量采用一次浇筑混凝土、两端张拉预应力钢筋的施工方式,主梁长度宜控制在120m左右,当确实需要设置长分联时,可以采用分段浇筑混凝土、使用联接器分段张拉预应力钢筋的施工方案,设计时允许在同一截面全部预应力钢筋使用联接器连接,但对主梁截面及配筋应做加强处理。 4.1.4桥梁截面形式可根据桥宽、跨径、施工条件、使用要求等确定为箱形(简称箱梁)或T形(简称T梁)。箱形截面可设计为单箱单室或单箱多室。箱梁翼板长度的确定应以桥面板正、负弯矩相互协调为原则,T梁悬臂长度宜为1.0~1.5m,箱梁悬臂长度宜为1.5~2.5m。当主、引桥结构形式不同时,悬臂板长度宜取得一致。 4.1.5箱梁腹板宽度应由主梁截面抗剪、抗扭、混凝土保护层、预应力钢筋孔道净距和满足混凝土浇筑等要求确定。预应力钢筋净保护层和净距除满足规范外,应考虑纵向普通钢筋和箍筋的占位以及混凝土浇筑的孔隙等因素。箱梁腹板宽度最小值应符合下列要求:

条件腹板宽度Bmin(cm) 腹板内无纵向或竖向后张预应力钢筋时20 腹板内有纵向或竖向后张预应力钢筋之一时30 腹板同时有纵向和竖向后张预应力钢筋时38 4.1.6 悬臂板厚度应视悬臂长度、桥上荷载及防撞护栏碰撞力验算结果而定。根部厚度宜取0.30~0.55m,悬臂板端部厚度一般不应小于0.12m(对有特殊防撞要求的结构,悬臂板端部厚度适当增加,如使用PL2型防撞护栏时悬臂板端部厚度不应小于0.2m)。当悬臂板长度较长时应适当加强悬臂板沿主梁方向钢筋的配置。 4.1.7主梁翼板和顶、底板厚度应根据梁距和箱宽计算确定。同时应满足箱梁顶板厚度不小于0.2m,底板厚度不小于0.18m;T梁顶板厚度不小于0.16m。 1m,端横梁宽度还应考虑伸缩缝预留槽等构造要求。 4.1.9主梁腹板与顶、底板相接处应设1︰5加腋,箱形截面与支点横梁相接处应设渐变段加厚。箱梁截面与跨间横梁相接处应设0.15m 抹角。 4.1.10箱梁底板必须设置排水孔,腹板必须设置通风孔,直径均宜取D=0.1m左右。配有体外预应力钢筋的箱梁应设置检查换索通道。 4.1.11连续梁桥必须设置端横梁及中支点横梁。直线连续箱梁桥跨径小于30m的桥孔可不设跨间横梁;跨径在30~40m之间的桥孔宜设一道跨间横梁;跨径大于40m时宜设三道跨间横梁。曲线连续箱梁桥应根据曲线半径、跨径大小确定跨间横梁个数。连续T梁桥跨径大于

京沪高速铁路32米非标现浇箱梁预应力张拉孔道灌浆施工方案

京沪高速铁路32米非标现浇箱梁预应力张拉及孔道灌浆施 工方案 摘要:本文介绍京沪高速铁路沧德特大桥 e72#梁设计为l=32m 无碴轨道后张法预应力现浇梁混凝土简支非标箱梁(双线),里程为dk261+424.06—dk261+456.06。 关键词:京沪高速铁路现浇梁混凝土 abstract: in this paper, the jinghu high speed railway jc de super major bridge e72 # beam design for l = 32 m no ballastless track cast-in-situ prestressed method after a beam concrete simply-supported beam of teu (double), mileage for dk261 + 424.06-dk261 + 456.06. key words: the jinghu high speed railway cast-in-situ concrete beam 中图分类号:u238文献标识码:a 文章编号: 1、工程简介 京沪高速铁路沧德特大桥 e72#梁设计为l=32m无碴轨道后张法预应力现浇梁混凝土简支非标箱梁(双线),里程为dk261+424.06—dk261+456.06;桥梁位于-2‰的纵坡上(竖曲线半径r=35000m)直线段上。梁体截面形式为大悬臂翼缘斜腹板单箱室等高箱梁,梁长31.9m,箱梁顶宽12m,翼缘悬臂长2.2m,端部厚度28.4cm,根部厚度67.8cm,底宽5.5m,梁高3.078m,箱体顶板厚30cm,底板
