厂房施工总结报告

广业产业园一期1#、2#厂房 施工单位: 中城建第六工程局集团有限公司 编制人: * * * 审批人: 刘 贻 慧 审核人: * * * 日 期: 2017年 04 月 28 日 第 1 页 共 11 页

广业产业园一期1#、2#厂房 竣工总结报告

由我单位承建的广业产业园一期1#、2#厂房工程自从2015年 8

月 22 日开工以来,经过一年多的精心施工,在设计、勘察、建设、监理单位的细心指导和帮助下现已完成了该工程。 第一章工程概况 1、工程一览表 工程名称 广业产业园一期1#、2#厂房 工程地点 深圳市光明新区圳美大道南侧 建设单位 深圳市归侨科技创业园发展股份有限公司 勘察单位 深圳市地质建设工程公司 设计单位 深圳市华纳国际建筑设计有限公司 监理单位 深圳市昊源建设监理有限公司 监督机构 深圳市光明新区建设工程质量安全监督站 施工单位 中城建第六工程局集团有限公司 深圳市光明新区圳美大道南侧,本工程设计为一期1#、2#分别是:1#厂房单层钢架钢结构、建筑总面积13574.08㎡、总高度12m;2#厂房9层混凝土框架结构、建筑总总面积24042.30㎡、总高度48.35m。平面位置见下图: 第 2 页 共 11 页

第二章、施工依据 1、根据建设单位下发的《广业产业园一期1#、2#厂房》工程施工图纸、有关设计文件及设计单位出具的设计变更单通知单进行施工; 2、按照广业产业园一期1#、2#厂房工程施工组织设计及各专项施工方案; 3、广业产业园一期1#、2#厂房工程岩土工程勘察报告; 4、主要设计依据 4.1《建筑结构可靠度统一标准》GB50068-2001 4.2《建筑结构制图标准》GB50105-2010 4.3《建筑结构荷载规范》GB50009-2012 4.4《钢结构设计规范》GB50017-2003 4.5《钢结构高强螺栓连接的设计、施工及验收规程》GBJ82-91 4.6《建筑抗震设计规范》GB50011-2010 4.7《混凝土结构设计规范》GB50010-2010 4.8《涂装前钢材表面锈蚀等级和除锈等级》GB8923-88 4.9《冷弯薄壁型钢结构技术规范》GB50018-2002 4.10《门式刚架轻型房屋钢结构技术规程》CECS 102:2002(2012版) 4.11《建筑地基基础设计规范》(GB 50007-2011) 4.12《建筑地基处理技术规范》(JGJ 79-2002) 4.13按国家现行有关法律、法规、强制性文件执行。 第三章、工程施工概况 3.1施工组织与管理 1、在开工之前,已明确了“创广东省优质工程”的目标,建立了质量责任制,根据公司《综合管理体系程序文件》和《质量创优计划》把质量工作落实到各个部门和各人工作岗位,各行其职,各尽其责,按工程工序及施工质量负责到底。 2、调动项目主要骨干组成一个强有力的项目经理部管理班子,落实项目负责制,选择业务素质高,施工经验丰富,责任心强的专业施工 第 3 页 共 11 页

队伍施工。 3、强化创优管理意识,在全体管理和施工人员中开展创优目标教育,使创优目标意识深入人心。 3.2技术管理情况 工程开工前,组织项目部施工技术人员熟悉,图纸内容审查设计图纸,要求进行图纸会审;并由技术负责人组织编制好施工组织设计、及各分部分项等施工方案报公司总工程师及监理单位审批,通过后方可进行施工。在每项工程施工前涉及到专项施工方案的,由技术负责人编制专项方案并在现场指导实施。 3.3质量管理制度 1、编制并执行了创优计划和各分项的作业指导书,加强过程控制和工序管理,实行“三检制”,及时完整地做好了质量记录和验评资料。 2、执行公司综合管理体系程序文件,建立项目质量保证体系和建立各级质量责任制来明确质量责任并把责任落实到实处。 3、加强施工过程控制,严把原材料复试和成品、半成品质量关,严格控制工序质量,实施隐蔽工程验收,每个分部、分项工程的关键工序(位置)设立质量管理点,贯彻实行自检、互检和交接检制度。 4、认识做好各类计量器及检测设备的检定工作,使其所检测数据和结果更具有效性,可靠性。 5、制定质量通病的预防措施。 3.4质量保证措施 在施工过程中,严把质量关,把工程原材料、成品及半成品的进场关和验收关,对进场材料实行台账管理,进行收、发、储、运等环节的技术管理。对进场的钢材、普通混凝土等材料,核对现场材料的质量、数量是否达到要求;在监理单位和业主现场见证取样情况下,送往相关规定的工程质量监督站进行检测。检测合格且监理审批后,方可用于工程施工。 第四章、主要施工过程控制情况 第 4 页 共 11 页

4.1本工程主要使用的测量仪器 拓普康7200全站仪、南方DS3水准仪、各项出厂合格证资料齐全;全站仪经深圳市测绘计量中心检测,均在有效鉴定期内。施工测量放线,由专职施工测量员严格按照施工定位轴线图和施工图放样,自检合格后,由技术负责人组织质量员、施工员等进行定位轴线的复核,经复核无误后再报监理工程师复检,复检合格后,方可进行下道工序施工。轴线位移和标高引测控制在规定范围内。 4.2钢筋工程 本工程钢筋规格、型号较多,主要规格有HRB40025、22、20、18、16、14、12、10、8、6.5㎜。钢筋从进场、取样复试、制作、绑扎、验收、成品保护都严格按照规范和技术要求进行操作,保证了钢筋分项工程的质量。在钢筋绑扎过程中严格按照图纸和规范进行绑扎,对主筋位置、箍筋加密区范围、钢筋的锚固长度、搭接长度等严格控制。在定位措施上,采用水平定位筋及竖向定位、控制筋距。 4.3混凝土工程 混凝土施工过程做好施工记录,混凝土采用插入式振捣器振实。为保证工程质量,提高文明施工水平,全部采用商品混凝土。配备砼送输送泵车和泵车等满足施工需要。对混凝土浇筑采取施工员现场跟踪检查,安排专人进行塌落度测试、混凝土试块制作等,进行全过程的控制;另外派专人到商品混凝土搅拌站进行现场监督,检查原材料、外加剂质量及配合电子计量情况,根据施工要求,及时调整混凝土塌落度。混凝土浇筑完成后,及时进行放水养护,养护时间不少于14天。 第五章、资料整编情况 工地现场配备专职资料员一名,持证上岗。负责对工程资料进行收集和整编归档,保证工程技术资料的及时、完整和真实。工程开工、竣工形成的各项程序文件;工序施工前、后形成的技术资料;以及原材料进场复试等质保资料等,都及时进行收集,报监理单位备案,以便对整个施工过程进行全方位控制。同时认真做好安全资料、文明工 第 5 页 共 11 页

地资料及工程资料的收集和整理。 第六章、工程质量评定 6.1以下工程所有原材料经监理公司见证取样: 序号 试验单编号 规 格 强度等级 数 量 送检日期 合格证号码 生产厂家 备注 1 A006150801404 φ6.5 HPB300 1.704t 2015.8.14 91455201 广州钢铁 合格 2 A006150801404 8 HRB400 25.487t 2015.8.14 15-01280 广西桂鑫 合格 3 A006150801404 10 HRB400 17.183t 2015.8.14 15-01045 广西桂鑫 合格 4 A006150801402 25 HRB400E 52.75t 2015.8.14 15-27250 广西桂鑫 合格 5 A006150801405 12 HRB400E 26.853t 2015.8.14 15-26370 广西桂鑫 合格 6 A006150801405 16 HRB400E 12.134t 2015.8.14 15-27608 广西桂鑫 合格 7 A006150801405 18 HRB400E 8.64t 2015.8.14 15-26386 广西桂鑫 合格 8 A006150801406 20 HRB400E 41.49t 2015.8.14 15-26825 广西桂鑫 合格 9 A006150801406 22 HRB400E 5.733t 2015.8.14 15-25882 广西桂鑫 合格 10 A006150801440 14 HRB400E 22.36t 2015.8.14 15-25601 广西桂鑫 合格 11 A006150801404 6.5 HRB400 2.358t 2015.8.14 92235668 广州钢铁 合格 12 A006150901625 25 HRB400E 35.63t 2015.9.28 4D108402 广东韶钢 合格 13 A006150901625 22 HRB400E 22.576t 2015.9.28 4G506103 广东韶钢 合格 14 A006150901625 20 HRB400E 26.654t 2015.9.28 2G503238 广东韶钢 合格 15 A006150901625 18 HRB400E 5.278t 2015.9.28 4D108095 广东韶钢 合格 16 A006151001677 28 HRB400E 11.61t 2015.10.08 91561133 广州钢铁 合格 17 A006151001743 28 HRB400E 5.8t 2015.10.16 15-28395 广西桂鑫 合格 18 A006151001743 25 HRB400E 22.12t 2015.10.16 15-29369 广西桂鑫 合格 19 A006151001743 18 HRB400E 17.99t 2015.10.16 15-31368 广西桂鑫 合格 20 A006151001743 10 HRB400E 24.96t 2015.10.16 15-02623 广西桂鑫 合格 21 A006151001788 25 HRB400E 35.632t 2015.10.22 D4725811R 广东韶钢 合格 22 A006151001788 10 HRB400E 11.76t 2015.10.22 D6023547R 广东韶钢 合格 23 A006151001780 8 HRB400E 22.85t 2015.10.22 D2604450L 广东韶钢 合格 24 A006151001787 18 HRB400E 8.64t 2015.10.22 91528901 广州钢铁 合格 25 A006151001787 12 HRB400E 10.45t 2015.10.22 D4723574R 广东韶钢 合格 26 A006151001787 20 HRB400E 26.654t 2015.10.22 D4722452R 广东韶钢 合格 27 A006151001787 22 HRB400E 25.085t 2015.10.22 D4726978R 广东韶钢 合格 28 A006151101866 25 HRB400E 50.9t 2015.11.2 4D1089123 广东韶钢 合格 29 A006151101866 22 HRB400E 25.09t 2015.11.2 4G5061998 广东韶钢 合格 30 A006151101866 20 HRB400E 26.65t 2015.11.2 4D198094 广东韶钢 合格

合集下载

工程施工汇报材料范文

工程施工汇报材料范文

工程施工汇报材料范文篇一:施工汇报材料范文尊敬的各位领导:大家好,现就我合同段施工生产、合同履约、工程质量、工程进度以及施工过程中安全、环保、文明施工等各项工作的落实情况向在座各位领导汇报如下:一、工程概况本合同段路线全长。

路线按设计速度50km/h的公路标准建设,整体式路基宽度55m(红线)-5m(人行道)-(非机动车道)-2m(非机分隔带)-12m(机动车道)-6m(中央隔离带)-12m(机动车道)-2m(非机分隔带)--(非机动车道)-5m (人行道)-(红线)。

全线路面设计为沥青混凝土路面。

机动车道结构总厚度为70㎝,非机动车道结构总厚度为59㎝,人行道结构总厚度为41㎝。

主要工程项目有:沥青混凝土路面工程、雨水工程、污水工程、通讯管道工程、电力管道工程、绿化工程等。

总工期300日历天。

二、合同履约情况截止目前我合同段进场的合同人员10名,其他管理人员进场9人,各类作业人员到位26人;机械设备进场情况:挖掘机3台,运输车辆2辆,水车1辆,铲车1台,满足当前施工要求。

三、工程施工进展情况1、工作进展情况截止当前主要工程完成情况如下:(1)雨水沟槽挖掘(0+790—1+310)段,(1+440—1+530 )段,共计610m,基础砂石垫层(0+790—1+310)段累计完成680㎡,另(0+790—1+190)段雨水管已下管,共计400m。

2、下周计划完成的工程项目雨水沟槽(1+310—1+890)段开挖,砂石垫层,基础砂石垫层下雨水管,;污水管道放线,开挖,污水管道下管及污水井沉井。

3、急需解决的问题(1)、小潘庄村路以西:电线杆2个在施工红线以内,需各方协调处理。

(2)、小潘庄村路以东:井3口,电动车厂房11间,电线杆1个,厂区旁边蒜苗若干,均在施工红线以内,需各方协调处理。

(3)村民阻扰施工,导致工程无法按计划如期进行。

四、施工进度计划及保证措施为确保总体施工进度,在后续施工过程中,项目部将根据生产进展情况加大人员、设备、机具投入,确保总工期。

厂房验收工作总结报告范文(3篇)

厂房验收工作总结报告范文(3篇)

第1篇一、前言为确保新厂房建设质量,满足生产需求,我公司于[验收时间]对新建厂房进行了全面验收。

现将验收工作总结如下:二、验收背景1. 项目名称:[项目名称]2. 建设单位:[建设单位名称]3. 设计单位:[设计单位名称]4. 施工单位:[施工单位名称]5. 验收时间:[验收时间]三、验收目的1. 确保新建厂房符合设计要求,满足生产需求。

2. 发现和解决施工过程中的质量问题,确保工程质量。

3. 为后续生产提供安全、稳定、舒适的厂房环境。

四、验收内容1. 工程质量:对主体结构、地基基础、装饰装修、设备安装等方面进行验收。

2. 设备调试:对生产设备进行调试,确保其正常运行。

3. 环保验收:对废水、废气、噪声等环保指标进行检测。

4. 安全验收:对消防、电气、机械等安全设施进行验收。

五、验收过程1. 成立验收小组:由建设单位、设计单位、施工单位、监理单位等相关人员组成验收小组。

2. 审查资料:审查工程竣工资料,包括设计变更、施工记录、监理日志等。

3. 现场检查:对厂房主体结构、地基基础、装饰装修、设备安装等方面进行现场检查。

4. 设备调试:对生产设备进行调试,确保其正常运行。

5. 环保检测:对废水、废气、噪声等环保指标进行检测。

6. 安全验收:对消防、电气、机械等安全设施进行验收。

六、验收结果1. 工程质量:新建厂房主体结构、地基基础、装饰装修、设备安装等方面均符合设计要求,工程质量合格。

2. 设备调试:生产设备运行正常,满足生产需求。

3. 环保检测:废水、废气、噪声等环保指标均符合国家标准。

4. 安全验收:消防、电气、机械等安全设施完善,安全可靠。

七、存在问题及整改措施1. 问题:部分墙面涂料存在色差。

整改措施:对色差墙面进行重新涂装,确保外观质量。

2. 问题:部分消防设施标识不明显。

整改措施:重新设置消防设施标识,确保安全使用。

八、结论通过本次验收,新建厂房符合设计要求,满足生产需求。

下一步,我们将对存在的问题进行整改,确保厂房投入使用后安全、稳定、高效地运行。

工程项目建设进展情况汇报相关范文

工程项目建设进展情况汇报相关范文

工程项目建设进展情况汇报相关范文篇一:工程施工汇报材料尊敬的各位领导:大家好,现就我合同段施工生产、合同履约、工程质量、工程进度以及施工过程中安全、环保、文明施工等各项工作的落实情况向在座各位领导汇报如下:一、项目概述本合同段路线全长1128.3m。

路线按设计速度50km/h的公路标准建设,整体式路基宽度55m(红线)-5m(人行道)-5.5m(非机动车道)-2m(非机分隔带)-12m(机动车道)-6m(中央隔离带)-12m(机动车道)-2m(非机分隔带)--5.5m(非机动车道)-5m(人行道)-(红线)。

全线路面设计为沥青混凝土路面。

机动车道结构总厚度为70m,非机动车道结构总厚度为59m,人行道结构总厚度为41m。

主要工程项目有:沥青混凝土路面工程、雨水工程、污水工程、通讯管道工程、电力管道工程、绿化工程等。

总工期300日历天。

二、合同履行截止目前我合同段进场的合同人员10名,其他管理人员进场9人,各类作业人员到位26人;机械设备进场情况:挖掘机3台,运输车辆2辆,水车1辆,铲车1台,满足当前施工要求。

三、项目建设进度1、工作进展情况截至目前,已完成的主要工作如下:(1)雨水沟槽挖掘(0+790―1+310)段,(1+440―1+530)段,共计610m,基础砂石垫层(0+790―1+310)段累计完成680o,另(0+790―1+190)段雨水管已下管,共计400m。

2.计划下周完成的项目雨水沟槽(1+310―1+890)段开挖,砂石垫层,基础砂石垫层下雨水管污水管道放线开挖、污水管道敷设、污水井沉井。

3、急需解决的问题(1)小盘庄村路以西:施工红线内有两根电杆,需要各方协调。

(2)、小潘庄村路以东:井3口,电动车厂房11间,电线杆1个,厂区旁边蒜几棵幼苗在施工红线内,需要各方协调。

(3)村民阻扰施工,导致工程无法按计划如期进行。

四、施工进度及保证措施为确保总体施工进度,在后续施工过程中,项目部将根据生产进展情况加大人员、设备、机具投入,确保总工期。

厂房翻新总结报告范文(3篇)

厂房翻新总结报告范文(3篇)

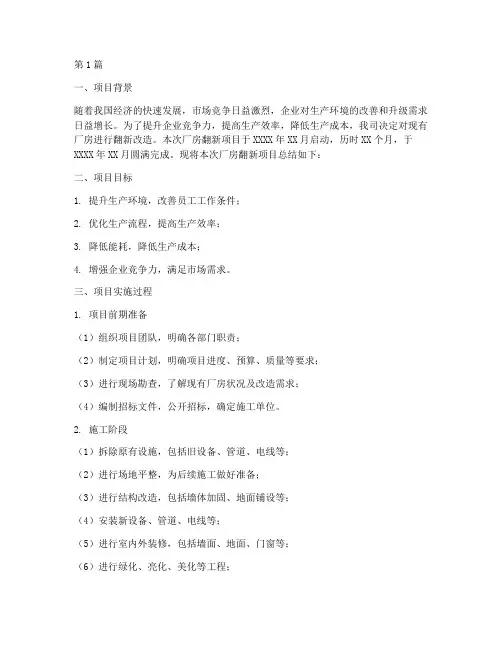

第1篇一、项目背景随着我国经济的快速发展,市场竞争日益激烈,企业对生产环境的改善和升级需求日益增长。

为了提升企业竞争力,提高生产效率,降低生产成本,我司决定对现有厂房进行翻新改造。

本次厂房翻新项目于XXXX年XX月启动,历时XX个月,于XXXX年XX月圆满完成。

现将本次厂房翻新项目总结如下:二、项目目标1. 提升生产环境,改善员工工作条件;2. 优化生产流程,提高生产效率;3. 降低能耗,降低生产成本;4. 增强企业竞争力,满足市场需求。

三、项目实施过程1. 项目前期准备(1)组织项目团队,明确各部门职责;(2)制定项目计划,明确项目进度、预算、质量等要求;(3)进行现场勘查,了解现有厂房状况及改造需求;(4)编制招标文件,公开招标,确定施工单位。

2. 施工阶段(1)拆除原有设施,包括旧设备、管道、电线等;(2)进行场地平整,为后续施工做好准备;(3)进行结构改造,包括墙体加固、地面铺设等;(4)安装新设备、管道、电线等;(5)进行室内外装修,包括墙面、地面、门窗等;(6)进行绿化、亮化、美化等工程;(7)进行试运行,确保设备、管道、电线等正常运行。

3. 项目验收(1)组织相关部门进行现场验收;(2)对验收中发现的问题进行整改;(3)完成整改后,再次进行验收;(4)验收合格,项目圆满完成。

四、项目成果1. 生产环境改善通过本次厂房翻新,生产环境得到显著改善。

新设备、管道、电线等设施安装完毕,工作条件得到提升,员工满意度明显提高。

2. 生产流程优化在翻新过程中,对生产流程进行了优化。

新设备、新工艺的应用,提高了生产效率,降低了生产成本。

3. 能耗降低翻新后的厂房采用了节能设备,降低了能耗。

据统计,翻新后能耗降低约15%,为企业节约了大量成本。

4. 竞争力提升厂房翻新后,企业形象得到提升,市场竞争力进一步增强。

客户满意度提高,订单量稳步增长。

五、项目总结1. 项目管理方面(1)加强项目管理,明确各部门职责,确保项目顺利进行;(2)制定科学合理的项目计划,合理安排工期,确保项目按时完成;(3)严格控制项目预算,降低成本,提高投资效益。

工程施工工期分析报告

工程施工工期分析报告

工程施工工期分析报告一、项目背景本次工程项目为某公司新建厂房工程,总建筑面积为10000平方米,包括生产车间、办公区、仓库、配电室等部分。

工程总投资为500万元,计划施工周期为6个月。

二、施工范围1. 地基处理:对施工地基进行挖土、填土、夯实处理,确保建筑物稳定性。

2. 结构工程:包括钢筋混凝土结构梁柱、楼板、墙体等的施工。

3. 设备安装:对生产设备、办公设备、配电设备等进行安装。

4. 装饰装修:对厂房内部进行装修,包括涂料、地板、天花板等。

5. 管道安装:管道包括水、电、燃气、通风管道等的施工。

三、工程分解结构1. 地基处理工程- 土方开挖:2周- 土石方填筑:1周- 土石方夯实:1周2. 结构工程- 钢筋混凝土梁柱施工:4周- 钢筋混凝土楼板施工:2周- 钢筋混凝土墙体施工:3周3. 设备安装- 生产设备安装:3周- 办公设备安装:1周- 配电设备安装:2周4. 装饰装修- 墙面涂料施工:2周- 地板铺设:1周- 天花板施工:1周5. 管道安装- 水管道安装:1周- 电管道安装:1周- 燃气管道安装:1周- 通风管道安装:1周四、关键路径分析通过分析工程各子项工期,确定了关键路径为:土方开挖→钢筋混凝土梁柱施工→生产设备安装→墙面涂料施工。

在此关键路径上延误会影响整个工程的进度,因此需加强管理和监督。

五、工期风险分析1. 人员不足:在施工过程中,如果出现人员不足或操作不熟练,会导致工期延误。

2. 材料供应延迟:若施工中的材料供应出现延迟,将直接影响到施工进度。

3. 设备故障:设备安装过程中若出现设备故障,会导致安装进度延误。

4. 天气因素:恶劣的天气条件会影响施工进度,需采取相应的措施应对。

六、工期控制措施1. 人员培训:对施工人员进行培训,提高操作技能和效率。

2. 材料储备:提前储备施工所需材料,确保供应的及时性。

3. 设备检查:对安装设备进行定期检查和维护,确保其正常运行。

4. 备选方案:制定灵活的应对措施,应对可能出现的突发情况。

厂房安全总结报告范文(3篇)

厂房安全总结报告范文(3篇)

第1篇一、报告概述本报告旨在全面总结本年度厂房安全工作情况,分析存在的问题,提出改进措施,以进一步提升厂房安全管理水平,确保生产环境的安全稳定。

二、安全工作概况1. 组织领导本年度,公司高度重视厂房安全工作,成立了安全工作领导小组,明确责任分工,定期召开安全工作会议,确保安全工作落到实处。

2. 安全教育培训全年共组织安全教育培训10余次,培训内容包括消防安全、用电安全、机械操作安全等,提高员工安全意识和自我保护能力。

3. 安全检查与隐患排查全年共开展安全检查20余次,对厂房设备、电气线路、消防设施等进行全面排查,及时消除安全隐患。

4. 应急演练组织开展了3次应急演练,包括火灾逃生、触电事故处理等,提高员工应对突发事件的能力。

三、存在问题及原因分析1. 部分员工安全意识不强,对安全操作规程掌握不熟练,存在侥幸心理。

2. 部分设备老化,存在安全隐患,未能及时更换或维修。

3. 部分消防设施配置不足,消防通道不畅通。

4. 安全管理制度不够完善,部分环节存在漏洞。

四、改进措施1. 加强安全教育培训,提高员工安全意识。

定期开展安全知识竞赛、安全技能培训等活动,增强员工安全操作技能。

2. 加大设备更新改造力度,确保设备安全运行。

对老旧设备进行淘汰或维修,确保设备符合安全生产要求。

3. 完善消防设施,确保消防通道畅通。

增加消防设施,定期检查消防设备,确保其完好有效。

4. 修订完善安全管理制度,加强安全管理。

对安全管理制度进行梳理,明确各环节责任,确保安全工作落到实处。

五、总结本年度厂房安全工作取得了一定的成绩,但仍存在一些问题。

在今后的工作中,我们将继续加强安全管理,加大安全投入,确保厂房安全生产形势持续稳定。

同时,也希望全体员工积极配合,共同维护厂房安全环境。

第2篇一、报告概述本报告旨在全面总结本年度厂房安全生产工作的实施情况,分析存在的问题,并提出改进措施,以促进厂房安全生产水平的持续提升。

本报告涵盖了安全管理制度、安全生产活动、安全事故处理等方面。

主厂房基础分部竣工总结报告

陕西黄陵煤化工有限责任公司曹家峪园区1X15MW热电厂主厂房工程基础分部工程质量自评报告西北电建四公司曹家峪园区项目部2011年1月10日目录1、工程概况2.、分部工程评定依据3、施工过程质量控制4.、施工安全控制5、分部工程质量检验评定结果6、分部工程质量自评结果由我单位承建的陕西黄陵煤化工有限责任公司曹家峪园区1X15MW 热电厂主厂房工程,由赛鼎工程有限公司设计,(设计施工图编号F260.220.E60.00)。

陕西省工程监理有限责任公司监理。

2010年4月6日正式开工,于2010年7月2日基础工程施工完,现就工程的施工情况,向建设单位及监理公司作简要汇报:一、工程概况:1、陕西黄陵煤化(曹家峪园区)1x15MW热电厂工程主厂房AB间为为汽机间,单层钢筋混凝土排架式厂房,跨度18米,长度为80.6米,内部集中布置2台15MW汽机基础(施工1台,预留1台)及每台基础附属的泵基础,风机基础等设备基础; BC跨为除氧煤仓间,7层框架结构,局部八层,跨度11米,CD跨为锅炉间,框架结构,跨度28米,内设3台130吨锅炉基础,辅助的锅炉平台基础等。

主厂房柱距为7米,楼梯间柱距3米。

2、主厂房为钢筋混凝土框架结构,除BC跨为筏板基础外,其余柱下均为钢筋混凝土独立基础。

框架部分采用现浇钢筋混凝土梁板。

主厂房机纵向柱列及基础通过吊车梁、联系梁、柱间支撑等构件联系,以增加纵向刚度;屋面结构:采用轻型梯形钢屋架、天窗架,彩钢夹心板屋面,设置条形钢天窗;厂房0米以下砌体填充采用M10水泥砂浆砌筑MU10机制实心红砖,除氧煤仓间及锅炉间采用M7.5混合砂浆砌筑加气砼砌块(容重不大于7.0KN/M3),汽机间采用M7.5混合砂浆砌筑MU10KP1型烧结多孔砖。

3、垫层砼C15,基础砼C35,基础素砼C25;框架柱基础~28.5米C35,其他C30,框架梁、梁及板砼C30,楼梯及其他砼C30.地基已由甲方处理完毕,基槽验收完毕后可直接施工砼垫层,基础埋深-4.2米,要求处理后的地基承载力特征值不小于250Kpa,±0.000相当于绝对高程941.75m。

施工管理工作报告8篇

施工管理工作报告8篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作汇报、总结报告、心得体会、合同协议、条据文书、规章制度、演讲致辞、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays for everyone, such as work reports, summary reports, reflections, contract agreements, policy documents, rules and regulations, speeches, teaching materials, essay summaries, other sample essays, etc. If you want to learn about different sample essay formats and writing methods, please stay tuned!施工管理工作报告8篇在分析了自己的工作情况后,我们就可以开始写工作报告了,工作报告写好了,职场中人接下来的工作才能有序的开展,本店铺今天就为您带来了施工管理工作报告8篇,相信一定会对你有所帮助。

一期工程-施工总结报告

河工大科技园保定园区工程施工总结报告建设单位:保定河工科技园建设发展有限公司设计单位:保定市建筑设计院有限公司施工单位:河北建设集团天辰建筑工程有限公司监理单位:保定市第三监理工程有限公司由我公司开发的《河北工业大学国家大学科技园保定园区——一期启动区》(以下简称:一期工程)工程,在政府部门、设计院及监理等部门的大力支持和帮助下,经过公司参建人员的共同努力,终于保质保量完成了2018年度的施工任务,现将本项目的施工情况总结如下:一、2018年完成的工作内容(一)、工程概况一期工程中共有5栋厂房,分别设计为1~4#楼、11#楼地上3层钢筋混凝土框架结构厂房,抗震设防类别为丙类,抗震设防烈度为7度,耐火等级二级,建筑物首层高度,二三层高度,机房高度为。

(二)、主要完成工作量项目启动招投标(总承包方)、总包合同签订、施工现场平整场地、施工现场围挡修复、施工用水井开凿,施工现场6+2百分百(明土覆盖、洗车池修复、扬尘雾炮、安全标语、施工围挡),建筑主体基础测量放线、基础开挖、基础施工至首层施工完成。

二、项目完成情况(一)、招投标工作项目自启动招标工作开始后,工程部拟定了招标文件,设计交房标准,经与公司各级领导多次开会讨论后,形成最终版文件发给各个投标单位让其按照此招标文件的标准进行条件招标。

最终确定3家投标单位(省建集团、中保集团、秦皇岛抚宁四建)后工程部对其进行严格考察(企业资质、承包资质、资金实力及在建工程等),经与公司领导汇报后,最终确定省建集团为承包本项目的总承包方。

(二)、合同签订当初为了规避没有施工图进行招标的矛盾,我们采用了条件招标的方法,工程招标从8月中旬做出了招标说明书,开始了招标程序,在确定总包单位后,合同谈判过程中由于谈判企业比较单一,后期导致我方在合同谈判时略显被动,合同条款一再退让。

综合以上原因在下一步工程招标中一定要多选几家单位进行对比后,挑选几家好的单位同时进行合同的谈判,需给自己保留一定的可选权利。

建厂初期工作总结范文(3篇)

第1篇一、前言随着我国经济的快速发展和产业结构的不断优化升级,新建工厂成为了推动地方经济发展的重要力量。

回顾建厂初期的工作,我们经历了从筹备到建设,再到生产的全过程。

现将建厂初期的工作进行总结,以期为后续工作提供借鉴和改进。

二、筹备阶段1. 项目立项在筹备阶段,我们首先完成了项目立项工作。

通过市场调研、技术论证和经济效益分析,我们确定了项目的可行性和必要性。

在项目立项过程中,我们充分考虑了国家政策导向、市场需求和资源环境等因素,确保了项目的顺利实施。

2. 前期手续办理为了确保项目顺利进行,我们积极办理了各项前期手续。

包括土地征用、规划审批、环评报告、能评报告等。

在办理手续过程中,我们严格按照国家法律法规和政策要求,确保了手续的合法性和合规性。

3. 设计与招标项目立项后,我们组织了工程设计招标,选择了一家具有丰富经验和良好口碑的设计单位。

在设计过程中,我们充分考虑了工厂的布局、生产工艺、安全环保等因素,确保了设计方案的科学性和合理性。

4. 建设单位与施工队伍的选择在施工队伍选择方面,我们通过公开招标的方式,选择了一家具有良好口碑和丰富经验的施工单位。

在签订合同前,我们对施工单位的资质、业绩、信誉等方面进行了全面考察,确保了施工质量。

三、建设阶段1. 土地平整与基础设施建设在建设阶段,我们首先进行了土地平整和基础设施建设。

包括道路、排水、供电、供水等工程。

在施工过程中,我们严格按照设计图纸和施工规范进行,确保了基础设施的完善和稳定。

2. 工程建设工程建设是建厂初期的核心工作。

我们按照工程进度计划,组织施工单位完成了厂房、设备安装、生产线调试等各项工作。

在工程建设过程中,我们严格控制质量,确保了工程按时、按质、按量完成。

3. 安全生产在工程建设过程中,我们始终把安全生产放在首位。

制定了安全生产管理制度,明确了各级人员的安全生产责任。

通过定期开展安全培训、安全检查和隐患排查,确保了施工现场的安全稳定。

4. 环保措施在建设过程中,我们高度重视环保工作。
