截水沟施工方案(汇编)
精品文档
精品文档
截水沟施工方案
本合同段为福贡段二合同段,起点K45+410.000,止点K50+433.685,路线
全长5.131928公里。坡面截水沟长为2472.95m³, 边沟、排水沟3708.41m³,共
计7.5#砂浆砌片石6181.36方。其施工方案如下:
一、施工工序:
施工准备→放样(报验)→挖沟、基底清理及整平(报验)→片石砌筑→墙
面勾缝→洒水养生→清理场地
二、施工方案:
1、施工准备、测量放样(报验)
施工前做好材料的储存和堆放,做好开工前的试验检测工作,进行施工测
量及复核测量资料,报请监理工程师检查放样结果。
2、挖沟:本处采用人工配合机械的方式开挖。开挖时,应注意以下几点:
(1)开挖成型的截水沟断面尺寸不小于图纸规定,其线型平直圆滑。
(2)截水沟的开挖宜自下游向上游进行,应随挖随即支撑和并迅速进行圬工
砌筑,不可暴露太久,以免在施工时发生土体坍塌。
(3)截水沟挖出的土,应在路堑与截水沟之间修成土台并进行夯实,台顶应
筑成2%倾向截水沟的横坡。
3、报验
当挖至标高时,应进行清理并整平。挖至标高的截水沟不得长期扰动或浸
泡。施工前应先进行自检,合格后及时报请监理工程师检查断面尺寸及高程。
4、截水沟的位置
型截水沟为平台截水沟,设于挖方边坡碎落台上。
5、截水沟的材料要求
①石料采用石质均匀,不易风化,无裂纹,抗压强度不小于30Mpa的块
石,厚度不得小于150 mm(卵形和薄片者不得使用)。所用片石尺寸应规整,不
得有风化剥落现象。
②砌筑所用的水泥、砂、水等材料的质量标准宜符合混凝土工程相应材
料的质量标准。砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度表示,
精品文档
精品文档
宜为50-70mm,气温较高时可适当增大。采用砂浆搅拌机拌和,拌和时间宜为
3-5m in。
③砂浆按配合比采用质量比进行配制,砂浆应随拌随用,保持适宜的稠
度,一般宜在3-4h内使用完毕;气温超过30℃时,宜在2-3h内使用完毕。
在运输过程或在贮存器中发生离析,泌水的砂浆,砌筑前应重新拌和;已凝结的
砂浆,不得使用。
④材料使用前须经筛选和清洗。
6、截水沟的技术要求
①砌筑时不仅要严格控制平面位置和高度,而且必须两边立杆挂线或样
板挂线,外面线应顺直整齐,逐层收坡内面线可大致适顺,在砌筑过程中应经常
校正线杆,以保证砌体各部尺寸符合图纸要求。
②各层的片石应安放稳固,砌筑的片石间砂浆饱满,粘结牢固,不得直接
贴靠或脱空。
③砌筑时,底浆应先铺满。竖缝砂浆应先在已砌好的石块侧面铺放一部分,
然后待片石放好后填满捣实。
④在砌筑上层片石时,应尽量避免振动下层片石。
⑤砌筑工作中断后恢复施工时,对已砌筑的片石表面应加以清扫和湿润。
⑥线型要求平顺,尽可能采用直线形,转弯处宜做成弧形,其半径不宜
小于10 m。
7、截水沟勾缝及养护
①勾缝采用平缝,勾缝砂浆一般采用M10号。
②缝槽深度不足时,应凿够深度后再进行勾缝。
③浆砌砌体,应在砂浆初凝后,洒水覆盖养护7-14d。养护期间避免碰撞、
振动或承重。
8、截水沟的质量要求
精品文档
精品文档
①截水沟砌体的砂浆配合比准确,砌体咬扣紧密。
②截水沟砌体内侧应平顺整齐,无裂缝及空鼓现象。
③截水沟沟底平整,纵坡顺适,排水畅通,无冲刷及阻水现象。
④砌缝砂浆均匀饱满,勾缝平顺无脱落,缝宽大体一致。
9、安全要求
(1)施工作业人员必须佩戴安全帽等劳动保护用品;
(2)施工场地内必须设置各种醒目的警戒标志;
(3)作业中必须遵守《公路工程安全技术规程》的有关规定。
(4)应加强现场安全管理,加强对职工的安全教育。
10、施工工期安排
该工程计划于2015年12月15日开工,于2016年10月15日完工,历
时303天。
11、文明施工
(1)弃土弃料在指定位置堆放,并堆放整齐,必要时进行植被保护和
采取措施以防水土流失造成环境和农田污染。
(2)土区开挖后场地整平,边坡修整,并进行植被保护。
(3)施工中采取措施避免和减少水土流失,当发生水土或因水土流失对农田
和环境造成污染时及时处理。
(4)临时工程用地在征用完土地后进行恢复,达到与出租人签订的合同要求
并让出租人满意。
(5)工程完工后,清除所有占用场地的杂物。
(6)施工遗留的材料应清除。
(7)加强文明施工宣传力度,对全体施工人员进行文明施工、遵纪守法教育,
精品文档
精品文档
创造团结、进取、友爱的共事环境。
截水沟施工专项方案(DOC)
YK20+977~YK22+340段截水沟工程实施方案一、编制依据1.1大广高速项目S4标实施性施工组织设计1.2《广东省连平(赣粤界)至从化公路D1合同段两阶段施工图设计》1.3《公路路基施工技术规范》(JTG F10-2006)1.4《公路工程质量检验评定标准》(JTG F80/1-2004)1.5广东省高速公路建设标准化管理指南(试行)1.6广东省高速公路建设标准化管理规定(试行)二、工程概况2.1地质概况本项目地处粤北九连山区,地形复杂,起伏较大,地势自北向东南和西南方向倾斜。
北中部多为中山、低山,西南部大多为丘陵地带,东南部为谷底盘地为主。
上坪镇路段地形多为中低山,山脉连绵起伏。
中山地势高耸而陡峭,坡度30°~50°,山峰海拔多在900m以上。
多数沟谷切割较深,V形谷及嶂谷发育,山间夹有溪流,但流量不大。
2.2主要工程数量本分项截水沟总长340.5m。
三、施工技术方案3.1路基排水施工方案3.1.1浆砌截水沟1)、施工放样截水沟工程分段施工,分段放样,根据路基中线及护坡高程放出两侧路堑开挖线,再根据截水沟流水高程坡比及路堑开挖线和征地红线之间的宽度,放出排水沟中线及边线,线位设好以后请监理检测,符合要求后再进行下道工序。
2)、沟槽开挖放好截水沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
3)、沟体片石砌筑沟槽检验合格后,先用木桩每10米一处钉好砌石位置,安装沟体断面模型架,在模型架上挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。
排水沟采用坐浆法分层砌筑,分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。
较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分凿除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝。
混凝土截水沟施工方案
混凝土截水沟施工方案1. 引言混凝土截水沟是一种重要的水利工程设施,用于收集和排除降雨过程中的雨水,避免水流对周围建筑和道路的损害。
本文档旨在提供混凝土截水沟的施工方案,以确保施工过程顺利进行,并达到预期的效果。
2. 施工前准备在正式进行混凝土截水沟的施工前,需要进行以下准备工作:•确定施工地点和范围:根据设计要求和现场条件,确定混凝土截水沟的施工位置和长度。
•安全检查:对施工区域进行安全检查,确保没有潜在的危险因素。
•材料准备:准备好所需的混凝土、钢筋、模板和其他施工材料,以及必要的施工工具和设备。
•人员组织:组织好施工人员,确保每个人都清楚自己的任务和职责。
3. 混凝土截水沟施工步骤3.1. 确定施工标高在施工前,需要通过测量和调整,确定混凝土截水沟的正确标高。
可以使用水平仪或其他专业测量工具进行测量,并根据设计要求进行调整。
3.2. 挖掘沟槽根据设计要求和标高,使用挖掘机等工具挖掘出混凝土截水沟的沟槽。
沟槽的宽度和深度应符合设计规范,确保能够容纳预计的降雨量。
3.3. 安装钢筋在沟槽底部和两侧的沟壁上安装钢筋,以增强混凝土的承载能力和抗拉强度。
钢筋的直径和间距应符合设计规范,并确保与混凝土的粘结牢固。
3.4. 安装模板在施工过程中,使用模板来确定沟槽的形状和尺寸。
模板应该牢固地安装在沟槽的两侧,以确保混凝土浇筑时能够保持所需的形状。
3.5. 浇注混凝土在模板安装完毕后,可以开始进行混凝土的浇注。
混凝土的配制比例和浇筑方式应符合设计和施工规范,确保混凝土的质量和强度。
3.6. 养护混凝土浇筑完成后,需要进行养护以确保其正常干燥和硬化。
应根据混凝土的类型和环境条件,对其进行适当的养护措施,如喷水保湿、遮阳、防风等。
4. 施工验收在混凝土截水沟施工完成后,需要进行相应的验收工作,以确保施工质量和安全性。
验收内容包括但不限于:•沟槽尺寸和形状是否符合设计要求;•混凝土的强度是否达到设计要求;•钢筋的安装是否符合规范;•模板的安装是否牢固可靠。
截水沟施工方案

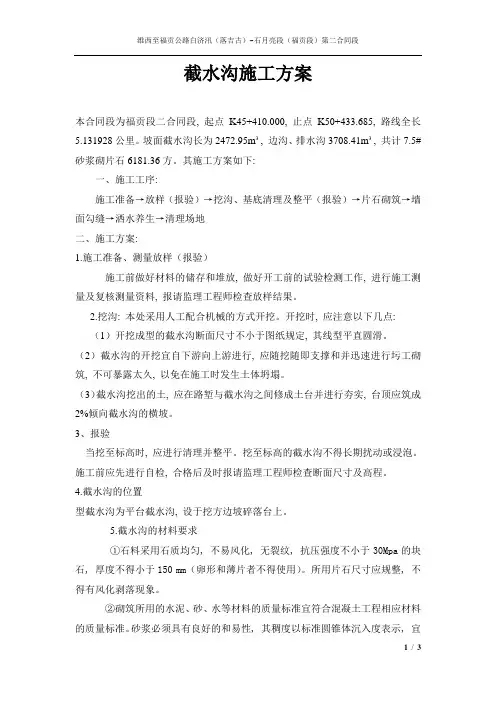

截水沟施工方案本合同段为福贡段二合同段, 起点K45+410.000, 止点K50+433.685, 路线全长5.131928公里。
坡面截水沟长为2472.95m³, 边沟、排水沟3708.41m³, 共计7.5#砂浆砌片石6181.36方。
其施工方案如下:一、施工工序:施工准备→放样(报验)→挖沟、基底清理及整平(报验)→片石砌筑→墙面勾缝→洒水养生→清理场地二、施工方案:1.施工准备、测量放样(报验)施工前做好材料的储存和堆放, 做好开工前的试验检测工作, 进行施工测量及复核测量资料, 报请监理工程师检查放样结果。
2.挖沟: 本处采用人工配合机械的方式开挖。
开挖时, 应注意以下几点:(1)开挖成型的截水沟断面尺寸不小于图纸规定, 其线型平直圆滑。
(2)截水沟的开挖宜自下游向上游进行, 应随挖随即支撑和并迅速进行圬工砌筑, 不可暴露太久, 以免在施工时发生土体坍塌。
(3)截水沟挖出的土, 应在路堑与截水沟之间修成土台并进行夯实, 台顶应筑成2%倾向截水沟的横坡。
3、报验当挖至标高时, 应进行清理并整平。
挖至标高的截水沟不得长期扰动或浸泡。
施工前应先进行自检, 合格后及时报请监理工程师检查断面尺寸及高程。
4.截水沟的位置型截水沟为平台截水沟, 设于挖方边坡碎落台上。
5.截水沟的材料要求①石料采用石质均匀, 不易风化, 无裂纹, 抗压强度不小于30Mpa的块石, 厚度不得小于150 mm(卵形和薄片者不得使用)。
所用片石尺寸应规整, 不得有风化剥落现象。
②砌筑所用的水泥、砂、水等材料的质量标准宜符合混凝土工程相应材料的质量标准。
砂浆必须具有良好的和易性, 其稠度以标准圆锥体沉入度表示, 宜为50-70mm, 气温较高时可适当增大。
采用砂浆搅拌机拌和, 拌和时间宜为3-5m in。
③砂浆按配合比采用质量比进行配制, 砂浆应随拌随用, 保持适宜的稠度, 一般宜在3-4h内使用完毕;气温超过30℃时, 宜在2-3h内使用完毕。
截水沟施工技术方案

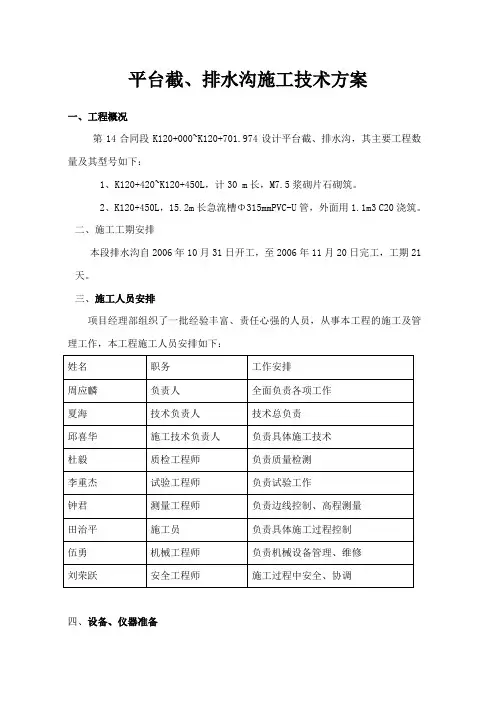

平台截、排水沟施工技术方案一、工程概况第14合同段K120+000~K120+701.974设计平台截、排水沟,其主要工程数量及其型号如下:1、K120+420~K120+450L,计30 m长,M7.5浆砌片石砌筑。
2、K120+450L,15.2m长急流槽Φ315mmPVC-U管,外面用1.1m3 C20浇筑。
二、施工工期安排本段排水沟自2006年10月31日开工,至2006年11月20日完工,工期21天。
三、施工人员安排项目经理部组织了一批经验丰富、责任心强的人员,从事本工程的施工及管理工作,本工程施工人员安排如下:四、设备、仪器准备试验、测量检测仪器表五、施工材料平台截水沟沟体采用M7.5浆砌片石砌筑,河砂采用沅陵砂,碎石用马底驿附近生产的合格石料,水泥用p.o.32.5水泥。
六、施工方法1、测量放样准确放出沟的中线和开挖边线,根据线形圆顺的原则将开挖线稍做调整。
做到线形美观。
2、开挖沟槽先按断面尺寸做一个样架,用人工按设计尺寸开挖沟槽,边挖边用样架检查开挖断面,沟槽挖好后,将底面、侧面修理平整,松散的部分拍紧。
3、截水沟砌筑在铺好的砂砾层上挂好砌筑线,线的高度比块件厚度略高一点,然后挨线安放预制块,预制块与砂砾垫层贴合紧密,每块间距1cm,缝间用砂浆填紧,要保持底面与侧面的平整及整体的线形。
每隔10~15m设置一条伸缩缝,缝间距为2cm ,缝间用沥青麻絮填塞。
下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。
排水沟或截水沟施工方案精选全文完整版
可编辑修改精选全文完整版
排水沟或截水沟施工方案
1排水沟或截水沟应与道路配合施工。
位置、高程应符合设计要求。
2土沟不得超挖,沟底、边坡应夯实,严禁用虚土贴底、贴坡.
3砌体和混凝土水沟的土基应夯实。
4砌体沟应座浆饱满、勾缝密实,不得有通缝。
沟底应平整,无反坡、凹兜现象;边坡应表面平整,与其它排水设施的衔接应平顺。
5混凝土水沟的混凝土应振捣密实,强度应符合设计要求,外露面应平整。
6盖板沟的预制盖板,混凝土振捣应密实,混凝土强度应符合设计要求,配筋位置应准确,表面无蜂窝、无缺损。
排水沟或截水沟质量检验应符合下列规定:
主控项目
1 预制砌块强度应符合设计要求。
检查数量:每种、每检验批1组。
检验方法:查试验报告。
2 预制盖板的钢筋品种、规格、数量,混凝土的强度应符合设计要求。
检查数量:同类构件,抽查1/10,且不少于3件。
检验方法:用钢尺量、查出厂检验报告。
3 砂浆强度应符规定。
一般项目
4 砌筑砂浆饱满度不得小于80%.
检查数量:每100m或每班抽查不少于3点.
检验方法:观察.
5 砌筑水沟沟底应平整、无反坡、凹兜,边墙应平整、直顺、勾缝密实.与排水构筑物衔接畅顺.
检查数量:全数检查.
检验方法:观察。
6 砌筑排水沟或截水沟允许偏差应符合表3的规定。
截水沟施工方案范文
截水沟施工方案范文一、前期准备工作1.组建施工队伍:根据工程规模和施工要求,组建具备相应技术能力的施工队伍,包括施工队长、技术人员、机械操作工和劳务工等,确保施工人员数量和质量充足。
2.采购施工材料和设备:根据施工方案和要求,采购所需的施工材料和设备,包括挖掘机、渠道板、混凝土浇筑用的模板等,保证施工过程中所需的材料充足。
3.了解工程情况:在施工前,进行详细的工程勘察,了解地面情况、地质条件、地形地貌等,确定施工的具体规模和方案。
二、施工流程1.清理施工区域:在施工前,对需要进行截水沟的区域进行清理,把地面上的杂草、石块等清除干净,确保施工区域干净整洁。
2.按照设计要求测量布点:根据设计方案和要求,用测量仪器对施工区域进行测量,确定截水沟的具体位置和几何尺寸。
3.挖掘挖槽:根据设计要求,在施工区域使用挖掘机进行挖槽,保证槽底坚实、平整,并符合设计要求的坡度和横断面尺寸。
在挖槽的过程中应注意土质的稳定性和挖掘机的操作安全。
4.安装渠道板:在截水沟的槽底及两侧安装渠道板,用以保护槽壁不被水流冲刷和土方侵蚀,保证截水沟的稳定性。
5.浇筑混凝土:在渠道板安装完成后,进行混凝土浇筑。
首先,在挖槽内鉴定防渗膜,防止渗漏。
然后,按设计要求,在挖槽内倒入混凝土,并进行均匀浇筑,保证沟底平整。
在浇筑混凝土后,对其进行养护,防止混凝土开裂和变形。
6.进行验收和交接:施工完成后,进行截水沟的验收,检查截水沟的质量和工程量是否符合设计要求和合同要求。
同时,与相关部门或业主交接,接受验收合格后的工程。
三、施工安全措施1.安全教育培训:在施工前,对施工人员进行安全教育培训,传达施工现场各项安全规章制度,让施工人员了解安全操作规范,提高安全意识。
2.安全防护设施:在施工现场设置安全警示标志,加装安全防护设施,包括安全网、安全带等,保障施工人员的人身安全。
3.安全检查与监督:定期进行现场安全检查,加强现场安全监督,及时发现和解决施工中存在的安全隐患,确保施工过程中的安全。
截水沟施工方案.2doc
截水沟施工方案一、前言截水沟是一项重要的水利工程,用于防止地表水流失,保护土壤资源,提高农田灌溉效率。
本文将介绍截水沟的施工方案,以确保工程顺利进行,达到预期效果。
二、施工准备在开始施工之前,需要进行以下准备工作: 1. 完成工程设计和施工图纸的审核。
2. 确定施工现场,清除施工区域内的障碍物。
3. 准备施工所需的材料和设备,包括挖掘机、铁锹、水泵等。
4. 成立施工现场安全管理小组,确保施工过程中的安全。
三、施工步骤1. 土方开挖1.根据设计要求,在施工现场标明截水沟的具体位置和尺寸。
2.使用挖掘机开挖土方,确保截水沟的深度和宽度符合设计要求。
3.清理挖掘出的土方,确保施工现场整洁。
2. 边坡处理1.对截水沟两侧的边坡进行整理,确保边坡稳定。
2.如有需要,可采取防护措施,如设置护坡板或植被覆盖,防止边坡塌方。
3. 渠底处理1.对截水沟底部进行平整处理,确保底部平整,排水畅通。
2.如需设置过滤层或防渗材料,根据设计要求进行施工。
4. 边沟处理1.在截水沟两侧设置排水沟,用于排放污水或排水沟排水。
2.确保排水沟与截水沟的连接顺畅,避免积水或堵塞。
四、施工质量要求1.截水沟的尺寸和坡度应符合设计要求。
2.截水沟底部应平整、无杂物,排水畅通。
3.边坡稳定,边沟与截水沟的连接顺畅。
4.施工过程中保持现场清洁,材料、设备摆放有序。
五、施工注意事项1.施工现场应设置警示标志,确保施工安全。
2.施工过程中注意防范塌方、滑坡等风险,加强安全管理。
3.如遇恶劣天气或施工质量问题,应及时停工并报告相关部门。
六、总结本文介绍了截水沟的施工方案,包括施工准备、施工步骤、施工质量要求和注意事项。
正确的施工方法和严格的质量控制,能够确保截水沟工程的顺利实施,达到预期效果。
在实际施工过程中,施工人员应紧密配合,严格执行施工规范,确保工程质量和安全。
(最新整理)边沟、排水沟、截水沟施工方案
边沟、排水沟、截水沟施工方案编辑整理:尊敬的读者朋友们:这里是精品文档编辑中心,本文档内容是由我和我的同事精心编辑整理后发布的,发布之前我们对文中内容进行仔细校对,但是难免会有疏漏的地方,但是任然希望(边沟、排水沟、截水沟施工方案)的内容能够给您的工作和学习带来便利。
同时也真诚的希望收到您的建议和反馈,这将是我们进步的源泉,前进的动力。
本文可编辑可修改,如果觉得对您有帮助请收藏以便随时查阅,最后祝您生活愉快业绩进步,以下为边沟、排水沟、截水沟施工方案的全部内容。
目录1 编制依据 (3)2 编制原则.............................3矚慫润厲钐瘗睞枥庑赖。
3 概述.................................3聞創沟燴鐺險爱氇谴净。
4 施工组织机构.........................4残骛楼諍锩瀨濟溆塹籟.5 施工工艺流程.........................4酽锕极額閉镇桧猪訣锥。
6 排水工程的实施.......................6彈贸摄尔霁毙攬砖卤庑。
6.1 施工准备.........................6謀荞抟箧飆鐸怼类蒋薔.6。
2 施工放样........................6厦礴恳蹒骈時盡继價骚。
6。
3 边沟及排水沟开挖................6茕桢广鳓鯡选块网羈泪。
6.4 砂砾垫层回填.....................6鹅娅尽損鹌惨歷茏鴛賴。
6。
5 沟底底板砼现浇..................6籟丛妈羥为贍偾蛏练淨. 6。
6 边沟盖板的预制..................6預頌圣鉉儐歲龈讶骅籴。
6.7 护坡道坡脚砼隔水层浇筑...........7渗釤呛俨匀谔鱉调硯錦。
6.8 排水沟勾缝及养生.................7铙誅卧泻噦圣骋贶頂廡.6.9 路基边沟施工.....................7擁締凤袜备訊顎轮烂蔷。
截水沟施工方案
截水沟施工方案1. 引言截水沟作为一种常见的水利工程设施,用于收集和排除降雨过程中的雨水,防止水患和水logging。
本文档旨在阐述截水沟的施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的维护要点。
2. 施工前的准备工作在开始截水沟的施工之前,需要进行以下准备工作:2.1 定位和测量确定截水沟的位置和长度是非常重要的。
通过准确的测量和定位,可以确保截水沟的布置合理,以便有效地收集降雨水流。
使用测量仪器和工具,如测量带、经纬仪等,测量要截取的区域的长度和宽度,并标记出截水沟的位置。
2.2 土地准备施工前需要对土地进行准备,确保施工区域清理干净,没有杂草和垃圾。
如果在施工区域有植被存在,需要清理并暂时安置到其他地方。
此外,还需要对土地进行平整处理,以便顺利进行施工和排水。
2.3 施工方案设计在施工前,需要制定详细的施工方案。
施工方案应包括设计图纸、截水沟的尺寸和材料要求等。
根据工程需要,选择适当的截水沟类型和材料,并确保施工方案符合当地的相关规范和标准。
3. 施工过程中的注意事项在进行截水沟的施工过程中,需要注意以下事项:3.1 安全措施施工过程中的安全是至关重要的。
所有施工人员应该佩戴适当的个人防护装备,如安全帽、手套和安全鞋等。
在施工现场设置明显的警示标志,并确保施工区域不会对附近的居民和交通造成威胁。
3.2 施工任务分配正确分配施工任务可以提高施工效率和质量。
根据施工方案,将不同的工作任务分配给专业的施工人员。
例如,挖掘截水沟的工作需要由专业的挖掘机操作员完成,而铺设截水沟材料的工作可以由其他工人负责。
3.3 施工质量控制施工过程中需要进行严格的质量控制,以确保截水沟的设计和施工符合要求。
检查施工现场的尺寸、坡度和材料的质量,并及时纠正任何发现的问题。
对材料进行验收,并确保符合相关规范和标准。
4. 施工后的维护要点截水沟的施工完成后,需要进行相应的维护工作,以确保其长期有效地运行。
截水沟施工方案(优选.)
截水沟施工组织方案一、工程概况本区段排水工程(截水沟)为K80+863.5-K82+000 ,共分为K81+686〜K82+000 右侧截水沟,长度376.8 米;K81+005 〜K81 + 130 右侧平台截水沟,长度125米;K81+754〜K81+900右侧平台截水沟,长度146米。
二、施工进度计划计划开工时间为:2010年月日计划竣工时间为:2010年月日三、施工的前期准备:1 、原材料:对进场的原材料按规定取样进行试验,包括水泥的安定性、细度、初终凝时间、片石的强度等级、砂砾级配等试验各项指标均满足设计要及技术规范要求。
片石主要由试验符合要求的料场开采,考虑防护工程工期紧,必须做好砂、水泥、片石的备料和运输工作。
2、组织机构:施工负责人:尚大文技术负责人:侯晋斌质检负责人:何小康现场技术员:李祥测量负责人:马光彪试验负责人:李瑞琴安全负责人:唐俊杰其他工人:60 人3、主要机械设备进场数量:在此分项工程施工准备阶段,我部便将各种机械设备调遣到位,并派专人看管。
各种机械设备情况良好,详见下表:4、主要工程数量:四、施工方案1、测量放线:首先,根据路基有关参数,用全站仪放出路基边沟和排水沟的位置中轴线,并测出相应标高,在地面上标出里程桩号以及标高,并根据所交底结果,用白灰或线绳拉出沟的相应轮廓线,标示出相应的开挖深度。
2.基槽开挖根据相应的轮廓线,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
3 、清底报验基槽开挖完毕后,首先进行自检,合格后,由项目部报请现场监理工程师进行检验,在全部检验合格后, 方准进行下道工序。
4、基础处理在砌筑片石之前,应严格按照设计和施工要求铺设防渗土工布:土工布无老化,外观无破损,无污染;紧贴下承层,按要求铺设、张拉、固定;上、下层土工布搭接缝应交替错开。
土工布上铺设厚度为10c m的沙砾垫层,沟壁基槽也铺设10c m的沙砾垫层。
