饰面砖作业标准(修改)
室内贴面砖施工工艺标准

室内贴面砖施工工艺标准1 范围本标准规定了室内贴面砖的施工要求、方法和质量控制标准。
本标准适用于工业与民用建筑中室内卫生间、厨房墙面、墙裙的饰面砖粘贴施工。
2 规范性引用文件下列文件中的条款通过本标准的引用而成为本标准的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括勘误的内容)或修订版不适用于本标准。
凡是不注日期的引用文件,其最新版本适用于本标准。
GB 50300—2001 建筑工程施工质量验收统一标准GB 50210—2001 建筑装饰装修工程质量验收规范GB 50327-2001 住宅装饰装修工程施工规范GB 50325 民用建筑工程室内环境污染控制规范GB/T 14684 建筑用砂GB 175 硅酸盐水泥、普通硅酸盐水泥GB 12958 复合硅酸盐水泥JC/T 907 混凝土界面处理剂JC/T 547 陶瓷墙地砖胶粘剂JC 474 砂浆、混凝土防水剂JC/T 480 建筑生石灰粉JGJ 104 建筑工程冬期施工规程3 术语3.1 基层直接承受装饰装修施工的面层。
3.2 交接检验由施工的承接方与完成方经双方检查并对可否继续施工做出确认的活动。
3.3 结合层由混凝土界面处理剂或其他聚合物水泥砂浆构成的用于提高(抹灰)界面间粘结力的材料层。
3.4 水泥基粘结材料以水泥为主原料,配有改性成分,用于外墙饰面砖粘贴的材料。
4 施工准备4.1 技术准备4.1.1 编制内墙贴面砖工程施工方案,并报监理审批。
4.1.2 进行必要的测量放线,并根据测量结果进行深化设计,画出大样图,明确细部做法。
4.1.3 按照大样图进行样板间(段)施工,样板间(段)经设计、监理和建设单位检验合格并签字认可后,对操作人员进行施工安全技术交底。
4.2 物资准备4.2.1 水泥:宜用硅酸盐水泥、普通硅酸盐水泥或复合水泥,其强度等级不应低于32.5级,产品质量必须符合现行技术标准规定。
水泥进场时应有产品合格证和质量保证书。
水泥进场后应分批对其强度、安定性进行取样复试。
饰面砖、饰面板工程作业指导书

饰面砖、饰面板工程14.1 瓷砖饰面施工14.1.1 工艺概述本标准适用于工业与民用建筑瓷砖饰面粘贴工程。
14.1.2 作业内容主要流程顺序:1)预选面砖 2)基层处理3)吊垂直、套方、找规矩 4)贴灰饼 5)抹底子灰 6)弹控制线7)贴陶瓷锦砖8)勾缝与擦缝 9)清洁14.1.3 质量标准及检验方法《建筑装饰装修工程质量验收规范》GB50210-2001《建筑工程施工质量验收统一标准》GB50300-201314.1.4 工艺流程图14.1.5工艺步骤及质量控制一、工艺步骤(1)基层处理:1)墙面修补:基层为预制或现浇混凝土墙板不抹灰时,要事先清理表面流浆、尘土,将其缺棱掉角及板面凸凹不平处刷水湿润,修补处刷含界面剂的水泥浆一道,随后抹1∶3水泥砂浆局部勾抹平整,凹凸不大的部位可刮水泥腻子找平并对其防水缝、槽进行处理后,进行淋水试验,不渗漏,方可进行下道工序。
2)基层处理:抹灰打底前应对基层进行处理。
对于混凝土基层,目前多采用水泥细砂浆掺界面剂进行“毛化处理”。
即先将表面灰浆、尘土、污垢清刷干净,用10%火碱水将板面的油污刷掉,随即用净水将碱液冲净,晾干。
然后用1∶1水泥细砂浆内掺界面剂,喷或甩到墙上,其甩点要均匀,毛刺长度不宜大于8mm,终凝后浇水养护,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。
基层为加气混凝土墙体,应对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物水泥砂浆填塞密实。
将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物水泥砂浆整修密实、平顺。
砖墙基层,要将墙面残余砂浆清理干净。
(2)吊垂直、套方、找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、贴灰饼。
(3)抹底层砂浆:1)洒水湿润:将墙面浮土清扫干净,分遍浇水湿润。
特别是加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。
办公楼维修装饰内墙饰面砖粘贴工程施工工艺标准

办公楼维修装饰内墙饰面砖粘贴工程施工工艺标准卫生间墙体装饰为内墙面砖。
1、内墙饰面砖粘贴工程工艺流程:基层处理→吊垂直、套方、找规矩→贴灰饼→抹底层砂浆→弹线分格→排砖→选砖、浸砖→镶贴面砖→面砖勾缝及擦缝。
2、操作工艺:(1)基层处理1)基体为混凝土墙面:将凸出墙面的混凝土剔平,对于基体混凝土表面较光滑的部位要凿毛,或用掺界面剂的水泥细砂浆拉毛,也可刷界面剂并浇水湿润基层。
2)基体为砖墙面:墙面必须清扫干净,浇水湿润。
(2)吊垂直、套方、找规矩根据墙面结构平整度,找出镶贴面砖的规矩,横线以室内水平基准线,找出地面标高,坚线是垂直线为基准线,阴阳角用角尺规方。
(3)贴灰饼、抹底层砂浆根据垂直控制线,贴灰饼后进行底层抹灰,用1:3水泥砂浆打底,应分层分遍抹砂浆,随抹随刮平抹实,用木抹搓毛。
(4)弹线分格待底层灰六七成干时,按图纸要求,釉面砖规格及结合实际条件进行排砖、弹线。
横线以地面水平标高线为基准线,竖线以垂直线和面砖规格来确定弹线分格。
(5)排砖根据大样图及墙尺寸进行横竖向排砖,以保证面砖缝隙均匀,注意大墙面、柱子和垛子要排整砖,以及在同一墙面上的横竖排列,均不得有小于1/4砖的非整砖。
非整砖行应排在次要部位,如窗间墙或阴角处等,也要注意一致和对称。
如遇有突出的卡件,应用整砖套割吻合,不得用非整砖随意拼凑镶贴。
(6)选砖、浸砖面砖镶贴前,应挑选颜色、规格一致的砖;浸泡砖时,将面砖清扫干净,放入净水中浸泡2h以上,取出待表面晾干或擦干净后方可使用。
(7)镶贴面砖粘贴应自下而上进行。
面砖背面抹水泥砂浆,自下而上粘贴面砖,要求砂浆饱满。
亏灰时,取下重贴,并随时用靠尺检查平整度,同时保证缝隙宽度一致。
(8)面砖勾缝及擦缝面砖贴完后应平整、顺直、无空鼓,用棉丝擦干净,用勾缝胶或白水泥擦缝。
3、质量标准(一)饰面砖粘贴的允许偏差和检验方法应符合表15.7.1的规定。
表15.7.1饰面砖粘贴的允许偏差和检验方法4、成品保护(一)要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,预防污染、锈蚀。

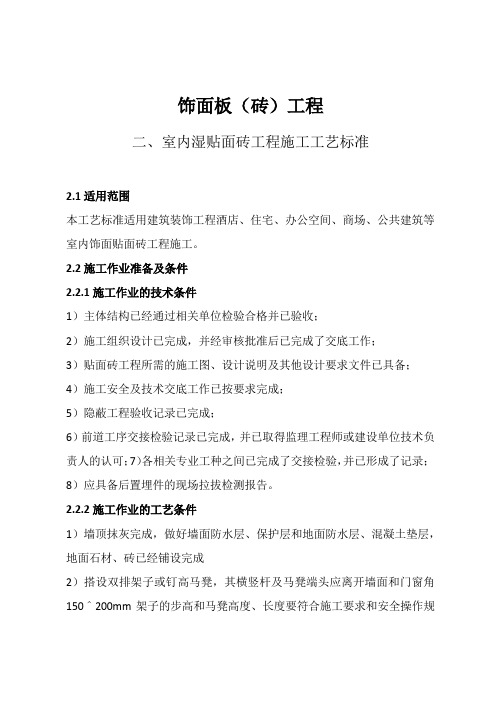

饰面板(砖)工程(2)室内湿贴面砖工程施工工艺标准

饰面板(砖)工程二、室内湿贴面砖工程施工工艺标准2.1适用范围本工艺标准适用建筑装饰工程酒店、住宅、办公空间、商场、公共建筑等室内饰面贴面砖工程施工。
2.2施工作业准备及条件2.2.1施工作业的技术条件1)主体结构已经通过相关单位检验合格并已验收;2)施工组织设计已完成,并经审核批准后已完成了交底工作;3)贴面砖工程所需的施工图、设计说明及其他设计要求文件已具备;4)施工安全及技术交底工作已按要求完成;5)隐蔽工程验收记录已完成;6)前道工序交接检验记录已完成,并已取得监理工程师或建设单位技术负责人的认可;7)各相关专业工种之间已完成了交接检验,并已形成了记录;8)应具备后置埋件的现场拉拔检测报告。
2.2.2施工作业的工艺条件1)墙顶抹灰完成,做好墙面防水层、保护层和地面防水层、混凝土垫层,地面石材、砖已经铺设完成2)搭设双排架子或钉高马凳,其横竖杆及马凳端头应离开墙面和门窗角150^200mm架子的步高和马凳高度、长度要符合施工要求和安全操作规程3)安装好门窗框,隐蔽部位的防腐、填嵌应处理好,并用1:3水泥砂浆将门窗框、洞口缝隙塞严实;铝合金、塑料门窗、不锈钢门等框边缝所用嵌塞材料及密封材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜;4)脸盆架、镜卡、管卡、水箱、煤气等应埋设好防腐木砖、位置正确5)按面砖的尺寸、颜色进行选砖,并分类存放备用6)统一弹出墙面上+500mm水平线,大面积施工前应先放大样,并做出样板墙,确定施工工艺及操作要点,并向施工人员做好交底工作,样板墙完成后应经质检部门鉴定合格后,还要经过设计、甲方和施工单位共同认定验收方可组织班组按照样板墙壁要求施工;7)安装系统管、线、盒等安装完并验收;8)室内温度应在5℃以上。
当必须在低于5℃气温下施工时,应采取保证工程质量的有效措施;9)应对下列材料及其性能指标进行复验:a.预埋件(后置埋件)b.连接节点;c.防水层。
2.2.3施工作业的材料条件1)各项原材料使用应符合国家现行标准的规定,严禁使用国家明令淘汰的材料;2)材料的产品合格证书、性能检测报告、进场验收记录和复验报告已符合要求;3)当使用胶粘剂、防水剂等外加剂时,应符合设计或国家规范及产品说明书要求4)水泥a.宜采用32.5级或42.5级矿渣水泥或普通硅酸盐水泥,应有出厂证明或复验合格单,若出厂日期超过三个月或水泥已结有小块的不得使用白水泥应采用符合《白色硅酸盐水泥》GB/T2015标准中32.5级以上的,并符合设计和规范质量标准的要求;b.应对粘贴用水泥的凝结时间、安定性和抗压强度性能指标进行复验;5)砂子中砂,粒径0.350.5mm,黄色河砂,含泥量不大于%,颗粒坚硬、干净、无有机杂质,用前过筛,其他应符合规范的质量标准。
饰面砖粘贴工程施工方案修改后

饰面砖粘贴工程施工方案修改后在建筑装饰工程中,饰面砖粘贴是一个非常重要的环节,直接关系到整体装饰效果的质量。
随着建筑行业的不断发展,施工方案的不断更新与优化,针对饰面砖粘贴工程的施工方案也需要相应的修改和调整。
本文将就饰面砖粘贴工程施工方案进行修改后的优化方案进行探讨和阐述。
施工现状分析在传统的饰面砖粘贴施工中,常见的问题包括粘贴不牢固、粘贴精度不高、缝隙不均匀等,这些问题直接影响了整体装饰效果的质量。
针对这些问题,需要对施工方案进行适当的修改和调整,以提高施工效率和粘贴质量。
修改后的施工方案材料准备在施工前,需要准备好以下材料:饰面砖、瓷砖胶、瓷砖切割机、平刷、橡皮锤、墨线、胶刀等工具。
在选择饰面砖和瓷砖胶时,应该根据材质和颜色进行搭配,确保整体装饰效果和质量。
施工流程1.清洁基层:施工前需要对墙面进行清洁,确保墙面干燥和平整。
2.布局定位:根据设计要求和实际墙面尺寸,确定饰面砖的粘贴位置和布局。
3.涂胶粘贴:采用均匀涂抹瓷砖胶的方法,按照布局要求粘贴饰面砖。
4.整体调整:在粘贴过程中,及时调整砖块的位置和水平度,确保整体效果的一致性和美观性。
5.缝隙处理:待瓷砖胶干燥后,使用胶刀填补瓷砖间的缝隙,确保缝隙均匀。
6.清理完工:最后对整体墙面进行清理和修整,确保施工完工的装饰效果满意。
施工注意事项1.保持施工现场整洁,及时清理材料和工具。
2.注意材料的搭配和质量,确保施工质量和效果。
3.注意施工工人的操作规范,提高施工效率和粘贴质量。
4.注意施工过程中的实时检查和调整,确保施工质量和美观度。
结语通过对饰面砖粘贴工程施工方案的修改和优化,可以提高装饰效果的质量和美观度,符合现代建筑装饰的需求。
施工方案的不断改进和调整是建筑装饰行业发展的必然趋势,唯有不断创新才能在激烈的市场竞争中占据优势地位。
愿我们的改进方案能够帮助更多的装饰施工人员提高施工技术水平和装饰效果质量。
饰面板砖工程作业指导书

2. 镶贴用1:2水泥砂浆,可掺入不大于水泥用量15%的石灰膏,砂浆内加入20%的108胶水,砂子采用中细砂过筛,施工环境温度宜在5℃以上。砂浆厚度5~6㎜,以铺贴后刚好满浆为止。粘贴8~10块,用靠尺板检查表面平整并用卡子将缝拨直。阳角拼缝可将面砖边沿磨成45°斜角,保证接缝平直、密实。扫去表面灰浆用卡子划缝,并用棉丝拭净,贴完一面墙后要将横竖缝内灰浆清理干净。阴角应大面砖压小面砖,并注意考虑主视线方向,确保阴阳角处格缝通顺。
3. 室外面砖一般自上往下镶贴,根据墙面排版设计,在找平层上从上往下弹出水平及垂直控制线。根据墙面弹线及灰饼厚度,设置控制线。镶贴时,在面砖背面满铺粘结砂浆,镶贴后,用小铲把轻轻敲击,使之与基层粘结牢固,并用靠尺、方尺随时找平。贴完一皮后须将砖上口灰刮平,表面清理干净。
4. 女儿墙在压项、窗台、腰线等部位平面也要镶贴面砖时,除流水坡度符合设计要求外,应采取顶面面砖压立面面砖的做法,预防向内渗水,引起空裂;有排水要求的部位应做滴水线(槽)。
3
贴灰饼、弹线分格
1. 吊垂线,拉水平琴线。
2. 按瓷砖大小计算好模数,弹分格线。
3. 贴灰饼。
上下同时作业,防高空落物。
根据设计大样画出皮数杆,对窗心墙、墙垛处事先测好中心线、水平分格线、阴阳角垂直线,然后镶贴标志点。标志点间距为1.5m×1.5m或2m×3m为宜,面砖铺贴到此处时再敲掉。
4
排砖、浸砖
2. 光滑平整附有脱模剂的混凝土面层,进行打毛处理。
高空作业,防高空坠落。
1. 凸出墙面的砂浆、砖、混凝土等应清除干净,孔洞封堵密实。
2. 表面施涂界面处理剂,采用1:1水泥、细砂掺108胶拌和后,用机械喷浆,喷、涂均匀,并进行洒水养护。
饰面板(砖)工程作业指导书
饰面板(砖)工程作业指导书本工艺适用于基体为砖砌或混凝土浇筑的墙柱面施工。
内墙面砖本工艺标准适用于民用建筑室内贴砖饰面工程。
一、施工准备1、材料要求及主要机具设备(1)水泥:32.5或42.5级普通硅酸盐水泥或矿渣硅酸盐水泥及32.5级以上的白水泥。
应采用同一厂家、同一批号生产的水泥,有出厂合格证、复验合格试验单。
(2)砂子:中砂,粒径为0.35~0.5mm,含泥量不大于3%,颗粒坚硬、干净,无有机杂质。
(3)108胶:应符合设计及规范标准要求。
(4)面砖:正方形300mm×600mm×8mm面砖,其质量符合设计和规范标准的要求。
(5)机具设备:砂浆搅拌机、瓷砖切割机、手电钻、冲击电钻等。
(6)主要工具:木抹子、阴阳角抹子、铁皮抹子、托灰板、木刮尺、方尺、托线板、小铁锤、钢錾、木锤、垫板、开刀、墨斗、水平尺、小线坠。
2、作业条件(1)墙顶抹灰完毕,已做好墙面地面防水层、保护层。
(2)水电管线已安装,并堵实抹平脚手眼和管洞等。
(3)安装好门、窗扇,并按设计及规范要求堵塞门窗框与洞口缝隙,要嵌塞严实。
对铝合金门窗框应做好保护(一般塑料薄膜缠绕)。
(4)统一弹出墙面上+50cm水平线。
(5)搭设马凳,马凳端头应离开门窗口角和墙面150~200mm距离,马凳高、长度应符合操作要求。
二、施工操作工艺1、基体为砖墙面(1)清理基层,对于残存在基层的砂浆粉渣、灰尘、油污等清理干净,并提前浇水湿透。
(2)12mm厚1∶3水泥砂浆打底,打底要分层涂抹,每层厚度宜5~7mm,随即抹平搓毛。
(3)待底层灰六、七层干时,按图纸要求,釉面砖规格及结合实际条件进行排砖、弹线。
(4)用废釉面砖贴标准点,用做灰饼的混合砂浆贴在墙面上,用以控制贴釉面砖的表面平整度。
(5)垫底尺、计算准确最下一皮砖下口标高,底尺上皮一般比地面低1cm 左右,以此为依据放好底尺,要水平、安稳。
(6)贴釉面砖前,应将面砖浸泡水中2h以上,然后取出晾干待用。
饰面砖镶贴施工工艺标准
饰面砖镶贴施工工艺标准本工艺标准适用于民用建筑的外墙饰面砖工程。
1 施工准备1.1材料要求1.1.1水泥:选用强度等级不低于32.5并经检验合格的矿渣、普通硅酸盐水泥。
及强度等级32.5的白水泥。
1.1.2砂子:粗砂或中砂。
1.1.3面砖:面砖的表面应光洁、方正、平整、质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。
其性能指标均应符合现行国家标准的规定,面砖的吸水率不得大于10%。
1.1.4 108胶等。
1.1.5可根据镶贴的饰面砖种类,选择机具。
如游标卡尺(精度为0.02mm)、80cm水平尺、手持切割锯等。
2 作业条件2.1 外架子(吊蓝或吊架)应提前支搭安设好。
2.2 阳台栏杆、预留孔洞及排水管等应处理完毕。
门窗框扇要固定好,并用1:3水泥砂浆将缝隙堵塞严实。
铝合金门窗框边缝所用嵌塞材料应符合设计要求,且应塞堵密实,并事先粘贴好保护膜。
2.3 墙面基层清理干净,脚手眼、窗台、窗套等事先砌堵好。
2.4 按面砖的尺寸、颜色进行选砖,并分类存放备用。
2.5 大面积施工前应做出样板墙,室内作出样板间,确定操作要点,并向施工人员做好交底工作。
样板墙完成后,应对饰面砖粘结强度进行检验,其检验方法和判定应符合《建筑工程饰面砖粘结强度检验标准》(JGJ110)的规定。
3 操作工艺3.1 基层为混凝土墙面时的操作方法3.1.1 基层处理:首先将凸出墙面的混凝土剔平,对钢模及大模板施工的混凝土墙面应凿毛,并用钢丝刷满刷一遍,再浇水湿润。
如果基层混凝土表面很光滑时,亦可先将表面尘土、污垢清扫干净后,用10%火碱水将板面的油污刷掉,随之用净水将碱液冲净、晾干,然后用1:1水泥砂浆内掺用水量20%的108胶,喷或用扫帚将砂浆甩到墙上。
其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩有较高强度(用手掰不动)为止。
3.1.2吊垂直、套方、找规格、贴灰饼:若建筑物为高层时,应在四大角和门窗口边用经纬仪打垂直线;如果建筑物为多层时,可以顶层开始用特制的大线坠绷铁丝吊垂直,然后根据面砖规格尺寸分层设点,做灰饼。
饰面砖工程施工如何做?
饰面砖工程施工如何做?饰面砖就是建筑物内外墙、地面等使用的瓷砖的统称,也就是说凡是起到装饰作用的瓷砖都叫饰面砖。
可想而知,饰面砖的施工面积在整个装修的施工面积中占比较大,所以的施工也不容忽视,下面就一起来看看饰面砖工程施工技术交底的具体内容和细节处理。
1、饰面板表面应平整洁净、色泽一致,无裂痕和缺损,基本无修补。
饰面板上的孔洞应套割吻合、边缘整齐。
外窗台应作40mm~60mm坡水,外低内高。
2、饰面板嵌缝应密实、平直,宽度和深度应符合设计要求,宽度一般不小于5mm,不得采用密缝,缝深不宜大于3mm,也可采用平缝,嵌填材料色泽应一致。
3、采用湿作业法施工的饰面板工程,石材应进行了防碱背涂处理。
石材表面应无泛碱等污染。
4、饰面板与基体之间的灌注材料应饱满。
灌注砂浆宜用1:2.5水泥砂浆,灌注时应分层进行,每层灌注砂浆为150-200mm且不超板厚1/3,插捣应密实。
5、施工前应按模数排列方式、分格和图案进行合理排版并画图报质监部审查通过后方允许大面积镶贴,镶贴前每个房间应事先留出底行瓦和修补用瓷砖,切割阳角砖时,不应切成飞边,应留出距边沿1~1.5mm镶贴成海棠角,可有效防止崩边,应严格按照通过排版方案进行镶贴,半砖不小于砖长(宽)的1/2(特殊情况下不小于1/3),半砖应在墙面对称使用或置于管道背面。
尽量避免半砖集中使用(小跺例外),每面墙不宜有两行以上非整砖。
阳角宜做成45°拼接,保证拼角处灰缝密实。
6、饰面砖工程应无空鼓。
饰面砖表面应平整、洁净、色泽一致,无裂痕和缺损。
7、墙面突出物周围的饰面砖应整砖套割吻合,不得使用非整砖拼凑铺贴,套割尺寸与突出物周边之间的缝隙不应大于2mm。
饰面砖、饰面板工程作业指导书
饰面砖、饰面板工程14.1 瓷砖饰面施工14.1.1 工艺概述本标准适用于工业与民用建筑瓷砖饰面粘贴工程。
14.1.2 作业内容主要流程顺序:1)预选面砖 2)基层处理3)吊垂直、套方、找规矩 4)贴灰饼 5)抹底子灰 6)弹控制线7)贴陶瓷锦砖8)勾缝与擦缝 9)清洁14.1.3 质量标准及检验方法《建筑装饰装修工程质量验收规范》GB50210-2001《建筑工程施工质量验收统一标准》GB50300-201314.1.4 工艺流程图14.1.5工艺步骤及质量控制一、工艺步骤(1)基层处理:1)墙面修补:基层为预制或现浇混凝土墙板不抹灰时,要事先清理表面流浆、尘土,将其缺棱掉角及板面凸凹不平处刷水湿润,修补处刷含界面剂的水泥浆一道,随后抹1∶3水泥砂浆局部勾抹平整,凹凸不大的部位可刮水泥腻子找平并对其防水缝、槽进行处理后,进行淋水试验,不渗漏,方可进行下道工序。
2)基层处理:抹灰打底前应对基层进行处理。
对于混凝土基层,目前多采用水泥细砂浆掺界面剂进行“毛化处理”。
即先将表面灰浆、尘土、污垢清刷干净,用10%火碱水将板面的油污刷掉,随即用净水将碱液冲净,晾干。
然后用1∶1水泥细砂浆内掺界面剂,喷或甩到墙上,其甩点要均匀,毛刺长度不宜大于8mm,终凝后浇水养护,直至水泥砂浆毛刺有较高的强度(用手掰不动)为止。
基层为加气混凝土墙体,应对松动、灰浆不饱满的砌缝及梁、板下的顶头缝,用聚合物水泥砂浆填塞密实。
将凸出墙面的灰浆刮净,凸出墙面不平整的部位剔凿;坑凹不平、缺楞掉角及设备管线槽、洞、孔用聚合物水泥砂浆整修密实、平顺。
砖墙基层,要将墙面残余砂浆清理干净。
(2)吊垂直、套方、找规矩:按墙上已弹的基准线,分别在门口角、垛、墙面等处吊垂直、套方、贴灰饼。
(3)抹底层砂浆:1)洒水湿润:将墙面浮土清扫干净,分遍浇水湿润。
特别是加气混凝土吸水速度先快后慢,吸水量大而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
宏润建设集团中山分公司 凯茵豪园分项工程作业标准
第 1 页 共 6 页
饰面砖工程作业标准(部分)
(一) 施工准备
1、一般规定
(1) 抹灰所用的砂浆配比,材料品种,应按设计要求选用。应控制每
天工完料清,严禁上午砂浆在下午使用。
(2) 厨厕、浴室、天面、外墙窗台、雨篷、阳台、压顶和突出腰线等,
上面应做流水坡度。
(3) 为了防止雨水溅射使污垢散播在外墙面,在外墙完成面砖后,即
时做好落手清和尽快拆除外脚手板。
2、作业条件
(1) 天棚、墙柱面粉刷抹灰完成。
(2) 墙柱面暗装管线、电盒及门窗框安装完毕,并经验收合格。
(3) 墙柱面必须坚实、清洁(无油污、浮浆、残灰等),影响面砖铺贴
凸出墙柱面部分应凿平,过于凹陷墙柱面应用1:3水泥砂浆分层
抹压找平。(先浇水湿润后抹灰)
(4) 安装好的窗台板及门窗框与墙柱之间缝隙已用1:3水泥砂浆堵灌
密实;铝门窗框边贴粘贴好保护膜。
(5) 在操作时与其他工种产品采取相应保护措施。
(6) 大面积施工前,应先做样板墙和样板间,并经质量及有关部门检
查符合要求。
(二)操作工艺
1、选砖
宏润建设集团中山分公司 凯茵豪园分项工程作业标准
第 2 页 共 6 页
面砖一般按1MM差距分类出若干个规格,选好后根据墙柱面积,
房间大小分批类计划用料。选砖要求方正、楞角完好,同一规格的
面砖,力求颜色均匀。
2、基层处理和抹灰子灰
(1) 对表面光滑的基层应先进行“毛化处理”。即将表面尘土、污垢清理
干净浇水湿润,用1:1水泥砂浆,喷洒或用毛刷(横扫)浆甩到光
滑基面上,甩点要均匀,终凝后再浇水养护,直至水泥砂浆疙瘩有较
高的强度,用手扣开不动为止。
(2)砖墙面基层:提前一天浇水湿润。
(3)抹底子:
1)吊垂直,找规矩,帖灰饼(打墩),冲筋。吊垂直,找规矩时,应与
墙面的窗台、腰线、阳角立边等部位面砖贴面排列方法对称以及室
内地台块料铺贴方正综合考虑,力求整体完美。
2)将基层浇水湿润,(混凝土基层面尚应用水灰比为0.5内掺107胶水
泥均匀涂刷),分层分遍用1:2.5水泥砂浆底灰(亦可1:0.5:4
水泥石灰砂浆),第一层宜为5MM厚用铁抹子均匀抹压密实;待第
一层干至七~八层后即可抹第二层,厚度为8~10MM,直至冲筋大至
相平,用木杠(铝合金尺)刮平,再用木抹子(磨板)槎毛压实,
划成麻面。
3、预排砖块、弹线
(1)预排砖块应按照设计色样要求,一个房间,一整幅墙柱面贴同
一分类规格面砖,在同一墙面,最后只能留一行(排)非整块面砖,
宏润建设集团中山分公司 凯茵豪园分项工程作业标准
第 3 页 共 6 页
非整块成砖应排在靠近地面或不显眼的阴角等位置,砖块排列一般
自阳角开始,至阴角停止(收口)和自天棚(天花)开始至楼地面
停止(收口);如果水池、镜框及凸出柱面时,必须以其中心往两边
对称排列;墙裙、浴缸、水池等上口和阴角处应使用相应配件砖块;
女儿墙顶窗顶窗台及各种腰线部位,顶面砖应压盖立面砖,以免渗
水,引起空鼓;如遇设计没有滴水线的外墙各种腰线部位,顶面砖
应压盖立面砖,正面砖最下一排宜突3MM左右,线底部面砖应往内
翘起约5MM以利滴水(鸡嘴线)。
(2)弹好花色变异分界线及垂直与水平控制线。垂直控制线一般以
1M宽度设置为宜,水平控制线一般按8~12排砖间距设一度为宜;
砖块从天棚顶往地面排列至最后一排整砖度,应弹置一度控制线;
墙裙、踢脚线顶亦应弹置高度控制线。
4、贴面砖
(1) 预先将砖泡水浸透凉干(一般宜隔天泡水凉干备用)。本工程外墙
砖采用纸贴砖,不须泡水浸透,现贴现配。
(2) 在每一分段或分块内的面砖,均应自下向上铺贴。从最下一排砖
的下皮位置用钉子装好靠尺板(室内靠尺板装在地面向上第一排
整块的下皮位置上,室外靠尺板装在当天计划完成的分段或分块
内最下一排砖的下皮位置控制线上),以此承托第一排面砖。
(3) 浇水将底子灰湿润,先贴好第一排(最下一排)砖块下皮要紧靠
尺板,砖面要求垂直平正,并应用铝合金尺,校平砖面及砖上皮。
(4) 以第一排贴好的砖面为基准点,贴上基准点(可使碎砖),并用垂
宏润建设集团中山分公司 凯茵豪园分项工程作业标准
第 4 页 共 6 页
球校正,以控制砖面出墙尺寸和垂直度。
(5) 铺贴应从最低一皮开始,并按基准点挂线,按排由下向上铺贴,
面砖背面应满涂水泥膏(厚度一般控制在2~3MM内),贴上墙面
后用铁抹子木杷手着力敲击,使面砖粘牢,同时用铝合金尺校平
砖面及上皮。每铺完一排应重新检查每块面砖,发现空鼓,应及
时掀起加浆重新贴好。
(6) 铺好完毕,待粘贴水泥初凝后,用清水将砖面洗干净,用白水泥
浆(彩色面砖应按设计要求用矿物料调色)将缝填平,完工后棉
纱、布片将表面试擦干净至不留残灰迹为止。
(三)质量标准
1、保证项目
(1) 镶贴必须牢固,无空鼓无歪斜、缺楞、掉角和裂缝等缺陷。
2、基本项目
(1) 表面:观察检查和用小锤轻击检查。
优良:平整、洁净、色泽一致,无起碱、污痕和明显的光泽受损处。
无空鼓现象。
(2) 接缝:观察检查
优良:填嵌密实、平直、宽窄一致;颜色一致,阴阳角处的板压向正确,
非整砖使用部位适宜。
(3) 套割:观察或尺量检查
优良:用整砖套割吻合、边缘整齐;墙裙、贴脸等上口平顺、突出墙面
的厚度一致。
宏润建设集团中山分公司 凯茵豪园分项工程作业标准
第 5 页 共 6 页
(4) 坡向、滴水线:观察检查
优良:流水坡向正确;滴水线顺直。
3、允许偏差(见下表)
项 目 允许偏差(mm) 检 验 方 法
面 砖
立面 垂直 室内 2
用2m托线板和尺量检查
室外 3
表面平整 2 用2m靠尺和楔尺检查
阳角方正 2 用20cm方尺和楔尺检查
接缝平直 2
拉5m长线,不足5m拉通线尺量检验
墙裙上口平直 2
接缝高低 室内 0.5 用钢板短尺和楔尺检查
室外 1
(四)施工注意事项
1、避免工程质量通病
1) 空鼓:基层清理不够干净;抹底灰时,基层没有保持湿润;
面砖铺贴前没有事先泡浸或底灰面没有保持湿润;面砖背
抹水泥不够均匀或量不足;砂浆配合比不准,稠度控制不
好,砂浆中含砂量过大,以及粘贴砂浆不饱满,面砖勾缝
不严均可引起空鼓。
2) 墙面脏:主要因为铺贴完成后,没有及时将墙面清洗干净,
贴砖用水泥膏粘贴着砖面,以及擦缝时没有将多余水泥浆
彻底清干净。(此时可用酸刷洗,用水冲洗干净)
2、产品保护
(1) 门窗框上粘着的砂浆要及时清理干净。
宏润建设集团中山分公司 凯茵豪园分项工程作业标准
第 6 页 共 6 页
(2) 拆架子时不要碰撞墙柱面的粉刷饰面。
(3) 对沾污的墙柱面要及时清理干净。
(4) 搭铺平桥板严禁直接压在门窗框上,应在窗台适当位置垫放木板,
将平板架离门窗框。
(5) 搬运料具时要注意不要碰撞已完成的设备、管线、埋件、门窗框
及已完成粉刷饰面的墙柱面。
(局部资料,仅供内部参考执行)
