住宅工程质量通病防治方案及施工措施(完整版)

合集下载

住宅工程质量通病防治方案及施工措施

住宅工程质量通病防治方案及施工措施

住宅工程质量通病防治方案及施工措施质量通病防治方案1.编制依据本措施方案主要依据国家现行规范标准,业主住宅工程质量通病任务书,并结合类似工程施工管理经验,尚城国际商住楼工程施工图及江苏省住宅工程质量通病控制标准(dgj32/j16-2021)编制而成。

本项目的编制方案主要依据:1.1施工图图名建筑体积结构体积通风空调体积给排水体积电气体积图号建筑结构施工空气施工水施工电施工图日期2022.52022.52022.52022.52022.52022.51.2主要规范、规程和标准类别国家国家国家国家国家国家国家国家国家国家国家行业行业行业行业行业行业行业行业砌体工程施工验收规范混凝土结构工程施工质量验收规范建筑地面工程施工质量验收规范屋面工程质量验收规范建筑装饰工程质量验收规范地下防水工程质量验收规范《建筑基础工程施工质量验收规范》《建筑给水工程施工质量验收规范》《建筑电气工程施工质量验收规范建筑安装工程施工质量验收统一检验评定标准通风与空调工程施工质量验收规范施工机械安全使用技术规范》外墙外保温工程技术规范住宅工程质量通病控制技术规范混凝土泵送施工技术规范建筑工程冬季施工规范钢筋焊接及验收规范钢筋焊接接头试验方法总则钢筋机械连接技术规程编号gb50203-2002gb50204-2002gb50209-2002gb50207-2002gb50210-2001gb50208-2002gb50202-2002gb50242-2002gb50303-2002gb50300-2001gb50243-2002jgj33-2001jgj144-2021dgj32/j16-2021jgj/t10-95jgj104-97jgj18-96jgj/t27-2001jgj107-2021质量通病防治方案第一章项目概述1.1工程概况工程名称工程地址施工单位设计单位监理单位质量监理单位施工总承包工期内容徐州市淮海西路以北上城国际工程、徐州市二环西路以西徐州市凯佳置业有限公司江苏省第一工业设计院第二研究院江苏盛华监理有限公司。

住宅工程质量通病防治方案和施工措施方案

住宅工程质量通病防治方案和施工措施方案

住宅工程质量通病防治方案和施工措施面广量大,因此对工程质量危害较大,建筑工程质量通病的种类很多,涉及到各个分部、项,住宅质量通病就包括以下十个方面:1、砌砖工程。

2、钢筋混凝土工程。

3、屋面、厕浴间、外墙消除渗漏。

4、楼地面工程。

5、内外墙面抹灰及顶棚抹灰。

6、面砖(含马赛克、什锦砖等块材)。

7、门窗安装。

8、给排水管道安装。

9、电器安装。

10电梯运行。

南京理工大学“十五”二期集资住宅06幢为砖混结构,二个单元6层,长48m,宽12m,檐高18.35m,建筑面积3900 ㎡。

基础为现浇有梁式钢筋混凝土整板基础(C25,B6)厚度500mm。

半地下室外墙为现浇墙板(C25,B6),主体楼板每层现浇,阳台、栏板为现浇C20钢筋混凝土,KP1空心砖砌体,其中一层、二层为配筋砌体,M1 0混合砂浆砌筑。

屋面为现浇钢筋混凝土斜屋面,水泥彩瓦。

外墙二层窗台以下为面砖,饰面以上为水泥砂浆抹灰,弹性涂料饰面。

内强混合砂浆批白水泥腻子。

细石混凝土地面,塑钢窗户。

其中建设单位为:南京理工大学;365JT设计单位为:南京理工大学建筑设计室;监理单位为:银佳建设监理有限公司;365JT施工单位为:南京对外经济合作有限公司。

本工程于2003年2月19号开工,现06 幢的进度为撑二层东柱模板,其余9幢快的已经在立四层梁板模了。

要治理质量通病,必须分析产生质量通病的原因,一般来说,和设计、材料、施工、使用、维护等有关,有些通病是上述四个原因之一引起的,也有的是几个因素综合影响的结果。

以下就裂缝、渗水等质量通病的问题提出一些措施:一、基础不均匀沉降处裂缝的控制1、在基坑放线开挖后,敬请勘察人员、设计人员以及质监人员进行现场验收基坑,对不适合作基础持力层的土层应彻底挖去,然后再根据设计要求认真做好处理工作,直至达到设计要求。

通过监理部门,并做好隐蔽工程记录和签证,才能进行下道工序施工。

2、砂石垫层应采用黄沙和级配好的石子其粒径不能大50mm,搅拌均匀,分层铺设,分层用压路机夯实,平板振动器振平。

住宅工程质量通病防治方案和施工措施方案

住宅工程质量通病防治方案和施工措施方案

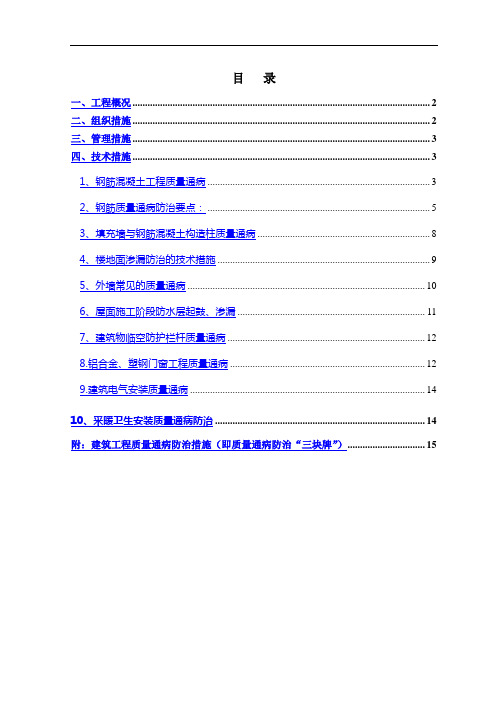

目录一、工程概况 (2)二、组织措施 (2)三、管理措施 (3)四、技术措施 (3)1、钢筋混凝土工程质量通病 (3)2、钢筋质量通病防治要点: (5)3、填充墙与钢筋混凝土构造柱质量通病 (8)4、楼地面渗漏防治的技术措施 (9)5、外墙常见的质量通病 (10)6、屋面施工阶段防水层起鼓、渗漏 (11)7、建筑物临空防护栏杆质量通病 (12)8.铝合金、塑钢门窗工程质量通病 (12)9.建筑电气安装质量通病 (14)10、采暖卫生安装质量通病防治 (14)附:建筑工程质量通病防治措施(即质量通病防治“三块牌”) (15)一、工程概况本工程为水木香山1#、2#、3#、15~22#及42#(车库)、43#(车库)楼工程,建设地点位于市渝北区两路空港新城。

总建筑面积95647.33㎡,建筑层数为:1~3#为6层花园洋房。

15#、16#、17#、20#、21#、22#楼为18层的高层。

18#、19#楼为8层花园洋房。

42#(二期部分)为三层地下车库。

43#楼为1层的地下车库。

此地块为坡地建筑,各幢楼的±0.000标高不一样,1~3#、18#±0.000标高相当于绝对标高410.3,15#为420.3;16#、17#、20#楼±0.000相当于绝对标高417.9 ;19#楼±0.000相当于绝对标高417.6;21#±0.000相当于绝对标高417.2;22#±0.000相当于绝对标高416.1。

造型美观,功能齐全,设施先进,是我司重点打造的工程项目之一。

业主为市渝北区木鱼石物业发展,建工集团股份设计研究院设计,监理单位为市永安工程建设监理,木鱼石建筑工程承建。

建筑工程质量通病是指建筑工程中易发生的、常见的、影响安全和使用功能及外观质量的缺陷。

为保证在施工中有效的进行质量控制,克服质量通病,提高建设工程质量,我方制定了以下措施及制度:二、组织措施成立质量通病防治小组,小组如下:组长:黄治富副组长:黄东龚声学黄飞组员:各栋号工长防治小组的权限、责任、围:1、质量通病防治小组的权限:防治小组发现未按质量通病防治方案施工的,有责令施工队限期整改的权力;如没有整改或整改不到位,有权进行经济处罚甚至要求返工、整改。

住宅工程质量通病防治方案和施工措施

住宅工程质量通病防治方案和施工措施

住宅工程质量通病防治方案和施工措施一、概述1、工程概况况:翠竹园二期工程,位于南京市宁南小区6号地,由32#、34#、36#、37#楼及5#地下人防组成。

该工程为框肢剪力墙结构,主体8~11层, 总建筑面积:39200平方米,其中,5#车库地下人防部分6640平方米。

工程由仁恒投资(南京)有限公司开发,中南工程咨询有限责任公司监理,海门市建筑安装工程公司施工。

2、实施控制:为全面贯彻《南京市住宅工程质量通病防治导则》的要求,贯彻仁恒地产关于高标准工程实体质量、用优质产品回报客户的理念,实施本公司质量兴业、树品牌的经营理念,本工程针对南京地区工程质量通病的特点,我们将从材料选用、施工工艺、工程组织管理上进行严格的控制。

二、施工部署及组织管理(一)施工部署1、主体结构施工中采用墙、柱模板采用18厚木夹板,平台采用11厚竹胶合板,从而使天面砼工程达到了清水砼的效果。

2、施工机具投入:投入塔吊两台,BT60泵车两台(备用1台),钢筋加工机械及木工加工机械各两套,搅拌机2台,电子配料机2台,施工井架4台,提高了机械化作业水平。

3、选用操作工艺熟练的技术工人。

4、采用严格的材料招投标制度,选择合格的材料供应商。

同时,加强原材的进场验收,确保工程实体材料100%合格。

5、建立工程质量通病过程控制领导小组,明确分工及职责,确定地下室、屋面、楼面及外墙的渗、裂、漏作为攻关重点,按PDCA循环组织质量保证体系的全部活动,建立完整的具有可追溯性的质量管理活动记录资料,认真总结、持续改进。

(二)组织管理为确保本工程无质量通病,本方案能得以贯彻实施,特组织无质量通病工程领导小组,该小组成员如下:高勇军仁恒投资(南京)有限公司工程部经理刘继超仁恒投资(南京)有限公司项目经理刘礼平中南工程咨询有限责任监理公司项目总监郑义中南工程咨询有限责任监理公司土建工程师陈扬海门建安翠竹园二期项目部经理顾新洪海门建安翠竹园二期项目部技术负责人汤锦新海门建安翠竹园二期项目部生产经理邢顺康海门建安翠竹园二期项目部质量员陆建华海门建安翠竹园二期项目部资料员具体职责如下:顾新洪负责本工程通病防治方案的编制;汤锦新负责方案的具体实施;陆建华负责资料档案的收集、整理;邢顺康负责日常检查工程、资料检查工作;陈扬、顾新洪负责督促检查工作,每二周组织一次专题会议,对工程实施情况进行跟踪落实。

住宅工程质量通病防治专项施工方案

住宅工程质量通病防治专项施工方案

住宅工程质量通病防治专项施工方案一、前言住宅工程的质量问题直接关系到人们的生活质量和安全。

为防治住宅工程中常见的质量通病,本文提出了专项施工方案,旨在提高住宅工程的建设质量,确保人们的住宅安全。

二、施工前期准备1.对施工人员进行培训,提高其技术水平和质量意识。

2.制定详细的工程施工方案,包括分阶段的施工计划和要求。

3.对施工现场进行环境检查,确保施工现场符合要求。

4.确保施工材料的合格性,避免使用劣质材料。

三、施工过程管理1.严格执行施工方案,确保按照规定的施工工艺和标准进行施工。

2.加强对施工现场的监督检查,确保施工质量符合标准要求。

3.做好施工记录和质量检测,及时发现和处理问题。

4.加强施工人员的安全教育和劳动保护,确保施工人员的安全。

四、施工后期验收1.进行整体验收,检查住宅工程的各项指标是否符合规定标准。

2.对发现的问题及时整改,确保住宅工程质量达标。

3.做好工程质量验收记录,并及时上报相关部门。

五、质量保障措施1.建立定期检查制度,对已交付使用的住宅工程进行定期检查。

2.成立专门的质量保障小组,负责对住宅工程进行质量管理和检查。

3.加强对施工企业的监督管理,建立黑名单制度,对违规企业进行惩罚。

4.定期组织住宅工程质量安全培训,提高施工人员的技术水平和质量意识。

六、总结住宅工程质量是一个关乎人民安居乐业的重要问题,只有加强质量管理,落实施工方案,才能有效防治住宅工程常见的质量通病,保障人们的生活质量和安全。

希望通过本文提出的专项施工方案,能够为提高住宅工程的建设质量提供一些参考和帮助。

住宅工程质量通病的防治施工方案

住宅工程质量通病的防治施工方案

住宅工程质量通病的防治施工方案1.加强施工现场管理:重点加强施工现场管理,确保施工质量的可控性和可追溯性。

包括对施工队伍的管理,施工流程的监督和协调,关键节点的把控等。

2.严格执行质量控制:建立和执行严格的质量控制体系,包括施工工艺、质量标准、检测方法等。

制定详细的施工工艺流程,对每一个工艺进行规范化的操作,确保施工过程中每一道工序都符合质量要求。

3.强化工程监理:雇佣专业的监理机构对施工工艺和质量进行监管和检查,以减少施工中的缺陷和质量问题。

监理应具备相关背景和经验,能够对施工过程进行全面的把控和指导。

4.保证材料质量:选取符合标准的优质建材,避免使用冒充品牌、低质量材料等。

施工前对材料进行检测,及时处理不符合要求的材料,确保施工质量。

5.加强施工人员培训:培训施工人员的操作技能和施工质量意识,使他们了解施工规范和要求。

员工应获得相关证书和培训,熟悉各种质量标准和要求。

6.强化施工现场安全管理:加强现场施工安全管理,避免和减少现场的工伤事故。

合理规划施工过程,合理安排施工人员的工作和休息时间,配备必要的安全防护设备和工具。

7.建立健全的质量验收制度:制定详细的施工质量验收标准和程序,对施工过程中的质量进行全面检查和验收。

及时发现和纠正问题,确保施工质量符合要求。

8.强化施工监控:建立施工监控系统,包括现场实时监测设备和监控设备,对施工过程进行全程监控和记录。

及时发现问题,并采取相应的措施进行修复和改善。

9.建立质量跟踪与维护机制:建立质量跟踪与维护机制,对住宅工程的质量进行长期跟踪和维护。

定期对房屋进行检查和维护,及时修复和改进,确保住宅工程的可持续使用。

总之,防治住宅工程质量通病需要从施工现场管理、质量控制、施工监理、材料质量、施工人员培训、现场安全管理、质量验收制度、施工监控、质量跟踪与维护等多个方面加强措施。

只有全面加强对住宅工程质量问题的防治,才能保证建筑的质量和可持续性使用。

住宅工程质量通病的防治施工方案

住宅工程质量通病的防治施工方案

住宅工程质量通病的防治施工方案
一、前言
在现代社会中,住宅工程质量问题一直备受关注。

为了确保住宅工程的质量和安全,必须认真分析通病并提出相应的防治施工方案。

本文将针对住宅工程常见的质量通病进行分析,并提出相应的防治施工方案。

二、常见质量通病及原因分析
1. 墙体开裂
原因分析:
•土地沉降
•建筑设计不合理
•建筑材料选用不当
•基础设计不合理
2. 漏水问题
原因分析:
•施工工艺不当
•材料质量不符合要求
•设计缺陷
3. 结构不牢固
原因分析:
•施工质量不过关
•设计问题
•材料质量差
三、防治施工方案
1. 墙体开裂防治方案:
•选用优质建筑材料
•严格按照设计要求施工
•在建筑结构设计时考虑土地沉降情况
•加强混凝土梁柱连接处的加固
2. 漏水问题防治方案:
•优化施工工艺
•严格选择符合标准要求的建筑材料
•检查设计图纸,确保无漏洞
•增加防水层的厚度
3. 结构不牢固防治方案:
•提高施工质量,加强施工管理
•加大对建筑材料的抽检力度
•加强结构连接处的加固
•定期检查维护建筑结构
四、结语
住宅工程的质量问题不容忽视,只有通过深入分析通病原因并提出切实可行的防治施工方案,才能有效提高住宅工程的质量,保障人民群众的生命和财产安全。

希望本文提出的防治施工方案能对相关从业人员起到一定的参考作用。

住宅工程质量通病防治方案施工措施

住宅工程质量通病防治方案施工措施

花园质量通病防治施工方案建设单位: 监理单位: 施工单位: 编制人:目录1. 室内墙体裂缝防治施工方案2. 钢筋砼现浇板防治施工方案3. 楼地面渗漏防治施工方案4. 外墙渗漏防治施工方案5. 门窗渗漏防治施工方案6. 屋面渗漏防治施工方案7. 标高和几何尺寸控制施工方案目录1. 防治墙体裂缝(1) .在砌筑砂浆应采用中粗砂,严禁使用山砂和混合粉,严格控制砂的含泥量小于5% 。

(2) .钢筋混凝土板应一次浇筑完成,保证钢筋混凝土板与构造柱的有效连结。

(3) 水平暗敷设管线应按照砌体模数的高度浇筑强度不小于C15 的细石混凝土代替砌体,安装管线时不应在墙上开水平槽。

(4) 红砖应提前浇水保持砖的含水率为10%~15%。

(5) 填充墙砌至接近粱底,板底时,应留有一定的空隙,填充墙砌筑完并间隔15 天以后方可将其补砌挤紧,补砌时,对双侧灰缝用不低于M7.5 水泥砂浆嵌填密实。

(6) 砌体结构坡屋顶卧梁下口的砌体应砌成踏步形。

(7) 砌体结构粉刷前.应切实加强基层处理,特别是抹灰层过厚和不同材料基体交接处的加强处理,并进行处理后的检查验收严格执行粉刷分层和抹压工序,确保无脱层,无空鼓,无爆灰和无裂缝。

(8) 主体结构与阳台栏板之间的拉结筋必须预埋。

(9) 砌筑第一皮砖的水平灰缝厚度如超过20MM, 应先用细石砼找平,严禁在砂桨中掺填碎砖或用砂浆找平,严禁采用两侧砌砖中间找平的方法。

2. 钢筋混凝土现浇板裂缝防治(1) 现浇板的混凝土应采用中粗砂,严禁使用片石和山砂,按规定严格控制碎石和砂中的含泥量。

(2)混凝土中采用外加剂时,应采用减水率高、分散性能好、对混凝土收缩影响较小、同当地常用水泥相融性好的外加剂,其减水率不应低于己于人10%。

(3)预拌混凝土的含砂率应控制在40%以内,每立方米粗骨料的用量不少于1000公斤,粉煤灰的掺量不宜大于己于人15%, 泵送砼碎石最大粒径与输送内径之比小于己于人1:3。

(4)预拌混凝土进场时按检验批检查入模塌落度,本住宅楼不应大于150MM 。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

住宅工程质量通病防治方案及施工措施(完整版)小区名称:住宅工程质量常见问题防治方案及施工措施编制时间:2014年3月5日一、编制依据1、工程设计施工图纸。

2、《住宅工程质量通病控制标准》。

3、《湖南省住宅工程质量常见问题专项治理工作方案》。

二、工程概况工程概述:本工程是群体建筑,结构变化较大,施工按楼号分流水段平行施工。

每段施工层面相对较多,参加施工的人员多,技术素质参差不齐。

施工过程中多工种立体交叉作业,容易产生质量通病。

主要表现为:屋面、墙体、外墙窗四周、地面渗水;管道漏水、穿越楼层的管道四周漏水、卫生洁具漏水;楼地面混凝土面层起壳、建筑物墙体裂缝、墙地面裂缝;下水管堵塞不畅等。

这些问题不仅影响了建筑物的使用功能,而且给使用者带来许多麻烦和不便,同时给业主和施工单位的社会信誉造成严重影响。

在竞争激烈的建筑业市场上,施工质量是企业打开市场的关键,是建筑施工企业的生命。

我们公司对此有清醒的认识。

通过对以往工程的调查研究,我们对建筑工程质量通病的防治积累了一定的经验,现就建筑施工中常见质量通病进行原因分析和提出预防措施。

三、具体住宅工程质量常见问题防治技术措施1、墙体裂缝防治技术措施1.1砌筑砂浆应采用中粗砂,严禁使用山砂。

1.2砌体采用蒸压加气混凝土砌块,砌块墙体材料至少养护28天后方可用于砌筑。

砌块材料必须有厂家备案证明、合格证及复试报告。

1.3严格控制砌块的含水率和融水深度,上墙含水率宜为5%~8%。

墙体材料现场存放时应设置可靠的防潮、防雨淋措施。

1.4 在不同基体材料交接处,应采取抗裂措施,如钉钢丝网。

钢丝网与不同基体的搭接宽度应不小于100㎜,钢丝网片的网孔尺寸不应大于20mm×20mm,钢丝直径不应小于1.2mm。

应采用热镀锌电焊钢丝网,并宜采用先成网后镀锌的后热镀锌电焊网。

钢丝网应用钢钉或射钉加铁片固定,间距不应大于300mm。

1.5 在填充墙上剔凿设备孔洞、槽时,应先用切割锯沿边线切开,然后将槽内砌块轻凿剔除,保持砌块完整。

如有松动或损坏,应进行补强处理。

剔槽深度应保持线管管壁外表面距墙面基层15mm,并用M10水泥砂浆抹实,外挂钢丝网片两边压墙不小于100mm。

1.6 填充墙砌体应分次砌筑,每次砌筑高度不应超过1.5m,日砌筑高度不宜大于2.8m。

灰缝砂浆应饱满密实,嵌缝应嵌成凹缝,严禁使用落地砂浆和隔日砂浆嵌缝。

1.7 填充墙砌筑接近梁板底时,应留一定空间,至少间隔15d后,再将其补砌挤紧。

宜采用梁(板)底预留30-50mm,用干硬性C20膨胀细石混凝土填塞(防腐木楔@600mm挤紧)方法。

1.8 填充墙砌体临时施工洞处应在墙体两侧预留拉结筋,补砌时应润湿已砌筑的墙体连接处,补砌应与原墙接槎处顶实,并外挂钢丝网片,两边压墙不小于100mm。

1.9 砌体结构砌筑完成后宜60d后再抹灰,并不得少于30d。

墙柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。

1.10 预留洞上的过梁,如消防箱、配电箱、水表箱、开关箱等,应在其线管穿越的位置预留孔槽,不得事后剔凿,其背面的抹灰层应满挂钢丝网片。

2.1 现浇板的混凝土应采用中粗砂,且应采用减水率高、分散性能好、对混凝土收缩影响较小的外加剂,其减水率不应低于8%。

2.2 在订购预拌混凝土前,预拌混凝土使用单位应根据工程不同部位和环境提出对混凝土性能的明确技术要求。

掺合料总掺量不应大于水泥用量的30%。

对高强、高性能和有特殊要求的混凝土,建设单位、施工总包单位和监理单位应参与配合比设计。

2.3 预拌混凝土进场时应按检验批检查入模坍落度。

2.4 严格控制现浇板的厚度和现浇板中钢筋保护层的厚度。

阳台、雨蓬等悬挑现浇板的负弯矩钢筋下面,应设置间距不大于500㎜的钢筋保护层垫块,在浇筑混凝土时保证钢筋不位移。

2.5 管线布置时应尽量放在梁内,如果必须在楼板内布置管线,应该放在上下钢筋网片之间,避免立体交叉穿越。

如果必须立体交叉,不应超过二层管线。

在管线交叉布线处,可以采用线盒。

在多根线管的集散处,应该采用放射形分布,避免紧密平行排列,以确保线管底部的混凝土浇筑顺利且振捣密实。

当两根以上管并行时,沿管方向应增加Φ4@150宽500mm的钢筋网片,做到在应力集中部位有双层布筋。

2.6 现浇板浇筑时,在混凝土初凝前应进行二次振捣,在混凝土终凝前进行两次压抹。

应该在12小时内进行覆盖和浇水养护,养护时间不得少于7天。

对于掺用缓凝型外加剂的混凝土,养护时间不得少于14天。

预拌混凝土在运输、浇筑过程中,严禁随意加水。

2.7 现浇板养护期间,当混凝土强度小于1.2MPa时,不得进行后续施工。

当混凝土强度小于10MPa时,不得在现浇板上吊运、堆放重物。

吊运、堆放重物时应减轻对现浇板的冲击影响。

2.8 支撑模板的选用必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性。

边支撑立杆与墙间距不得大于300mm,中间不宜大于800mm。

根据工期要求,配备足够数量的模板,保证按规范要求拆模。

2.9 施工缝的位置和处理、后浇带的位置和混凝土浇筑应严格按照设计要求和施工技术方案执行。

后浇带应设在对结构受力影响较小的部位,宽度为700~1000mm。

后浇带处应设置双层钢筋,后浇带混凝土与两侧混凝土浇筑的间隔时间不宜小于2个月。

浇筑时宜采用微膨胀混凝土。

后浇带处应采用独立的模板支撑体系,浇筑前和浇筑后混凝土达到拆模强度之前,后浇带两侧梁板下的支撑不得拆除。

2.10 住宅的建筑平面应该规则,避免平面形状突变。

当平面有凹口时,凹口周边楼板的配筋应适当加强。

当楼板平面形状不规则时,应该设置梁使之形成较规则的平面。

在未设梁的板的边缘部位设置暗梁,提高该部位的配筋率,提高混凝土的抗裂性能。

2.11 钢筋混凝土现浇楼板的设计厚度一般不应小于100㎜(厨房、浴厕、阳台板不得小于90㎜)。

当埋设线管较密或线管交叉时,板厚不应小于120mm。

对于过长的单向板,设计时应进行抗裂验算,合理确定加密分布筋的配置。

2.12 屋面及建筑物两端的单元中的现浇板应设置双层双向钢筋,钢筋间距不应大于150mm,直径不应小于8mm。

外墙转角处应设置放射形钢筋,钢筋的数量不应少于7φ10,长度应大于板跨的1/3,且不得小于1.2m。

2.13钢筋间距不应大于150mm,直径不应小于8mm,板宽急剧变化处、大开洞削弱处等易引起收缩应力集中处,应在板的上表面布置纵横两个方向的温度收缩钢筋。

板的上、下表面沿纵横两个方向的配筋率均不应小于截面积的0.15%。

2.14现浇板强度等级不应大于C30,当大于C30时,应采取抗裂措施。

2.15应加强对现浇楼板负弯矩钢筋位置的控制。

控制负弯矩钢筋位置应设置足够强度、刚度的通长钢筋马镫,马镫底部应有防锈措施。

双层上排钢筋应设置钢筋小马镫,每平方米不得少于2只。

在混凝土浇筑时,对裂缝易发生部位和负弯矩筋受力最大区域应铺设临时性活动跳板。

2.16在主体验收前,应对现浇楼板进行检查,发现裂缝立即处理。

3、楼地面渗漏防治的技术措施3.1上下水管等预留洞口座标位置应正确,洞口形状为上大下小。

3.2现浇板预留洞口填塞前,应将洞口清洗干净、毛化处理、涂刷加胶水泥浆作粘结层。

洞口填塞分二次浇筑,先用掺入抗裂防渗剂的微膨胀细石混凝土浇筑至楼板厚度的2/3处,待混凝土凝固后进行4h蓄水试验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆填塞。

管道安装后,应在洞口处进行24h蓄水试验。

3.3有防水要求的房间楼板混凝土应一次浇筑,振捣密实。

楼板四周应设现浇钢筋混凝土止水台,高度不小于200mm,且应与楼板同时浇筑。

3.4防水层应沿墙四周上返,高出地面不小于300mm。

管道根部、转角处、墙根部位应做防水附加层。

3.5对于沿地面敷设的给水、采暖管道,在进入有水房间处,应沿有水房间隔墙外侧抬高至防水层上反高度以上后,再穿过隔墙进入卫生间,避免破坏防水层。

3.6地面找平层向地漏放坡1~1.5%,地漏口要比相邻地面低5mm。

地漏四周用密封材料封堵严密。

门口处地面标高应低于相邻无防水要求房间的地面不小于20mm。

3.7有防水要求的房间内穿过楼板的管道根部应设置阻水台,且阻水台不应直接做在地面面层上。

阻水台高度应提前预留,保证高出成品地面20mm。

有套管的,必须保证套管高度满足上口高出成品地面20mm。

3.8防水层上施工找平层或面层时应做好成品保护,防止破坏防水层。

有防水要求的房间应做二次蓄水试验,即防水隔离层施工完成时一次,工程竣工验收时一次,蓄水时间不少于24h,蓄水高度不少于20-30mm。

4、墙体开裂、渗漏防治的技术措施4.1 主要表现形式:建筑物存在多种开裂问题,包括现浇混凝土墙体、外墙角部位、沿预埋线管处、框架结构填充墙、抹灰层饰面、保温墙面等出现开裂;外围护砌体、高层建筑的外墙、门窗洞口处出现开裂且渗漏;厕浴间墙体出现渗漏等问题。

4.2 产生原因分析:1)设计选材不当、忽视建筑的细部设计,例如窗台坡度设计、滴水槽、外墙装饰、穿墙管以及门窗与墙体之间的接缝部位等。

在设计外墙面砖时,没有设计分格缝,使得面砖因温差原因而脱落。

为追求外墙的立面效果,把外墙面砖设计成了细缝拼接,密封材料无法很好地嵌入,导致渗漏。

2)地基基础不均匀沉降引起墙体开裂。

3)超长建筑物因温度效应作用和墙体材料收缩引起墙体开裂。

4)外围护砌体端部无约束、未按规范要求设构造柱且未采取其它可靠拉接措施;墙上脚手眼、穿墙洞未及时按要求处理;抹灰层与基层粘结不牢固导致脱层、空鼓、开裂;不同基体材料如砌筑填充墙与现浇混凝土梁柱交接处未采取可靠抗裂措施等。

墙体保温材料易变形,抗冲击性差,施工工艺控制不严、外保温未设置防水层且砌体砌筑质量差等造成保温墙面开裂渗漏。

5)用水房间的防水翻边、楼面高差控制及泛水处理、地漏设置不符合要求等。

4.3 主要防控措施:1)对于高层建筑外墙、基本风压≥0.50KN/㎡地区的外墙、基本风压≥0.30KN/㎡地区有外保温的外墙应进行墙面整体防水设计,其它建筑外墙应进行节点构造防水设计。

当房屋结构单元长度超过40m时,设计应加强墙体抗温度效应作用和墙体材料收缩的有效措施,并对施工工艺提出明确要求。

对于宽度超过8m的钢筋混凝土墙体,设计宜设置高跨比较大的连梁将其分成宽度较均匀的多个墙或加密配筋间距,水平纵筋间距不宜大于150mm。

混凝土外墙要考虑混凝土抗渗要求;宜增加外墙防水构造层或找平层,其水泥砂浆宜掺防水剂、抗裂剂、减水剂等;且对于表面较光滑的混凝土墙柱梁应采用水泥基聚合物砂浆处理,以增强与粉刷砂浆的粘结力。

在采用非混凝土基体材料砌块砌筑时,需要在外填充墙与现浇混凝土梁柱交接处设置钉钢丝网等抗裂措施,以防止温度变化造成墙体裂缝。

钢丝网与不同基体的搭接宽度每边不小于200mm。
