钢筋送检取样
关于钢筋取样送检的通知

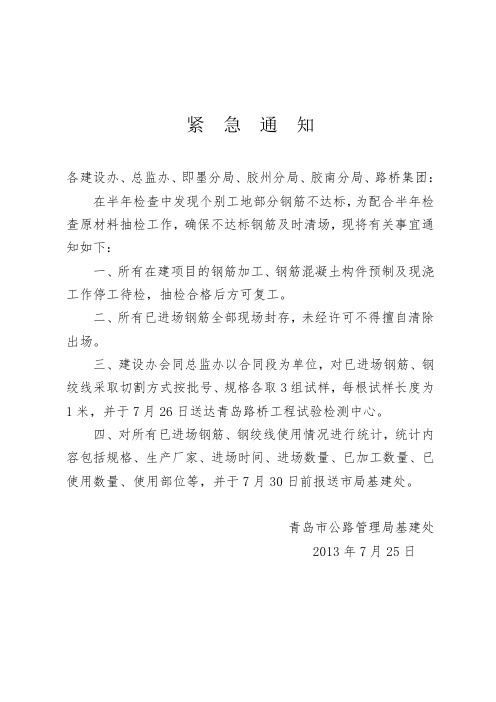

紧急通知
各建设办、总监办、即墨分局、胶州分局、胶南分局、路桥集团:在半年检查中发现个别工地部分钢筋不达标,为配合半年检查原材料抽检工作,确保不达标钢筋及时清场,现将有关事宜通知如下:
一、所有在建项目的钢筋加工、钢筋混凝土构件预制及现浇工作停工待检,抽检合格后方可复工。
二、所有已进场钢筋全部现场封存,未经许可不得擅自清除出场。
三、建设办会同总监办以合同段为单位,对已进场钢筋、钢绞线采取切割方式按批号、规格各取3组试样,每根试样长度为1米,并于7月26日送达青岛路桥工程试验检测中心。
四、对所有已进场钢筋、钢绞线使用情况进行统计,统计内容包括规格、生产厂家、进场时间、进场数量、已加工数量、已使用数量、使用部位等,并于7月30日前报送市局基建处。
青岛市公路管理局基建处
2013年7月25日。
主要原材料检验标准与取样方法细则

主要原材料检验标准与取样方法细则一、钢筋的取样试验(一)钢筋1.检验标准:钢筋原材试验应以同厂别、同炉号、同规格、同一交货状态、同一进场时间每60t为一验收批,不足60t时,亦按一验收批计算。
2.取样数量:每一验收批中取试样一组(2根拉力、2根冷弯、1根化学)。
低碳钢热轧圆盘条时,拉力1根。
3.取样方法:⑴试件应从两根钢筋中截取:每一根钢筋截取一根拉力,一根冷弯,其中一根再截取化学试件一根,低碳热轧圆盘条冷弯试件应取自不同盘。
(25/45,30/50)⑵试件在每根钢筋距端头不小于500mm处截取。
⑶拉力试件长度:7d0+200mm。
⑷冷弯试件长度:5d0+150mm。
⑸化学试件取样采取方法:1)分析用试屑可采用刨取或钻取方法。
采取试屑以前,应将表面氧化铁皮除掉。
2)自轧材整个横截面上刨取或者自不小于截面的1/2对称刨取。
3)垂直于纵轴中线钻取钢屑的,其深度应达钢材轴心处。
4)供验证分析用钢屑必须有足够的重量。
(二)冷拉钢筋应由不大于20t的用级别、同直径冷拉钢筋组成一个验收批,每批中抽取3根钢筋,每根取3个试样分别进行拉力冷弯试验。
(三)冷拔低碳钢丝1.甲级钢丝的力学性能应逐盘检验,从每盘钢丝上任一端截去不少于500mm后再取两个试样,分别作拉力和180°反复弯曲试验,并按其抗拉强度确定该盘钢丝的组别。
2.乙级钢丝的力学性能可分批抽样检验。
以同一直径的钢丝5t为一批,从中任取三盘,每盘各截取两个试样,分别作拉力和反复弯曲试验。
如有一个试样不合格,应在未取过试样的钢丝盘中,另取双倍数量的试样,再做各项试验。
如仍有一个试样不合格,则应对该批钢丝逐盘检验,合格者方可使用。
注:拉力试验包括抗拉强度和伸长率两个指标。
二、焊接钢筋试件的取样焊接钢筋试验的试件应分班前焊试件和班中焊试件;班前焊试件是用于焊接参数的确定和可焊性能的检测。
班中焊试件是用于成品质量的检验。
(一)钢筋闪光对焊接头1.钢筋接头检验标准:同一台班内,由同一焊工完成的200个同级别、同直径钢筋焊接接头作为一批。
2019钢筋送检取样规范

2019钢筋送检取样规范钢筋送检规范1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根.2、钢筋.执行的标准是:《钢筋混凝土用热轧带肋钢筋》gbi4991998、《钢筋混凝土同热轧光圆钢筋》gb1301391及现行有关标准.3、钢筋应按进场时钢筋钢筋的取样是:同种规格型号、批次(号)每60t取样一次,不足60t仍取样一次.对于8MM、14、18、25、32的,总共60吨,做了一次试验. 现在又拉来了50吨,不足60t仍取样一次.钢筋(Rebar)是指钢筋混凝土用和预应力钢筋混凝土用钢最低0.27元开通文库会员,查看完整内容> 原发布者:龙兴天下钢筋送检规范1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根. 2、钢筋.执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI4991998、《钢筋混凝土同热轧光进场时,应按照现行国家标准《钢筋砼用热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,其质量必须符合有关标准规定.验收方法:检查产品合格证、出厂检验报告和进场复验报告.取样方法:按照同一批量、同一规格、同一炉号同一编号、同一炉号、同一规格、同一交货状态、不超过60t一组.去掉端头子500mm 后,随机抽取.一般规定是:钢筋拉伸试验长度为450-500,弯曲长度350-400.因为每个单位的试验用机型不太一样,可能会有所不同.另外提醒一下,现在新规范出来后,要加做重量、延伸率检测,另外送五根500-1000长.共九根.我们这里是规定的,具体情况可咨询当地的检测单位.最低0.27元开通文库会员,查看完整内容> 原发布者:黄振序号样品名称取样批量取样数量方法每一验收批取试样1组每组5根,每根长度不小于600mm从每批中任选两根钢筋,从每一根钢筋距端头不小500mm处切取拉伸试样和弯曲试件各1件是见证取样送检的标准,同一规格、同品种等级、同一炉号、同一交货地点,数量不大于60T,随机抽取一组,满足单位长重量检测5根1000mm长,其中可用两根450~500长的做拉伸试验,两根300~350长的做冷弯试验.不得在同一根钢筋上截取,也不应在同扎内截取.请查看产品标准GB1499.1与GB1499.2钢筋取样按每60吨为一批取样送检,分原材的拉伸和弯曲分开来送检钢筋送检长度要求:550mm三根,450mm两根.任选两根拉伸钢筋去掉端部100mm,切取长约500mm或10d+200(32以上取长约800mm).同一厂家、同一牌号、同一规格调直钢筋,重量不大于30吨为一批;每批见证取样3个试件.每批送检1个试件。
工程试验检测取样、送检指南及参考规范

一、水泥物理性能试验1. 取样频率:同一水泥厂、同期出厂、同一出厂编号及同强度水泥(散装≤500吨/批、袋装≤200吨/批)。
2. 取样方法:随机在不同部位至少20袋水泥中均匀抽样经搅拌均匀后,取10㎏试样。
二、钢筋原材力学性能试验普通钢筋:1. 取样频率:同一生产厂家、同一炉批号、同一规格、级别、同一交货状态及同一进场时间≤60吨/批。
这里的取样为普通钢筋,普通钢筋是指不经过特殊成型加工的钢筋,通常使用冷轧或热轧工艺生产,普通钢筋一般为圆钢,而成型钢筋具有复杂的几何形状,如六角形、四边形、扁平形等2. 取样方法:每批任意选取两钢筋切取两条用于拉伸试验,两条用于冷弯试验为一组,长度按不同试验室的检测仪器定。
3、超过60t的部分,每增加40t(或不足40t的余数,增加一个拉伸试验试样和一个弯曲试验试样)成型钢筋:1、成型钢筋进场时,应抽取试件作屈服强度、抗拉强度、伸长率和重量偏差检验,检验结果应符合国家现行相关标准的规定。
对由热轧钢筋制成的成型钢筋,当有施工单位或监理单位的代表驻厂监督生产过程,并提供原材钢筋力学性能第三方检验报告时,可仅进行重量偏差检验。
2、重量偏差检查数量:同一厂家、同一类型、同一钢筋来源的成型钢筋,不超过30t为一批,每批中每种钢筋牌号、规格均应至少抽取1个钢筋试件,总数不应少于3个。
3、成型钢筋的外观质量和尺寸偏差应符合国家现行相关标准的规定。
检查数量:同一厂家、同一类型的成型钢筋,不超过30t为一批,每批随机抽取3个成型钢筋。
三、钢筋单、双面搭接焊及电渣压力焊试验1. 取样频率:在现浇钢筋混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过二楼层中300个同牌号钢筋、同型式接头作为一批,当不足300个接头时,仍应作为一批。
2. 取样方法:每批随机切取3个接头为一组,长度按不同试验室的检测仪器定。
四、钢筋闪光对焊试验1. 取样频率:同一台班内、由同一焊工完成的300个同牌号、同直径钢筋焊接接头作为一批。
建设工程材料的取样与送检

焊接或机械
连接工艺
组批规则
取样方法
取样数量
试验结果评价
1
钢筋闪光对焊
JGJ18-2003
同一台班、同一焊工完成的300个同牌号、同直径钢足300个仍应视为一批;
力学性能检测时,在每批中随机切取6个试件,其中3个作拉伸试验,3个作弯曲试验;
3根拉复验6
使用单位应按砂的同产地同规格分批验收;火车、货船、汽车运输的应以400m3或600t为一批;小型工具马车等运输的以200m3或300t为一批;不足上述数量的仍按一批处理;
料堆取样:铲掉取样部位表层然后从均匀分布的8个部位取大致相等的砂组成一个样品;
样品数量:
①不作泥块含量指标的取5kg;
②作泥块含量指标时取10kg;
HRB500
HRBF335
HRBF400
HRBF500
钢筋的检验分为特征值检验和交货检验;交货检验适用于钢筋验收批的检验;每批由同一牌号、同一炉罐号、同一尺寸的钢筋组成;每批重量通常不大于60t;超过60t的部分,每增加40t或不足40t的余数,增加一个拉伸试验试样和一个弯曲试验试样;允许由同一牌号、同一冶炼方法、同一浇注方法的不同罐号组成混合批;混合批的重量不大于60t;
拉伸复检:当仍有1个试件的抗拉强度小于规定值,或有3个试件断于焊缝或热影响区呈脆性断裂,其抗拉强度小于钢筋规定抗拉强度的倍时,应判定该批接头为不合格品;
3
钢筋电渣压力焊
JGJ 18-2003
1、在现浇钢筋混凝土结构中,应以300个牌号钢筋接头作为一批;2、在房屋结构中,应在不超过二楼层中300个同牌号钢筋接头作为一批;当不足300个接头时,仍作为一批;
从每批接头中随机切取3个试件;复验时6个试件
钢筋见证取样和见证送检记录

下面是赠送的团队管理名言学习,不需要的朋友可以编辑删除谢谢1、沟通是管理的浓缩。
2、管理被人们称之为是一门综合艺术--“综合”是因为管理涉及基本原理、自我认知、智慧和领导力;“艺术”是因为管理是实践和应用。
3、管理得好的工厂,总是单调乏味,没有任何激动人心的事件发生。
4、管理工作中最重要的是:人正确的事,而不是正确的做事。
5、管理就是沟通、沟通再沟通。
6、管理就是界定企业的使命,并激励和组织人力资源去实现这个使命。
界定使命是企业家的任务,而激励与组织人力资源是领导力的范畴,二者的结合就是管理。
7、管理是一种实践,其本质不在于“知”而在于“行”;其验证不在于逻辑,而在于成果;其唯一权威就是成就。
8、管理者的最基本能力:有效沟通。
9、合作是一切团队繁荣的根本。
10、将合适的人请上车,不合适的人请下车。
11、领导不是某个人坐在马上指挥他的部队,而是通过别人的成功来获得自己的成功。
12、企业的成功靠团队,而不是靠个人。
13、企业管理过去是沟通,现在是沟通,未来还是沟通。
14、赏善而不罚恶,则乱。
罚恶而不赏善,亦乱。
15、赏识导致成功,抱怨导致失败。
16、世界上没有两个人是完全相同的,但是我们期待每个人工作时,都拥有许多相同的特质。
17、首先是管好自己,对自己言行的管理,对自己形象的管理,然后再去影响别人,用言行带动别人。
18、首先要说的是,CEO要承担责任,而不是“权力”。
你不能用工作所具有的权力来界定工作,而只能用你对这项工作所产生的结果来界定。
CEO要对组织的使命和行动以及价值观和结果负责。
19、团队精神是从生活和教育中不断地培养规范出来的。
研究发现,从小没有培养好团队精神,长大以后即使天天培训,效果并不是很理想。
因为人的思想是从小造就的,小时候如果没有注意到,长大以后再重新培养团队精神其实是很困难的。
20、团队精神要从经理人自身做起,经理人更要带头遵守企业规定,让技术及素质较高的指导较差的,以团队的荣誉就是个人的骄傲启能启智,互利共生,互惠成长,不断地逐渐培养员工的团队意识和集体观念。
钢筋混凝土送检流程
钢筋混凝土送检流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by the editor. I hope that after you download them, they can help yousolve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!In addition, our shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts,other materials and so on, want to know different data formats and writing methods, please pay attention!钢筋混凝土是一种常用的建筑材料,其质量直接影响到建筑物的安全和耐久性。
钢筋接头取样标准及数量
钢筋接头取样标准及数量焊接钢筋试件的取样焊接钢筋试验的试件应分班前焊试件和班中焊试件;班前焊试件是用于焊接参数的确定和可焊性能的检测。
班中焊试件是用于成品质量的检验。
(一)钢筋闪光对焊接头钢筋接头检验标准:同一台班内,由同一焊工完成的200个同级别、同直径钢筋焊接接头作为一批。
若同一台班内焊接的接头数量较少,可在一周内累计计算。
若累计仍不足200个接头,则仍按一批计算;取样数量:每一批取试件一组(6个)3个拉力试件、3个弯曲试件;取样方法:⑴试件应从成品中切取;⑵在钢筋同规格、同型号、同焊接生产条件下作焊接模拟试件;⑶模拟试件的检验结果不符合要求时,复验应从成品中切取试件,其数量和要求与初始试验时相同。
(二)钢筋电弧焊接头:电弧焊接头检验标准:⑴在焊接条件下,同接头形式、同钢筋级别每200个接头为一批。
⑵在钻孔桩中,每一墩中,钢筋接头同接头形式、同钢筋级别位置,每200个接头为一批,不足200个时,仍作为一批,当超过200个接头时,应再取一批样件做试验。
取样数量:每批取样一组(3个试件)做拉力试验。
3.取样方法:⑴一般试件应从成品中切取,每批随机抽取3个接头进行拉力试验。
⑵对于装配式结构节点的钢筋焊接接头,应按现场最不利的生产条件制作模拟试件。
(三)钢筋电渣压力焊:1. 电渣压力焊检验标准:⑴在一般构筑物中,每200个同钢筋级别的钢筋接头作为一批。
⑵在现浇钢筋混凝土结构中或每施工区段,同钢筋级别的200个接头为一批,不足200个仍作为一批。
2.取样数量:每批取试件一组(3个试件)做拉力试验。
3.取样方法:试件应从每批接头中随机切取。
(四)钢筋气压焊:1.气压焊检验标准:⑴班前焊试件每批钢筋(≤60t)焊接6根接头(外观检查合格)3根作拉力试验,3根做弯曲试验。
⑵班中焊:在一般构筑物中,同类型接头每200个接头为一批。
不足200个接头仍应作为一批。
2.取样数量:每批取试件一组(3个试件)做拉伸试验;在梁、板的水平钢筋焊接中应另取3个接头做弯曲试验。
建筑工程各类材料送检取样规范
建筑工程各类材料送检取样规范建筑工程材料送检/复检要求汇总钢筋混凝土结构用钢分为热轧光圆钢筋、热轧带肋钢筋、余热处理钢筋、冷轧带肋钢筋、低碳钢热轧圆盘条和冷轧扭钢筋。
对于热轧光圆钢筋,执行标准为GB 1499.1-2008,每批重量不大于60t,每批取样4根,2根做拉伸试验,2根做弯曲试验。
超过60t的部分,每增加40t,增加一个拉伸试验试样和一个弯曲试验试样。
检验项目包括拉伸、弯曲和原材重量偏差。
热轧带肋钢筋执行标准为GB 1499.2-2007/XG1-2009,验收批次与热轧光圆钢筋相同。
检验项目包括拉伸、弯曲、原材重量偏差和抗震性能。
余热处理钢筋执行标准为GB -1991,每批重量不大于60t,每批取样同一牌号、同一炉罐号、同一规格、同一交货状态的钢筋组成。
每批应做1个拉伸试验和1个弯曲试验。
检验项目包括拉伸、弯曲、原材重量偏差和抗震性能。
冷轧带肋钢筋执行标准为GB -2008,每批重量不大于60t,每批取样同一牌号、同一外形、同一规格、同一生产工艺和同一交货状态的钢筋组成。
每批应做1个拉伸试验和2个弯曲试验,牌号CRB650及以上每批应做2个反复弯曲试验。
检验项目包括拉伸、弯曲、原材重量偏差和抗震性能。
低碳钢热轧圆盘条执行标准为GB/T 701-2008,每批重量不大于60t,每批取样同一牌号、同一炉罐号、同一规格的钢筋组成。
每批应做1个拉伸试验和2个弯曲试验,超过60t的部分,每增加40t,增加一个拉伸试验试样和一个弯曲试验试样。
检验项目包括拉伸、弯曲和原材重量偏差。
冷轧扭钢筋执行标准为JG 190-2006,每批不大于20t,由同一型号、同一强度等级、同一规格、同一台(套)轧机生产的钢筋组成。
检验项目包括拉伸、弯曲、原材重量偏差和抗震性能。
七、冷拔低碳钢丝冷拔低碳钢丝的验收应按照执行标准 19-2010进行。
每批冷拔低碳钢丝应由同一钢厂、同一钢号、同一总压缩率、同一直径组成。
甲级冷拔低碳钢丝每批质量不大于30t,乙级冷拔低碳钢丝每批质量不大于50t。
2019钢筋送检取样规范
1, 钢筋检验(取样)标准钢筋的取样是:同种规格型号、批次(号)每60t取样一次,不足60t仍取样一次。
对于8MM、14、18、25、32的,总共60吨,做了一次试验。
现在又拉来了50吨,不足60t仍取样一次。
钢筋(Rebar)是指钢筋混凝土用和预应力钢筋混凝土用钢材,其横截面为圆形,有时为带有圆角的方形。
包括光圆钢筋、带肋钢筋、扭转钢筋。
钢筋混凝土用钢筋是指钢筋混凝土配筋用的直条或盘条状钢材,其外形分为光圆钢筋和变形钢筋两种,交货状态为直条和盘圆两种。
钢筋混凝土用余热处理钢筋余热处理钢筋:热轧后立即穿水,进行表面控制冷却,然后利用芯部余热自身完成回火处理所得的成品钢筋。
带肋钢筋:表面通常带有两条纵肋和沿长度方向均匀分布的横肋的钢筋。
月牙肋钢筋:横肋的纵截面呈月牙形,且与纵肋不相交的钢筋。
纵肋:平行于钢筋轴线的均匀连续肋。
横肋:与纵肋不平行的其他肋。
带肋钢筋的公称直径:与钢筋的公称横截面积相等的圆的直径。
带肋钢筋的相对肋面积:横肋在与钢筋轴线垂直平面上的投影面积与钢筋公称周长和横肋间距的乘积之比。
参考资料:百度百科-钢筋2, 建筑钢筋的取样标准钢筋混凝土用热轧光圆钢筋:1.执行标准:GB13013-912.验收批次:每批应由同厂、同炉号、同级别、同规格、同生产工艺,在同一时间,进入同一施工现场,每批重量不大于60T的钢筋组成;每批钢筋取样数量为4根。
3.检验项目:受检单位能够提供法定检测单位出具的,能够证明该批钢筋混凝土用热轧光圆钢筋质量的全项检测报告原件,则只须检验下列必检项目:拉伸(屈服点、抗拉强度、延伸率);弯曲钢筋混凝土用热轧带肋钢筋:1.执行标准:GB1499-19982.验收批次:每批应由同厂、同炉号、同级别、同规格、同生产工艺,同一进场时间,进入同一施工现场,每批重量不大于60T的钢筋组成;每批取钢筋样数量为4根。
3.检验项目:受检单位能够提供法定检测单位出具的,能够证明该批钢筋混凝土用热轧带肋钢筋质量的全项检测报告原件,则只须检验下列必检项目:拉伸(屈服点、抗拉强度、延伸率);弯曲低碳钢热轧圆盘条:1.执行标准:GB/T 701-19972.验收批次:每批应由同厂、同炉号、同级别、同规格、同生产工艺,同一时间,进入同一施工现场,每批重量不大于60T的钢筋组成;每批取样数量为3根。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋送检取样
公司内部档案编码:[OPPTR-OPPT28-OPPTL98-OPPNN08]
钢筋送检取样
(一)热轧钢筋
1、组批规则
以同一牌号、同一炉罐号、同一规格、同一交货状态,不超过60吨为
一批。
2、取样方法
拉伸检验:任选两根钢筋切取。两个试样,试样长500mm。
冷弯检验:任选两根钢筋切取两个试样,试长度按下式计算:
L=*(a+d)+140mm
式中:L—试样长度
a—钢筋公称直径
d—弯曲试验的弯心直径;按下表取用
钢筋牌号(强度等级) HPB235(Ⅰ级) HRB335 HRB400
HRB500
公称直径(mm) 8~20 6~25 28~50 6~25 28~50
6~25 28~50
弯心直径d 1a 3a 4a 4a 5a
6a 7a
在切取试样时,应将钢筋端头的500mm去掉后再切取。
(二)低碳钢热轧圆盘条
1、组批规则
以同一牌号、同一炉罐号、同一品种、同一尺寸、同一交货状态,不
超过60吨为一批。
2、取样方法:
拉伸检验:任选一盘,从该盘的任一端切取一个试样,试样长500mm。
弯曲检验:任选两盘,从每盘的任一端各切取一个试样,试样长
200mm。
在切取试样时,应将端头的500mm去掉后再切取。
(三)冷拔低碳钢丝
1、组批规则
甲级钢丝逐盘检验。乙级钢丝以同直径5吨为一批任选三盘检验。
2、取样方法
从每盘上任一端截去不少于500mm后,再取两个试样一个拉伸,一个
反复弯曲,拉伸试样长500mm,反复弯曲试样长200mm。
(四)冷轧带肋钢筋
1、冷轧带肋钢筋的力学性能和工艺性能应逐盘检验,从每盘任一端
截去500mm以后,取两个试样,拉伸试样长500mm,冷弯试样长200mm。
2、对成捆供应的550级冷轧带肋钢筋应逐捆检验。从每捆中同一根钢
筋上截取二个试样,其中,拉伸试样长500mm,冷弯试样长250mm。如
果,检验结果有一项达不到标准规定。应从该捆钢筋中取双倍试样进行
复验。
(五) 钢筋焊接接头的取样
A、取样规定 [根据《钢筋焊接及验收规程》(JGJ18-2003)]
1、钢筋闪光对焊接头取样规定
a 在同一台班内,由同一焊工完成的300个同牌号、同直径钢筋焊接
接头应作为一批。当同一台班内焊接的接头数量较少,可在一周之内累
计计算;累计仍不足300个接头,应按一批计算。
b 力学性能检验时,应从每批接头中随机切取6个试件,其中3个做
拉伸试验,3个做弯曲试验。
c 焊接等长的预应力钢筋(包括螺丝端杆与钢筋)时,可按生产时同
等条件制作模拟试件。
d 螺丝端杆接头可只做拉伸试验。
e 封闭环式箍筋闪光对焊接头,以600个同牌号、同规格的接头为一
批,只做拉伸试验。
f 当模拟试件试验结果不符合要求时,应进行复验。复验应从现场焊
接接头中切取,其数量和要求与初始试验相同。
2、钢筋电弧焊接头取样规定
a 在现浇混凝土结构中,应以300个同牌号、同型式接头作为一批;
在房屋结构中,应在不超过二楼层中300个同牌号、同型式接头作为一
批。每批随机切取3个接头,做拉伸试验。
b 在装配式结构中,可按生产条件制作模拟试件,每批3个,做拉伸
试验。
c 钢筋与钢板电弧搭接焊接头可只进行外观检查。
d 模拟试件的数量和要求应与从成品中切取时相同。当模拟试件试验
结果不符合要求时,复验应再从成品中切取,其数量和要求与初始试验
时相同。
注:在同一批中若有几种不同直径的钢筋焊接接头,应在最大直径接
头中切取3个试件。
3、钢筋电渣压力焊接头取样规定
在现浇混凝土结构中,应以300个同牌号钢筋接头作为一批;在房屋
结构中,应在不超过二楼层中300个同牌号钢筋接头作为一批;当不足
300个接头时,仍应作为一批。每批接头中随机切取3个试件做拉伸试
验。
注:在同一批中若有几种不同直径的钢筋焊接接头,应在最大直径接
头中切取3个试件。
4、钢筋气压焊接头取样规定
a 在现浇混凝土结构中,应以300个同牌号钢筋接头作为一批;在房
屋结构中,应在不超过二楼层中300个同牌号钢筋接头作为一批;当不
足300个接头时,仍应作为一批。
b 在柱、墙的竖向钢筋连接中,应从每批接头中随机切取3个接头做
拉伸试验;在梁、板的水平钢筋连接中,应另切取3个接头做弯曲试
验。
注:在同一批中若有几种不同直径的钢筋焊接接头,应在最大直径接
头中切取3个试件。
B、试件长度 [根据《钢筋焊接接头试验方法标准》(JGJ/T27-2001)]
1、拉伸试件的最小长度
接 头 型 式 试件最小长度mm
电弧焊双面搭接、双面帮条 8d+Lh+240
单面搭接、单面帮条 5d+Lh+240
闪光对焊、电渣压力焊、气压焊 8d+240
注:Lh——帮条长度或搭接长度,钢筋帮条或搭接长度应符合下表要
求:
钢筋牌号 焊接型式 帮条长度或搭接长度Lh
HBP235 单面焊 ≥8d
双面焊 ≥4d
HRB335、HRB400、RRB500 单面焊 ≥10d
双面焊 ≥5d
切取试件时,应使焊缝处于试件长度的中间位置。
2、弯曲试件长度按下式计算:
L=D++150mm
式中:L—试件长度
D—弯心直径(mm)
d—钢筋直径(mm)
切取试件时,焊缝应处于试件长度的中央。
弯心直径D按下表规定确定。
钢筋焊接接头弯曲试验弯心直径
钢筋直径 ≤25mm >25mm
钢筋级别 弯心直径D(mm)
Ⅰ级 2d 3d
Ⅱ级 4d 5d
Ⅲ级 5d 6d
Ⅳ级 7d 8d
(六)机械连接接头 [根据《钢筋机械连接通用技术规程》(JGJ107-
2003)]
1、钢筋连接工程开始前及施工过程中,应对每批进场钢筋进行接头工
艺检验,取样按以下进行:
a 每种规格钢筋的接头试件不应少于3根;
b 钢筋母材抗拉强度试件不应少于3根,且应取接头试件的同一根钢
筋;
2、接头的现场检验按验收批进行。同一施工条件下采用同一批材料的
同等级、同型式、同规格接头,以500个为一个验收批进行检验与验
收,不足500个也作为一个验收批。对接头的每一验收批,必须在工程
结构中随机截取3个试件作单向拉伸试验。
3、接头试件尺寸
a 试件长度如下所示
L1=L+8d+2h
L—接头试件连件长度
d—钢筋直径
h—试验机夹具长度,当d<20mm时,h取70mm,当d≥20mm时,h取
100mm
L1—试件长度
在取有于工艺检验的接头试件时,每个试件尚应取一根与其母材处于
同一根钢筋的原材料试件做力学性能试验。
