给水管道施工技术技术交底
技 术 交 底
工程名称 陕西省西咸新区秦汉新城秦岭路市政工程
分项工程名称 给水管道施工技术交底 交底日期
1、1工艺流程框图
下管 - 套胶圈 - 管道阀门、管件安装 - 清理管膛、管口 - 安管、撞口 - 胸腔还土 - 串水、试压
- 管道冲洗、消毒 - 铸铁管质量检查 - 检查对口间 - 封堵管道 - 试压检验
1、2主要施工方法
(1)沟槽开挖前工作
开槽前要认真调查了解地上地下障碍物,以便开槽时采取妥善加固保护措施,根据业主方提供得现况地
下管线图与我公司得现场调查,统计出现况地下管线情况,采取有效措施加以保护。
(2)沟槽开挖形式
根据设计图中设计管道得规格及埋置深度以及规范要求来确定沟槽开挖得形式。
a、 槽帮坡度得确定:
槽深h<3、0米时,槽帮坡度i为1:0、67;槽深h≥3、0米时,槽帮坡度i为1:0、5;
b、 槽底工作面得确定:
管道一侧工作面宽度情况详见下表:
管道结构外径D1
管道一侧得工作面b1
非金属管道 金属管道
D1≤500 400 300
c、沟槽断面形式:放坡开挖。
(3)开挖方法a、土方开挖采用机械开挖,槽底预留20cm由人工清底。开挖过程中严禁超挖,以防扰
动地基。对于有地下障碍物(现况管缆)得地段由人工开挖,严禁破坏。
d、沟槽开挖尽量按先深后浅顺序进行,以利排水。
e、开槽后及时约请各有关人员验槽,槽底合格后方可进行下道工序。如遇槽底土基不符合设计要求,
及时与设计、监理单位及地勘部门联系,共同研究基底处理措施,方可进行下道工序。
1、2、3 铺设砂垫层
将砂子找平后用平板振动夯夯实,砂垫层得平整度、高程、厚度、宽度、压实度须符合设计要求,验收
合格后方可下管。
1、2、4 下管
(1)在沟槽检底后,经核对管节、管件位置无误后立即下管。下管采用汽车吊,下管时注意承口方向
保持与管道安装方向一致,同时在各接口处掏挖工作坑,工作坑大小为方便管道撞口安装为宜。
1、2、5 清理承口
清刷承口,铲去所有粘结物,如砂子、泥土与松散土涂层及可能污染水质、划破胶圈得附着物。
1、2、6 清理胶圈,上胶圈
将胶圈清理洁净,上胶圈时,使胶圈弯成心形或花形放在承口槽内就位,并用手压实,确保各个
部位不翘不扭。胶圈存放注意避光,不要叠合挤压,长期贮存在盒子里面,或用其她东西罩上。
1、2、7 清理插口表面
插口端就是园角并有一定锥度,在胶圈内表面与插口外表涂刷润滑剂(食用油),润滑剂均匀刷在承口
内已安装好得橡胶圈表面,在插口外表面刷润滑剂刷到插口坡口处。
1、2、8 接口
插口对承口找正,支立三角架,挂手扳葫芦,套钢丝绳,扳动手扳葫芦,使插口装入承口。并注意撞口
一定要撞到白线得位置,保证角度≯3度。
1、2、9 检查
第一节管与第二节管安装要准确,管子承口朝来水方向。安完第一节管后,用钢丝绳与手板葫芦将它锁
住,以防止脱口。安装后,检查插口推入承口得位置就是否符合要求,用探尺插入承插口间隙中检查胶
圈位置就是否正确,并要派人进入管里检查胶圈就是否撞匀。
1、2、10 安装注意事项
(1)管子需要截短时,插口端应加工成一定锥度得坡角。割管必须用球墨铸铁管专用切割机,严禁采
用气焊。
(2)上胶圈之前注意,不能把润滑剂刷在承口内表面,不然会导致接口失败。
(3)由于上水管件(即各处三通、弯头、大小头等)均为铸铁管件或钢制管件,其外径尺寸与球墨铸铁
管不同,无法用胶圈得方法安装,均需采用揣袖、石棉水泥打口对接,因此施工中管件得实际使用时要
超出设计得材料数量。
(4)安装弯头及三通等处时,有水平推力作用时,设置支墩后背防止管脱开,支墩结构参见《给水设
计通用图集》TG-43。
(5)使用得润滑剂应对水质、胶圈、管件及人无副作用。
1、2、11沟槽回填
(1)水压试验前,除接口处管道回填至管顶50cm以上。三通两侧5米在试压前还土至管顶上1米。
(2)管道两侧回填高差不超过20cm。
(3)回填分层进行。管道两侧与管顶以上50cm用木夯夯实,每层虚铺厚度不大于20cm;管顶以上 50cm
至地面用蛙式打夯机夯实,每层虚铺厚度20-25cm;应做到夯夯相连,一夯压半夯。
(4)分段回填时,相邻两段接茬呈阶梯形。
(5)回填土不得有石块、房渣土等不能夯实得土质,防腐层周围用细土回填,检查井周围采用石灰土
回填。
(6)局部覆土小于1、3米采取保护措施,特别就是过街部分与通道下部,管线两侧砌砖墙,中间填砂,
上盖盖板。
(7)路面以下部分符合道路专业要求(见下图)
1、2、12 水压实验
(1)进行水压实验应统一指挥,明确分工,对后背、支墩、接口、排气阀等都应规定专人负责检查,
并明确规定发现问题时得联络信号。
(2)管道接口完成后,用短管甲、短管乙及盲板将试压管段两端及三通处封闭,试压管段除接口外填
土至管顶以上50cm并夯实。做好后背及闸门、三通等管件加固。
(3)管道串水时,由低点进水,高点排气;管道注满水后宜保持一定得水压,但不超过工作压力,然
后充分浸泡。管道有水泥砂浆里衬得浸泡时间不小于48h。
(4)管道串水浸泡符合要求后进行水压验,水压试验应逐步升压,当水压升至试验压力后开始记时;
当压力下降时,应及时向管内补水,但管道最大降压不得大于0、03Mpa,保持管道试验压力恒定。在
试验压力下10min压降不大于0、05Mpa,且管道及附件无损坏,然后使试验压力降至工作压力,保持
恒压2h,进行外观检查,无漏水现象,视为水压实验合格。
(5)水压实验时,后背、支撑、管端等附近不得站人,检查应在停止升压时进行。
(6)管道水压实验得管段长度不宜大于1km。
1、2、13附件安装
附件安装前检查合格,具备出厂合格证及有关技术资料,安装前检查其压盖、螺栓就是否有足够得调节
余量。操作机械与传动装置就是否动作灵活、指示准确,并清理干净。法兰端面保持水平,不得用强紧
螺栓法来消除歪斜,且偏差不大于2mm。法兰连接要保持同轴,螺栓孔中心偏差不超过孔径得5%,并保
证螺栓得自由穿入。螺栓使用相同得规格,安装方向一致,对称紧固,紧固得螺栓露出螺母2~3扣,
并注意井室管件安装一定要对准人孔,便于人员在地面操作
1、2、14 冲洗、消毒
(1)管道冲洗前应制定冲洗方案,放水前应与管理单位联系,共同商定放水时间、取样化验时间、及
冲洗用水量事宜,管道冲洗时流量不应小于设计流量与应有1~1、5m/s得水流流速。管道冲洗程度以
水质外观澄清,排出口得水色透明度与入口处目测一致时即为合格。
(2)冲洗时间应安排在用水量较小、水压偏高得夜间进行。选好排放地点,确保排水线路畅通,排水管
截面不得小于被冲洗管得1/2。
(3)管道冲洗结束之后,管内存水应达24h,由管理单位取水化验。
(4)给水管道消毒,应采用含量不低于25~50mg∕1氯离子浓度清洁水得消毒溶液浸泡,浸泡时间不
得少于24h。浸泡完毕后,放净消毒溶液,再放入自来水,24h后由管理单位取水化验,化验结果符合
标准即视为管道消毒完成。
1、2、15 勾头
(1)勾头前与管理单位联系,取得配合,确定勾头位置,施工安排,需要停水接管必须事先商定准确
时间并严格执行。
(2)挖工作坑、集水坑,做好支撑、防护栏杆,并配备优质水泵抽水。
(3)勾头时,旧管中存水流入集水坑,随即排除。在新装闸门与旧管之间得各种管件必须经过消毒方
可安装。
1、3 质量标准
(1)检查井允许偏差:
序号 项目 允许偏差(mm)
1 井室尺寸 长、宽、直径 +20
2 井筒直径 +20
3 井口高程 +20 +20
4 路面 与道路一致
5 踏步安装 水平及垂直间距、±10
外露长
(2)开槽及管道安装允许偏差:
项目 允许偏差 检测频率 工序
槽底高程(mm)
15 10m一点 开槽
砂垫层高程(mm)
5 10m两点 砂垫层
对口高程(mm)
+5 10m两点 管道安装
对口中线位移(mm)
+20 5m一点 管道安装
稳压5min压力降(Mpa) 0、1 每口一次 水压试验
覆土半年后竖向变位(mm)
—— 每口两次 检测
覆土15天竖像变位(mm)
—— 每口两次 检测
轴线位置 30 10m一点 管道安装
交底人 复核
接收人 时间
(初级版)给水管道施工安全技术交底
(初级版)给水管道施工安全技术交底1. 目的为确保给水管道施工的安全、顺利进行,提高施工人员的安全意识,明确施工过程中的安全要求和技术标准,特制定本技术交底。
2. 适用范围本技术交底适用于给水管道施工项目,包括新管道铺设、管道维修、管道改造等。
3. 施工准备1. 施工前,应认真阅读设计图纸、施工方案和技术要求,了解工程概况,掌握施工方法和安全措施。
2. 施工人员应具备相应的技能和资质,熟悉给水管道施工工艺及安全操作规程。
3. 准备施工所需的原材料、设备、工具及防护用品,确保质量合格,符合国家相关标准。
4. 对施工现场进行勘查,了解地下管线分布、地形地貌等,确保施工安全。
4. 施工安全技术要求1. 施工过程中,应严格遵循国家和行业标准,确保施工质量。
2. 施工人员应佩戴合格的安全帽、口罩、手套等个人防护用品,穿戴防滑、防砸、防刺穿等劳保用品。
3. 施工现场应设置安全警示标志,提醒过往行人和车辆注意安全。
4. 施工设备应定期进行检查、维护,确保设备安全可靠。
5. 施工用电源应符合国家规定,确保用电安全。
6. 施工过程中,如需动用明火,应办理动火作业证,采取防火措施,配备消防器材。
7. 施工过程中,应做好成品保护,防止管道、阀门等设备受损。
8. 施工过程中,如需穿越地下管线、电缆等,应提前与相关部门沟通,采取相应保护措施。
9. 施工过程中,应密切关注天气变化,遇到恶劣天气,应停止户外作业,确保人员安全。
10. 施工完成后,应进行全面检查,确保工程质量符合设计要求。
5. 安全事故处理1. 一旦发生安全事故,应立即启动应急预案,采取有效措施,组织救援。
2. 及时报告事故情况,严格按照事故调查处理程序进行调查,查明事故原因。
3. 认真总结事故教训,加强安全管理,防止类似事故再次发生。
4. 对事故责任人和涉及部门进行处理,确保工程安全。
6. 培训与考核1. 施工前,应对施工人员进行安全技术培训,使其掌握施工安全知识和技能。
PE给水管道施工技术交底-图文(精)
给水管道(PE )安装技术交底编号 工程名称***一期工程 施工单位**有限公司 交底部位 **楼 施工班组 机电安装班组 技术交底内容一、 施工准备(一)、作业条件:1、施工现场应有封闭的材料堆放场地或库房。
2、土建已提供施工作业面。
3、预留的孔洞、沟槽已预检合格。
4、室内标高线已完成。
(二)、材料要求1、供水系统所选用的PE管材和管件,应有质量检验部门的产品合格证,卫生防疫部门的检验合格证,有关部门的检测报告(所有材料进场,必须通知工长、监理和甲方代表对材料验收,并做号记录和影像资料)。
2、管材和管件上应标明规格、公称压力、生产厂名或商标等标识,包装上应标有批号、数量、生产日期和检验代号。
3、热电熔连接的管道,应由生产厂提供专用配套的热(电)熔焊接机进行热熔连接。
4、管材和管件的外观质量应符合下列规定:(1)管材和管件的内外壁应光滑平整,不允许有气泡、裂口、裂纹、脱皮、分解变色线和明显的痕纹、槽沟、凹陷、杂质等,且色泽一致。
(2)管材的端面应垂直于管材的轴线。
(3)管件应完整,无缺损,无变形,合模缝浇口应平整、无开裂。
嵌有金属螺纹接头的管件应镶嵌牢固、无松动,金属接头丝扣应无毛刺、缺扣。
5、同一工程的管材、管件应使用同一品牌、同一批原料生产的产品。
(三)、材料运输、储存1、管材、管件在运输、装卸和搬运时,应轻放,不得抛、摔、滚、拖,不得受到油污和化学品污染。
2、管材、管件应存放在通风良好的库房或棚内,不得露天堆放。
堆放场所应避免阳光曝晒且远离热源。
严禁与油类或化学品混合存放。
场地应采取防火措施。
3、管材应水平堆放在平整的地面上,不应局部受压使管材变形,堆放高度不宜超过1.5m;管件贮存应成箱存放在货架上或码堆在平整地面上,地面码堆高度不宜超过1.5m。
(四)、施工机具1、手动提供压力热熔对接焊机、电焊机、切割机、台钻、手锤、手锯、断管器、錾子、改锥、活口板子等。
2、其它:水平尺、线坠、钢卷尺、细线、粉笔、石笔、红外线仪等。
给排水安装技术交底
给排水安装技术交底一、引言给排水系统是建筑物中重要的一部分,它负责供应清洁的用水和排除废水。
因此,在建筑物的给排水安装过程中,技术交底是不可或缺的环节。
本文将介绍给排水安装的相关技术要点和交底内容。
二、技术要点1. 给水系统给水系统是建筑物供应清洁用水的重要组成部分。
在给水系统的安装中,需要考虑以下要点:(1)主管道安装:根据建筑物的需水量和水压要求,选择合适尺寸的主管道,并确保其材质符合相关标准。
(2)支管道安装:根据建筑物的布局和用水需求,在合适的位置安装支管道,并确保其与主管道连接紧密,无漏水情况。
(3)水表安装:根据相关规定,安装适当的水表,并确保其记录准确。
(4)阀门安装:在给水系统中设置适当的阀门,以便随时进行控制和维护。
2. 排水系统排水系统是建筑物排除废水的重要组成部分。
在排水系统的安装中,需要考虑以下要点:(1)下水道安装:根据建筑物的废水产生量和排水需求,选择适当尺寸的下水道,并确保其排水畅通。
(2)地漏和下水管道安装:根据建筑物的布局和功能要求,在合适的位置安装地漏和下水管道,并确保其与地面平齐,无渗漏情况。
(3)排水管道的坡度:排水管道应设置合适的坡度,以确保废水能够顺利流动,避免积水和堵塞。
(4)排气管道安装:在排水系统中设置适当的排气管道,以确保排水过程中的顺畅和排气。
三、技术交底内容在给排水安装过程中,技术交底是确保工作质量和施工安全的重要环节。
以下是技术交底的主要内容:1. 工作要求:明确给排水安装工作的时间、地点、工序和施工人员。
提醒施工人员注意安全措施,如佩戴安全帽、工作服和手套等。
2. 执行标准:详细介绍给排水安装所需遵循的相关标准和规范。
如《建筑给水排水技术规范》和《建筑给水排水工程施工及验收规范》等。
3. 施工流程:对于给水系统和排水系统的安装,逐步介绍施工流程和注意事项。
包括材料验收、管道连接、密封处理、阀门安装等。
4. 质量控制:强调施工过程中质量控制的重要性。
给水管道施工技术交底

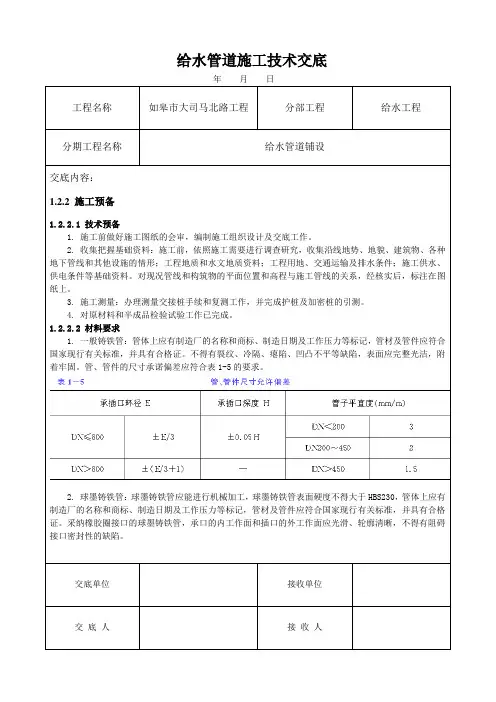

给水管道施工技术交底工程名称如皋市大司马北路工程分部工程给水工程分期工程名称给水管道铺设交底内容:1.2.2 施工预备1.2.2.1 技术预备1. 施工前做好施工图纸的会审,编制施工组织设计及交底工作。
2. 收集把握基础资料:施工前,依照施工需要进行调查研究,收集沿线地势、地貌、建筑物、各种地下管线和其他设施的情形;工程地质和水文地质资料;工程用地、交通运输及排水条件;施工供水、供电条件等基础资料。
对现况管线和构筑物的平面位置和高程与施工管线的关系,经核实后,标注在图纸上。
3. 施工测量:办理测量交接桩手续和复测工作,并完成护桩及加密桩的引测。
4. 对原材料和半成品检验试验工作已完成。
1.2.2.2 材料要求1. 一般铸铁管:管体上应有制造厂的名称和商标、制造日期及工作压力等标记,管材及管件应符合国家现行有关标准,并具有合格证。
不得有裂纹、冷隔、瘪陷、凹凸不平等缺陷,表面应完整光洁,附着牢固。
管、管件的尺寸承诺偏差应符合表1-5的要求。
2. 球墨铸铁管:球墨铸铁管应能进行机械加工,球墨铸铁管表面硬度不得大于HBS230,管体上应有制造厂的名称和商标、制造日期及工作压力等标记,管材及管件应符合国家现行有关标准,并具有合格证。
采纳橡胶圈接口的球墨铸铁管,承口的内工作面和插口的外工作面应光滑、轮廓清晰,不得有阻碍接口密封性的缺陷。
交底单位接收单位交底人接收人施工技术交底记录施管表5施工技术交底记录施管表5工程名称如皋市大司马北路工程分部工程给水工程分期工程名称给水管道铺设交底内容:1.2.3 施工工艺1.2.3.1 工艺流程测量放线→开槽、验槽→砂垫层及工作坑→下管→对口→检查→管道试压→回填土方→冲洗消毒1.2.3.2 操作工艺1. 沟槽开挖及验槽(1) 测量放线参照由测量队制订的市政工程施工测量专项方案执行。
(2) 沟槽降水、沟槽开挖、边坡设置及沟槽支护等参照“管线基坑明挖土方”施工。
(3) 验槽:基底高程、坡度、轴线位置、基底土质符合设计要求。
给水管道施工安全技术交底模板
一、工程名称:_________________________二、工程编号:_________________________三、交底时间:_________________________四、交底部位:_________________________五、交底内容:一、施工准备1. 施工前,对所有施工人员进行安全教育培训,确保施工人员具备必要的安全意识和操作技能。
2. 对施工人员进行安全技术交底,明确施工过程中的安全注意事项和操作规程。
3. 严格执行施工方案,确保施工质量。
二、施工安全注意事项1. 沟槽开挖(1)施工现场必须贯彻“安全第一,预防为主”的方针,确保施工安全。
(2)开挖前,对地下管线进行调查,并予以保护,防止损坏。
(3)机械开挖时,严禁所有人员进入其旋转半径以内。
(4)开挖时应严格按照边线进行开挖,严禁超挖。
2. 管道安装(1)管道安装前,检查管道材质、规格是否符合设计要求。
(2)管道安装过程中,注意管道对接、焊接质量,确保管道密封性。
(3)焊接作业时,电焊工必须持有效证件上岗,遵守焊接操作规程。
(4)焊接作业现场设置防火设施,确保施工安全。
3. 人员安全(1)施工人员进入现场必须戴合格的安全帽,系好帽带,锁好扣带。
(2)施工人员严禁穿拖鞋、赤背(女职工禁止穿高跟鞋)。
(3)施工现场禁止吸烟、追逐打闹,禁止酗酒后进入施工现场。
(4)施工人员必须遵守国家的法律、法规和企业的规章制度以及劳动纪律。
4. 施工现场安全(1)施工现场各类防护设施、机械设备、临时用电、脚手架等均需严格验收后,方可挂牌使用。
(2)施工现场必须制定有关控制环境污染(道路保洁、噪音、施工单位给水、雨水、污水管道)的措施。
(3)施工现场必须做到三通一平,即通路、通电、通水、平场地。
(4)施工现场必须按规定设置消防器材设备,对动火进行审批和监护。
三、应急措施1. 发生安全事故时,立即启动应急预案,组织人员救援。
2. 及时上报事故情况,积极配合相关部门进行调查处理。
给水管道工程施工技术交底
2014年 12月 20 日 编号:
工程名称
分部工程
给水工程
交底名称
给水管道施工技术交底
交底内容:
一、工程概况
给水管道采用聚乙烯给水管,管径为dn315和dn225两种。管道基础采用180o中粗砂基础;过车行道处且管顶覆土小于1.2m的管道采用360o满包混凝土加固。
二、施工工艺
2.1施工工艺流程
3、地基处理:严格按规范及设计要求操作,在开挖地段对不能达到承载力的土体进行清除。若沟槽挖至设计标高为淤泥时,必须清淤至原土后,回填砂砾石至设计标高后再做管基;如基底为岩石或膨胀土,先做30cm厚砂垫层后再做管基;对于管道穿越鱼塘及水塘部分,如道路路基未作处理,先清淤50cm后,回垫片石。
4、排、降水:根据地质报告等资料,对地下水位实施监测,遇水地下水时采用水泵降水降至槽底以下50cm,保证干槽施工。
2、管子卸车拟采用小型挖掘机,用起吊孔、插销、横担联合起吊,起吊过程中禁止抛扔或撞击管道。
3、起吊前对起吊设备进行检查,确认机械性能完好后方可起吊。
2.4.2机械下管
采用小型挖掘机进行分节下管:
1、利用吊带拴住给水管的两侧,管子起吊时采用双点起吊,严禁单点起吊。
2、管道的铺设从下游排向上游。排管前复核基础表面标高,排管时控制管内底标高。
流程图:测量放线→开槽、验槽→管道基础→下管、稳管→挖接头工作坑→管口连接→管道试压→沟槽回填
2.2沟槽施工
1、测量放样:根据设计图纸,测设出管位中心线,打设中桩。沟槽开挖宽度范围线根据管径大小确定,沿中线两侧用白灰撒开挖线,每隔一段设置一个控制桩位,并做好记录与作业班组交底。
2、机械开挖:先采用挖掘机炮锤剖松较硬岩层,再换挖斗开挖,自卸车运输。机械挖至设计槽底标高以上30cm时,改为人工开挖,挖至设计高程,报监理进行验槽,符合要求后方进行下道工序施工。
PE给水管道施工安全技术交底
PE给水管道施工安全技术交底1. 引言本文档旨在对PE给水管道施工过程中的安全技术进行交底,确保施工人员了解并遵守相关安全要求,保障工程的顺利进行和人员的安全。
2. 施工前准备在进行PE给水管道施工前,施工人员需要做好以下准备工作:- 确认施工区域的地质情况,排除可能存在的隐患;- 安排合格的施工人员,并对其进行必要的培训,确保其具备相关技能;- 检查施工设备和工具的完好性,并保证其符合安全要求;- 制定详细的施工方案和安全预案,包括施工步骤、施工顺序和安全措施等。
3. 施工过程中的安全注意事项在进行PE给水管道施工时,需要注意以下事项:- 使用质量合格的PE管材和配件,避免使用损坏或老化的材料;- 在开挖施工前,确定地下管线的准确位置,并采取必要措施进行保护;- 确保施工区域的通风良好,避免积聚有害气体;- 在施工现场设置明显的安全警示标志,确保施工人员的安全意识;- 使用适当的工具和设备进行管道连接和焊接,严禁使用火种进行焊接作业;- 在管道安装完成后,进行必要的水压测试,确保管道的质量和安全性。
4. 施工后安全措施在PE给水管道施工完成后,应采取以下措施以确保安全:- 清理施工现场,确保没有遗留杂物和危险场景;- 进行工程验收,并对施工质量进行检查,确保管道安装正确并满足相关标准;- 对施工人员进行安全交底和培训,提醒他们在日常使用和维护中的注意事项;- 做好管道的维护和保养工作,定期检查管道状况,及时处理可能存在的问题。
5. 总结本文档所述安全技术交底内容主要包括施工前准备、施工过程中的安全注意事项以及施工后的安全措施。
请施工人员在进行PE 给水管道施工时,严格按照相关要求操作,确保安全施工和工程质量。
给水管道安全施工技术交底模板
一、交底对象全体参与给水管道施工的施工人员、监理人员、管理人员。
二、交底时间[具体日期]三、交底内容1. 施工现场安全管理(1)施工现场必须贯彻“安全第一,预防为主”的方针,严格执行国家和行业有关安全生产的法律法规。
(2)施工前,应进行全面的安全隐患排查,确保施工现场安全。
(3)施工现场应设置明显的安全警示标志,警示区域应严格划分。
(4)施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜、防护手套等。
2. 沟槽开挖(1)开挖前,应了解地下管线情况,对地下管线进行保护。
(2)开挖过程中,应严格按照设计图纸和施工方案进行,不得擅自改变施工方案。
(3)机械开挖时,严禁所有人员进入其旋转半径以内。
(4)开挖时应严格按照边线进行开挖,严禁超挖。
(5)施工队伍对施工人员的安全、教育、培训和学习工作必须有针对性、需要性、动态性。
3. 管道安装(1)管道安装前,应检查管道材质、规格、长度等是否符合设计要求。
(2)管道安装时,应保持管道的平直,不得有弯曲、扭曲等现象。
(3)管道连接时,应确保接口严密,不得有渗漏现象。
(4)管道安装过程中,应定期对施工人员进行安全教育和培训。
4. 施工用电(1)施工现场用电应严格按照国家相关标准执行。
(2)施工现场应设置专用的配电箱,配电箱应安装漏电保护装置。
(3)施工现场应定期对用电设备进行检查、维护,确保用电安全。
5. 施工现场环境(1)施工现场应保持整洁,垃圾及时清理。
(2)施工现场应保持良好的通风,确保施工环境空气质量。
(3)施工现场应设置消防器材,确保消防设施齐全、有效。
6. 施工进度与质量(1)严格按照施工进度计划进行施工,确保工程按期完成。
(2)加强施工过程质量控制,确保工程质量符合设计要求。
(3)加强施工过程中的沟通协调,确保各工序顺利进行。
四、交底要求1. 施工人员应认真学习本次交底内容,确保全面掌握施工安全技术和操作规程。
2. 施工人员应严格遵守施工现场的各项规章制度,确保施工安全。
给排水管道技术交底
给排水管道技术交底【文档模板范本】给排水管道技术交底一、项目背景在进行给排水管道施工之前,有必要进行技术交底,确保施工人员对该项目的要求和方法有清晰的认识。
本文档将详细介绍给排水管道的设计原则、施工流程、材料选用以及质量验收标准等内容。
二、设计原则1.根据建筑物的功能要求和人流、物流情况,确定给排水管道的布置方案。
2.按照国家和地方相关法规标准进行设计,确保给排水系统的安全、可靠、经济和环保。
3.合理选择管道材料,保证管道的耐久性和流体传输的良好性能。
三、施工流程1.准备工作:清理施工区域,确保施工现场整洁;查阅设计图纸和施工方案,熟悉工程要求。
2.安装主干管道:根据设计要求,预留并安装主干管道。
3.支管连接:根据设计要求,逐步连接支管到主干管道,注意安装位置、坡度和密封性。
4.检测与测试:完成管道安装后,进行压力测试和漏水检测,确保管道系统的密封性和完整性。
四、材料选用1.给水管道:选用符合国家标准要求的无铅铜管、聚氯乙烯(PVC)管、不锈钢管等材料。
2.排水管道:选择耐腐蚀、耐高温、具有一定刚度的材料,如高密度聚乙烯(HDPE)管、铸铁管等。
3.管件和连接材料:根据管道材料选择相应的管件和连接材料,确保连接牢固、密封可靠。
五、质量验收标准1.管道安装要符合设计要求,坡度合理、位置准确、固定可靠。
2.管道连接牢固、密封性好,无渗漏现象。
3.管道清洁、结构完整,无明显损伤和异物污染。
4.压力测试通过,无明显压力泄漏。
5.验收记录全面、准确,施工过程符合相关法规要求。
【附件】本文档所涉及附件如下:1.设计图纸:详细描述给排水管道的布置和结构。
2.施工方案:包括施工流程、安装要求和测试方法等。
【法律名词及注释】本文档所涉及的法律名词及注释:1.国家标准:指中国国家标准化管理委员会发布的有法律效力的标准文件。
2.耐久性:指材料或结构在正常使用条件下经久耐用的性能。
3.合格证书:指国家相关机构出具的材料或产品符合标准要求的证明文件。
水管安装技术交底
水管安装技术交底一、工程概述本次水管安装工程涵盖了_____项目的室内给水管和排水管的安装工作。
给水管采用_____材质,排水管采用_____材质,旨在为建筑物提供稳定可靠的供水和排水系统,满足日常生活和使用需求。
二、施工准备1、技术准备施工人员应熟悉施工图纸,了解设计意图,掌握水管安装的技术要求和质量标准。
同时,应进行技术交底,确保每个施工人员都清楚施工流程和注意事项。
2、材料准备(1)根据设计要求,采购符合国家标准的水管及管件,确保材料的质量和规格符合要求。
(2)对进场的材料进行检验,检查外观是否有缺陷、尺寸是否符合标准,同时查看产品的质量证明文件和检测报告。
3、工具准备准备好所需的安装工具,如电焊机、切割机、套丝机、扳手、螺丝刀等,并确保工具性能良好,能够正常使用。
4、现场准备(1)清理施工现场,确保施工区域干净整洁,无障碍物。
(2)按照施工图纸的要求,对管道的走向和位置进行测量放线,标记出管道的安装位置和支架的安装位置。
三、给水管安装技术要点1、管道切割(1)使用专用的切割工具,如切割机或管剪,对给水管进行切割。
切割时应保证切口平整、垂直,无毛刺和变形。
(2)对于管径较大的管道,可采用坡口机进行坡口加工,以确保焊接质量。
2、管道连接(1)给水管的连接方式主要有螺纹连接、焊接和热熔连接等。
根据管道的材质和管径选择合适的连接方式。
(2)螺纹连接时,应确保螺纹的加工质量,螺纹应规整、无断丝或缺丝,连接时应使用密封材料,如麻丝和生料带,确保密封性能。
(3)焊接连接时,焊缝应饱满、均匀,无气孔、夹渣和裂纹等缺陷。
焊接完成后,应进行焊缝的外观检查和无损检测。
(4)热熔连接时,应控制好加热温度和时间,连接时应保持管道的同轴度,连接完成后应进行冷却,冷却时间应符合相关标准。
3、管道支架安装(1)根据管道的管径、重量和敷设方式,合理设置支架。
支架的间距应符合设计要求和相关标准。
(2)支架的形式主要有托架、吊架和支架等,应根据实际情况选择合适的支架形式。
