监理工作总结报告(竣工报告)
监理工作总结报告 (竣工验收)
工程名称:象山西周中心卫生院综合医疗楼改建工程 建设单位:象山西周中心卫生院 施工单位:浙江环球建筑有限公司 设计单位:宁波市东方建筑设计院有限公司 总监理工程师: 监理单位:宁波国冶建设监理有限公司
报告日期:二O一三年二月三日 内 容 提 要 一、工程概况 二、施工概况及对承包商评价意见 三、工程质量控制情况及评价意见 四、工程进度控制情况及评价意见 五、工程投资控制情况及评价意见 六、合同管理和组织协调工作情况 七、单位工程监理综合评定意见 受业主象山县西周中心卫生院委托,对象山西周中心卫生院综合医疗楼改建工程实施施工阶段工程建设监理,现工程已竣工完成,监理工作总结汇报如下: 一、 工程概况: 1、工程建设概况 工程名称:象山县西周中心卫生院综合医疗楼改建工程 建设单位:象山西周中心卫生院 监理单位:宁波国冶建设监理有限公司 施工单位:浙江环球建筑有限公司 设计单位:宁波市东方建筑设计院有限公司 建筑面积:3271m2 结构层数:框架四层 2、工程结构、建筑概况 本工程位于象山县西周镇,厂房为框架四层,工程质量等级目标合格。 基础垫层100厚片石,150厚C15素混凝土,承台地梁砼C25,钢筋为HPB235、HRB335,砖砌体±0.00以下采用MU10混凝土砖,M10水泥砂浆砌筑,其他部位采用MU10烧结多孔砖, M7.5混合砂浆砌筑,填充墙与柱连接部位设置拉结筋;屋面采用40厚聚苯乙烯挤塑保温板(B1);窗采用铝合金窗;地面为水泥砂浆面层。 二、施工概况及对承包商评价意见 1、施工单位项目部组织建设和质保体系运行情况评价 施工企业对本工程要求组建施工项目部,各类管理人员到岗到位。以班组自检、项目部专职质量检查员组织交接检查的项目部质保体系基本齐全,施工过程中的运行正常。以项目技术负责人为首,工程质量管理项目施工人员自觉性比较强,各类管理措施能得到基本落实。 2、施工机械设备评价意见 进场机械及设备如砼搅拌机、交流电弧焊、卷扬机、钢筋切断机、平板振捣机等,设备选型和技术参数能满足工程施工工艺和确保工程质量的要求。现场施工机械运行正常,安全无事故。 3、施工组织(方案)、施工工艺评价意见 施工方基本上按预设的施工组织设计(方案)实施施工,项目部的施工人员技术经验比较丰富,有一定的组织管理能力。监理方按监理规划定期或不定期召开监理工作例会,引导施工方在各重要工序前进行技术交底。 4、施工方对原材料质量控制,监理评价意见 施工方采购的各种(类)原材料质量自检情况良好,能自觉按规定对各类材料进行抽样检测,材料质量证明文件真实可靠。 三、工程质量控制情况及评价意见 (一)工程质量控制情况 1、监理组织和监理工作质保体系 监理方按监理合同的承诺及时组织完善了监理组织,监理人员能基本满足工程建设监理的需要,及时完善了监理工作质量控制体系, 并得到正常运行,监理方通过落实监理工作制度,有力地促进了施工方质保体系的正常运行和各类质量管理制度的落实。 2、监理方对工程原材料的质量控制 本工程的材料报验制度落实情况良好,各类材料均做到先报验后使用。同时,对进场的实物材料按照监理委托合同约定和有关工程质量管理文件规定的比例采用平行检验或见证取样的方式,进行抽样检测,符合要求。 3、监理工作制度落实情况和监理工作业绩 本工程监理实施过程中,按监理规划的要求完善了砼浇捣令制度、隐蔽验收制度、材料报验制度、工序(分项)检验验收制度、工地会议制度等监理工作制度。 砼浇捣令制度认真落实了对于隐蔽验收中存在问题进行及时整改情况和砼浇捣前的准备工作情况,尽可能地减少了质量隐患的产生。通过工地会议,监理方对监理工作制度的落实,及时通报了施工中存在的质量问题和发展趋势,及时组织协调了各工种的交叉作业中可能存在的矛盾,同时也促进了施工方相关制度的落实等。
(二)工程质量评价意见 1、质量评估依据 (1)设计文件 (2)GB50300-2001、B50202-2002、GB50203-2002、GB50204-2002,GB50207-2002、GB50208-2002、GB50209-2002、GB50210-2001、 GB50303-2002、GB50242-2002、GB50205-2002、GB50411-2007 (3)其他工程规范、验收标准等 (4)国家有关工程质量管理办法、规定等 2、工程技术资料审核及评价意见 经审核,施工方工程技术资料在时间上真实可信,反映的内容基本客观事实,工程质量保证资料能满足反映工程结构安全的需要,工程技术资料基本齐全。 (1) 地基与基础工程砼强度评价 以砼垫层、基础砼各为验收批,按GB107-87规定进行验收评定,砼强度均能符合设计要求。 (2)砌筑砂浆强度评价 主体混合砂浆为验收批,按GB50203-96规定进行验收,结果符合合格要求。 (3)主体结构砼强度验收评定 按GBJ07-87规定,主体结构砼强度符合合格规定要求。 (4)装饰工程质量评价 ①装饰原材料保证资料齐全,其中屋面防水材料﹑窗三性试验﹑抹灰砂浆凝结时间﹑内墙白水泥等进行了复试,复试后能满足规范要求; ②内、外墙抹灰配比及施工工艺符合设计及施工规范要求; ③内墙涂料施工工艺及质量符合设计及规范要求; ④楼地面、面砖配比及施工工艺符合设计及施工规范要求; ⑤外墙涂料施工质量能满足规范要求; (5)电气、给排水安装工程质量评价 ①水电安装工程项目中的各项功能性测试,如电气工程中导线绝缘、避雷接地电阻、电气调试运行、给水系统中水压试验、管道清洗及排水系统中灌水、通水、通球试验结果均符合施工规范要求。 ②楼层标高(全高)垂直度测量记录 楼层标高(全高)测量及垂直度观测均在每一楼层砼完成后由现场监理及施工单位等有关人员一道进行观测测量,结果偏差均在规范允许范围内,符合要求。 ③结构实体检测记录及拉结筋植筋抗拉拔力检测记录详见主体工程质量评估报告。 ④屋面淋水试验记录 屋面淋水试验均由现场监理及施工单位等有关人员一道在屋面分部工程完成后通过连续两天中雨天观察,结果无渗漏水现象,符合要求。 ⑤有防水要求的地面蓄水试验记录 对有防水要求的卫生间内地坪均由现场监理及施工单位等有关人员一道在内地坪水泥砂浆抹面完成后进行盛水24小时盛水试验,结果无渗漏水现象,符合要求。 ⑥沉降观测记录: 工程根据房屋形状和规范规定,水准点由业主方提供,观测点用Φ18圆钢 在砼柱上,共设置12个观测点,其最大沉降12mm,最小沉降9mm,沉降差为3mm,到目前为止沉降基本均匀稳定。 (6)本工程监理核查工程技术资料如下: 序号 项 目 验收记录 (施工单位填写) 验收结论(监理或建设单位
填写)
1 质量控制资料核查 共23项,符合要求23项 完 整
2 观感质量验收 抽查14项,均符合要求 符合要求 3 单位工程分部监理评定(分部工程有关安全和功能检测资料) 共核查14项,符合要求14项 符合要求 4 主要功能安全项目抽查 共核查14项,符合要求14项 符合要求
3、单位工程分部监理评定 分部子分部工程评定汇总表:
分部 子分部 分项 检验批 评定结果 分项 评定结果 子分部 评定结果 分部 评定结果
地 基 与 基 础 无支护土方 土方开挖 合格 合格 合格 合格
土方回填 合格 合格 混凝土基础
模板 合格 合格
合格 钢筋 合格 合格
砼 合格 合格 砌体基础 砖砌体 合格 合格 合格 桩基 混凝土灌注桩 合格 合格 合格 地下防水 水泥砂浆 合格 合格 合格
主 体 结 构
砼结构 模板 合格 合格 合格 合格 钢筋 合格 合格 砼 合格 合格
现浇结构 合格 合格 砌体结构 砖砌体 合格 合格 合格
装 饰 装 修
地面 整体面层 合格 合格 合格 合格 抹灰 一般抹灰 合格 合格
门窗 门窗玻璃安装 合格 合格 门窗安装 合格 合格 饰面砖 饰面砖粘贴 合格 合格
合格 合格 涂饰 水性涂料涂饰 合格 合格 溶济性涂料涂饰 合格 合格
细部 护栏和扶手制作 与安装 合格 合格 建 筑 屋 面
卷材 防水 屋面 找平层 合格 合格 合格 合格 卷材防水层 合格 合格
细部构造 合格 合格
建 筑 电 气
电气照明 安装
照明配电箱安装 合格 合格 合格 合格 电线、电缆导管 合格 合格 电线、电缆管穿线 合格 合格 普通灯灯具安装 合格 合格 专用灯灯具安装 合格 合格 开关插座、风扇安装 合格 合格 电缆头制作、接线 合格 合格 建筑物照明通电试运行 合格 合格
防雷及接地安装
接地装置安装 合格 合格
合格 合格 避雷针引下线和变配电室接地干线敷设安装 合格 合格
接闪器安装 合格 合格 建筑物等电位联结安装 合格 合格
建 筑 给 排 水
室内给水 系统
室内给水管道及配件
安装 合格 合格 合格 合格
室内消防栓系统安装 合格 合格
室内排水 系统
室内排水管道及配件
安装 合格 合格 合格 合格
雨水管道及配件安装 合格 合格
卫生器具安装
卫生器具安装 合格 合格
合格 合格 卫生器具给水配件安装 合格 合格
卫生器具排水管道安装 合格 合格 建筑节能 节能工程 合格 合格 合格 合格
四、工程进度控制情况及评价意见 监理方及时督促施工方完善工程进度计划,每月底进行月进度分析,及时提醒,要求施工方进行进度调控,及时向业主汇报了工程进度进展情况提出预防进度滞后的措施。 五、工程投资情况及评价意见 监理方主要通过审核工程量及合同拨款进行投资控制,实际投资与计划投资基本相符。 六、合同管理和组织协调情况 施工合同条款落实情况良好。监理方及时提醒业主和施工方按约履行合同权利和义务,及时组织协调施工中出现的问题召开相关的协调会议。
年度总结报告监理(3篇)
第1篇一、前言时光荏苒,岁月如梭。
在过去的一年里,我国监理行业在政府部门、行业协会和广大从业人员的共同努力下,取得了显著的成绩。
在此,我代表全体监理人员,对过去一年的工作进行总结,并对未来工作进行展望。
二、工作回顾1. 项目管理(1)项目进度控制:我们严格按照合同约定,加强项目进度管理,确保项目按期完成。
通过加强沟通协调,解决项目实施过程中出现的问题,确保项目进度不受影响。
(2)质量控制:我们始终坚持“质量第一”的原则,严格把控工程质量。
通过强化施工过程中的质量检查,及时发现并整改质量问题,确保工程质量达到预期目标。
(3)投资控制:我们严格执行投资预算,加强投资控制。
通过优化设计方案、降低材料成本、提高施工效率等措施,确保项目投资在预算范围内。
(4)安全控制:我们高度重视施工现场安全,严格执行安全生产法律法规,加强施工现场安全管理。
通过定期开展安全检查、教育培训、应急演练等活动,提高全员安全意识,确保项目安全施工。
2. 监理团队建设(1)人员培训:我们重视监理人员的业务培训,通过内部培训、外部培训、经验交流等多种形式,提高监理人员的业务水平和综合素质。
(2)团队协作:我们倡导团结协作、共同进步的精神,加强团队建设。
通过定期召开团队会议,分享工作经验,提高团队凝聚力。
(3)激励机制:我们建立健全激励机制,激发监理人员的工作积极性和创造性。
通过表彰先进、奖励优秀,营造良好的工作氛围。
3. 行业规范和标准(1)积极参与行业规范和标准的制定,为行业发展贡献力量。
(2)严格遵守行业规范和标准,提高监理工作的规范性和科学性。
(3)加强自身学习,不断提高对行业规范和标准的理解和应用能力。
三、工作亮点1. 顺利完成了一批重点工程、民生工程和重点领域的监理任务。
2. 在项目进度、质量、投资和安全等方面取得了显著成绩,得到了业主和承包商的一致好评。
3. 监理团队建设取得显著成效,人员素质和团队凝聚力不断提升。
4. 积极参与行业规范和标准的制定,为行业发展贡献力量。
2024监理工作总结报告
2024监理工作总结报告(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如自我介绍、自我鉴定、工作总结、工作计划、合同协议、条据文书、规章制度、策划方案、心得体会、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample articles, such as self introduction, self appraisal, work summary, work plan, contract agreement, document, rules and regulations, planning plan, experience, other sample articles, etc. If you want to learn about different sample formats and writing methods, please pay attention!2024监理工作总结报告通过写总结,人们可以更好地掌握工作或学习的节奏和计划,合理安排时间,避免重复劳动和无效的努力。
监理工作总结报告
监理工作总结报告总结就是把一个时间段取得的成绩、存在的问题及得到的经验和教训进行一次全面系统的总结的书面材料,它可以有效锻炼我们的语言组织能力,快快来写一份总结吧。
那么总结有什么格式呢?下面是书包范文为您带来的监理工作总结报告【优秀6篇】,希望可以抛砖引玉,帮助到大家。
监理的工作总结篇一随着时间的推移20xx年即将过去,在这年终岁末之时回首过去一年工作,平下心来,总结自己工作成绩和收获,从而找出自身的不足之处,以利于今后的工作,总结过去一年工作,诚恳希望家对本人总结不当之处给予提示,对我来说是莫的助,过去的一年里,在公司和项目部的领导力支持和关心下,我的认真坚持“预控、规范、科学、优质的工作指导思想牢固树立”,确保每个业主满意的服务宗旨,尽心尽职,努力工作,下面谈谈我在xx年的工作。
一、对工程施工建设的质量控制,在事前控制中所做的工作,在收到工程设计施工图纸后,我就先进行熟悉图纸后,了解设计意图,明了施工过程的主要工艺流程,工程特点,对施工图纸上所存在的导议之处,采用书面形式进行记录,采取相应的措施运用于施工现场,并做好相关工程的抽检资料。
二、对现场所有进场材料、人员、机械设备进行记录核查,对质量上不符合要求杜绝用入工程中,针对在工程关键部位的施工时,做到提前到达旁站位置,检查施工准备工作是否到位,并旁站施工全过程,及时的做好书面旁站记录。
三、对各施工过程中的巡视、检查所发现的问题时及时采用口头或书面形式通知施工单位项目管理部,并向驻地监理工程师汇报,并监督施工单位落实整改及进行再次复核,检查,尽自己努力做好现场监理工作。
四、对安全文明施工控制方面的工作,通过学习《安全生产法》及在工作过程中我得到一些体会,树立以安全预防为主的观点,就胜作做在前,因为事故是可以预防,而不可以预测的,建立相应的检查制度,如检查现场的安全专职人员是否到位,检查工程现场的安全防护网、高空作业的工人安全带,安全帽是等安全防护工具是否齐全,检查现场工程关键部位是否设置安全警示牌,发现安全隐患及时整改,监理在施工现场对安全有不可推卸的职责,做好日常安全检查工作及监督和管理,做好相应的资料记录,加强巡视工作,加强过程中的控制,才能更好地、认真地做好本职工作。
监理工作总结报告 监理工作总结报告的工程评价(5篇)
监理工作总结报告监理工作总结报告的工程评价(5篇)监理工作总结报告监理工作总结报告的工程评价篇一始终贯彻了“严格监理,热情服务‘的宗旨。
严格科学的贯彻执行建设工程相关的法律,法规,标准,规范。
严格的遵守公正,诚信,科学的工作准则,以取信于业主和施工方。
在我的带领下,项目部全体人员能团结一心,在工作中兢兢业业、一丝不苟、尽心尽职,从不记较个人得失。
不管烈日炎炎,还是狂风大雨,工作中没有一声怨言。
在日常的加班加点(晚上10点多钟验收钢筋)、节假日正常上班没有补贴和加班费,为公司的荣誉而任劳任怨的付出。
从而为公司争荣,体现出了元丰企业精神,赢得了建设单位和施工单位的好评。
2、项目监理资料管理良好过程资料及时、规范、完整;所有的办公设施均按公司规定配置和管理,资料按照相关规定有始有终的闭合规类并有序存放规档。
3、工作认真负责认真执行上级行政主管部门的规定;本人月出勤不少于95%天,在每一个周未和国假日期间,高新区安监站对本项目总监、项目经理、甲方代表实行查岗考勤,均无缺勤。
例如;10月底至11月,我爱人在老家生病住医院一月之久,我作为一个丈夫没有尽到做丈夫的责任回家看望一眼,但得到了贤惠妻子的理解和支持。
又如;11月6日同父所生的大哥去世,也没有时间为他守灵,只是到了他安葬之日才离开工地一天。
我为的啥?我想到的是我肩负着公司的重任,想到的是工程的质量,安全。
为了肩负的重任、为了元丰的信誉,我尽心尽力地履行监理合同约定的职责。
4、为加强建设工程施工质量及安全的监督管理依据相关的条文、政策的规定;体现施工过程中的“验评分离,强化验收;完善手段;过程控制”的指导方针、体现出元丰管理的规章制度,对施工过程中的质量控制、安全监督和实施,实行了相应的奖惩制度。
使认真遵守公司管理制度,严格执行部门管理规定,按章办事履行合同约定职责成为己任。
5、认真履行了一名总监的本职工作;编制监理规划和专项监理细则,组织周监理会议和协调会,组织周、月专项安全检查,审批施工方案,审核函件,签署监理日志。
高标准农田建设工程项目竣工监理工作报告

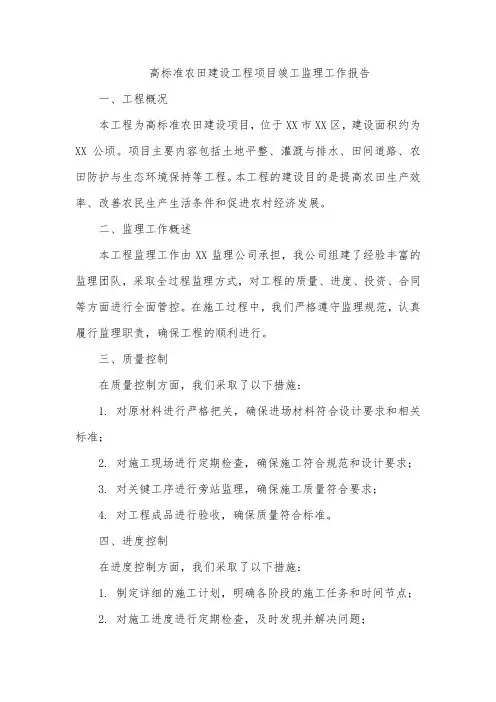

高标准农田建设工程项目竣工监理工作报告一、工程概况本工程为高标准农田建设项目,位于XX市XX区,建设面积约为XX公顷。
项目主要内容包括土地平整、灌溉与排水、田间道路、农田防护与生态环境保持等工程。
本工程的建设目的是提高农田生产效率、改善农民生产生活条件和促进农村经济发展。
二、监理工作概述本工程监理工作由XX监理公司承担,我公司组建了经验丰富的监理团队,采取全过程监理方式,对工程的质量、进度、投资、合同等方面进行全面管控。
在施工过程中,我们严格遵守监理规范,认真履行监理职责,确保工程的顺利进行。
三、质量控制在质量控制方面,我们采取了以下措施:1. 对原材料进行严格把关,确保进场材料符合设计要求和相关标准;2. 对施工现场进行定期检查,确保施工符合规范和设计要求;3. 对关键工序进行旁站监理,确保施工质量符合要求;4. 对工程成品进行验收,确保质量符合标准。
四、进度控制在进度控制方面,我们采取了以下措施:1. 制定详细的施工计划,明确各阶段的施工任务和时间节点;2. 对施工进度进行定期检查,及时发现并解决问题;3. 对施工进度进行动态调整,确保工程按计划进行;4. 对施工队伍进行考核和激励,提高施工效率。
五、投资控制在投资控制方面,我们采取了以下措施:1. 对工程预算进行严格审核,确保投资合理;2. 对每笔工程款项进行严格把关,确保资金使用符合要求;3. 对工程变更进行严格控制,避免因变更导致投资超预算;4. 对工程结算进行认真审核,确保投资效益最大化。
六、合同管理在合同管理方面,我们采取了以下措施:1. 对合同条款进行认真审核,确保合同内容合法、公正、公平;2. 对合同履行情况进行定期检查,及时发现并解决问题;3. 对合同变更进行及时处理,确保变更内容符合要求;4. 对合同结算进行认真审核,确保结算结果符合合同约定。
七、协调工作在协调工作方面,我们采取了以下措施:1. 与建设单位、设计单位、施工单位等各方保持良好沟通,及时解决问题;2. 定期组织各方召开协调会议,汇报工程进展情况,协调解决各种问题;3. 对施工现场的矛盾和问题进行及时调解和处理,确保施工顺利进行。
监理工作总结报告范文5篇
监理工作总结报告范文5篇监理工作总结报告范文120__年,是我在__工程监理公司担任项目总监的第一年。
一年来,在公司的正确领导下,在建设单位的大力支持下,本人深入学习贯彻、落实了公司20__年有关精神。
以科学、公正、守法、诚信为准则,以监理服务质量为保证,以提高公司效益为目标,不断加强和建设单位的相处关系,不断优化内部管理和运作模式,监理部方方面面的工作都有了新的进展。
“勤奋工作,严谨科学,一丝不苟,公平公正”是本人自我要求。
严格遵守公司的各项规章制度,能够按时出勤,遵纪守法,注重团结。
在工作上,虚心向领导和其他同志请教,使自己受益良多。
接受每项监理任务后,认真审阅图纸和设计文件,对图纸和设计文件中存在的问题或不明之处及时记录整理并通过建设单位同设计人员沟通以利于进行图纸会审和交底;全年监理了__科技新建厂工程本工程建筑总面积为19392.1平方米,由三栋六层厂房和一栋三层办公楼组成,均为框架结构。
其中已经顺利通过主体验收。
一、在质量控制方面1、对施工质量的过程控制是:督促承包单位的质量管理和质量保证体系的落实;2、根据工程的规模、特点及时编制监理规划和监理细则,抓住对安全及使用功能的实施;3.检查督促承包商改进管理,保证质量保证体系的正常运行,扭转监理人员少,无法对工程进行全过程监督的被动局面。
4、工程中使用的原材料要求承包单位按见证取样,要求加强材料的进厂验收;5、按照新版施工质量验收规范,加强结构安全和使用功能的检测和控制。
二、在进度控制方面__科技新建厂工程工期要求非常紧。
自己严格按照施工合同工期催促施工单位进行施工,基本保证了各项工程的按期完成。
三、投资控制方面在这一年中,我深入施工现场,对土方量、垃圾量和各种施工工作量进行测量和核对,对进场的各种材料进行鉴定和验收,确保资金的合理使用。
四、协调管理方面由于前期工作中承包商项目部管理制度不完善,项目管理团队无法到位,给监理工作带来很大难度。
监理工作总结报告5篇
监理工作总结报告5篇(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作报告、工作计划、心得体会、讲话致辞、条据文书、合同协议、策划方案、教学资料、作文大全、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample essays, such as work reports, work plans, insights, speeches, written documents, contract agreements, planning plans, teaching materials, complete essays, and other sample essays. If you want to learn about different sample formats and writing methods, please pay attention!监理工作总结报告5篇工作中出现失误的概率是很大的,必须将问题汇总做好总结报告,做好总结报告,才能更好的推动工作前进,下面是本店铺为您分享的2024年度监理工作总结报告5篇,感谢您的参阅。
2023年监理工作的总结报告
2023年监理工作的总结报告2023年监理工作的总结报告1面对即将成为过去的X年,回首过去,展望未来,我带着收获的喜悦,同时也带着急切期望的心情,欣喜的是我完成了本年度公司交给我的监理工作任务,急切期望的是我深深明白在从事监理工作当中仍有较多的不足需要学习和改进。
为总结经验,反省自身不足,提高自己的监理业务水平,成为公司更好更快发展过程中的一员,现就本年度监理工作情况总结如下:一、服从领导安排,认真履行本职工作作为一个年轻人,首先我必须摆正自己的位置,清楚自己的优点和不足。
通过一年的监理业务理论和实践的感知,X年可以说是我学以致用,增强实践的一年。
X年5月9日之前,我被安排在陕教院项目监理部和西岳新家园项目监理部。
陕教院项目监理部工作期间,在总监代表的指导和帮助下,我主要负责各施工单位竣工资料及监理部资料的收集整理工作,和叶田仁同志负责该项目的室外总体及各单体楼后期收尾未完成的施工部位实施监理工作,并对现场形成的签证及时进行工程量的确认。
在西岳新家园项目,因属还未正式开工项目,在总监代表的指导和协助下,由我和王尚龙同志负责处理施工前期监理工作,主要对业主需完善的“三通一平”进行督促及工程前期施工手续办理提出合理建议,并对各施工单位基础开挖标高及各楼号定位放线进行复核。
工作期间,本着认真为建设单位热情服务,遵照监理合同要求,严格按照监理规范及监理工作程序,履行监理职责。
工作中,我以老前辈严谨负责的工作作风为标准,工作岗位上,我从不放松加强理论和实践的研习,严格要求自己,认真熟悉监理规范及监理职责,对“三控、三管、一协调”具体在现场如何落实监理程序,根据工程实施不同情况,积极主动为建设单位提出合理建议,让建设单位认可监理部的工作成果,使工程处于受控状态。
X年5月10日,因工作需要,我被派往阳光城卡地亚项目监理部担任土建监理工作。
刚来工地,工作条件较差,吃住问题没有解决,天气炎热,回西安路程又很远,但是,困难面前,我没有埋怨,没有退缩,因为我身负重任。
工程监理总结报告(精选5篇)
工程监理总结报告(精选5篇)1.工程监理总结报告第1篇一、工程概况____区____区____路位于____路路长为____米,宽__为____米,工程结构形式为路基稳定层,砼路面及附属工程。
占地面积为㎡,工程造价为万元,合同工期为2__年__月30日——200__年__月30日。
本工程路面砼强度等级为C30,二、理组织机构、监理人员和投入的监理设施(一)、监理机构及人员配备情况本工程根据委托监理合同规定的服务内容、服务期限、工程类别、工程规模、技术复杂程度、工程特点等因素确定了以盛世辉为总监理工程师的项目监理机构。
并明确了监理机构的工作目标、监理人员的职责分工和考核标准、以及工作流程。
按监理合同和随着工程的进展配备了满足工程需要的监理人员,并配备了计算机、打印机、回弹仪、水准仪、经纬仪、质检仪、坍落筒和钢卷尺等监理设施,满足了办公及质量控制检查的需要。
三、监理合同履行情况(一)目标控制情况工程质量目标控制情况1、首先根据本工程的特点,编制了监理规划、专业监理细则和旁站监理方案,以此来指导规范监理工作的实施。
2、开工前组织现场监理人员,熟悉工程施工图及相关验收规范,参加图纸会审,认真听取设计人员技术交底,做好图纸会审纪要。
3、审查总分包单位的质量管理体系、质量保证体系、技术管理体系、现场质量管理制度和管理人员的岗位资格证书,符合要求才同意开工;对特种作业人员有上岗证符合要求才允许上岗。
4、审查施工单位进场的施工机械,对经纬仪和水准仪检查计量合格证书,对大型机械检查合格证且安装合格后才同意使用;5、复测施工单位引测到现场的坐标控制点和高程水准点,符合要求才同意使用;6、审核施工方提交的施工组织设计及安全施工方案,并监督施工方按已审核的施工方案实施作业。
7、审查施工单位进场的材料是否符合设计要求,对按规定复试的材料进行见证取样,复试合格后才同意使用。
8、对施工过程加强巡检抽查的频率,发现问题,及早通知施工单位整改。
监理年度总结报告范文(3篇)
第1篇一、前言在过去的一年里,我作为监理团队的一员,在公司领导的正确指导下,紧紧围绕工程质量、进度、投资和安全四大目标,严格执行国家相关法律法规和行业标准,认真履行监理职责,确保了项目的顺利实施。
现将本年度工作总结如下:二、监理工作概述1. 项目概况:本年度共监理了X个工程项目,涉及住宅、商业、工业等多个领域,总建筑面积约XX万平方米。
2. 监理目标:以工程质量为核心,确保项目进度、投资和安全,为业主提供优质、高效的监理服务。
3. 监理内容:包括施工图审查、工程招标、施工组织设计审查、材料设备验收、隐蔽工程验收、质量检测、进度控制、投资控制、安全文明施工管理等。
三、监理工作成果1. 工程质量:通过严格的监理,确保了所有项目均达到国家相关质量标准,无重大质量事故发生。
2. 工程进度:在保证质量的前提下,各项目均按计划推进,提前或按期完成。
3. 投资控制:通过合理控制施工成本,实现了投资节约,提高了经济效益。
4. 安全管理:加强施工现场安全管理,确保了施工安全,无重大安全事故发生。
四、监理工作亮点1. 强化过程控制:对施工过程中出现的质量问题,及时提出整改意见,确保问题得到有效解决。
2. 优化资源配置:合理调配人力、物力、财力等资源,提高工作效率。
3. 加强沟通协调:与业主、施工单位、设计单位等相关方保持密切沟通,确保项目顺利推进。
4. 注重人才培养:加强监理团队建设,提高监理人员业务水平和综合素质。
五、不足与改进1. 监理经验不足:部分监理人员对新技术、新材料、新工艺的了解不够,需加强学习和培训。
2. 沟通协调能力有待提高:部分项目沟通协调工作不够到位,需加强沟通技巧和团队协作。
3. 信息化建设有待加强:部分项目信息化程度较低,需加强信息化建设,提高工作效率。
针对以上不足,我们将采取以下措施进行改进:1. 加强监理人员培训,提高业务水平。
2. 提高沟通协调能力,加强与各方沟通。
3. 加快信息化建设,提高工作效率。
