铁路建设项目清理概算工作应注意的几个问题
龙源期刊网 http://www.qikan.com.cn 铁路建设项目清理概算工作应注意的几个问题 作者:朱福 来源:《科技创新与应用》2013年第06期
摘 要:铁路建设项目清理概算是控制项目投资规模的重要工作,也是一项复杂、严谨的工作,关系着铁路建设各方面的利益,必须本着公平、公正、准确、合理的原则来进行。铁路建设项目概算清理,对于铁路工程项目竣工验收、资产组固至关重要,文章通过对清理概算工作几个问题的探讨,意在发人思考,以期对今后的工作起到积极的作用。
关键词:铁路;清理;概算;问题 为规范和加强铁路工程项目概算管理,真实地反映铁路工程项目概算变化情况,最终合理确定项目概算总额,在工程进度接近完成的时候,需要对工程项目进行概算清理。清理概算作为确定铁路工程项目总投资的重要环节,是一项复杂、严谨的工作,关系着国家、铁路建设者和地方的利益关系。各路局作为建设项目的管理者,对指导项目管理机构梳理工程概算、编制清理概算文件负有责任、并且在报铁道部前,需对概算清理文件进行预审查。为此,笔者在路局通过近年来几条铁路线路的概算清理工作,就铁路建设项目清理概算应注意的问题提出几点经验与看法,供同行探讨。
1 清理概算工作应遵循的原则 清理概算必须按照依法合规、实事求是、遵循合同、公平、公正、合理、准确的原则。任何的差错,均会损害某一方面的利益,责任与利益问题,决定了我们必须严肃对待清理概算。另外国家对基建投资的监管,有一个全方位、全过程的程序,只有经得住最后审计的检验,才能说项目投资管理是合格的,任何的不合格或差错问题,最终会被追究相应责任。清理概算,需要理清头绪,抓住重点,分析各项变化因素对设计概算的影响,分门别类,按照相关规定,计列相应清理概算费用。
2 清理概算文件编制 清理概算文件编制必须注意层次清晰,结构合理。一般项目应按以下顺序组织清理概算文件:
2.1 概述:建设名称;设计范围;工程概况;建设概况;可研批复情况;初步设计批复情况;其他批文批复情况。 龙源期刊网 http://www.qikan.com.cn 2.2 概算清理编制范围及文件组成:清理概算编制单元一般是按照初步设计批复的单元进行清理。
2.3 概算清理编制依据及合同中关于费用调整的有关条款。 2.4 概算清理各部分费用的编制:(1)施工图投资检算及分析说明。(2)Ⅰ类变更设计(分类汇总)。(3)新增工程(分类汇总并简要说明)。(4)政策性费用调整(征地拆迁,材料价差,独立费用)。(5)基本预备费及招标降造费使用情况。(6)建设期贷款利息变化情况。(7)概算清理汇总及投资增减原因分析(概算清理概算总体情况,各部分变化主要影响因素)。
需要注意的是概算清理文件汇总前,必须督促建设单位完善各项手续,I类变更设计必须全部完成批复,征地拆迁,材料价差等费用调整完成第三方审价。建设单位一定要监督第三方审价单位切实负起责任,对征地拆迁,材料价差等范围、数量、标准、价格、政策依据进行全面、彻底的审核,需要现场核实的一定要现场核实,必须让审价单位的审价工作起到应有的作用。
3 概算清理需要注意的问题 3.1 施工图投资检算 由于施工图与初步设计两个阶段的设计深度不同,工程数量的深度和细度有很大的区别,并且两个阶段计算工程造价时,采用的定额也不同,因此,施工图投资检算工作较复杂,工作量很大,建设单位应积极配合设计单位的施工图投资检算工作,施工图投资检算必须要求设计单位按初步设计批复原则及内容进行编制,不得擅自扩大或减少设计规模,增减工程项目或改变设计标准。建设单位要加强与设计单位沟通协调,明确划分施工图投资检算与变更设计的界面,要严格掌握和准确区分“量差”与“变更设计”的关系,严禁将“变更设计”的工程数量列入施工图工程数量作为“量差”对待,两者有本质的区别,施工图投资检算是计算材料价差及其他新增工程的重要基础,对清理概算结果有直接影响,路局主管审查清理概算工作的相关人员需仔细分析、审查。施工图量差应严格按合同约定处理。
3.2 变更设计 对于I类变更设计,按铁道部批复计列,所有I类变更设计应该分类汇总,并注明批复文号、必要时注明投资来源(例如有地方出资时)。II类变更设计,根据合同约定,属于风险包干费包干的工程,不增加概算,但建设单位应汇总相应费用总额,在文件中说明,供审查时参考。对于属新增工程的II类变更设计,按合同约定的编制原则编制概算,汇编进入清理概算文件,上报铁道部批复。对于合同没有约定、施工图没有发生变化的,仅施工方法、现场实际情况等发生变化而引起的投资增加,需充分说明理由和原因,按照风险共担的原则承担相应的费龙源期刊网 http://www.qikan.com.cn 用。确属不应由施工单位承担风险的,建设单位与设计单位沟通后上报铁道部。II类变更设计必须具备完善的手续。
3.3 征地拆迁 征地拆迁补偿是一项政策性很强的工作,根据铁道部相关文件,征地拆迁依据省、自治区、直辖市的相关文件确立的补偿标准高于初步设计概算时,需报部调整征地拆迁补偿标准以及按变更设计程序报部批复调整征地拆迁补偿费用,征地拆迁应按铁道部批复的标准及范围执行。但地方政府在具体执行征地拆迁工作时,各市、县地方政府往往有不同的标准及政策,情况千差万别,加上有些地方的地方保护主义比较严重,不合理的收费项目、漫天要价的现象经常发生。根据《关于加强铁路建设项目验工计价工作的通知》(铁建设函〔2009〕644号)文要求,征地拆迁须按五方(建设单位、地方政府有关部门、被征地拆迁人、设计、监理单位)确认的征地拆迁数量和实施协议确定的费用计算原则计算费用,报建设单位验工计价。在清理概算过程中,应首先审核五方签认的手续是否齐全,其次审核征地拆迁验工计价材料与铁道部批复的标准及范围的一致性,避免重复补偿、超范围补偿以及超标准补偿等现象发生。征地拆迁文件由建设单位牵头组卷,经过审价单位审核后,进入清理概算文件,报铁道部批复。
“三电迁改”以及天然气管道迁改、地方的给排水管路迁改、热力管网迁改等,需要建设、施工、监理、设计单位以及产权单位进行确认(含迁改线路与铁路相关的平面位置图,迁改长度、类型、种类、工程数量计算单、工程数量汇总表、单项概预算表等文件),相关迁改会议纪要以及管线改移协议、付款凭证、发票或收款收据等均需提供,以上材料汇编成册并由建设单位盖章签字确认。管、线、路迁改,有合同约定的按合同约定处理;对合同没有约定的,根据实际情况编报费用,建设单位组卷后,经过审价单位审核,进入清理概算文件,报铁道部批复。
3.4 材料价差 材料价差调整一般由建设单位向设计单位提供验工计价资料,设计单位按照《关于铁路建设项目实施阶段材料价差调整的指导意见》(铁建设〔2009〕46号)相关要求和合同约定,计算价差。需注意审核材料价差调整文件中材料价差调整的范围数量与验工计价资料的一致性。同时注意审核材料调差的范围种类是否符合铁建设〔2009〕46号规定,避免不属于调差范围的材料进行调差。道碴等未公布信息价的材料,应实事求是的进行调整,相关文件和供货合同做为价差调整的附件。材料价差文件经过审价单位审核后,进入清理概算文件,报铁道部批复。
3.5 其他费清理 其他费主要由建设单位负责管理并支出,按照实事求是的原则,逐条按合同、协议、付款凭证及相关规定清理计算。如第三方质量检测费、地质灾害危险性评估费、地震安全性评估费、森林植被恢复费等等。需注意资料要齐全,地方政府及部门相关收费标准的文件要提供,龙源期刊网 http://www.qikan.com.cn 签订的合同、协议的要附上。对于施工监理费,按合同约定处理,如合同约定不予调整,则概算清理时施工监理费不能调整。
3.6 预备费及降造费的使用 预备费及降造费的使用要列详细清单,一般工程项目建设过程中在该项下处理了很多在工程建设中发生的不构成I类变更设计,但确属不应由施工单位承担风险的工程。该类工程通常是清理概算的难点。例如:风险包干费范围外的II类变更设计、新增工程、施工组织方案变化造成的投资增加,高速道岔铺设费用不足、焊轨及打磨费用、自然灾害损失(属不可抗力而发生)等,这些费用上报一定要组织充实的支撑材料,由地方政府提出要求的,要提供地方政府的文件,因执行新规范、新标准发生的,要提供相应规范、标准文件,属不可抗力发生的自然灾害,要提供地方气象部门出具的气象证明材料以及建设单位和监理单位的确认材料。
4 体会与建议 4.1 概算清理是确定项目总投资的重要工作,必须以事实为基础,资料要齐全并真实可靠,建设、设计、监理等单位应通力合作,共同完成。
4.2 设计单位清理概算中遇到问题时,要深入实际,调查研究,收集各项变化因素资料,建设单位要积极配合,必要时要将问题及时向部鉴定中心汇报。建设单位要加大对设计的监督力度,减少设计方面的差、错、漏、碰。
4.3 清理概算必须把握公正、合理的原则才能被各方接受,在控制好投资,又保障工程质量的前提下,保证后续工程顺利进行。
4.4 提高勘察设计工作的质量,对于工程项目能够科学有序推进,合理控制投资至关重要,勘察设计深度不足,必然导致建设过程中出现大量设计变更,影响工程项目建设顺利进行并造成工程投资难以控制。
笔者通过对铁路工程清理概算过程中一些问题的思考,得出以上几点肤浅体会,难免失之偏颇。敬请同行批评指正。
浅析铁路概算清理工作要点
浅析铁路概算清理工作要点【摘要】铁路概算清理是确定铁路项目总投资的重要工作,是分析和检查设计概算执行情况,因此必须做好铁路概算清理工作。
本文重点探讨了铁路概算清理工作的要点。
【关键词】铁路;概算清理;施工图投资检算一、铁路概算清理工作近年来由于立项建设的铁路项目过于集中,设计单位因任务繁重、人员紧张等原因,造成部分项目设计精度不足、相关设计文件质量欠佳,需要进行设计变更的情况则突出。
设计单位有时为迎合铁道部的低价偏好,甚至在一些设计中砍掉了必要的工序,这些都肯定要在变更的过程中补回来。
而这些变更所产生的费用,属于超出合同价格的部分,往往需要先由建设单位垫付,最终结算时再由铁道部付款。
另一方面,为了保证铁路项目能够顺利建设,铁道部还规定,对合同签订之后,建筑施工所需原材料价格上涨的部分,实行材料调差,也就是对于建设企业购买原材料上涨的部分,予以补贴。
工程变更及材料调差产生的费用,需要铁路建设企业在项目结束后,再找铁道部进行结算,铁路建筑行业一般将这项工作称为“概算清理”。
铁路项目概算清理涉及到施工图投资检算、变更设计、新增工程、政策性费用调整、与建设单位有关的各项费用调整、概算清理投资增减原因分析(设计院或业主)等六个方面(对施工单位来说:征拆、量差、政策性调整、变更设计、其他费用)。
二、铁路概算清理工作要点(一)明确概算清理工作内容按照铁建设20121030[2012]253号《铁路建设项目变更设计管理办法》要求,对因设计变更造成的投资增加或因后期地质勘察、设计影响造成的工程量的“量差”处理,都有明确的规定,在此重点要明确以下几点:1.清理招标图、施工图及修改施工图的数量对比,形成“工程量量差”与“变更设计工程量量差”两种量差关系,工程量量差是指施工图设计与招标图之间的工程数量之差,变更设计工程量量差是指施工图交付后施工过程中产生的数量差,一般情况下,Ⅱ类、Ⅲ类变更主要在变更设计工程量量差中体现,找出已出图的修改施工图与施工图设计间的工程量量差,这样Ⅱ类、Ⅲ类变更基本可在这部分费用(总承包风险费)内计列。
清理概算中的重点问题探讨
年铁 道部安 排该项 目清理概算 。本文 就该项 目概算 清理 中发现 的问题 进行 探 讨 , 以期 为 今后 类 似项 目 起 到借 鉴作用 。
应 当贯 穿于清 理概算 的全过程 。这就要 求设计人 员 在编制 清理概算 时 , 须认 真 研读 建 设单 位 与施 工 必 单位 、 货商 、 三 方代 理 人签 订 的各 项 合 同文 本 , 供 第
df rn e ,ls —I h ne ,d e r et,o c dut et nd p i i eb d e et a e ieecsCas a gsa ddpo c pl yajs n e t wt nt u gt sm t st f c j s i m i h h h i e —
其结 果才 能为各 方所 接受 , 才能控 制好投 资 , 障好 保
工程 质量 。
3 清理概算中的具体 问题
根 据奎北线 建设单 位与施 工方签署 的施工合 同
通过清 理 概算 , 既能 准 确反 映建 设工 程 的实 际
第2 6卷 第 1期
李 向东 : 理 概 算 中的 重 点 问题 探 讨 清
以调整 。其 中政 策性价 差是 指铁建 设 [ 0 8 12号 20 ]8 文规定 的 “ 国家 和 铁道 部 有关 政 策 允许 调 整 并经 按
原审批 部 门批 准调 整 的 内容 可进行 调整 。 ” 根 据 铁道 部 近 年来 清 理 的项 目情 况 看 , 由于部
同 时 , 类 变 更 费 用 应 按 施 工 企 业 签 订 承 包 合 I
以合 同条款为依 据 , 在批 复 的初 步 设计 概 算 的框 架 内, 公平 、 公开 、 正 、 理 地进 行 清理 。只有这 样 , 公 合
浅析铁路工程施工图招标概算清理中的问题
浅析铁路工程施工图招标概算清理中的问题摘要:随着铁路市场招投标方式制度逐渐的改变,由原来初步设计招标演变为施工图招标。
铁路工程施工图招标概算清理是一项复杂、严谨、工作量巨大的梳理工作,关系着国家、铁路建设者和地方的利益关系。
本文重点针对变更设计、征地拆迁、新增工程和材料设备价差调整等施工图招标概算清理问题进行探讨和分析,以期为今后类似工程项目起到借鉴作用。
关键词:铁路工程;施工图招标;概算清理;分析一、概算清理的作用清理概算实际上是对一个项目全部投资的总结算,是以货币指标为计量单位,综合反映竣工项目从筹建开始到项目竣工交付使用为止的全部建设费用、投资效果和财务情况的总结性文件。
通过清理概算,既能准确反映建设工程的实际造价和投资结果,又可以通过与批复概算、施工图预算的对比分析考核投资控制的工作成效。
二、概算清理的原则概算清理的主要原则即为依法合规、实事求是、严格控制。
本着“公平、公正、科学”的态度,正确处理国家、建设单位、施工企业的利益关系,认真贯彻国铁集团“合理定价、打足投资、静态控制、政策调整、动态管理”的指示精神,以批复设计概算为基础,依据施工项目签定的合同协议及相关规定,通过分类、分项的编制签字完善的清概资料,达到参建各方对其清理结果予以接受认可的目的。
故参建各方概算清理均应遵循以下原则:(1)必须按照依法合规、实事求是、遵循合同、公平、公正、合理、准确的原则。
任何的差错,均会损害某一方面的利益。
责任与利益问题,决定了我们必须严肃对待清理概算。
(2)国家对基建投资的监管有一个全方位、全过程的程序,只有经得住最后审计的检验,才能说项目投资管理是合格的,任何的不合格或差错问题,最终会被追究相应责任。
三、概算清理重点把控内容1 变更设计根据《铁路建设项目变更设计管理办法》(铁建设【2012】253号的相关规定,对变更设计需要遵循以下原则:“先批准、后实施、先设计、后施工”的原则。
铁路建设项目变更设计分为:I类变更、II类变更。
浅谈铁路工程清概常见问题及处理方法
浅谈铁路工程清概常见问题及处理方法摘要:铁路工程项目的投资通过概算来控制,可研估算和初步设计概算批复后,设计单位在初步设计批复的基础上进行施工图设计。
铁路项目因线路长、跨越地区多等特点,造成施工图设计深度不够、设计精度不足,施工过程中及清理概算阶段,常常会发现实际与施工图设计不符的情况,为控制建设投资,建设单位需依法合规处理相关问题。
关键词:铁路工程;清概问题;处理方法由于铁路项目线路较长、跨越行政区域广、地方政策不统一、穿越地区地形复杂、地质多变、勘察设计时间短、施工难度大、建设周期长等特点,造成铁路工程项目施工图设计深度不够、设计精度不足。
施工过程中常遇到各种实际情况与施工图设计不符的问题,妥善处理遇到的各种问题有利于控制建设投资规模,保护参建各方的合法权益。
目前铁路工程项目大多数在施工图设计完成后进行招标,施工图预算是招标工程量清单的依据,施工单位中标后按原铁路总公司统一的合同范本签订总价承包合同。
实行总价承包的铁路项目,施工过程中除按国铁集团规定的I类变更设计、IIa类变更设计和材料价差调整等可调整合同额外,其他合同外的费用很难得到补偿,一般都是在清理概算阶段进行清理。
以往的铁路项目清理概算由建设单位编制完成后报原铁路总公司审批,根据最新的文件要求,为强化建设单位投资管理的主体责任,2013年7月1日以后批复初步设计的项目由建设单位严格控制工程投资,自行在初设批复概算内清理概算。
建设单位自行批复概算后,无形的增加了建设单位的压力,要求建设单位要加深对各种政策、法规及国铁集团的文件的掌握。
下面就铁路项目清理概算过程中经常出现的问题谈谈本人的看法。
一、“三电”迁改工程费用清理“三电”迁改工程是指对铁路线路范围内的既有电力和通信线路进行迁改,工程费用在第一章征地拆迁费用内计列。
施工图设计阶段可能因现场勘察深度不足,造成迁改工程量不准确、迁改标准不符等问题,清概时可委托审价咨询单位按以下原则进行清理。
铁路营业线工程概算清理要点分析
铁路营业线工程概算清理要点分析摘要:铁路工程营业线施工影响项目效益的因素较多,所以工程竣工后的概算清理也就成了铁路营业线工程管理的重要内容。
文章主要研究了铁路营业线改造工程概算清理中的相关要点。
关键词:铁路工程;营业线改造;概算清理引言铁路营业线工程是一项涉及行车安全和施工安全的工程。
一般具有施工站线长、施工工点分散、交叉施工作业多、安全风险大、施工成本投入高,创效难度大等特点。
在施工过程中发生的变更索赔通常只能在概算清理中得到解决,所以,要加强铁路营业线改造工程在概算清理阶段的工作,结合铁路营业线改造工程的特点,研究招投标文件、合同条款,分析中标清单,明确概算清理思路、优化方向后,定责任、定时间、定措施积极推进概算清理工作,密切配合、通力合作,加强各方力量协作,才能确保清概算清理取得良好的效果。
1、铁路营业线工程概算清理的难点铁路营业线工程指在营业线两侧一定范围内,新建铁路工程、营业线改造工程及地方工程等影响或可能影响铁路营业线设备稳定、使用和行车安全的施工作业。
铁路营业线施工项目繁杂,站线长,各工点工程量不集中,难以形成有效大II类变更,概算清理难度较大。
在施工过程中受国家政策调整,建设周期及施工内容调整、自然资源变化等因素影响较大,造成概算清理时间跨度大、涉及范围广、内容复杂,资料收集困难等难点。
2、概算清理的依据及费用组成2.1概算清理的依据概算清理的主要依据按内容和性质可分为项目设计批复文件,国家政策性文件,行业变更设计管理办法、建设单位的工程投资的管理办法、验工计价管理办法、项目建设合同等资料。
项目设计文件包括:可研及鉴修报告、初步设计文件、施工设计文件及工程数量、I类设计变更及工程数量、签证的工程变更资料等。
项目设计批复文件包括:可行性研究批复文件、初步设计批复文件(含修改初步设计批复文件)、I类设计变更批复文件、批准的工程变更等。
国家政策性文件包括:铁路工程概预算编制办法和调整及补充文件,国家、铁路主管部门下发的关于价格、费用调整文件及通知等。
浅谈铁路工程的概算清理工作

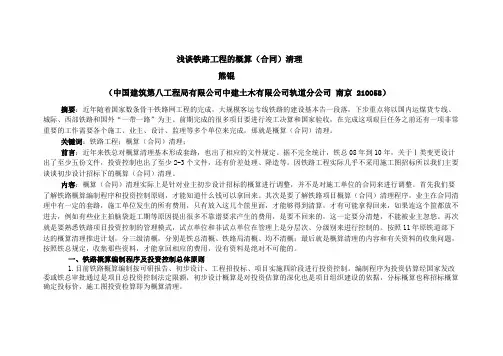

浅谈铁路工程的概算(合同)清理熊锟(中国建筑第八工程局有限公司中建土木有限公司轨道分公司南京 210058)摘要:近年随着国家数条骨干铁路网工程的完成,大规模客运专线铁路的建设基本告一段落,下步重点将以国内运煤货专线、城际、西部铁路和国外“一带一路”为主。
前期完成的很多项目要进行竣工决算和国家验收,在完成这项艰巨任务之前还有一项非常重要的工作需要各个施工、业主、设计、监理等多个单位来完成,那就是概算(合同)清理。
关键词:铁路工程;概算(合同)清理;前言:近年来铁总对概算清理基本形成套路,也出了相应的文件规定。
据不完全统计,铁总08年到10年,关于Ⅰ类变更设计出了至少五份文件,投资控制也出了至少2-3个文件,还有价差处理、降造等。
因铁路工程实际几乎不采用施工图招标所以我们主要谈谈初步设计招标下的概算(合同)清理。
内容:概算(合同)清理实际上是针对业主初步设计招标的概算进行调整,并不是对施工单位的合同来进行调整。
首先我们要了解铁路概算编制程序和投资控制原则,才能知道什么钱可以拿回来。
其次是要了解铁路项目概算(合同)清理程序,业主在合同清理中有一定的套路,施工单位发生的所有费用,只有放入这几个筐里面,才能够得到清算,才有可能拿得回来,如果连这个筐都放不进去,例如有些业主拍脑袋赶工期等原因提出很多不靠谱要求产生的费用,是要不回来的,这一定要分清楚,不能被业主忽悠。
再次就是要熟悉铁路项目投资控制的管理模式,试点单位和非试点单位在管理上是分层次、分级别来进行控制的。
按照11年原铁道部下达的概算清理推进计划,分三级清概,分别是铁总清概、铁路局清概、均不清概;最后就是概算清理的内容和有关资料的收集问题,按照铁总规定,收集那些资料,才能拿回相应的费用,没有资料是绝对不可能的。
一、铁路概算编制程序及投资控制总体原则1.目前铁路概算编制按可研报告、初步设计、工程招投标、项目实施四阶段进行投资控制。
编制程序为投资估算经国家发改委或铁总审批通过是项目总投资控制法定限额,初步设计概算是对投资估算的深化也是项目组织建设的依据,分标概算也称招标概算确定投标价,施工图投资检算即为概算清理。
铁路工程概算清理工作的几点探讨
铁路工程概算清理工作的几点探讨摘要:随着经济的快速发展,社会的不断进步,铁路工程日益增多。
概算清理不仅对铁路工程项目投资控制有着重要的意义,也是施工企业二次经营的基础,本文通过对概算清理工作中存在的一些问题进行深入剖析和探讨,并针对这些问题从源头、技术、方法等方面提出了改进措施,以提高概算清理的水平,同时为施工企业开展二次经营提供更多的视角。
关键词:铁路建设;工程概算;清理原则;内容;方法引言:目前建设的铁路工程项目,一般都要清理概算,作为工程结算的依据。
也是分析和验证设计概算执行情况,全面分析工程造价,考核建设管理水平效果的依据,可真实地反映出工程建设的总投资和建设成本。
同时也存在一些误区,有的认为概算清理无所不能,可解决工程施工过程中的一切问题,能解决工料机单价低以及费用不足的问题,是变更索赔的好机会。
但作为工程建设的参建各方,应掌握概算清理着重解决的问题,以及清理概算的原则、依据、内容及方法。
1概算清理的必要性铁路项目初步设计批准的完成直至项目完成,一般为3至5年甚至更长。
在这么长的一段时期内,价格上涨,标准规范,征地拆迁政策的延续以及外部因素的变化等都导致了铁路项目投资的增加。
因此,在项目启动和初步检查后,有必要进行预算审查和清理工作,以确定项目的最终投资量。
建筑公司参与工程建设,主要依据施工图纸的施工和中标时签订的合同。
但由于施工过程中设计变化,价格上涨以及施工单位要求等因素,施工成本增加,预算被批准。
清理结束后,施工企业在施工过程中的成本费用可以合理地提高第二次作业的成效,同时在施工过程中注意数据的积累,为巩固预算清理的基础。
2概算清理的原则和依据2.1基本原则(1)依法合规、实事求是、严格控制。
(2)以建设单位与各参建方签订的合同、法律法规和政策、规程规范以及有关工程建设文件为依据。
所签订的合同是概算清理的基础,要严格执行合同条款,对合同中定义模糊的新增工程应从严从紧掌握和控制。
(3)设计方案要合理、工程措施要恰当、工程数量要准确、费用计算要正确。
铁路工程项目变更索赔与概算清理
铁路工程项目变更索赔与概算清理标签:铁路工程;项目变更;索赔;概算清理我国交通行业的快速发展,促进了道路运输与建设是更好实施,在当前的铁路工程项目建设施工过程中,为实现工程效益最大化,提高企业实际建设下所投入资金的回收率,推动企业经济效益的整体增长,需要对资金的使用采取有效的管理,对成本的应用实施综合化管理。
为此需要对成本管理工作实施中的重点内容加以控制,提高对变更索赔、概算清理等相关工作的把控,保证工作实施的科学合理性,实现企业投资方案的有效控制,为企业经济效益的提升提供充分的保障。
一、铁路工程项目的投资控制方案铁路项目在实际的施工实施开展中,对整个施工过程成本投资的有效控制应该从多方面所展开,首先,对项目在实际设计中所具备的可行性急性分析,对承包商的招标选择以及对施工方的选择等内容。
在实际建设中,不同部分实际的需求不同,为此对职责的设定同样各有所不同,实现对监督投资整体过程实施的有效控制,同时能够对整个投资额度实施展开深入的评估。
当项目建设完成之后,通过对项目实际核算下相关文件能够详细的规划与整理,其会更好的进入收尾阶段,可以帮助完成竣工阶段实施下,相关的决算工作实施会有更好的参考依据。
铁路工程项目在实际施工中本身所具备的特殊性较强,在不同变更索赔的阶段实施中,需要通过不同部门实现对各项审批文件的有效完成,整体投资实施下对清理概算过程的有效把控十分严重,为此,需要确保对合同发生变更之后,相关索赔内容的明确。
二、铁路项目合同变更索赔及相应的概算清理分析(一)变更索赔(1)变更索赔概念铁路项目的施工所发生的合同变更情况,主要是指承建商根据监理方实际签订的文件与所提出的要求,对部分的合同内容进行改变,同时包含对建设工程量的调整,结构尺寸的变化以及对标高的适当调整。
索赔是合同内容的执行过程中,受非承建商的原因造成工程会有延期或成本消耗增大等情况的出现,需要建设方体向其提供相应的赔偿,索赔实际产生是受多重原因所导致。
清概案例 铁路建设项目清理概算(清晰整齐)
铁路建设项目清理概算清理概算是确定和控制铁路工程投资的重要环节,清理概算工作的成功与否,关系着铁路建设各方面的利益,同时也直接影响工程建设能否最终顺利完成,下面本人通过对几个项目清理概算中的一点工作体会,与大家一起探讨,意在能够对哈大线的清理概算工作起到一定的帮助作用。
一、清理概算工作的目的个人认为,清理概算是铁道部对铁路建设项目工程投资确定的重要阶段,同时也是铁路施工企业通过合理、合法途径进行索赔的主要途径。
能够作好清理概算工作,可以将建设过程中存在的问题(主要是指合同中不包含的、或者因为建设单位、其他第三方意见而增加的工程)得以解决,有效降低已经发生的经济损失,实现施工企业经济利益的最大化。
二、铁道部对清理概算工作的主要思路和方法今年来,铁道部铁路建设项目清理概算工作较多,根据我参加和接触的几个清理概算项目的工作和批复情况,我认为铁道部对清理概算工作的主要思路如下:1、清理概算总额不得突破可行性研究总额的10%大型铁路建设项目一般由国家发改委批复立项,根据国家发改委相关规定,建设项目实施阶段如果超过可行性研究的10%就需要重新上报可研。
(这是铁道部不愿意见到的局面,也就是说一旦建设项目上报的清理概算投资超过了10%的话,铁道部会想尽办法核减投资)。
但是,这里面提醒大家注意的事项主要有以下两点:第一、征地拆迁增加的费用可以不计算在涨浮之内;第二、材料价差增加的费用也可以不计算涨浮之内。
2、清理概算增加的工作内容要有理有据、分类合理铁道部比较认可的清理概算可以增加的内容,主要有六大类,详细如下:(1)执行国家规范主要从环保、水保、文物考古、林业、消防、抗震、防洪、防灾减灾等国家强制性规范执行方面,一般以I类变更设计形式上报。
(2)物价上涨(3)征地拆迁主要包括征地拆迁工程,也可以从地方规划、地方性政策(如市区必须使用商品混凝土和自来水等)、地方性规范执行等。
(4)财务费用(5)执行铁道部相关技术标准、规范主要从建设标准的提高、(6)重大技术方案新规范的执行、路网规划调整、铁路装备水平的变化等方面及措施调整因此,上报的清理概算增加费用的内容及原因,越符合以上六大类的内容,批复的可能性就越大。
铁路项目概算梳理和清理
铁路项目概算梳理和清理(根据与设计院交流情况整理)何祖金一、掌握合同对费用的具体约定概括的讲主要有四方面:A、工程的计价模式(以量、单价计量,超出的量、新增的工程项目如何处理)B、可调费用的范围和条件C、风险包干费用的范围及支付方法D、安全生产费的内涵及支付1、工程的计价模式(1)工程量清单内的工程:这没什么异议,按约定办即可。
但有一点必须注意:工程量清单内的工程项目的划分及其所包含的内容,要查实,即必须对报价文件的单项概算及各条目下的定额采用予以核实。
如:基础:孔桩,一是桩径,二是土石级别,三是基础辅助施工费(元);轨道:都是实的,有砟重点关注道砟的来源和单价。
站后工程:以设备为主。
如果实际发生的与工程量清单的内涵相差甚远时,唯一的办法是能否靠上新增工程。
然后完善补充协议,单价以投资检算为依据,减少损失。
施工图的量不能超太多(施工图招标的项目除外),量差属风险包干范围。
目前总承包风险费包括(但不限于)以下内容:(1)初步设计招标的施工图量差、承包人原因引起的Ⅰ类变更设计及全部Ⅱ类变更设计引起的工程增减的费用;(2)非不可抗力造成的自然灾害损失及其采取的预防措施费用;(3)发包人供应的材料、设备及除按国家和铁道部有关政策允许调整的价差之外的差价;(4)建设工期重大调整以外的施工组织设计调整工期造成的损失和增加的措施费;(5)工程保险费;(6)由于变更施工方法、施工工艺所引起费用的增加;(7)工程质量、施工安全、建设工期、投资控制、环境保护和技术创新考核费用。
2、可调费用的范围和条件铁路施工招标“标准文本”中合同可调整内容的规定为:(1)在合同实施过程中,除根据合同约定可调的费用外,合同总价保持不变。
(2)本项目实行总价承包,合同签订后任何一方不得擅自调整合同价格,但有下列情况之一的可作调整:(1)发包人对建设方案、建设标准、建设规模和建设工期的重大调整以及非承包人原因引起的I类变更设计(承包人可积极参与并建议实施方案,最应引起重视的内容);(2)保险范围之外,由于不可抗力造成的损失按通用条款第21.3.1项办理;(3)甲供材料设备由发包人按铁道部相关规定调整(按规定计算<建设单位提供数量和招标价,设计单位报文件>);(4)按国家和铁道部有关政策允许调整并经原审批部门批准调整的内容可进行调整(目前按铁建设【2008】182号文,铁建设【2009】46号文<注意年度工程完成的比例>)。
