工程索赔申请书
百度文库
1 工程索赔申请书
工程名称:怀化市太平溪综合治理三条支流截污干管工程项目(第二标段)
索赔单位 湖南省第四工程有限公司 建设单位 怀化市水务投资集团有限公司
致: 湖南华顺建设项目管理有限公司 (项目监理机构)
根据通用合同条款 2.4、施工现场的提供 的规定,由于
发包人 的原因,我方要求索赔人民币金额(大写) 壹佰零肆万柒仟捌佰元 ,工期 150 天,请予以审批。
索赔的理由及经过:我单位自接到开工令(2016年7月5日)已完成前期各方面的准备工作,由于施工场地土地未征收,不具备施工条件,致使我单位机械设备和人员及工地管理费等多项直接费、间接费用的损失。以及工期的延误。。
附:1、索赔报告 1 份
2、证明材料 5 份
索赔单位代表人(签字):
年 月 日
项目监理机构签收人:
年 月 日
注:本表由索赔单位填写,一式三份,经项目监理机构签收后,索赔与被索赔单位各一份,监理机构一份。 百度文库
2 索赔报告书
2016年4月,湖南省第四工程有限公司参与了由怀化市水务投资集团有限公司投资建设的怀化市太平溪综合治理三条支流截污干管工程项目(第二标段)工程招投标,且我单位获得中标,中标价为20404581.39元,该工程施工内容为怀化市太平溪综合治理三条支流中坨院溪截污干管工程。该工程施工合同于2016年6月21日签订,合同约定工期200天。按照建设单位要求和监理工程师指示,我单位自2016年7月5日接到开工令后进场,编制并向建设单位递交了施工组织设计和施工进度计划,成立了相应的施工项目部,委派沈卓为本项目总指挥,组建了以沈卓为现场负责人的项目部领导班子,抽调我单位技术骨干和优质管理人员参与本项目的施工建设,按照设计施工内容和建设单位要求周密部署,稳步整体推进,精心组织。但由于甲方原因,致使施工场地土地未征收到位,不具备施工条件,致使我单位自2016年7月5日进场至2016年11月5 日迟迟无法进场组织施工,直接导致我单位在人、材、机等百度文库
3 多方面的损失和众多合同构成违约而承担违约责任,造成多项直接和间接损失。
特提如下索赔要求:
(1)人工费。主要包括:A、项目部管理人员;
(2)施工机械损失(租赁机械:大宇230挖机、现代245挖机、神钢250挖机2台,共4台;工程车车牌渝BS5061、渝BM2693、湘NIC070、湘NOE428、渝BL6890、鄂AK9237、渝BR0705、贵CD1691、渝BD0029、湘NIC310、渝BN9175,共11台)因未能正常开工,造成挖机租赁合同违约,需赔偿挖机、工程车闲置费;
(3)工地管理费。指我单位按照计划工作量与实际工作量差异而额外支付的工地管理费,包括A、房屋租赁费;B、为了满足建设单位施工期限要求,我单位加大施工现场人员配置和各方面管理而增加的支出。
索赔事件发生情况:我单位从2016年7月5日正式进场至2016年11月5日,除我单位与监理工程师及建设单位正常往来的工作联系外,三方没有任何分歧意见,特别是我单位在接到业主的相关指令后,均在百度文库
4 合理范围内予以处理,没有任何违约或其他原因造成经济损失及延误工期。我单位自进场后已完成前期各方面的准备工作。
1. 人员配备:针对本工程,已成立了工程项目部,项目经理、技术负责人、施工员、安全员、材料员、资料员等人员已到岗上任。
2. 机械设备:挖掘机、自卸汽车、砂浆搅拌机、电焊机、混凝土振动器、柴油发电机等工程机械设备已进场;水准仪、经纬仪、全站仪等工程仪器设备已准备到位。
3. 技术资料准备:已完成施工组织设计,安全文明施工方案、救援应急预案以及各种施工方案的编制。
4. 材料准备:钢筋、混凝土等工程材料与各个供应商已联系好,准备拟定相关材料供应合同。
由于施工场地未能交付,不能正常开工,我单位在施工人员、材料和机械设备等方面损失特别大。
递交索赔意向书情况:我单位除组织工作组到施工现场问题调查协调外,也按照施工行业索赔普遍做法,在索赔事件发生后 28 天内(实际在2016年11月 7 日递交索赔申请书),向监理工程师发出了索赔申请书,充分表明了我单位的索赔要求,并列明了索赔的基本项目。 百度文库
5 索赔事件处理情况:在索赔事件发生后我单位积极配合征地工作的开展,但同时提出因此造成的我单位的损失应由业主承担,便委托现场负责人沈卓与监理工程师和建设单位联系,客观反映我单位因此而面临的诸多问题和造成的损失,提出索赔要求。
索赔要求的依据:①开工报告;②挖机租赁合同;③房屋租赁合同;④工程车租赁合同;○5管理人员工资发放表。
索赔总额:依据本事件产生的原因和涉及的范围,我单位按照建筑行业施工索赔规范,共计索赔总额为:1047800元
各项计算单列如下:
(1)人工费:
项目部管理人员:151000(每月) *4 =604000元
(2)施工机械损失费:
A. 挖机:4台*3万元(每月)*0.6*4=25.2万元
B. 工程车:11台*5000(每月) *3=16.5万元
(3)房屋租赁费6700(每月)*4=26800元。 百度文库
6 综上所述,我单位按照建设单位的要求组织工程施工,但因施工场地无法正常使用导致的损失属于建设单位责任范畴,且我单位在计算索赔时,充分考虑主客观因素,仅计算了我单位因此而受到的直接,尚没有将(1)间接损失(利润损失);(2)为了本工程而放弃其他工程的利润损失;(3)为了减少索赔事件影响造成其他损失而支出的费用列入索赔范畴,我单位认为计算是实事求是的,本着既不夸大,也不添项,更不虚构的索赔态度向业主提出本索赔内容,我单位的态度是诚恳的,数据是客观的,要求是合理的,希望建设单位在接本报告书后,立即着手研究解决。我单位为了明确责任,减少我单位在施工中的损失,也为了顺利完成施工内容,保护双方共同利益,望建设单位予以审查并尽快书面答复或组织面谈。
湖南省第四工程有限公司
2016年11月7日

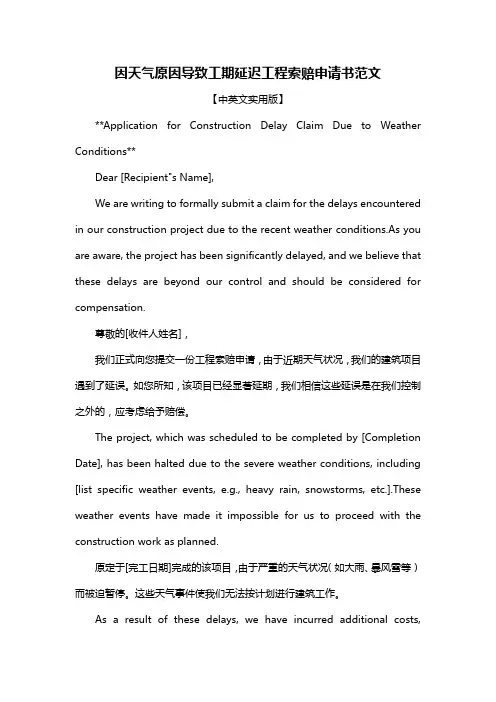

因天气原因导致工期延迟工程索赔申请书范文
因天气原因导致工期延迟工程索赔申请书范文
【中英文实用版】
**Application for Construction Delay Claim Due to Weather
Conditions**
Dear [Recipient"s Name],
We are writing to formally submit a claim for the delays encountered
in our construction project due to the recent weather conditions.As you
are aware, the project has been significantly delayed, and we believe that
these delays are beyond our control and should be considered for
compensation.
尊敬的[收件人姓名],
我们正式向您提交一份工程索赔申请,由于近期天气状况,我们的建筑项目遇到了延误。如您所知,该项目已经显著延期,我们相信这些延误是在我们控制之外的,应考虑给予赔偿。
The project, which was scheduled to be completed by [Completion
Date], has been halted due to the severe weather conditions, including
[list specific weather events, e.g., heavy rain, snowstorms, etc.].These
weather events have made it impossible for us to proceed with the
construction work as planned.
窝工索赔申请书范文
窝工索赔申请书范文
申请人:
(公司名/个人名)
(地址)
被申请人:
(相关公司名/个人名)
(地址)
日期:XXXX年XX月XX日
请求宗旨:
本请求对因贵公司(被申请人)窝工(停止作业)而引起的损失进行赔偿。
事实和理由:
我们在与贵公司签订的合同下,努力执行特定的工程。
2.然而,由于贵公司提供的信息错误和不足,或者由于贵公司的指示和行动,导致工程进度大幅延误,部分作业人员长时间陷入窝工状态。
3.窝工期间为XXXX年XX月XX日至XXXX年XX月XX日共计XX天,期间我们应承担人员维护费、设备租赁费及其他相关费用。
我们认为,根据与贵公司之间的合同内容和一般的商业惯例,贵公司应当承担相应损失的补偿责任。
请求内容:
1.人员维持费用:XX日元
设备租赁费用:XX日元
3.其他相关费用:XX日元
合计请求金额:XX日元
证据资料:
契约书的复印件
窝工期间的详细记录
请求金额的计算文件
-其他相关资料
结语:
基于以上事实和理由,我们请求贵公司赔偿该损失。希望贵公司尽快批准本账单上的请求内容,并支付。
申请人: (公司名/个人名)
(代表人/本人签名)
(日期)

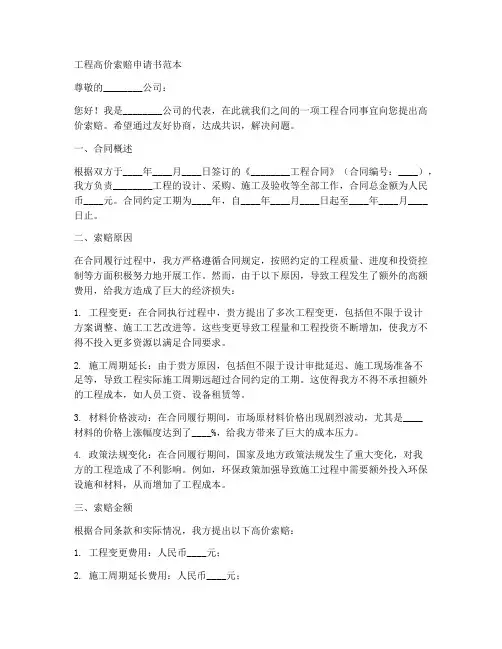

工程高价索赔申请书范本
工程高价索赔申请书范本
尊敬的________公司:
您好!我是________公司的代表,在此就我们之间的一项工程合同事宜向您提出高价索赔。希望通过友好协商,达成共识,解决问题。
一、合同概述
根据双方于____年____月____日签订的《________工程合同》(合同编号:____),我方负责________工程的设计、采购、施工及验收等全部工作,合同总金额为人民币____元。合同约定工期为____年,自____年____月____日起至____年____月____日止。
二、索赔原因
在合同履行过程中,我方严格遵循合同规定,按照约定的工程质量、进度和投资控制等方面积极努力地开展工作。然而,由于以下原因,导致工程发生了额外的高额费用,给我方造成了巨大的经济损失:
1. 工程变更:在合同执行过程中,贵方提出了多次工程变更,包括但不限于设计方案调整、施工工艺改进等。这些变更导致工程量和工程投资不断增加,使我方不得不投入更多资源以满足合同要求。
2. 施工周期延长:由于贵方原因,包括但不限于设计审批延迟、施工现场准备不足等,导致工程实际施工周期远超过合同约定的工期。这使得我方不得不承担额外的工程成本,如人员工资、设备租赁等。
3. 材料价格波动:在合同履行期间,市场原材料价格出现剧烈波动,尤其是____材料的价格上涨幅度达到了____%,给我方带来了巨大的成本压力。
4. 政策法规变化:在合同履行期间,国家及地方政策法规发生了重大变化,对我方的工程造成了不利影响。例如,环保政策加强导致施工过程中需要额外投入环保设施和材料,从而增加了工程成本。
三、索赔金额
根据合同条款和实际情况,我方提出以下高价索赔:
1. 工程变更费用:人民币____元;
2. 施工周期延长费用:人民币____元; 3. 材料价格波动费用:人民币____元;
4. 政策法规变化费用:人民币____元。
综上,我方提出的总索赔金额为人民币____元。

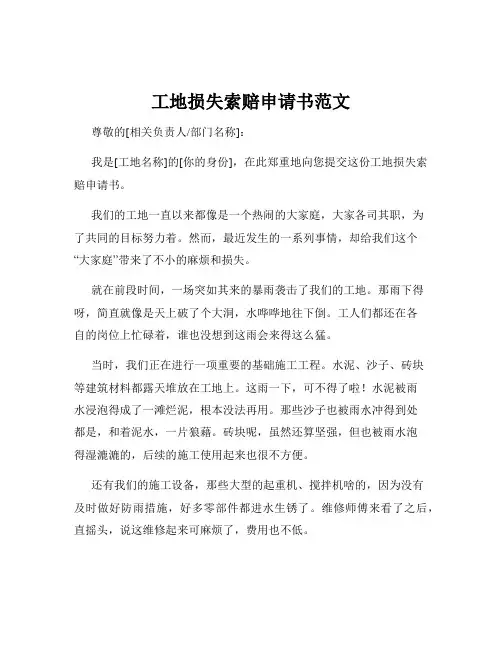

工地损失索赔申请书范文
工地损失索赔申请书范文
尊敬的[相关负责人/部门名称]:
我是[工地名称]的[你的身份],在此郑重地向您提交这份工地损失索赔申请书。
我们的工地一直以来都像是一个热闹的大家庭,大家各司其职,为了共同的目标努力着。然而,最近发生的一系列事情,却给我们这个“大家庭”带来了不小的麻烦和损失。
就在前段时间,一场突如其来的暴雨袭击了我们的工地。那雨下得呀,简直就像是天上破了个大洞,水哗哗地往下倒。工人们都还在各自的岗位上忙碌着,谁也没想到这雨会来得这么猛。
当时,我们正在进行一项重要的基础施工工程。水泥、沙子、砖块等建筑材料都露天堆放在工地上。这雨一下,可不得了啦!水泥被雨水浸泡得成了一滩烂泥,根本没法再用。那些沙子也被雨水冲得到处都是,和着泥水,一片狼藉。砖块呢,虽然还算坚强,但也被雨水泡得湿漉漉的,后续的施工使用起来也很不方便。
还有我们的施工设备,那些大型的起重机、搅拌机啥的,因为没有及时做好防雨措施,好多零部件都进水生锈了。维修师傅来看了之后,直摇头,说这维修起来可麻烦了,费用也不低。 这还不算完,因为雨水的浸泡,工地的地面变得泥泞不堪。一些刚刚砌好的砖墙,也在雨水的冲刷下出现了倾斜和裂缝,不得不重新返工。工人们辛辛苦苦的劳动成果,就这样被一场雨给毁了大半。
这场暴雨导致我们的工程进度严重滞后。原本按照计划,这个阶段的工程应该已经完成大半,准备进入下一个环节了。可现在呢,因为这些损失和破坏,我们不得不停下手中的工作,先清理现场,维修设备,重新采购材料,然后才能继续施工。
这一耽误,可就不是一天两天的事儿了。每一天的停工,都意味着人力成本的增加,设备租赁费用的浪费,还有各种管理费用的支出。而且,因为工程不能按时交付,我们还可能面临着合同违约的风险,这又是一笔不小的损失。
为了尽量减少损失,我们在雨停之后,立刻组织了工人进行抢救和清理工作。大家都没有抱怨,挽起袖子就干。有的工人在清理被雨水浸泡的材料,试图挑选出还能用的部分;有的在抢修设备,满身油污也不在乎;还有的在重新加固那些受损的建筑结构,累得腰都直不起来。
窝工费索赔申请书范本
窝工费索赔申请书范本
尊敬的领导:
您好!我是XXX公司的一名工程师,现代表我公司向您提交关于我公司在贵公司项目中所遭受的窝工费用的索赔申请。请贵公司给予关注和支持。
一、项目背景
我公司于XXXX年XX月XX日与贵公司签订了一份《XXXX项目施工合同》,合同约定我公司负责施工贵公司的XXXX项目。根据合同约定,项目应于XXXX年XX月XX日竣工交付。在项目施工过程中,由于贵公司的原因,导致我公司遭受了严重的窝工损失。
二、窝工情况说明
1. 由于贵公司在项目施工过程中,未能按时提供施工图纸和技术要求,导致我公司无法按照合同约定的进度进行施工。从我公司开始施工之日起,至贵公司提供施工图纸和技术要求之日止,我公司共计窝工XX天。
2. 贵公司在项目施工过程中,多次变更施工方案,导致我公司需要重新调整施工计划。变更次数共计XX次,每次变更均导致我公司窝工XX天。
3. 由于贵公司原因,项目在施工过程中出现了多次停工现象。停工原因包括但不限于:贵公司要求调整施工方案、贵公司未能按时支付工程进度款、贵公司要求进行质量检查等。停工累计时间共计XX天。
三、窝工费用计算
根据《XXXX项目施工合同》的约定,窝工费用的计算标准为:每日窝工费用为XX元。根据上述窝工情况,我公司共计遭受窝工费用为XX元。
四、窝工费用赔偿请求
鉴于上述窝工情况,我公司根据《XXXX项目施工合同》的约定,现向贵公司提出赔偿窝工费用的请求。具体赔偿金额为XX元。
五、解决方案建议
为了保证项目的顺利进行,减少双方的损失,我公司建议贵公司尽快解决导致窝工的问题,包括但不限于: 1. 按时提供施工图纸和技术要求,确保项目按照合同约定的进度进行。
2. 减少施工过程中的变更次数,确保项目顺利进行。
3. 按时支付工程进度款,确保项目的资金需求得到满足。
4. 加强双方沟通,确保项目在施工过程中遇到的问题能够及时解决。
六、结束语
我们希望贵公司能够充分重视我公司的窝工损失,尽快给予答复,并根据合同约定进行赔偿。如有任何疑问,请随时与我公司联系。感谢贵公司对我公司的支持与理解。
建筑工程施工索赔申请书范本
建筑工程施工索赔申请书范本
尊敬的施工总承包单位:
我方承担施工工程合同项下的建筑工程,经过认真审查,发现存在一些由于合同约束、设计、材料、设备等方面的原因导致的损失和费用增加。本函将作为我方向贵公司提出的正式索赔申请书。
一、索赔的基本情况和理由
由于以下原因,我方遭受了额外的损失和费用增加:
1. 变更和延误:根据合同规定,贵公司要求我们实施一系列变更,导致工程进度受到了明显的影响,施工时间延误。这些变更和延误给我们带来了额外的人工费用、采购成本以及现场管理费用的增加。
2. 设计和工程问题:部分设计存在缺陷,严重影响了施工的顺利进行。同时,在施工过程中,发现了工程质量的问题,需要进行重新施工和修复,导致工程费用的追加。
3. 材料和设备:由于贵公司提供的材料和设备存在质量问题,导致我们在施工过程中不得不更换、修复或采取其他措施,增加了人力和经济的投入。
二、索赔金额的计算和依据
根据相关合同条款,我们根据以下依据计算索赔金额: 1. 变更工作产生的额外费用:根据施工合同第X条的约定,我们汇总了由于变更和延误引起的额外人工费、采购成本和现场管理费用,共计XXXX元。
2. 设计和工程问题的费用增加:依据施工合同中的条款,我们列出了由于设计和工程问题导致的工程费用追加,具体包括重新施工和修复的费用,共计XXXX元。
3. 材料和设备问题导致的费用:根据合同条款,我们计算了由于贵公司提供的材料和设备问题所引发的额外费用,具体包括更换、修复和调整的费用,共计XXXX元。
综上所述,我方计算出的索赔金额为XXXX元。
三、索赔的要求
基于以上情况和金额计算,我方向贵公司正式提出以下索赔要求:
1. 请贵公司认可我方额外费用的合理性,并按照索赔金额及时支付相关费用。
2. 贵公司应积极配合,解决合同中涉及的变更和设计问题,并承担相应责任。
3. 贵公司提供的材料和设备问题应由贵公司负责修复、更换或调整,并承担由此产生的费用。
水利工程工期延误索赔申请书范本
水利工程工期延误索赔申请书范本
尊敬的XXX水利工程公司:
根据我方与贵公司签订的水利工程施工合同,我方承担了工程的设计、施工和监理任务。但遗憾的是,由于贵公司在工期管理方面存在严重失误,导致工程进度延误,给我方造成了重大经济损失。为了维护我方的合法权益,我方特向贵公司提出工期延误索赔申请如下:
一、背景说明
根据合同约定,我方应在合同签订后180天内完成该水利工程的建设和交付。然而,在履行合同过程中,贵公司未能按照合同约定的时间节点完成工程,并且未能及时通知我方工期延误的原因和处理方案。该延误导致我方承担了额外的人力、物力和经济成本。
二、工期延误责任分析
经调查核实,我们确认以下几点是导致工期延误的主要原因:
1. 贵公司在工程施工前没有充分评估项目难度和施工条件,导致施工进度被严重低估;
2. 贵公司未能按时供应所需的施工材料和设备,延缓了工程的施工进度;
3. 贵公司未能合理安排人员和资源,导致施工进度受到较大影响;
4. 贵公司未能及时处置工程现场发生的问题和紧急情况,延误了施工进度。 基于以上责任分析,我们认为贵公司应对工期延误承担主要责任。
三、工期延误索赔要求
根据双方签订的合同,我方有权向贵公司提出工期延误的经济索赔要求,具体如下:
1. 迟延赔偿金:根据合同约定,我方有权向贵公司索取迟延赔偿金。按照合同约定的迟延赔偿金比例计算,应支付我方人员工资及额外费用共计XXXX元;
2. 工期延误损失费用:由于工程延误造成我方在支付额外人力、物力成本上的支出,共计XXXX元;
3. 利润损失赔偿金:我方在原计划工期内无法开展其他业务,导致利润损失共计XXXX元。
合计XXXXX元。
四、索赔申请要求
1. 贵公司应于收到本申请书后十个工作日内进行书面回复,并尽快解决索赔问题;
2. 贵公司应支付我方的索赔款项XXXXX元,支付方式由双方协商确定;
3. 若贵公司未能在合理期限内履行赔偿义务,我方有权采取进一步法律措施以维护我方权益。 请贵公司尽快核实上述索赔金额,并及时为我方支付相关款项,以维护双方合作关系的正常发展。如贵公司对索赔事宜存在异议,请于收到本函十个工作日内书面回复,并提供相关证据及理由。
工程误工索赔申请书
工程误工索赔申请书
尊敬的工程部门负责人:
您好!本人是某公司的施工队队长,我代表我所在的施工队向贵公司提交工程误工索赔申请书。
根据我与贵公司之间的合同约定,我所在的施工队应按照双方约定的时间节点进行工程施工,并保证工程按时完工。然而,由于贵公司在工程施工过程中未能按时提供必要的物料和设备支持,致使工程延期完成。由此产生的误工时间,给我方造成了一定的经济损失。
首先,我方工程人员在期待物料和设备到达的时间段内无法正常进行工作,造成了人力资源的闲置浪费,这导致我们不得不支付额外的人工成本。其次,虽然我们尽力缩短工期,但由于工期被推迟,我们不得不延长工程期限,导致工程延误,同时也给公司声誉带来了一定的损害。
基于以上原因,我方请求贵公司承担由工期延误所产生的误工费用。具体索赔金额为:人工成本补偿费用XXX元;工期延误所造成的利润损失XXX元。总计索赔金额XXX元。
为了减少纠纷,保持合作伙伴关系的和谐,我方建议双方可以选择通过友好协商的方式来解决此次误工索赔事宜。若贵公司同意我方的索赔要求,请在接收到此申请书后的五个工作日内,向我方核实索赔金额并予以支付。 感谢您对此次申请的关注和支持,也期待贵公司能够积极回应此次索赔请求,以达成双方的共识。我方希望此次纠纷能够以和解的方式解决,共同维护业内的诚信与稳定。如有需要,请随时与我方联系。
再次感谢您的合作与支持!
此致
敬礼
申请单位:某公司施工队
日期:
商混质量索赔申请书范
[地址]
[日期]
[收件人姓名]
[职位]
[公司名称]
[地址]
尊敬的[收件人姓名]:
主题:关于[工程名称]商混质量问题索赔申请书
尊敬的[收件人姓名]:
我代表[申请人公司名称],就[工程名称]项目在施工过程中遇到的商混质量问题,特向贵公司提出索赔申请。现将具体情况及索赔依据如下:
一、项目背景
[工程名称]项目于[开工日期]开始施工,由[施工单位名称]负责施工,[商混供应商名称]提供商混材料。在施工过程中,我们发现部分商混材料存在质量问题,严重影响了工程质量及工程进度。
二、具体质量问题
1. [质量问题一]:部分商混材料出现强度不足、开裂、蜂窝、麻面等现象,导致工程结构不稳定,存在安全隐患。
2. [质量问题二]:商混材料配合比不符合设计要求,导致混凝土构件尺寸偏差过大,影响整体美观及使用功能。
3. [质量问题三]:商混材料运输过程中出现渗漏,导致部分材料未能及时使用,造成工程延误。
三、索赔依据
1. 《中华人民共和国合同法》第107条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。” 2. 《建设工程质量管理条例》第29条规定:“施工单位应当使用符合设计文件要求的材料和设备,保证工程质量。”
3. [商混供应商名称]与[申请人公司名称]签订的《商混材料供应合同》中明确约定,供应商应保证提供的商混材料符合国家标准、行业标准及设计要求。
四、索赔金额
根据以上情况,现提出以下索赔金额:
1. 工程损失赔偿:[具体金额]元。
2. 误工损失赔偿:[具体金额]元。
3. 机械设备租赁费:[具体金额]元。
4. 临时工程费用:[具体金额]元。
5. 其他损失费用:[具体金额]元。
总计:[总计金额]元。
五、请求事项
1. 贵公司按照《商混材料供应合同》及《建设工程质量管理条例》的规定,承担相应的赔偿责任。
2. 贵公司对本次商混质量问题进行调查,找出原因,并采取有效措施防止类似问题再次发生。
因天气原因导致工期延迟工程索赔申请书范文 2
英文回答:
Distinguished Leader:
As a contractor, we participated in yourpany ' s project XX,
which was originally scheduled to run from XXXXX to XXXXX.
During the course of the work, work was not proceeding
normally owing to successive severe weather conditions,
including exceptional weather conditions such as heavy rains
and heavy snow, which seriously affected the progress of the
work. Under the terms of the contract, severe weather
conditions were covered by force majeure and we did notmit
ourselves to weather causes in the contract. We therefore hope
that yourpany will be able to file an application forpensation for
the damage caused by the delay in our work due to weather.
This is in line with the party ' s guidelines, guidelines and
policies and is an expression of justice.
I am pleased to receive your response.
