合同结算管理制度和工作流程
企业合同管理制度及流程

企业合同管理制度及流程第一章总则第一条为了规范企业的合同管理,防范合同风险,提高合同履约能力,根据《合同法》、《公司法》等法律法规,制定本制度。
第二条本制度适用于企业与外部单位、个人签订的各类合同,包括但不限于销售合同、采购合同、租赁合同、服务合同等。
第三条合同管理应当遵循合法、合规、公平、诚信的原则,确保合同的真实性、合法性和有效性。
第四条合同管理部门负责合同的归口管理,对合同的签订、履行、变更、解除、终止等活动进行监督和管理。
第二章合同的签订第五条合同签订前,应当进行充分的调查和评估,了解对方的资信状况、履约能力等情况,必要时可以要求对方提供担保。
第六条合同应当采用书面形式,明确约定各方的权利和义务,合同内容应当具体、明确、完整。
第七条合同应当由法定代表人或者授权代表签字或者盖章,并注明签订日期。
第八条合同签订后,应当及时进行合同登记,并将合同副本归档保存。
第三章合同的履行第九条合同生效后,各方应当严格按照合同的约定履行各自的义务。
第十条合同履行过程中,如发生争议或者纠纷,应当及时协商解决,协商不成的,可以通过诉讼或者仲裁等方式解决。
第十一条合同履行过程中,如需变更或者解除合同,应当经各方协商一致,并签订书面协议。
第四章合同的监督和检查第十二条合同管理部门应当定期对合同的履行情况进行监督和检查,发现问题及时处理。
第十三条合同履行完毕后,应当及时进行合同结算,并对合同履行情况进行总结和评价。
第五章法律责任第十四条企业违反合同管理制度及流程,造成经济损失的,应当依法承担相应的法律责任。
第十五条合同管理部门未履行合同管理职责,造成企业损失的,应当依法追究相关责任人的责任。
第六章附则第十六条本制度的解释权归企业所有。
第十七条本制度自发布之日起施行。
附件:合同管理流程图========本合同更广泛的场景,特设场景及条款========特殊应用场合及增加条款:1.国际贸易合同:增加条款:关税和进出口税的承担、支付货币及汇率风险、国际贸易惯例适用、争议解决地点及法律适用。
合同结算管理制度和工作流程

合同结算管理制度总则适用于公司所属房地产开发项目工程施工合同、咨询合同、材料设备采购合同以及补充合同和其他房地产开发建设费用合同结算支付。
合同结算基本原则:、结算总价=合同价款(合同包干价或综合单价×数量)+合同外补充、变更、签证合价、严格遵循合同约定价款和计算规则以及相关调差、增减签证约定原则。
、尊重事实、注重依据,谁申请、谁举证的原则。
一、结算工作流程由合同乙方(承包方、供货方)在合同约定内容(含补充合同)全部完成后并取得工程验收合格报告(内部)或主办部门出具的履约办结书面证明后方能书面申请办理合同结算,书面申请需附结算一览表和相关结算签证资料,申明在结算申请表外无任何遗漏事项,若有遗漏即视为自动放弃结算权利。
由合同甲方(发包方、采购方)或代甲方合同主办部门负责签收结算申请,经审查资料齐全后告知申请人有关结算办理须知。
合同主办部门(工程项目部或项目公司工程部;集团公司工程技术部或项目公司;行政部或项目公司综合部;采购部;其他相关主办部门)接收乙方结算书面申请后应在合同约定时间内牵头组织相关部门依据合同(含补充合同)内容对申请人提出的结算事项合同内承包工作内容、实际完成数量、履约完成时限、合同外签证增减等进行逐一核实并填制《合同结算初审意见表》并附结算申请、验收合格相关资料递交至集团公司合同造价部。
集团公司合同造价部签收合同主办部门提交的《合同结算初审意见表》和相关资料后按公司规定进行审计确认,在审计过程中合同主办部门和申请人须配合做好抽查、征询工作,合同造价部完成审计后填制下达《合同结算审核确认表》至合同主办部门。
合同主办部门收到《合同结算审核确认表》后通知申请人签署确认意见,若无异议,即可办理支付流程。
合同主办部门收到《合同结算审核确认表》后通知申请人签署确认意见,若有异议,由主办部门将无异议部分按 条流程 提交《合同结算审批表》先行办理。
对有异议事项与申请人进行初步协商并拿出部门处理意见提交合同结算专题会议讨论(分管领导、主办部门、合同造价部、申请人参加、总经办秘书记录),双方达成一致意见后报经集团公司总经理批准后执行。
合同结算管理制度和工作流程

合同结算管理制度和工作流程一、引言在企业中,合同结算管理是负责计算和管理合同收入和费用的重要部门。
合同结算管理不仅仅涉及到企业的现金流,也影响到企业的整体收益率。
因此,建立合同结算管理制度和工作流程对于企业的经营和管理至关重要。
二、合同结算管理制度的建立1. 制度的目的和适用范围制度的目的是规范合同结算的程序和规范管理,保证合同结算的准确性、及时性和可靠性;适用于所有执行合同的部门和相关人员。
2. 制度的主要内容(1) 合同结算的基本原则:合同收入和费用要依据合同条款以及公司的财务政策和相关规定计算;合同结算必须流程化,每个步骤必须有相应的文件记录;合同管理人员应遵守保密原则,保密公司及客户的资料;所有款项(包括收入和费用)均必须得到适当安排。
(2) 合同结算的工作流程:流程包括开具合同结算申请、合同结算审批、合同结算制发等环节。
(3) 合同结算的相关制度:包括合同签订制度、业务拓展制度、财务审批制度等。
(4) 合同结算的主要职责:包括合同处理、账务处理、结算单制作、财务报表编制等。
3. 制度的实施制度的实施应由公司内部的专业人员进行培训,并通过多次的实践操作来推广、运用和完善该制度。
同时,公司还应不断总结和分析合同结算过程中的问题和不足之处,以不断优化和提升合同结算管理的效率和质量。
三、合同结算管理工作流程1. 合同结算申请当企业与客户签署合同后,签订合同的部门应在合同生效后的三个工作日内提出合同结算申请。
申请时,应按照规定填写结算单并提供相关的支持材料,如发票、收据等。
2. 合同结算审批合同结算审批主要是对申请人提交的合同结算申请进行审查,包括对申请的合同结算原则、计算方法、支持材料等进行审核。
合同结算审批由合同管理部门负责。
3. 合同结算制发结算单由会计部门制作,在确保申请人提交的材料正确、完整且符合公司规定后进行结算。
制发后,结算单应按照业务性质及时发送给客户,以便于客户进行核对与确认。
合同管理制度与流程(完整版)

合同管理制度与流程(完整版)合同管理制度与流程一、合同授权审批制度第1章总则第1条为明确企业合同审批权限,规范企业合同订立行为,加强对合同使用的监督,防范和降低因合同的签订给企业带来的风险,特制定本制度。
第2条规范企业合同的拟定、审批及签章工作,以符合《中华人民共和国公司法》和《中华人民共和国合同法》等法律法规及规范性文件有关规定,确保合同的顺利履行,维护企业的合法权益。
第2章适用范围第3条本制度所称合同指企业与自然人、法人及其他组织设立、变更、终止民事权利义务的合同或协议。
第4条本制度适用于企业所有的书面合同审批,包括冠以合同、合约、协议、契约、意向书等名称的规范性文件的审批。
第5条本制度中所称部门指代表企业洽谈、签订合同的各业务、职能部门。
第6条本制度中所称业务经办人是合同谈判、签订及履行的第一责任人,并有责任保证合同最终文本与经各级审批后的合同文本在条款内容上的一致性。
第3章授权审批职责第7条合同分类。
1/ 51.一般性合同:合同标的在××万元资金支出或××万元资金收入以下的合同。
2.重大合同:合同标的超出××万元资金支出或××万元资金收入的合同。
第8条企业对外签订合同均由董事长授权总裁代表企业行使职权。
第9条总裁职责。
1.审批企业所有格式合同和各部门的合同文本。
2.负责企业对外重大合同的签章,并审核超出各部门负责人审核权限的合同。
3.授权业务经办人员代表企业签订合同。
第10条法务部经理审核企业格式合同和各部门合同文本。
第11条各部门负责人职责。
1.负责草拟与本部门业务相关的合同文本2.协助法律顾问拟定企业主营业务格式合同。
3.初步审核业务经办人员与合同对方商定的合同具体条款。
第12条法律顾问职责。
1.草拟企业主营业务格式合同或企业重大、特殊合同。
2.监督、指导各部门起草及修订合同文本。
第4章授权审批流程第13条原则上,在业务谈判、双方达成一致意见后,各部门应尽可能使用企业制定的格式合同或部2/ 5门合同文本。
合同包工程结算

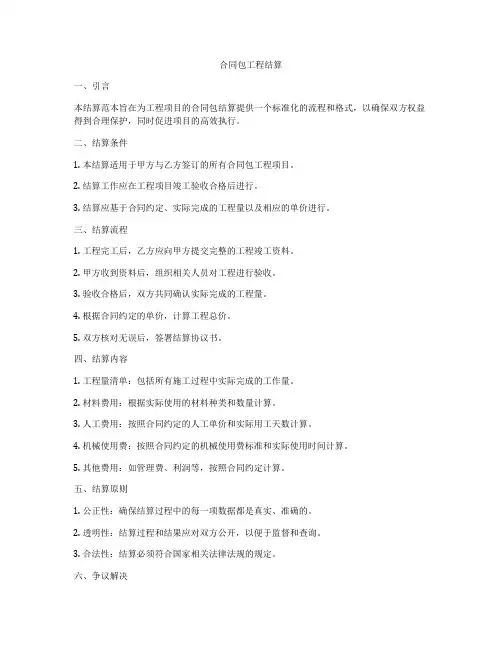

合同包工程结算一、引言本结算范本旨在为工程项目的合同包结算提供一个标准化的流程和格式,以确保双方权益得到合理保护,同时促进项目的高效执行。
二、结算条件1. 本结算适用于甲方与乙方签订的所有合同包工程项目。
2. 结算工作应在工程项目竣工验收合格后进行。
3. 结算应基于合同约定、实际完成的工程量以及相应的单价进行。
三、结算流程1. 工程完工后,乙方应向甲方提交完整的工程竣工资料。
2. 甲方收到资料后,组织相关人员对工程进行验收。
3. 验收合格后,双方共同确认实际完成的工程量。
4. 根据合同约定的单价,计算工程总价。
5. 双方核对无误后,签署结算协议书。
四、结算内容1. 工程量清单:包括所有施工过程中实际完成的工作量。
2. 材料费用:根据实际使用的材料种类和数量计算。
3. 人工费用:按照合同约定的人工单价和实际用工天数计算。
4. 机械使用费:按照合同约定的机械使用费标准和实际使用时间计算。
5. 其他费用:如管理费、利润等,按照合同约定计算。
五、结算原则1. 公正性:确保结算过程中的每一项数据都是真实、准确的。
2. 透明性:结算过程和结果应对双方公开,以便于监督和查询。
3. 合法性:结算必须符合国家相关法律法规的规定。
六、争议解决若在结算过程中出现争议,双方应首先通过协商解决。
协商不成时,可依法申请仲裁或向人民法院提起诉讼。
七、附则1. 本结算范本自双方签字盖章之日起生效。
2. 本结算范本的解释权归甲乙双方共同拥有。
3. 本结算范本一式两份,甲乙双方各执一份,具有同等法律效力。
八、结语通过上述合同包工程结算范本的制定,可以有效地规范结算行为,保障双方的合法权益,同时也为工程项目的顺利实施提供了坚实的基础。
在实际操作中,双方应严格遵守结算范本的规定,确保结算工作的顺利进行。
工程合同结算管理的制度

工程合同结算管理的制度一、总则为了规范工程项目的合同结算行为,维护公司经济利益,根据国家有关法律法规及公司的实际情况,特制定本制度。
本制度适用于公司承接的所有工程项目的合同结算活动。
二、结算原则1. 公正性:确保结算过程的公开透明,保障各方合法权益。
2. 及时性:按照合同约定的时间完成结算,避免无故拖延。
3. 准确性:结算数据必须真实可靠,计算无误。
4. 合法性:遵循国家法律法规和行业标准,确保结算活动的合法合规。
三、结算流程1. 预结算:项目开工后,根据实际完成的工程量和合同约定,编制预结算报告。
2. 进度结算:按照合同约定的进度节点,提交进度结算申请,经审核无误后进行支付。
3. 竣工结算:项目完工后,根据实际完成的工作量和质量标准,编制竣工结算报告,经过双方确认后进行最终支付。
四、结算审核1. 内部审核:项目部门应提交完整的结算资料,由财务部门进行初步审核。
2. 外部审核:必要时,可委托第三方审计机构对结算结果进行独立审核。
3. 异议处理:对于结算过程中出现的异议,应及时沟通解决,必要时可提交仲裁或诉讼。
五、结算支付1. 支付条件:结算金额须经过审核确认无误,且符合合同约定的支付条件。
2. 支付方式:可通过银行转账、支票等非现金方式支付结算款项。
3. 支付时限:按照合同约定的时限完成支付,逾期支付可能会产生违约金。
六、责任与处罚1. 违反结算管理制度的,应根据情节轻重,给予相应的经济或行政处罚。
2. 对于造成公司经济损失的个人或部门,应追究其赔偿责任。
七、附则本制度自发布之日起生效,由公司管理层负责解释。
如有未尽事宜,按照国家相关法律法规执行。
工程合同结算工作流程

工程合同结算工作流程1. 一般规定1.1 为规范工程开口合同转闭口及竣工结算工作,就工程开口合同转闭口及结算所涉及的职责、办法和要求制定本工作流程,以确保工程开口合同转闭口及结算的及时性、公平性和准确性。
1.2 本工作流程适用于世茂集团开发项目的各类工程合同(包括工程施工合同、材料设备采购合同、工程监理及造价咨询服务合同等)。
1.3 每份工程合同竣工后必须进行合同结算,每份合同结算按照世茂集团《成本管理授权表》规定,至少须经过世茂集团内部两级成本部门审核。
1.4 工程开口合同转闭口必须审批至集团成本管理中心。
1.5 合同结算工作由各级成本管理部负责,工程等其他部门协助完成。
2. 一般要求2.1 资料报送形式2.1.1承包商报送工程开口合同转闭口或工程结算资料至少必须有纸质版盖章文件。
2.1.2所有工程开口合同转闭口的工作审核及工程合同结算,均需留档保存纸质版原件资料,《结算/闭口审批表》(附件1)地区公司应签字齐全。
2.2 时效性要求2.2.1 地区公司需在下述时间内完成工程开口合同转闭口的工作审核并报送至集团:(1)“直接指定”定标的开口合同,须在直接指定签报通过后2个月内闭口。
(2)首开区总包工程及其他施工类的开口合同,须在定标审批后6个月内完成闭口。
2.2.2 展示区工程合同,需在展示区开放后3个月内完成结算。
2.2.3 原则上每份工程合同结算应根据合同约定的结算时效前完成,单分期住宅项目的建安类合同的结算须在交付之日起一年内完成地区公司层面审批,商业项目的建安类合同的结算须在开业后两年内完成地区公司层面审批。
对于部分因特殊原因(对方失联、对方放弃结算、结算金额争议较大等)导致无法完成结算的合同,计划单列,报经集团成本管理中心审核后,可不计入结算完成率考核。
2.2.4 工程合同结算及工程开口合同转闭口工作审核须考虑并保留后续审核部门合理的审核周期。
原则上后一层级的审核周期为前一层级时间的一半,且不得少于1个月。
合同付款与结算管理流程

合同付款与结算管理流程首先是合同签订阶段。
在合同签订过程中,双方应明确合同中的付款条款,包括付款方式、结算期限、付款条件等。
同时,还应明确发生特殊情况时的付款和结算处理方式。
接下来是合同执行阶段。
在合同执行过程中,供应商或客户根据合同约定提供相应的产品或服务,并及时向企业提交相关的发票、结算单据或验收报告等。
然后是合同付款申请。
供应商或客户在完成合同约定的产品或服务后,按照合同的付款条件和结算期限,向企业提出付款申请。
付款申请应包含相关单据、发票、合同等。
接着是支付审批阶段。
企业在收到供应商或客户的付款申请后,需进行内部审核和审批。
审批程序一般包括财务部门、采购部门、相关职能部门的审核,确保付款申请的真实合法以及是否符合合同约定。
最后是付款结算阶段。
经过支付审批后,企业依据合同约定的付款方式将应付款项支付给供应商或客户,并及时与对方沟通确认款项的收到。
同时,企业还应及时记录付款情况,并与供应商或客户进行结算,确保对方在金融上得到合理的利益。
在合同付款与结算管理流程中,还应注意以下几个问题。
首先,对于重要或大额的合同付款,企业应加强风险管控,确保资金安全。
其次,应定期与供应商或客户核对付款情况,防止因沟通不畅或差错等问题导致付款出现偏差。
此外,企业还应落实合同归档管理,确保合同存档完整、准确并易于查阅。
合同付款与结算管理流程的高效与规范对企业的经营和财务管理至关重要。
可以通过建立合同付款与结算管理制度,明确各个环节的职责与权限,提高日常的运作效率和管理水平。
此外,还可以借助现代信息技术手段,进行信息化管理,更好地实现合同付款与结算过程的跟踪和控制。
综上所述,合同付款与结算管理流程是企业经营中必不可少的一项工作。
它关系到企业的资金流动和利益保障,需要企业做好相关的管理与控制。
通过明确的合同签订、合同执行、合同付款申请、支付审批和付款结算等步骤,以及注意相关问题和建立相应制度,企业可以更好地管理和控制合同付款与结算过程,确保经济利益的实现。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
合同结算管理制度
总则
适用于公司所属房地产开发项目工程施工合同、咨询合同、材料设备采购合同以及补充合同和其他房地产开发建设费用合同结算支付。
合同结算基本原则:
、结算总价=合同价款(合同包干价或综合单价×数量)+合同外补充、变更、签证合价
、严格遵循合同约定价款和计算规则以及相关调差、增减签证约定原则。
、尊重事实、注重依据,谁申请、谁举证的原则。
一、结算工作流程
由合同乙方(承包方、供货方)在合同约定内容(含补充合同)全部完成后并取得工程验收合格报告(内部)或主办部门出具的履约办结书面证明后方能书面申请办理合同结算,书面申请需附结算一览表和相关结算签证资料,申明在结算申请表外无任何遗漏事项,若有遗漏即视为自动放弃结算权利。
由合同甲方(发包方、采购方)或代甲方合同主办部门负责签收结算申请,经审查资料齐全后告知申请人有关结算办理须知。
合同主办部门(工程项目部或项目公司工程部;集团公司工程技术部或项目公司;行政部或项目公司综合部;采购部;其他相关主办部门)接
收乙方结算书面申请后应在合同约定时间内牵头组织相关部门依据合同(含补充合同)内容对申请人提出的结算事项合同内承包工作内容、实际完成数量、履约完成时限、合同外签证增减等进行逐一核实并填制《合同结算初审意见表》并附结算申请、验收合格相关资料递交至集团公司合同造价部。
集团公司合同造价部签收合同主办部门提交的《合同结算初审意见表》和相关资料后按公司规定进行审计确认,在审计过程中合同主办部门和申请人须配合做好抽查、征询工作,合同造价部完成审计后填制下达《合同结算审核确认表》至合同主办部门。
合同主办部门收到《合同结算审核确认表》后通知申请人签署确认意见,若无异议,即可办理支付流程。
合同主办部门收到《合同结算审核确认表》后通知申请人签署确认意见,若有异议,由主办部门将无异议部分按条流程提交《合同结算审批表》先行办理。
对有异议事项与申请人进行初步协商并拿出部门处理意见提交合同结算专题会议讨论(分管领导、主办部门、合同造价部、申请人参加、总经办秘书记录),双方达成一致意见后报经集团公司总经理批准后执行。
二、审核工作要求
可能影响项目公正审核的人员应当回避,不得参加申请人邀请的各类消费活动或收受礼品、礼金。
合同主办部门接收申请人送审的结算资料,必须填写《结算资料交接清单》,办理资料交接手续。
凡参加审核的人员必须熟悉了解送审资料和认真对照合同条款, 必要的须进行施工现场或实物勘察。
对上一程序部门审核有不同意见时,可召集申请人、主办部门、相关人员共同会商,尽量在签署审核前就有关问题达成明确意见,并形成几方人员书面签署的《合同结算审核会商纪要》,提高工作效率。
尽量达成一致意见,避免进入司法程序。
若仍未达成一致意见,可按合同约定申请仲裁或调解,也可依法向人民法院提起诉讼或应诉。
三、部门工作说明
合同主办部门主办人员需对送审的合同结算事项逐项进行审核,编制合同结算计算书或相关计算式,拟写初审意见,填制《合同结算初审意见表》(按项目编号)交主办部门负责人复核并签署同意后方能递交下一程序。
合同造价部门成本专员签收后认真查询相关图纸、资料、合同,核实清楚无误后方能编制《合同结算审核确认表》(按项目编号),合同造价部负责人复核并签署同意后方能递交至合同主办部门。
合同主办部门主办人员分类:
、施工劳务分包、消防暖通工程、场平土石方工程、景观工程、二次装修工程、水电气配套工程、人防工程、节能工程、其他零星工程等施工合同。
、工程材料设备合同(钢材、水泥、砂石、商砼、水电设备材料、装饰材料、门窗、电梯、成品栏杆、机具设备租赁、成品烟道、无动力风帽、监控设备、门禁系统、道闸系统、其他零星材料)。
、设计、勘察、监理备案合同、沉降观测、资料编制、施工图审查、技术咨询、总承包备案合同。
、造价咨询备案合同、造价审计咨询、造价劳务服务。
、环评、水保、节能评估、白蚁防治、防雷接地、工程强制保险、农
民工工资担保、劳务承包备案合同、前期物业服务备案合同、房产测绘合同、安措费等其他前期工作费用缴纳退费。
、策划咨询、推广宣传、广告制作。
各部门负责人为各部门经理或主持部门工作的副经理、经理助理、主任工程师;集团公司驻地所设工程项目部项目经理(或现场代表);外地项目公司分管副总经理、总经理助理、部门经理。
分管领导为集团公司副总经理、总经理助理、项目公司总经理或主持工作副总经理。
四、资料归档办理
合同结算工作完成后, 由合同造价部成本专员参照公司档案资料规定进行收集、整理存档资料,按公司档案管理制度向档案员提交存档资料和电子版,档案员按公司档案管理制度和立卷规则汇总组卷、编号,装订成册,统一管理。
五、结算所需资料
结算报告和合同复印件;
经审查批准的施工竣工图(应严格按国家、行业的规范、标准进行绘制)和有关签证资料;
开工通知、竣工验收合格证和竣工图、工程竣工验收单及质量评定书、竣工报告等;
工程招投标过程和工程施工中往来文件;
施工组织设计或施工方案(应明确具体的现场施工情况和施工工艺)及其报审表;
图纸及图纸会审记录;
变更通知单、工程停工报告、监理工程师指令;
施工记录、原始票据、形象进度及现场照片等;
隐蔽工程施工记录(工程内容应表述清楚);
各种设备材料合格证,出厂试验报告, 材料设备供应情况及加工定货合同(或确认价);
工程安装调整试验合格报告;
咨询类成果(施工图审查意见、地勘报告、环评报告等)复印件;
拆除工程量签证单、拆除原始照片;
设计变更通知单(工程内容应表述清楚);
工程现场签证单(工程内容应表述清楚);
工程领料单和退料单、调拨单;
核实的施工单位采购的原始材料凭证复印件;
策划、推广成果复印件或原件,室外广告发布照片。
工程的工期、质量、建筑材料价格、奖惩等规定要以承包合同和补充合同或其他形成的协议条款,局部更改和隐蔽工程相关的资料佐证。
六、不予结算事项
结算资料不完整,结算书所依据的资料不完全反映出现场实际情况,审核过程中所需要的资料不充分。
竣工图没有全面体现工程实际情况,部分关键数据没有显示,甚至在相对施工图有较大改动的情况依然直接以施工图代替竣工图或在施工图上做简单更改,使图纸面目全非,无法计算;
设计变更手续不全,缺少变更通知及经济签证;设计变更、签证等资料所签数目、不实,少数设计变更和签证数目明显过大,缺乏真实性。
隐蔽工程现场验收无正式签证手续。
原始资料保管不善,或因工期拖延,有关人员变动大,没有很好的交接,使有些资料丢失有些只口头更改、承诺,事后未及时办理签证单,杜绝做“回忆录”办理结算。
七、结算控制重点
结算资料中的内容是否符合招标文件、合同条款;
工程量计算是否准确;
套用的定额及结算综合单价是否正确
各项收费是否按国家颁布的有关政策、规定执行
材料价格是否按合同或现场核价计算。
设计变更造成的合同价调整应资料齐全,内容表达清楚,有具体的变更部位、变更原因、变更项目、数量,以及特殊情况的技术处理意见等。
若设计变更需办理调差支付,需同时计算增减工作量。
审查签证是否准确。
有无把不属签证范畴的内容列入签证参与结算的情况,例如:施工单位自身原因返工的项目,施工现场临时设施项目,及施工单位现场用工等。
签证要尽可能做到详细,准确计算工程量,凡是可明确计算工程量套价的内容,只能签工程量而不能签人工工日和机械台班数量。
凡是不宜套用定额计算工程量的内容,可只签所发生的人工工日或机械台班数量,实际发生多少签多少,并清晰描述完成工作内容,现场旁站签证完备。
现场签证费用应及时处理,以免由于事后引起不必要的纠纷。
在办理签证单时,必须注意签证单上的内容与设计图纸、合同中所包
含的工作内容是否有重复,对重复项目内容不得再计算签证费用。
凡涉及经济费用支出的停工、窝工、用工签证、机械台班签证等,由现场负责人或现场代表认真核实后签证,并注明原因、背景、时间、部位等。
工程签证单甲方要及时备份,避免添加涂改等现象。
并且要求施工单位自行编号报审,避免重复签证。
