冷库系统的安装与调试
工业制冷系统调试方案

工业制冷系统调试方案概述工业制冷系统调试是确保系统正常运行的重要环节。
本文档提供了一份工业制冷系统调试方案,以指导调试人员进行操作。
调试步骤步骤一:系统准备在开始调试之前,应确保以下准备工作已完成:- 确认系统安装和接线完成- 确认系统电源供应正常- 确认冷却剂已正确添加步骤二:系统启动1. 检查系统开关和控制面板,确保所有设备处于关闭状态。
2. 打开主电源开关。
3. 启动制冷压缩机,观察并记录系统参数,例如压缩机运行状态和压力。
步骤三:冷却剂调整1. 检查冷却剂的循环流量,并根据需要进行调整。
2. 检查冷却剂的温度和压力,确保在正常范围内。
3. 如果需要添加或删除冷却剂,请按照制造商的指示进行操作。
步骤四:控制系统调试1. 检查控制面板和传感器的连接情况,确保正常工作。
2. 针对系统中的各个组件,依次进行调试和检测。
例如,调试温度传感器、压力传感器和液位传感器等。
3. 根据系统要求,进行控制参数的设定和调整,确保系统能够稳定运行。
步骤五:性能测试1. 执行系统的性能测试,例如制冷效果和循环时间等。
2. 根据测试结果,对系统参数进行进一步调整,以达到最佳性能。
安全注意事项在进行工业制冷系统调试时,请务必遵守以下安全注意事项:- 严禁在未经授权或无专业人员监督的情况下进行操作。
- 操作人员应戴上合适的安全装备,如手套、护目镜等。
- 遵循制造商提供的操作手册和安全指南。
- 在调试过程中,严禁将手或其他物体伸入运行的设备内部。
以上为工业制冷系统调试方案的简要介绍,调试人员应按照具体情况进行操作,并始终注意安全。
冷库工程安装调试方案

冷库工程安装调试方案1. 简介冷库是用于存储和保鲜冷藏物品的设施,具有一定的控温、控湿、除霜等功能。
冷库工程的安装调试是确保冷库设施正常运行的重要环节。
本文档将介绍冷库工程安装调试的方案。
2. 安装前准备工作在进行冷库工程的安装之前,需要进行一系列的准备工作,包括但不限于以下方面:•设计方案和施工图纸的审查;•冷库设备、材料和工具的准备;•安装人员的培训和安全防护意识的培养;•安装场地的清理和准备。
3. 安装流程冷库工程的安装流程主要包括以下几个步骤:3.1 安装基础设施首先需要安装冷库的基础设施,包括地基、地脚螺栓和基础框架等。
这些基础设施的安装需要按照设计方案和施工图纸进行操作,并且要保证安装的准确度和稳固性。
3.2 安装冷库墙体和屋顶接下来需要安装冷库的墙体和屋顶,这些部分需要使用专门的冷库墙板和屋面板。
在安装过程中,需要注意板材之间的密封和连接,以确保冷库的隔热性和密封性。
3.3 安装冷库门和门封冷库的门和门封是冷库设施正常运行的关键部分,它们需要安装在适当的位置并且保证密封性能。
在安装过程中,要注意门框与墙体之间的密封,并且进行必要的调整和校正。
3.4 安装冷库制冷设备安装冷库制冷设备是冷库工程的核心部分。
在安装过程中,需要按照设计方案进行管道布置和设备安装,并且进行必要的制冷剂充注和泄漏检测。
安装完成后,还需要进行设备的调试和性能测试。
3.5 安装控制系统和配电系统最后需要安装冷库的控制系统和配电系统,这些系统用于控制冷库的温度、湿度等参数,并提供电力供应。
在安装过程中,需要按照设计方案进行线路布置和设备安装,并进行必要的调试和测试。
4. 调试与验收安装完成后,需要进行冷库工程的调试和验收。
调试过程中,需要检查冷库设备的工作状态和性能,并根据实际情况进行必要的调整和维护。
验收过程中,需要对冷库的安装质量、性能和安全性进行检查,并出具相应的验收报告。
5. 安全注意事项在进行冷库工程安装调试的过程中,需要注意以下几个安全事项:•安装人员必须穿戴安全防护用具,并按照相关操作规程进行操作;•严禁在无专业指导和许可的情况下进行非法改装或维修;•安装时严格遵守施工图纸和设计方案,确保安装质量;•在操作制冷设备时,要特别注意防止制冷剂泄漏。
冷库设备安装方案

冷库设备安装方案一、引言冷库设备安装是指在冷库建设过程中,将各种冷库设备按照安装方案进行布置、安装与调试的过程。
本文档将介绍冷库设备安装的步骤、注意事项以及常见问题的解决方案。
二、冷库设备安装步骤1. 设备验收在安装冷库设备之前,需要进行设备验收。
验收的目的是确保所购买的设备符合设计要求,包括设备型号、规格、性能等方面的要求。
2. 设备安装场地准备在冷库设备安装之前,需要对设备安装场地进行准备。
场地准备包括清理、消毒、通风以及安装地面、墙壁等基础设施。
3. 设备安装设备安装是冷库建设的核心步骤。
该步骤包括设备的组装、连接、固定和调整等过程,确保设备能够正常运行。
4. 设备调试设备安装完成后,需要进行设备调试。
调试的目的是检查设备是否正常运行、工作效果是否符合设计要求。
5. 系统测试设备调试完成后,需要进行系统测试。
系统测试包括对冷库设备的各项指标进行检测,确保冷库系统能够正常运行,达到设计要求。
6. 设备交付设备安装与调试完成后,需要进行设备交付。
交付的内容包括设备的验收报告、使用说明书、设备维护手册等。
三、冷库设备安装注意事项1. 设备布局在进行冷库设备安装时,需要合理布置设备的位置。
设备之间的距离应符合安全要求,便于设备的维护和管理。
2. 设备连接设备的连接需要严格按照设备的连接图进行,确保连接的正确性和可靠性。
3. 设备固定设备在安装过程中需要进行固定,以防止设备在运行过程中发生移动或倾斜。
4. 设备调试设备调试时需要按照设备的调试步骤进行,确保设备能够正常运行,并进行必要的调整与优化。
四、常见问题及解决方案1. 设备无法正常启动解决方案:•检查设备的电源是否连接正常,电源开关是否打开。
•检查设备的连接线是否插牢固,接触良好。
•检查设备的保险丝是否正常工作。
•如以上检查无法解决问题,建议联系设备供应商或维修人员进行处理。
2. 设备噪音过大解决方案:•检查设备是否安装牢固,是否有松动。
•检查设备所处环境是否存在共振或其他影响噪音的因素。
冷库系统的安装与调试

冷库系统的安装与调试1安装前材料准备1、冷库设备材料配套应根据冷库工程设计施工材料单配备,冷库板、库门、制冷机组、制冷蒸发器(冷风机或排管)、微电脑温度控制箱、膨胀阀、连接铜管、电缆控制线、库灯、密封胶、安装辅料等配齐并要核对材料及配件型号。
2、运输安装前应按发货单核对冷库库板数量,装卸库板时应做到轻拿轻放,在库板的每层及地面接合部铺垫防划层。
2库板的安装冷库整体拼装时应与墙体及屋顶留有间隙,冷库地板安装平整,不平处用材料把地坪垫平,并锁紧板与板之间锁钩,用硅胶密封,达到库面平整,无空心感,冷库库体的顶板、地板、立板安装好后,顶与立、立与地板之间修正平齐并锁紧,彼此间所有锁钩。
3冷风机安装技术1、选择吊点位置时,首先考虑空气循环最好的位置,其次在考虑库体结构方向。
2、冷风机与库板间隙要大于冷风机的厚度。
3、冷风机所有吊栓应全部紧固,并用密封胶将螺栓及吊栓穿孔封闭,防止冷桥和漏气。
4、吊顶风机过重时,应用4号角或5号角铁做过梁,过梁应横跨到另一块顶板和墙板上,以减轻承重。
4制冷机组的组装安装技术1、半封或全封闭压缩机都应安装油分离器,并在油分内加住适量机油,蒸发温度低于—15度时,应加装气液分离器并加装适量冷冻机油。
2、压缩机底座应安装减震胶座。
3、机组的安装要留有维修空间,便于观察仪表和阀门的调节。
4、高压表应安装在储液灌阀门三通处。
5、机组整体布局合理,颜色一致。
各型号机组安装结构应保持一致。
5制冷管道安装技术1、铜管管径的选择应严格按照压缩机吸排气阀门接口选择管径,当冷凝器与压缩机分离超过3米时应加大管路直径。
2、冷凝器吸风面与墙壁保持400mm以上距离,出风口与障碍物保持3米以上距离。
3、储液罐管径进出口管径按机组样本上标明的排气和出液管径为准。
4、压缩机吸气管路和冷风机回气管路不得小于样本标明的尺寸以减少蒸发管路内部阻力。
5、调节站制作时,每根出液管应锯成45度斜口,插入到底端,进液管插入调节站管径的4分之一处。
冷库制冷系统安装施工组织设计方案

冷库制冷系统安装施工组织设计方案一、前期准备工作1.确定冷库制冷系统安装的具体要求和目标,包括制冷量、温度要求、冷却方式等。
2.针对具体项目情况,进行场地踏勘和勘测,了解环境特点和现有条件。
3.设计制冷系统的基本参数,包括制冷机组的数量、容量,冷冻设备、蒸发器、冷凝器的选型等。
4.编制冷库制冷系统安装施工的详细方案和施工计划,并进行风险评估和安全措施设计。
5.确定项目的人员配置和分工,包括项目经理、技术人员、施工人员等。
二、施工准备工作1.购买和准备所需的设备和材料,包括制冷机组、管道、配件、绝热材料等。
2.对施工现场进行清理和准备,确保施工区域的空间和环境符合施工需求。
3.搭建临时设施,包括施工用的工棚、办公区域、物资堆放区等。
4.对施工人员进行必要的安全教育和培训,确保施工过程中的安全。
三、制冷系统安装工作1.安装制冷机组和相关设备,按照制冷系统的设计方案进行布置和连接。
2.安装蒸发器和冷凝器,并进行管道连接和阀门安装。
3.进行冷库绝热材料的安装,包括保温层、隔热层等。
4.进行冷库的管道系统的安装和连接,包括制冷回冷水管道、冷却塔管道等。
5.安装制冷系统的控制系统和传感器设备,确保系统的正常运行和温度控制。
四、系统调试和试运行1.对安装完成的制冷系统进行测试和调试,确保系统的各项功能和性能正常。
2.进行系统的真空抽取和制冷剂充填,调整制冷机组的运行参数和工作模式。
3.进行制冷系统的运行测试,包括温度控制、系统压力和流量的检测等。
4.对系统进行隔离试运行,观察和记录系统运行状态,排除可能的问题和故障。
五、施工验收和保养维护1.进行冷库制冷系统的验收测试,检查系统的各项指标和性能是否满足要求。
2.编制系统的运行和维护手册,包括系统的日常维护和保养方法,以及故障排除方法。
3.进行系统的保养和维护,定期进行检查和维修工作,保证系统的正常运行和使用寿命。
以上是冷库制冷系统安装施工组织设计方案的基本内容,通过合理的组织和安排,能够高效地完成冷库制冷系统的安装工作,并确保系统的稳定和可靠运行。
冷库购销安装及调试合同书6篇

冷库购销安装及调试合同书6篇篇1甲方(买方):________________地址:________________法定代表人:________________联系方式:________________乙方(卖方):________________地址:________________法定代表人:________________联系方式:________________根据《中华人民共和国合同法》的规定,甲、乙双方本着平等互利的原则,就甲方向乙方购买冷库设备并委托乙方进行安装及调试事宜达成如下协议:一、合同标的及内容甲方向乙方购买冷库设备,并委托乙方进行安装及调试。
具体内容包括但不限于冷库的制冷系统、电气系统、保温系统及其他附属设施的安装与调试。
合同总价为人民币______元整(大写:______元整)。
具体产品型号、规格、数量及价格详见附件一。
二、合同期限本合同自双方签字盖章之日起生效,至安装及调试完成并验收合格之日起终止。
安装及调试工作应在合同签订后______天内完成。
如遇特殊情况,双方可协商顺延。
三、付款方式及期限甲方应按照以下方式支付合同款项:合同签订后______日内支付合同总价的______%(人民币______元整)作为预付款;设备安装及调试完成后,经双方验收合格之日起______日内支付合同余款(人民币______元整)。
四、安装及调试要求乙方应按照国家标准及行业规范进行安装及调试,确保冷库设备安全、稳定、高效地运行。
安装及调试过程中,乙方应遵守甲方的现场管理规定,确保施工现场的安全与卫生。
安装及调试完成后,双方应进行验收,验收合格后方可视为本合同履行完毕。
五、质量保证与维护1. 乙方保证所售冷库设备为全新、未使用过的原装正品,符合相关国家标准及行业规范。
2. 乙方提供的冷库设备享受______个月的质保期,自验收合格之日起计算。
质保期内,如因设备质量问题导致的故障或损坏,乙方应负责免费维修或更换。
冷库维修安装工程施工方案

冷库维修安装工程施工方案一、项目概况为了确保冷库设备的正常运转和使用寿命,保障冷库内物品的质量和安全,我们公司计划对现有的冷库设备进行维修和安装工作。
该工程包括冷库设备的检修、更换零部件、安装新设备等内容。
本方案将详细介绍施工计划、施工流程、安全措施等内容。
二、工程内容1. 冷库设备检修对现有的冷库设备进行全面的检修,包括压缩机、冷凝器、蒸发器、控制器、阀门等各个部件。
检查设备运行状态、零部件磨损情况、密封性能等,确保设备的正常运转。
2. 设备维修根据检修结果,对需要更换或修理的零部件进行维修或更换。
包括但不限于更换压缩机密封件、更换冷凝器管道、更换蒸发器散热片等工作。
3. 新设备安装根据需要,安装新的冷库设备,包括压缩机、冷凝器、蒸发器等。
确保新设备符合设计要求,并能够正常运行。
4. 管道系统更换对冷库的管道系统进行检修和更换,确保管道系统的密封性和稳定性。
包括更换旧管道、修补漏水点等。
5. 环境调试对冷库设备进行环境调试,确保设备能够在设计工况下正常运行。
调试包括设备启停、温度控制、湿度控制等。
6. 安全检测对冷库设备进行安全检测,包括检查设备的漏电、漏氟、超温、超压等安全设备的运行状态,确保设备使用安全。
7. 设备运行测试对冷库设备进行运行测试,观察设备在运行过程中的各项指标,确保设备正常运行。
三、施工计划1. 施工前期准备(1)确定施工队伍和施工人员,制定施工计划和施工流程。
(2)准备施工所需的工具、设备和材料。
(3)确定安全防护措施和紧急救援预案。
2. 施工流程(1)检查设备运行状态,记录设备的各项参数。
(2)对设备进行拆卸和清洁。
(3)对设备进行检修,更换需要更换的部件。
(4)安装新设备,包括压缩机、冷凝器、蒸发器等。
(5)更换管道系统,确保管道系统的密封性和稳定性。
(6)进行环境调试和安全检测。
(7)对设备进行运行测试,确保设备正常运行。
3. 施工周期本工程的施工周期为15天,具体施工时间根据现场实际情况确定。
制冷系统调整工作规程范本

制冷系统调整工作规程范本一、调整前准备工作1.清理工作对制冷系统进行全面清理,包括清理管道、冷凝器、蒸发器等部件,确保没有堵塞和污垢。
2.检查工作检查制冷系统的各个部件,包括压缩机、冷凝器、蒸发器、冷媒管道等,确保没有损坏或漏气现象。
3.备件准备准备好可能需要更换的备件,以备不时之需。
二、系统调整步骤1.启动制冷系统按照制冷系统的启动程序,逐步启动制冷系统。
确保制冷系统能够正常运行。
2.检查系统参数检查制冷系统的参数,包括压力、温度、排气温度等。
对比实际参数和标准参数,判断系统是否正常运行。
3.调整参数根据实际需要,对制冷系统的参数进行调整。
包括调节冷凝器风扇速度、调整蒸发器压力等。
4.监测制冷效果调整参数后,对制冷系统的效果进行监测。
包括检查冷气输出温度、冷气流量等。
5.优化调整根据监测结果,对制冷系统进行优化调整。
包括细调各个参数,确保制冷效果达到最佳状态。
6.记录调整结果将每次的调整结果记录下来,包括参数调整情况、监测结果等。
以备后续参考。
三、调整后工作1.系统检查对制冷系统进行全面检查,确保没有遗留问题。
2.备件归放将备件按照规定放回原处,确保备件的完好性。
3.整理工作场所整理工作场所,确保工作环境的整洁。
4.总结分析总结调整过程中的经验和问题,进行分析和总结。
寻找问题的根源,提出改进措施。
5.报告上级将调整结果和分析报告上级,以供上级了解工作情况。
四、安全注意事项1.严格遵守安全操作规程,确保人员和设备的安全。
2.注意防护措施,包括佩戴防护眼镜、手套等。
3.不得擅自更改系统参数,以免引发事故。
4.严禁使用过期或损坏的设备和备件。
5.及时报告发现的任何异常情况,以便及时处理。
养成良好的制冷系统调整工作习惯,确保工作进度和质量。
以上是制冷系统调整工作规程的范本,供参考。
在实际工作中,可以根据具体情况进行调整和修改。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
冷库系统的安装与调试
1安装前材料准备

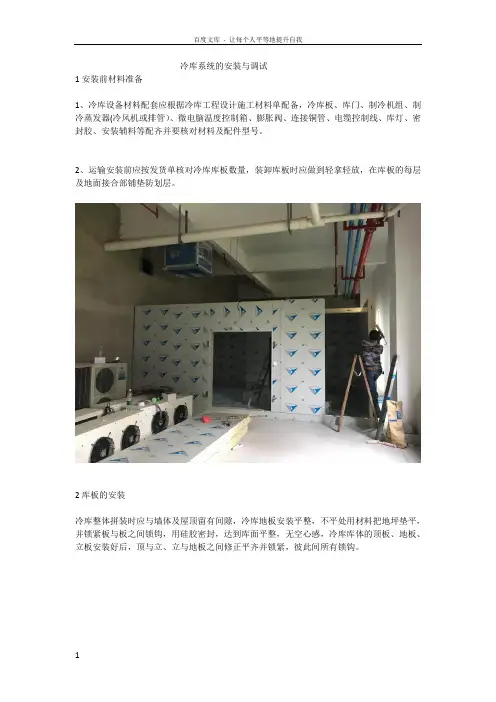

1、冷库设备材料配套应根据冷库工程设计施工材料单配备,冷库板、库门、制冷机组、制冷蒸发器(冷风机或排管)、微电脑温度控制箱、膨胀阀、连接铜管、电缆控制线、库灯、密封胶、安装辅料等配齐并要核对材料及配件型号。
2、运输安装前应按发货单核对冷库库板数量,装卸库板时应做到轻拿轻放,在库板的每层及地面接合部铺垫防划层。
2库板的安装
冷库整体拼装时应与墙体及屋顶留有间隙,冷库地板安装平整,不平处用材料把地坪垫平,并锁紧板与板之间锁钩,用硅胶密封,达到库面平整,无空心感,冷库库体的顶板、地板、立板安装好后,顶与立、立与地板之间修正平齐并锁紧,彼此间所有锁钩。
3冷风机安装技术
1、选择吊点位置时,首先考虑空气循环最好的位置,其次在考虑库体结构方向。
2、冷风机与库板间隙要大于冷风机的厚度。
3、冷风机所有吊栓应全部紧固,并用密封胶将螺栓及吊栓穿孔封闭,防止冷桥和漏气。
4、吊顶风机过重时,应用4号角或5号角铁做过梁,过梁应横跨到另一块顶板和墙板上,以减轻承重。
4制冷机组的组装安装技术
1、半封或全封闭压缩机都应安装油分离器,并在油分内加住适量机油,蒸发温度低于—15度时,应加装气液分离器并加装适量冷冻机油。
2、压缩机底座应安装减震胶座。
3、机组的安装要留有维修空间,便于观察仪表和阀门的调节。
4、高压表应安装在储液灌阀门三通处。
5、机组整体布局合理,颜色一致。
各型号机组安装结构应保持一致。
5制冷管道安装技术
1、铜管管径的选择应严格按照压缩机吸排气阀门接口选择管径,当冷凝器与压缩机分离超过3米时应加大管路直径。
2、冷凝器吸风面与墙壁保持400mm以上距离,出风口与障碍物保持3米以上距离。
3、储液罐管径进出口管径按机组样本上标明的排气和出液管径为准。
4、压缩机吸气管路和冷风机回气管路不得小于样本标明的尺寸以减少蒸发管路内部阻力。
5、调节站制作时,每根出液管应锯成45度斜口,插入到底端,进液管插入调节站管径的4分之一处。
6.排气管和回气管应有一定坡度,冷凝器位置高于压缩机时,排气管应坡向冷凝器并在压缩机排气口处加装液环,防止停机后气体冷却液化回?鞯? 高压排气口处,再启机时造成液压缩。
7、冷风机回气管出口处应加装U型弯。
回气管路应坡向压缩机方向,确保顺利回油。
8、膨胀阀应安装在尽量靠近冷风机的位置,电磁阀应安装水平,阀体垂直并注意出液方向。
9、必要时在压缩机回气管路上安装过滤器,以防止系统内污物进入压缩机内,并除去系统内水分。
10、制冷系统所有钠子和锁母紧固前,要抹冷冻油润滑,加强密封性,紧固后擦拭干净,各截门盘根要锁紧。
11、膨胀阀感温包用金属卡紧固在蒸发器出口100mm—200mm处,用双层保温缠紧。
12、制冷系统安装完毕后,要整体美观,颜色一致。
不应有管路交叉高低不平等现象。

13、制冷管路焊接时要留有排污口从高低压用氮气吹污进行分段吹污,分段吹污完成后全系统吹污直至不见任何污物为合格。
吹污压力用0.8MP。
6电控系统安装技术
1、每个接点标记线号以便检修。
2、严格按照图纸要求制作电控箱,并接电做空载实验。
3、在每个接触器上标明名称。
4、将各电器元件导线用绑线固定。
5、电器触点压紧电线接头,电机主线接头,应用线卡卡紧,必要时挂锡。
6、各设备连接要铺设线管,并用卡子固定,PVC线管连接时用胶粘接,管口用胶布封缠。
7、配电箱安装水平垂直,环境照明良好,屋内干燥便于观察与操作。
8、电线在线管内所占面积不得超过50%。
9、电线的选用要有安全系数,机组运行或化霜时电线外表的温度不得超过40度。
10、电路系统必须5线制,没有地线的要加装地线。
11、电线不应暴露在露天,以免长期日晒风吹线皮老化,发生短路漏电等现象。
12、线管安装应美观牢固。
13、在全系统焊接完毕后,要进行气密性实验,高压端充氮1.8MP。
低压端充氮1.2MP。
在充压期间用肥皂水进行检漏,仔细检查各焊口,法兰和阀门,检漏完成后保压24小时不掉压。
7制冷系统加氟调试系统
1、测量电源电压。
2、测量压缩机三项绕组电阻值和电机绝缘情况。
3、检查制冷系统各阀门开闭情况。
4、抽空后向储液灌注入制冷剂至标准充灌量的70%—80%重量,然后在运转压缩机,从低压加气至够量为止。
5、开机后首先听压缩机的声音是否正常,看冷凝器、冷风机运转是否正常,压缩机三相电流是否平稳。
6、正常降温后,检测制冷系统各部分,排气压力、吸气压力、排气温度、吸气温度、电机温度、曲轴箱温度、膨胀阀前温度,观察蒸发器、膨胀阀结霜情况,观察油镜油位及颜色变化,设备运转的声音有无异常。
7、根据冷库的结霜和使用情况设定温度参数和膨胀阀开启度。
