新建电厂的生产准备工作

合集下载

新建火电机组生产准备工作管理规定

新建火电机组生产准备工作管理规定

新建火电机组生产准备工作管理规定(A版)2008-8—18第一章总则第一条为规范中国华电集团公司(以下简称“集团公司”)新建项目的生产准备工作,确保新投产机组安全、稳定、经济运行,在《中国华电集团公司新建火电机组生产运营准备工作管理规定》的基础上,制定本规定。

第二条本规定适用于集团公司全资、控股及委托管理的所有新建项目的生产准备工作。

第三条各分公司(代表处)、区域子公司、上市公司(以下统称“分支机构”)应按本规定的要求加强所属新建项目生产准备管理工作。

各分支机构生产管理部门应参加所属新建机组的可研、初设、设备选型、安装、调试、整套启动、试生产等全过程管理。

第四条新建项目生产准备的归口管理部门为集团公司安全生产部.第二章组织与计划工作第五条除委托运营的项目公司外,生产准备部门应在新建项目公司成立后的1个月内组建,并明确主管副总经理(副厂长)。

生产主要岗位人员(指副操作员及以上的运行岗位,点检员及以上的检修维护岗位)必须按投产计划在整套启动前15个月到位,全部生产人员必须提前10个月足员到位。

生产准备人员的数量,要根据集团公司的定员标准,结合本厂生产系统和设备的布置、集控程度等实际情况进行测算,从严掌握.第六条生产准备所需资金在工程概算中按规定列支。

第七条全部委托运行的项目公司应在项目公司成立后2个月内,按照集团公司委托生产管理的有关要求,与托管方签订委托合同(协议),分项委托的应在机组投产前一年签订分项委托合同(协议).在合同(协议)中应明确生产准备的有关内容及甲乙双方的责任、义务.第八条生产准备部门要在组建后1个月内,依据开展生产准备工作的有关要求,制定生产准备计划,并及时上报分支机构,分支机构审核后上报集团公司安全生产部备案。

第九条生产准备计划应包括以下内容:根据本厂人员、设备、工程建设、外部环境等各方面的实际情况,对生产准备整体安排、机构设置、人员配备、点检定修实施方案、人员培训、规程和规章制度制定、图纸绘制和表格准备、安装和调试介入方式、外协计划、燃运筹备、常用及事故备品筹备、一般生产材料准备、投产达标准备等工作制定详细的计划,以满足各阶段工程建设、试运和生产的需要.第十条根据整体计划,生产管理、运行、检修维护等各部门要制定相应的实施细则,做到工作内容清楚、标准明确、责任到人、严格考核,确保生产准备工作质量。

发电厂生产准备大纲

发电厂生产准备大纲

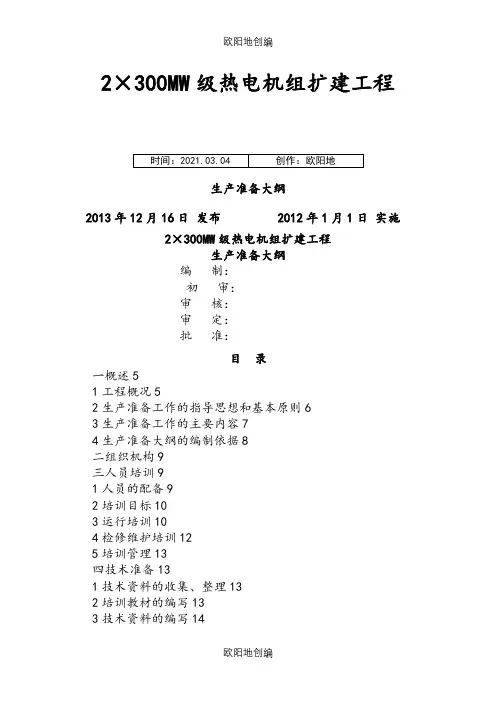

2×300MW级热电机组扩建工程生产准备大纲2013年12月16日发布 2012年1月1日实施2×300MW级热电机组扩建工程生产准备大纲编制:初审:审核:审定:批准:目录一概述51工程概况52生产准备工作的指导思想和基本原则63生产准备工作的主要内容74生产准备大纲的编制依据8二组织机构9三人员培训91人员的配备92培训目标103运行培训104检修维护培训125培训管理13四技术准备131技术资料的收集、整理132培训教材的编写133技术资料的编写144建立设备清册和设备台帐145记录、报表准备146提供或审查保护定值157设备的命名编号及挂牌15五规章制度准备151管理制度152工作标准和岗位规范16六生产物资准备161燃料准备162备品配件准备163仪器、仪表、量具、工具及运行消耗材料的准备16七营销准备17八全面参与工程建设171设计审查172设备招投标183设备催交、验收及监造184设备安装过程监督检查18九分部试运、整套启动及交接后的工作181分部试运阶段182整套启动试运阶段193生产移交后的工作214性能考核试验及验收22十生产准备工作的管理与考核22附件23附件1:生产准备组织机构24附件2:需要收集、整理技术资料44附件3:培训教材编写责任分工49附件4:运行规程编写责任分工52附件5:系统图及接线图绘画责任分工55附件6:检修工艺规程编写责任分工59附件7:操作票编写责任分工67附件8:运行巡检路线及标准编写分工71附件9:设备定期轮换试验标准编写分工72附件10:运行安全技术及事故处理预案编写分工73附件11:设备清册及技术台账编写分工74附件12:记录、报表格式编制责任分工78附件13:保护定值计算责任分工80附件14:设备命名、编号及挂牌分工81附件15:补充完善生产准备工作规章制度分工81附件16:备品、备件储存定额责任分工82附件17:消耗材料计划编制责任分工83附件18:工器具及防护用品计划编制责任分工84一概述1工程概况本期工程建设2×300MW级亚临界燃煤供热汽轮发电机组,同步建设烟气脱硫装置。

电厂生产准备管理规定

电厂生产准备管理规定

生产准备管理规定目录1 ······································································目的2 ······································································范围3 ······································································定义4 ······································································职责5 ······································································程序6 ···································································相关文件7 ······································································记录1目的为了配合项目公司建设及试运,确保生产准备工作满足工期进度及调试试运需求,平稳过度到运营期,达到项目投产即产生效益,特制定本制度。

新建发电厂生产准备工作手册

新建发电厂生产准备工作手册

新建发电厂生产准备工作手册新建发电厂生产准备工作手册第一章:项目概述1.1 项目背景1.2 项目目标和需求1.3 项目范围1.4 项目进度计划第二章:准备工作2.1 项目团队组建2.2 项目经理指定2.3 项目团队角色和职责2.4 确定项目的资源需求2.5 制定项目计划和风险评估第三章:项目资源准备3.1 土地选择和评估3.2 项目资金申请和审批3.3 设备和材料采购3.4 人力资源招聘和培训3.5 环境评估和许可证申请第四章:施工准备4.1 土地平整和场地规划4.2 设备安装和调试4.3 建筑和设备维护工艺准备4.4 工程施工计划和安全措施第五章:系统集成和测试5.1 发电机组安装和调试5.2 输电线路和配电系统建设5.3 发电机组并网运行测试5.4 发电厂系统集成测试和验收第六章:运行和维护6.1 发电厂正式运行6.2 发电厂运行记录和数据分析6.3 发电设备维护保养计划6.4 发电厂运行监测和维护第七章:项目总结和经验总结7.1 项目总结和经验教训7.2 发电厂运行效果评估7.3 项目交接和归档附录:相关文件和模板附录A:项目执行计划模板附录B:工程施工图纸附录C:施工安全方案附录D:设备验收报告模板结语:新建发电厂生产准备工作手册是为了更好的指导和管理新建发电厂项目,在项目准备、资源准备、施工准备、系统集成和测试以及运行和维护等各个阶段都提供了详细的指导和流程,帮助项目团队顺利完成项目,并保证新建发电厂的安全、高效运行。

同时,手册也提供了相关的文件和模板供项目团队使用,提高工作效率。

希望该手册能为新建发电厂项目的成功实施提供有力的支持和指导。

第一章:项目概述1.1 项目背景新建发电厂项目是为了满足能源需求、改善供电稳定性和推动可持续发展的需要。

鉴于现有电力供应的不足和能源结构的调整,决策部门决定建设一座新的发电厂,提供可靠的电力供应。

1.2 项目目标和需求该项目的目标是建设一座装机容量达到XX兆瓦的发电厂,用于满足当地工业、商业和家庭的电力需求。

五凌电力公司水电厂生产准备工作制度手册

五凌电力公司水电厂生产准备工作制度手册

QB/WL-**** 五凌电力有限公司企业标准水电厂生产准备工作手册编写部门:安全生产运营部编写:龙浩、朱红平五凌电力有限公司2010年10月30日发布目录第一章手册概述 (3)(一)、目的 (3)(二)、适用范围 (3)(三)、主要内容: (3)(四)、参考依据: (3)第二章水电厂生产准备的指导思想、原则与职责 (3)(一)、指导思想 (3)(二)、基本原则: (3)(三)、电厂(筹建处)与关联部门生产准备职责 (4)第三章水电厂生产准备工作内容及工作要求 (6)(一)、生产准备工作内容: (6)(二)、生产准备工作要求: (8)第四章水电厂生产准备的组织机构及人员配置 (9)(一)、机构及岗位设置 (9)(二)、部门职责 (11)第五章水电厂生产管理准备实施要点 (12)(一)、水电厂筹建与建设管理、监理、设计和施工等多个单位关系的定位 (12)(二)、生产管理准备工作的实施重点 (13)(三)、投产接机前一年应完成的生产管理准备工作 (13)第六章水电厂生产技术准备 (15)(一)、新投产电厂需要编制建立的生产技术规章制度 (15)(二)、新投产电厂需要编制准备的记录表格 (15)(三)、新投产电厂需要配置的仪器仪表、维护工具 (17)第七章水电厂生产准备工作的评估 (20)第一章手册概述(一)、目的规范新建水电厂生产准备的各项基本工作事项与要求,进一步贯彻落实“建管结合”管理模式,确保基建与生产的平稳过渡。

(二)、适用范围本手册适用单位于公司有关部门、新(扩)水电厂、工程公司;适用时间段为从电厂(筹建处)组建生产运营准备机构起,到机组转入商业化运营为止。

(三)、主要内容本手册包括水电厂生产准备:工作内容、工作要求、生产准备机构及岗位设置、制度目录准、仪器清单等,对水电厂生产管理准备的具体工作事项进行了阐述,并明确了水电厂生产准备工作评估项目及标准。

(四)、参考依据1、《中国电力投资集团公司新建电厂生产运营准备工作管理制度》2、五凌电力有限责任公司《新(扩)建机组生产运营准备工作管理规定》2、五凌公司流域水电厂管理模式研究3、五凌公司水电厂工程建管结合模式第二章水电厂生产准备的指导思想、原则与职责(一)、指导思想立足于新建电厂生产准备与项目建设推进同步,确保生产准备组织机构设置与岗位标准、安全生产机制与流程建设、生产物资与仪器设备、人员配备与素质提升等方面满足新投电厂生产准备的需要,确保电厂基建与生产的安全与顺利推进。

基建期火电厂生产准备计划

基建期火电厂生产准备计划

基建期火电厂生产准备计划英文回答:Preparatory Plan for Power Production during Construction Period of Thermal Power Plant.1. Introduction.The preparatory plan for power production during the construction period of a thermal power plant is crucial for ensuring safe, efficient, and reliable operation of the plant once it becomes operational. This plan outlines the necessary steps, resources, and timelines for preparing the plant for power production, including equipment testing, commissioning, personnel training, and operational procedures.2. Pre-Commissioning Activities.a. Equipment Testing.Prior to commissioning, all major equipment in the plant, including turbines, generators, boilers, and control systems, must undergo thorough testing to verify their performance and compliance with design specifications. This includes functional testing, load testing, and performance testing to ensure that the equipment can operate within the required parameters.b. Commissioning.Commissioning involves the systematic testing and integration of all plant systems to ensure proper operation and coordination. This includes verifying the functionality of control systems, safety systems, and auxiliary equipment. The commissioning process is typically conducted in stages, with each stage focusing on specific systems or subsystems.3. Personnel Training.a. Operator Training.Qualified and experienced operators are essential for the safe and efficient operation of a thermal power plant. Training programs should be developed to provide operators with the knowledge and skills necessary to operate theplant's equipment, monitor plant parameters, and respond to emergency situations.b. Maintenance Training.Maintenance personnel must be trained in the proper maintenance and repair procedures for the plant's equipment. This training should cover preventive maintenance, troubleshooting, and corrective actions for potential problems.4. Operational Procedures.a. Start-up Procedures.Detailed start-up procedures should be developed to guide operators in safely and efficiently starting up the plant. These procedures should cover all steps from initialequipment checks to synchronization with the grid.b. Operating Procedures.Operating procedures define the normal operating parameters and actions to be taken under different operating conditions. These procedures should include guidelines for load control, fuel management, and emissions monitoring.c. Emergency Procedures.Comprehensive emergency procedures should be established to address potential hazards and accidents. These procedures should outline the steps to be taken in the event of equipment failures, fires, or other emergencies.5. Performance Monitoring and Assessment.a. Data Collection.Throughout the construction period, data should be collected on equipment performance, plant parameters, and operator actions. This data will provide valuable insights for optimizing the plant's operation and identifying any areas for improvement.b. Performance Assessment.Regular performance assessments should be conducted to evaluate the plant's efficiency, reliability, and environmental compliance. This assessment should include comparisons with design specifications and best practices in the industry.6. Continuous Improvement.The preparatory plan should include a framework for continuous improvement of the plant's operations. This framework should involve regular reviews of operating data, feedback from operators and maintenance personnel, and the implementation of best practices to enhance plant performance.中文回答:火电厂基建期生产准备计划。

新建发电厂生产准备工作介绍材料

新建发电厂生产准备工作介绍材料

第一章生产准备工作概述4第一节生产准备工作的基本内容 (4)一、电力生产的特点 (4)二、发电厂生产准备工作的重要性 (4)三、发电厂生产准备的内容 (5)第二节生产准备工作的组织机构 (5)一、生产准备工作组织机构的确定 (5)二、生产准备人员的配置 (6)第二章生产准备大纲的编制 (7)第一节生产准备大纲的编制要求 (7)一、生产准备大纲的作用 (7)二、生产准备大纲的编制依据 (7)三、生产准备大纲的编制步骤 (7)第二节生产准备大纲的编制 (7)一、生产准备工作的指导思想 (8)二、生产准备工作内容 (8)三、生产准备工作要求 (10)第三章生产准备计划的编制 (13)第一节生产准备计划的编制要求 (13)一、生产准备计划的作用 (13)二、生产准备计划的编制步骤 (13)第二节生产准备计划的编刹 (13)一、生产管理部分的编制 (13)二、运行部分的编制 (15)三、维护部分的编制 (17)第四章生产准备人员的培训 (19)第一节生产准备人员培训的基本要求 (19)一、培训的必要性 (19)二、培训对象的分类 (19)三、培训要求 (19)第二节生产管理人员的格训 (20)一、生产指挥人员的培训 (20)二、技术人员的培训工作 (21)第三节运行人员的培训 (21)一、主要运行岗位人员的培训 (21)二、一般运行岗位人员培训 (22)第四节检修维护人员的培训 (23)一、主要检修维护人员的培训 (23)二、一般检修维护人员的培训 (23)三、机组维护人员的培训要求 (23)第五章建章立制 (25)第一节建章立制的基本概念 (25)一、什么是建章立制 (25)二、建章立制的重要性 (25)三、建章立制中要注意的几个问题 (25)第二节规章制度的制定 (26)一、规章制度的制订程序 (26)二、规章制度体系 (26)三、两票三制和设备缺陷管理制度 (28)第三节图纸、资料的准备 (30)一、系统图册的准备 (30)二、图纸、技术资料的准备 (33)三、各类记录、表格的准备 (34)第六章技术规程的编制 (37)第一节技术规程的编制要求 (37)一、技术规程的分类 (37)二、技术规程的编制程序 (37)三、技术规程的审查 (37)四、制订技术规程的注意事项 (38)第二节技术规程的编制内容 (40)一、运行规程的编制内容 (40)二、检修规程的编制内容 (41)三、试验规程的编制 (42)第七章新建机组投产前的生产物资准备 (44)第一节燃料的准备 (44)一、燃料准备的重要性 (44)二、燃料准备过程 (44)三、燃料管理系统建设 (45)第二节备品配件的准备 (46)一、备品配件的分类 (46)二、事故性备品 (46)三、消耗、轮换性备品 (47)四、备用配件的管理 (47)第三节仪器、仪表、量具、工具以及运行消耗材料的准备 (48)一、运行消耗性材料的准备 (48)二、仪器、仪表、量具、工具的准备 (48)第八章新建机组的启动试运 (49)第一节火电厂析建机组的启动试运 (49)一、启动验收工作的组织 (49)二、建筑工程验收 (51)三、分部试运 (52)四、整套启动试运 (52)五、技术资料和备品配件、专用工具等的移交 (54)六、试生产阶段 (55)第二节水电厂街建机组的启动试运 (56)一、机组启动验收应具备的条件 (56)二、机组启动验收委员会机构 (56)三、机组启动试运行 (57)四、机组72h带负荷连续运行及可靠性运行 (57)第九章发电厂运营准备和信息系统建设 (59)第一节运营准备 (59)第二节系统信息建设 (59)一、信息系统建设原则 (59)二、信息系统建设的内容 (60)三、厂级监控信息系统(SIS)功能简介 (61)第一章生产准备工作概述第一节生产准备工作的基本内容一、电力生产的特点电力生产关系到社会的各行业、各单位和千家万户。

电厂生产准备管理制度

电厂生产准备管理制度

电厂生产准备管理制度第一章总则第一条为规范电厂生产准备管理,提高生产效率和安全保障水平,制定本管理制度。

第二条本管理制度适用于所有电厂的生产准备管理工作,涵盖设备检修、备品备件管理、人员准备、安全培训等内容。

第三条本管理制度的执行人员应当严格按照规定履行职责,确保生产准备工作的顺利进行。

第二章设备检修准备管理第四条为确保设备的正常运行和生产安全,电厂应当建立健全设备检修准备管理制度,包括定期检修计划的制定、备件库存管理、设备检修记录的完善等方面。

第五条设备检修计划应当由设备管理部门提前制定,并按照实际情况动态调整,确保设备检修工作的及时进行。

第六条备件库存管理应当根据设备的使用情况和特点,合理确定备件的储备量和品种,并进行定期盘点和更新,确保备件的及时供应。

第七条设备检修记录应当详细记录设备的检修情况、维修内容、更换的备件等信息,并及时归档保存,以备查阅。

第三章备品备件管理第八条为保障电厂生产的正常进行,备品备件管理制度应当合理规划备品备件的储备量和种类,确保生产中出现问题时能够及时更换。

第九条备品备件的采购应当由设备管理部门负责,经过严格审核和比价,选择合适的供应商进行采购。

第十条备品备件的存储应当按照库房管理制度进行,定期清点库存,确保备件的完好无损。

第十一条备品备件的使用应当经过设备管理部门的审核,并及时更新库存,保证备件的充足供应。

第四章人员准备管理第十二条电厂应当建立合理的人员准备管理制度,包括岗位职责的明确、岗位培训的实施、离岗人员的替补等内容。

第十三条岗位职责应当由各个部门根据实际情况进行制定,明确各岗位的职责和权限,确保各项工作的有序进行。

第十四条岗位培训应当由电厂的人力资源部门负责组织,根据员工的实际情况制定培训计划,并定期进行培训。

第十五条离岗人员的替补应当由各部门提前做好准备,确保离岗人员的职责能够得到顺利交接,不影响生产的进行。

第五章安全准备管理第十六条安全准备管理制度应当包括安全培训、应急预案、安全设备的管理等内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新建电厂的生产准备工作先自《电力安全技术》摘要:介绍了某发电厂自基建开工以来的人员组织、技术培训、建章立制等前期生产准备工作,生产人员参与机组优化设计、做好设备验收、完善热控逻辑、强化安全管理、加强电网协调等各类启动调试过程管理工作;以及机组投产后的各类生产管理体系的建立,保证了新建电厂的安全稳定运行。

关键词:新建火电厂;生产准备;安全管理一个新建大型火电企业,如何确保按期投产发电,如何确保投产后的安全稳定运行,生产准备工作也是工程建设中的一项重点,需要精心策划,认真组织,不断修正完善,才能够保证一个圆满的结果。

某发电厂是采用“煤电一体化”模式经营的坑口电站,本工程是“皖电东送”规划的首选项目之一,根据安徽省和上海市两地政府的供电合作协议,机组投产后通过华东电网向上海地区送电,以缓解华东电网的供电紧张状况。

某发电厂规划容量为4×600MW,一期工程为2×600 MW超临界燃煤发电机组,于2005年7月开工,两台机组分别于2007年7月和2007年10月投产。

1 精心策划,认真组织,做好前期生产准备工作某发电厂遵照中电投集团公司“策划、程序、修正、卓越”的工作理念和关于基建与生产无缝衔接的总体要求,始终把生产准备工作作为工程项目建设过程中重要的一环。

1.1 领导重视,精心策划生产准备工作基建工程开工伊始,各级领导对某发电厂的生产准备工程就给予高度的重视,股份公司领导主持召开专题会,对本工程的生产准备工作提出了具体要求,电厂筹建处着眼远于长远,讨论确定电厂的生产管理模式, 2005年11月,编制了《生产准备实施大纲》,明确生产准备工作的目标和任务,在运行、点检、维护、检修、并网、备品备件、物资、制度、安全、技术监督、信息化建设、调试、启动和验收、生产现场等方面拟定了有关计划和要求,并根据工程的进度和实际情况,不断修订完善。

1.2 盘活资源,组建生产运行班子2005年7月21日工程开工,同年12月,电厂筹建处建立生产运行管理组织机构。

运行专工进入生产现场,开始着手编写培训教材和运行规程、绘制系统图等培训前期工作;2006年3月,完成集控人员岗位招聘工作;同年7月,成立生产准备部,逐步配备了专业技术管理人员及点检维护人员;11月各专业维护人员进驻现场开展前期培训并介入调试工作;2007年3月将原来的生产准备部分设为生产技术部和运行部,同年7月成立了安全监督部。

由于生产运行人员均来自于股份有限公司下属各老厂,没有从事大机组运行的经验,综合技能素质不高,且因异地工作,思想上不稳定。

我们以鼓励和考核为手段,激活用人机制,盘活人力资源。

在鼓励现有人员勤奋学习、提高技能、早日成为合格的60MW机组生产运行人员的同时,面向社会招聘部分优秀人才,充实和优化了生产运行人员结构,使我厂人员配备基本满足了机组启动调试和生产运行的需要。

1.3 加强培训,构建高素质的员工队伍为保证机组能顺利转入生产并保持机组安全稳定运行,根据600MW超临界机组的技术要求和人员结构特点,制定了详细的培训计划。

运行人员的培训主要内容是理论知识培训、仿真机培训、同类型机组跟班实习和现场培训。

其中有8人参与了调试所在其他电厂600MW超临界机组的调试工作,既得到了锻炼,又收集了大量第一手资料,为我厂调试工作发挥了作用。

生产管理人员及点检维护人员的培训采取以现场培训和厂家培训相结合的方式进行。

现场分析当前新机组调试过程中的常发故障,比如:油系统不清洁、真空严密性差、发电机漏氢超标等,有针对性地进行培训;利用厂家现场服务的机会进行实地培训,在调试中提高水平。

同时,加强业务技能的考核工作,业务技能与岗位挂钩,与个人经济利益挂钩,与生产异常情况挂钩,能者上,庸者下,形成良性激励机制。

1.4 建章立制,做好生产准备的制度保证在机组投产前,编制完成了各生产岗位工作标准,明确了各级生产人员的工作要求。

编制完成了《集控运行规程》等各专业规程,以及各专业系统图等。

编制完成了各类操作卡、操作票、运行日志、运行报表等日常台帐。

近一年时间里,结合本厂对各项管理活动的要求,逐步修订颁发了各项规章制度,包含3类基础管理制度、14类业务管理制度共244项规章制度;编制印发了30项安全管理制度、33项生产管理制度、12项技术监督实施细则;完成了集控和其他专业运行规程(第二版)的修订工作。

编制出版了各专业的点检标准、设备给油脂标准和点检卡,编制完成了多项事故处理预案。

通过规程制度的逐步制订和实施,满足了现场调试及生产的工作需要,为运行、维护做好了准备。

1.5 认真整改,夯实运行生产准备基础2007年3月,股份公司组织12位专家组成的运行生产准备查评组,分为技术资料组、现场设备组和安全管理组来到田集发电厂,开展了为期3天的运行生产准备查评工作。

对电厂的运行生产准备工作进行一次全面梳理,提出了设备规程技术资料不完善、现场设备标识缺少、生产设备和管辖范围分工界面不清晰、现场工器具管理不规范等10个方面29个问题,我们结合8项建议逐一落实整改。

通过这次检查以及整改事项的闭环,进一步夯实了新管理模式下运行生产准备的基础。

2 主动介入,着眼未来,加强机组启动调试全过程管理为了机组投产后的安全经济运行,生产准备人员全面参与基建全过程,运行和设备管理人员参与设备选型、设计审查、系统优化;参与设备的安装与验收;做好机组调试、试运行操作、设备代保管等各项工作。

2.1 优化设计方案,提高设备的安全经济运行水平在机组安装调试及试运行时期,生产准备人员主动介入,参与设备安装与调试工作,理解消化设计意图,熟悉了解设备性能,为以后的设备系统验收、运行操作等做好准备。

由于介入程度较深,能够察觉一些问题症结,提出优化设备系统建议,从而及时消除设计、安装、设备缺陷,提高了设备的可靠性。

2.2 做好设备验收,保证健康的设备移交生产在设备试运阶段,认真执行“新启规”,严把试运质量关,严格做到“三不启动”,即设备的设计、安装、试验资料不全不启动;联锁、保护传动试验未完不启动;机组跳闸原因不清和未采取有效措施不启动,确保实现试运后的零缺陷移交。

2.3 完善热控逻辑,确保机组安全稳定运行热工保护控制逻辑是确保大机组安全稳定运行的关键,根据调试进度需要,及时完成机组热工保护定值、热工控制逻辑和继电保护定值计算的审批工作。

机组调试过程中,根据各类试验和生产异常情况及时讨论和修订完善。

1号机组投产以后,我们针对调试过程中出现的各类问题对控制逻辑进行了全面梳理和修订,同时确保了2号机组无锅炉爆管、无锅炉MFT、无汽机跳机、整套启动一次完成。

2.4 强化安全管理,做好代保管阶段工作一个新建电厂,强化代保管和试运行阶段的安全管理,可以提高职工的安全意识,养成习惯,形成一个良好的安全氛围。

系统代保管或机组顺利投运后,按生产运行管理要求,严格执行“两票三制”,及时对运行设备和施工现场进行隔离,保持了运行设备安全稳定。

2.5 加强电网协调,确保工程如期推进根据工程进度需要,我们积极主动与电网生产系统的沟通,先后与华东电网公司、省电力调度通信中心、省电科院、市供电公司等单位签订了《并网技术服务合同》、《技术监督服务合同》、《供用电合同》、《购售电合同》和《并网调度协议》,明确了电网设备命名编号、调度关系、管理范围、技术服务内容等一系列责任和要求。

保证了倒送电、机组并网等重要节点的顺利进行。

3 理顺体系,强化管理,确保机组投产后的安全稳定运行机组投运后,发电厂以安全生产为中心,以对标管理为龙头,以人本建设为支撑,着力于管理、制度和技术创新完善工作,强化细节管理,保证了两台机组的安全稳定运行。

3.1 规范例会制度,理顺安全生产管理系统在1号机组投产后,坚持每日召开生产调度会,协调解决生产中存在的问题;每月召开运行分析会,分析机组和设备的运行情况,剖析安全运行和节能降耗中存在的问题;每月召开检修分析会,总结分析设备检修、消缺维护过程中各类问题。

每周召开安全文明生产会议,对现场存在的不安全现象和影响安全文明生产的设施、设备进行分析盘点,评价“两票三制”的执行情况,对安全文明生产工作提出要求和整改计划;每月召开安全生产讲评会,总结分析月度安全生产形势,对发生的不安全事件进行讲评。

3.2 加强消缺维护管理,确保设备安全可靠运行自1号机组投产之日起,发电厂重视设备的缺陷管理,MIS缺陷管理系统随即投入使用,逐步消除设备分工上的死角,以保证所有缺陷的闭环验收。

积极组织协调消缺维护工作,执行好《设备维护项目考核办法》和《设备维护值班制度》,加强对设备点检定修管理工作,编制印刷各专业设备点检标准和点检记录表,及时进行巡检,填写点检日志和记录,并准确对设备缺陷进行分析和处理。

加强对重大设备缺陷的跟踪、分析和处理,定期组织对遗留缺陷进行盘点分析,通过2007年10月底和11月初分别对2台机组停机全面消缺,为机组连续运行和完成全年生产任务提供了保证。

3.3 解决基建遗留问题,确保完成达标投产目标对基建上不完善项目和对安全生产、经济运行有较大影响或存在较大隐患的项目,进行反复专题讨论,逐步安排实施整改。

按照中电投集团公司达标投产工作要求,制定目标计划和实施办法,有计划、有步骤、有措施地开展达标投产工作。

及时安排机组的性能试验工作,对性能试验数据进行深度分析比较,对试验过程中已发现的问题开展专题讨论研究,设备上存在的问题及时整改,优化运行方式和操作,以挖掘潜力,争取先进指标。

3.4 开展专项安全活动,夯实安全生产基础认真开展秋冬季安全大检查、运行管理季、重大事故隐患排查、电缆封堵专项检查等各项工作。

对生产基础管理工作进行全面的梳理和完善;对现场的安全设施进行全面的检查,认真落实整改,并举一反三;规范现场的作业行为和管理行为。

每项整改活动制订详细的落实计划,责任到人。

每次的专项检查活动都能够检查出一系列的问题,对于一个新建电厂,扎实地进行各项安全检查活动尤为必要。

4 结语充分的生产准备,生产人员积极参与基建全过程,保证了电厂投产后的安全稳定运行。

2007年,发电厂2台机组共发电28.6亿千瓦时,完成了由基建向生产的平稳过渡,实现了“当年机组双投,当年产生效益”目标。

自工程开工到2号机组移交投产,安全生产记录累计达858天;保证了投产后的连续安全无事故运行,各项经济指标也达到了国内600MW机组的先进水平。
