监理三级质量控制点
ABC三级质量控制点设置(修订)

关于四川盛马化工有限公司重油深加工项目
实施A、B、C三级质量控制点的规定

A、B、C三级质量控制点设置表质检等级说明
1、代号说明
A:停检点,必须经专业监理工程师、业主(必要时还需地方质检部门、设计单位参与)检查合格后,方可进行下道工序;
B:报告检查点,即必须通知专业监理工程师共检;
C:一般检查点,施工单位质量检查员检查合格后,报专业监理工程师按正常程序对施工质量现场抽检。
R:须有见证记录文件,施工过程质量控制记录,并经相关人员签字确认;
2、报验说明
AR、BR:施工单位在报验时,应同时报验已自检合格、并经相关人员签字确认的记录文件和施工过程质量控制记录。
CR:施工单位自检合格,建立和保存经相关人员签字确认的记录文件和施工过程质量控制记录,专业监理工程师在现场抽检验证.。
工程监理质量事前事中事后控制要点

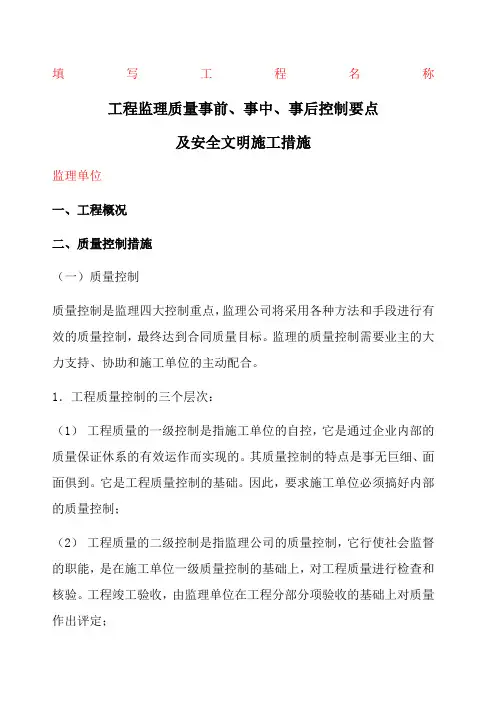

填写工程名称工程监理质量事前、事中、事后控制要点及安全文明施工措施监理单位一、工程概况二、质量控制措施(一)质量控制质量控制是监理四大控制重点,监理公司将采用各种方法和手段进行有效的质量控制,最终达到合同质量目标。
监理的质量控制需要业主的大力支持、协助和施工单位的主动配合。
1.工程质量控制的三个层次:(1)工程质量的一级控制是指施工单位的自控,它是通过企业内部的质量保证休系的有效运作而实现的。
其质量控制的特点是事无巨细、面面俱到。
它是工程质量控制的基础。
因此,要求施工单位必须搞好内部的质量控制;(2)工程质量的二级控制是指监理公司的质量控制,它行使社会监督的职能,是在施工单位一级质量控制的基础上,对工程质量进行检查和核验。
工程竣工验收,由监理单位在工程分部分项验收的基础上对质量作出评定;(3)工程质量的三级控制是指质量监督站对工程质量的宏观控制,它行使政府监督职能,对工程验收的组织形式、验收程序、执行验收标准等情况及评定结果进行现场监督。
2.质量的事前控制(1)资格审查:开工前,施工单位应把公司资质以及现场项目经理部成员、特种作业人员的资格证、上岗证等上报监理公司,经监理公司审查具备开工条件后方能开工。
(2)设计图纸的审校工作:施工单位必须认真地审核图纸,对于图纸的错、漏、碰、缺、含糊不清等问题,必须在施工之前提出并予以解决,监理公司会协助此工作。
(3)施工组织设计、施工方案及质量通病的防治措施:施工组织设计是指导拟建工程全过程中各项活动的技术、经济和组织性文件,监理将审查其科学性和可操作性,并在施工过程中随时检查其贯彻落实情况。
对于重要的分项工程,施工单位应先作详细的施工方案。
施工组织设计和施工方案都必须事先提交监理一份,并经监理审定后方可执行。
质量控制的另一个重要方面,就是防止工程质量通病的发生。
因此施工单位提交质量通病的防治措施,措施必须可行、有效。
(4)技术交底工作:各工种、工序施工前要作好技术交底工作。
监理ABC三级明细质量控制要点表..教学内容

附表:质量控制要点
A、B、C三级质量控制要点明细表
表三:钢结构预制安装质量控制点
表四:容器、塔器安装质量控制点
表八:带搅拌器设备安装质量控制点
表九:泵,风机安装质量控制点
表十五:设备及管道的绝热、防腐工程质量控制点
表十六:电气安装工程质量控制点
表十七:仪表安装工程质量控制点
说明:
1)质量等级:
A—联检点(业主、监理、项目部质量部门质检员联合检查);
B—共检点(监理、项目部质量部门质检员共同检查);
C—一般控制点(施工班组自行检查)
R—应有质量记录
2)监理控制点:
W—见证点(分为实物和文件的质量控制对象。
在规定的关键工序施工前,施工单位应提前通知监理人员在约定的时间内到现场进行见证和对其施工质量实施监督)。
H—停工待检点(施工单位要提前通知监理人员现场检查,在质量记录签字认可合格后,方可进入下道工序;否则不可进行下道工序)。
S—旁站巡检点(设备监理人员对正在进行施工的设备工程有关活动进行的定期或不定期的监督活动,监理人员必须到现场进行旁站检查)。
监理三级质量控制点

监理三级质量控制点
监理三级质量控制点是监理公司在工程建设过程中进行质量管理和
控制的重要手段。
这一控制点系统地规定了各个级别的质量控制要求,以确保工程建设的质量达到预期的标准。
在监理三级质量控制点中,第一级是“决策性质量控制”,主要涉及工程建设的方案、设计、施工工艺等方面的质量控制。
这一级质量控制要求监理公司对工程建设的方案、设计、施工工艺等进行审查和评估,确保它们符合相关法规和标准,并且能够达到预期的建设目标。
第二级是“管理性质量控制”,主要涉及工程建设过程中的各种管理行为的质量控制。
这一级质量控制要求监理公司对工程建设的各项管理行为进行监督和管理,包括人员管理、材料管理、设备管理等方面。
通过这一级质量控制,可以确保工程建设过程中的各项管理行为得到规范和有效的执行。
第三级是“操作性质量控制”,主要涉及工程建设过程中的各种操作行为的质量控制。
这一级质量控制要求监理公司对工程建设过程中的各种操作行为进行监督和管理,包括施工操作、检验操作等方面。
通过这一级质量控制,可以确保工程建设过程中的各种操作行为得到规范和有效的执行。
在监理三级质量控制点的实施过程中,监理公司需要制定详细的质量控制计划和方案,明确各级质量控制的具体要求和实施步骤。
监理公
司还需要对工程建设过程中的各种质量数据进行监测和分析,及时发现和解决质量问题,确保工程建设的质量达到预期的标准。
总之,监理三级质量控制点是监理公司在工程建设过程中进行质量管理和控制的重要手段。
通过这一控制点的实施,可以确保工程建设的质量得到有效的管理和控制,提高工程建设的整体水平。
XX工程质量控制点的划分

质量控制点的划分
质量控制点指对工程的性能、安全、寿命、可靠性、观感等有较大影响的关键部位或对下道工序有较大影响的关键过程或工序,一般将国家颁布的建筑工程施工质量验收标准中规定的分部/分项工程以及检验批作为检查工程质量的质量控制点,另外还应识别工程特殊的要求,补充需要控制检查的内容;
1、质量控制点的定级:根据对工程质量的影响程度,将质量控制点分为
Ⅰ、Ⅱ、Ⅲ三级,其中:
·Ⅰ级为最重要的质量控制点,必须有分包单位、监理、项目经理部和顾客各方质检人员检查确认。
·Ⅱ级为重要的质量控制点,由分包单位、监理、项目经理部三方质检人员检查确认。
·Ⅲ级为一般质量控制点,由分包单位和监理双方质检人员检查确认,项目经理部人员进抽查。
2、质量控制点的设置及确定:
·质量控制点明细表应报顾客确认后,方可执行。
·质量控制点的设置,可根据顾客的需要进行适当的增减。
·质量控制点明细表中质量控制点的检查等级,可顾客的具体要求作适当调整。
3、一般工程质量控制点设置参考(应结合项目实际情况设置):。
监理工作三级质量控制点(计划)

三级质量控制点序号工程质量控制点等级表号备注第一类装置工程一、桩基工程1 工程定位测量 A 必查2 预制管桩进场验收 B3 桩尖焊接验收 B4 沉桩、接桩验收 B5 桩的动(静)荷载实验 A 必查6 施工全过程控制 C二、土方工程1 工程定位(高程)测量 A 必查2 地基验槽(坑) A3 检查回填土压实密度 B4 施工全过程控制 C三、钢筋混凝土构筑物工程1 验证材料合格证书及材料复检报告 A 必查B2 审定混凝土试块实验报告及质量评定记录3 工程定位测量 A 必查4 地基验槽(坑) A5 检查钢筋焊接情况及实验报告 B6 钢筋检查 BB7 检查模板尺寸、预埋件、预埋管、预留洞、预埋地脚螺栓的位置检查模板支撑、刚度、稳定性 B8 混凝土隐蔽工程检查 A 必查9 施工全过程控制 C四、钢筋混凝土构件工程1 检查构件合格证及出厂实验报告 A 必查2 检查构件接头焊接和灌浆质量 B3 钢筋混凝土构件安装 B4 施工全过程控制 C五、建筑工程1 验证材料、半成品和成品的合格证书及材A 必查料实验报告B2 审定混凝土试块实验报告及质量评定记录序号工程质量控制点等级表号备注3 工程定位测量 A 必查4 地基验槽(坑) A 必查5 钢筋检查 BB6 检查模板尺寸、预埋件、预埋管、预留洞、预埋地脚螺栓的位置7 沉降缝、伸缩缝和防震缝处理检查 B8 砌体检查 B9 防水工程质量检查 A 必查10 防腐工程检查 B11 防潮层的检查 B12 门窗及附件安装的质量检查 B13 装饰墙面检查 B14 吊顶检查 B15 防静电地板材料及安装质量的检查 B16 楼地面检查 B17 沉降观测 B18 楼层测量 B19 隐蔽工程检查 A 必查21 施工全过程控制 C六、自控仪表安装1 检查产品合格证书 A 必查2 仪表安装前调校检查: B(1) 变送器、转换器调校 B(2) 调节阀执行器调校 B(3) 热电偶、电阻体调校 B(4) 物位仪表调校 B(5) 就地指示仪调校 B(6) 工艺开关调校 B(7) 其它调校 B(8) 报警、连锁系统实验 A 必查3 仪表系统安装及调试 A 必查(1) 仪表盘、箱、安装 B(2) 仪表箱安装方案审查 B(3) 仪表保护箱、保温箱安装 B(4) 仪表管路试压脱脂、酸洗 B(5) 节流装置安装检查 B(6) 电缆(线)绝缘电阻测定 B(7) 电缆敷设 B(8) 接地极、接地电阻测定 B(9) 仪表盘送电 A 必查序号工程质量控制点等级表号备注(10) 温度仪表安装检查 B(11) 压力仪表安装检查 B(12) 流量仪表安装检查 B(13) 物位仪表安装检查 B(14) 分析仪表安装检查 B(15) 气体检测仪表安装检查 B(16) 调节阀安装检查 B(17) 其他仪表安装检查 B(18) 接地极、接地电阻测定 B4 DCS机柜、操作台安装调试 A 必查(1) 接线 B(2) 画面检查 B(3) DCS基本功能检测 A 必查(4) DCS系统回路联调 A 必查(5) 报警、连锁系统调试 A(6) 施工全过程控制 C七、电气工程安装1 检查电气设备、材料合格证书 A 必查2 基础复测 B4 检查静电接地 B5 接地电阻测量 B6 隐蔽工程检查 A 必查7 电机单试验 B9 变压器试验 B10 电气设备试验 B11 电力电缆试验 B12 自动开关调整 B13 变压器器身检查 B14 断路器安装调整 B15 隔离(负荷)开关安装调整 B16 蓄电池充放电 B17 电缆敷设前,槽架安装检查 B18 电缆敷设和绝缘检查 B19 照明线路绝缘检查及试照 B20 防爆电气安装检查 B21 配电间机柜安装 B22 开关柜联动试验 A 必查23 保护整定值设定 A 必查24 受电条件检查 A 必查25 施工全过程控制 C序号工程质量控制点等级表号备注八、油漆保温1 原材料进场合格证及材料复检 A 必查2 检查金属表面除锈 B3 检查油漆膜涂刷 B4 管道隔热工程施工 B5 设备隔热工程施工 B6 隐蔽工程检查 A 必查7 施工全过程控制 C九、采暖通风工程1 检查器材、设备合格证书 A 必查2 设备基础交接 B3 空调机的安装 B4 空调机通风管道及其附件的施工 B5 空调机试运转 A 必查6 检查采暖设施的安装 B7 管道强度、严密性试验 A 必查8 隐蔽工程检查 A 必查9 施工全过程控制 C十、电信工程(一)通信1 检查器材、设备合格证书 A 必查2 检查电缆敷设 B3 检查设备安装 B4 系统调试、试运行 A 必查(二)消防系统1 检查消防系统的安装 B2 隐蔽工程检查 A 必查3 检查火灾报警系统安装、调试 A 必查(三)施工全过程控制 C十一、幕墙工程1 工程定位测量 A 必查2 后置埋件材料进场验收 C3 后置埋件、化学螺栓合格证、产品生产许B可证4 化学螺栓拉拔试验 A 必查A 必查5 铝型材、玻璃、密封胶、胶条、钢材、石材进场验收6 铝型材涂层检查 B7 幕墙材料构件和组件进场检查 B8 辅助材料进场检查 B序号工程质量控制点等级表号备注9 主要材料的合格证、产品生产许可证、进A 必查口材料的商检报告A 必查10 结构胶、密封胶的物理耐用年限和保险年限质保书,相容性和性能测试报告。
三级质量控制点

三级质量控制点引言质量是企业的生命线,质量控制是确保这一辈子命线持续流动的关键环节。
质量控制点,作为质量管理中的重要概念,旨在确保产品或者服务达到预设的标准和要求。
本文将深入探讨三级质量控制点的概念、实施以及其对企业的重要性,为企业在质量管理的道路上提供有益的参考。
一、质量控制点概述质量控制点的定义:质量控制点是指在生产过程中对产品质量进行控制的关键节点,旨在预防质量问题的发生,确保产品质量的稳定。
质量控制点的作用:通过设置质量控制点,企业可以对产品生产的全过程进行监控,及时发现并处理质量问题,提高产品的合格率和稳定性。
二、一级质量控制点确定一级质量控制点的原则:选择对产品质量影响较大的关键工序和环节,如原材料验收、关键工艺参数等。
控制措施:对一级质量控制点实施严格的检验和监控,确保原材料的质量和稳定性。
数据分析:定期采集和分析数据,评估一级质量控制点的有效性,并做出相应调整。
三、二级质量控制点确定二级质量控制点的原则:选择产品生产过程中的重要节点,如半成品检验、设备校准等。
控制措施:对二级质量控制点实施定期检查和监控,确保生产过程中的质量和稳定性。
异常处理:建立有效的异常处理机制,对二级质量控制点浮现的问题进行及时分析和处理。
四、三级质量控制点确定三级质量控制点的原则:选择对产品质量影响较小,但对生产效率影响较大的环节。
控制措施:对三级质量控制点实施常规检查和监控,以提高生产效率。
持续改进:通过对三级质量控制点的监控和分析,持续优化生产流程,提高生产效率。
五、实施三级质量控制点的益处提高产品质量:通过实施三级质量控制点,企业可以全面监控产品的生产过程,有效预防质量问题的发生,从而提高产品的合格率和稳定性。
优化生产流程:通过对各级质量控制点的有效管理,企业可以持续改进生产流程,提高生产效率,降低生产成本。
工程监理质量事前、事中、事后控制要点

填写工程名称工程监理质量事前、事中、事后控制要点及安全文明施工措施监理单位一、工程概况二、质量控制措施(一)质量控制质量控制是监理四大控制重点,监理公司将采用各种方法和手段进行有效的质量控制,最终达到合同质量目标。
监理的质量控制需要业主的大力支持、协助和施工单位的主动配合。
1.工程质量控制的三个层次:(1)工程质量的一级控制是指施工单位的自控,它是通过企业内部的质量保证休系的有效运作而实现的。
其质量控制的特点是事无巨细、面面俱到。
它是工程质量控制的基础。
因此,要求施工单位必须搞好内部的质量控制;(2)工程质量的二级控制是指监理公司的质量控制,它行使社会监督的职能,是在施工单位一级质量控制的基础上,对工程质量进行检查和核验。
工程竣工验收,由监理单位在工程分部分项验收的基础上对质量作出评定;(3) 工程质量的三级控制是指质量监督站对工程质量的宏观控制,它行使政府监督职能,对工程验收的组织形式、验收程序、执行验收标准等情况及评定结果进行现场监督.2.质量的事前控制(1)资格审查:开工前,施工单位应把公司资质以及现场项目经理部成员、特种作业人员的资格证、上岗证等上报监理公司,经监理公司审查具备开工条件后方能开工。
(2)设计图纸的审校工作:施工单位必须认真地审核图纸,对于图纸的错、漏、碰、缺、含糊不清等问题,必须在施工之前提出并予以解决,监理公司会协助此工作。
(3)施工组织设计、施工方案及质量通病的防治措施:施工组织设计是指导拟建工程全过程中各项活动的技术、经济和组织性文件,监理将审查其科学性和可操作性,并在施工过程中随时检查其贯彻落实情况.对于重要的分项工程,施工单位应先作详细的施工方案。
施工组织设计和施工方案都必须事先提交监理一份,并经监理审定后方可执行。
质量控制的另一个重要方面,就是防止工程质量通病的发生。
因此施工单位提交质量通病的防治措施,措施必须可行、有效. (4)技术交底工作:各工种、工序施工前要作好技术交底工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中原-开封输气管道(东明段)工程三级质量控制点及监理控制点的设置
编制:金坤
审核:杜立忠
审批:乔清波
濮阳中油工程管理有限公司
2015年1月8日
目录
第一章总则 0
第二章长输管道工程控制点 (1)
第三章工程验收阶段控制点 (3)
第一章总则
一、设置目的
为保证中原-开封输气管道(东明段)工程质量控制工作顺利实施,使工序质量处于良好控制状态,工程质量特性达到设计要求和施工验收规范标准,根据建设工程质量控制点的设置原则,结合工程实际,指导项目监理部设置三级质量控制点和监理控制点。
二、适用范围
适用于油气长输管道、站场及配套工程等施工阶段项目监理部三级控制点及监理控制点的设置。
三、设置原则
1、施工过程中的关键工序或环节以及隐蔽工程。
2、施工中的薄弱环节,或质量不稳定的工序、部位或对象。
3、对后续工程施工或对后续工序质量或安全有重大影响的工序、部位或对象。
4、采用新技术、新工艺、新材料的部位或环节。
5、施工上无足够把握的、施工条件困难的或技术难度较大的工序或环节。
四、设置依据
国家有关工程质量的法律、法规和相关的国家、行业技术标准、规范、规程。
五、设置说明
1、A级控制点:由建设单位、监理单位、承包(施工)单位三方代表共同检查确认。
2、B级控制点:由监理单位、承包(施工)单位二方代表共同检查确认。
3、C级控制点:由承包(施工)单位质量检查人员检查,监理代表对承包(施工)单位的自检记录予以抽查。
4、W见证点:监理在约定的时间到现场进行见证检查的控制点。
5、H停工待检点:监理在约定的时间到现场对该控制点进行监督检查,未经检查认可不得超越该点施工。
6、S巡检点:到施工现场随机巡检检查,对发现的问题,依据问题性质提出处理意见。
如有必要,应进行必要的检验或试验。
7、旁站点:监理在现场对施工的重要部位和工序进行旁站见证的全过程连续监控点。
第二章长输管道工程控制点
第三章工程验收阶段控制点
注:在工程施工中,可根据具体情况,对上表中所列质量控制点的设置有所增减。
