电动公交车充电站建设项目投入施工的主要设备和劳动力配置情况

合集下载

电动汽车充电站项目(施工用电专项方案)

电动汽车充电站项目(施工用电专项方案)

XX中心电动汽车充电站项目(电气安装)施工用电专项施工方案编制:审核:批准:编制日期:年月日XX公司目录一、工程概况 (1)二、工器具准备 (1)三、安全注意事项 (4)一、工程概况1、工程建设概况1.1项目名称:XX中心一楼停车场电动汽车充电站1.2建设性质:新建1.3建设地点:XX中心一楼地面停车场。

1.4建设内容及规模在XX中心一楼地面停车场建设电动汽车公共充电站,东、南、西侧共77个快充车位。

主要服务于出租车、网约车、小型货车等社会车辆的快速充电需求。

配套建设环网柜、箱变、控制柜及电缆等供配电设施、消防设施、监控设施。

项目整体设计,分期建设,其中项目一期(东侧)考虑建设33个快充、项目二期(西侧)建设23个快充、项目三期(南侧)建设20个快充。

一期设置1台1进4出环网柜、1台1250kVA箱变、4台480kW充电主机、33台60kW 充电终端。

二期设置1台1000kVA箱变,3台480kW充电主机,23台60kW充电终端。

三期设置1台1250kVA箱变,1台480kW充电主机,2台360kW充电主机,20台60kW 充电终端。

2、工程范围项目内电气设备安装、调试、验收(包含部分辅材购买)。

二、工器具准备1、工器具见下表序号名称规格型号数量备注1配电箱1台2十字螺丝刀100mm-250mm1把3一字螺丝刀100mm-250mm1把4万用表1台5绝缘电阻测试仪1台6斜口钳1把7剥线钳1把8电缆100米满足施工需求9其它满足施工需求2、施工工序及要求2.1工程用电机械设备见下表序号名称规格单位数量功率(KW)1电焊机台17.52切割机台10.373试验设备台33合计10.87结合本工程特征,我公司将严格采用TN-S接零保护系统,把甲方提供的三相四线制低压电力系统(三相五线制),实行三级配电和二及漏电保护系统,电源线路采取架空和穿管敷设方式。

2.2负荷计算:施工现场总需要系数Kx=0.6。

功率因素综合考虑COSφ=0.65。

电动汽车充电站工程施工准备方案

电动汽车充电站工程施工准备方案

电动汽车充电站工程施工准备方案施工准备工作是在工程正式开工前进行的一切施工准备,目的是为工程正式开工创造必要的施工条件,迅速形成可持续的施工生产能力。

工程施工能否顺利进行并如期完工与施工准备工作做得好坏密切相关,良好的施工准备工作是工程顺利进行并完成的必要条件。

1.1 施工技术准备➢建立以项目总工程师为首的项目施工技术管理体系,以便有效地开展项目的技术管理。

➢技术资料准备1.1.1 本工程必须的规程、规范的准备,详见6.4章节。

1.1.2 编写施工阶段的施工组织设计及分项工程施工作业指导书,针对本工程须编制的作业指导书如下:《综合办公楼作业指导书》《屋面工程作业指导书》《建筑装饰工程作业指导书》《站区管沟施工作业指导书》《清水混凝土施工作业指导书》《站区道路施工作业指导书》《砌体施工作业指导书》《全站接地施工方案》《站区网架吊装施工方案》《变压器安装作业指导书》《电气设备高压试验方案》《接地电阻测试方案》《电缆敷设作业指导书》《控制屏柜安装作业指导书》《二次配线技术要求》《继电保护调试方案》1.1.3 积极开展了特种作业人员的培训、考核、技术比武活动;主要的培训项目有:(1)、兼职安全员培训(2)、防水工、焊工施工培训(3)、砼外观质量控制培训(4)、高压试验技术培训(5)、保护调试培训1.1.4 编制进度控制、质量控制、安全控制、成本控制实施细则。

1.1.5 按照施工图纸确定的工程量、施工组织设计拟定的施工方法、建筑工程预算定额和有关费用定额编制施工图预算和施工预算,明确成本控制目标。

1.1.6 做好混凝土、砂浆的配合比试验、回填土碾压试验及试验仪器的测试工作,将试验结果报请监理工程师批准。

1.1.7 做好图纸会审的准备。

1.2 物资设备准备1.2.1 施工材料准备根据施工图纸、施工进度计划,编制建筑材料需要量提供详细的材料采购计划,为施工备料及组织运输提供依据。

对主要建筑材料在使用前进行抽样检查试验,对合格材料按材料需要量计划分期分批购进。

电动公交车充电站建设项目投入施工的主要设备和劳动力配置情况

电动公交车充电站建设项目投入施工的主要设备和劳动力配置情况

电动公交车充电站建设项目投入施工的主要设备和劳动力配置情况1.1投入施工机械设备配置1.1.1土建工程主要施工机械选用表序数单名称规格型号备注号量位1反铲挖掘机WY-042台220T 自卸车6辆35T 自卸车16辆4潜水泵5台5砂浆搅拌机JD5001台7砼振动器50-753台8平板振动器2台9蛙式打夯机HW-2014台10钢筋切断机GJ40A1台 1.5KW 11钢筋弯曲机WJ40-11台3KW12钢筋对焊机H-1501台150KW 13木工圆锯机MJ1061台100M一套14木工平刨机MJ1061台4KW 15空压机9m31台1.1.2安装工程主要施工机械选用表序号机械或设备名称型号规格数量单位用于何工1汽车吊QY-8~ 161台综合2液压升降台400kg H=9m4台综合3移动式高空作业500kg H=5m2台综合4直流弧焊机300A4台综合5手推叉车2t2台综合6台钻φ12.71台综合7冲击钻FE22- Φ164把综合8水准仪NI00A1台综合9手提砂轮机φ 1502台综合10电动试压泵ZDL-SY819/41台综合11角向砂轮机4台综合12手枪电钻φ3.2-136台综合13砂轮切割机φ 3002台综合14手动葫芦1~ 3t4台综合15对讲机4只综合16方水平4只综合17全自动风管加工1套通风18折边机WS1.5×2000TF1台通风19固定式直角装订1台通风20轻声合口机1台通风21移动式直角装订1台通风22联合角咬口成型2mm1台通风23风速仪1台通风24电动手剪2台通风25潜水泵2台管道26电动弯管器Φ 15- Φ501台电气27手动弯管器Φ 15- Φ256台电气28兆欧表500V2只电气29兆欧表1000V1只电气30电动开孔器Φ 114 以下2只电气31数字式万用表2只电气32编码机1只电气33接地摇表ZC-81只电气34机械压接钳10-185mm22把电气35液压压接钳240mm22把电气36电缆放线架大号2套电气37线缆剪5把电气序号机械或设备名称型号规格数量单位用于何工38曲线锯6把电气39临时配电箱现场按需定10台电气40移动门式脚手架单层~4层10台电气41手枪电钻Φ 6~1310把电气42电气调整试验设1套电气43钳型电流表2只电气44仪表调校装置1套管理1.2主要劳动力使用计划表、用工计划表本计划为保障工期目标实现,在工程进行过程中投入相当数量的劳动力、机械设备、管理人员,并根据施工方案合理有续地对人力、机械、物资进行有效调配,保证计划中各施工节点如期完成。

2024年整理城市电动汽车充电站施工方案(设备配置与布置设计)

2024年整理城市电动汽车充电站施工方案(设备配置与布置设计)

《城市电动汽车充电站施工方案》一、项目背景随着全球对环境保护的日益重视以及电动汽车技术的不断发展,电动汽车在城市中的普及程度越来越高。

为满足电动汽车的充电需求,提高城市的可持续发展能力,本项目旨在建设一座现代化的城市电动汽车充电站。

该充电站将为电动汽车用户提供便捷、高效、安全的充电服务,同时也将为城市的节能减排和环境保护做出贡献。

二、施工目标1. 建设一座符合国家相关标准和规范的电动汽车充电站。

2. 提供高质量、可靠的充电设备,满足不同类型电动汽车的充电需求。

3. 确保充电站的施工质量和安全,按时完成项目建设。

4. 优化充电站的布局和设计,提高用户的使用体验。

三、设备配置与布置设计(一)充电设备选型1. 交流充电桩:适用于家庭和办公场所的慢充需求,可提供7kW 或 11kW 的充电功率。

2. 直流快充桩:适用于公共场合的快速充电需求,可提供30kW、60kW、120kW 等不同功率的充电服务。

3. 充电管理系统:实现对充电设备的远程监控和管理,包括充电状态监测、计费管理、故障诊断等功能。

(二)设备布置设计1. 充电区布局:根据充电站的场地面积和充电需求,合理规划充电区的布局。

充电区应设置在交通便利、易于进出的位置,同时要保证充电设备之间的间距符合安全要求。

2. 停车位设计:为方便电动汽车用户停车充电,充电站应设置足够数量的停车位。

停车位的尺寸应符合国家标准,同时要考虑电动汽车的充电接口位置,确保充电线能够方便地连接到车辆。

3. 标识系统:在充电站的入口、充电区、停车位等位置设置清晰的标识系统,引导用户正确使用充电设备和停车位。

标识系统应包括充电设备的类型、功率、使用方法、收费标准等信息。

四、施工步骤(一)场地准备1. 对充电站的场地进行平整和清理,确保场地无障碍物和杂物。

2. 根据设计要求,进行场地的测量和放线,确定充电区、停车位、管理用房等设施的位置。

(二)基础施工1. 按照设计要求,进行充电设备基础和停车位基础的施工。

公交车充电站土建施工方案

公交车充电站土建施工方案

公交车充电站土建施工方案1. 引言公交车充电站的建设是为了满足城市公交车快速增长的充电需求,实现公交车的电动化发展。

本文档旨在提供一种公交车充电站的土建施工方案。

2. 工程范围本土建施工方案涵盖以下主要内容:•充电站选址•土地准备工作•地基工程•建筑物设计和施工•配套设施建设3. 充电站选址选择合适的充电站选址是确保充电站顺利运转的关键。

以下是一些选择充电站选址的主要考虑因素:•充电需求:充电站应该位于公交车路线的重要节点上,以方便公交车辆进行充电。

•电力供应:选址时应考虑电力供应是否稳定,并且是否能够满足充电站的电力需求。

•周边环境:充电站选址时应考虑周边的环境因素,如周边道路的交通情况、居民区的距离等。

•土地条件:选址时应考虑土地的稳定性和承载能力。

4. 土地准备工作在充电站选址确定后,需要进行必要的土地准备工作。

主要包括以下内容:•土地清理:清理选址区域的杂草、垃圾等,确保施工区域的整洁。

•土地平整:对选址区域进行必要的平整处理,如填土、回填等。

•地面硬化:对施工区域进行地面硬化,以确保充电站的稳定性和安全性。

5. 地基工程地基工程是充电站土建施工的重要一环,它直接影响充电站建筑物的稳定性和安全性。

在地基工程中,主要包括以下步骤:•地质勘察:进行地质勘察,评估土壤的承载能力和稳定性,为地基设计提供依据。

•地基处理:根据土壤的情况,采取相应的地基处理措施,如加固、挖土、灌注桩等。

•基础施工:根据设计要求,进行地基基础的施工,包括基础底板、柱子等。

6. 建筑物设计和施工建筑物的设计和施工是公交车充电站建设的核心部分。

建筑物的设计应综合考虑以下因素:•功能布局:建筑物应满足充电站的功能需求,包括车辆停放、充电设备安装等。

•结构稳定性:建筑物的结构要稳定,能够承受自然灾害和人为因素的影响。

•施工材料:选用符合环保要求和耐久性好的施工材料。

建筑物施工过程中,应严格按照设计要求进行施工,包括地下水防止、屋面防水等。

电动公交车充电站建设项目工程施工技术方案和施工方法

电动公交车充电站建设项目工程施工技术方案和施工方法

电动公交车充电站建设项目工程施工技术方案和施工方法1.1 施工准备1.1.1 现场布置(详见临时设施专项施工方案)根据本工程业主的要求,施工总平面布置首先要满足工程文明工地管理有关规定,施工现场平面布置图除按区划分外,还要按以下几个阶段进行:1、施工准备阶段现场布置一旦接到开工通知,即组织水电施工、部分管理人员,进行道路施工、场地平整,搭设大临,水电接入等。

所用材料迅速进场,组织测量人员对施工现场进行平面定位,开展施工临时水电和临时设施、道路及材料堆场的布置。

2、现场开设一扇大门。

在业主指定场地搭设办公楼、施工住宿等临时设施。

3、施工期间,根据各施工阶段明确施工区域划分和材料堆放场地,保证材料运输道路环通通畅。

4、临时便道沿拟建物周圈布置,施工便道采用30cm 厚道渣垫层,15cm厚混泥土道路。

重车进出的大门口,内配钢筋。

在大门的附近设置七牌一图、旗杆等设施,以达到文明施工设施配置要求。

5、施工临时水、电管线拟沿围墙内侧架空敷设。

生活、办公区域,每30m设置一只电箱及水龙头;道路、堆场区域,每50m设置电箱及水龙头;给水管沿排水沟的线路暗埋布置。

1.1.2 材料组织根据本工程的工程进度、质量要求和工作量,确定机械进出场、钢筋模板加工、钢结构加工制作,设备采购订货及材料供应等。

1.1.3 技术准备开工前做好外场、内场的技术准备工作。

1、外场准备:(1)组织全体施工人员认真踏勘现场,了解施工场地周边情况和临时水、电接口位置。

(2)了解并掌握主要材料的供应情况及技术性能,使所进材料符合技术、质量规定。

(3)指定专人做好各工种的原始施工记录和隐蔽记录。

(4)召集主要施工人员进行技术交底,使之进场后能迅速适应本工程施工要求。

2、内场准备:(1)会审:组织有关施工人员详细阅读施工图,充分了解设计意图,核对图纸节点和尺寸,然后由项目工程师组织会审,分析并汇总施工图中的问题,以便按工程特点和合同要求组织施工。

(2)交底:在充分了解施工图的基础上,由设计向施工进行图纸交底,进一步理解有关图纸问题,并把交底记录整理成文,作为设计文件的组成部分。

关于推进电动公交车充电桩建设的情况报告

关于推进电动公交车充电桩建设的情况报告

关于推进电动公交车充电桩建设的情况报告引言本报告旨在对电动公交车充电桩建设的推进情况进行全面的分析和总结,并提出相关建议。

在本报告中,我们将介绍电动公交车的发展现状、充电桩建设的重要性、目前建设情况以及面临的挑战和解决方法等内容。

背景电动公交车作为替代传统燃油公交车的环保交通工具,其推广和应用在全球范围内正在迅速发展。

然而,电动公交车的充电设施建设仍然是一个亟待解决的问题。

合理和高效地推进电动公交车充电桩建设,对于实现可持续发展和提升城市空气质量具有重要意义。

充电桩建设的重要性1. 有效延长电动公交车的续航里程:完善的充电桩建设能够更好地支持电动公交车的运营,并为公交车充电提供便利和保障,从而有效延长电动公交车的续航里程。

2. 促进电动公交车的推广和普及:充电桩的建设将为更多的公交车提供充电服务,扩大电动公交车的使用范围,推动电动公交车的普及,减少城市交通污染。

3. 提升城市形象和吸引力:成熟的充电桩建设将提升城市的环保形象,吸引更多游客和投资,推动城市的经济发展和可持续进步。

建设情况目前,电动公交车充电桩建设取得了一定的进展,但仍存在以下问题:1. 建设速度较慢:由于充电桩建设需要投入大量的资金和资源,目前建设速度较慢,无法满足日益增长的电动公交车数量和需求。

2. 充电桩分布不均衡:部分城市的充电桩分布不均衡,存在一些地区充电桩供不应求的情况,影响了电动公交车的正常运营。

3. 技术标准不统一:缺乏统一的充电桩技术标准,导致充电设施的互操作性不佳,给用户充电体验带来不便。

解决方法为了推进电动公交车充电桩建设,我们提出以下建议:1. 政府支持与投入:加大政府对电动公交车充电桩建设的投入,并提供一揽子政策支持,鼓励和引导社会资本参与充电桩建设。

2. 建立统一的技术标准:相关部门应尽快制定统一的充电桩技术标准,提高充电设施的互操作性,为充电桩建设提供标准和规范。

3. 加快建设进度:各地政府应加大对充电桩建设的管理和督促力度,提高建设速度和质量,确保充电桩的及时投入使用。

公共交通工具充电桩项目施工方案

公共交通工具充电桩项目施工方案

公共交通工具充电桩项目施工方案1. 项目背景为了推进清洁能源在公共交通领域的应用,本项目旨在在公共交通站点安装充电桩,以供公共交通工具充电使用。

2. 施工目标本项目的主要施工目标包括:- 在指定的公共交通站点安装充电桩;- 确保充电桩的安全性和可靠性;- 配备必要的设备和设施,以便操作人员进行维护和管理。

3. 施工步骤3.1 确认站点位置根据项目要求,确定充电桩需要安装的公共交通站点位置。

3.2 准备施工材料和设备根据充电桩的规格和要求,准备所需的施工材料和设备,包括但不限于充电桩设备、电源线、标志牌等。

3.3 建立电力供应系统确保公共交通站点的电力供应满足充电桩运行的需求,可以与相关电力公司或部门进行沟通,确保充电桩的电力供应可靠和稳定。

3.4 安装充电桩设备按照施工图纸和相关要求,在指定的公共交通站点安装充电桩设备。

3.5 连接电源线将充电桩设备与电源线连接,确保连接安全可靠。

3.6 安装标志牌在充电桩设备周围安装合适的标志牌,以指示充电桩的位置和使用方法。

3.7 调试和测试在充电桩安装完成后,进行调试和测试,确保充电桩设备正常运行、充电效果良好。

3.8 培训操作人员对操作人员进行培训,使其了解充电桩的操作和维护要点,并确保其具备相关技能。

4. 安全和环保在项目施工过程中,要遵守相关安全和环保规定,确保施工过程安全可靠,减少对环境的影响。

5. 维护和管理完成充电桩的安装后,需要建立相关的维护和管理机制,定期检查和维护充电桩设备,确保其长期稳定运行。

6. 预算和进度计划根据项目要求,编制项目预算和进度计划,以确保项目按时完成。

7. 风险控制识别和评估项目施工过程中可能存在的风险,并采取相应的措施进行控制和应对。

8. 总结通过有效的施工方案和合理的管理措施,本项目将实现公共交通工具充电桩的安装和运行,为公众提供更加方便和环保的出行方式。

以上为公共交通工具充电桩项目施工方案的简要描述,希望能对项目的实施提供一定的指导和参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

电动公交车充电站建设项目投入施工的主要设备和劳动力配置情况
1.1 投入施工机械设备配置

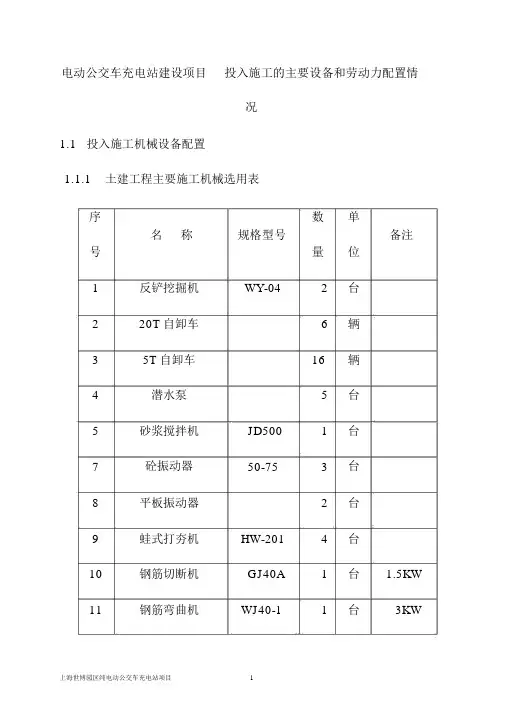

1.1.1 土建工程主要施工机械选用表
1 上海世博园区纯电动公交车充电站项目
2 上海世博园区纯电动公交车充电站项目1.1.2 安装工程主要施工机械选用表
3 上海世博园区纯电动公交车充电站项目
1.2 主要劳动力使用计划表、用工计划表在工程进行过程中投入相当数本计划为保障工期目标实现,并根据施工方案合理有续地管理人员,量的劳动力、机械设备、保证计划中各施工节点如期物资进行有效调配,对人力、机械、完成。

劳动力使用计划表详见下页。

4 上海世博园区纯电动公交车充电站项目
各阶段劳动力配备情况表
土建劳动力计划表
5 上海世博园区纯电动公交车充电站项目安装劳动力计划表
日后一个月主要为配合工艺设备2009说明:到年月1122 安装,配合人员根据现场实际情况再确定。

6
上海世博园区纯电动公交车充电站项目
1.3 机械设备及劳动力备用方案
由于本工程工期较紧,我司拟对充电站全面展开进行施工,在机械以及劳动力配置上综合考虑了各方面因素,配备了充分的资源,以保证本工程能够按时保质完成建设。

但为以防万一,还是考虑了一定的风险因素,做出了以下预案:
我公司在上海地区现有几个大型项目在建施工,如上汽临港产业基地工程扩建项目、上海大众汽车有限公司改造项目、上海通用汽车有限公司改造项目等,一旦本工程出现意外情况,需要紧急调用机械、劳动力以及建筑材料等资源时,我司可以利用本公司综合优势,就近在以上几个工程中进行协调调用,以备紧急情况下的不时之需,确保本工程的顺利进行。

7 上海世博园区纯电动公交车充电站项目。
