碗扣式满堂支架施工方案

合集下载

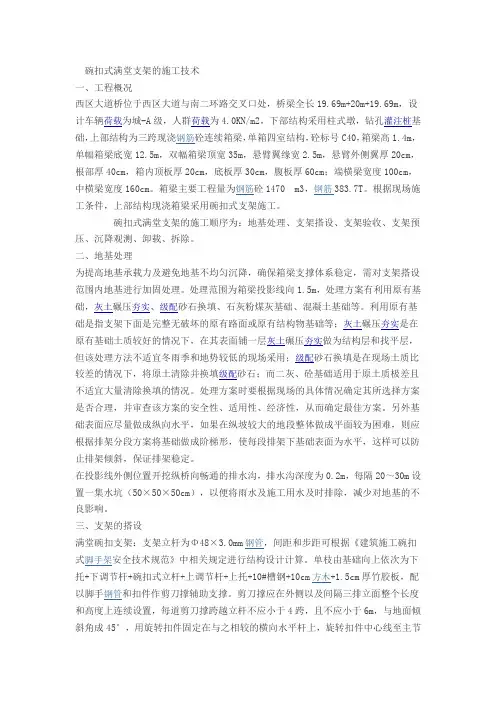

碗扣式满堂支架的施工技术

碗扣式满堂支架的施工技术

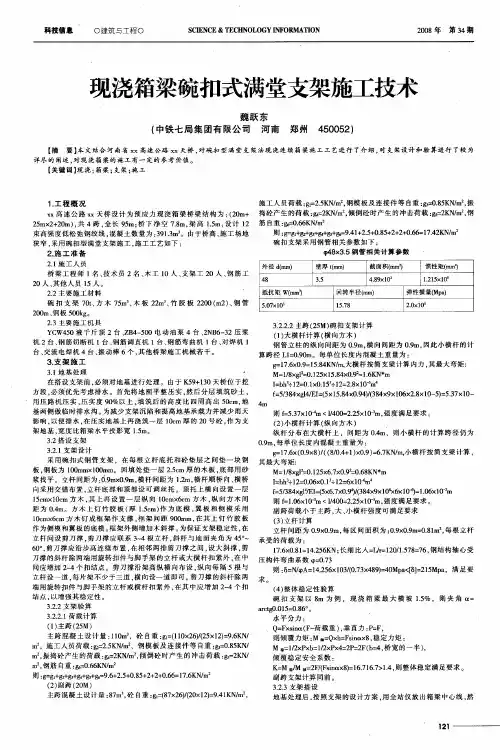

碗扣式满堂支架的施工技术一、工程概况西区大道桥位于西区大道与南二环路交叉口处,桥梁全长19.69m+20m+19.69m,设计车辆荷载为城-A级,人群荷载为4.0KN/m2,下部结构采用柱式墩,钻孔灌注桩基础,上部结构为三跨现浇钢筋砼连续箱梁,单箱四室结构,砼标号C40,箱梁高1.4m,单幅箱梁底宽12.5m,双幅箱梁顶宽35m,悬臂翼缘宽2.5m,悬臂外侧翼厚20cm,根部厚40cm,箱内顶板厚20cm,底板厚30cm,腹板厚60cm;端横梁宽度100cm,中横梁宽度160cm。

箱梁主要工程量为钢筋砼1470 m3,钢筋383.7T。

根据现场施工条件,上部结构现浇箱梁采用碗扣式支架施工。

碗扣式满堂支架的施工顺序为:地基处理、支架搭设、支架验收、支架预压、沉降观测、卸载、拆除。

二、地基处理为提高地基承载力及避免地基不均匀沉降,确保箱梁支撑体系稳定,需对支架搭设范围内地基进行加固处理。

处理范围为箱梁投影线向1.5m,处理方案有利用原有基础,灰土碾压夯实、级配砂石换填、石灰粉煤灰基础、混凝土基础等。

利用原有基础是指支架下面是完整无破坏的原有路面或原有结构物基础等;灰土碾压夯实是在原有基础土质较好的情况下,在其表面铺一层灰土碾压夯实做为结构层和找平层,但该处理方法不适宜冬雨季和地势较低的现场采用;级配砂石换填是在现场土质比较差的情况下,将原土清除并换填级配砂石;而二灰、砼基础适用于原土质极差且不适宜大量清除换填的情况。

处理方案时要根据现场的具体情况确定其所选择方案是否合理,并审查该方案的安全性、适用性、经济性,从而确定最佳方案。

另外基础表面应尽量做成纵向水平,如果在纵坡较大的地段整体做成平面较为困难,则应根据排架分段方案将基础做成阶梯形,使每段排架下基础表面为水平,这样可以防止排架倾斜,保证排架稳定。

在投影线外侧位置开挖纵桥向畅通的排水沟,排水沟深度为0.2m,每隔20~30m设置一集水坑(50×50×50cm),以便将雨水及施工用水及时排除,减少对地基的不良影响。

碗扣式满堂支架施工方案

碗扣式满堂支架施工方案

碗扣式满堂支架施工方案一、工程前期准备1.明确工程要求和施工预算,根据设计文件编制具体施工方案和施工图纸。

2.确定施工所需的材料和施工机械设备,包括钢管、扣件、脚手架、起重机具等。

3.组织施工人员进行施工训练,特别是钢结构焊接工、悬挑操作工等。

4.制定工程施工组织设计和安全生产措施,确保施工过程中的安全。

二、材料准备和加工1.钢管的规格和质量要求应符合相关标准,例如GB/T6728-2024《冷弯成型焊接矩形镀锌钢管》。

2.扣件的材质应为碳素结构钢,其生产厂家应符合国家相关标准。

3.所有材料在施工前都需要进行检验和验收,合格后方可使用。

4.钢管和扣件需要按照施工图纸要求进行加工,确保尺寸和连接装置的精确度。

三、搭设支架1.在施工现场进行地基处理,确保地基稳定并满足承载要求。

2.根据设计要求和施工图纸,搭设基本支架,包括主梁、副梁、腿杆、斜撑等。

3.支架搭设过程中应注意横平竖直,确保结构的稳定和安全。

4.根据需要进行支撑和加固工作,例如设置支撑杆、线束等,以增强支架的整体稳定性。

四、焊接和连接1.钢管和扣件的连接应采用焊接或螺栓连接,焊接时应符合相关标准。

2.焊接工艺应严格控制,焊缝质量应符合设计要求,同时注意防止气孔、夹渣等缺陷的产生。

3.焊接完成后,对焊缝进行质量检验,合格后方可进行下一步工作。

4.焊接和连接部位的防腐和防锈处理应符合相关标准。

五、验收和保护1.在支架施工完成后,应进行验收,确保结构的安全和稳定。

2.验收过程中应检查焊缝质量、连接处的紧固度、支撑情况等。

3.保护层和防腐层应符合设计要求和相关标准,确保支架的使用寿命和安全性能。

4.施工现场应保持整洁,及时清理垃圾,并进行安全防护工作,确保工人的生命财产安全。

以上是关于碗扣式满堂支架的一份详细施工方案,通过严格按照方案要求进行施工,可以保证支架的质量和安全。

在实施过程中,还需要根据具体情况进行调整和完善,确保工程的顺利进行。

满堂支架专项施工方案

满堂支架专项施工方案

满堂支架专项施工方案满堂支架专项施工方案一、什么是方案方案是从目的、要求、方式、方法、进度等都部署具体、周密,并有很强可操作性的计划。

“方案”,即在案前得出的方法,将方法呈于案前,即为“方案”。

二、满堂支架专项施工方案为了确保事情或工作科学有序进行,时常需要预先开展方案准备工作,方案是为某一行动所制定的具体行动实施办法细则、步骤和安排等。

写方案需要注意哪些格式呢?以下是小编精心整理的满堂支架专项施工方案,欢迎大家分享。

满堂支架专项施工方案1一、工程概况本工程位于长沙五凌路与新韶东路电力集团内墙施工,由长沙景安建筑器材承接脚手架搭投工程,用满堂式脚手架搭设,最上面一层全部铺满脚踏板,外侧用钢管进行打剪刀撑,用扣件进行加固。

保持整体脚手架搭设的稳固性。

根据实际情况,以熟料库为编制对象总高度为25米的外脚手架,密目网围护。

二、脚手架搭设材料1、搭设脚手架全部采用ф48mm,壁厚3.5mm的钢管,悬挑型钢采用16#工字钢,其质量符合现行国家标准规定。

2、脚手架钢管的尺寸、横向水平杆最大长度2.2m,其它杆最大长度为6.5 m,每根钢管的最大质量不小于25KG。

3、钢管表面平直光滑,无裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕。

4、钢管上严禁打孔,钢管在便用前先涂刷防锈漆。

5、扣件材质必须符合《钢管脚手架扣件》(GB15831)规定。

①新扣件具有生产许可证,法定检测单位的测试报告和产品质量合格证。

对扣件质量有怀疑时,按现行国家规定标准《钢管脚手架扣件》(GB15831)规定抽样检测。

对不合格品禁止使用。

②旧扣件使用前,先进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺拴进行更换处理。

③新、旧扣件均进行防锈处理。

6、脚手片用毛竹脚手片,无发霉、腐蚀。

7、密目式安全网必须有建设主管部门认证的产品。

三、地基与基础1、脚手架地基与基础的施工,根据脚手架搭设高度,原土或回填土必须事先进行夯实,(地基能承受0.8kg/c㎡的压力)后用C20砼浇筑厚度大于10cm硬化,2m平面沿杆基础周边位置,基础和能承受上澡结构荷载。

满堂脚手架模板施工方案

满堂脚手架模板施工方案

模板工程安全专项施工方案2017年3月3日凌源兴隆大家庭综合体工程为钢筋混凝土框架结构。

结构用脚手架采用满堂碗扣式脚手架,脚手架支撑在各结构层上。

本方案仅为结构梁板、结构墙柱的满堂脚手架支设方案。

二、模板支撑系统:根据工程实际情况搭设满堂碗扣式钢管脚手架,组成空间结构体系,以承受水平和竖向荷载,本工程除地下室结构层5.100米、1-4F每层结构层高4.800米,第五结构层高为4.500米。

满堂脚手架容易保证整体性,且均布荷载结构架为1.2KN/m2。

1.梁板模板支架的组成:梁板支撑选用碗扣式满堂钢管脚手架,它的基本受力单元是由钢管碗扣相接而成的刚架,通过剪刀撑将满堂架相互连接。

组成的的满堂脚手架在每层用水平钢管相连,形成整体稳定的平面结构,满堂架之间主要采用剪刀撑和拉杆连接成整体,满堂架底座采用固定槽钢底座,满堂架顶托钢管,顶托钢管上放置顶托梁钢管再放次木龙骨作为钢筋混凝土底模支架。

门式脚手架中门架之间的连接,在门架立柱垂直方向上下插接;在脚手架纵向垂直面使用剪刀撑,在架顶水平面使用钢管,由此构成门型脚手架基本组合单元。

基本组合单元相互连接,逐层叠起,并增加水平钢管拉结和通长剪力撑,详见附图。

底座采用可调节底座,能调节高度为200〜550 mm。

门架跨距要符合国家现行标准《门式钢管脚手架》(JGJ76—91)规定,并与交叉支撑规格配合,门架立杆离墙净距不应大于200MM,否则应用内挑架。

门架的两侧均应设置交叉支撑。

脚手架搭设在结构的楼面、挑台上时,立杆底座下应铺设垫板或垫块,同时应对楼面或挑台等结构进行强度计算。

2.墙柱模板支架:内墙柱支撑选用门式满堂钢管脚手架,外墙柱模板采用斜杆悬挑结构做支撑。

3.门架材料的选用:碗扣式式脚手架选用1000X930、1000X1180、1000X1830、1000 X 2200、1000X2400共5种规格,主龙骨采用。

48壁厚3.0的钢管,次木龙骨采用100 mmX50 mm规格;模板均采用905 mmX1830 mmX16的mm胶合板。

现浇箱梁碗扣式满堂支架施工技术

现浇箱梁碗扣式满堂支架施工技术
碗 扣 支 架 7 t 方 木 7 m 、 板 2 m3竹 胶 板 20 m ) 钢 管 0、 5 ]木 2 、 20( 2 、
2 0 钢 板 5 0 g 0 m、 0k。 23主 要施 工 机 具 _ YC 5 W4 0液 千 斤 顶 2台 、B — 0 Z 4 5 0电 动 油 泵 4台 、N 6 3 2 B — 2压 浆
M=I8 V .2 x1 .4 09=16 /xg =01 5 58 x .2 .KN i - n
3. 架 施 工 支
3 1 基 处 理 .地
在 搭设 支 架 前 , 须 对 地 基 进 行 处 理 。 由 于 K 9 1 0天 桥 位 于 挖 必 5 +3 方段 , 须 优先 考 虑 排 水 。首 先 将 地 面 平 整 压 实 , 后 分 层 填 筑 砂 土 , 必 然 用 压 路 机 压 实 . 实 度 9 %以 上 , 筑 后 的 高 度 比 四 周 高 出 5 c 地 压 O 填 0 m, 基 两侧 做 I 临时排 水 沟 。 为减 少 支 架 沉 陷和 提 高 地 基 承 载 力 并 减 少 雨 天
外径d m () m
4 8
I tm 壁厚 ( ) m
35 .
截面积( n m
4. x 0 8 l2 9
l 惯性矩m 々 (m
21 ̄ 0 j . 5 1 1
抵抗矩W(m) m3
50 x 0 . 1 7
I 回转半径(m m)
}5 8 1. 7
I 弹性横量(p) Ma
0 0 I . l5 2x
3222主 跨 (5 碗 扣 支 架计 算 ... 2 M) () 横杆计算( 向方木) 1大 横
机 2台 、 筋切 断 机 1 、 筋 调 直 机 1台 、 筋弯 曲机 1台 、 焊 机 1 钢 台 钢 钢 对 台 、 流 电 焊机 4台 、 动 棒 6个 , 他 桥梁 施 工机 械 若 干 。 交 振 其

碗扣式满堂支架现浇箱梁施工方案

碗扣式满堂支架现浇箱梁施工方案

碗扣式满堂支架现浇箱梁施工方案在现代建筑工程中,施工方案的设计和实施对工程质量和进度均起着至关重要的作用。

碗扣式满堂支架现浇箱梁施工是一个关键的环节,需要精心设计和严格执行。

本文将详细介绍碗扣式满堂支架现浇箱梁的施工方案,包括施工准备、材料准备、施工流程等内容。

一、施工准备在进行碗扣式满堂支架现浇箱梁施工前,首先需要进行充分的施工准备工作。

这包括但不限于以下内容:1.组织好相关施工人员和管理人员,明确各自的责任和任务;2.制定详细的施工计划和安全措施,确保施工过程安全高效;3.准备好必要的施工机械设备和工具,包括碗扣式满堂支架、混凝土搅拌机等设备;4.检查施工现场的安全环境和施工材料的质量,确保施工顺利进行。

二、材料准备碗扣式满堂支架现浇箱梁施工所需的材料主要包括钢筋、混凝土、模板等。

在进行施工前,需要确保这些材料的质量符合相关标准,并做好保管和防护措施。

1.钢筋:选择符合设计要求的钢筋,并按照设计图纸预先切割和弯曲,以便后续使用;2.混凝土:准备好现场拌制的混凝土,确保配合比准确,搅拌均匀;3.模板:根据设计要求制作好箱梁的模板,确保尺寸准确、结实可靠。

三、施工流程碗扣式满堂支架现浇箱梁的施工流程一般包括以下步骤:1.搭设碗扣式满堂支架:根据设计要求搭设好碗扣式满堂支架,确保在施工过程中的支撑和固定作用;2.安装箱梁模板:将预先制作好的箱梁模板安装到支架上,并进行调整,使其符合设计要求;3.安装钢筋骨架:根据设计要求将预先加工好的钢筋骨架安装在模板内,注意钢筋的间距和连接;4.浇筑混凝土:在箱梁模板内浇筑混凝土,要确保混凝土搅拌均匀,浇捣过程中注意振实、顺泄;5.养护箱梁:在混凝土浇捣完成后,对箱梁进行养护,确保混凝土强度和密实度。

四、施工注意事项1.施工人员需按照相关规章制度进行操作,保证施工安全和质量;2.在施工现场安全设施齐全,保证施工人员的人身安全;3.施工设备设施的使用和保养要按规定进行,确保施工进程的顺利进行;4.按照设计要求进行操作,确保施工质量符合标准。

碗扣式满堂支架施工方案

碗扣式满堂支架施工方案

碗扣式满堂支架施工方案在建筑工程中,满堂支架是一种常见的支撑工具,用于支撑和固定混凝土梁板等构件。

碗扣式满堂支架作为其中一种类型,具有安全可靠、施工方便等特点,在工程中得到了广泛应用。

本文将介绍碗扣式满堂支架的施工方案及注意事项,以确保施工过程中的安全性和高效性。

1. 设计方案1.1 结构设计碗扣式满堂支架由碗扣、立柱、横梁、托板等组件组成,其中碗扣为支撑横梁的关键部件,应设计为结构稳定、承载能力强的型号。

立柱和横梁需符合承重要求,且连接件应牢固可靠。

1.2 尺寸设计根据工程实际情况,合理确定碗扣式满堂支架的尺寸,包括支撑距离、高度、横梁长度等参数,确保支撑稳固、负荷分布均匀。

2. 施工流程2.1 准备工作•将碗扣式满堂支架各部件整齐堆放在施工现场,检查零件完整性。

•根据设计要求调整支撑距离和高度。

2.2 安装碗扣•将立柱安装在地面固定底座上,调整垂直度。

•在横梁两端装配碗扣,确保对接牢固。

2.3 安装横梁•将横梁平放在两端碗扣上,调整水平度,并用连接件固定。

2.4 安装托板•根据需要,在横梁上安装托板,用于支撑混凝土构件。

2.5 调整支架•根据施工现场实际情况,调整碗扣式满堂支架的位置和高度。

•完成支架的稳固性检查,确保施工安全。

3. 施工注意事项•在使用碗扣式满堂支架时,应根据设计要求合理布置支撑点,确保支撑结构稳固。

•在调整支撑高度时,应逐级调整,避免一次性调整过大造成支撑不稳。

•施工现场应保持清洁整洁,防止杂物妨碍支架的安装和使用。

结语碗扣式满堂支架作为一种重要的支撑工具,对建筑工程的施工起着至关重要的作用。

在施工过程中,严格按照设计方案和操作规程进行操作,确保施工安全,提高工作效率。

希望本文提供的施工方案和注意事项能为相关工程实践提供帮助。

满堂支架施工

满堂支架施工

满堂支架现浇本标段现浇箱梁拟采用满堂支架法施工,具体施工方案及方法如下:(一)满堂支架现浇施工的重点与难点1、满堂支架现浇施工第一步主要是地基处理,地基基础承受上部结构的所有荷载,如因基础的局部沉降会导致已成型箱梁开裂。

2、满堂支架现浇施工的关键是支架的承载能力与支架的整体稳定性。

支架的设计与验算需经审核批准后才能施工.3、为保证成型后的箱梁外表美观,底模、侧模的平整度、接缝处理是模板安装时的重点。

4、为保证箱梁的内在质量与使用寿命,钢绞线的张拉质量、管道内注浆饱满密实是整个箱梁施工中的关键.5、波纹管道的安装准确、波纹管定位钢筋的稳定牢固是保证钢绞线张拉质量的前提.6、钢筋密、管道多,保证混凝土振捣密实尤其张拉锚垫后的密实是混凝土浇筑时的重点与难点。

7、针对现浇箱梁施工现场条件及施工工艺难度,投标人将制定现浇箱梁施工安全专项方案以此控制确保施工安全。

(二)工艺流程地基处理→支架安装→底、侧模安装→支座安装→模板及支架预压→绑扎梁板底筋及梁腹板筋→波纹管与腹板模安装→底板砼与腹板砼浇筑→顶板底模与绑扎箱梁上层筋→浇筑顶板砼→养生→预应力张拉→注浆、封锚→养生(三)施工方法1、地基处理支架搭设前先清理场地内的浮土及钻机施工时留下的泥浆;再根据梁底标高与碗口支架配杆高度确定地面标高;然后用推土机推平场地,用平地机刮平后,用20吨振动压路机压实;再在已处理平整、压实的地基基础上浇筑一层10cm 厚的C25混凝土垫层以方便支架的搭设及稳定。

地基两侧顺桥向各设排水沟一道,以保证排水系统要畅通,避免雨水浸泡地基。

2、支架搭设满堂式支架采用满堂碗扣式脚手架,根据支架受力计算确定碗扣架立杆纵向间距为80cm,横梁端部位置纵向间距为40cm,横向间距为60cm,肋板处横向间距为30cm,水平杆步距为1.2m、顶端步距为0.6m,支架搭设时先在支架底部铺设10×15cm木方,再安装脚手架底托,安装碗扣支架主杆及水平杆,安装时应保证立杆处于底托下垫钢板中心位置,构件结点以碗扣锁定,用锤子顺时针锤击上碗扣至锁死为止。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

金桥商业街廊桥碗扣式满堂支架施工方案编制:_____________复核:_____________审批:_____________珠海华中建设工程有限公司二0—六年三月目录第一章、编制说明及依据.........第二章、工程概况................................第三章、施工计划................................1、施工进度计划、构配件用料表及供应计划..................第四章、脚手架的搭设方法及检查验收与拆除....................1、地基与基础处理............................2、碗扣架搭设..............................3、质量控制与检查验收...........................4、支架预压与观测............................5、模板施工标高控制............................6、脚手架的拆除.............................第五章、保证质量安全的技术措施.........................1、保证质量安全的技术措施........................2、应急预案..............................第六章、文明施工措施.............................1、文明施工管理机构图.........................2、文明施工措施.............................第七章、劳动力计划...............................1、施工部署..............................2、项目经理部组织机构..........................第八章、扣件支架设计计算.............................1、荷载计算..............................2、受力计算..............................3、钢管压应力及稳定性验算........................4、纵向工字钢钢弯距验算...........................5、横向方木验算.............................6、结论................................第一章、编制说明及依据1、《混凝土结构工程施工质量验收规范》(GB50204-20022、建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)。

3、《建筑施工碗扣式钢管脚手架安全技术规范》(JGJ166-2008)4、《木结构设计规范》(GBJ-5)5、《钢结构设计规范》(GBJ-17)6、《建筑施工扣件式钢管脚手架构造与计算》。

7、《脚手架施工与安全》。

8、工程设计图及上级的有关文件及标准等。

第二章、工程概况1、工程概况都柳江廊桥位于都柳河交通老大桥两侧,桥型为3 跨上承式钢筋混凝土箱形拱桥,全长176.994米,跨径为3X 50m桥台上设拱式门洞,以满足桥下的通行要求,0 号、3 号桥台均设计为体量较大的重力式桥台, 1 号、2 号桥墩均设计为实体式墩,基础形式为扩大基础,扩大基础桥墩采用C40钢筋砼,桥台采用C30钢筋砼基础尺寸为:1975X 1147X 100米和2101X 850X100米两种形式。

墩身采用C30片石混凝土,拱座采用C40钢筋砼。

主拱圈为等截面钢筋混凝土箱拱。

拱箱采用C50钢筋砼,拱箱截面高1.3米,宽17.1米,两个边跨顶底板采用0.2m等厚度,中跨顶底板采用0.3m —直。

拱上立柱采用墙式立柱,腹拱圈支在立柱上,立柱厚1 米,立柱与拱箱同宽17.1 米。

厚度,中边跨腹板厚度均采用0.2m。

,拱上建筑采用空腹式拱上建筑,C40钢筋砼,每跨工设8 个腹孔圈,腹孔的净跨为4X 3.35+4X 3.35,腹拱圈的布置位置与老桥保持一致。

桥面系由纵横梁和桥面板组成,采用C40钢筋砼,在纵横梁交界处设置支座,通过支座将桥面系及桥上建筑的荷载传递至拱上柱然后通过拱上立柱传至拱箱,最后传至基础。

桥面铺装采用C40抗渗钢筋混凝土。

由于都柳江廊桥位于河道内,为避免汛期雨季施工期间河道内水位上涨浸泡支架基础及河流内垃圾而造成满堂支架不稳定,我项目部决定边跨采用碗扣扣式满堂支架搭设,中跨下部30米采用钢管贝雷梁支架,从而可避免受河道内水位及雨水影响,保证支架的整体稳定性。

桥梁总体布置图2、材料选用和质量要求1、本工程脚手架为上承式3--50m 钢筋混凝土箱型拱桥承重用(为模板支撑架),采用满堂碗扣式脚手架支架,根据搭设高度合理选用规格及配件:碗扣架立杆规格有LG-120、LG-180、LG-240、LG-20、LG-30、LG-60、LG-90;横杆规格有HG-90 HG-6Q 底托规格有KTZ-45 KTZ-60;顶托规格有KTC-45 KTC-60。

2、采用的碗扣式脚手架应有产品合格证,禁止使用有明显变形、裂纹和严重锈蚀的脚手架。

并应涂刷防锈漆作防腐处理,并定期复涂以保持其完好。

3、碗扣架外观质量要求:3.1、钢管应无裂纹、凹陷、锈蚀,不得采用接长钢管;3.2、铸造件表面应光整,不得有砂眼、缩孔、裂纹、浇冒口残余等缺陷,表面粘砂应清除干净。

3.3、冲压件不得有毛刺、裂纹、氧化皮等缺陷;3.4、各焊缝应饱满,焊渣清除干净,不得有未焊透、夹砂、咬肉、裂纹等缺陷;3.5 、构配件防锈漆涂层均匀、牢固。

3.6 、主要构、配件上的生产厂标识应清晰。

4、立杆上的上碗扣应能上下串动和灵活转动,不得有卡滞现象;杆件最上端应有防止上碗扣脱落的措施。

5、立杆与立杆连接的连接孔处应能插入①12mm连接销。

6 、在碗扣节点上同时安装1 —4 个横杆,上碗扣均应能锁紧。

第三章、施工计划1 、施工进度计划、构配件用料表及供应计划本工程于201 6年2月23日开工,计划竣工日期为2016年8月30日。

由于本工程前期图纸原因及0 号台扩大基础施工方案未确定,导致基础未能按期完成施工,根据施工任务安排,我部准备了3 跨支架来追赶工期,计划于201 6年3月5日开始进行扣件搭设,于2016年3月20日支架全部搭设完毕。

待拱箱梁及桥面施工完毕后,进行拆除。

都柳江廊桥位于都柳河交通老大桥两侧,桥型为3 跨上承式钢筋混凝土箱形拱桥。

为避免汛期雨季施工期间河道内水位上涨浸泡支架基础及河流内垃圾而造成满堂支架不稳定,我项目部决定边跨采用轮扣架满堂支架搭设,中跨下部30米采用钢管贝雷梁支架,从而可避免受河道内水位及雨水影响,保证支架的整体稳定性。

(施工专项方案详见“贝雷梁梁施工专项方案”)。

拱箱梁施工底板及拱圈每一跨全断面一次浇筑完成,不留施工缝,强度达到80%B进行拱箱及拱上建筑施工。

根据台身与墩身的进展情况,全部模板及支架已陆续进场,支架构配件用量表如下:碗扣架构配件用量表注:如施工过程中需加大投入,该配件可以随时增加数量进场。

第四章、脚手架的搭设方法及检查验收与拆除支架采用碗扣式脚手架,纵、横、水平向用①48mn钢管剪刀撑加劲,见相关附图。

1、地基与基础处理1.1、支架地基处理的好坏将直接影响支架的稳定,对防止梁底砼产生裂缝有较大的作用,因此支架地基处理必须坚实,按设计要求进行用地放样,画出用地界线,在两侧修筑排水沟,用于排除用地范围内积水和施工期间雨水。

由于本工程桥梁施工范围在河道内,在施工支架地基前需进行对于原地面处理,采用现有鹅卵石材料找平,并用压路机和打夯机夯压密实,在其上浇筑内配巾8,单层双向,间距150, 15cm厚C20钢筋混凝土,并将地面沿道路中线做成2%的人字坡,并在支架两侧50cm外各挖一条排水沟,以防雨水下渗,造成地基下沉。

1.2、本桥桥型属于箱行拱桥,主拱圈需要定做一些LG0.3m、LG0.6m、LG0.9m勺找零杆以调整到设计的弧线坡。

1.3、立杆底部尽量采用可调底座。

1.4、脚手架基础经验收合格后,应按施工技术交底的内容要求放线定位。

2、碗扣架搭设地基与基础经验收合格后, 先按断面搭设图放线定位, 测量原地面标高, 确定支架搭设所用的杆件种类及数量,然后才开始支架搭设。

搭设施工工艺流程如下:立杆垫座(如需设置)宀安放立杆可调底座T竖立杆、安放扫地杆T安装底层(第一步)横杆T铺放脚手板,安装上层立杆T紧立杆连接销T安装横杆T 设置剪刀撑T下一循环。

2.1碗扣支架构件概述WD碗扣式钢管脚手架,该脚手架具有接头构造合理,力学性能良好,工作安全可靠,构件轻,装拆方便,克服了传统式普通钢管支架用材量大,零部件多,搭拆劳动强度大等缺点。

该脚手架立杆轴心受力,根部有可调节支座,顶部有可调节托座,对拱圈梁支架搭设十分方便。

2.2碗口支架搭设方案2.2.1碗扣式支架平面和竖向组合设计依据为方便计算,以50 米跨拱箱圈梁为例进行支架平面布置设计,拱箱截面高1.3 米,宽17.1 米,箱梁底模离地面高6 米--------------- 9 米。

2.2.2支架立杆布置方案碗扣支架的构件是定型模数杆件,其立杆是轴心受压杆件,横杆是侧向支承立杆,减小立杆计算长度,从而充分发挥钢杆件抗压能力。

根据箱梁恒载分布特点,采用不同柱网和不同的横杆步距,调节不同部位的立杆承载能力。

2.2.3立杆平面布置满堂式钢管支架搭设时横向间距为60cm横杆步距为120cm支架纵向间距为60cm 箱梁内外模均采用厚2.0 cm,长2.44m,宽1.22m胶合木模板。

箱梁底模板下架设横向5X 10cm方木和纵向弧型钢管,5cmx 10cm方木翼板段间距25cm, 5X 10方木箱梁段间距为30cm,中横梁段为20cm架下垫5cmX 20cm方木,以消除应力集中。

为确保支架的整体稳定性,在每三排横向立杆设置一道剪刀撑,纵桥向两侧设置纵向剪刀撑。

支架搭设好后,测量放出高程控制点,然后由可调顶托、底托进行调整支架高度。

2.2.4、底座和垫板应准确地放置在定位线上;垫板宜采用长度不少于2 跨, 厚度不小于50mn的木垫板;底座的轴心线应与地面垂直。

225、脚手架搭设应按立杆、横杆、同步剪刀撑的顺序逐层搭设,每次上升高度不大于3m 底层水平框架的纵向直线度应w L/200 ;横杆间水平度应w L/400。

2.2.6、立杆下部所用可调底座其螺杆伸出长度不宜超过150mm并在最下部横杆附近加设连接立杆的水平剪刀撑。

2.2.7、当使用①48mm钢管加固时(比如剪刀撑等),扣件规格必须与钢管外径相同,螺栓拧紧力矩不应小于40N.M且不应大于65N.M2.3、剪刀撑的设置:2.3.1、支架四边与中间每隔四排支架立杆应设置一道纵向剪刀撑,由底至顶连续设置;2.3.2、高于4m的模板支架,其两端与中间每隔4排立杆从顶层开始向下每隔2步设置一道水平剪刀撑;2.3.3、除拐角必须设置外,支架横向每隔4跨支架立杆应设置一道横向剪刀撑,由底至顶连续设置;2.3.4、剪刀撑的构造应符合以下要求:每道剪刀撑宽度不应小于4跨,且不应小于6米。

相关文档
