建设工程项目目标控制的动态控制原理
动态控制原理

五、工程项目目标控制的动态控制原理人力投入物力投入财力投入动态控制原理图1、项目目标控制的动态控制原理(1)由于项目实施过程中主客观条件的变化是绝对的,不变则是相对的,在项目进展过程中平衡是暂的,不平衡则是永恒的,因此在项目实施过程中必须随着情况的变化进行项目目标的动态控制。
项目目标的动态控制是项目管理最基本的方法论。
(2)项目目标动态控制的工作程序第一步,项目目标动态控制的准备工作:将项目的目标进行分解,以确定用于目标控制的计划值。
第二步,在项目实施过程中项目目标的动态控制:收集项目目标的实际值,如实际投资,实际进度等;定期(如每两周或每月)进行项目目标的计划值和实际值的比较,通过项目目标的计划值和实际值的比较,如有偏差,则采取纠偏措施进行纠偏。
第三步,如有必要,则进行项目目标的调整,目标调整后再回复到第一步。
(3)由于在项目目标动态控制时要进行大量数据的处理,当项目的规模比较大,数据处理的量就相当可观,采用计算机辅助的手段有助于项目目标动态控制的数据处理(4)项目目标的动态控制和纠偏措施主要包括:组织措施;管理措施;经济措施;技术措施等。
2、应用动态控制原理控制进度的方法(1)项目进度目标的分解从项目开始和在项目实施过程中,逐步地由宏观到微观,由粗到细编制深度不同的总进度纲要、总进度规划、总进度计划、各子系统和各子项目进度计划等。
通过总进度纲要和总进度规划的编制以分析和论证项目进度目标实现的可能性,并对项目进度目标进行分解,确定里程碑事件的进度目标。
里程碑事件的进度目标可作为进度控制的重要依据。
(2)进度的计划值和实际值的比较以里程碑事件的进度目标值或再细化的进度目标值作为进度的计划值。
进度的实际值指的是相对于里程碑事件或再细化的分项工作的实际进度。
进度的计划值和实际值的比较是定量的数据比较。
(3)进度纠偏的措施a、组织措施,如:调整项目组织结构、任务分工、管理职能分工、工作流程组织和项目管理班子人员等。
项目管理动态控制原理

详细描述:项目管理中,项目计划与实际情况可能出现一些差异和矛盾 ,如预期的工作量和实际的工作量不一致、预期的资源分配和实际资源
分配不一致等。
解决方案:在制定项目计划阶段,需要充分考虑实际情况,制定可行的 计划,并在执行过程中及时调整计划以适应实际情况的变化。
项目进度出现延迟的挑战
总结词:延迟
将项目分解为若干个具体任务和 活动,明确每个任务的负责人和 时间进度。
制定时间表
根据任务分解情况,制定详细的项 目时间表,包括关键阶段、时间节 点和里程碑。
实施项目计划
按照计划执行
按照项目计划,按时按质完成 各项任务,确保项目进度和质
量。
记录项目进展
及时记录项目进展情况,包括 已完成的任务、未完成的任务
建筑行业中的项目管理
建筑工程项目
建筑项目通常涉及大量资源和资金的投入,项目管理需要确保施工活动的有 序进行,同时满足质量、成本和进度的要求。
建筑信息模型(BIM)
BIM是一种基于计算机技术的三维模型管理系统,可以提高建筑项目的设计、 施工和管理效率。
软件行业中的项目管理
软件开发项目
软件项目通常具有较高的技术含量和不确定性,项目管理需要密切关注需求、进 度、成本、质量等方面,确保按时交付高质量的软件产品。
06
项目管理动态控制原理的案例分析
案例一
总结词:成功应用
详细描述:某市大型建设项目中,项目管理团队运用动态控制原理,通过实时监 控项目进度、成本、质量等关键指标,及时调整资源分配和计划,确保项目按时 交付,并且质量达标。
案例二
总结词:提升效率
详细描述:在某软件开发项目中,项目管理团队运用动态控 制原理,通过对软件开发过程中的需求变更、进度、成本等 关键指标进行实时监控,实现了资源的优化配置,提高了开 发效率,缩短了项目周期。
工程项目管理第4章 建设项目目目标控制基本原理

目标控制中的纠偏措施
项目目标动态控制的纠偏措施主要包括组织 措施、管理措施(包括合同措施)、经济措施和 技术措施等。
目标控制中的纠偏措施
(1)组织措施 组织措施,分析由于组织的原因而影响项目目标实现的问 题,并采取相应的措施,如调整项目组织结构、任务分工、管 理职能分工、工作流程组织和项目管理班子人员等。 (2)管理措施(包括合同措施)
动态控制原理在进度控制中的应用
一、工程进度目标的逐层分解
在项目实施全过程中,逐步地由宏观到微观,由粗到
细应编制深度不同的进度计划,包括项目总进度纲要(在
特大型建设项目中可能采用)、项目总进度规划、项目总 进度计划以及各子系统和各子项目进度计划等。
项目总进度 规划 项目总进度 计划 各子系统和 各子项目进 度计划
动态控制原理在进度控制中的应用
三、如有必要,则调整工程进度目标
当发现原定的工程进度目标不合理,或原定的工程进 度目标无法实现时,要调整工程的进度目标。
动态控制原理在进度控制中的应用
为实现工程进度动态控制,项目管理人员的工作包括: (1)收集编制进度计划的原始数据; (2)进行项目结构分解; (3)进行进度计划系统的结构分析; (4)编制各层(各级)进度计划; (5)协调进度计划执行过程中的问题; (6)采集、汇总和分析实际进度数据; (7)定期进行进度计划值和实际值的比较; (8)如发现偏差,采取进度调整措施或调整进度计划; (9)编制相关进度控制报告。
按项目不同阶段投资分解结构
可行性 研究
设计准 备阶段
方案 设计
初步 设计
施工图 设计
工程招 标阶段
工程 施工
建设项目目标控制基本原理

2
4.3.2 投资目标控制中的纠偏措施 项目投资目标控制是使该项目的实际总投资不大于该项目的计划投资,要在计划投资的范围内,通过控制的手段,以实现项目的功能、建筑造型、设备、材料质量的优化等。 投资控制的基本方法:在项目实施全过程,以动态控制原理为指导,进行计划值与实际值的比较,发现偏离,及时采取纠偏措施。
4.3.3 质量目标控制中的纠偏措施 2) 管理措施
2017
进行质量贯标,建立质量管理体系
2018
多单位控制
2019
采用相关管理技术方法
2020
采取必要合同措施
2021
加强项目文化建设
2022
利用信息技术辅助质量控制和Fra bibliotek偏等。质量目标控制中的纠偏措施
建立利益机制—— 奖、惩措施
质量问题纠偏的技术措施有很多,在实施过程中,可以结合工程实际情况主要采用下列两种措施处理质量问题。 整修与返工 综合处理方法
如发现偏差,采取进度调整措施或调整进度计划;
编制相关进度控制报告。
动态控制原理在项目投资控制中的应用
投资控制工作必须贯穿在项目建设全过程和面向整个项目。 各阶段的投资控制以及各子项目的投资控制作为项目投资控制子系统,相互连结和嵌套,共同组成项目投资控制系统。
动态控制原理在项目投资控制中的应用
投资估算
(3) 建设项目风险管理的组织
建设项目的风险与风险管理
通常情况下,对风险的应对,一是采取措施防患于未然,尽可能地消除或减轻风险,将风险的发生控制在一定的程度下;二是通过适当的风险转移安排,减轻风险事件发生后对项目目标的影响。 建设项目风险控制的方法主要包括以下四种。
风险回避
风险抑制
风险自留
工程项目目标控制基本原理

第一节项目目标控制的基本方法第二节动态控制原理在项目目标控制中的应用第三节目标控制中的纠偏措施第四节风险管理在项目目标控制中的应用项目管理的核心是投资目标、进度目标和质量目标的三大目标控制目标控制的核心是计划、控制和协调即计划值与实际值比较而计划值与实际值比较的方法是动态控制原理。
项目目标的动态控制是项目管理最基本的方法是控制论的理论和方法在项目管理中的应用因此目标控制最基本的原理就是动态控制原理。
所谓动态控制是指根据事物及周边的变化情况实时实地进行控制。
项目在实施过程中有时并不能够按照预定计划顺利地执行因此必须实施控制。
项目管理领域有一条重要的哲学思想变是绝对的不变是相对的平衡是暂时的不是永恒的有干扰是必然的没有干扰是偶然的。
因此在项目实施过程中必须随着情况的变化进行项目目标的动态控制。
项目目标动态控制是一个动态循环过程其工作程序如下图所示。
项目进展初期随着人力、物力、财力的投入项目按照计划有序开展。
在这个过程中有专门人员陆续收集各个阶段的动态实际数据实际数据经过搜集、整理、加工、分析之后与计划值进行“较。
如果实际值与计划值没有偏差则按照预先制订计划继续执行如果产生偏差就要分析偏差原因采取必要的控制措施以确保项目按照计划正常进行。
下一阶段工作开展过程中按照此工作程序动态循环跟踪。
项目目标动态控制中的三大要素是目标计划值、目标实际值和纠偏措施。
目标计划值是目标控制的依据和目的目标实际值是进行目标控制的基础纠偏措施是实现目标的途径。
项目目标的计划值是项目实施之前以项目目标为导向制订的计划其特点是项目的计划值不是一次性的随着项目的进展计划值也需要逐步细化。
因此在项目实施各阶段都要编制计划。
在项目实施的全过程中不同阶段所制订的目标计划值也需要比较因此需要对项目目标进行统一的目标分解结构以有利于目标计划值之间的对比分析。
目标控制过程中关键一环是通过目标计划值和实际值的比较分析以发现偏差即项目实施过程中项目目标的偏离趋势和大小。
建设工程项目目标控制的动态控制原理

建设工程项目目标控制的动态控制原理

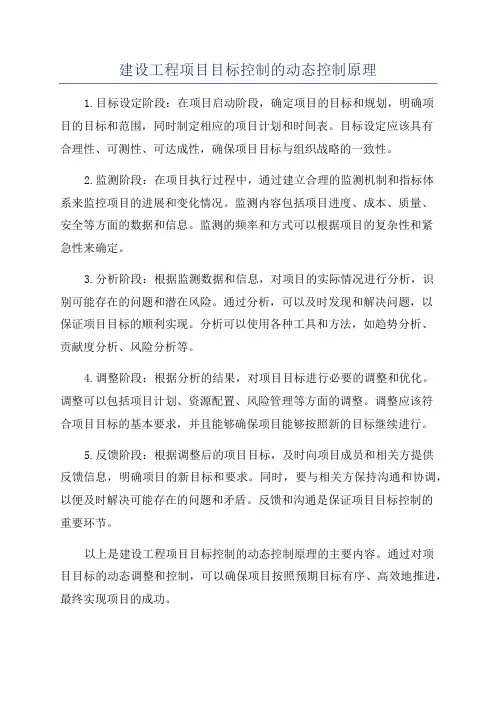

1.目标设定阶段:在项目启动阶段,确定项目的目标和规划,明确项
目的目标和范围,同时制定相应的项目计划和时间表。
目标设定应该具有
合理性、可测性、可达成性,确保项目目标与组织战略的一致性。
2.监测阶段:在项目执行过程中,通过建立合理的监测机制和指标体
系来监控项目的进展和变化情况。
监测内容包括项目进度、成本、质量、
安全等方面的数据和信息。
监测的频率和方式可以根据项目的复杂性和紧
急性来确定。
3.分析阶段:根据监测数据和信息,对项目的实际情况进行分析,识
别可能存在的问题和潜在风险。
通过分析,可以及时发现和解决问题,以
保证项目目标的顺利实现。
分析可以使用各种工具和方法,如趋势分析、
贡献度分析、风险分析等。
4.调整阶段:根据分析的结果,对项目目标进行必要的调整和优化。
调整可以包括项目计划、资源配置、风险管理等方面的调整。
调整应该符
合项目目标的基本要求,并且能够确保项目能够按照新的目标继续进行。
5.反馈阶段:根据调整后的项目目标,及时向项目成员和相关方提供
反馈信息,明确项目的新目标和要求。
同时,要与相关方保持沟通和协调,以便及时解决可能存在的问题和矛盾。
反馈和沟通是保证项目目标控制的
重要环节。
以上是建设工程项目目标控制的动态控制原理的主要内容。
通过对项
目目标的动态调整和控制,可以确保项目按照预期目标有序、高效地推进,最终实现项目的成功。
项目实施阶段监理目标动态控制的原理
项目实施阶段监理目标动态控制的原理下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!项目实施阶段监理目标动态控制的原理在项目实施阶段,监理的目标动态控制是确保项目顺利进行和达到预期目标的关键。
工程项目目标控制基本原理
目标控制过程中关键一环,是通过目标计划值 和实际值的比较分析,以发现偏差,即项目实施过 程中项目目标的偏离趋势和大小。这种比较是动态 的、多层次的。同时,目标的计划值与实际值是相 对的。如投资控制贯穿于项目实施全过程.初步设 计概算相对于可行性研究报告中的投资匡算是“实 际值”,而相对于施工图预算是“计划值”。
投资控制方法的核心是投资计划值与投资实际 值的比较,投资分解结构和编码是项目投资控制的 基础和前提。为进行计划值与实际值的比较、有效 地控制项目投资,在从事投资控制工作之前,首先 要求对项目的总投资进行分解,将总投资逐层由粗 而细地划分成若干块,并进行编码,这样就能够掌 握每一项投资费用发生在总投资的哪一部分,以及 哪一部分的实际投资超过了计划投资,从而分析超 额原因,采取纠偏措施。
在质量管理体系中,PDCA循环是一个动态的 循环,它可以在组织的每一个过程中展开,也可以 在整个过程的系统中展开。它与产品实现过程及质 量管理体系其他过程的策划、实施、控制和持续改 进有密切的关系。
第二节 动态控制原理在项目目标控制中的应用
一、动态控制原理在项目投资控制中的应用
投资控制是项目管理的一项重要任务,是项目 管理的核心工作之一。工程项目项目投资控制的目 标是使项目的实际总投资不超过项目的计划总投资。 工程项目项目投资控制贯穿于工程项目项目管理的 全过程,即从项目立项决策直至工程竣工验收,在 项目进展的全过程中,以动态控制原理为指导,进 行计划值和实际值的比较,发现偏离并及时采取纠 偏措施。
二、PDCA循环原理
美国数理统计学家戴明博士最早提出的PDCA 循环原理(又称为“戴明环”),也是被广泛采用的 目标控制基本方法之一。PDCA循环是能使任何一 项活动有效进行的一种合乎逻辑的工作程序,特别 是在质量管理中得到了广泛的应用。
工程项目目标动态控制
工程项目全寿命周期各阶段对投资的影响
费用 %
节约投资的 可能性曲线
实际费用 支出曲线
0 初步设计
施工图设计 施工
图 6-6 节约投资的可能性 节约投资的可能性
时间 使用 拆除
各阶段投资计划值与实际值的比较
设计阶段
设计准备阶段 方案设计 扩初设计 施工图设计
施工招标与发包
施工阶段
编制粗匡算
编制修正匡算
内部与外部的 关系
空间的使用
先进性、 新颖
建筑物理的 功能——声、
安全、 可靠
光、热、通 风
生产和生活
的使用功能
符合使用 者的要求
维护的方便
5.3目标动态控制中的纠偏措施
(1)组织措施,分析由于组织的原因而影响项目目标实现 的问题,并采取相应的措施,如调整项目组织结构、任务 分工、管理职能分工、工作流程组织和项目管理班子人员 等。
征地费 建造 其他一 清洁费 维修费 能源费 租金 利润 税收 (社会
费用 次性费
收入
效益)
用
建设项目的目标系统(建设和使用)
质量
经济性
时间
使用期限
建设时间
收益 支出 使用者满
意程度
功能 结构 建设形式 建设地点
体形、造型
与环境、毗邻 环境条件 建筑的协调
风格 生产和生 内涵的表达 活的条件 装饰、美观
控制
设计
控制
控制
控制
工
设
修
施
程
工
工
工
投资
计
正
合
程
程
规划/估算
概
概
图
同
结
决
建设工程项目目标的动态控制
建设工程项目目标的动态控制随着社会的发展,人们对于建设工程项目的要求越来越高。
而在项目运营过程中,因为各种因素的影响,项目目标很难保证始终保持不变。
因此,对于建设工程项目的目标动态控制就显得尤为重要。
什么是建设工程项目目标动态控制建设工程项目目标动态控制,简单来说就是在项目运营过程中对项目目标进行动态调整和控制,以确保项目目标的实现。
它包括对项目目标的定义、分析、制定、调整、监控等整个过程,确保项目能够按照既定目标快速、高效地完成。
在实际运营过程中,项目目标的变化是非常常见的,因为建设工程项目本身就有非常多的不确定性。
这也就要求我们必须要掌握项目目标控制的核心要点,在项目的不断变化中,灵活地进行调整。
为什么需要建设工程项目目标动态控制在建设工程项目运营的过程中,如果没有对项目目标进行动态控制,就有可能会出现以下一些问题:•项目目标无法实现:建设工程项目本身存在很多的不确定因素,如果没有及时地对项目目标进行调整,有可能导致项目无法按照既定目标顺利完成。
•项目时间延误:如果在项目运营过程中,发现项目目标需要调整,但是没有及时调整,就会导致项目时间逐渐向后延误,增加项目的成本和风险。
•项目质量受影响:如果项目目标无法得到及时有效的控制和调整,那么可能会影响项目的质量。
因此,建设工程项目目标的动态控制是确保项目成功完成的重要手段之一。
如何进行建设工程项目目标动态控制下面是几个重要的步骤:第一步:目标定义在项目运营的前期,我们需要定义项目的目标,包括时间、质量、成本、资源、技能等方面。
由于建设工程项目的不确定性比较大,因此在定义项目目标时需要考虑到一些可能存在的风险和不确定因素。
第二步:目标分析与制定在定义项目目标之后,我们需要对其进行分析和制定。
在进行分析时,需要考虑项目目标的可行性、实现难度、项目阶段等因素,然后结合实际情况,对项目目标进行制定和细化。
第三步:目标调整与监控在项目的运营过程中,我们需要不断地对项目目标进行调整与监控。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建设工程项目目标控制的动态控制原理
一、单选题
1.项目实施过程中必须随着情况的变化进行项目目标的( ),这是项目管理最基本的方法论。
A.动态控制 B.主动控制
C.反馈控制 D.系统控制
2.在项目目标动态控制中,属于项目目标控制准备工作的是( )。
A.收集项目目标的实际值 B.确定目标控制的计划值
C.将实际值与计划值比较 D.进行项目实施偏差分析
3.在项目实施过程中,项目目标动态控制的工作流程正确的是( )。
A.收集项目目标的实际值,将实际值与计划值比较,找出偏差,采取纠偏措施
B.收集项目目标的实际值,将实际值与计划值比较,找出偏差,进行目标调整
C.收集项目目标的实际值,将实际值与计划值比较,采取控制措施,进行目标调整
D.将实际值与计划值比较,找出偏差,采取控制措施,收集项目目标的实际值
4.项目目标动态控制的准备工作是将项目目标进行分解,以确定用于目标控制的( )。
A.偏差值 B.调整值
C.计划值 D.实际值
5.确定项目里程碑事件进度目标的是( )。
A.总进度计划 B.总进度规划
C.详细进度规划 D.作业进度计划
6.属于进度纠偏的技术措施的是( )。
A.调整进度管理方法 B.调整工作流程组织
C.改变施工方法 D.强化合同管理
7.属于进度纠偏的组织措施的是( )。
A.改变施工管理 B.调整工作流程组织
C.改变施工方法 D.强化合同管理
8.属于进度纠偏的管理措施的是( )。
A.调整进度管理方法 B.调整项目组织结构
C.改变施工方法 D.及时解决工程款支付
9.投资的计划值和实际值是相对的,相对于工程预算而言,( )是投资的计划值。
A.合同价 B.工程概算
C.工程决算 D.施工预算
10.下列纠偏措施中,属于投资控制纠偏的管理措施是( )。
A.优化施工方法 B.调整或修改设计
C..调整项目组织结构 D.调整投资控制手段
11.下列纠偏措施中,属于投资控制纠偏的经济措施是( )。
A.调整工作流程 B.优化施工方法
C.制定节约投资奖励措施 D.调整投资控制方法
12.下列纠偏措施中,属于投资控制纠偏的技术措施是( )。
A.调整项目管理班子 B.调整或修改设计
C.采用限额设计 D.采用价值工程方法
二、多选题
1.在项目实施过程中,项目目标的动态控制包括( )。
A.项目目标的策划 B.目标的分析和论证
C.收集项目目标实际值 D.将实际值与计划值比较
E.找出实际值与计划值的偏差,采取措施进行纠偏
2.以下属于控制项目目标的主要措施的是( )。
A.组织措施 B.经济措施
C.管理措施 D.技术措施
E.法律措施
3.属于工程进度纠偏的组织措施的是( )。
A.调整进度管理方法 B.调整工作流程组织
C.改变施工方法 D.强化合同管理
E.调整任务分工
4.属于工程进度纠偏的管理措施的是( )。
A.调整进度管理方法和手段 B.调整工作流程组织
C.改变施工方法 D.强化合同管理
E.调整项目管理班子人员
5.属于工程投资控制纠偏的技术措施的是( )。
A.调整投资控制方法 B.调整工作流程组织
C.优化施工方法 D.采用限额设计
E.调整或修改设计
6.属于工程投资控制纠偏的管理措施的是( )。
A.调整投资控制方法 B.调整工作流程组织
C.改变施工方法 D.采用限额设计
E.调整项目组织结构
7,投资的计划值和实际值是相对的,相对于工程款支付,( )可作为投资的计划值。
A.工程概算 B.工程预算
C.工程合同价 D.工程决算
E.工程结算价
8.投资的计划值和实际值是相对的,相对于工程合同价,( )可作为投资的计划值。
A.工程概算 B.工程预算
C.工程款支付 D.工程决算
E.工程中标价
9.在施工过程中投资的计划值与实际值的比较包括( )的比较。
A.工程概算与工程合同价 B.工程合同价与工程款的支付
C.工程预算与工程决算 D.工程合同价与工程决算
E.工程概算与工程预算。
