筏板基础大体积混凝土施工方案
第一节、工程简介 一、工程概况 该项目由1#、5#两栋超高层及6#、9#两栋高层及附属建筑组成。建筑地基基础设计等级为甲级,结构设计使用年限为50年;其中1#、5#楼结构形式为现浇钢筋混凝土剪力墙结构,均采用筏板基础。 筏板基础均采用C35P8混凝土,筏板厚度均为2000mm。 由于筏板基础厚度及面积均较大,为保证其施工质量,需对筏板的混凝土材料、混凝土配合比、混凝土浇捣、混凝土养护等工序作出适当部署,要重点处理好混凝土浇筑时产生的水化热对混凝土结构自身的影响。 第二节、总体施工方案 一、施工部署 工程量大、质量要求高是本工程的特点。为此,必须投入大量的人力、物力,以合理的施工工艺和足够的机具设备,确保筏板基础混凝土浇捣施工的顺利进行,保证工程质量。 施工按以下总体安排:筏板基础外周采用砖模支撑+钢管顶撑。钢筋绑扎进行整体施工,区内各设置两台车载式混凝土输送泵,按图示顺序进行,详见附图。筏板混凝土采用斜向分层,一次到顶的方式浇筑,筏板混凝土终凝后在筏板表面进行湿润保温毯保湿养护, 筏板内集水坑、电梯基坑及后浇带采用灌满水保温(坑内侧模板不拆除)。在施工过程中,钢筋工、模板工等工种均派人员跟进,随时处理突发事件。
二、施工准备 (一) 材料、设备准备 1、材料 本工程采用商品混凝土,需要混凝土量1#、5#分别约为2300、2700m3,施工前与混凝土供应商做好交底,要求其做好砼供应的计划,保证基础筏板混凝土的连续性。 2、施工机械设备 塔吊:2台, 塑料薄膜:4000m2 车载泵:2台, 振动棒:10支 抽水泵:2台(软泵管) 照明器具等其他设备一批 项目部尚需与商品混凝土公司做好沟通,要求商品混凝土公司另准备一台车载作备用。当现场车载泵出现故障,预计不能及时修复时,项目部应立即要求商品混凝土公司更换车载泵到场浇筑混凝土。 (二)、技术准备 1、对施工人员进行了针对性的技术交底,明确筏板基础混凝土浇捣的顺序及技术重点。 2、为保证浇捣的连续性,商砼站特派泵机修理工程师驻现场,遇到问题马上解决,以免影响混凝土的浇捣。 3、检查各相关工种是否已完成:如钢筋绑扎、机械连接、通风、消防、水电等的管线预埋等是否已按图完成。 4、现场准备柴油发电机一台备用。 (三)、劳动力准备 预计筏板混凝土需连续浇筑16小时以上,混凝土施工人员分两班制,施工人员计划如下表: 筏板基础底板混凝土浇捣施工人员计划表 工种 人 数 备注 施工管理人员 8 控制标高、试块、调度 砼 工 16 浇筑、压光 钢筋工 4 看 筋 木 工 4 看 模 机修工 2 维修泵车 电 工 2 现场临电 杂 工 3 混凝土泵司机 4 合 计 39 注:筏板基础施工期间,尚需安排1名施工员进行边坡监测。 第三节、施工方法 一、混凝土材料的选用 筏板基础砼体积大,应控制水泥水化热影响,防止砼产生裂缝。因此,要求商品混凝土公司给予配合。砼配合比设计必须满足以下条件: 1)水泥:因水泥在水化过程中产生大量的水化热,水泥用量的多少直接影响砼内的温度变化,每立方米混凝土水泥用量,每增减10kg,其水化热将使混凝土的温度相应升降约1℃,因此必须控制好水泥用量,降低水化热。应优先选用较低水化热的水泥品种(如火山灰水泥、矿渣水泥、粉煤灰水泥、复合水泥等),水泥用量控制在280kg/m3以下,水灰比应小于0.6。坍落度要求160~200mm。 2)粗骨料碎石:尽量选用粒径大,级配良好的粗骨料,严禁采用石屑作骨料。选用碎石粒径10~30mm为主的混凝土,含泥量少于1%。 3)细骨料砂:细度模量2.6~3.0,含泥量少于3%。 4)适当延长混凝土终凝时间,混凝土终凝时间不得少于8小时。 5)为推迟水化热的峰值期、减低水化热及延长凝结时间,适于泵送砼要求掺缓凝外加剂和高效减水剂。为减少水泥量,可掺加适量的粉煤灰。 6)掺入适量的微膨胀剂或膨胀水泥,使混凝土得到补偿收缩,减少混凝土的温度应力。 混凝土应事先会同商品混凝土公司进行试配,在相关性能参数满足要求时方可。另在施工过程中应根据现场实际情况作必要的调整。 二、混凝土供应 本工程混凝土浇筑量较大,现采用车载式混凝土输送泵输送混凝土。而本工程的混凝土采用商品混凝土,配合比由混凝土商品混凝土公司提供,并要求保证混凝土的质量及供应量。本工程的地下室筏板有防裂防渗要求,故混凝土要按设计要求添加外加剂,并在浇捣时注意加强振捣工作,保证混凝土的密实度。 每车砼进场后,先核对送货单现任务单上的强度等级、抗渗等级是否与设计要求相符,然后检测每车砼的坍落度(14~18cm之间),满足要求后方可使用,不合格的坚决作退货处理。 三、混凝土浇捣的注意事项 筏板及壁墙混凝土必须连续浇捣,不得留施工缝。为控制混凝土在初凝时间内连续浇捣,混凝土要加缓凝剂,初凝时间控制在3小时左右。因为筏板及壁墙有防水的要求,必须加强振捣工作,保证混凝土的密实度。 施工中要注意以下事项: (1)砼浇捣前,先派人浇水,将砖台模浇水湿透。重复检查钢筋安装的正确性,并架设安装好砼泵管。 (2)砼泵送前,泵机操作员要详细检查泵的电源、电路、油路、油管等机件设备是否安全、有效,并试运转合格。 (3)砼搅拌运输车出料前,应高速转动筒轴1min后再反转出料。出料时如果发现砼拌和物有异常现象,应立即停止出料。 (4)落料高度不得大于3m。 (5)应分层浇筑,严禁集中浇筑,浇捣顺序:先远后近,先低后高,严禁靠近支撑,防止泵管脉冲振倒支架。 (6)预先加固砖模,确保砖模支撑的安全。 (7)加强砼各环节管理,现场严禁加水,禁止将砂浆打入筏板内。残存的砼,不准放入新浇筑的砼中,做到坍落度波动范围少于2cm。 (8)建议商混站可掺入缓凝剂,适当延长初凝时间。 (9)商品砼浇筑前应每车测定坍落度,看是否符合规定要求。 (10)砼浇筑完毕后或中途停止浇灌时,清洗的渣水不得冲向筏板、侧板模板上,防止造成筏板底部、侧面处夹砂、夹渣。 四、大体积混凝土温控措施 大体积混凝土的浇捣,减少混凝土的内外温差是关键,拟采取以下技术措施: 除在砼配合比设计考虑降低砼内水化热外还应做到以下方面: 1、在混凝土浇捣后,做好混凝土保温保湿养护,缓缓降温,充分发挥徐变特性,减低温度应力。 2、筏板基础底板采取长时间(不少于14天)的保湿养护、以延缓降温时间和速度。 3、浇筑高度在分段的范围内,每段内采用“分段定点、一个坡度、薄层浇筑、循序推进、一次到顶”的斜向分层法施工。 4、加强混凝土的振捣,提高混凝土密实度和抗拉强度,减小收缩变形,保证施工质量。 5、浇筑后及时排除表面浮浆,加强早期养护,提高混凝土早期或相应龄期的抗拉强度和弹性模量。 6、采用覆盖+湿水保温养护。 7、在结构完成后及时回填土,避免其侧面长期暴露。 8、大体积泵送混凝土,其表面水泥浆较厚,在混凝土浇筑结束后要认真处理。混凝土振捣完毕1-2h左右,初步按标高用长刮尺刮平,在初凝前用木蟹打磨压实,以闭合收水裂纹。 五、混凝土的泌水处理 大流动性混凝土在浇筑、振捣过程中,上涌的泌水和浮浆顺混凝土坡面下流到坑底。在混凝土垫层在施工时,预先在横向上做出2cm的坡度,使大部分泌水顺垫层坡度通过两侧模板底部预留孔排出坑外。 当混凝土大坡面的坡脚接近顶端模板时,改变混凝土浇筑方向,即从顶端往回浇筑,与原斜坡相交成一个集水坑,另外有意识地加强两侧模板处的混凝土浇筑强度,这样集水坑逐步在中间缩小成小水潭,用软轴泵及时排除。采用这种方法排除最后阶段的所有泌水。 六、后浇带的处理方法 按照图纸设计,1#、5#楼筏板中部均有伸缩后浇带,因筏板厚度达到2m~2.3m,为满足后浇带施工质量,经计算拟采用HRB400Φ25和HRB400Φ20钢筋焊接钢筋立网及支撑,再在支撑钢筋网上铺挂4层专用钢板网拦截混凝土。两侧钢筋主网间采用2根HRB400Φ25并筋焊接,主网间采用单根HRB400Φ20焊接200*200钢筋网片,立网两侧采用单根HRB400Φ25与临近工程桩焊接成为三角支撑。详见后浇带纵、横向剖面图。 钢筋网片计算书: 1、横向支撑计算 (1)荷载 按照土压力原理:顶点Q1=0,底部Q2=25x2=50kN 按照淤泥侧压力系数取K=0.65 Q1=0,Q2=50x0.65=32.5 kN 计算侧向力时取合力点F=32.5 kN (2)压力计算 25mm钢筋间隔1m一根,因此每根钢筋受到压力为32.5KN (3)压杆计算 As= N/Ψfy=32500/360x0.1=900mm2 (4)支撑钢筋选择 选择直径为2根25的三级钢As=980mm2 2、竖向结构计算(间距1m) (1)荷载 按照土压力原理:顶点Q1=0,底部Q2=25x2=50kN/m 按照淤泥侧压力系数取K=0.65 (1)内力计算 (2)截面计算 W= M2/γf=4500000/1.2x360=10416mm3 (3)截面选择 选择直径为2根25的三级钢W=12266mm2 3、横向结构计算(间距200,钢筋规格25) (1)荷载 按照土压力原理:顶点Q1=0,底部Q2=25x2=50kN/m 按照淤泥侧压力系数取K=0.65 (2)内力计算
大体积混凝土专项施工方案【范本模板】
目录一、编制依据 (1)二、工程概况 (1)(一)工程简介 (1)(二)筏板基础大体积砼设计概况 (2)三、施工重点和难点分析及应对措施 (2)(一)施工重点和难点分析 (2)(二)施工的应对和浇筑措施 (3)四、施工部署 (3)五、施工方法及措施 (5)(一)混凝土原材料的质量要求 (5)(二)混凝土施工准备 (7)(三)大体积砼浇筑主要施工方法及措施 (7)六、大体积砼结构裂缝控制方案 (19)七、质量保证措施 (22)八、安全文明施工要求 (24)一、编制依据1、编制意义本方案编制的目的是:为筏板基础大体积混凝土工程施工提供完整的纲领性文件,用以指导筏板基础大体积混凝土工程浇筑的管理,确保其优质、高效、安全、文明地完成本阶段的施工任务.2、编制依据(1)《大体积混凝土施工规范》GB50496-2016(2)《建筑地基基础工程施工质量验收规范》(GB50202—2016)(3)《混凝土结构工程施工质量验收规范》(GB50204—2015);(4)建筑施工手册(第四版);(5)品茗安全计算软件;(6)工程基础及结构设计图纸等有关资料。
(7)其它相关规定。
二、工程概况(一)工程简介序号项目内容1 工程名称合能·长安城D标段项目2 建设单位西安明瑞进达合能置业有限公司3 设计单位成都基准方中建筑设计有限公司4 监理单位西安普迈项目管理有限公司5 施工单位浙江欣捷建设有限公司6 建筑组成3#4#5#10#21#及下车车库7 建筑物总高度3#楼98.9 m、4#楼30/33 m、5#10#32.6m、21#9m以南,樱花一路以北。
总建筑面积约98958㎡,其中3#楼34层地下2层,建筑高度98.9米,建筑面积约27199。
71㎡,其中地下室约1183。
04㎡;4#楼30/33层地下2层,建筑高度87.3/96米,建筑面积约25229.77㎡;5#、10#楼11层地下二层,建筑高度32.6米,建筑面积约22118.96㎡,21#商业建筑面积约1047㎡,地下车库及人防建筑面积约27328。
大体积混凝土专家论证方案(跳仓法)
新垵正顺公寓大体积砼专项施工方案编制:审核:审批:年月日目录一、工程概况 (1)(一)项目概况 (1)(二)大体积混凝土概况和特点 (3)(三)施工平面布置 (8)(四)施工要求 (9)(五)技术保证条件 (9)二、编制依据 (10)三、施工计划 (11)(一)施工进度计划 (11)(二)材料计划 (11)(三)设备计划 (13)四、施工工艺技术 (14)(一)技术参数 (14)(二)工艺流程 (14)(三)施工方法及操作要求 (14)1.施工准备 (14)2.混凝土的拌制 (15)3.混凝土的运输 (15)4.混凝土入模温度控制 (16)5.大体积混凝土的浇筑施工方法 (17)6.后浇带施工方法 (21)7.测温管埋设 (23)8.大体积混凝土养护 (24)(四)检查要求 (25)五、施工质量安全保证措施 (26)(一)组织保障措施 (26)(二)质量技术保证措施 (26)(三)施工安全保证措施 (32)(四)监测监控措施 (34)六、施工管理及作业人员配备和分工 (36)(一)施工管理人员 (36)(二)专职安全生产管理人员 (36)(三)特种作业人员 (36)(四)其他作业人员 (37)七、验收要求 (38)(一)验收标准 (38)(二)验收程序 (38)(三)验收内容 (38)(四)验收人员 (39)八、应急处置措施 (39)(一)重大危险源辨识 (39)(二)应急组织机构 (40)(三)应急救援装备 (42)(四)应急救援药品 (43)(五)应急救援措施 (43)九、计算书 (46)(一)泵送混凝土施工计算 (46)(二)3D混凝土自约束应力计算书(1.2M) (48)(三)5D混凝土自约束应力计算书(1.2M) (50)(四)7D混凝土自约束应力计算书(1.2M) (52)(五)9D混凝土自约束应力计算书(1.2M) (54)(六)3D混凝土自约束应力计算书(2.65M) (55)(七)5D混凝土自约束应力计算书(2.65M) (57)(八)7D混凝土自约束应力计算书(2.65M) (58)(九)9D混凝土自约束应力计算书(2.65M) (59)(十)大体积混凝土浇筑体表面保温层计算书(1.2M) (61)(十一)大体积混凝土浇筑体表面保温层计算书(2.65M) (62)十、附图 (64)大体积混凝土专项施工方案一、工程概况(一)项目概况新垵正顺公寓工程地处厦门市海沧区新垵。
大体积混凝土施工工法
大体积混凝土施工工法一、前言大体积混凝土在现代建筑工程中应用广泛,如大型基础、桥梁墩台、高层楼房的地下室底板等。
由于其体积大,水泥水化热释放集中,内部温升快,容易产生温度裂缝,影响结构的安全性和耐久性。
因此,掌握科学合理的大体积混凝土施工工法至关重要。
二、特点大体积混凝土施工具有以下特点:1、混凝土用量大:通常一次浇筑量在几百立方米以上。
2、结构厚实:最小尺寸常在 1 米以上。
3、施工技术要求高:需要严格控制温度、裂缝等问题。
4、养护难度大:由于体积大,养护时间长,养护措施需得当。
三、适用范围适用于工业与民用建筑中大型设备基础、高层建筑的箱型基础、筏板基础等大体积混凝土工程。
四、工艺原理大体积混凝土施工通过合理选择原材料、优化配合比、控制浇筑温度、加强保温保湿养护等措施,减少混凝土内部的温度梯度和收缩应力,防止裂缝的产生。
五、施工工艺流程及操作要点(一)施工准备1、技术准备熟悉施工图纸,编制施工方案。
进行混凝土配合比设计,根据工程要求和原材料性能,确定混凝土的强度等级、坍落度、初凝时间等参数。
计算混凝土的水化热,制定温度控制措施。
2、材料准备水泥:优先选用低热水泥,如矿渣硅酸盐水泥、粉煤灰硅酸盐水泥等。
骨料:选用级配良好、粒径较大的粗骨料和中砂,减少水泥用量。
掺合料:适量掺入粉煤灰、矿渣粉等掺合料,降低水泥水化热。
外加剂:根据需要掺入缓凝剂、减水剂等外加剂,改善混凝土的性能。
3、现场准备清理施工现场,保证场地平整、排水畅通。
搭建施工临时设施,如搅拌站、运输通道、养护棚等。
安装测温设备,准备养护材料。
(二)钢筋工程1、钢筋加工:根据设计图纸要求,对钢筋进行下料、弯曲、焊接等加工。
2、钢筋绑扎:按照设计要求和施工规范,将钢筋绑扎牢固,确保钢筋位置准确。
(三)模板工程1、模板设计:根据混凝土的浇筑高度、侧压力等因素,设计模板的支撑体系和加固方式。
2、模板安装:安装模板时,要保证模板的平整度、垂直度和密封性,防止漏浆。
大体积筏板基础专项施工方案
中化二建集团有限公司中化二建集团有限公司中化二建集团有限公司中化二建集团有限公司目录一.编制说明 (1)二.编制依据 (1)三.工程概况 (1)3.1结构概况 (2)四.施工准备 (3)4.1施工现场准备工作 (3)4.2技术准备 (4)4.3施工材料、机具的准备 (4)五.钢筋加工 (5)六.基础模板施工 (7)七.大体积混凝土温度和温度应力 (8)八.混凝土施工及施工区段的划分 (8)8.1施工段的划分及浇筑顺序 (8)8.2混凝土施工 (8)九.防止大体积混凝土产生裂缝的措施 (10)9.1原材料方面采取的措施 (10)9.2浇筑方面采取的措施 (10)9.3混凝土泌水处理和表面处理 (10)9.4混凝土养护与试块留置 (11)中化二建集团有限公司9.5外部养护、内部降温及温度监测措施 (12)十.混凝土施工注意事项 (13)十一.成品保护 (14)十二.混凝土施工主要管理措施 (14)十三.基础施工质量控制及保证措施 (14)十四.基础混凝土施工时应急预案 (15)十五.保证安全生产措施 (16)十六.其它保证措施 (17)十七、底板混凝土的温度监测 (18)17.1测温点的布置和测温方法 (18)17.2温度记录方法 (18)十八、大体积混凝土裂缝控制的计算 (19)平面布置图: (24)中化二建集团有限公司一.编制说明本工程位于新疆维吾尔自治区昌吉市吉木萨尔县五彩湾镇五彩湾工业园,新疆国泰新华矿业股份有限公司准东开发区一期项目煤造气合成甲醇装置建安工程-气化框架。
本方案是针对气化框架筏板基础施工而编制。
1.1编制目的:统一基础施工操作程序、施工作法、质量验收标准。
突出该专项方案的广度、深度和合理性、适用性,增强对筏板基础质量的预控能力,落实施工方法的指导文书。
1.2编制说明:根据气化装置区施工的实际情况及施工现场的要求,结合筏板基础设计图,本施工方案把筏板基础的施工部署、施工准备、主要施工方案、质量安全生产保证措施、文明施工保证措施在本施工方案中作为重点阐述。
基础筏板大体积混凝土施工方案模板
兰州铁路局兰西天和苑住宅小区14#楼(一标段)基础筏板大体积混凝土施工方案甘肃省第二建筑工程公司2013年9月17日目录一、工程概况 (1)二、编制依据 (1)三、施工总体部署 (2)四、施工模板工程 (2)(一)模板外围砖胎膜 (2)(二)后浇带模板 (3)(三)导墙施工 (3)五、基础筏板大体积混凝土施工方法 (4)(一)技术施工准备 (4)(二)现场准备 (5)(三)机械、设备准备 (5)(四)项目管理人员责任分工及劳动力准备 (6)(五)泵送混凝土现浇施工计算书 (6)(六)浇筑带 (9)(七)施工方法及技术措施 (9)六、混凝土温控措施 (12)(一)降低混凝土入模温度的措施 (12)(二)混凝土温度计算 (12)七、混凝土养护 (13)八、确保工程质量的管理措施 (14)(一)施工过程控制措施 (14)(二)混凝土表面外观检查 (14)(三)混凝土的进场检验 (15)九、突发不能连续施工情况的应急措施 (15)十、安全生产管理措施 (15)兰州铁路局兰西天和苑住宅小区14#楼(一标段)基础筏板大体积混凝土施工方案一、工程概况兰州铁路局兰西天和苑住宅小区14#楼工程,建设地点位于兰州市七里河区西津西路171号,北侧紧邻建西西路,南侧为兰西机务段。
兰州铁路局兰西天和苑住宅小区14#楼工程建设规模为:建筑基底面积为743平方米,总建筑面积为17816.4平方米,其中地上部分建筑面积为17285.8平方米,地下部分建筑面积为530.6平方米。
建筑主题高度为92.25米。
筏板标高—5.100米。
基础筏板结构概况如下:二、编制依据1、兰州铁路局兰西天和苑住宅小区14#楼施工图纸,施工图图纸会审纪要2、兰州铁路局兰西天和苑住宅小区14#楼施工组织设计。
3、国家现行建筑施工规范、规程(1)GB50656-2011《施工企业安全生产管理规范》(2)GB50496-2009《大体积混凝土施工规范》(3)GB50007-2011《建筑地基基础设计规范》(4)GB50202-2002《建筑地基基础工程施工质量验收规范》(5)GB50204-2002《混凝土结构工程施工质量验收规范》(2011版)(6) G50300-2001《建筑工程施工质量验收统一标准》(7)JGJ79-2012《建筑地基处理技术规范》(8) JGJ/T10-95《混凝土泵送施工技术规程》(9) J GJ107-2003《钢筋机械连接通用技术规范》(10)Q/GJZ01-2005《建筑地基基础工程施工工艺流程》4、企业“四标一体”管理体系文件及各项管理制度5、建筑施工手册(2008版)三、施工总体部署该工程筏板基础为大体积混凝土钢筋混凝土结构,混凝土采用预制商品混凝土,混凝土运输采用8~12m³的混凝土搅拌车,混凝土采用泵车输送浇筑,机械振捣,电抹子压平抹光。
基础底板大体积混凝土施工方案(平板式筏板 厚2.0m)

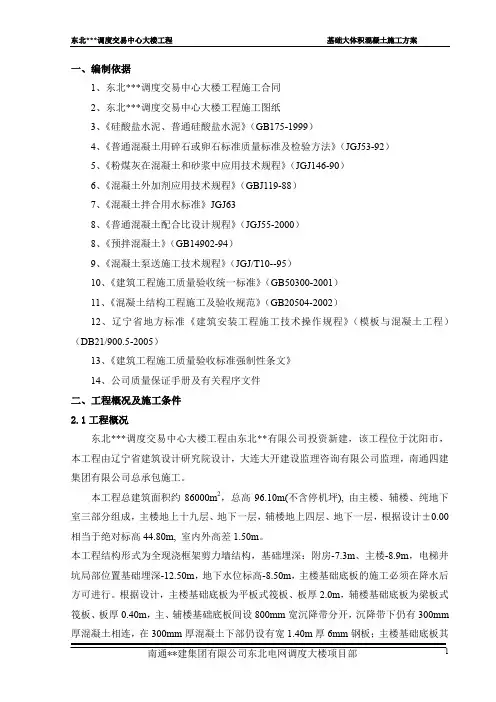

一、编制依据1、东北***调度交易中心大楼工程施工合同2、东北***调度交易中心大楼工程施工图纸3、《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)4、《普通混凝土用碎石或卵石标准质量标准及检验方法》(JGJ53-92)5、《粉煤灰在混凝土和砂浆中应用技术规程》(JGJ146-90)6、《混凝土外加剂应用技术规程》(GBJ119-88)7、《混凝土拌合用水标准》JGJ638、《普通混凝土配合比设计规程》(JGJ55-2000)8、《预拌混凝土》(GB14902-94)9、《混凝土泵送施工技术规程》(JGJ/T10--95)10、《建筑工程施工质量验收统一标准》(GB50300-2001)11、《混凝土结构工程施工及验收规范》(GB20504-2002)12、辽宁省地方标准《建筑安装工程施工技术操作规程》(模板与混凝土工程)(DB21/900.5-2005)13、《建筑工程施工质量验收标准强制性条文》14、公司质量保证手册及有关程序文件二、工程概况及施工条件2.1工程概况东北***调度交易中心大楼工程由东北**有限公司投资新建,该工程位于沈阳市,本工程由辽宁省建筑设计研究院设计,大连大开建设监理咨询有限公司监理,南通四建集团有限公司总承包施工。
本工程总建筑面积约86000m2,总高96.10m(不含停机坪), 由主楼、辅楼、纯地下室三部分组成,主楼地上十九层、地下一层,辅楼地上四层、地下一层,根据设计±0.00相当于绝对标高44.80m, 室内外高差1.50m。
本工程结构形式为全现浇框架剪力墙结构,基础埋深:附房-7.3m、主楼-8.9m,电梯井坑局部位置基础埋深-12.50m,地下水位标高-8.50m,主楼基础底板的施工必须在降水后方可进行。
根据设计,主楼基础底板为平板式筏板、板厚2.0m,辅楼基础底板为梁板式筏板、板厚0.40m,主、辅楼基础底板间设800mm宽沉降带分开,沉降带下仍有300mm 厚混凝土相连,在300mm厚混凝土下部仍设有宽1.40m厚6mm钢板;主楼基础底板其平面呈近似1/4园,南北向半径71.30m,东西向半径67.50m , 主楼基础底板按温度后浇带分成四块,各成一个独立体,温度后浇带宽0.80m ,温度后浇带下设有宽1.40m 的3mm 厚钢板,详见下图:主楼基础底板平面图底板防水沉降后浇带做法底板温度后浇带做法整个主楼基础底板其混凝土量约为7111m 3(不含沉降后浇带内的辅楼基础底板混凝土量),为大体积混凝土,混凝土强度等级为C40,抗渗等级为P8,根据设计,基础及地下室采用补偿收缩混凝土,膨胀率不小于0.0002,干缩率不大于0.0003;后浇带混凝土采用微膨胀混凝土,膨胀率不小于0.0004,干缩率不大于0.0003;温度后浇带砼浇筑时间安排在其两侧混凝土浇筑两个月后进行,沉降后浇带砼浇筑时间安排在主体封顶后进行。
大体积混凝土专项施工方案
大体积混凝土专项施工方案一、编制依据二、工程概况26#~37#楼基础均为平板式筏形基础,剪力墙结构,双栋均设有800mm宽后浇带。
主楼筏板、剪力墙与周边车库采用橡胶止水带连接。
筏板基础混凝土全部为C30,抗渗等级为P6。
本工程大体积混凝土方案在编制过程中主要以26#楼,筏板14.8*73.8m为对象进行编制,其筏板厚度为800mm,变截面最大厚度4.65m,混凝土总方量约1100m³。
本方案内容仍适用于27#~37#楼基础筏板的混凝土施工,并根据各楼号基础筏板浇筑时间不同采取季节性措施。
各单体工程概况大体积混凝土具有水化热高、收缩量大、容易开裂等特点。
26#基础底板混凝土浇筑日期在12月中旬,日平均气温0度左右,气温较低,在混凝土施工过程中将严格控制混凝土的中心温度和表面温度差值,防止混凝土出现温度应力裂缝。
为了将温度应力产生的不利影响减少到最小,防止和降低裂缝的产生和发展。
因此,特编制本大体积混凝土专项施工方案。
三、施工部署3.1施工总体安排本工程大体积混凝土为26#楼筏板基础,根据施工组织设计整体部署以及结构设计特点,施工按照整体推移式连续浇筑的方式,施工时从基础西侧开始,由西向东依次进行施工,期间不再留设水平或竖向施工缝。
为保证混凝土原材料的质量,混凝土采用商品混凝土,由我公司通过招标确定的具有一定实力、距离施工现场较近的“宝鸡市东大洋混凝土有限公司”为混凝土供应商,混凝土产地距施工现场30km,混凝土浇筑采用泵送的方式。
3.2施工顺序为保证大体积混凝土施工作业的连续性、高效性,施工顺序按照“自西向东、由远至近、由深到浅、整体推移”的原则进行,浇筑前施工班组人员、设备及其它资源具备条件满足要求后方可开始浇筑。
混凝土作业班组按照2组配置人员,换班作业,以保证混凝土施工的连续性。
同时,应加强施工管理,保证施工过程中钢筋、模板、预埋件、水电埋管等隐蔽验收的及时性,避免因前期验收等准备工作不足而影响大体积混凝土的施工。
伐板基础大体积砼施工方案
编制依据及说明2工程概况2施工人员组织2四、--------------------------------------- 机械设备投入3五、--------------------------------------- 伐板基础检施工3质量要求8 安全措施9六、七、伐板基础大体积碗专项施工方案一、施工方案编制依据及编制说明(-)施工组织设计依据:1、结构施工图图号Q2571S-T02-08、09、20及设计说明2、国家、行业及地方有关政策、法律、法令、法规3、国家强制性标准、施工验收规范、规程4、工艺标准及操作规程5、本公司质量、环境、职业健康安全一体化管理手册(二)编制说明本大体积混凝土专项施工方案的编制对象为阳江奥园地块二ris幢桩基础的伐板基础。
二、工程概况阳江市阳江奥园地块二项口(标段一)位于阳江市江城区长洲岛中洲大道南侧,本工程一标段的建筑面积为117240・52贰由商铺、地下车库及1-3幢、8、9幢、14-18幢高层商住楼组成,地下车库为一层,高度为4. 8m,建筑面积外12000m2;地上1幢为26层,总高度为79. 7m、3、8、9、14、15幢为27层,总高度为82. 7m、16幢为16层,总高度为52. 7m、17、18、幢为17层,总高度为55. 7m地上总建筑面积为105240・52 m2o本伐板基础属于大体积磴基础,本方案只用于混凝土基础,1#、2#幢磴基础,约1800立方,分为2个施工段进行浇筑,每施工段约900立方,栓高度为1500mmo施工时应确保基础大体积绘浇筑质量,采取有效的温控措施,降低栓的水化热,保证栓不出现冷缝、裂缝。
施工缝的留设及处理应符合设汁及有关规范要求。
三、施工人员组织1、管理层:山项目经理总体负责,负责施工人员、劳动力的组织工作,落实材料、设备、架模等施匸准备工作。
技术负责人负责编制施工方案及技术措施,并对工长进行技术交底,对施工过程进行检查督促。
