防水涂料作业指导书
**检测有限公司 作业指导书 (防水涂料) 第 1 页 共 20 页
第 A 版 第 0 次 修订 主题:聚氨酯防水涂料 颁布日期: 2015年04月17日 第一章 聚氨酯防水涂料 1.1适用范围 本作业指导书适用于聚氨酯防水涂料的检测项目、检测方法、判定依据、检测环境条件、检测程序、原始记录、检测报告等。 1.2依据标准
GB/T 19250-2013《聚氨酯防水涂料》 GB/T 16777-2008《建筑防水涂料试验方法》 GB/T 528-2009/ISO 37:2005《硫化橡胶或热塑性橡胶拉伸应力应变性能的测定》 1.3仪器设备 (1)HD-10测厚仪 (2)电动油毡不透水仪 (3)LD-5电子式拉力试验机 (4)DWX-200-40低温试验箱 (5)DWZ-120低温弯折仪 (6)HNY-2S远红外电热恒温干燥箱 (7)涂膜模具 (8)SG-ZY-D/E制样机 **检测有限公司 作业指导书 (防水涂料) 第 2 页 共 20 页
第 A 版 第 0 次 修订 主题:聚氨酯防水涂料 颁布日期: 2015年04月17日 1.4组批规则 以同一类型的15t产品为一批,不足15t也作为一批。 1.5试验项目及试验方法 1.5.1试验项目 (1) 固体含量 (2) 拉伸性能 (3) 低温弯折性 (4) 不透水性 (5) 表干时间 (6) 实干时间 (7) 吸水率 1.5.2 试验方法 1.5.2.1 试样准备 试验前样品及所用试验器具应在标准试验条件[温度(23±2)℃,相对湿度(50±10)%]下至少放置24h。 1.5.2.2 固体含量 将样品充分搅匀后,取(10±1)g的样品倒入已干燥称量的直径65mm±5mm的培养皿(m0)中刮平,立即称量(m1),然后在标准 **检测有限公司 作业指导书 (防水涂料) 第 3 页 共 20 页
第 A 版 第 0 次 修订 主题:聚氨酯防水涂料 颁布日期: 2015年04月17日 试验条件下放置24h,再放入到120℃±2℃烘箱中,恒温3h,取出放入干燥器中冷却2h,然后称量(m2)。 固体含量X=(m2-m0)/(m1-m0)×100% 式中:m——培养皿质量,g m1——干燥前试样和培养皿质量,g
m2——干燥后试样和培养皿质量,g
1.5.2.3 拉伸性能 1.5.2.3.1试样制备 将放置后的试样混合均匀,不得加入稀释剂。若试样为多组分涂料,则按产品配合比混合后在不混入气泡的情况下充分搅拌5min,静置2min,倒入模框中。为方便脱模,模具表面可用脱模剂进行处理。多组分试样一次涂覆到规定厚度,单组分试样分三次涂覆到规定厚度,试样也可按生产企业的要求次数涂覆(最多三次,每次间隔不超过24h),涂覆后间隔5min,轻轻刮去表面的气泡,最后一次将表面刮平。制备的涂膜在标准试验条件下养护96h,然后脱模,涂膜翻面后继续在标准试验条件下养护72h。 1.5.2.3.2无处理拉伸性能 在制好的试样上裁取符合GB/T 528要求的哑铃I型试件,并划 **检测有限公司 作业指导书 (防水涂料) 第 4 页 共 20 页
第 A 版 第 0 次 修订 主题:聚氨酯防水涂料 颁布日期: 2015年04月17日 好间距25mm的平行标线,用测厚仪测量试件标线中间和两端三点的厚度,取其平均值作为试件厚度。调整拉伸试验机夹具间距约70mm,将试样夹在试验机上,按500mm/min±50mm/min的拉伸速度进行拉伸至断裂,记录试件断裂时的最大荷载(P),断裂时标线间距离(L1),精确到0.1mm,测试五个试件,若有试件断裂在标线外,应舍弃用备用件补测。若试验数据与平均值的偏差超过15%,则剔除该数据,以剩下的至少3个试件的平均值作为试验结果。若有效试验数据少于3个,则需重新试验。 1.5.2.3.3热处理后拉伸性能 在制好的试样上裁取六个(120×25)mm矩形试件平放在隔离材料上,水平放入已达到温度为80℃的电热鼓风烘箱中,试件与箱壁间距不得少于50mm,恒温168h,取出后在标准试验条件下放置4h,裁取符合GB/T 528要求的哑铃I型试件,按5.2.3.2进行拉伸试验。 1.5.2.3.4碱处理后拉伸性能 在(23±2)℃时,在0.1%化学纯氢氧化钠溶液中,加入 Ca(OH)2试剂,并达到过饱和状态。 在600ml该溶液中放入裁取的六个(120×25)mm矩形试件,液面应高出试件表面10mm以上,连续浸泡168h,取出后用水充分冲 **检测有限公司 作业指导书 (防水涂料) 第 5 页 共 20 页
第 A 版 第 0 次 修订 主题:聚氨酯防水涂料 颁布日期: 2015年04月17日 洗,擦干,在标准试验条件下放置4h,裁取符合GB/T 528要求的哑铃I型试件,按5.2.3.2进行拉伸试验。 拉伸强度TL=P/(B×D) 式中:TL——拉伸强度,Mpa
P——最大拉力,N B——试件中间部位宽度,mm D——试件厚度,mm 试件的断裂伸长率E=(L1-L0)/L0×100 式中:E——断裂伸长率,% L0——试件起始标线间距离25mm
L1——试件断裂时标线间距离,mm
拉伸性能保持率Rt=(T1/T)×100 式中:Rt ——样品处理后拉伸性能保持率,%
T——样品处理前平均拉伸强度
T1——样品处理后平均拉伸强度
1.5.2.4 低温弯折性
在制好的试样上裁取三个(100×25)mm试件进行试验,沿长度方向弯曲试件,将端部固定在一起,调节弯折仪的两个平板间的距离为试件厚度的3倍。 **检测有限公司 作业指导书 (防水涂料) 第 6 页 共 20 页
第 A 版 第 0 次 修订 主题:聚氨酯防水涂料 颁布日期: 2015年04月17日 放置弯曲试件在试验机上,胶带端对着平行于弯板的转轴。放置翻开的弯折试验机和试件于调好规定温度的低温试验箱中。在-35℃放置1h后,在-35℃弯折试验机从超过90°的垂直位置到水平位置,1s内合上,保持该位置1s,整个操作过程在低温箱中进行。从试验机中取出试件,恢复到(23±5)℃,用6倍放大镜检查试件弯折区域的裂纹或断裂。 1.5.2.5不透水性 在试样上裁取150mm×150mm的试件3个,在标准试验条件下放置2h,试验在(23±5)℃进行。 将试件放置在透水盘上,再在试件上加一孔径为0.5mm±0.1mm的金属网,盖上七孔圆盘,慢慢夹紧直到试件夹紧在盘上,慢慢加压到规定的压力(0.3Mpa)。 达到规定压力后,保持压力120min,试验时观察试件的透水情况。 所有试件在规定的时间不透水认为不透水性试验通过。 1.5.2.6表干时间 在标准条件下将试样搅拌均匀后按产品要求涂刷于铝板上制备涂膜,湿膜厚度为0.2mm±0.1mm,不允许有空白,记录涂刷结束时间。 **检测有限公司 作业指导书 (防水涂料) 第 7 页 共 20 页
第 A 版 第 0 次 修订 主题:聚氨酯防水涂料 颁布日期: 2015年04月17日 经过若干时间后,在距膜面边缘不小于10mm的范围以手轻触涂膜表面如感到有些发粘,但无涂料粘在手指上,即为表干,记下时间。表干时间不超过2h的,精确到0.5h,表干时间大于2h的,精确到1h。 1.5.2.7实干时间 按5.2.6制备试件,静置一段时间后,用刀片在距试件边缘不小于10mm范围内切割涂膜,若底层及膜内均无粘附手指头现象,则为实干,记录时间,试验开始到结束的时间即为实干时间。实干时间不超过2h的,精确到0.5h,实干时间大于2h的,精确到1h。 1.5.2.8吸水率 将在标准试验条件下放置的涂膜试件,称量试件m1.然后将试件浸入23℃±2℃的水中168h±2h,取出用滤纸吸干表面的水渍,立即称量m2,试件从水中取出到称量完毕应在1min内完成。 Wm=(m2-m1)/m1×100% 式中: Wm——吸水率,%
m1——浸水前试件质量,g
m2——浸水后试件质量,g **检测有限公司 作业指导书 (防水涂料) 第 8 页 共 20 页
第 A 版 第 0 次 修订 主题:聚氨酯防水涂料 颁布日期: 2015年04月17日 1.6.1 原始记录 1.6.1.1原始记录格式(见规定中)。 1.6.1.2原始记录内容填写应完整,不得用铅笔和圆珠笔,统一使用蓝色或黑色钢笔、签字笔填写。 1.6.1.3原始记录如确需更改,作废数据应划改,将正确数据填在右上方,并加盖更改人印章或签字。 1.7.1 检测报告 1.7.1.1检测报告按检测报告的编制和管理程序规定进编制。封皮采用公司统一印制的格式。所有内容不允许涂改。 1.7.1.2全部检测数据应采用法定计量单位。
桥面防水层、保护层作业指导书
预应力混凝土铁路双线简支箱梁桥面防水层、保护层作业指导书一、编制目的阐述桥面防水、保护层施工方法及质量控制要点,指导作业人员正确进行桥面防水、保护层施工。
二、适用范围本作业指导书适用于中铁一局郑西客运专线华县制梁场桥面防水、保护层施工作业。
三、材料要求1防水层1.1桥面防撞墙内防水层采用TQF-I型防水层(改进型),防撞墙外电缆槽防水层采用涂刷聚氨酯防水涂料。
考虑吊装重量,保证施工质量,防水层在箱梁架设后在桥面上进行制作。
1.2氯化聚乙烯防水卷材包括N类无复合层卷材和L类纤维复合卷材。
N类防水卷材的厚度(不含花纹高度)规格为:1.5mm。
L类防水卷材的厚度(不含纤维高度)规格为:1.8mm。
卷材宽度最大不超过1650mm,长度最大不超过35m。
1.3防水卷材外观质量:表面应无气泡、疤痕、裂纹、粘结、孔洞。
颜色应采用除黑色外其他颜色。
N类防水卷材的顶面压花成方格网状以增强防水卷材与混凝土的粘结强度,方格网状规格:纹高0.1mm,误差0.02mm,25~30块/cm2。
L类防水卷材应采用双面热融无纺纤维布。
其余技术指标符合《客运专线桥梁混凝土桥面防水层暂行技术条件》有关要求。
1.4聚氨酯防水涂料分为用于粘贴防水卷材的防水涂料和直接用于作防水层的防水涂料两种。
聚氨酯防水涂料的颜色应采用除黑色外的其他颜色。
1.5直接用于作防水涂料的颜色应采用除黑色外的其他颜色。
1.6防水涂料产品应采用密闭容器包装,运输途中防止日晒雨淋,禁止接近热源。
应储存在阴凉、干燥、通风处,储存最高温度不应高于40℃,最低温度不应低于5℃。
产品应附有合格证和使用说明书。
2保护层2.1防撞墙内侧桥面保护层采用强度等级为C40的钢筋混凝土;电缆槽内保护层采用强度等级为C40的纤维混凝土。
2.2防水层及保护层应在电缆槽竖墙、防撞墙施工后进行铺设。
防撞墙施工时应在相应部位预留保护层连接钢筋,并应根据轨道专业要求在保护层施工时预留于无渣轨道支承层的连接钢筋。

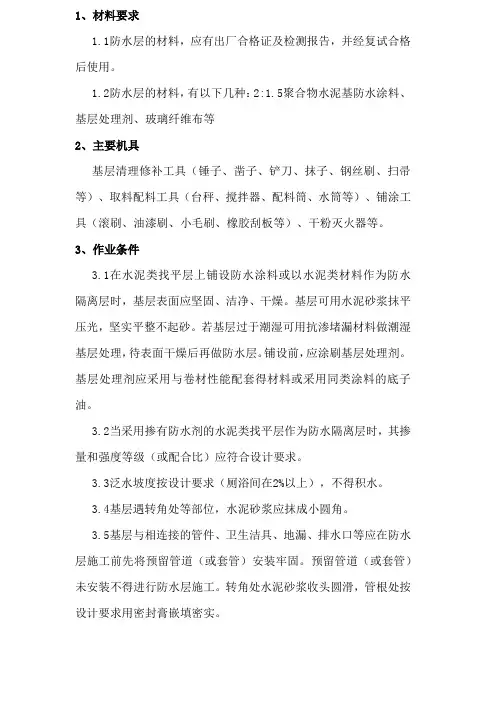

防水涂料施工方案与技术措施(交底通用、地面墙面)
1、材料要求1.1防水层的材料,应有出厂合格证及检测报告,并经复试合格后使用。
1.2防水层的材料,有以下几种:2:1.5聚合物水泥基防水涂料、基层处理剂、玻璃纤维布等2、主要机具基层清理修补工具(锤子、凿子、铲刀、抹子、钢丝刷、扫帚等)、取料配料工具(台秤、搅拌器、配料筒、水筒等)、铺涂工具(滚刷、油漆刷、小毛刷、橡胶刮板等)、干粉灭火器等。
3、作业条件3.1在水泥类找平层上铺设防水涂料或以水泥类材料作为防水隔离层时,基层表面应坚固、洁净、干燥。
基层可用水泥砂浆抹平压光,坚实平整不起砂。
若基层过于潮湿可用抗渗堵漏材料做潮湿基层处理,待表面干燥后再做防水层。
铺设前,应涂刷基层处理剂。
基层处理剂应采用与卷材性能配套得材料或采用同类涂料的底子油。
3.2当采用掺有防水剂的水泥类找平层作为防水隔离层时,其掺量和强度等级(或配合比)应符合设计要求。
3.3泛水坡度按设计要求(厕浴间在2%以上),不得积水。
3.4基层遇转角处等部位,水泥砂浆应抹成小圆角。
3.5基层与相连接的管件、卫生洁具、地漏、排水口等应在防水层施工前先将预留管道(或套管)安装牢固。
预留管道(或套管)未安装不得进行防水层施工。
转角处水泥砂浆收头圆滑,管根处按设计要求用密封膏嵌填密实。
3.6材料必须密封储存于阴凉干燥处。
3.7存料处与施工现场严禁烟火。
4、施工工艺4.1工艺流程:清理基层→结合层→细部附加层施工层→第一遍涂布→第二遍涂布(清理基层)→第三遍涂布→第一次试水→保护层饰面施工→第二遍试水→防水层验收4.2隔离层施工前,应将基层表面的尘土等杂物清理干净,并用干净的湿布擦几次。
4.3地漏、管根、阴阳角等处应加涂一道做附加层处理。
可增加一层胎体增强材料,胎体增强材料的宽度应不小于300mm,搭接宽度应不小于1O0mm。
4.4下一道涂膜待前一道固化后再进行施工,对平面的涂刮方向应与先一道刮涂方向相垂直。
每道刮涂厚度应基本相同,最终达到设计厚度。

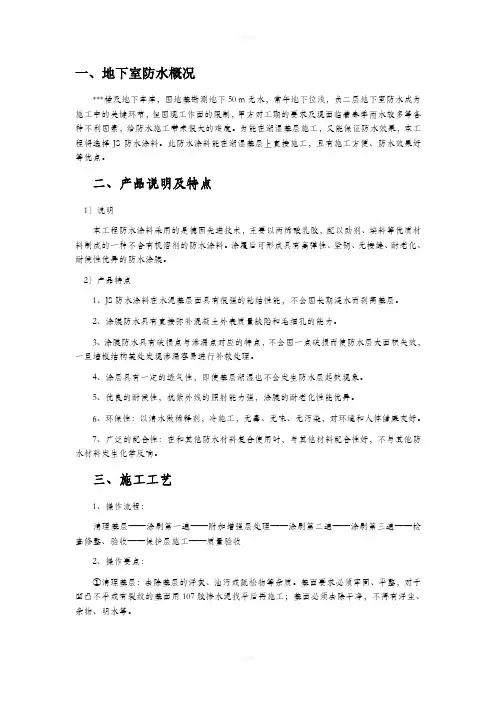

防水涂料施工方案
一、地下室防水概况***楼及地下车库,因地基勘测地下50 m无水,常年地下位浅,负二层地下室防水成为施工中的关键环节,但因现工作面的限制,甲方对工期的要求及现面临着春季雨水较多等各种不利因素,给防水施工带来很大的难度。
为能在潮湿基层施工,又能保证防水效果,本工程将选择JS防水涂料。
此防水涂料能在潮湿基层上直接施工,且有施工方便、防水效果好等优点。
二、产品说明及特点1〕说明本工程防水涂料采用的是德国先进技术,主要以丙烯酸乳胶,配以助剂、填料等优质材料制成的一种不含有机溶剂的防水涂料。
涂覆后可形成具有高弹性、坚韧、无接缝、耐老化、耐候性优异的防水涂膜。
2〕产品特点1、JS防水涂料在水泥基层面具有很强的粘结性能,不会因长期浸水而剥离基层。
2、涂膜防水具有直接弥补混凝土外表质量缺陷和毛细孔的能力。
3、涂膜防水具有破损点与渗漏点对应的特点,不会因一点破损而使防水层大面积失效,一旦墙板结构某处发现渗漏容易进行补救处理。
4、涂层具有一定的透气性,即使基层潮湿也不会发生防水层起鼓现象。
5、优良的耐候性,抗紫外线的照射能力强,涂膜的耐老化性能优异。
6、环保性:以清水做稀释剂,冷施工,无毒、无味、无污染,对环境和人体健康友好。
7、广泛的配合性:在和其他防水材料复合使用时,与其他材料配合性好,不与其他防水材料发生化学反响。
三、施工工艺1、操作流程:清理基层——涂刷第一遍——附加增强层处理——涂刷第二遍——涂刷第三遍——检查修整、验收——保护层施工——质量验收2、操作要点:①清理基层:去除基层的浮灰、油污或疏松物等杂质。
基面要求必须牢固、平整,对于凹凸不平或有裂纹的基面用107胶掺水泥找平后再施工;基面必须去除干净,不得有浮尘、杂物、明水等。
②配料:配料由专人负责称取材料配制,先按产品提供的配合比〔按基材干湿状况和不同材料的吸水率对加水量进行调整〕分别称出配料所用的液料、粉料、水,先将水参加液料,用手提电动搅拌器搅拌,在搅拌过程中再将粉料陆续参加,搅拌至少5分钟,是搅拌均匀,呈浆状无团块即可。
弹性防水涂料施工方案模板(3篇)
第1篇一、工程概况1. 工程名称:_______防水工程2. 工程地点:_______3. 工程规模:_______4. 工程结构:_______5. 施工单位:_______6. 设计单位:_______7. 监理单位:_______二、施工准备1. 技术准备(1)熟悉设计图纸,了解工程特点、施工要求和质量标准。
(2)组织施工人员学习施工方案,明确施工工艺和质量要求。
(3)进行技术交底,确保施工人员掌握施工技术要点。
2. 材料准备(1)弹性防水涂料:根据设计要求选择合格的品牌和型号。
(2)基层处理材料:如界面剂、封闭剂等。
(3)辅助材料:如密封胶、保温材料、加强网等。
3. 工具准备(1)施工工具:滚筒、刷子、刮刀、剪刀、尺子等。
(2)检测工具:防水涂层厚度计、渗透仪等。
4. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)进行施工人员培训,确保施工质量。
三、施工工艺1. 基层处理(1)对基层进行清理,去除松动、空鼓、油污等杂质。
(2)对基层进行平整处理,确保表面平整度达到要求。
(3)对基层进行界面处理,提高基层与防水涂料的粘结强度。
2. 弹性防水涂料施工(1)涂料搅拌:按照产品说明书要求,将涂料与固化剂按比例混合均匀。
(2)涂层施工:采用滚涂、刷涂或喷涂等方法进行施工,涂层厚度应达到设计要求。
(3)加强层施工:在防水涂层上铺设加强网,提高涂层的抗裂性能。
(4)保护层施工:在防水涂层上铺设保护层,如保温材料、密封胶等。
3. 涂层养护(1)涂层施工完成后,进行养护,防止涂层龟裂、脱落。
(2)养护时间根据气温、湿度等因素确定,一般需养护7-14天。
四、质量标准1. 基层处理(1)基层应平整、干净、无油污、无松散物。
(2)基层平整度应符合设计要求。
2. 弹性防水涂料施工(1)涂料应搅拌均匀,无沉淀、无气泡。
(2)涂层应均匀、平整、无裂纹、无脱落。
(3)涂层厚度应符合设计要求。
3. 加强层施工(1)加强网应铺设平整,无皱褶、无扭曲。

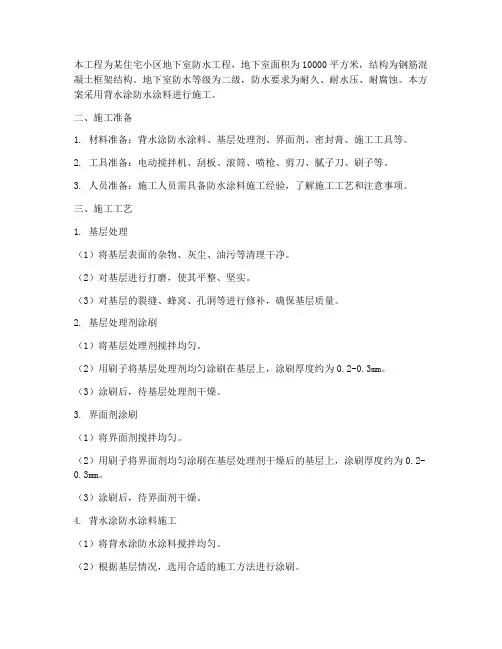

背水涂防水涂料施工方案
本工程为某住宅小区地下室防水工程,地下室面积为10000平方米,结构为钢筋混凝土框架结构。
地下室防水等级为二级,防水要求为耐久、耐水压、耐腐蚀。
本方案采用背水涂防水涂料进行施工。
二、施工准备1. 材料准备:背水涂防水涂料、基层处理剂、界面剂、密封膏、施工工具等。
2. 工具准备:电动搅拌机、刮板、滚筒、喷枪、剪刀、腻子刀、刷子等。
3. 人员准备:施工人员需具备防水涂料施工经验,了解施工工艺和注意事项。
三、施工工艺1. 基层处理(1)将基层表面的杂物、灰尘、油污等清理干净。
(2)对基层进行打磨,使其平整、坚实。
(3)对基层的裂缝、蜂窝、孔洞等进行修补,确保基层质量。
2. 基层处理剂涂刷(1)将基层处理剂搅拌均匀。
(2)用刷子将基层处理剂均匀涂刷在基层上,涂刷厚度约为0.2-0.3mm。
(3)涂刷后,待基层处理剂干燥。
3. 界面剂涂刷(1)将界面剂搅拌均匀。
(2)用刷子将界面剂均匀涂刷在基层处理剂干燥后的基层上,涂刷厚度约为0.2-0.3mm。
(3)涂刷后,待界面剂干燥。
4. 背水涂防水涂料施工(1)将背水涂防水涂料搅拌均匀。
(2)根据基层情况,选用合适的施工方法进行涂刷。
a. 刮涂法:用刮板将涂料均匀刮涂在基层上,涂层厚度约为1.5-2.0mm。
b. 滚涂法:用滚筒将涂料均匀滚涂在基层上,涂层厚度约为1.5-2.0mm。
c. 喷涂法:用喷枪将涂料均匀喷涂在基层上,涂层厚度约为1.5-2.0mm。
(3)涂层施工时,注意涂层厚度均匀,避免出现漏涂、积涂现象。
(4)涂层施工后,待涂料干燥。
5. 细部处理(1)阴阳角、管道接口等部位进行加强处理。
(2)涂刷密封膏,确保接缝严密。
四、施工注意事项1. 施工前,应了解施工现场情况,确保施工环境满足施工要求。
2. 施工过程中,应严格按照施工工艺进行操作,确保施工质量。
3. 施工过程中,应注意安全防护,防止发生安全事故。
4. 施工完成后,应进行闭水试验,确保防水效果。

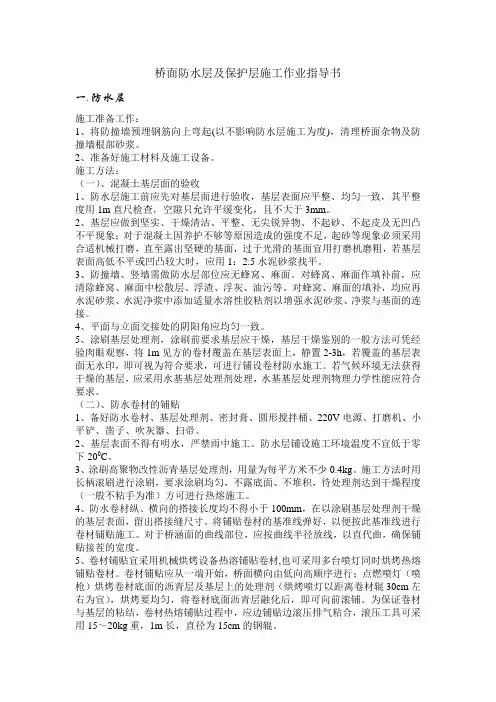

桥面防水层及保护层施工作业指导书
桥面防水层及保护层施工作业指导书一.防水层施工准备工作:1、将防撞墙预埋钢筋向上弯起(以不影响防水层施工为度),清理桥面杂物及防撞墙根部砂浆。
2、准备好施工材料及施工设备。
施工方法:(一)、混凝土基层面的验收1、防水层施工前应先对基层面进行验收,基层表面应平整、均匀一致,其平整度用1m直尺检查,空隙只允许平缓变化,且不大于3mm。
2、基层应做到坚实、干燥清洁、平整、无尖锐异物、不起砂、不起皮及无凹凸不平现象;对于混凝土因养护不够等原因造成的强度不足,起砂等现象必须采用合适机械打磨,直至露出坚硬的基面,过于光滑的基面宜用打磨机磨粗,若基层表面高低不平或凹凸较大时,应用1:2.5水泥砂浆找平。
3、防撞墙、竖墙需做防水层部位应无蜂窝、麻面。
对蜂窝、麻面作填补前,应清除蜂窝、麻面中松散层、浮渣、浮灰、油污等。
对蜂窝、麻面的填补,均应再水泥砂浆、水泥净浆中添加适量水溶性胶粘剂以增强水泥砂浆、净浆与基面的连接。
4、平面与立面交接处的阴阳角应均匀一致。
5、涂刷基层处理剂,涂刷前要求基层应干燥,基层干燥鉴别的一般方法可凭经验肉眼观察,将1m见方的卷材覆盖在基层表面上,静置2-3h,若覆盖的基层表面无水印,即可视为符合要求,可进行铺设卷材防水施工。
若气候环境无法获得干燥的基层,应采用水基基层处理剂处理,水基基层处理剂物理力学性能应符合要求。
(二)、防水卷材的铺贴1、备好防水卷材、基层处理剂、密封膏、圆形搅拌桶、220V电源、打磨机、小平铲、凿子、吹灰器、扫帚。
2、基层表面不得有明水,严禁雨中施工。
防水层铺设施工环境温度不宜低于零下200C。
3、涂刷高聚物改性沥青基层处理剂,用量为每平方米不少0.4kg。
施工方法时用长柄滚刷进行涂刷,要求涂刷均匀,不露底面、不堆积,待处理剂达到干燥程度(一般不粘手为准)方可进行热熔施工。
4、防水卷材纵、横向的搭接长度均不得小于100mm,在以涂刷基层处理剂干燥的基层表面,留出搭接缝尺寸。
js防水涂料施工方法是怎样的
js防水涂料施工方法是怎样的范本一:一、准备工作1. 检查施工区域,确保表面干燥、清洁和无杂物。
2. 准备好所需工具和材料,如刷子、滚筒、搅拌器、防水涂料等。
二、涂料施工步骤1. 搅拌涂料:先将涂料倒入容器中,使用搅拌器搅拌均匀,确保涂料的稠度一致。
2. 刷涂底漆:用刷子或滚筒将底漆均匀涂刷在施工区域上,形成一层薄膜,提高涂料附着力。
3. 刷涂第一遍涂料:待底漆干燥后,使用刷子或滚筒将涂料均匀涂刷在施工区域上,保证涂料的厚度均匀一致。
4. 刷涂第二遍涂料:待第一遍涂料干燥后,重复第三步,再次均匀涂刷第二遍涂料。
5. 检查涂层:施工完毕后,仔细检查涂层是否有漏涂或不均匀的情况,如有问题及时修正。
6. 干燥时间:按照涂料包装上的说明,等待涂料干燥完全。
附件:涂料施工平面布置图法律名词及注释:1. 防水:指防止水分渗透,在建筑、工程等领域中应用广泛。
2. 涂料:一种覆盖在表面上,并能够形成保护层的物质,具有耐磨、耐候等特性。
3. 底漆:涂在施工表面上的第一层涂料,用于增强涂料与基层的粘结力。
范本二:一、施工前准备1. 检查施工区域:确保墙面、地面等施工区域干燥、平整和无污物。
2. 准备工具和材料:包括刷子、滚筒、搅拌器、防水涂料等工具和防水涂料。
二、涂料施工步骤1. 搅拌涂料:将防水涂料倒入容器中,用搅拌器搅拌均匀,确保涂料的质地均匀一致。
2. 底漆处理:使用刷子或滚筒将底漆涂刷在施工区域上,形成一层薄膜,提高涂料与基层的附着力。
3. 第一遍涂料施工:待底漆干燥后,使用刷子或滚筒将第一遍涂料均匀涂刷在施工区域上,确保涂料的厚度均匀一致。
4. 第二遍涂料施工:待第一遍涂料干燥后,同样方式涂刷第二遍涂料,保证整个施工区域都得到充分涂覆。
5. 检查涂层:施工完毕后,仔细检查涂层是否有漏涂或涂层厚度不均匀的情况,如有问题及时修正。
6. 干燥时间:根据涂料包装上的说明,等待涂料完全干燥。
附件:涂料施工实施图示法律名词及注释:1. 防水涂料:一种具有防水功能的涂料,常用于建筑、工程等领域的防水处理。
防水材料检验检测作业指导书
防水材料检验检测作业指导书1.适用范围本作业指导书适用于沥青防水卷材、高聚物改性沥青防水卷材,合成高分子防水卷材、防水涂料2.编制依据GB 50207-2002 《屋面工程质量验收规范》GB 18242-2008 《弹性体改性沥青防水卷材》GB 18243-2008 《塑性体改性沥青防水卷材》GB 18967-2009 《改性沥青聚乙烯胎防水卷材》JC/T 690-2008 《沥青复合胎柔性防水卷材》GB 23441-2009 《自粘聚合物改性沥青防水卷材》GB/T 20474-2006 《玻纤胎沥青瓦》GB 326-2007 《石油沥青纸胎油毡》JC/T 504-2007 《铝箔面石油沥青防水卷材》NY/T 1059-2006 《聚乙烯丙纶复合防水卷材》GB 18173.1-2000 《高分子防水材料第一部分片材》GB 18173.2-2000 《高分子防水材料第二部分止水带》GB 18173.3-2002 《高分子防水材料第三部分遇水膨胀橡胶》GB 12952-2003 《聚氯乙烯防水卷材》GB 12953-2003 《氯化聚乙烯防水卷材》JC/T 684-1997 《氯化聚乙烯-橡胶共混防水卷材》GB/T 19250-2003 《聚氨酯防水涂料》GB/T 23445-2005 《聚合物水泥防水涂料》JC/T 852-1999 《溶剂型橡胶沥青防水涂料》JC/T 864-2008 《聚合物乳液建筑防水涂料》JC/T 902-2002 《建筑表面用有机硅防水剂》GB 18445-2001 《水泥基渗透结晶型防水材料》JC/T 408-2005 《水乳型沥青防水涂料》3.检测项目3.1防水卷材:拉伸性能、不透水性、低温柔性、低温弯折性、耐热性、尺寸定稳性、撕裂性能、剥离性能、吸水性、硬度(邵氏 A)、体积膨胀倍率。
3.2 防水涂料:固体含量、耐热度、粘结性能、拉伸性能、加热伸缩率、低温性能、不透水性、干燥时间、安定性、凝结时间、抗压强度、抗渗压力。
JSⅢ防水涂料施工方案
JSⅢ防水涂料施工方案防水涂料采用人工涂刷法施工,刷在管廊顶板和外墙外侧,要求成膜厚度不小于1.5mm。
一、基层处理要求1.结构混凝土浇筑完毕后,应反复收水压实,使表面平整(其平整度用2m 靠尺检查,直尺与基层间隙不超过5mm,且只允许平缓变化)、坚实、无明水、起皮、掉沙、油污等部位存在。
2.基础表面的突出物从根部凿除,并在凿除部位填充刮平压实,当表面出现凹坑时,先将凹坑内酥松表面剔除后用高压水冲洗,待槽内干燥后,用1:2.5水泥砂浆填充压实,当基层上出现大于0.3mm的裂缝时,应注改性环氧修复加固裂缝后在涂刷防水层。
3.所有阴角部位均采用1:2.5的水泥砂浆做成5*5cm的钝角或R≥3cm的圆角,所有阳角均应做成1*1cm的钝角或R≥1cm圆角,转角范围基层应光滑、平整。
二、涂层施工1.阴阳角,平面立面转角处,管道接口等细节部位先涂刷。
厚度宜为1mm 并将增强层玻纤布(14-16目)裁成相应形状附上。
待做完附加层后进行全面施工,确保整体涂层保持一致厚度。
2.涂刷大面的防水层,防水层采用多道(一般2—3道)涂刷,上下两道涂层涂刷方向应相互垂直,每道涂层实干后,才可进行下道涂膜施工。
3.涂料防水层施工完毕并经过验收合格后,应及时施作卷材防水层。
4.顶板反梁部位及其他阴阳角部位,变形缝、施工缝等需设置涂料加强层部位,加强层采用16-20目玻纤网布。
三、注意事项1.雨雪天气及五级风以上的天气不得施工。
2.涂料防水层不得有露底,开裂、空洞等缺陷以及脱皮、鼓泡、露胎体和皱皮现象涂料防水层与基层之间应粘贴牢固,不得有空鼓、砂眼、脱皮等现象。
涂膜厚度不得小于设计厚度。
3.立面涂料防水层如施工中流淌,难以成膜,可增加聚酯布增强层进行施工。
4.涂料收口部位应与基层黏结牢固,不得出现翘边,空鼓部位,必要时应在收口部位采用防水砂浆覆盖。
5.根据施工环境温度的变化(夏季高气温或冬季低气温)对防水涂料的配方进行调整,以适应不同温度下的成膜速度和质量。
地下室带桩头防水施工作业指导书
地下室承台桩头防水施工作业指导书一、编制依据:建筑工程防水施工手册及〈〈地下室防水工程技术规范》GB50108 — 2001 ;〈〈地下防水工程质量验收规范》GB50208-2002 ;及其它设计、施工过程中涉及的相关规范、规程。
二、工程概况:(略)三、防水部位及材料的确定:防水材料应具有较高的抗拉强度和延伸性,良好的耐高、低温性能和优良的抗腐蚀性;与基面应形成良好的粘接力。
根据要求采用SBS3mm厚防水卷材两层作法。
四、施工部署:为确保工程质量、安全及施工进度米取以下措施:设立临时组织机构:1、本工程由董付启负责组织协调工作,陈怀生负责施工生产兼技术指导,王国雨负责质量检查,武国强负责现场安全、消防工作。
2、结合工程特点,组织经验丰富、持有上岗证的工人进行操作。
五、施工准备工作:1、材料审查:经理部出具各类人员上岗证以及材料供应的检测报告、合格证、说明书、防伪标志。
2、材料复试:材料依据计划进场后,经理部试验员,在甲方监理的监督下依据规定取样送检,待复试合格后方可使用。
3、施工前组织专业班组认真学习有关施工规范及本施工方案并进行详细的书面交底。
4、结构施工单位在底板垫层及保护墙施工时,对阴阳角及管道根等细部用1:3水泥砂浆抹成r>50mm的光滑圆角,以使防水卷材粘接牢固。
5、底板防水施工时由结构单位搭设临时马道及安全护栏,以便材料运输和确保人员通行安全。
6、地下室垫层及外墙基面,办理文字交接检,执行贯标要求。
六、施工要点:1、施工阶段划分:依据设计图纸及施组设计,确定为该工程地下室,防水分为两个阶段:底板防水(内粘法)施工为第一阶段:外墙防水(外粘法)施工为第二阶段。
2、防水构造及留槎(1)结构施工单位在垫层四周依据测量定位,砌筑永久保护墙和临时保护墙,并抹灰找平。
(2)结构外墙碌浇筑完毕后,及时用1 : 3水泥砂浆找平,以备第二阶段防水施工。
七、施工工艺:(—)工艺流程:1、底板防水:采用空铺法。
