施工准备与资源配置
西青区迎景园项目
施工准备及资源处置方案
编制人:
审核人:
审批人:
2016年3月1日起实施
西青区迎景园项目
关键线路施工准备及资源配置方案
一、编制目的:
本工程进度计划关键线路能否顺利实施,是关系到工程全局能否顺利展开的重点,在施工准备和资源配置方面以关键线路为核心向非关键线路开展。
为确保本工程关键路能有效的运行,特编制此方案。
二、编制依据:
依据本工程承包合同、施工组织设计、总进度计划。
三、关键线路:
降水井施工→土方开挖→降水井施工→结构施工→二次结构→电线电缆
电器设备调试→交工资料齐全→竣工验收
四、施工准备
1、技术资料集文件准备:
关键线路的各分部分项施工方案已经报批完成。
并由技术总工对现场管理人员、劳务队伍、分包队伍进行了方案技术交底。
施工图纸及设计变更齐全。
2、现场准备:
⑴降水井施工、办公设施搭设、临时道路硬化、加工场地规划。
⑵临时供水、供电
本工程临时供水、供电均已布置到位,设置有水、电接口,详见临时用水电方案。
⑶临时排水
本工程施工现场的排水主要是生活排水、生产排水和雨水排水。
本工程虽然为独立基础,但是采用大面积开挖且局部基坑较深,因此要做好基坑周围的挡护工作,防止坑外雨水向坑内汇流,基坑内雨水和生产用水的排放,通过临时开挖的积水坑收集后泵抽,地上部分雨水、生产用水及楼层排水的排放通过排水管道,排至市政雨水井。
厕所污水通过地下污水池净化后排至市政雨水井。
⑷临时设施详见施工总平面布置。
2、材料需用量计划
1)、1砌筑砂浆及进场计划
根据投标有关文件,本工程外墙保温总计划约15平方米际图纸量为准,并对材料供应计划进行相应的调整。
单位:万吨
4)周转材料需用量计 划表及进场计划
主要周转材料计划表
序号 材料名称 单位 数量 备注 1 15厚胶合大模板
m2 20000 2 钢管 吨 10 3 扣件 套 90000 4 木方 m3 15000 5 脚手板 块 2000 6 密目安全网 张
3施工机械设备随工程进度分批进场,施工机械、机具须2次场内搬运。
序号 机械设备名称 型号规格 数量 产地 制造 年份 生产能力 备注 A 土方机械
1 反铲挖掘机 WY100
2 中国 2 小型挖掘机 1 中国
3 蛙式打夯机 H201 5 中国 B 砼、砂浆机械
1 混凝土汽车泵 SY5290THB-32A
2 中国
2 插入式振动棒 LIR —55 60 中国
3
平板振动器 ZB11
4
中国
总量
采购及进场计划
2015
15万吨 3月
50
4 砂浆搅拌机JZC220 8 中国
C木工机械
1 圆盘锯MJ12250 中国
D土建安装机械
1砂轮切割机10 中国
2电动套丝机0中国
3 电动试压泵
4 中国
4 手动试泵0 中国
5 电动弯管机0 中国
6 电动开槽机0 中国
G其它
1 潜水泵128 中国
4、施工人员配备:
项目部将根据工程进展情况,土建施工管理阶段,主体结构队伍,降水井施工队伍,格构柱施工队伍。
劳务队伍的落实,根据年终考察劳务施工的情况,目前将施工任务落实在局及公司优秀的劳务公司,并要求劳务派出的管理人员必须是经验丰富、责任心强的人员进行施工现场管理,同时根据总进度计划和月进度计划合理安排施工人员,调整好大忙时节的人员安排保证施工用人。
随着工程进展和工程需要,项目部根据施工需要考虑增加劳务分包队伍进行施工。
5、临时设施配备
施工现场临时道路保持24小时畅通无阻,施工机械设备由专人负责每天维护。
临水、临电配置到施工作业面,并保持正常工作。
为确保本工程总进度计划能够如期达到,必须要在关键线路上做足准备工作,项目部将按照本方案严格执行,确保关键线路能够完成。
中国建筑第二工程局有限公司天津远洋国际中心B区施工准备与资
源配置
5。
施工准备与资源配置计划

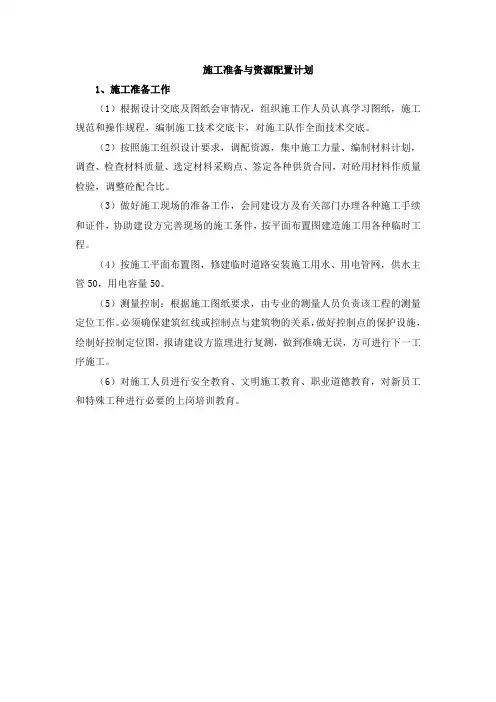

施工准备与资源配置计划1、施工准备工作(1)根据设计交底及图纸会审情况,组织施工作人员认真学习图纸,施工规范和操作规程,编制施工技术交底卡,对施工队作全面技术交底。
(2)按照施工组织设计要求,调配资源,集中施工力量、编制材料计划,调查、检查材料质量、选定材料采购点、签定各种供货合同,对砼用材料作质量检验,调整砼配合比。
(3)做好施工现场的准备工作,会同建设方及有关部门办理各种施工手续和证件,协助建设方完善现场的施工条件,按平面布置图建造施工用各种临时工程。
(4)按施工平面布置图,修建临时道路安装施工用水、用电管网,供水主管50,用电容量50。
(5)测量控制:根据施工图纸要求,由专业的测量人员负责该工程的测量定位工作。
必须确保建筑红线或控制点与建筑物的关系,做好控制点的保护设施,绘制好控制定位图,报请建设方监理进行复测,做到准确无误,方可进行下一工序施工。
(6)对施工人员进行安全教育、文明施工教育、职业道德教育,对新员工和特殊工种进行必要的上岗培训教育。
2、施工管理内容及资源配置计划:3、技术管理要点:1、认真执行《电力建设工程施工技术管理制度》和国家有关技术政策,加强施工技术管理工作。
1)作好图纸会审工作,施工前由项目部组织收集、整理建筑、专业的会审意见,系统的在施工图会审会上提出,尽可能在施工前解决施工图上的问题。
搞好施工组织设计的编制,主要施工技术措施的编写及材料计划的编制工作,搞好施工前准备工作。
2)图纸会审后,认真编制好具体的施工方案。
3)认真作好技术交底工作。
工程开时,项目部召开技术交底会,项目部技术负责在主任工程师的主持下,向全体施工人员进行技术交底。
单位工程及分部工程开工时单位工程技术人员在技术负责人的主持下,向有关施工人员进行技术交底。
要认真填写技术交底登记表,报工程部二份,项目部留存一份。
4)认真做好施工原始记录。
施工技术卡片是工程质量管理的一个重要组成部份,特别是隐蔽工程的原始记录,必须认真填写。

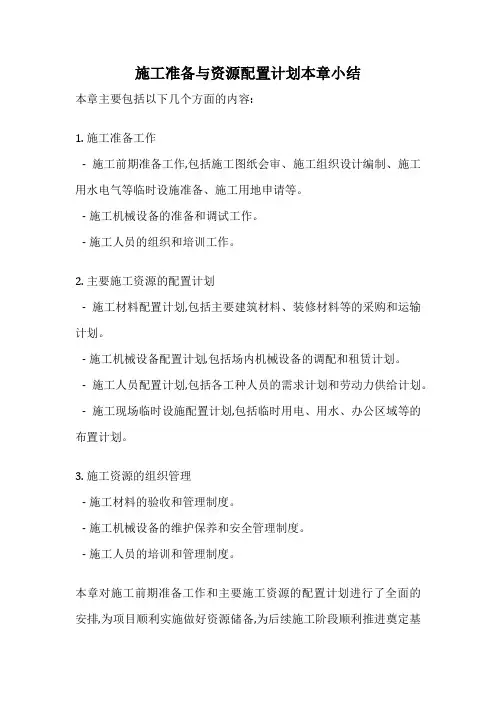

施工准备与资源配置计划本章小结
施工准备与资源配置计划本章小结
本章主要包括以下几个方面的内容:
1. 施工准备工作
- 施工前期准备工作,包括施工图纸会审、施工组织设计编制、施工用水电气等临时设施准备、施工用地申请等。
- 施工机械设备的准备和调试工作。
- 施工人员的组织和培训工作。
2. 主要施工资源的配置计划
- 施工材料配置计划,包括主要建筑材料、装修材料等的采购和运输计划。
- 施工机械设备配置计划,包括场内机械设备的调配和租赁计划。
- 施工人员配置计划,包括各工种人员的需求计划和劳动力供给计划。
- 施工现场临时设施配置计划,包括临时用电、用水、办公区域等的布置计划。
3. 施工资源的组织管理
- 施工材料的验收和管理制度。
- 施工机械设备的维护保养和安全管理制度。
- 施工人员的培训和管理制度。
本章对施工前期准备工作和主要施工资源的配置计划进行了全面的安排,为项目顺利实施做好资源储备,为后续施工阶段顺利推进奠定基
础。
施工准备与资源配置计划
施工准备与资源配置计划第一节施工准备一、现场交接准备进入现场后,即着手对现场实况进行交接。
1、对现场的平面控制网点进行交接,并根据需要进行导线点加密;2、对已完的基础的轴线、标高与设计要求是否相符进行复验,并办理相应的手续;3、对现场的水源、电源及排水设施进入踏勘、交接。
二、现场设施和施工用水用电准备根据工程特点、现场实际情况和施工需要做好现场平面规划,并按此进行现场临建的搭设和临时用水用电管线的布置,安排好现场消防设施及CI形象布置。
三、施工机械(具)准备根据工程需要现场垂直运输、混凝土泵、汽车吊、施工电梯、混凝土汽车泵;钢筋、木工加工机械、对焊机、电焊机、切割机、柴油发电机等若干。
在机具组织上,根据工程需要,首先落实的大型机具、汽车吊、混凝土输送泵等,将在本企业调配落实,商品混凝土的搅拌、运输及大宗材料的运输,将联系社会力量解决。
四、技术准备1、人员尽快熟悉图纸,提出图纸问题及在施工中所要解决的问题和合理化建议等,进行图纸会审;2、修改和完善施工组织设计:按设计图纸要求,根据工程特点结合地质构造、现场环境和本工程具体情况,进一步修改和完善已编制好的施工组织设计,确保工程好、快、省、安全地完成;3、施工组织设计拟定的施工方法和进度计划、建筑工程预算定额和有关费用定额,进行施工图预算的编制。
向材料部门提供详细的材料计划,并作好劳动力、材料及机械台班需用量分析;4、进行施工技术交底:工程开工前由项目总工组织施工人员、质安人员、班组长进行交底,针对施工的关键部位、施工难点、质量和安全要求、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上;5、资料准备:施工中严格按验收规范进行施工和检查,且遵照我市工程技术资料档案馆有关要求,开工前准备好各种资料详表,施工中及时填写整理,分册保管,待工程竣工后装订成册。
五、试验准备1、工程开工后,由项目总工、项目材料员、项目试验员根据工程施工进度计划、施工段划分及每施工段工程量、材料进场计划等编制项目试验计划,以保证工程的试验管理工作井然有序。
施工准备与资源配置计划

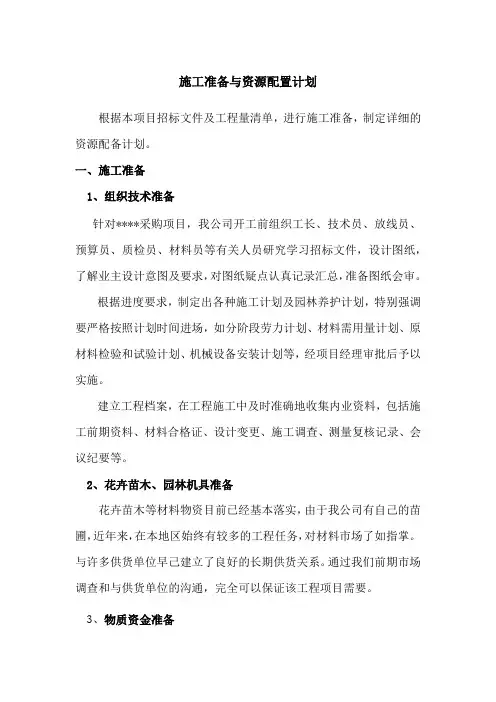

施工准备与资源配置计划根据本项目招标文件及工程量清单,进行施工准备,制定详细的资源配备计划。
一、施工准备1、组织技术准备针对****采购项目,我公司开工前组织工长、技术员、放线员、预算员、质检员、材料员等有关人员研究学习招标文件,设计图纸,了解业主设计意图及要求,对图纸疑点认真记录汇总,准备图纸会审。
根据进度要求,制定出各种施工计划及园林养护计划,特别强调要严格按照计划时间进场,如分阶段劳力计划、材料需用量计划、原材料检验和试验计划、机械设备安装计划等,经项目经理审批后予以实施。
建立工程档案,在工程施工中及时准确地收集内业资料,包括施工前期资料、材料合格证、设计变更、施工调查、测量复核记录、会议纪要等。
2、花卉苗木、园林机具准备花卉苗木等材料物资目前已经基本落实,由于我公司有自己的苗圃,近年来,在本地区始终有较多的工程任务,对材料市场了如指掌。
与许多供货单位早己建立了良好的长期供货关系。
通过我们前期市场调查和与供货单位的沟通,完全可以保证该工程项目需要。
3、物质资金准备本工程的物质资金准备包括施工用材料准备及施工生产物质准备和工程资金准备。
根据工程特点,开工前一阶段工程资金用量较大,中期用量最多,工程收尾阶段资金用量较少,施工中我公司将根据建设进度拨付资金投入到该工程。
4、施工机械设备准备按项目经理批准的机械设备进场计划中要求的机械的种类、数量,提前做好维修、调试,确保机械进入施工现场后正常运转,确保工期按约完成。
本工程所选用的机械设备在施工前两天可保证进行安装、调试完,投入正常使用。
5、施工现场准备工作按经批准后的施工总平面布置图组织临建施工,保证场内道路畅通、场容整齐。
项目经理负责组织生产设备,工程物资的进场,做好施工机械设备的维修保养工作,保证提供性能优良,完好使用的设备。
项目经理负责按我公司《工地安全文明标准》和当地有关要求,组织落实安全、环保措施。
工程正式施工前两天,生产、生活区暂设均要搭设完毕,临时用水、电线路由建设单位引至现场后,立即敷设完成。
施工准备与资源配置计划【整编】
施工准备与资源配置计划第一节施工准备与资源配置计划一、施工准备(一)开工前准备规范执行合约程序,一旦得标即按照业主《施工投标文件》签订《施工合同文本》,并委派专人积极协助业主办理有关的施工手续,使工程顺利开工。
1、施工单位在开工前应办理以下几个手续:(1)办理“施工许可证”;(2)填报“管线监护卡”;(3)与有关单位协商施工发生的管线及其他设施等迁移或加固事宜;(4)申领接电、接水等手续。
2、提请建设单位在工程开工前签订“安全协议书。
3、召开施工配合会。
开工前在做好各项施工准备的同时,要充分调查沿线地下原有管线、设施、构筑物的障碍现状即时请求当地建设主管部门召集施工中可能涉及到的有关单位(如自来水、排水、燃气、电信、电力、环保、公安交通、街道组织)对地上、地下障碍物的处理机对交通疏导等问题商讨方案、统一部署、各负其责、签订协议,做出会议纪要执行人姓名电话。
在执行中施工单位请专人进行协调,负责落实会议纪要执行情况,遇到问题及时报告主管部门进行解决。
(二)技术准备1、现场踏勘调查对施工有影响而需拆迁的各种建筑物、构建物、地上杆线、地下管线和附属设施以及树木、农作物、墓地等,登记造表以做拆迁统计察看沿线需重点保护的测量标志、设施等,走访业主,协商保护措施。
了解沿线缺土,余土的地段和数量以及可供界施工方案备用。
摸清沿线可利用的排水沟渠和下水道及以往暴雨后的积水情况,以便考虑施工期间的排水措施。
了解施工现场附近供水、供电、通讯设施,运输路线及其他设施情况,已备做施工总平面布置“三通一平”方案用。
了解施工区域及沿线各单位因施工受到的影响情况,以及车辆交通影响,已备作安排方案。
2、熟悉及审查设计图纸和有资料(1)施工前组织施工人员初步学习施工设计图纸和有关设计文件、资料、理出问题,参加设计交底会审,澄清问题,做好记录。
(2)学习、研究图纸及设计文件,掌握工程结构及水文地质情况在项目技术负责人的组织下熟悉图纸,进行自审工作,做好审察记录以及对设计图纸的疑问和建议,在此基础上会同业主和设计院进行图纸会审,深入理解设计思路、意图以及设计要求,从而指导施工;(3)积极准备有关的技术资料,按具体施工要求配备各类管理资料,技术资料,施工规范,验评标准,并在项目技术负责人的组织下进行各有关施工技术交底工作;(4)做好施工组织设计的补充调整工作,通过对施工图纸的会审以及施工技术要求的掌握、理解、核定,在项目技术负责人的组织下进行施工组织设计的补充、调整工作,使施工组织设计更切合实际地发挥指导作用;及时准确地编制好施工图预算和施工预算,按照施工图及补充图纸及时编制出施工图预算。
施工准备与资源配置计划
施工准备与资源配置计划一、背景介绍在任何工程中,施工准备阶段是其中至关重要的一个环节。
为了确保工程质量、完工时间以及安全,必须在施工过程之前进行充分的准备工作。
在此过程中,对于资源的优化配置,不仅能使整个项目的成本控制得以实现,也可以促进施工过程的顺利进行。
二、施工准备计划施工准备计划通常包括以下内容:1. 可行性研究:在进行任何工程项目之前必须进行可行性分析,以确定项目是否可以成功执行。
这项分析可以考虑项目的资源、时间表、成本效益以及风险管理。
在这个阶段,确定的目标将影响到之后的方案制定和合同谈判。
2. 现场调查:对现场进行必要的调查,以明确有哪些感兴趣的地方、什么样的安全和健康措施需要遵守,以及需要多少人手等。
在现场调查的过程中,需要注意危险因素,例如存在隐蔽的物质或结构缺陷等。
3. 施工方案:施工方案应记载在工程计划书中,并应该包括一份详尽的时间表,以便客户或监管机构查阅。
这样做有助于确保计划的可行性和目标的实现。
4. 人力资源:人力资源包括施工人员,其数量和类型取决于工程的规模和复杂程度。
员工与分包商之间的关系也需要考虑清楚,以确保工作按时完成。
5. 物资采购:物资采购包括从硬件到软件、从安全工具到建筑材料的全部资源,在合同中应该明确规定价格、交货时间和质量标准。
同时,包括货物接收、运输和储存等细节,以保证货物能够按时到达工地。
6. 设备采购和安装:设备包括建筑机械、工具和配件。
在确定设备采购和安装计划时,必须考虑工程的规模、材料和人员数量,使设备能够充分支撑施工过程。
7. 质量控制:质量控制计划包括实施质量检查、购买自动化设备以及训练员工等措施,旨在保证工程质量的稳定性。
8. 安全措施:施工过程中要贯彻安全生产第一的原则,制定相应的安全措施计划,如特别设立施工现场安全办公室,实行24小时巡视制度,进行以人为本的安全教育训练等。
做到“安全先行、预防为主”。
三、资源配置计划资源配置计划是确保工程成功的重要一环。
总体施工准备与主要资源配置计划
总体施工准备与主要资源配置计划第一节主要施工机具配置计划我项目部为了响应合同要求,按时开工,及时调配机械设备进场。
有关机具配制情况详机械需用计划表:主要施工机具配备计划序号机具名称型号单位数量功率KW(KVA)备注1 自卸式翻斗汽车QD315 台10 692 装载机LG50 台3 853 压路机Y210台 2 714 压路机Y120台 1 595 柴油发电机TZX150 台 2 1506 挖掘机240台 4 1147 挖掘机210台 1 908 抽水机4PW 台 4 5.59 吊车Y-16/50 台 2 3610 自行式破碎锤240 台 1 11411 平地机350 台 1 12112 插入式振动器HZ6X-5台 6 1.513 平板式振动器台 2 2.214 交流电焊机BX3-300 台 2 23.415 钢筋对焊机UN1-100 台 1 10016 钢筋弯钢机GJB-40台 2 3.517 钢筋切断机GQ40-2 台 1 3.518 钢筋张拉卷扬机JK1 台 1 7.519 木工圆盘锯MJ106A 台 1 5.520 木工压刨机MD504B 台 1 321 手提电刨机台 122 手提电锯台 123 蛙式打夯机H2010 台 4 2.524 激光经纬仪J2-JDA 台 125 激光水准仪J2-1 台 226 沥青砼摊铺机台 1 2.527 计算机台 428 全站型经纬仪台 1第二节劳动力安排计划1.根据本工程各分部工程工作量及施工进度计划要求,在公司范围内抽调、调配技术素质高、责任心强、善打硬仗的项目施工队伍入场施工。
2.劳动力实行专业化组织,按不同工种、不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保工程施工质量和施工进度。
3.根据本工程各阶段施工重点,相应调配各专业所需劳动力,实行动态管理。
4.参加现场施工的所有特殊工种人员必须持证上岗,并将证件复印报项目经理部备案。
施工准备与资源配置计划
施工准备与资源配置计划施工准备工作是整个工程实施的重要环节,它直接关系到后续施工工作的顺利进行。
一个完善的施工准备与资源配置计划能够有效地提高施工效率,保障工程质量,减少施工期间的不必要延误和损失。
本文将针对施工准备与资源配置计划进行详细论述,为工程实施提供指导和参考。
1. 现场准备工作在进行具体的施工前,首先需要对施工现场进行充分的准备工作。
包括但不限于:对施工现场进行勘测,了解地形地貌和场地情况;清理施工区域,确保施工区域的无障碍和安全;与当地相关部门进行沟通,了解当地的相关规定和要求;安排好施工人员的食宿问题,确保人员的安全和舒适。
2. 设备和材料准备在施工前,必须对所需的设备和材料进行充分的准备。
根据工程的具体需求,确定所需的设备和材料清单,并进行采购和租赁。
确保设备的良好运转和材料的齐全,为后续施工提供保障。
3. 人员配备合理的人员配备是施工准备的重要方面。
根据工程的规模和难度,确定所需的施工人员数量和类型。
确保人员的技术能力和工作经验符合要求,为施工质量和进度提供保障。
4. 时间计划制定科学合理的时间计划是施工准备的关键。
根据工程的具体情况和要求,确定施工的起止时间和工期安排,合理分配各个施工阶段的时间节点和工作内容。
确保施工进度的合理安排和时间节点的严格执行。
5. 项目管理建立健全的项目管理体系是施工准备的重要保障。
确定项目的组织架构和管理体系,明确各个部门和人员的职责和任务,建立有效的沟通机制和问题解决机制。
确保项目管理的规范和高效,为工程的顺利实施提供保障。
6. 安全措施在施工准备过程中,安全工作是至关重要的。
要充分认识到安全工作的重要性,采取有效的安全措施和防护措施,确保施工现场的安全和环境的健康。
加强安全教育和培训,提高施工人员的安全意识和技能水平,有效预防和应对各类安全事故。
7. 资源配置计划制定科学合理的资源配置计划是施工准备的核心内容。
根据工程的具体需求和要求,确定各类资源的需求量和分配方式,包括但不限于人力资源、物资资源、财务资源等。
施工准备安排及资源配置
施工准备安排及资源配置一、施工安排1、物资安排本工程中标后,根据各种物资的需用量计划,立即组织人员落实货源,切实保证工程连续施工的需要。
各种材料、配件进场前必须检验,并附有产品合格证及检验报告单。
2、材料供应条件材料由施工单位自行采购。
临时施工用水考虑就近取水,施工道路利用现有生产路或拟建道路为临时施工道路,方便机械进入,确保整体工程有序进行。
3、施工场地安排要根据规划区的实际情况,各施工队同时施工,互不影响。
临时施工用水考虑就近取水,施工道路利用现有生产路或拟建道路作为临时施工道路,方便机械进入。
4、施工准备该阶段主要准备各种施工设备、办公设备、办公场所的选址。
安排日常生活事务及各临时设施的定位等,在此阶段人员设备要陆续到位,并召开第一次工地会议,明确人员划分,将责任落实到人,并准备好开工所需资料。
技术人员要熟悉资料、图纸。
各施工队由各自的技术人员、勘测所负责工作区的地形地貌,并做好施工放样工作,施工负责人要根据当地的施工条件,做好浇筑方案、土方挖填施工方案,并将施工计划上交项目部。
(1)技术交底由投标前踏勘现场并组织本次编标的公司领导,组织该项目全体技术人员、管理人员、各班组长,熟悉发包人的招标文件、图纸,本公司的投标书及有关技术规程、规范标准等;参加设计单位技术交底。
(2)编写、提交各类资料报批进一步收集、分析工程有关资料,编写详细的施工组织设计及监理人要求提交的资料报送相关部门审定。
组织机械设备、人员、材料进场。
二、四通一平完成施工场地“四通一平”,接通电源、水源、通讯及修整进出道路,平整及修建(或租用)办公与生活营地、备料堆场、仓库、机械停放场地、砂石堆放场地、加工工厂以及其他临建工程。
三、设备人员动员周期若我单位中标,将严格按有关要求,在合同开工日前就对拟用于该工程项目的机械设备和施工人员,迅速组织动员,按先后顺序计划的分批进场。
拟定动员周期为接到中标通知书后2天内。
第一批设备和人员在接到中标通知书后的2天内到达施工现场,项目部全部人员和各施工队主要负责人全部到齐,上场后立即与业主取得联系,展开临时设施、拌合站、预制机件场、我单位和监理工程师驻地工作等准备工作,与此同时,进行图纸核对、高程桩、线路复测、编制实施性施工组织设计等准备工作相继展开,确保按时完工。
施工准备工作及各项资源需用量计划
施工准备工作及各项资源需用量计划施工进度计划编制完成后,应该立即进行施工准备工作及编制各项资源需用量计划,如施工准备工作计划、各项资源需要量计划、运输计划等。
以上计划与施工进度计划密切相关,它们是根据施工进度计划及施工方案编制而成的,是做好各种资源供应、调配、平衡及落实的保证。
1.施工准备工作计划施工准备工作计划的内容主要包括技术资料、施工组织、物资、现场及场外、季节性施工等的准备工作。
(1)技术准备应包括施工所需技术资料的准备、施工方案编制计划、试验检验及设备调试工作计划、样板制作计划等。
(2)现场准备应根据现场施工条件和实际需要,准备现场生产、生活等临时设施。
(3)资金准备应根据施工进度计划编制资金使用计划。
常以表格的形式列出,见表6-2所示。
表6-2 施工准备工作计划2.资源需用量计划资源需要量计划包括劳动力需要量计划、物资配置计划。
其中物资配置计划是指:主要工程材料和设备的配置计划,包括各施工阶段所需主要工程材料、设备的种类和数量;工程施工主要周转材料和施工机具的配置计划,包括各施工阶段所需主要周转材料、施工机具的种类和数量。
劳动力需用量计划是根据施工预算、劳动定额和施工进度计划编制而成的,是规划临时建筑和组织劳动力进场的依据。
编制时根据各单位工程分工种工程量,查预算定额或有关资料即可求出各单位工程重要工种的劳动力需用量。
将各单位工程所需的主要劳动力汇总,即可得出整个建筑工程项目劳动力需用量计划。
其计划内容见表格6-3所示。
表6-3 劳动力需用量计划主要材料需要量计划是确定备料、供料、仓库、堆场面积及组织运输的依据。
其编制方法是根据施工预算中工料分析表、施工进度计划表、材料的储备和消耗定额,将施工中需要的材料,按品种、规格、数量、使用时间计算汇总,填入主要材料需要量计划表,见表6-4。
表6-4 主要材料需要量计划构件需要量计划主要用于落实加工订货单位,并按照所需规格、数量、时间、组织加工运输和确定仓库或堆场,可根据施工图和施工进度计划编制,见表6-5。
