室外道路等市政配套工程技术标

合集下载

市政工程技术标范本

市政工程技术标范本

目录一、施工方案与技术措施二、质量保证措施和创优计划三、施工总进度计划及保证措施四、施工安全措施计划五、文明施工措施计划六、施工场地治安保卫管理计划七、施工环保措施计划八、施工现场总平面布置(附图)九、项目组织管理机构十、成品保护和工程保修工作的管理和承诺十一、任何可能的紧急情况的处理措施、预案以及抵抗风险的措施十二、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案第一章施工方案与技术措施一、工程概况1。

1 工程说明本工程位于阿克苏市喀拉塔勒镇,分为喀什路、天山路、北京路共计3条,道路全长2165。

07米,红线宽度24—30米。

其中:喀什路为主干路,长790。

43米,宽30米,包括车行道宽14米,人行道宽10米,绿化带宽6米;天山路为次干路,长584。

62米,宽24米,包括车行道宽14米,人行道宽5米,绿化带宽5米;北京路为次干路,长790。

02米,宽24米,包括车行道宽14米,人行道宽5米,绿化带宽5米,附属工程包括交通安全设施、预埋过路管线通道、道路照明等。

1。

2 工程地质环境工程地势、水文情况本工程地势平坦,地形北高南低,地层岩性为细颗粒的粉土、砂、砂砾卵石.地下水埋深一般在1。

9~2。

3米,场地地下水年变幅为±0。

5米,由于水位埋藏较浅,需考虑地下水对本工程的影响。

1.3道路工程结构概况机动车道5cm中粒式沥青砼(AC-16F)面层1cm下封层30cm 级配砾石基层60cm 级配砂砾垫层人行道6cm水泥砼彩色波纹连锁砖面层3cm 中粗砂找平20cm 级配砾石基层40cm 级配砂砾垫层1.4质量要求及工期等质量标准:达到国家施工验收规范标准计划工期:90日历天计划开工日期:2014年8月8日计划竣工日期:2014年11月4日。

1。

5工程特点和难点分析工程工期紧、任务重、施工组织要求高。

工程地下水位高,施工难度大。

位于城镇居民密集区,牵涉到方方面面工作.二、全面性2.1施工准备1.施工人员、设备进场:我单位将发扬能够吃苦耐劳敢打硬仗的作风,强化施工组织管理,按投标书的承诺,调集我单位优秀的施工队伍和精良的机械装备,在业主规定的期限内,以最快的方式提前进场,严格履行合同,分兵同时展开各项施工准备工作.2.生产、办公及生活临时建筑:根据本工程施工特点,结合现场考察情况,拟在沿线附近布设生产及生活临时设施.仓库、车间、职工宿舍采用租用当地民房和活动板房相结合.3.施工用电:当地生产生活用电.4.施工用水:施工用水取自城市供水管网。

市政工程完整技术标(包含交通、标线、标牌、通信、绿化、给排水-质量通病及防治等)

市政工程完整技术标(包含交通、标线、标牌、通信、绿化、给排水-质量通病及防治等)

目录第一章编制依据第一节、编制依据第二节、编制原则第二章工程概况第一节、工程概况第三章施工组织第一节、工程目标第二节、施工组织机构与岗位职责第三节、投入本工程的设备、试验仪器第四章施工总平面布置与临时工程第一节、项目经理部驻地及各施工队驻地设置第二节、临时工程第三节、用水、用电、通风及通讯第五章施工总体进度计划第一节、工期安排第二节、确保工期的措施第六章主要工程项目的施工方案、施工方法与技术措施第一节、管、涵工程第二节、路基、路面工程第三节、人行道工程第四节、道路交通管理设施施工第五节、照明设施施工第六节、绿化施工第七章工程质量管理体系及保证措施第一节、工程质量管理体系及质量保证措施第八章质量通病防治措施第一节、级配碎石基层的质量通病原因分析及防治措施第二节、水泥混凝土路面(基层)的质量通病原因分析及防治措施第三节、沥青混合料路面的质量通病原因分析及防治措施第四节、缘石安砌的质量通病原因分析及防治措施第五节、道路人行道、广场质量通病原因分析及防治措施第六节、雨水口(收水口)及支管质量通病原因分析及防治措施第九章安全生产管理体系及保证措施第一节、安全目标第二节、施工安全管理组织机构及其主要职责第三节、安全保证体系第四节、施工现场安全措施第五节、场地布置及现场安全控制第六节、施工机械的安全管理第七节、高空作业的安全管理第八节、雨季、汛期施工安全措施第九节、其它安全保证措施第十章环境保护、水土保持保证措施第一节、综述第二节、管理体系及组织机构第三节、生态保护及水土保持措施第十一章文明施工、文物保护保证体系及保证措施第一节、文明施工措施第二节、文物保护措施第十二章项目风险预测与防范,事故应急预案第一节、项目风险预测与防范第二节、安全生产事故应急救援预案第十三章保障施工的各种措施第一节、廉政建设保证措施第二节、消防安全保证措施第三节、治安管理措施第四节、成本分析及降价措施第五节、突发性传染病的应急预案第六节、农民工工资保障措施第十四章冬季和雨季的施工措施第一节、冬季施工措施第二节、雨季施工措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章编制依据第一节、编制依据1、xxxxxx(xxx-xxx)综合改造工程招标文件、图纸等资料。

市政工程技术标范本【范本模板】

市政工程技术标范本【范本模板】

目录一、施工方案与技术措施二、质量保证措施和创优计划三、施工总进度计划及保证措施四、施工安全措施计划五、文明施工措施计划六、施工场地治安保卫管理计划七、施工环保措施计划八、施工现场总平面布置(附图)九、项目组织管理机构十、成品保护和工程保修工作的管理和承诺十一、任何可能的紧急情况的处理措施、预案以及抵抗风险的措施十二、对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案第一章施工方案与技术措施一、工程概况1.1 工程说明本工程位于阿克苏市喀拉塔勒镇,分为喀什路、天山路、北京路共计3条,道路全长2165。

07米,红线宽度24-30米。

其中:喀什路为主干路,长790.43米,宽30米,包括车行道宽14米,人行道宽10米,绿化带宽6米;天山路为次干路,长584。

62米,宽24米,包括车行道宽14米,人行道宽5米,绿化带宽5米;北京路为次干路,长790。

02米,宽24米,包括车行道宽14米,人行道宽5米,绿化带宽5米,附属工程包括交通安全设施、预埋过路管线通道、道路照明等.1。

2 工程地质环境工程地势、水文情况本工程地势平坦,地形北高南低,地层岩性为细颗粒的粉土、砂、砂砾卵石。

地下水埋深一般在1.9~2。

3米,场地地下水年变幅为±0.5米,由于水位埋藏较浅,需考虑地下水对本工程的影响。

1.3道路工程结构概况机动车道5cm中粒式沥青砼(AC—16F)面层1cm下封层30cm 级配砾石基层60cm 级配砂砾垫层人行道6cm水泥砼彩色波纹连锁砖面层3cm 中粗砂找平20cm 级配砾石基层40cm 级配砂砾垫层1.4质量要求及工期等质量标准:达到国家施工验收规范标准计划工期:90日历天计划开工日期:2014年8月8日计划竣工日期:2014年11月4日。

1.5工程特点和难点分析工程工期紧、任务重、施工组织要求高。

工程地下水位高,施工难度大。

位于城镇居民密集区,牵涉到方方面面工作。

二、全面性2。

市政道路工程-技术标

市政道路工程-技术标

For personal use only in study and research; not forcommercial use西......等市政工程施工招标投标文件进场登记号:GX1522059项目名称:西......市政工程施工投标文件内容:技术标投标人:(盖章)法定代表人或其委托代理人:(签字或盖章)日期:2016 年 1 月7 日目录第一章编制依据及原则 (4)第一节编制依据 (4)第二节编制原则 (4)第二章工程概况 (6)第三章确保工程质量的技术组织措施 (6)第一节质量目标 (6)第二节质量保证体系及监察体系 (7)第三节质量保证措施 (7)第四章确保安全生产的技术组织措施 (20)第一节安全管理目标 (20)第二节安全管理体系 (20)第三节安全管理措施 (21)第四节施工用电安全 (24)第五节机械设备安全 (26)第六节防火安全 (28)第五章确保文明施工的技术组织措施及环境保护措施..30 第一节文明施工保证措施 (30)第二节现场垃圾外运及扬尘处理 (32)第三节环境保护措施 (34)第四节降低造价措施 (36)第五节社会治安综合治理 (38)第六章确保工期的技术组织措施 (40)第一节施工工期 (40)第二节工期保证措施 (40)第七章施工方案 (49)第一节测量放线 (50)第二节道路工程施工 (52)第三节雨水及污水工程施工 (77)第四节电力管沟工程施工 (91)第五节道路照明工程施工 (95)第六节交通工程施工 (101)第七节冬雨季施工 (108)第八章项目经理部组成人员 (110)第九章施工机械配备和材料投入计划 (129)第十章施工进度表或网络施工图 (137)第十一章劳动力安排计划及劳务分配情况表 (139)第十二章施工总平面布置图 (141)第十三章交通疏导及组织措施 (144)第一节交通维护方案 (144)第二节交通维护措施 (144)第三节制度保证 (146)第十四章新技术、新产品、新工艺、新材料应用 (148)第一章编制依据及原则一、编制依据根据业主提供的招标文件。

市政道路技术标(终极版)

市政道路技术标(终极版)

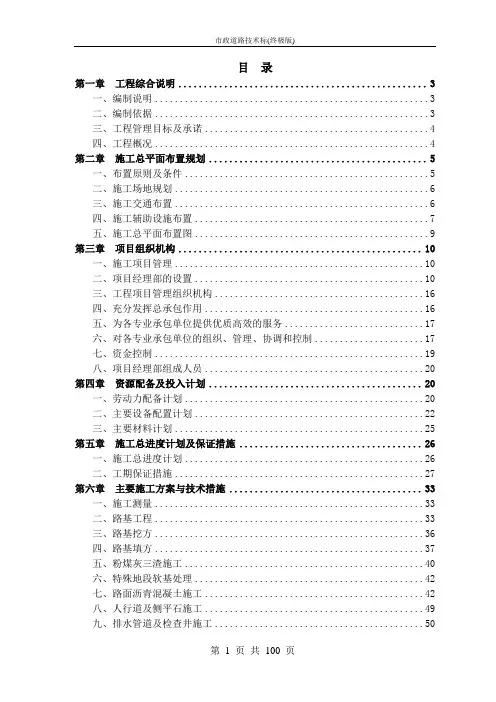

目录第一章工程综合说明 (3)一、编制说明 (3)二、编制依据 (3)三、工程管理目标及承诺 (4)四、工程概况 (4)第二章施工总平面布置规划 (5)一、布置原则及条件 (5)二、施工场地规划 (6)三、施工交通布置 (6)四、施工辅助设施布置 (7)五、施工总平面布置图 (9)第三章项目组织机构 (10)一、施工项目管理 (10)二、项目经理部的设置 (10)三、工程项目管理组织机构 (16)四、充分发挥总承包作用 (16)五、为各专业承包单位提供优质高效的服务 (17)六、对各专业承包单位的组织、管理、协调和控制 (17)七、资金控制 (19)八、项目经理部组成人员 (20)第四章资源配备及投入计划 (20)一、劳动力配备计划 (20)二、主要设备配置计划 (22)三、主要材料计划 (25)第五章施工总进度计划及保证措施 (26)一、施工总进度计划 (26)二、工期保证措施 (27)第六章主要施工方案与技术措施 (33)一、施工测量 (33)二、路基工程 (33)三、路基挖方 (36)四、路基填方 (37)五、粉煤灰三渣施工 (40)六、特殊地段软基处理 (42)七、路面沥青混凝土施工 (42)八、人行道及侧平石施工 (49)九、排水管道及检查井施工 (50)十、桥梁、涵洞工程 (54)第七章工程质量管理及保证措施 (61)一、质量方针、目标及创优计划 (61)二、质量管理体系 (61)三、质量责任管理制度 (63)四、工程质量保证措施 (63)第八章工程安全管理及保证措施 (65)一、安全管理目标、原则 (65)二、安全管理体系 (65)三、安全保证措施 (66)第九章文明施工管理及保证措施 (72)一、文明施工要求及目标 (72)二、文明施工管理体系、组织机构与职责 (73)三、文明施工管理保证措施 (74)第十章环境保护管理体系与措施 (81)一、环境保护管理目标 (81)二、环境管理体系、组织机构 (81)三、环境保护管理保证措施 (84)第十一章特殊气候条件下的施工方案 (87)一、特殊天气施工总要求 (87)二、特殊天气的施工准备措施 (88)三、各重点分项特殊天气施工措施 (88)四、特殊天气施工安全注意事项 (91)第十二章、紧急情况的处理措施、预案以及抵抗风险的措施 (92)一、应急准备 (92)二、应急预案 (93)三、事故处理程序 (95)四、抵抗风险的措施 (95)第十三章成品保护和工程保修工作的管理措施和承诺 (96)一、成品保护管理措施 (96)二、工程保修工作及承诺 (96)第十四章对总包管理的认识及相应的配合、协调、管理、服务方案 (98)一、对总包管理的认识 (98)二、配合、协调、管理服务方案 (99)第一章工程综合说明“临港重装备产业区二期市政道路及配套工程D5路2标段”工程,目前在上海临港建设发展有限公司的积极筹备下,正式进入投标阶段。

市政道路工程技术标

市政道路工程技术标

第一部分技术标*******市政工程施工招标投标文件投标文件内容:技术标投标人: *******(盖公章)法定代表人或授权委托代理人:(签字或盖章)2017 年 9 月 19 日目录第一章工程概况....................................................(一)、工程概述..............................................(二)、主要工程内容.......................................... 第二章编制依据.................................................... 第三章项目经理部组成人员及配备....................................(一)、项目经理部人员组成:..................................(二)、项目经理部主要管理人员岗位职责........................ 第四章施工方案....................................................(一)、施工程序..............................................(二)、主要施工方法..........................................(三)、主要部位施工措施...................................... 第五章确保工程质量的技术组织措施..................................(一)、质量目标..............................................(二)、确保工程质量的技术组织措施............................ 第六章确保安全生产、文明施工及环境保护的措施......................(一)、安全生产、文明施工及环境保护目标......................(二)、安全生产、文明施工及环境保护措施...................... 第七章确保工期的技术组织措施......................................(一)、工期目标..............................................(二)、确保工期的技术组织措施................................ 第八章热力管网施工质量保证措施.................................... 第九章雨污水管网系统施工质量保证措施..............................(一)、材料管理与质量保证......................................(二)、土方施工技术质量控制措施................................(三)、施工过程控制............................................第十章施工机械配备和材料投入计划..................................(一)、施工机械配备..........................................(二)、材料投入计划..........................................第十一章施工进度表或施工网络图....................................第十二章劳动力安排计划及劳务分包情况表............................(一)、劳动力安排计划........................................(二)、劳务分包..............................................第十三章海绵城市建设实施方案......................................(一)、海绵城市建设对城市环境的作用..........................(二)、待建道路LID提升改造的设计............................(三)、道路LID施工要求......................................第十四章施工过程治污降霾方案......................................(一)、指导思想..............................................(二)、“治污减霾“计划投入材料设备.........................第十五章新技术、新产品、新工艺、新材料应用........................(一)、计算机应用和管理技术在本工程中的应用..................第一章工程概况(一)、工程概述本工程为陕西省*********工程,位于信息产业园西部,待建道路呈南北走向,南起天元路,北至横五路,道路长1256m,规划道路红线宽40米,***等级为城市次干道,双向四车道,设计车速40km/h。

市政工程技术标范本

市政工程技术标范本

一、施工方案与技术措施 二、质量保证措施和创优计划 三、施工总进度计划及保证措施 四、施工安全措施计划 五、文明施工措施计划 六、施工场地治安保卫管理计划 七、施工环保措施计划 八、 施工现场总平面布置(附图) 九、 项目组织管理机构 十、成品保护和工程保修工作的管理和承诺 十一、任何可能的紧急情况的处理措施、预案以及抵抗风险的措施 十二、对总包管理的认识以及对专业分包工程的配合、 协调、管理、 服务方案 第一章施工方案与技术措施 一、工程概况 1.1工程说明 本工程位于阿克苏市喀拉塔勒镇,分为喀什路、天山路、北 京路共计3条,道路全长2165.07米,红线宽度24-30米。其中: 喀什路为主干路,长790.43米,宽30米,包括车行道宽14米, 人行道宽10米,绿化带宽6米;天山路为次干路,长584.62米, 宽24米,包括车行道宽14米,人行道宽5米,绿化带宽5米; 北京路为次干路,长790.02米,宽24米,包括车行道宽14米, 人行道宽5米,绿化带宽5米,附属工程包括交通安全设施、预 埋过路管线通道、道路照明等。

1.2工程地质环境 工程地势、水文情况 本工程地势平坦,地形北高南低,地层岩性为细颗粒的粉土、砂、 砂砾卵石。地下水埋深一般在 1.9〜2.3米,场地地下水年变幅为士 0.5米,由于水位埋藏较浅,需考虑地下水对本工程的影响。 1.3道路工程结构概况 机动车道 5cm中粒式沥青砼(AC-16F)面层 1cm下封层 30cm级配砾石基层 60cm级配砂砾垫层 人行道 6cm水泥砼彩色波纹连锁砖面层 3cm中粗砂找平 20cm级配砾石基层 40cm级配砂砾垫层 1.4质量要求及工期等 质量标准:达到国家施工验收规范标准 计划工期:90日历天 计划开工日期:2014年8月8日 计划竣工日期:2014年11月4日。 1.5工程特点和难点分析 工程工期紧、任务重、施工组织要求高。 工程地下水位高,施工难度大。 位于城镇居民密集区,牵涉到方方面面工作。 二、全面性 2.1施工准备 1. 施工人员、设备进场:我单位将发扬能够吃苦耐劳敢打硬仗 的作风,强化施工组织管理,按投标书的承诺,调集我单位优秀的施 工队伍和精良的机械装备,在业主规定的期限内,以最快的方式提前 进场,严格履行合同,分兵同时展开各项施工准备工作。 2. 生产、办公及生活临时建筑:根据本工程施工特点,结合现 场考察情况,拟在沿线附近布设生产及生活临时设施。仓库、车间、 职工宿舍采用租用当地民房和活动板房相结合。 3. 施工用电:当地生产生活用电。 4. 施工用水:施工用水取自城市供水管网。 5. 施工便道及施工场地:在现有路面上布设施工场地程中使用 的原有道路加强保护。对于施工过程中使用的原有道路加强保护。 6. 工地通讯:项目经理部和各施工队配移动电话。 7. 设置试验室:试验室负责对各种材料进行检验、各种配合比 试验,以及对各施工项目的送样检测等工作。 2.2 土方工程施工 1. 施工力量配备 根据设计图纸、工期要求、取土场分布及其可取土量情况,计划 投入两个施工队。两队在全线同时展开施工。 2. 施工前准备工作 土方填筑前,原地面的树根、杂草应清除干净。 填挖交界处必须予以充分压实,原地面坡度较陡时,应开挖台阶 并用小型压实机具压实。 3. 土方开挖 使用挖掘机将灰土用土先甩道外侧,整平基槽,碾压检验。 4. 土方填筑施工 清表:先将用地范围内的树木、丛林草茎、草皮清除运至监理工 程师指定地点,清除深度按监理工程师的要求进行,清理后场地翻松、 整平并压实至规范要求。 清表后的场地,当地面横坡陡于1: 5时,应将原地面挖成台阶, 台阶宽度应满足摊铺和压实设备操作的需要且不应小于 1m台阶应 做成2% — 4%的内倾斜坡。 检验 压实度检验:碾压后及时进行自检,采用核子密度仪和环刀进行 检测,合格后报监理工程师检验,经监理工程师抽验合格后方可进行 下道工序施工。 2.3施工方案: 施工准备 1. 施工人员、设备进场:我单位将发扬能够吃苦耐劳敢打硬仗 的作风,强化施工组织管理,按投标书的承诺,调集我单位优秀的施 工队伍和精良的机械装备,在业主规定的期限内,以最快的方式提前 进场,严格履行合同,分兵同时展开各项施工准备工作。 2. 生产、办公及生活临时建筑:根据本工程施工特点,结合现 场考察情况,拟在沿线附近布设生产及生活临时设施。仓库、车间、 职I宿舍采用活动板房。 3. 施工用电:配备足量发电机组。 4. 施工用水:施工用水采用河道取水。 5. 施工便道及施工场地:在现有路面上布设施工场地程中使用 的原有道路加强保护。对于施工过程中使用的原有道路加强保护。 6. 工地通讯:项目经理部配移动电话,各施工队配对讲机。 7. 设置试验室:试验室负责对各种材料进行检验、各种配合比 试验,以及对各施工项目的送样检测等工作。 8. 筑路材料 砂料:采用临购优质砂。 水泥:选用质量稳定可靠的阿克苏生产的水泥。 (1)人员 该工程施工需要大量劳动力,而且时间相对集中,因此,开工前 落实劳力来源,按计划适时组织进(退)场,是顺利开展施工、按期 完成任务、避免停工或窝工浪费的重要条件之一。 根据工作内容,劳动力按专业队伍组建,形成多个工作面进行施 工,各工作面相互协调保证施工进度。 为保证工程施工的实施,组织民工队伍时做好以下工作: (a) 要注重素质。民工素质直接影响工程质量。 (b) 要注重教育。教育是先导,只有适时耐心的教育,才能使 民工队伍的素质不断提高。教育内容要有针对性,包括:改革开放政 策与形势教育、法制教育、作风纪律教育、文化技术教育等。特别是 在开工前,对进场民工要进行集中教育。要把工程建设的意义、任务 情况、质量要求、效益情况交待给大家,使大家心中有数。从而感到 工程施工责任重大、任务光荣、效益不错,从而安下心来,积极热情 地投入施工。 机械 工程施工需要大量的机械设备和运输车辆, 其中大、中型机械设 备和运输车辆更是施工的主力。因此,本公司有部分施工机械在本工 程附近,因此在机械进场方面,具有明显的优势。根据现有装备的数 量、质量情况和周密的计划,分期分批地组织进场,以保证施工的需 要。 材料 工程施工需要大量材料,在保证材料品质的前提下,本着就地取 材的原则,广泛调查料源、价格、运输道路、工具和费用等,做好技 术经济比较,择优选用,同时根据使用计划组织进场,力争节省投资。 技术准备: A、 图纸资料和有关文件, 接受工程任务后,全面熟悉施工图纸、资料和有关文件,参加业 主工程主管部门或建设单位组织的设计交底和图纸会审并作好记录。 设计图纸是施工的依据,全体施工人员必须按图施工,未经业主和 监理工程师同意,施工单位和施工人员无权修改设计图纸,更不能没有 设计图纸就擅自施工。 组织有关人员对施工图纸和资料进行学习和自审,做到心中有 数,如有疑问或发现差错应在设计交底和图纸会审中提出, 请上级给 予解答。 设计交底和图纸会审中,着重要解决以下几个问题: ① 设计依据与施工现场的实际情况是否一致。 ② 设计中所提出的工程材料、施工工艺的特殊要求。 ③ 施工图纸中的相互之间有无矛盾,图纸及说明是否齐全。 ④ 图纸上的尺寸、高程、轴线。 B、 施工组织设计 根据设计文件、现场条件,各单位工程的施工程序及相互关系, 工期要求以及有关定额等编制施工组织设计。 施工总平面图是施工组织设计中的重要组成部分, 实践证明:其 布局合理与否,不仅直接关系到是否便于施工,而且对工程造价、工 期、质量,乃至与当地关系等方面都会产生很大的影响,因此,必须 做好施工总平面图的布置工作。 C、 技术交底 工程开工前根据设计文件和施工组织设计, 作。 技术交底是施工单位把设计要求、施工技术要求和质量标准贯 彻。包括施工图纸交底、施工技术措施交底以及安全技术交底贯彻到 基层以至现场工作人员的有效方法,是技术管理工作中的一个重要环 节。技术交底工作分别由项目总工、单位工程负责人、施工队长、作 业班组长逐级组织进行。 D、技术保障 对于施工难度大、技术要求高以及首次采用新技术、新工艺、新

较完整市政工程技术标

较完整市政工程技术标

第一章技术标综合说明x x校区施工配套工程(以下简称本工程)处于xx市江北区甬江街道,施工内容包括道路及部分铺装、排雨污系统、室外弱电综合管道(不含布线)、七号路1#桥、八号路1#桥、人工河开挖、河坎等,建筑物外5米范围内的市政附属由土建单位施工。

我公司非常感谢x x学校对我公司的信任,有幸让我公司参加本次工程的投标,我公司深感荣幸。

我们凭着高度的责任心,凭着对建设本工程的高度理解编制了本技术标,本技术标是指导整个工程施工的纲领性文件和规范性条款,特此,我们精心组织精干工程人员精心编制本技术标书,在设计过程中,我们不仅咨询过多位专家意见,并集中考虑运用我公司资源优势,根据建设方要求、现场实际情况、工程特点、难点及本公司实力,针对工程的施工准备、分项施工方案、施工组织、施工流程、施工管理等几个重大问题,进行重点施工部署,本工程施工原则为“施工准备充分、施工方案先进合理、施工组织周到严密、施工管理严格细致、总包职责落至实处”。

同时我公司将不断的坚持推广应用新技术、新工艺、新材料,为企业在新的市场竞争中,继往开来,与时俱进,加速发展,以更好的业绩,为社会的发展做出更大的贡献。

全力保证“四最”即:“最优的质量、最精的人员、最快的工期、最好的服务”。

同时我们把追求卓越铭记于心,并将其作为我们编制技术标书的前提。

遵循“确保市政基础施工安全、赶抢市政结构施工工期、穿插设备管线安装、合理搭接施工工序、平面流水立体交叉作业、全面落实质量、工期、安全、文明施工目标”的施工方针,一定顺利圆满的完成本工程施工任务。

我们认真阅读和研究了招标文件及有关图纸资料,并踏勘了施工现场,在分析各种施工有难度因素后,我们有充分的信心,保质、保量、按期、全面完成本工程招标文件规定范围内的施工任务,确保整个工程建设顺利建成和如期交付使用。

我们的心是真诚的,我们的决心是坚定的,我们的目标是卓越的,我们希望有机会能在x x校区施工配套工程施工中实现我们的理想和诺言!为表达我公司承接本工程的诚意,我公司经过对本工程设计图与说明、招标文件、招标答疑等内容进行细致探讨和研究,分析了各种影响施工的不利因素及本工程的施工建设场地和自然条件,并现场进行踏勘,根据招标文件中关于技术标的要求及有关规范,我们编制了本技术标呈贵方审阅。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

室外道路等市政配套工程技术标第一章工程质量目标承诺承诺本工程质量达到国家验收规范合格标准。

第二章施工工期目标承诺承诺本工程于2020年10月31日开工,2021年8月30日竣工。

第三章综合说明一、主要营造做法(一)沥青混凝土路1、40厚细粒式沥青混凝土(AC-13型)改性乳化沥青粘层0.5L/m2、60厚中粒式沥青混凝土(AC-20型)改性乳化沥青封层1.5L/m3、300厚二灰碎石分两次碾压密实度>95%4、160厚三七灰土5、路基碾压夯实(压实度95%,路土基回弹模量不小于25MPa)(二)1000*150*300混凝土侧石1、1000*150*300混凝土侧石2、80厚C20细石混凝土3、C20细石混凝土靠背(三)500*100*200混凝土平缘石1、500*100*200混凝土平缘石2、30厚1:3石灰砂浆(四)米黄色仿石材涂料1、9厚1:3水泥砂浆2、6厚1:2.5水泥砂浆找平3、5厚干粉类聚合物水泥防水砂浆,中间压入一层耐碱玻璃纤维网格布4、喷或滚刷底涂料一遍5、喷或滚刷面层涂料二遍(详见12J1 外墙6— A)第四章施工现场平面布置相关交通安全设施的设置参照“中华人民共和国国家标准GB5768”、《中华人民共和国公共安全行业标准道路作业交通安全标志》(GA182)或(公安部行业标准)城市道路施工作业交通组织规范(GA 900)实施。

规范围蔽要素:提前设置防护水马或围蔽护栏;提前设置行车导向标志牌;采用规范围蔽设施围蔽;围蔽设施上设置行车导向标志牌;围蔽板或路栏上设置黄闪灯;围蔽板上张贴占用(挖掘)道路许可证(复印件)并悬挂施工信息铭牌(含施工项目名称、建设单位、施工单位、施工起止时间、负责人及联系电话等内容)第五章 项目管理班子主要管理人员一、项目人员组织机构 项目经理工长预算员器材员质量员安全员机管员资料员试验员民管员副项目经理安全项目经理二、岗位职责(一)项目经理岗位职责1、在公司指导下,选配项目经理部组成人员,明确各成员的职责分工,组织开展工作。

2、主持编制项目施工组织设计和质量保证计划,保证本项目质量保证体系的有效运转。

3、科学组织,合理安排施工生产,保证计划部位的落实。

4、定期主持召开项目经理部工作例会,协调各成员工作关系,及时发现并解决有关问题。

5、负责竣工收尾工作,配合上级与建设单位办理工程验收移交手续。

6、承担工程竣工移交后的保修服务责任。

(二)副项目经理岗位职责1、审核施工图纸,参加设计交底,领会设计意图并提出的意见和建议。

2、按工期要求,编制和落实项目工程总进度和月、周施工计划,做出劳动力、材料供应、机械配置的安排意见。

3、负责对施工操作人员进行技术、安全文字交底,并在施工中进行监督和指导。

4、承担本岗范围内工程质量的达标责任。

严格按图纸、按工艺标准,科学合理地组织施工,组织分部分项的交接检查工作,及时发现问题与隐患,提出解决措施,监督整改落实。

(三)安全项目经理岗位职责1、负责本工程的具体安全生产工作。

2、认真贯彻执行法律、法规和各项规章制度,坚持“安全第一、预防为主”的方针,以身作则,在安全生产的前提下,完成各项生产任务和指标。

3、对本工程各项工作经常进行检查、督促、落实、经常深入工地了解各项制度的落实情况和安全生产情况,发现问题及时解决处理。

4、组织每月一次的安全大检查,对查出的事故隐患问题要立即组织分析,制定防范措施,并指定专人限期落实解决。

5、组织职工学习各项规章制度,不断对职工进行安全思想教育和考核工作。

6、对在安全生产上有贡献的职工,要给予表扬和奖励,对三违人员要给予处罚。

7、关心职工生活,不断改善生活和生产条件,开展工程质量达标和安全创水平活动,把建设标准化工地纳入重要议事日程。

8、发生事故时,必须迅速赶到现场组织救援,并立即报告主管部门,事后要按照“四不放过”原则认真分析,总结教训,制定措施。

(四)工长职责1、在项目经理领导下,对自行施工区域的施工技术,工程质量,安全生产、文明施工、工期进度负直接责任。

2、负责在施工前依据施工图纸、技术规范编制分项工程施工方案和工程施工所需劳动力、建筑材料、设备、工具、计量器具计划并编制周、月施工进度计划。

3、负责依据有效的设计图纸、设计变更内容、验收规范和施工方案,精心组织施工。

做好施工中抄平放线并做好施工技术复核和技术资料及施工日志的填写,整理工作,及时提供给资料员保管。

4、负责现场成品质量保护工作的实施、落实和执行。

5、工程竣工后,负责做好各分部、分项工程质量的自检,对技术资料和竣工图标识的准确性、完整性和可追溯性负责。

(五)预算员职责1、根据施工图纸,及时准确地编制工程预算书。

2、了解并掌握设计变更情况,及时编制补充预算书。

3、负责管理本项目的合同、预结算资料,做好台帐记录。

4、负责编制竣工工程的经济档案,及时归档保存。

(六)器材员职责1、履行项目工程料具的备料、验收、保管、发放与管理职责。

2、依据承包工程量和施工方案,进行项目工程主要材料、大型工具的总体预测分析。

3、编制材料及大型工具的进场使用计划,并组织实施。

4、料具进场按平面图堆放,做好标识、严格验收手续,做到保质保量。

5、加强料具保管,坚持入库制度,在材料保管上做到防火、防雨、防晒、防腐、防污染。

6、严格执行主要材料的限额领料制度。

分项考核不超耗,帐物相符。

(七)质量员职责1、参与施工方案中质量保证措施的制定和编制,并督促落实。

2、负责协助工长做好工程质量交底。

配合项目经理对项目管理人员和操作人员进行质量教育,推动QC小组活动。

3、严格执行公司质量管理的各项制度,贯彻质量体系各项程序文件。

落实项目质量保证和预防质量通病的各项措施。

4、及时准确地反映工程质量情况,按质量验评标准做好分项工程的质量评定。

5、正确使用质量否决权,对不合格品签发返修通知单,监督落实复验返修结果,杜绝质量事故的发生。

(八)安全员职责1、配合项目经理或栋号工长编制工程的安全生产方案。

2、负责对进入现场的施工队伍和人员进行入场安全教育。

3、监督安全施工方案的贯彻实施。

对施工现场的各种安全防护措施进行检查和验收。

对不安全的隐患督促有关人员进行整改。

4、负责对施工人员的安全操作进行监督、检查和专业指导。

5、对违章指挥、章作业和冒险蛮干现象进行制止、纠正和处罚。

(九)机管员职责1、在项目经理领导下对现场内的全部机械设备的技术业务管理工作负责,负责机械使用和维护中的重大环境因素,重大危险源的识别和方案,并有针对的控制,对因此而产生的不合格项负责制定措施整改。

2、负责对进入现场的机械、机具设备进行验收,以及合格证等证明材料,尤其对租用和施工队自带机具、机械设备更要严格验收,各种证明齐全有效,机械性能不合格不得使用,建立设备台帐,记录进退场时间。

3、负责校验设备各项装置必须齐全有效,防止安全设置不合格的设备进场,机械设备要有统一标识牌,设备编号、岗位责任制、操作规程、操作人员必须持证上岗。

4、负责对机械操作人员和维修人员的培训,加强对运行和维修中安全技术操作规程和控制重大危险源及重大环境因素的监督和教育,对上级部门检查出的不及格项要制定出纠正措施和预防措施,整改要落实责任人,事后复查经常巡查设备使用情况。

(十)资料员职责1、负责工程技术资料的收集、整理和保管,保证技术资料整洁齐全,真实可靠,整理及时。

2、负责保管工程施工图纸及变更,保证其完整性,不得遗失。

3、工程竣工后,在规定时间内将竣工图及全部技术资料整理完毕,装订成册,移交有关单位和部门。

(十一)试验员岗位职责1、代表公司对所做的用于交货检验的试块代表性、合格性、正确性负责。

2、在现场实施技术监督的管理职能,负责协调工地的各项工作。

3、对运至工地的砼质量进行严格把关。

4、及时准确传递工地有关信息。

5、负责对现场施主、技术、质量、养护等问题的解释、协调、处理、反映及报告。

6、服从安排,快速反应,坚守岗位,协调有力,指挥一致。

7、做好砼现场的运输、浇筑、养护的质量监督工作,把好质量关。

8、及时准确向有关部门提供工地现场进度、质量、人员安排等信息。

(十二)民管员岗位职责1、在项目经理领导下,对参与该工程施工的农民工管理负直接责任。

2、负责建立现场农民工基本情况台帐,并为每位农民工建立身份档案,农民工进入现场携带身份管理卡,对退场农民工收回身份管理卡,并做好记录存入档案。

3、监督检查劳务企业与雇佣的农民工签订劳动合同及工商保险,统一着装,严格考勤管理,监督检查按月发放农民工工资,并将支付情况公示。

4、负责建立农民工夜校,安排好场地、教材、教师、教学计划和实施记录,协助其他管理人员组织好安全三级教育和操作技能培训及职业道德教育。

5、负责农民工宿舍、食堂、厕所、洗浴、文化活动场所的设置,安排及日常环境卫生的管理。

第六章劳动力计划一、不拖欠农民工工资承诺为更好贯彻有关劳动保障法律法规,落实工资支付相关规定,切实保障劳动者合法权益,特作如下郑重承诺并保证履行:(一)自觉遵守劳动保障和建筑市场管理的有关法律法规规定,自觉服从劳动保障、建设行政主管部门的监督和管理。

依法招用工,依法与劳动者签订劳动合同,严格执行工资卡制度。

在指定银行开立工资支付保障金账户并存入相应的工资支付保障金,或办理《工资支付保障金保函》。

(二)本企业确保向所有参与工程施工的劳动者按时足额支付工资。

本企业及所承包工程若出现拖欠劳动者工资情况,经劳动保障监察机构查实并责令整改,期满后仍未支付的,同意市劳动保障部门书面通知银行直接从本企业工资支付保障金账户中划拨,用于支付拖欠的农民工工资。

(三)工资支付保障金账户中保障金被划拨用于支付拖欠的农民工工资后,本企业保证在7日内向工资支付保障金账户追加等额保障金。

(四)本企业在本市范围内所承包的最后一个工程项目竣工验收备案6个月后,办理工资支付保障金退还手续时若有涉及本企业的欠薪案件尚在处理未终结的,同意暂缓办理工资支付保障金退还手续。

(五)同意工资支付保障金账户按银行有关规定管理并结算利息。

保函在担保期满前一个月内申请并办妥下一担保期手续。

工资支付保障金账户设立期间,司法机关有权对工资支付保障金账户进行查询、冻结、扣划。

(六)如违反上述承诺,同意按照《市建筑业企业农民工工资支付保障管理办法》和有关规定处理。

二、公司农民工实名制管理措施及突发事件应急预案(一)公司农民工管理员职责为落实施工现场农民工实名制管理制度,保障农民工工资及时支付到位,公司根据市建委有关文件要求,在施工现场项目经理部配置专职的农民工管理员,从事施工现场人员管理。

为进一步提高农民工管理员素质和管理水平,保障各项制度的顺利贯彻落实,特制以下管理职责:1、凡在施工现场从事管理的农民工管理员必须按市建委有关文件要求经培训考核合格后方可持证上岗;2、协助公司各部门做好农民工进场教育;3、每月30日前向区县建委上报预储账户工资支付明细;4、监督《从业手册》的使用,确保出勤记录完整、核对清晰;5、协助做好工地农民工业校管理教学工作,开展道德法制、维权知识、文化教育等综合教育;6、做好农民工资料收集与存档工作。
